XX移动机房机柜电源改造设计实施方案一、现状分析:XX移动数据机房的交流供电网络设备机柜主要分布14楼机房,主要有8个机柜,都是使用220VAC电源。
每个机柜均配备三个电源插座,每个电源插座有8个电源插孔为设备供电。
机柜下方安装了空开控制面板,每个空开控制一个PDU勺通断。
此部分机柜的电源来源于机房墙上的UPS俞出配电箱,该输入配电箱由机房UPS系统供电。
从目前使用情况看,改部分机柜利用率较大,机柜内设备数量众多,绝大部份为单路交流供电设备,双路输入设备较少。
整体来看,机柜内设备负载功率并不大。
目前存在的问题是:1、该机房内机柜内做到一个空开控制一个PDU但没有做到单个断路器控制单个电源插孔。
这就容易由于单台设备过载或短路造成此回路断路器开关跳闸,造成同一PDU或电源回路内的其它正常工作的设备掉电,业务中断。
2、UPS未能使用双机并联等高可性方案,UPS存在单点故障的隐患。
现用户已有整改计划,准备近期完成UPS双机改造,并在机房内增加一个相应的UPS输出配电柜。
3、该机房的机柜是单路供电,未能充分发挥双路供电设备的安全性。
如果此路供电的UPS 系统出现故障,或者虽然UPS工作正常,但是此路供电回路断路器跳闸、线路接头打火等诸多原因都可能造成机柜供电中止,设备掉电,业务中断。
综上所述,此类问题会造成严重安全隐患,应该尽快实施双路供电改造,彻底解决问题。
二、方案设计:机房机柜电源改造方案如下:1、建议在该机房网络机柜旁边增加一台落地式UPS输出配电柜。
为提高用电安全性,建议从UPS并机系统同时引2组相互独立的同型号电缆到该UPS输出配电柜,分别接到2个同型号总开关上,此双回路同时使用,互为备份。
同时为每个机柜提供2 个独立的空气开关(此部分内容由UPS并机系统改造施工方完成)。
2、从新增UPS输出配电柜的两个空开上分别引输出电源回路到每个机柜内,每机柜增加2路供电回路,形成每个机柜均为相互独立的双回路供电。
目录一、工程概况二、编制依据与采用标准三、施工进度计划及保证措施四、施工方法及主要技术措施五、项目班子组成、资历情况六、主要施工机具设备配备及进场计划七、工程质量保证措施和创优计划八、安全生产及文明施工措施九、施工环保措施计划以及扬尘污染防治专项方案与施工场地治安保卫管理计划十、施工部署及现场平面布置十一、冬季和雨季施工方案十二、成品保护和工程保修工作的管理措施和承诺十三、紧急情况的处理措施、预案以及抵抗风险的措施十四、劳动力使用计划十五、承包人自行施工范围内拟分包的非主体和非关键性工作十六、与发包人、监理及设计人的配合十七、对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案附表1:拟投入本工程的主要施工设备表附表2:拟配备本工程的试验和检测仪器设备表附表3:劳动力计划表附表4:施工总平面图附表5:临时用地表附表6:施工进度计划一、工程概况项目名称:双电路电源改造建设工程施工建设地点:计划工期:90日历天二、编制依据与采用标准1.编制依据:1.1施工图纸1.2施工规范及验收标准1.3双电路电源改造建设工程施工的招标文件。
三、施工进度计划及保证措施1、总体进度计划根据建设方要求,该工程计划工期为90日历天按照以往同类工程的施工经验及工程实际情况,在保证工程质量、安全文明施工的前提下达到快速的目的,我们拟定了一份可行的施工进度计划,为了保证工程有充裕的时间进行技术准备和施工生产,确保工程质量;在编制工程施工总进度计划时,确定了各个施工阶段的目标时间。
各个施工阶段的施工设备、资金、劳动力在满足阶段目标的前提下进行配置,从而保证总体目标实现。
2、进度计划合理化分析及详细施工进度计划以已完成类似工程的经验为基础,参照单位综合协调能力和预算出的工天数进行安排,确定各分项与分部工程进度计划。
对施工部署及施工程序进行合理性分析,排列出合理的施工进度计划。
3、各级进度计划的编制工程开工后,指派专人负责所有施工进度计划的编制与跟踪,中标后向业主及监理单位提交实际可行的总控施工计划,详列工程的各主要阶段点及秩序、工作面交接点,以及所需的时间、前提条件等。
两路电源分离改造工程方案一、项目背景随着电子设备的发展和普及,电源需求逐渐增多,而传统的单一电源供电结构已经无法满足设备的需求。
为了确保设备的安全性和稳定性,需要对现有的电源系统进行改造升级,从单一电源供电结构改造为两路电源分离结构,以提高设备的可靠性和稳定性。
二、工程概述1、现状分析目前,公司的电源系统采用的是单一电源供电结构。
由于设备数量增多,电源负荷逐渐加大,导致电源稳定性不足,存在供电不足和电压不稳定等问题。
为了解决这些问题,需要对电源系统进行改造升级,提高设备的可靠性和稳定性。
2、改造目标(1)提高设备的稳定性和可靠性,确保设备能够正常运行;(2)降低电源系统的故障率,减少维护成本;(3)提高设备的能效,降低能耗。
3、改造内容(1)对现有的电源系统进行分析和评估,明确改造的具体需求;(2)设计两路电源分离结构方案,包括电源分隔、电源隔离、电源切换等;(3)对设备进行改造升级,安装新的电源供电系统;(4)对改造后的电源系统进行测试和调试,确保设备能够正常运行。
4、实施方案(1)改造前的准备工作:对现有的电源系统进行分析和评估,明确改造的具体需求;确定改造的可行性和必要性;组织相关人员进行培训和培训,提高员工的技术水平。
(2)改造设计方案:根据改造的具体需求,设计两路电源分离结构方案,包括电源分隔、电源隔离、电源切换等;选择适合的电源设备和材料,确保改造的质量和效果。
(3)改造实施过程:对设备进行改造升级,安装新的电源供电系统;对改造后的电源系统进行测试和调试,确保设备能够正常运行;对改造的效果进行监测和评估,及时处理改造过程中出现的问题和难点。
(4)改造后的运行维护:对改造后的电源系统进行运行维护,确保设备的稳定性和可靠性;对电源系统的运行情况进行监测和评估,提供相应的维护和保养服务。
5、工程预算改造工程的预算主要包括人工费、材料费、设备费、测试费等,具体预算金额将在改造方案确定后进行具体测算。
机房电源改革方案引言随着信息技术的快速发展,机房已经成为现代企业和组织不可或缺的重要设施。
机房内的电源系统对于机房正常运行起着至关重要的作用。
然而,随着机房规模的不断扩大和技术需求的增加,传统的电源系统已经无法满足现代机房的需求。
因此,有必要对机房电源进行改革,以提高可靠性、安全性和能效性。
目标本文档旨在提出一套机房电源改革方案,以实现以下目标:1.提高电源系统的可靠性,确保机房能够持续稳定地运行。
2.加强电源系统的安全性,保护机房设备免受电源故障的影响。
3.提高能效,降低能源消耗和运维成本。
4.采用现代化技术,满足机房对于高性能和高可用性的需求。
方案概述1. UPS系统升级为了提高电源系统的可靠性,建议对机房的UPS系统进行升级。
新的UPS系统应具备以下特点:•容量适应机房负荷需求的增长。
•支持冗余配置,确保一台UPS设备发生故障时系统不间断供电。
•具备智能管理功能,可以监测电源状况、实时反馈UPS设备状态,并通过远程管理系统进行配置和监控。
2. 多回路电源分配为了加强电源系统的安全性和可用性,建议采用多回路电源分配方案。
该方案将机房的电源划分为多个回路,每个回路独立供电一定数量的设备。
这将有助于减少电源故障对整个机房的影响范围,并提高了故障排除的灵活性。
3. 监测与报警系统为了及时发现和解决电源故障,建议在机房内部部署监测与报警系统。
该系统可以实时监测电源设备的运行状态,当发现异常情况时,自动发送报警信息给相关人员,以便及时采取措施处理问题。
4. 能效改进为了提高能效,降低能源消耗和运维成本,建议采用以下措施:•使用高效的UPS设备,减少能量损耗。
•采用节能型空调系统,优化机房温度和湿度控制。
•优化设备配置,减少能源浪费。
5. 应急备用电源为了应对突发电源故障,建议配备应急备用电源。
这可以是柴油发电机组或其他可靠的备用电源设备。
应急备用电源应满足机房负荷需求,并配备自动切换装置,以确保在主电源故障时能够及时切换到备用电源。

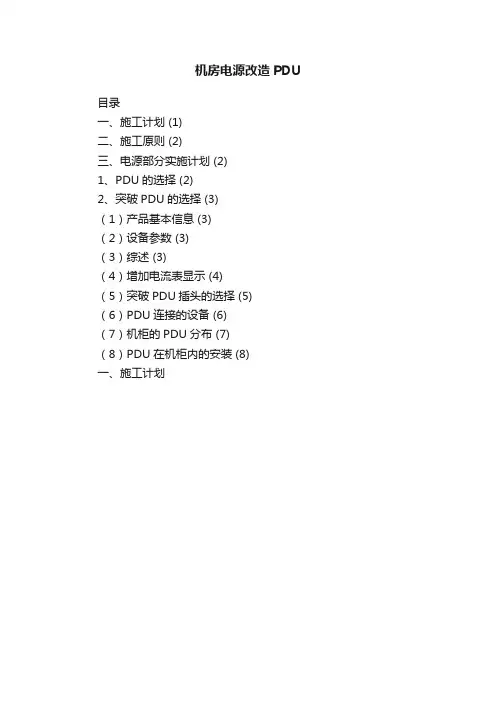

机房电源改造PDU目录一、施工计划 (1)二、施工原则 (2)三、电源部分实施计划 (2)1、PDU的选择 (2)2、突破PDU的选择 (3)(1)产品基本信息 (3)(2)设备参数 (3)(3)综述 (3)(4)增加电流表显示 (4)(5)突破PDU插头的选择 (5)(6)PDU连接的设备 (6)(7)机柜的PDU分布 (7)(8)PDU在机柜内的安装 (8)一、施工计划准备阶段,主要进行客户现场的实地勘察,对客户的实际需求进行了解。
工作的重点在于结合客户的实际情况,提出切实可行的施工方案,在施工前应有详细的施工时间进度表。
实施阶段,从客户的实际需求出发,结合时间进度表,按照顺序施工的原则,有条不紊的进行施工。
因为所施工的场所为核心部门,所以全程应在客户的监督下进行。
实际施工中做好记录、标注,资料的提供应全面具体。
二、施工原则1、计划制定应充分利用现有资源,按照客户实际情况出发。
2、施工计划应详尽具体。
3、应制定详细的时间进度表。
3.1因为施工是在现有设备的基础上进行,且现有设备需要运行使用,施工对现有设备工作的影响应加以考虑,应保证设备运行安全。
3.2时间进度应考虑客户的使用与施工之间的衔接,应保证客户的工作为第一要求。
4、施工中严格按照时间进度执行,如发生变化第一时间与客户沟通协调。
5、实施工程中应减少服务器的搬运,尽量以线路整理,标签标注为主。
6、制作资料详尽,保证客户或第三方交接时顺利流畅。
三、电源部分实施计划1、PDU的选择作为机柜供电系统的最后一步,PDU的选择非常重要,所选择的产品除了质量因素之外,插座的孔位,类型,设备安装的数量,都是考虑对象之一。
我们已经在机柜规划里,按照8台服务器设备考虑的,按照这一标准,服务器机柜提供4个PDU,安装的位置和列表我们在后面还有介绍。
2、突破PDU的选择(1)产品基本信息型号:突破PDU插座孔位:8位IE13标准:1U-1.5U,机柜专用360度绝缘设计PC/ABS高阻燃面板材料(2)设备参数额定电流:10A额定电压:250V~图片4-1尺寸:44.5×44.5×430(mm)(3)综述如上图所示,采用IC13的插座时,可以为网络设备,服务器设备提供很好的供电服务,但是IC13插座和IC14插头的配合为公母头的配合方式,在实际使用中,易发生脱落,所以建议采用7101式样的PDU,为每个插座提供一个防滑落的卡子。
机房电力改造实施方案一、背景分析。
随着科技的不断发展和信息化的深入,机房作为信息技术的核心基础设施,承担着数据存储、处理和传输的重要功能,其电力系统的稳定性和安全性显得尤为重要。
然而,随着机房设备的不断更新和扩展,原有的电力系统已经不能满足现代化机房的需求,因此亟需进行电力改造,以确保机房电力系统的可靠性和安全性。
二、目标和任务。
1. 目标,通过电力改造,提升机房电力系统的稳定性和安全性,满足机房设备的用电需求,确保信息技术系统的正常运行。
2. 任务,对现有机房电力系统进行全面评估,确定改造方案和实施计划,并按计划进行改造工作,最终实现电力系统的升级和优化。
三、改造方案。
1. 电力系统评估,对机房现有的电力系统进行全面评估,包括供电设备、配电线路、电力负载等方面,找出存在的问题和不足。
2. 设计改造方案,根据评估结果,设计合理的电力改造方案,包括供电设备的更新、配电线路的优化、电力负载的平衡等内容,确保新系统能够满足机房设备的用电需求。
3. 实施计划,制定详细的电力改造实施计划,包括改造工作的时间节点、人员分工、材料采购等内容,确保改造工作能够顺利进行。
4. 施工实施,按照实施计划,组织施工人员进行电力改造工作,确保施工质量和进度,同时保障机房设备的正常运行。
5. 系统测试,完成改造工作后,对新的电力系统进行全面测试,确保系统稳定可靠,满足机房设备的用电需求。
四、实施步骤。
1. 电力系统评估,由专业的电力工程师对机房电力系统进行全面评估,找出存在的问题和不足。
2. 设计改造方案,根据评估结果,设计合理的电力改造方案,并经过相关部门审批。
3. 实施计划制定,制定详细的电力改造实施计划,包括施工时间、人员分工、材料采购等内容。
4. 施工实施,组织施工人员进行电力改造工作,确保施工质量和进度,同时保障机房设备的正常运行。
5. 系统测试,完成改造工作后,对新的电力系统进行全面测试,确保系统稳定可靠。
五、预期效果。
机房电源改造方案摘要机房是数据中心的重要组成部分,为了保障数据中心的稳定运行和安全性,机房电源改造是一项关键任务。
本文介绍了机房电源改造的重要性和必要性,以及改造方案的设计和实施步骤。
通过改造机房电源系统,不仅可以提高其稳定性和可靠性,还可以降低能耗并提升整体效率。
1. 背景机房是数据中心中最重要的组成部分之一,用于存放和运行各种关键设备,如服务器、网络设备和存储设备等。
机房电源系统的稳定性和可靠性直接关系到数据中心的运行效果和安全性。
然而,随着技术的不断发展和业务的不断扩展,机房电源系统往往不能满足数据中心的需求,因此需要进行改造。
2. 目标机房电源改造的目标是提高系统的稳定性、可靠性和安全性,并降低能耗和成本。
通过改造,希望达到以下效果:- 提高机房电源系统的容量和稳定性,以应对业务的增长和冗余的需求。
- 优化电源布局,提高能源利用率和运行效率。
- 引入先进的监控和管理技术,提高对电源系统的远程监控和管理能力。
- 降低能耗和成本,减少能源浪费和运维费用。
3. 改造方案设计3.1 电源容量评估在进行机房电源改造之前,首先需要对目前系统的容量进行评估,并分析未来的扩展需求。
根据业务需求和冗余要求,确定新的电源容量,并进行合理的设计和规划。
3.2 电源系统布局优化优化电源系统的布局是提高能源利用率和运行效率的重要措施。
通过合理规划电源柜、配电设备和线缆布置等,减少线缆长度和电流损耗,提高电源传输效率。
3.3 引入智能监控和管理技术引入智能监控和管理技术是提高机房电源系统管理能力的关键。
通过安装电源监控设备和传感器,实时监测电源的状态和性能,并通过远程管理系统实现远程控制和故障诊断,提高对电源系统的监控和管理效果。
3.4 提高可靠性和安全性在机房电源改造过程中,需要考虑到系统的可靠性和安全性。
通过引入冗余电源设备和备用电池组,实现电源的冗余备份和自动切换,提高系统的可靠性和容错能力。
同时,加强对电源设备的维护和保养,定期检查和测试,确保系统的稳定运行。

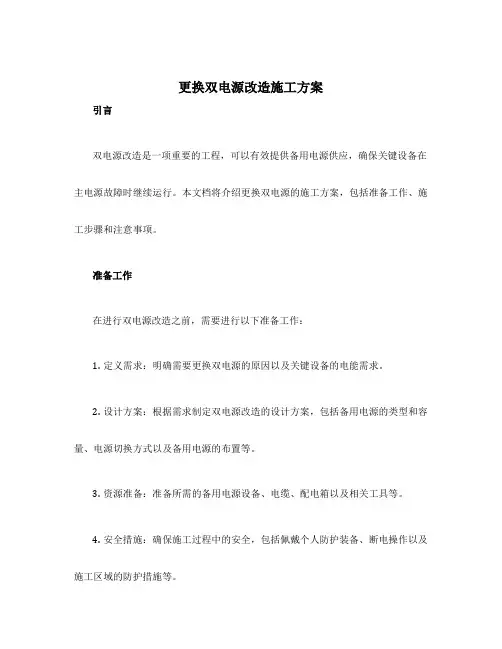

更换双电源改造施工方案引言双电源改造是一项重要的工程,可以有效提供备用电源供应,确保关键设备在主电源故障时继续运行。
本文档将介绍更换双电源的施工方案,包括准备工作、施工步骤和注意事项。
准备工作在进行双电源改造之前,需要进行以下准备工作:1.定义需求:明确需要更换双电源的原因以及关键设备的电能需求。
2.设计方案:根据需求制定双电源改造的设计方案,包括备用电源的类型和容量、电源切换方式以及备用电源的布置等。
3.资源准备:准备所需的备用电源设备、电缆、配电箱以及相关工具等。
4.安全措施:确保施工过程中的安全,包括佩戴个人防护装备、断电操作以及施工区域的防护措施等。
施工步骤1.断电操作:在开始施工前,务必切断主电源,确保施工过程的安全。
根据工程实际情况,可以选择断开整个建筑物的电源或只断开相关设备的电源。
2.拆除原有电源设备:按照设计方案,将原有的电源设备进行拆除,包括主电源电缆、配电箱以及相关控制设备等。
3.安装备用电源设备:根据设计方案,安装备用电源设备,包括备用电源发电机、UPS(不间断电源)等。
务必按照设备的要求进行正确接线和固定。
4.布置备用电源电缆:在备用电源设备和关键设备之间铺设电缆,并按照设计方案进行正确连接。
5.配电箱改造:根据设计方案,对配电箱进行改造,确保备用电源和主电源的电路切换功能。
可以使用手动切换开关或自动切换设备,实现电源的切换和备用电源的投入。
6.联调测试:完成施工后,进行备用电源系统的联调测试。
测试主要包括主电源切换功能、备用电源供电能力以及关键设备对备用电源的响应等。
7.操作培训:对使用备用电源系统的操作人员进行培训,确保其了解备用电源系统的操作方法、故障排除方法等。
8.文档记录:对施工过程、测试结果以及操作培训的内容进行详细记录,以便后期维护和管理。
注意事项1.安全第一:在进行双电源改造的施工过程中,务必严格遵守安全操作规程,佩戴个人防护装备,确保施工人员的安全。
2.设备选择:根据需求,选择合适的备用电源设备,确保其容量能满足关键设备的需求。
通信机房电源改造方案随着信息行业的高速发展,一些通信运营商的中心机房设备不断在增加,负载的容量也越来越大。
原来使用的电源已经不堪重负,某运营商根据机房负载容量的需求决定对原来旧开关电源进行替换并且扩大容量。
局方要求:把原来旧的电源替换成新的,而且由于目前负载的容量较大达到800A,今后机房负载容量还会不断增加但是不会超过2000A所以局方决定使用两个1000A的整流柜来替换。
并且新安装的机柜的其中一个就放在原来旧机柜的位置,另外一个和直流配电机柜并排一起。
在原有电池两组的基础上再增加两组,新购进的电池可以安装在原来电池的旁边。
由于机房信息的重要性局方要求是在不断电的情况下完成工作。
时间是2009年3月1号完成。
我公司接到局方的通知马上根据局方的要求做出了初步的改造方案一、割接工作小组二、前期准备工作三、基本的割接要求四、割接顺序及步骤五、工程验收人员的准备:局方负责人、厂家督导、施工方人员材料的准备:两个1000A的整流柜、两组新电池、电源线、电池线、防雷地线、工作地线、保护地线、整流柜连接的铜牌、整流柜和直流配电柜连接的铜牌、各类铜鼻子、螺丝、油机工具的准备:冲击钻、万用表、胶锤、螺丝刀(十字和一字大小各一把)、扳手、压线钳、斜口钳、尖嘴钳、电工刀、胶布、电烙铁、焊锡、水平尺、剪线钳、剥线钳、套筒扳手、钢锯、锉刀等开关电源硬件安装要求:1.1设备安放与外观(1)设备摆放要有利于机柜扩容和维护(2)安装设备后要保持设备的洁净1.2 机架走线要求(1) 架顶汇流铜排要安装水平,螺钉要紧固(2) 机架是否安装牢固1.3 布线要求(1) 走线要远离高温和腐蚀性液体设备和管道(2) 各线缆接点螺丝要拧紧(3) 线缆平直转弯处无揩痕和裂纹(4) 线缆.线槽要求纵向垂直,横向水平(5) 交流和直流要分开走线,隔离(6) 防雷地,工作地,保护地接线要求正确(7) 接线是否合理使用线鼻子1.4 其他方面(1) 各线缆标识要清晰准确(2) 扎带间距要均匀一致,无漏剪扎带余尾改造前机柜摆放的外观如下改造后机柜的摆放如下:开工之前和局方负责人协调好工程开展的各方面情况!预测任何有可能发生的事情,做好一切防范措施。

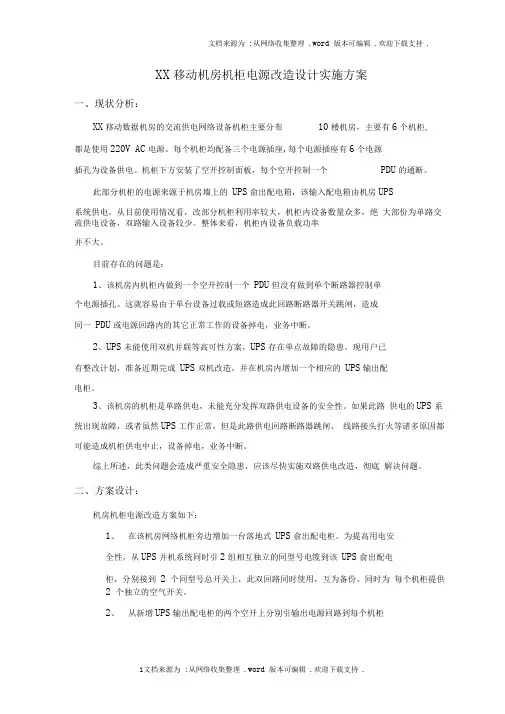

XX移动机房机柜电源改造设计实施方案
一、现状分析:
XX移动数据机房的交流供电网络设备机柜主要分布10楼机房,主要有6个机柜,都是使用220V AC电源。
每个机柜均配备三个电源插座, 每个电源插座有6个电源插孔为设备供电。
机柜下方安装了空开控制面板,每个空开控制一个PDU的通断。
此部分机柜的电源来源于机房墙上的UPS输出配电箱,该输入配电箱由机房UPS 系统供电。
从目前使用情况看,改部分机柜利用率较大,机柜内设备数量众多,绝大部份为单路交流供电设备,双路输入设备较少。
整体来看,机柜内设备负载功率并不大。
目前存在的问题是:
1、该机房内机柜内做到一个空开控制一个PDU,但没有做到单个断路器控制单个电源插孔。
这就容易由于单台设备过载或短路造成此回路断路器开关跳闸,造成同一PDU或电源回路内的其它正常工作的设备掉电,业务中断。
2、UPS未能使用双机并联等高可性方案,UPS存在单点故障的隐患。
现用户已有整改计划,准备近期完成UPS双机改造,并在机房内增加一个相应的UPS输出配电柜。
3、该机房的机柜是单路供电,未能充分发挥双路供电设备的安全性。
如果此路供电的UPS系统出现故障,或者虽然UPS工作正常,但是此路供电回路断路器跳闸、线路接头打火等诸多原因都可能造成机柜供电中止,设备掉电,业务中断。
综上所述,此类问题会造成严重安全隐患,应该尽快实施双路供电改造,彻底解决问题。
二、方案设计:
机房机柜电源改造方案如下:
1、在该机房网络机柜旁边增加一台落地式UPS输出配电柜。
为提高用电安
全性,从UPS并机系统同时引2组相互独立的同型号电缆到该UPS输出配电柜,分别接到2个同型号总开关上,此双回路同时使用,互为备份。
同时为每个机柜提供2个独立的空气开关。
2、从新增UPS输出配电柜的两个空开上分别引输出电源回路到每个机柜
内,每机柜增加2路供电回路,形成每个机柜均为相互独立的双回路供电。
3、在全部6个机柜内均分别安装一台STS双路电源切换器,该切换器的二
路输入分别来源于UPS输出配电柜内不同的空开上。
STS双路切换器输出直接连接机柜内新增的2个机柜专用PDU,设备通过PDU供配电。
4、每机柜配备2个机柜专用PDU,竖排安装在机柜后面左右两侧,不占用
机柜设备空间。
每个PDU配备10个电源插座,每个电源插座均带独立的空开保护,单台设备过载或短路时,该电源插座对应的空开断开,不影响同一PDU 或电源回路内的其它正常工作的设备。
5、单路电源输入设备(如网络交换机,协议转化器等)就近连接机柜内PDU,
由二路相互独立配电回路经STS双路电源切换器供电,正常情况下由该双路切换器的主电源供电,主电源失效时,系统自动切换到备用电源供电,设备运行不间断,大大提高了设备的用电可靠性。
6、双路电源输入设备(如机箱式网络交换机、路由器等)分别连接机柜内
不同的PDU,由二路相互独立配电回路经STS双路电源切换器供电,大大提高了设备的用电可靠性。
机房机柜电源改造方案示意图如下:
方案特点:
1、新增一个UPS输出配电柜和多个回路,形成每机柜双路供电。
每个机柜都由两路相互独立的配电线路供电,防止单路供电可能出现的回路断路器跳闸或烧毁、线路接头打火等不利因素对用电安全性的影响,大大提高用电安全性。
2、每个设备的电源线都有一个空开对应,单个设备过载和短路时,对应空开先跳,避免影响此回路上其他设备。
3、双路供电自动实时切换,保护单路输入设备不掉电。
每个机柜都增加一个STS 双路电源切换器,两路相互独立的UPS供电回路分别作为它的主备电路,正常情况,由主电路向设备供电,主电路失效时,由备用电路供电,切换时间短(小于6mS),设备不断电,大大提高单路输入设备的用电安全性。
4、不改动现有机房内UPS配电柜,工程施工过程中,机柜在任何时间最少有一路UPS电源使用,最大限度的减少设备停机时间和保证用电安全性。
三、割接前的准备:
1.详细了解现有供电设备、用电设备、配电回路信息,分析现有设备的用电情况,判断电源改造过程对XX移动业务的影响,形成详细的报告报请上级批准。
2.统计方案所属6个机柜内的全部用电设备,列出清单,待XX移动有关人员评估停机可能造成的影响,决定是否停机以及合适的割接时间和顺序。
3.将电源改造过程所可能影响的全部设备及连线重新清查一遍,如有必要,可打上新标签,为避免电源改造时接错线。
4.割接前在所有机柜内分别安装2台机柜专用PDU,在全部机柜内安装经过通电测试后的STS双路电源切换器。
5.割接前,完成新增UPS输出配电柜到机柜的配电电缆的连接。
四.割接步骤:
1、到规定时间,UPS输出配电柜先上电,打开UPS输出配电柜,从相应断路器
上连接此前已布到机柜的供电电缆,合上断路器开关,加电测试确认该UPS正常供配电到机柜。
2、检查确认STS双路切换器输入线,通电测试各项状态特别是输出正常,切换
正常,确认无误后送电到2个PDU。
3、检查新安装在机柜内PDU的正确性,合上新增UPS输出配电柜内相应机柜的
回路开关,用万用表检查电源的正确性和两个电源回路的同相性。
确认机柜的PDU上的空气开关和电源插孔有效性,依次关掉此机柜内的设备,将电源连接线插到新增的空气开关和电源插孔面板上,开机测试检查,确认无误。
4、检查调整确保双路输入设备的二路电源线分别连接到不同的PDU电源插孔,
检查调整确保单路输入设备的电源线一定连接在STS双路切换器连接的PDU电源插孔。
5、拆除机柜内,已没有用的空气开关面板和旧电源插座。
6、待所有改造完成后,再次重新检查测试所有相关业务的正常工作情况。
五.割接时间:
六、应急方案
为最大程度的降低割接风险和对业务系统的影响,顺利完成本次任务,
实施过程中应注意如下几点:
1、在割接实施开始前,先做好所有涉及到设备的运行状况的检查工作。
并
记录割接前后各设备工作状态。
2、正式割接前最后一次检查设备运行情况,并检查网络工具以及通讯器材使用
情况,确保联系畅通。
3、割接开始后严格按照预先制定的操作步骤进行实施。
每进行一步都要预留一
定时间观察设备运行状况和业务情况。
4、如在某一步操作中出现设备硬件故障或者其他突发事件时,应立即将情况汇
报给局方现场负责人和公司主管部门,并做好回退工作。
整个实施过程中,原设备不更改物理位置,保证其正常运行,防止在割接出问
题情况下不能够顺利回退。
此项割接关系重大,除了我司相关人员和XX移动相关电
源工程师需配合外,还需XX移动网管人员协助,才能顺利完成。
