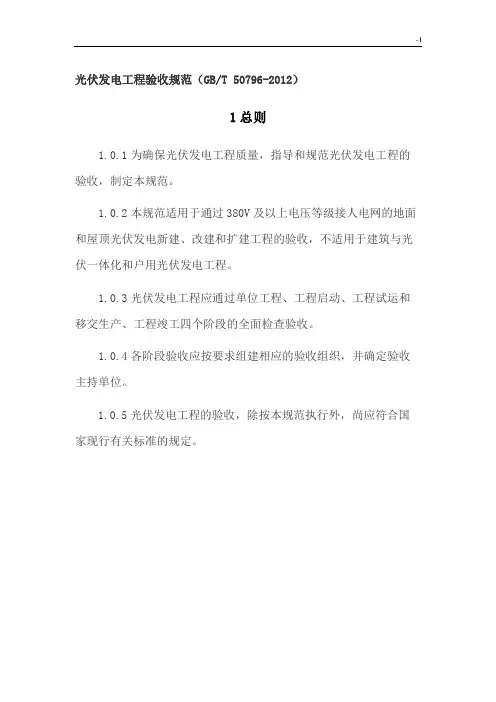

光伏发电工程验收规范(GB/T 50796-2012)1总则1.0.1为确保光伏发电工程质量,指导和规范光伏发电工程的验收,制定本规范。
1.0.2本规范适用于通过380V及以上电压等级接人电网的地面和屋顶光伏发电新建、改建和扩建工程的验收,不适用于建筑与光伏一体化和户用光伏发电工程。
1.0.3光伏发电工程应通过单位工程、工程启动、工程试运和移交生产、工程竣工四个阶段的全面检查验收。
1.0.4各阶段验收应按要求组建相应的验收组织,并确定验收主持单位。
1.0.5光伏发电工程的验收,除按本规范执行外,尚应符合国家现行有关标准的规定。
2术语2.0.1光伏发电工程photovoltaic power project指利用光伏组件将太阳能转换为电能、并与公共电网有电气连接的工程实体,由光伏组件、逆变器、线路等电气设备、监控系统和建(构)筑物组成。
2.0.2光伏电站photovoltaic power station指利用光伏组件将太阳能转换为电能、并按电网调度部门指令向公共电网送电的电站,由光伏组件、逆变器、线路、开关、变压器、无功补偿设备等一次设备和继电保护、站内监控、调度自动化、通信等二次设备组成。
2.0.3光伏发电单元photovoltaic power unit光伏电站中,以一定数量的光伏组件串,通过直流汇流箱多串汇集,经逆变器逆变与隔离升压变压器升压成符合电网频率和电压要求的电源。
这种一定数量光伏组件串的集合称为光伏发电单元。
2.0.4观感质量quality of appearance通过观察和必要的量测所反映的工程外在质量。
2.0.5绿化工程plant engineering由树木、花卉、草坪、地被植物等构成的植物种植工程。
2.0.6安全防范工程security and protection engineering以保证光伏电站安全和防范重大事故为目的,综合运用安全防范技术和其他科学技术,为建立具有防入侵、防盗窃、防抢劫、防破坏、防爆安全检查等功能(或其组合)的系统而实施的工程。
光伏发电工程验收规范(GB/T 50796-2012)1总则1.0.1为确保光伏发电工程质量,指导和规范光伏发电工程的验收,制定本规范。
1.0.2本规范适用于通过380V及以上电压等级接人电网的地面和屋顶光伏发电新建、改建和扩建工程的验收,不适用于建筑与光伏一体化和户用光伏发电工程。
1.0.3光伏发电工程应通过单位工程、工程启动、工程试运和移交生产、工程竣工四个阶段的全面检查验收。
1.0.4各阶段验收应按要求组建相应的验收组织,并确定验收主持单位。
1.0.5光伏发电工程的验收,除按本规范执行外,尚应符合国家现行有关标准的规定。
2术语2.0.1光伏发电工程photovoltaic power project指利用光伏组件将太阳能转换为电能、并与公共电网有电气连接的工程实体,由光伏组件、逆变器、线路等电气设备、监控系统和建(构)筑物组成。
2.0.2光伏电站photovoltaic power station指利用光伏组件将太阳能转换为电能、并按电网调度部门指令向公共电网送电的电站,由光伏组件、逆变器、线路、开关、变压器、无功补偿设备等一次设备和继电保护、站内监控、调度自动化、通信等二次设备组成。
2.0.3光伏发电单元photovoltaic power unit光伏电站中,以一定数量的光伏组件串,通过直流汇流箱多串汇集,经逆变器逆变与隔离升压变压器升压成符合电网频率和电压要求的电源。
这种一定数量光伏组件串的集合称为光伏发电单元。
2.0.4观感质量quality of appearance通过观察和必要的量测所反映的工程外在质量。
2.0.5绿化工程plant engineering由树木、花卉、草坪、地被植物等构成的植物种植工程。
2.0.6安全防范工程security and protection engineering以保证光伏电站安全和防范重大事故为目的,综合运用安全防范技术和其他科学技术,为建立具有防入侵、防盗窃、防抢劫、防破坏、防爆安全检查等功能(或其组合)的系统而实施的工程。
光伏发电工程验收规范1 总则1.本规范的适用范围虽限定在380V及以上电压等级接入电网的光伏发电新(扩)建工程。
2 光伏发电工程一般通过单位工程、工程启动、工程试运和移交生产、工程竣工四个阶段验收,但对于规模较小的光伏发电工程四个阶段验收可以简化,可通过单位工程、工程启动试运和移交生产、工程竣工三个阶段验收,相应的验收组织、验收流程和验收资料制备可以适当简化,在保证验收质量的前提下提高效率。
3除国家或相关行业有特殊要求外,采用的标准系指验收时国家或相关行业已颁发执行的标准。
“批准”文件是指按照该工程项目管理权限,经过有关部门或单位的正式批准。
超越上述权限单位所批准的各种文件不能作为验收依据。
光伏发电工程的验收依据,在本规范附录中已一一列出,在验收时应以此对照检查。
4确定验收主持单位,并主持验收工作,主要是为了落实验收责任,保证验收工作质量。
2 基本规定1 本条规定了工程验收的主要依据。
2 本条规定了工程验收的主要内容。
3 验收过程中发现的问题,其处理原则应由验收委员会(工作组)协商确定。
主任委员(组长)对争议问题有裁决权,若1/2以上的委员(组员)不同意裁决意见时,应报请验收监督管理机关或竣工验收主持单位决定。
4 参照其他电力建设工程,在现实中,不按有关规定进行验收就将工程投人使用,造成重大事故的实例时有发生,给人民的生命财产造成了重大损失。
为了防止光伏发电工程类似事件的出现,及时发现和解决有关问题,本条再次强调应经过验收后方可投人使用或进行下阶段施工。
5 本着分工明确、便于管理的原则,由建设单位负责验收资料的收集、整理,有关单位按要求配合。
6 提供资料是指需要分发给所有验收工作组组员或验收委员会委员的资料;备查资料是指按一定数量准备,放置在验收会场,由专家和委员根据需要进行查看的资料。
7 明确各参建单位职责,是为了更好的保证验收工作质量。
3单位工程验收1 光伏发电工程按照大纲审查会讨论结果,将工程划分为土建工程、安装工程、绿化工程、安全防范工程、消防工程五大类,每大类可有一至多个单位工程。
光伏发电工程试运和移交生产验收规范1.1一般规定1.1.1工程启动验收完成并具备工程试运和移交生产验收条件后,施工单位应及时向建设单位提出工程试运和移交生产验收申请。
1.1.2工程试运和移交生产验收组的组成及主要职责应包括下列内容:1工程试运和移交生产验收组应由建设单位组建,由建设、监理、调试、生产运行、设计等有关单位组成。
2工程试运和移交生产验收组主要职责应包括下列内容:1)应组织建设单位、调试单位、监理单位、生产运行单位编制工程试运大纲。
2)应审议施工单位的试运准备情况,核查工程试运大纲。
全面负责试运的现场指挥和具体协调工作。
3)应主持工程试运和移交生产验收交接工作。
4)应审查工程移交生产条件,对遗留问题责成有关单位限期处理。
5)应办理交接签证手续,签署符合本规范附录E要求的“工程试运和移交生产验收鉴定书”。
1.2工程试运和移交生产验收1.2.1工程试运和移交生产验收应具备下列条件:1光伏发电工程单位工程和启动验收应均已合格,并且工程试运大纲经试运和移交生产验收组批准。
2与公共电网连接处的电能质量应符合有关现行国家标准的要求。
3设备及系统调试,宜在天气晴朗,太阳辐射强度不低于400W/m2的条件下进行。
4生产区内的所有安全防护设施应已验收合格。
5运行维护和操作规程管理维护文档应完整齐备。
6光伏发电工程经调试后,从工程启动开始无故障连续并网运行时间不应少于光伏组件接收总辐射量累计达60kW·h/m2的时间。
7光伏发电工程主要设备(光伏组件、并网逆变器和变压器等)各项试验应全部完成且合格,记录齐全完整。
8生产准备工作应已完成。
9运行人员应取得上岗资格。
1.2.2工程试运和移交生产验收主要工作应包括下列内容:1应审查工程设计、施工、设备调试、生产准备、监理、质量监督等总结报告。
2应检查工程投人试运行的安全保护设施的措施是否完善。
3应检查监控和数据采集系统是否达到设计要求。
4应检查光伏组件面接收总辐射量累计达60kW·h/m2的时间内无故障连续并网运行记录是否完备。

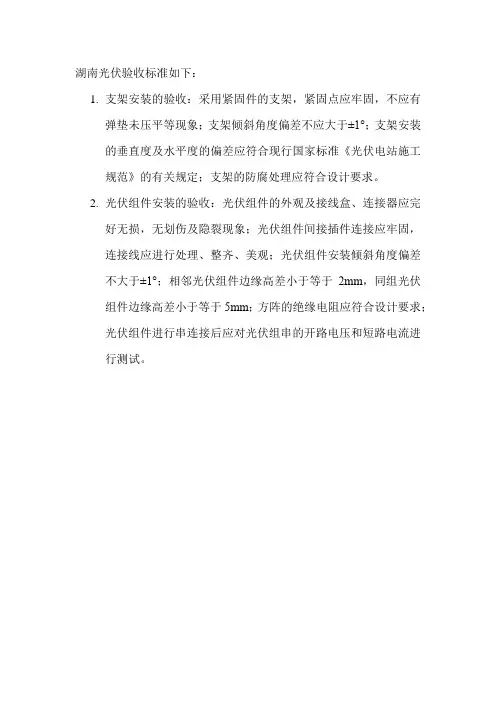

湖南光伏验收标准如下:
1.支架安装的验收:采用紧固件的支架,紧固点应牢固,不应有
弹垫未压平等现象;支架倾斜角度偏差不应大于±1°;支架安装
的垂直度及水平度的偏差应符合现行国家标准《光伏电站施工
规范》的有关规定;支架的防腐处理应符合设计要求。
2.光伏组件安装的验收:光伏组件的外观及接线盒、连接器应完
好无损,无划伤及隐裂现象;光伏组件间接插件连接应牢固,
连接线应进行处理、整齐、美观;光伏组件安装倾斜角度偏差
不大于±1°;相邻光伏组件边缘高差小于等于2mm,同组光伏
组件边缘高差小于等于5mm;方阵的绝缘电阻应符合设计要求;
光伏组件进行串连接后应对光伏组串的开路电压和短路电流进
行测试。
光伏发电工程验收规范1 总则1.本规范的适用范围虽限定在380V及以上电压等级接入电网的光伏发电新(扩)建工程。
2 光伏发电工程一般通过单位工程、工程启动、工程试运和移交生产、工程竣工四个阶段验收,但对于规模较小的光伏发电工程四个阶段验收可以简化,可通过单位工程、工程启动试运和移交生产、工程竣工三个阶段验收,相应的验收组织、验收流程和验收资料制备可以适当简化,在保证验收质量的前提下提高效率。
3除国家或相关行业有特殊要求外,采用的标准系指验收时国家或相关行业已颁发执行的标准。
“批准”文件是指按照该工程项目管理权限,经过有关部门或单位的正式批准。
超越上述权限单位所批准的各种文件不能作为验收依据。
光伏发电工程的验收依据,在本规范附录中已一一列出,在验收时应以此对照检查。
4确定验收主持单位,并主持验收工作,主要是为了落实验收责任,保证验收工作质量。
2 基本规定1 本条规定了工程验收的主要依据。
2 本条规定了工程验收的主要内容。
3 验收过程中发现的问题,其处理原则应由验收委员会(工作组)协商确定。
主任委员(组长)对争议问题有裁决权,若1/2以上的委员(组员)不同意裁决意见时,应报请验收监督管理机关或竣工验收主持单位决定。
4 参照其他电力建设工程,在现实中,不按有关规定进行验收就将工程投人使用,造成重大事故的实例时有发生,给人民的生命财产造成了重大损失。
为了防止光伏发电工程类似事件的出现,及时发现和解决有关问题,本条再次强调应经过验收后方可投人使用或进行下阶段施工。
5 本着分工明确、便于管理的原则,由建设单位负责验收资料的收集、整理,有关单位按要求配合。
6 提供资料是指需要分发给所有验收工作组组员或验收委员会委员的资料;备查资料是指按一定数量准备,放置在验收会场,由专家和委员根据需要进行查看的资料。
7 明确各参建单位职责,是为了更好的保证验收工作质量。
3单位工程验收1 光伏发电工程按照大纲审查会讨论结果,将工程划分为土建工程、安装工程、绿化工程、安全防范工程、消防工程五大类,每大类可有一至多个单位工程。
最新光伏电站验收标准为确保太阳能光伏发电系统的验收顺利进行,现场应具备以下条件:一)太阳能光伏发电系统已完成安装调试;二)现场环境符合太阳能光伏发电系统的安装要求;三)验收所需的监测设备、仪器、工具等已准备齐全;四)验收人员已到位,具备相关专业知识和技能;五)建设单位已提供太阳能光伏发电系统的技术资料和相关证明文件。
第四条验收内容及方法验收内容包括太阳能光伏发电系统的安全性、功率特性、电能质量、可利用率和噪声水平等方面。
验收方法主要采用现场检查、实测实验、技术资料审查等方式进行。
第五条验收结果及处理验收结果分为合格和不合格两种情况。
如发现不合格项,应及时通知建设单位进行整改,重新进行验收。
验收合格后,建设单位应领取太阳能光伏发电系统验收合格证书,并按照规定进行使用和维护。
第六条附则本验收标准自发布之日起实施,如有需要修改,应及时进行修订。
建设单位在进行太阳能光伏发电系统验收时,应严格按照本标准执行,确保太阳能光伏发电系统的安全、稳定、高效运行。
太阳能光伏发电系统安装完毕后,需要满足以下要求才能通电:1.现场清扫整理完毕;2.安装检查结束并确认;3.电气系统的接地装置连接可靠,接地电阻符合设计要求;4.测汇流箱、直流配电柜、逆变器、交流配电柜的绝缘电阻符合设计要求;5.直流电缆极性正确并标明,固定牢固,连接紧密;6.照明、通讯、安全防护装置齐全;7.电气设备孔洞封堵完毕,消防器材配置合理,符合消防要求;8.进行控制功能和安全保护功能的检查和试验,确认各项控制功能和安全保护动作准确、可靠;9.检查设定太阳能光伏发电系统控制系统的参数,控制系统应能完成太阳能光伏发电系统的正常运行控制。
太阳能光伏发电系统完成通电调试后,需要进行试运行,时间不得小于240小时。
试运行需要满足以下条件:1.太阳能光伏发电系统已处于运行模式,所有保护、信号等全部投入,不得屏蔽任何保护及信号;2.无影响设备正常运行的缺陷;3.各阵列必须经过满负荷运行一段时间,必须留有记录,在满负荷运行的情况下,抽检电缆的部分电气接头的温度正常,光伏发电系统各部参数正常、无各类异常报警,方可进入测试范围;4.升压站、电网、集电线路、控制系统满足要求;5.太阳能光伏发电监控系统已正常投入运行,后台监视系统的所有资料齐全、完备;6.太阳能光伏组件生产厂家值班人员和光伏电站运行人员已全部到位且准备完毕;7.试运行考验技术资料及相应文件准备完毕。
光伏发电工程验收规范(GBT 50796-2012)1总则1.0.1为确保光伏发电工程质量,指导和规范光伏发电工程的验收,制定本规范。
1.0.2本规范适用于通过380V及以上电压等级接人电网的地面和屋顶光伏发电新建、改建和扩建工程的验收,不适用于建筑与光伏一体化和户用光伏发电工程。
1.0.3光伏发电工程应通过单位工程、工程启动、工程试运和移交生产、工程竣工四个阶段的全面检查验收。
1.0.4各阶段验收应按要求组建相应的验收组织,并确定验收主持单位。
1.0.5光伏发电工程的验收,除按本规范执行外,尚应符合国家现行有关标准的规定。
2术语2.0.1光伏发电工程photovoltaic power project指利用光伏组件将太阳能转换为电能、并与公共电网有电气连接的工程实体,由光伏组件、逆变器、线路等电气设备、监控系统和建(构)筑物组成。
2.0.2光伏电站photovoltaic power station指利用光伏组件将太阳能转换为电能、并按电网调度部门指令向公共电网送电的电站,由光伏组件、逆变器、线路、开关、变压器、无功补偿设备等一次设备和继电保护、站内监控、调度自动化、通信等二次设备组成。
2.0.3光伏发电单元photovoltaic power unit光伏电站中,以一定数量的光伏组件串,通过直流汇流箱多串汇集,经逆变器逆变与隔离升压变压器升压成符合电网频率和电压要求的电源。
这种一定数量光伏组件串的集合称为光伏发电单元。
2.0.4观感质量quality of appearance通过观察和必要的量测所反映的工程外在质量。
2.0.5绿化工程plant engineering由树木、花卉、草坪、地被植物等构成的植物种植工程。
2.0.6安全防范工程security and protection engineering以保证光伏电站安全和防范重大事故为目的,综合运用安全防范技术和其他科学技术,为建立具有防入侵、防盗窃、防抢劫、防破坏、防爆安全检查等功能(或其组合)的系统而实施的工程。
光伏发电工程验收规范(GB/T 50796-2012)1总则1.0.1为确保光伏发电工程质量,指导和规范光伏发电工程的验收,制定本规范。
1.0.2本规范适用于通过380V及以上电压等级接人电网的地面和屋顶光伏发电新建、改建和扩建工程的验收,不适用于建筑与光伏一体化和户用光伏发电工程。
1.0.3光伏发电工程应通过单位工程、工程启动、工程试运和移交生产、工程竣工四个阶段的全面检查验收。
1.0.4各阶段验收应按要求组建相应的验收组织,并确定验收主持单位。
1.0.5光伏发电工程的验收,除按本规范执行外,尚应符合国家现行有关标准的规定。
2术语2.0.1光伏发电工程photovoltaic power project指利用光伏组件将太阳能转换为电能、并与公共电网有电气连接的工程实体,由光伏组件、逆变器、线路等电气设备、监控系统和建(构)筑物组成。
2.0.2光伏电站photovoltaic power station指利用光伏组件将太阳能转换为电能、并按电网调度部门指令向公共电网送电的电站,由光伏组件、逆变器、线路、开关、变压器、无功补偿设备等一次设备和继电保护、站内监控、调度自动化、通信等二次设备组成。
2.0.3光伏发电单元photovoltaic power unit光伏电站中,以一定数量的光伏组件串,通过直流汇流箱多串汇集,经逆变器逆变与隔离升压变压器升压成符合电网频率和电压要求的电源。
这种一定数量光伏组件串的集合称为光伏发电单元。
2.0.4观感质量quality of appearance通过观察和必要的量测所反映的工程外在质量。
2.0.5绿化工程plant engineering由树木、花卉、草坪、地被植物等构成的植物种植工程。
2.0.6安全防范工程security and protection engineering以保证光伏电站安全和防范重大事故为目的,综合运用安全防范技术和其他科学技术,为建立具有防入侵、防盗窃、防抢劫、防破坏、防爆安全检查等功能(或其组合)的系统而实施的工程。
光伏工程验收条件方案一、工程验收目的光伏工程验收是为了检验光伏发电工程安装、调试和运行工程质量,保证光伏发电工程的可靠性和稳定性,同时也为了检验工程是否符合合同约定的技术指标和规范要求,保证工程达到设计要求和预期效果。
二、工程验收范围1、光伏电池组件的安装和连接是否符合相关规范要求;2、支架结构的稳定性和耐久性是否符合要求;3、逆变器的安装和调试是否符合规范和技术要求;4、光伏发电系统的运行效率、发电量和系统运行参数是否符合合同约定的要求;5、光伏发电系统的安全性和可靠性是否符合要求;6、光伏发电系统的外观和环境适应性是否符合要求。
三、工程验收条件1、合同约定的检验标准和要求;2、相关技术规范和行业标准;3、设备和材料的合格证明;4、工程验收人员的资质和技术能力;5、工程验收设备和工具的准备;6、工程验收环境和条件。
四、工程验收方法1、现场实地检查验收人员应派遣到工程现场对光伏发电系统的安装、连接、固定、逆变器安装调试、接线、运行参数和系统效率进行实地检查,结合技术规范和标准进行测量、观察和记录。
2、设备性能测试使用专业检测设备对光伏电池组件、逆变器等设备的性能进行测试,包括最大功率输出、转换效率、工作温度范围等性能参数。
3、运行参数记录对光伏发电系统的运行参数进行持续记录和监测,包括发电量、发电效率、电压、电流、温度等关键参数,以评估系统的稳定性和可靠性。
4、环境适应性测试对光伏发电系统的适应环境进行测试,包括风压、雨淋、温度变化等环境条件下系统的稳定性和安全性。
五、工程验收标准1、光伏电池组件的安装和连接符合相关规范要求,无损伤和结构受力过大的情况;2、支架结构的稳定性和耐久性符合要求,无变形、腐蚀和松动的情况;3、逆变器的安装和调试符合规范和技术要求,无故障和异常;4、光伏发电系统的运行效率、发电量和系统运行参数符合合同约定的要求;5、光伏发电系统的安全性和可靠性符合要求,无安全隐患和故障;6、光伏发电系统的外观和环境适应性符合要求,无污染、损坏和腐蚀的情况。
试运行验收方案试运行验收方案一、验收依据:GB 50794-2012 光伏发电站施工规范GB/T 50796-2012 光伏发电工程验收规范GB 50797-2012 光伏发电站设计规范GB/T 19939-2005 光伏系统并网技术要求GB 50060-2008 3~110kV高压配电装置设计规范GB 50061 66kV及以下架空电力线路设计规范GB 50150-2006 电气装置安装工程电气设备交接试验标准GB 50168-2006 电气装置安装工程电缆线路施工及验收规范GB 50169-2006 电气装置安装工程接地装置施工及验收规范GB 50173 电气装置安装工程35kV及以下架空电力线路施工及验收规范GB 50254-2006 电气装置安装工程低压电器施工及验收规范GB 50395-2007 视频安防监控系统工程设计规范《光伏发电项目文件归档与档案整理规范》等相关国家及行业规范及本项目技术协议书。
二、验收时间:对达到验收条件项目进行报验,初验后我司项目部出具验收报告及缺陷整改通知单,按照缺陷整改通知单内容组织整改。
消缺完成报我司项目部二次验收。
验收整改时间原则上不超过一个月,个别缺陷整改时间需要延长,另行确定!三、验收要求:1、在业主项目部对本项目整体初次验收前,EPC方及监理项目部组织各施工队按标准及前期现场要求自检,并通过EPC方及监理项目部验收,验收通过后报业主项目部;2、验收相关资料收集整理完善;3、验收范围包括本项目所有分项、分部施工及所有涉及文件资料项。
四、验收标准(此标准为基本要求,验收时包括但不限于以下内容)1、土建工程验收标准建筑物不漏水、不渗水、无裂缝;平整度应满足标准,接缝均匀平整顺直;内外墙面地面屋面工程油漆符合规程、规范;门(窗)框与墙体无裂缝、无空鼓;门(窗)开/关灵活、密封好、不变形附件齐全完好;水电暖消防设施齐全、功能良好;建筑物内管道无漏点、建筑物外落水管符合施工规范;路面应符合设计要求,道路无变形、裂缝;道路排水通畅;路沿符合符合设计要求;2、电气一次设备验收标准电站应有完整的电气主接线图纸、光伏电站接入系统的批复文件;光伏电站变压器、开关、隔离开关、CT、PT、避雷器、电缆试验项目应齐全,电气设备交接试验项目应齐全,试验结果合格;设备标识完善;按照调度命名文件的设备名称及编号铭牌正确悬挂;柜内及箱体防火封堵完整,内部无积灰,电缆走向明确;箱变安装牢固可靠,柜门开启方便、柜体无变形;箱变本体、套管、散热器无渗油;箱变呼吸器正常、油枕油位指示与油温对应,温控器接线及设置正确;瓦斯继电器安装防雨罩;站用变温控器接线及设置正确;测温电阻应放在低压绝缘筒内;400V厂用系统运行方式正确、各支路运行指示灯正确;柜内封堵完善、柜内接线连接牢固、电缆走向明确、柜内无积灰;柜门密封良好,无锈蚀,门与柜接地截面不小于6mm2;防误闭锁装置后台模拟图与现场一致,电脑钥匙工作正常;现场检查防误闭锁操作逻辑正确;现场机械挂锁应进行防锈和防腐处理;检查地线桩机械锁编码正确;杆塔接地符合设计要求、杆塔名称标识完善;线路防护设施及运行标识齐全;OPGW架设、安装规范;3、电气二次设备验收标准凡属电网调度管辖范围内的继电保护及安全自动装置,应经过相关调度部门的审查,并与电网调度联合调试;光伏发电站站内的继电保护及安全自动装置整定计算方案或定值通知单的审批手续需完备;所有继电保护装置只有在检验和整定完毕,并经验收合格后,方具备并网试验条件;保护柜及端子箱内按钮、继电器、压板、试验端子、空气开关名称齐全、清晰准确,着色符合规范要求;二次系统回路标识清晰、正确、齐全;变电站静态型保护应在装置箱体和保护屏下部设置等电位接地母线,与接地网的联接应符合规范要求;防火封堵整洁严密;光伏通道无报警信号;光纤通道不允许存在中间接头;电站计算机监控系统、AGC/AVC、光功率预测、远动、测控装置等调试满足技术要求及运维要求;GPS、故障录波装置、AGC、AVC、光功率预测、远动、测控装置等工作正常,无异常报警,装置时间与GPS时间一致;光功率月系统应完善可靠,通讯正常;所有遥控开关、刀闸,遥测接点指示正常,数据传输正确;电力调度数据网采取相应的安全防护措施,与公共信息网安全隔离,禁止以各种方式与互联网连接;计量关口应装设电量计量表计、自动采集装置,应按调度要求传送数据;通信调度台或电话机的配置应满足安全生产的要求;调度录音系统应运行可靠、音质良好;站内网络接入良好,所有监控系统与外部网络完全隔离;4、直流系统验收标准直流系统运行方式正确、各支路运行指示灯正确;直流屏交流进线自动切换装置试验合格;屏内各支路开关操作正常、开关及信号灯名称齐全、正确;直流屏充电和蓄电池回路电流表、电压表指示正确,表计校验合格;直流充电装置内定值设置符合要求;电池电压监测报警参数设置正确;逆变装置设计安装正确,在任意状态下投运,不发生环流、过流、过压等异常现象;蓄电池极柱、安全阀等无渗漏液体、无锈蚀;蓄电池连接条、接线桩头等无松动、腐蚀及明显氧化现象;5、光伏方阵区验收标准(1)支架安装的验收采用紧固件的支架,紧固点应牢固,不应有弹垫未压平、垫片缺失等现象;支架倾斜角度偏差不应大于±1°;支架安装的垂直度及水平度的偏差应符合现行国家标准《光伏电站施工规范》的有关规定;支架的防腐处理应符合设计要求;(2)光伏组件安装的验收光伏组件的外观及接线盒、连接器应完好无损,无划伤及隐裂现象;光伏组件间接插件连接应牢固,连接线应进行处理,整齐、美观;光伏组件安装倾斜角度偏差不应大于±1°;相邻光伏组件边缘高差小于等于2mm,同组光伏组件边缘高差小于等于5mm,符合现行国家标准《光伏电站施工规范》的有关规定;组串式逆变器同一回路组件应为同一型号,不同功率不能混装;方阵的绝缘电阻应符合设计要求;光伏组件进行组串连接后应对光伏组串的开路电压和短路电流进行测试;(3)汇流箱、逆变器、电气设备安装的验收汇流箱标识应齐全,箱体与支架连接应牢固;汇流箱压接铜鼻子要保证其牢固,不会出现松动,穿接电缆的孔洞要加装防护圈,多余孔洞要用防火泥封堵,防水锁母要拧紧。
光伏发电系统试运行前验收检查表为了保证光伏发电系统的安全可靠运行,进行试运行前的验收检查是非常重要的。
本文将列出光伏发电系统试运行前的验收检查表,并对每一项检查点进行详细介绍。
一、光伏电池组件1.组件安装检查:检查组件安装是否牢固、符合设计要求,组件间隙是否符合标准(至少3mm以上)。
2.电池片外观检查:检查电池片是否无裂断、无损坏、无影响发电的污染,同时观察电池背板有无螺栓松动或自然风化。
3.电池板架结构检查:检查架梁、跨梁是否稳定、连接件是否完整、规格是否满足设计要求。
同时检查支架的固定方式是否可靠。
二、光伏并网逆变器1.逆变器外观检查:检查逆变器外观是否整洁、无变形、外壳是否完整、接线盒是否安全。
2.逆变器参数设定检查:核对逆变器电压、电流、功率等参数是否与设计一致,并与背板组件相适配。
3.隔离变压器接线检查:检查逆变器内隔离变压器接线是否正确、无漏电及异物。
三、并网电力调节器1.电力调节器外观检查:检查电力调节器外观是否整洁、无变形、外壳是否完整、接线盒是否安全。
2.电力调节器参数设定检查:核对电力调节器电压、电流、功率等参数是否与设计一致,并与电池组件相适配。
3.电力调节器内部接线检查:检查电力调节器内部接线是否正确、无松动、无短路。
四、电缆线路1.电缆是否接触良好:检查电缆连接部分握紧是否牢固,连接部分无锈蚀、无松动。
2.环境适应性检查:检查电缆与电路的配合度及光缆弯曲半径是否符合标准,同时确认电缆选择是否符合环境要求。
五、接地系统1.设备接地检查:检查各个系统电气设备的接地是否符合设计标准,接地电阻是否在规定范围内。
2.屋顶接地检查:检查屋顶接地极是否嵌入地中、接头是否牢固。
3.保护接地检查:检查系统各部位的保护接地是否完善是否安装可靠,包括氧化铝避雷针等终端设备的接地接线。
六、系统测试在完成以上检查后,进行系统测试是必要的步骤。
1.电压测试:测试整个系统中的电压是否稳定,是否达到设计要求。
240小时试运行达标技术要求一、术语:1、240h试运运行时间:⑴一、二类地区:现场实测当天太阳辐照度超过400W/㎡的时间累计超过6h以上计为有效发电天,每天只计10个小时为有效试运行时间,共累计240h(24天)。
⑴三、四类地区:现场实测当天太阳辐照度超过400W/㎡的时间累计超过4h以上计为有效发电天,每天只计6个小时为有效试运行时间,共累计240h(40天)。
2、240h试运行设备:1)单元发电机组:500kW组件(含汇流箱、直流配电柜)+1台逆变器为发电单元机组。
2)一次设备:主变或单元箱变、高低压电缆、母线、高低压开关柜、断路器、隔离开关、SVG静止无功补偿装置(含降压变)、互感器、避雷器、站用变、接地电阻成套装置或消弧线圈(含接地变)和送出外线。
3)二次设备:继电保护及测控装置、电能质量监测装置、故障解列装置、公用测控装置、故障录波器、AGC/AVC、直流电源及UPS、监控主机(工程师站)及五防、调度及通信设备等。
3、系统效率指光伏电站将收集到的太阳能辐射能转化成电能的综合效率。
倾斜面总辐射量(kW•h):当天投入试运行光伏组件装机容量×光伏组件倾斜面当天等效满发小时数。
(注:组件倾斜面当天等效满发小时数取自场内环境检测仪站数据换算)实际发电量(kW•h):当天投入试运行光伏组件的实际发电量。
实际发电量取自站内计量考核电表。
系统效率= 实际发电量÷倾斜面总辐射量×100%二、同时满足下列要求后,即可以宣布和报告机组满负荷试运结束。
1、单元发电机组须连续完成240h满负荷试运行。
2、箱变等一次设备须连续完成240h满负荷试运行。
3、非有效试运行时间内,所有机组和设备须连续无故障运行。
4、继电保护装置投入率100%、动作正确率100%。
5、电气自动化装置投入率100%。
6、主要电气测点投入率100%,指示正确率100%。
7、通信装置投入率100%。
8、直流电源及UPS等投入率100%。
光伏验收规范光伏验收规范是为了保证光伏发电项目的顺利运行和发电效益的最大化,光伏验收规范主要是针对光伏发电系统的设计、安装和运维等环节进行要求和规范,下面就光伏验收规范进行详细说明。
一、设计阶段的验收规范1. 设计方案必须符合国家相关技术规范和标准,光伏发电系统的设计要合理,能够满足设定发电容量要求,具有良好的经济效益。
2. 设计图纸必须清晰完整,包括光伏组件的布设图、电气图、接地装置图等,设计图纸必须由专业人员进行审核并签字确认。
3. 设计过程中需特别考虑光伏污染和防雷等问题,设计方案中必须包含相应的解决方案。
二、安装阶段的验收规范1. 安装施工必须按照设计方案进行,安装地点必须平整、无阻碍物,光伏组件的布设必须符合要求,布设期间需要特别注意组件之间的间隙和安装的稳定性。
2. 光伏组件的安装必须严禁使用损坏的组件,每个组件上必须贴有唯一标识,并按照布设图进行正确布置。
3. 光伏组件与支架的连接必须牢固可靠,组件与支架之间不得出现松动或脱落的现象。
4. 光伏发电系统的电气连接必须正确,连接过程中要注意绝缘和接地。
三、调试阶段的验收规范1. 光伏发电系统的调试必须按照设计方案进行,调试期间要注意安全问题,特别是对接地装置和电缆等部分进行检查和测试。
2. 光伏发电系统在调试期间必须完成各项性能指标的测试,包括发电量、组件效率、逆变器效率等。
3. 光伏发电系统的调试完成后,必须进行运行试验,确保系统能够正常运行和发电。
四、运维阶段的验收规范1. 光伏发电系统的运行必须按照相关规定进行,每天对发电量、电压、电流等进行监测,并记录相关数据。
2. 定期进行清洁和维护工作,保证光伏组件的正常发电效率。
3. 每年进行一次全面的系统检查和维护,包括设备的运行情况和电气连接等。
4. 发现故障必须及时报修,并进行维修。
如果发现故障超出自身能力范围,必须及时联系相关维修人员进行处理。
以上就是光伏验收规范的一些要点和规定,通过严格按照规范进行光伏发电项目的设计、安装和运维,可以保证系统的顺利运行和发电效益的最大化。
光伏电站工程试运和移交生产验收大纲批准:审核:编制:河南卓越工程管理有限公司年月日目录一、总则 (3)二、内部验收组织措施 (4)三、工程试运验收规范 (5)(一)工程试运验收的前提 (5)(二)工程试运验收标准 (6)1、土建工程验收标准 (6)2、电气一次设备验收标准 (6)3、电气二次设备验收标准 (7)4、直流系统验收标准 (8)5、光伏组件验收标准 (9)6、生产准备验收标准 (9)(三)工程试运及并网网调试前必须具备的条件 (10)(四)工程试运及并网调试安全措施 (11)(五)并网调试技术措施 (12)四、移交生产验收规范 (12)(一)移交生产验收的前提 (12)(二)移交生产验收标准 (13)五、附则 (13)附件:《****光伏电站工程试运和移交生产验收鉴定书》 (14)前言 (16)一、工程概况 (16)二、生产准备情况 (17)三、设备备品备件、工器具、专用工具、资料等清查交接情况 (17)四、存在的问题和处理意见 (17)五、验收组成员签字 (17)六、内部验收整改计划表 (17)光伏电站工程试运和移交生产验收标准刚要一、总则为了做好****光伏电站工程试运和移交生产验收工作,以实现****有限公司零缺陷接收电站运维为目标;通过认真总结已并网投运光伏电站并网验收过程中发现的问题,借鉴本公司和行业内优秀运维电站试运及移交生产验收的成功经验,为公司后续待并网光伏电站进一步做好并网验收前的各项准备工作积累经验,****有限公司成立以设备工程技术部牵头,发电部、检修部、市场营销部、电站人员参加的内部并网验收小组。
为了使工程试运和移交生产工作安全顺利完成,明确责任,特编制本大纲。
本大纲包括以下两个方面的内容:1、工程试运验收:是指工程具备并网试运条件下的各项内部验收及并网验收。
在电站完成并网前的各项准备工作、经电网验收合格、设备具备并网条件后开展内部验收工作;验收标准以国家、行业及上级单位关于并网电站工程试运及移交生产验收阶段相关规定及标准为依据,按照本大纲所规定的条款为对土建工程、电气设备、光伏组件、生产准备工作进行逐项验收;2、移交生产验收:是指工程在完成内部验收整改项目、电站设备无缺陷投运并达到设计参数后移交运维单位的验收工作。
光伏电站工程试运和移交生产验收大纲批准:审核:编制:河南卓越工程管理有限公司年月日目录一、总则 (3)二、内部验收组织措施 (4)三、工程试运验收规范 (5)(一)工程试运验收的前提 (5)(二)工程试运验收标准 (6)1、土建工程验收标准 (6)2、电气一次设备验收标准 (6)3、电气二次设备验收标准 (7)4、直流系统验收标准 (8)5、光伏组件验收标准 (9)6、生产准备验收标准 (9)(三)工程试运及并网网调试前必须具备的条件 (10)(四)工程试运及并网调试安全措施 (11)(五)并网调试技术措施 (12)四、移交生产验收规范 (12)(一)移交生产验收的前提 (12)(二)移交生产验收标准 (13)五、附则 (13)附件:《****光伏电站工程试运和移交生产验收鉴定书》 (14)前言 (16)一、工程概况 (16)二、生产准备情况 (17)三、设备备品备件、工器具、专用工具、资料等清查交接情况 (17)四、存在的问题和处理意见 (17)五、验收组成员签字 (17)六、内部验收整改计划表 (17)光伏电站工程试运和移交生产验收标准刚要一、总则为了做好****光伏电站工程试运和移交生产验收工作,以实现****有限公司零缺陷接收电站运维为目标;通过认真总结已并网投运光伏电站并网验收过程中发现的问题,借鉴本公司和行业内优秀运维电站试运及移交生产验收的成功经验,为公司后续待并网光伏电站进一步做好并网验收前的各项准备工作积累经验,****有限公司成立以设备工程技术部牵头,发电部、检修部、市场营销部、电站人员参加的内部并网验收小组。
为了使工程试运和移交生产工作安全顺利完成,明确责任,特编制本大纲。
本大纲包括以下两个方面的内容:1、工程试运验收:是指工程具备并网试运条件下的各项内部验收及并网验收。
在电站完成并网前的各项准备工作、经电网验收合格、设备具备并网条件后开展内部验收工作;验收标准以国家、行业及上级单位关于并网电站工程试运及移交生产验收阶段相关规定及标准为依据,按照本大纲所规定的条款为对土建工程、电气设备、光伏组件、生产准备工作进行逐项验收;2、移交生产验收:是指工程在完成内部验收整改项目、电站设备无缺陷投运并达到设计参数后移交运维单位的验收工作。
光伏发电工程验收规范1 总则1.本规范的适用范围虽限定在380V及以上电压等级接入电网的光伏发电新(扩)建工程。
2 光伏发电工程一般通过单位工程、工程启动、工程试运和移交生产、工程竣工四个阶段验收,但对于规模较小的光伏发电工程四个阶段验收可以简化,可通过单位工程、工程启动试运和移交生产、工程竣工三个阶段验收,相应的验收组织、验收流程和验收资料制备可以适当简化,在保证验收质量的前提下提高效率。
3除国家或相关行业有特殊要求外,采用的标准系指验收时国家或相关行业已颁发执行的标准。
“批准”文件是指按照该工程项目管理权限,经过有关部门或单位的正式批准。
超越上述权限单位所批准的各种文件不能作为验收依据。
光伏发电工程的验收依据,在本规范附录中已一一列出,在验收时应以此对照检查。
4确定验收主持单位,并主持验收工作,主要是为了落实验收责任,保证验收工作质量。
2 基本规定1 本条规定了工程验收的主要依据。
2 本条规定了工程验收的主要内容。
3 验收过程中发现的问题,其处理原则应由验收委员会(工作组)协商确定。
主任委员(组长)对争议问题有裁决权,若1/2以上的委员(组员)不同意裁决意见时,应报请验收监督管理机关或竣工验收主持单位决定。
4 参照其他电力建设工程,在现实中,不按有关规定进行验收就将工程投人使用,造成重大事故的实例时有发生,给人民的生命财产造成了重大损失。
为了防止光伏发电工程类似事件的出现,及时发现和解决有关问题,本条再次强调应经过验收后方可投人使用或进行下阶段施工。
5 本着分工明确、便于管理的原则,由建设单位负责验收资料的收集、整理,有关单位按要求配合。
6 提供资料是指需要分发给所有验收工作组组员或验收委员会委员的资料;备查资料是指按一定数量准备,放置在验收会场,由专家和委员根据需要进行查看的资料。
7 明确各参建单位职责,是为了更好的保证验收工作质量。
3单位工程验收1 光伏发电工程按照大纲审查会讨论结果,将工程划分为土建工程、安装工程、绿化工程、安全防范工程、消防工程五大类,每大类可有一至多个单位工程。
试运行验收方案试运行验收方案一、验收依据:GB 50794-2012光伏发电站施工规范GB/T 50796-2012光伏发电工程验收规范GB 50797-2012光伏发电站设计规范GB/T 19939-2005光伏系统并网技术要求GB 50060-20083~110kV高压配电装置设计规范GB 5006166kV及以下架空电力线路设计规范GB 50150-2006电气装置安装工程电气设备交接试验标准GB 50168-2006电气装置安装工程电缆线路施工及验收规范GB 50169-2006电气装置安装工程接地装置施工及验收规范GB 50173电气装置安装工程35kV及以下架空电力线路施工及验收规范GB 50254-2006电气装置安装工程低压电器施工及验收规范GB 50395-2007视频安防监控系统工程设计规范《光伏发电项目文件归档与档案整理规范》等相关国家及行业规范及本项目技术协议书。
二、验收时间:对达到验收条件项目进行报验,初验后我司项目部出具验收报告及缺陷整改通知单,按照缺陷整改通知单内容组织整改。
消缺完成报我司项目部二次验收。
验收整改时间原则上不超过一个月,个别缺陷整改时间需要延长,另行确定!三、验收要求:1、在业主项目部对本项目整体初次验收前,EPC方及监理项目部组织各施工队按标准及前期现场要求自检,并通过EPC方及监理项目部验收,验收通过后报业主项目部;2、验收相关资料收集整理完善;3、验收范围包括本项目所有分项、分部施工及所有涉及文件资料项。
四、验收标准(此标准为基本要求,验收时包括但不限于以下内容)1、土建工程验收标准◆建筑物不漏水、不渗水、无裂缝;◆平整度应满足标准,接缝均匀平整顺直;◆内外墙面地面屋面工程油漆符合规程、规范;◆门(窗)框与墙体无裂缝、无空鼓;门(窗)开/关灵活、密封好、不变形附件齐全完好;◆水电暖消防设施齐全、功能良好;◆建筑物内管道无漏点、建筑物外落水管符合施工规范;◆路面应符合设计要求,道路无变形、裂缝;道路排水通畅;路沿符合符合设计要求;2、电气一次设备验收标准◆电站应有完整的电气主接线图纸、光伏电站接入系统的批复文件;◆光伏电站变压器、开关、隔离开关、CT、PT、避雷器、电缆试验项目应齐全,电气设备交接试验项目应齐全,试验结果合格;◆设备标识完善;按照调度命名文件的设备名称及编号铭牌正确悬挂;◆柜内及箱体防火封堵完整,内部无积灰,电缆走向明确;◆箱变安装牢固可靠,柜门开启方便、柜体无变形;箱变本体、套管、散热器无渗油;◆箱变呼吸器正常、油枕油位指示与油温对应,温控器接线及设置正确;瓦斯继电器安装防雨罩;◆站用变温控器接线及设置正确;测温电阻应放在低压绝缘筒内;◆400V厂用系统运行方式正确、各支路运行指示灯正确;◆柜内封堵完善、柜内接线连接牢固、电缆走向明确、柜内无积灰;柜门密封良好,无锈蚀,门与柜接地截面不小于6mm2;◆防误闭锁装置后台模拟图与现场一致,电脑钥匙工作正常;现场检查防误闭锁操作逻辑正确;◆现场机械挂锁应进行防锈和防腐处理;检查地线桩机械锁编码正确;◆杆塔接地符合设计要求、杆塔名称标识完善;线路防护设施及运行标识齐全;OPGW架设、安装规范;3、电气二次设备验收标准◆凡属电网调度管辖范围内的继电保护及安全自动装置,应经过相关调度部门的审查,并与电网调度联合调试;光伏发电站站内的继电保护及安全自动装置整定计算方案或定值通知单的审批手续需完备;所有继电保护装置只有在检验和整定完毕,并经验收合格后,方具备并网试验条件;◆保护柜及端子箱内按钮、继电器、压板、试验端子、空气开关名称齐全、清晰准确,着色符合规范要求;二次系统回路标识清晰、正确、齐全;变电站静态型保护应在装置箱体和保护屏下部设置等电位接地母线,与接地网的联接应符合规范要求;防火封堵整洁严密;◆光伏通道无报警信号;光纤通道不允许存在中间接头;◆电站计算机监控系统、AGC/AVC、光功率预测、远动、测控装置等调试满足技术要求及运维要求;◆GPS、故障录波装置、AGC、AVC、光功率预测、远动、测控装置等工作正常,无异常报警,装置时间与GPS时间一致;光功率月系统应完善可靠,通讯正常;◆所有遥控开关、刀闸,遥测接点指示正常,数据传输正确;◆电力调度数据网采取相应的安全防护措施,与公共信息网安全隔离,禁止以各种方式与互联网连接;◆计量关口应装设电量计量表计、自动采集装置,应按调度要求传送数据;◆通信调度台或电话机的配置应满足安全生产的要求;调度录音系统应运行可靠、音质良好;◆站内网络接入良好,所有监控系统与外部网络完全隔离;4、直流系统验收标准◆直流系统运行方式正确、各支路运行指示灯正确;◆直流屏交流进线自动切换装置试验合格;◆屏内各支路开关操作正常、开关及信号灯名称齐全、正确;◆直流屏充电和蓄电池回路电流表、电压表指示正确,表计校验合格;◆直流充电装置内定值设置符合要求;电池电压监测报警参数设置正确;◆逆变装置设计安装正确,在任意状态下投运,不发生环流、过流、过压等异常现象;◆蓄电池极柱、安全阀等无渗漏液体、无锈蚀;蓄电池连接条、接线桩头等无松动、腐蚀及明显氧化现象;5、光伏方阵区验收标准(1)支架安装的验收◆采用紧固件的支架,紧固点应牢固,不应有弹垫未压平、垫片缺失等现象;◆支架倾斜角度偏差不应大于±1°;◆支架安装的垂直度及水平度的偏差应符合现行国家标准《光伏电站施工规范》的有关规定;◆支架的防腐处理应符合设计要求;(2)光伏组件安装的验收◆光伏组件的外观及接线盒、连接器应完好无损,无划伤及隐裂现象;◆光伏组件间接插件连接应牢固,连接线应进行处理,整齐、美观;◆光伏组件安装倾斜角度偏差不应大于±1°;◆相邻光伏组件边缘高差小于等于2mm,同组光伏组件边缘高差小于等于5mm,符合现行国家标准《光伏电站施工规范》的有关规定;◆组串式逆变器同一回路组件应为同一型号,不同功率不能混装;◆方阵的绝缘电阻应符合设计要求;◆光伏组件进行组串连接后应对光伏组串的开路电压和短路电流进行测试;(3)汇流箱、逆变器、电气设备安装的验收◆汇流箱标识应齐全,箱体与支架连接应牢固;◆汇流箱压接铜鼻子要保证其牢固,不会出现松动,穿接电缆的孔洞要加装防护圈,多余孔洞要用防火泥封堵,防水锁母要拧紧。
◆铜鼻子与断路器连接的地方螺丝必须拧紧,拧完后做好标识变与查验。
◆◆逆变器外观及主要零部件不应有损坏和受潮现象,元器件不应有松动或丢失;◆逆变器的标签内容应符合要求,应标明负载的连接点和极性;◆逆变器的交流侧接口处应有绝缘保护;◆逆变器与基础间连接应牢固可靠;◆逆变器汇流箱编号要与设计图纸一致;◆逆变器每个直流端子要套号码管必须与所接组窜相对应,串接时应测量开路电压,数据保证准确并存档;◆逆变器每个回路电压要与后台数据相同,确保每台逆变器与后台通讯正常;◆验收时每台逆变器编号出厂序列号和所接组件数量型号提供给业主项目部;◆逆变器交流端子要按逆变器厂家标准制作,电缆绝缘要保留到柜外,每个端子要安装牢固;◆逆变器安装必须用箱内原装配件,补配品要保证其质量;◆进出逆变器,汇流箱,配电柜,变压器的线缆要做好永久标识;◆汇流箱,箱内要保证整洁无杂物。
◆变压器和互感器的安装验收应符合国家现行标准《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》的有关规定;◆变压器散热风扇应完好,温控模块安装位置方便运维查看。
◆其他对电站质量有影响事项(4)电缆安装的验收◆直流电缆的规格应符合设计要求;标志牌应装设齐全、正确、清晰;◆直流电缆的固定、弯曲半径、有关距离等应符合设计要求;◆直流电缆线路所有接地的接点与接地极应接触良好,接地电阻值应符合设计要求;◆电缆头制作应符合行业标准。
◆电缆下线电缆沟平整不应缺少盖板,电缆井满足业主要求。
◆防火措施应符合设计要求;◆交流电缆安装的验收应符合现行国家标准《电气装置安装工程电缆线路施工及验收规范》的有关规定;(5)485通信电缆敷设标准◆485通信线缆需要选择485专用电缆,必须是带屏蔽层双绞线,线径为1.0mm,尽量要带铠甲;◆若与交流线缆一起敷设,两者如平行敷设至少要间隔30CM以上,否则,RS485信号线必须采用铠装型专用电缆ASTP-120Ω,使用时,铠装层应两端接地,最内层屏蔽须一端接地;◆485线缆连接设备时,插入接线端子必须用线鼻子,防止叉线;◆所有通信设备必须有效接地,确保设备良好接地;◆485通信线中屏蔽层必须要一端接地,其他设备上屏蔽线短接,且要用绝缘胶带包扎好,接地端可以选择采集器处,采集器安装要有效接地;◆两个设备间线路中不允许存在接头;◆单条总线线路长度不长于400m,设备数不少于30;(6)架空线路验收按照《架空电力线路施工及验收规范》实施文件资料的验收工程档案齐全、系统、完整;2 工程档案的内容真实、准确地反映工程建设活动和工程实际状况;3 工程档案已整理立卷,立卷符合本规范的规定;4 竣工图绘制方法、图式及规格等符合专业技术要求,图面整洁,盖有竣工图章;5 文件的形成、来源符合实际,要求单位或个人签章的文件,其签章手续完备;6 文件材质、幅面、书写、绘图、用墨、托裱等符合要求。
◆;五、处罚标准:依据本方案第二部分验收标准,在业主项目部二次验收还未整改合格,将出具整改通知单和处罚通知单,依据严重程度每一项处以200-1000不等的罚款,在缴纳完罚款并提供自检合格的报告后方考虑再次验收,直至达到标准为止。
验收所处罚款将作为本公司日后的运维费用或可能存在的质量风险,对不合格项进行处罚并不免除EPC对项目的整体质保,质保期内出现的任何问题,贵司须无条件解决,否则将相应的扣除质保金。
本方案自项目启动验收之日起生效,未尽事宜另行通知。
