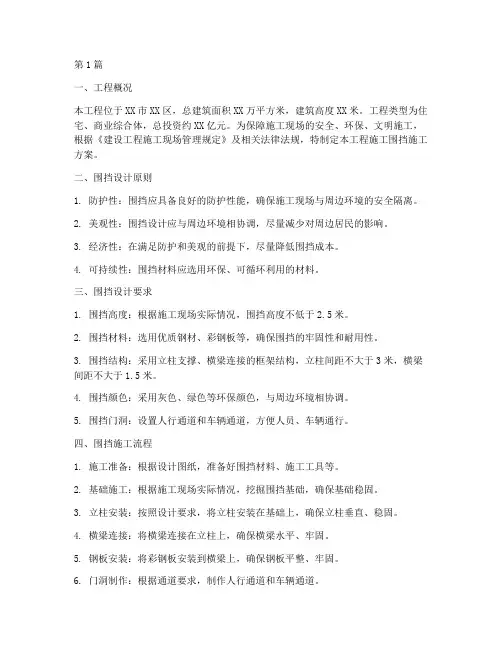

施工围蔽方案施工围蔽方案意在提供一种合理的施工管理措施,用于保证工地周围环境的安全与保护,并保证施工工序正常进行。
1.施工围蔽区域的选择根据施工工程的具体情况和工地周边环境特点,选择合适的施工围蔽区域。
施工围蔽区域应包括施工场地及其周围100米范围内,以避免施工过程中对周边环境造成污染和噪音干扰。
2.施工围蔽的材料选择施工围蔽材料应具备防火、防水、耐候等性能,可选择防火墙板、遮光薄膜、防尘网等材料。
施工围蔽材料的选择应考虑材料的成本、使用寿命和环保性能等方面,并选择符合国家标准的产品。
3.施工围蔽的施工方法施工围蔽的施工方法应包括围蔽结构的搭建、围蔽材料的安装和围蔽区域的布置。
施工围蔽的搭建应按照工程规范和安全操作规程进行操作,保证围蔽结构的稳固性和安全性。
围蔽材料的安装应牢固可靠,确保能够有效地阻隔噪音、污染物和建筑碎片等。
围蔽区域的布置应根据施工工序的需要,并合理设置进出口通道和应急通道。
4.施工围蔽的监测与管理施工围蔽的监测与管理应包括对围蔽结构和围蔽材料的定期检查与维护,确保其完好无损和安全可用。
同时,应对施工围蔽区域进行定期检查,避免围蔽结构的倒塌、材料的破损和施工区域的交通混乱等情况。
5.施工围蔽的拆除与整治施工围蔽的拆除与整治应在施工工程完工后进行。
拆除时应按照安全操作规程,合理安排施工人员和设备,避免围蔽结构的破坏和施工区域的混乱。
拆除后,应对围蔽区域进行清理与整治,恢复原有环境。
通过以上措施的实施,施工围蔽方案能够保证施工工地的安全和周围环境的保护。
同时,能够减少施工对周边环境的污染和噪音干扰,提高施工质量和效率。
在施工项目的实施过程中,应加强施工围蔽方案的宣传与教育,提高施工人员的安全意识和环保意识,达到施工与环境共存共生的目标。

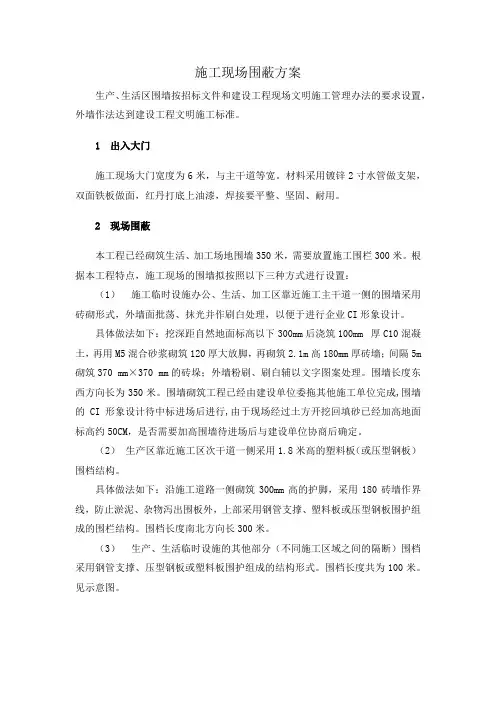

施工现场围蔽方案
生产、生活区围墙按招标文件和建设工程现场文明施工管理办法的要求设置,外墙作法达到建设工程文明施工标准。
1 出入大门
施工现场大门宽度为6米,与主干道等宽。
材料采用镀锌2寸水管做支架,双面铁板做面,红丹打底上油漆,焊接要平整、坚固、耐用。
2 现场围蔽
本工程已经砌筑生活、加工场地围墙350米,需要放置施工围栏300米。
根据本工程特点,施工现场的围墙拟按照以下三种方式进行设置:
(1)施工临时设施办公、生活、加工区靠近施工主干道一侧的围墙采用砖砌形式,外墙面批荡、抹光并作刷白处理,以便于进行企业CI形象设计。
具体做法如下:挖深距自然地面标高以下300mm后浇筑100mm 厚C10混凝土,再用M5混合砂浆砌筑120厚大放脚,再砌筑2.1m高180mm厚砖墙;间隔5m 砌筑370 mm×370 mm的砖垛;外墙粉刷、刷白辅以文字图案处理。
围墙长度东西方向长为350米。
围墙砌筑工程已经由建设单位委拖其他施工单位完成,围墙的CI形象设计待中标进场后进行,由于现场经过土方开挖回填砂已经加高地面标高约50CM,是否需要加高围墙待进场后与建设单位协商后确定。
(2)生产区靠近施工区次干道一侧采用1.8米高的塑料板(或压型钢板)围档结构。
具体做法如下:沿施工道路一侧砌筑300mm高的护脚,采用180砖墙作界线,防止淤泥、杂物泻出围板外,上部采用钢管支撑、塑料板或压型钢板围护组成的围栏结构。
围档长度南北方向长300米。
(3)生产、生活临时设施的其他部分(不同施工区域之间的隔断)围档采用钢管支撑、压型钢板或塑料板围护组成的结构形式。
围档长度共为100米。
见示意图。
一、编制依据1. 《中华人民共和国安全生产法》2. 《建筑工程安全生产管理条例》3. 《建筑施工安全检查标准》4. 《施工现场临时设施设计规范》5. 本工程相关设计文件、施工图纸二、编制目的为确保施工现场人员、设备、环境安全,预防和减少安全事故的发生,特制定本施工安全围蔽专项方案。
三、适用范围本方案适用于本工程所有施工现场,包括施工场地、临时设施、施工道路、临时用电、消防设施等。
四、组织机构及职责1. 施工现场安全总监:负责施工现场安全管理工作,组织实施本方案。
2. 安全员:负责施工现场安全检查、隐患排查、安全教育等工作。
3. 施工班组:负责本班组施工区域的安全管理,严格执行安全操作规程。
五、安全围蔽措施1. 施工现场出入口设置警示标志,明确警示范围,设置隔离设施,确保人员和车辆安全通行。
2. 施工现场内设置安全警示标志,包括危险区域、高空作业、有限空间作业等,提醒作业人员注意安全。
3. 施工现场临时设施,如临时道路、围挡、防护栏等,应符合相关规范要求,确保稳固可靠。
4. 临时用电设施,如配电箱、电缆、开关等,应设置明显的警示标志,并采取隔离措施,防止触电事故。
5. 消防设施,如灭火器、消防栓等,应设置在明显位置,确保消防通道畅通,并定期进行检查和维护。
6. 有限空间作业,如地下室、管道、井室等,应设置警示标志,并采取隔离措施,确保作业人员安全。
六、安全围蔽实施步骤1. 施工现场安全总监组织安全员对施工现场进行全面检查,确定安全围蔽措施。
2. 施工班组根据安全围蔽措施,对本班组施工区域进行围蔽。
3. 安全员对施工现场安全围蔽措施进行检查,确保符合要求。
4. 施工现场安全总监对施工现场安全围蔽措施进行验收,确认合格后,方可进行施工。
七、安全围蔽管理1. 施工现场安全总监负责本方案的实施和监督,确保安全围蔽措施落实到位。
2. 安全员负责对施工现场安全围蔽措施进行检查,发现问题及时整改。
3. 施工班组负责本班组施工区域的安全围蔽,严格执行安全操作规程。
施工现场围蔽专项方案一、前期准备工作1.制定施工现场围蔽专项方案,并明确责任人;2.调查现场周边环境,了解周边建筑、人流、交通情况等;3.准备围蔽所需的施工材料和设备;4.召开现场围蔽专项方案会议,明确任务分工和工作要求。
二、围蔽区域划定1.根据施工范围和施工时间确定围蔽区域;2.根据施工情况合理设置围蔽线,确保围蔽范围安全可靠;3.在围蔽区域内设置进出口通道,并设置明显的标识。
三、围蔽材料和搭设方法1.围蔽材料选择:根据围蔽需要选择符合要求的围蔽材料,如钢管、警示带等;2.围蔽搭设方法:根据施工现场的情况,采用适合的围蔽搭设方法,确保围蔽牢固可靠;3.围蔽高度和宽度要求:根据施工需要和安全要求,确定围蔽的高度和宽度;4.围蔽固定:采用钢钉、钢丝等方式将围蔽材料固定在场地,并确保固定牢固。
四、围蔽安全标识1.在围蔽线上设置明显的警示标识,警示标识应包括围蔽区域的性质、禁止通行提示等;2.根据需要设置导向标识,引导行人绕行或采取其他安全措施;3.安装夜间反光标志和警示灯,确保夜间施工的安全性。
五、施工现场管理1.执行施工现场围蔽专项方案,确保围蔽工作按照规划进行;2.在围蔽区域内设置人员管理岗,负责控制进出人员和车辆;3.确保围蔽区域内的施工人员佩戴个人防护装备;4.注重施工现场卫生清洁工作,定期清理施工垃圾和杂物;5.对重要通道、消防通道等区域进行特殊管理,确保通行畅通。
六、安全防范措施1.对围蔽区域所有设备和材料进行检查和维护,确保安全性;2.安装防护栏杆,防止人员误入危险区域;3.对施工现场进行定期巡查,检查围蔽材料是否有破损或变形情况,并及时更换修复;4.做好地面防滑处理,防止施工现场发生摔倒事故。
七、应急预案1.制定围蔽区域内的应急预案,明确人员疏散和事故处理措施;2.配备必要的急救设备和消防器材,确保及时处理突发事件。
通过以上的施工现场围蔽专项方案,可以有效地将施工区域与周边环境隔离,确保施工过程的安全性和顺利进行。

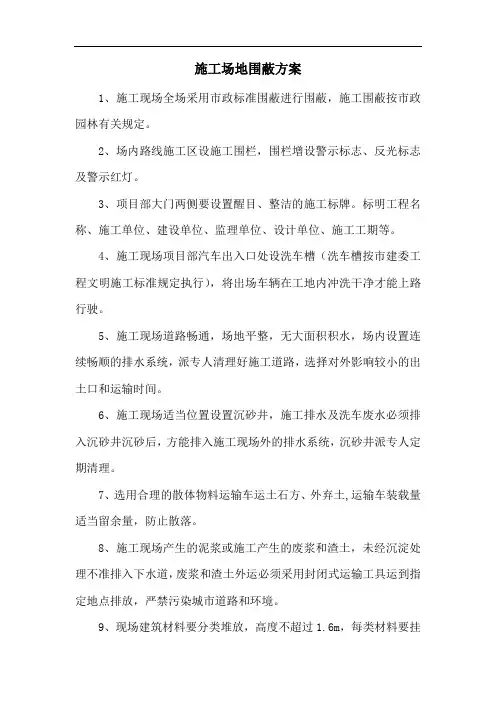

施工场地围蔽方案
1、施工现场全场采用市政标准围蔽进行围蔽,施工围蔽按市政园林有关规定。
2、场内路线施工区设施工围栏,围栏增设警示标志、反光标志及警示红灯。
3、项目部大门两侧要设置醒目、整洁的施工标牌。
标明工程名称、施工单位、建设单位、监理单位、设计单位、施工工期等。
4、施工现场项目部汽车出入口处设洗车槽(洗车槽按市建委工程文明施工标准规定执行),将出场车辆在工地内冲洗干净才能上路行驶。
5、施工现场道路畅通,场地平整,无大面积积水,场内设置连续畅顺的排水系统,派专人清理好施工道路,选择对外影响较小的出土口和运输时间。
6、施工现场适当位置设置沉砂井,施工排水及洗车废水必须排入沉砂井沉砂后,方能排入施工现场外的排水系统,沉砂井派专人定期清理。
7、选用合理的散体物料运输车运土石方、外弃土,运输车装载量适当留余量,防止散落。
8、施工现场产生的泥浆或施工产生的废浆和渣土,未经沉淀处理不准排入下水道,废浆和渣土外运必须采用封闭式运输工具运到指定地点排放,严禁污染城市道路和环境。
9、现场建筑材料要分类堆放,高度不超过1.6m,每类材料要挂
上标牌,写好材质、规格、数量,并设专人管理、发放、保管。
10、现场施工人员一律要佩戴工作胸卡和安全帽,遵守现场的各种规章制度,非施工人员一律不准擅自进入施工现场。
11、施工现场防火、用电、安全、散体物料外运等要严格执行国家及地方的有关法规,按规定配备齐全各种消防用具,并使职工掌握其使用方法,绝对禁止违章行为。
工程施工围蔽方案一、方案背景随着城市建设的不断发展,工程施工已成为城市更新换代的重要组成部分。
随之而来的是施工现场的安全管理问题,尤其是在繁华地段,施工围蔽方案显得尤为重要。
因此,本文将针对工程施工过程中围蔽措施进行详细规划和分析,确保施工过程中的安全顺利进行。
二、方案目标1.确保施工过程中的人员和周围环境的安全;2.最大限度地减少对周边道路和居民生活的干扰;3.有效控制施工现场的安全风险,预防事故的发生;4.提高工程施工的效率,保质保量按时完成。
三、施工围蔽方案内容1.围蔽区域划分根据施工现场的实际情况和周边环境特点,对围蔽区域进行合理划分,明确施工范围和围蔽范围,确保施工过程中的有效围蔽。
2.围蔽材料选择选用符合国家标准的围蔽材料,如防护网、防尘网、隔离板等,以确保围蔽的牢固性和安全性,避免外部环境对施工的干扰。
3.围蔽高度和密度根据施工现场的实际情况和施工进度,设定围蔽的高度和密度,确保施工现场的安全围蔽,避免材料和设备的飞溅、坠落等安全隐患。
4.围蔽门禁设置设立围蔽门禁,限制人员和车辆的进出口,确保施工现场的安全管理,避免外来人员和车辆对施工造成干扰。
5.围蔽施工的时间和工序根据施工计划和施工进度,合理安排围蔽施工的时间和工序,确保施工效率和质量,提前预防安全风险,避免事故的发生。
6.围蔽现场监测和巡查定期对围蔽现场进行监测和巡查,发现并及时处理可能存在的安全隐患,确保围蔽施工的安全顺利进行。
7.围蔽施工人员的培训和安全防护对围蔽施工的人员进行必要的安全培训和防护,提高他们的安全意识和技能,减少事故的发生,确保施工的安全进行。
四、施工围蔽方案的实施1.组织实施力量成立专门的围蔽施工组织机构,明确职责、任务和工作流程,保证围蔽工作有序进行。
2.定期检测和评估定期对围蔽施工进行检测和评估,发现问题及时解决,确保围蔽施工的安全有效进行。
3.及时调整和改进根据施工现场的实际情况和需要,及时调整和改进围蔽方案,以适应施工过程的需求,确保施工的安全和顺利进行。

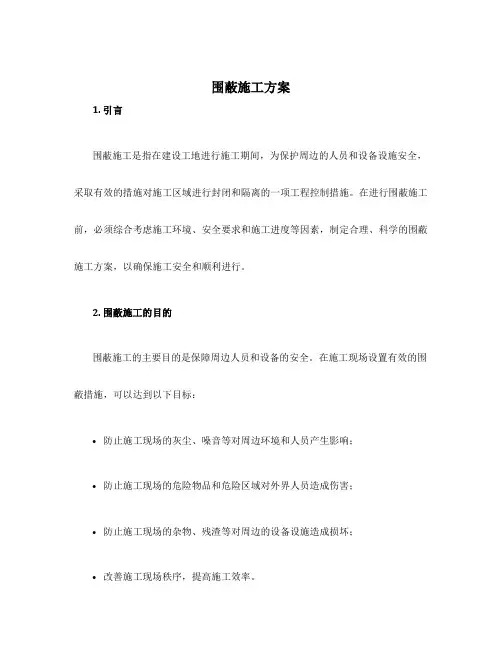

围蔽施工方案1. 引言围蔽施工是指在建设工地进行施工期间,为保护周边的人员和设备设施安全,采取有效的措施对施工区域进行封闭和隔离的一项工程控制措施。
在进行围蔽施工前,必须综合考虑施工环境、安全要求和施工进度等因素,制定合理、科学的围蔽施工方案,以确保施工安全和顺利进行。
2. 围蔽施工的目的围蔽施工的主要目的是保障周边人员和设备的安全。
在施工现场设置有效的围蔽措施,可以达到以下目标:•防止施工现场的灰尘、噪音等对周边环境和人员产生影响;•防止施工现场的危险物品和危险区域对外界人员造成伤害;•防止施工现场的杂物、残渣等对周边的设备设施造成损坏;•改善施工现场秩序,提高施工效率。
3. 围蔽施工的要求在制定围蔽施工方案时,需要考虑以下要求:3.1 安全性要求围蔽施工方案需要确保施工现场的安全性,包括对施工人员和周边人员的人身安全以及对设备设施的保护。
必须采取适当的措施来防止施工过程中发生意外事故,并在可能存在危险的区域设置明确的警示标志。
3.2 环保要求围蔽施工方案需要考虑对周边环境的影响,并采取有效的措施减少施工过程中的环境污染。
例如,通过喷水、封闭设备等方式来控制施工现场的粉尘和噪音污染。
3.3 施工进度要求围蔽施工方案需要在考虑安全和环保的前提下,合理安排施工进度。
施工方案应包括详细的施工工序和工期计划,以确保施工按时完成。
3.4 经济性要求围蔽施工方案需要在保证安全和环保的前提下,尽可能减少成本。
通过合理选择围蔽材料和施工方法,达到节约成本的目的。
4. 围蔽施工方案的内容围蔽施工方案的内容应包括以下几个方面:4.1 围蔽区域的确定根据施工范围和实际需求,确定需要围蔽的区域。
围蔽区域通常包括施工现场周边的公共区域和设备安装区。
4.2 围蔽材料的选择选择适合的围蔽材料,如围栏、防护网、围挡等。
围蔽材料需要具备一定的强度和稳定性,能够承受外界的压力和冲击。
4.3 围蔽结构的搭建根据围蔽区域的大小和形状,设计合理的围蔽结构。
一、编制背景为确保施工期间的道路交通安全、减少对周边居民和商户的影响,针对本工程特点,特制定本专项施工围蔽方案。
二、工程概况本工程位于XX市XX区,主要施工内容包括道路改造、桥梁建设、地下管线铺设等。
施工区域涉及道路、桥梁、地下管线等多个方面,施工周期为XX个月。
三、围蔽范围及施工内容1. 围蔽范围(1)道路:XX路、XX街、XX桥等路段。
(2)桥梁:XX桥、XX桥等桥梁。
(3)地下管线:XX路、XX街、XX桥等路段地下管线。
2. 施工内容(1)道路施工:道路拓宽、路面改造、排水管道铺设等。
(2)桥梁施工:桥梁加固、桥面铺装、伸缩缝修复等。
(3)地下管线施工:地下管线搬迁、铺设、检查井修复等。
四、围蔽方案1. 围蔽方式(1)道路围蔽:采用彩钢板围挡,设置警示标志和隔离设施。
(2)桥梁围蔽:采用彩钢板围挡,设置警示标志和隔离设施。
(3)地下管线围蔽:采用临时围挡,设置警示标志和隔离设施。
2. 围蔽时间(1)道路围蔽:施工期间,道路围蔽时间不少于XX小时。
(2)桥梁围蔽:施工期间,桥梁围蔽时间不少于XX小时。
(3)地下管线围蔽:施工期间,地下管线围蔽时间不少于XX小时。
3. 围蔽区域交通组织(1)道路围蔽:施工区域周边道路实行单行线,设置临时交通标志和指示牌。
(2)桥梁围蔽:桥梁围蔽期间,过往车辆可选择绕行路线。
(3)地下管线围蔽:地下管线围蔽期间,过往车辆减速慢行,注意安全。
五、安全生产、文明施工措施1. 施工单位应严格按照国家有关安全生产法律法规和标准,加强施工现场安全管理。
2. 施工单位应加强对施工人员的安全生产教育和培训,提高施工人员的安全意识和技能。
3. 施工单位应定期检查施工现场的安全设施,确保安全设施完好有效。
4. 施工单位应做好施工现场的文明施工工作,保持施工现场整洁有序。
六、方案实施需要建设单位协助的事项1. 施工单位需与建设单位沟通协调,确保施工方案的实施。
2. 施工单位需向建设单位提供施工进度报告,及时汇报施工情况。

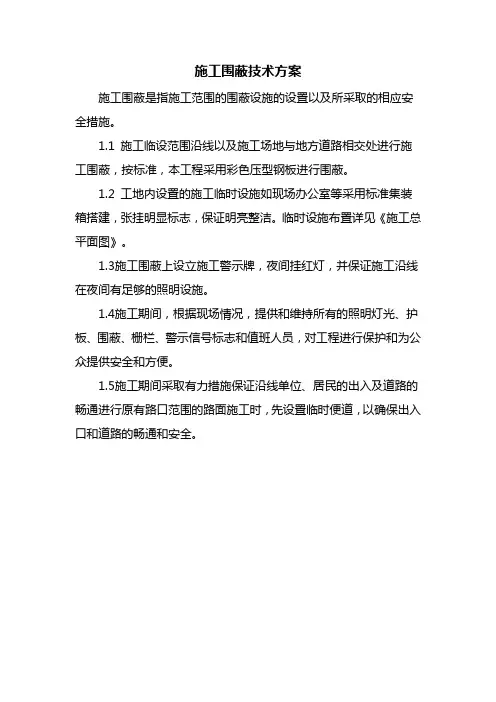

施工围蔽技术方案
施工围蔽是指施工范围的围蔽设施的设置以及所采取的相应安全措施。
1.1 施工临设范围沿线以及施工场地与地方道路相交处进行施工围蔽,按标准,本工程采用彩色压型钢板进行围蔽。
1.2 工地内设置的施工临时设施如现场办公室等采用标准集装箱搭建,张挂明显标志,保证明亮整洁。
临时设施布置详见《施工总平面图》。
1.3施工围蔽上设立施工警示牌,夜间挂红灯,并保证施工沿线在夜间有足够的照明设施。
1.4施工期间,根据现场情况,提供和维持所有的照明灯光、护板、围蔽、栅栏、警示信号标志和值班人员,对工程进行保护和为公众提供安全和方便。
1.5施工期间采取有力措施保证沿线单位、居民的出入及道路的畅通进行原有路口范围的路面施工时,先设置临时便道,以确保出入口和道路的畅通和安全。

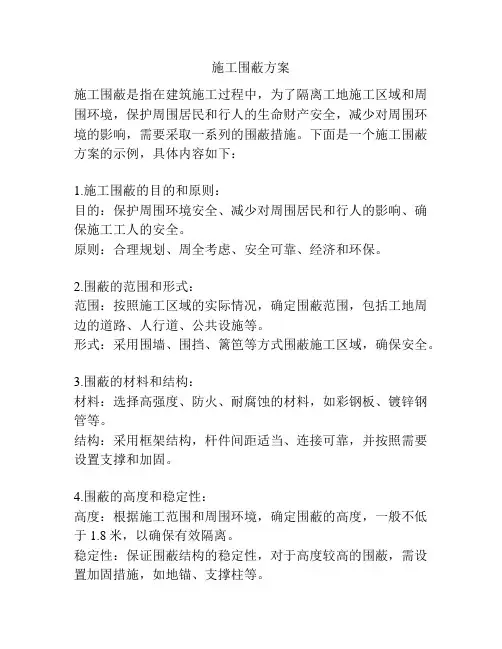

施工围蔽方案施工围蔽是指在建筑施工过程中,为了隔离工地施工区域和周围环境,保护周围居民和行人的生命财产安全,减少对周围环境的影响,需要采取一系列的围蔽措施。
下面是一个施工围蔽方案的示例,具体内容如下:1.施工围蔽的目的和原则:目的:保护周围环境安全、减少对周围居民和行人的影响、确保施工工人的安全。
原则:合理规划、周全考虑、安全可靠、经济和环保。
2.围蔽的范围和形式:范围:按照施工区域的实际情况,确定围蔽范围,包括工地周边的道路、人行道、公共设施等。
形式:采用围墙、围挡、篱笆等方式围蔽施工区域,确保安全。
3.围蔽的材料和结构:材料:选择高强度、防火、耐腐蚀的材料,如彩钢板、镀锌钢管等。
结构:采用框架结构,杆件间距适当、连接可靠,并按照需要设置支撑和加固。
4.围蔽的高度和稳定性:高度:根据施工范围和周围环境,确定围蔽的高度,一般不低于1.8米,以确保有效隔离。
稳定性:保证围蔽结构的稳定性,对于高度较高的围蔽,需设置加固措施,如地锚、支撑柱等。
5.围蔽的入口和通道:入口:设立围蔽区域的入口,设置标志并进行标识,确保施工人员进出的安全。
通道:保证施工围蔽周边道路和人行道的畅通,设置通道标识和警示标志,方便行人通行。
6.围蔽的标识和警示:标识:在围蔽墙或围蔽挡上设置警示标识,标注施工区域和注意事项,提醒行人注意安全。
警示:在施工围蔽范围周边的道路上设置警示标志和警戒线,引导车辆和行人绕行。
7.围蔽的环保措施:防尘:对围蔽区域进行覆盖,采取防尘网、喷水等措施,减少扬尘对周围环境的影响。
噪音控制:采取隔音措施,如设置隔音板、围挡等,减少施工噪音对周围居民的影响。
环境保护:施工过程中要严格遵守环境保护法规,对施工产生的废弃物进行分类、处理和回收。
8.围蔽的维护和拆除:维护:定期检查围蔽结构的稳定性和完好性,及时进行维护和修复。
拆除:在施工完成后,及时拆除围蔽结构,恢复原貌,并对周围环境进行清理和修复。
以上是一个施工围蔽方案的示例,具体方案需要根据实际情况进行调整和完善,以确保施工过程的安全和周围环境的保护。
施工围蔽方案03.01 -CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN目录一、编制依据 .......................................................... 错误!未定义书签。
二、工程概况 .......................................................... 错误!未定义书签。
三、施工围蔽布置原则........................................... 错误!未定义书签。
四、各车站围蔽方案 .............................................. 错误!未定义书签。
(一)番村站围蔽方案 .................................... 错误!未定义书签。
(二)魁奇路站围蔽方案 ................................ 错误!未定义书签。
(三)石梁站围蔽方案 .................................... 错误!未定义书签。
(四)湾华站围蔽方案 .................................... 错误!未定义书签。
五、施工围蔽人员、机械设备配置 ....................... 错误!未定义书签。
(一)人员配置................................................ 错误!未定义书签。
(二)机械配置................................................ 错误!未定义书签。
(三)工期要求................................................ 错误!未定义书签。
六、施工围蔽的施工工艺....................................... 错误!未定义书签。
(一)施工测量................................................ 错误!未定义书签。
(二)施工安装................................................ 错误!未定义书签。
(三)日常维护................................................ 错误!未定义书签。
七、施工安全、质量保证措施............................... 错误!未定义书签。
(一)安全保证措施........................................ 错误!未定义书签。
(二)质量保证措施........................................ 错误!未定义书签。
(三)防火防风措施........................................ 错误!未定义书签。
八、文明施工措施 .................................................. 错误!未定义书签。
佛山轨道交通2号线(一期)工程TJ2标施工围蔽方案一、编制依据1、《佛山轨道交通2号线(一期)工程TJ2标施工组织设计》2、本工程相关技术资料、初步设计图纸。
3、《佛山市城市轨道交通2号线一期工程安全环保质量管理手册》(2014年11月)。
二、工程概况佛山轨道交通2号线一期TJ2标位于佛山市禅城区,沿魁奇西路、魁奇路、魁奇一路、魁奇二路自西向东布置,起于石湾站ZCK31+806,止于湾华站ZCK37+253,线路全长5447米。
本标段设计范围包含4站4区间,分别为番村站、魁奇路站、石梁站和湾华站;四个盾构区间,分别为石湾站~番村站区间、番村站~魁奇路站区间、魁奇路站~石梁站区间和石梁站~湾华站区间。
工程平面位置图见下图。
图2-1 工程线路平面位置图三、施工围蔽布置原则我标段四个车站整体沿魁奇路布置,除部分主体结构、附属结构占用房屋及厂房用地需拆迁外,大部分主体结构及附属结构均处于道路上,故我标段四个车站围蔽范围大部分处于魁奇路上。
因此,我部考虑施工围蔽范围时以满足以下两个要求为原则,进行布设施工围蔽:1、满足施工用地的基本要求。
2、保持既有道路交通畅通。
魁奇路属于佛山市禅城区主干道之一,交通流量巨大,周围居民楼、写字楼、商业用房等建筑数量巨大。
因此,施工围蔽在满足施工用地的基本要求的基础上,应尽量减小施工围蔽范围,以减小对周边居民生活、出行的影响,同时减小对周边交通运行的影响。
四、各车站围蔽方案(一)番村站围蔽方案番村站施工围蔽根据施工阶段划分,共分4期施工。
一期围蔽范围:一期施工围蔽主要施工车站主体结构部分,待魁奇西路与雾岗路路口处钢便桥施工完毕后即转入二期施工围蔽。
魁奇西路在施工范围路段,南半幅车道完全封闭,利用北半幅车道及人行道改造为双向4车道。
雾岗路,南进口道完全封闭,利用南出口道及绿化带改造道路,维持双向6车道。
,1、番村站车站主体于雾岗路以东部分围蔽范围:北侧围挡主要沿中央绿化带北侧边缘围蔽,部分地段将北侧部分道路一并围蔽在内;南侧沿商铺廊柱外边缘进行围蔽;围蔽范围于燃气站及魁奇西路与雾岗路交叉口处断开,保留部分道路方便燃气站车辆及雾岗路车辆正常通行。
围蔽范围共分两个区B、C区,B区围蔽面积8461㎡;C区围蔽面积9117㎡。
2、番村站车站主体于雾岗路以西部分围蔽范围:北侧围挡沿中央绿化带进行围蔽,南侧主要以拆迁边界为围蔽边界进行围挡,西侧为沙岗制罐厂陶瓷物流中心保留进出口道路,方便车辆通行,东侧沿改造后人行道边线进行围蔽。
具体见附图一:番村站一期施工围蔽平面布置图。
围蔽范围定为A区,A区围蔽面积9338㎡。
二期围蔽范围:二期围蔽施工,魁奇西路在施工范围路段,南半幅车道完全封闭,利用北半幅车道及人行道改造为双向4车道,塘头村拆迁房屋地块继续围蔽。
雾岗路,南出口道完全封闭,利用南进口道及一期施做的钢便桥,维持双向6车道。
二期围蔽主要施工车闸主体结构部分,围蔽范围在一期围蔽范围的基础上进行围蔽,整体与一期保持一致,于雾岗路路口处,围蔽边线整体向西移动。
二期施工围蔽共分A、B、C三个区,A区围蔽面积10724㎡, B区围蔽面积7438㎡, C区围蔽面积8683㎡。
具体见附图二:番村站二期施工围蔽平面布置图。
三期围蔽范围:三期围蔽施工,雾岗路,南进口道、北出口道完全封闭,南出口道、南进口道利用南出口道及雾岗路南侧绿化带改造后道路,向西改移,维持双向6车道;魁奇西路,东进口道、西出口道利用二期施工完毕后的场地改造道路后,向南改移,维持双向4车道通行能力,塘头村拆迁房屋地块继续围蔽。
三期围蔽范围共分A、B两个区,A区主要施工D出入口及通道,B区主要施工C出入口及通道。
A区围蔽面积2536㎡, B区围蔽面积2612㎡。
具体见附图三:番村站三期施工围蔽平面布置图。
四期围蔽范围:四期围蔽施工,雾岗路,南进口道完全封闭,利用南出口道及雾岗路南侧绿化带改造道路,维持双向6车道;魁奇路南侧,塘头村房屋拆迁地块继续围蔽,其他路段恢复原交通状况。
四期围蔽范围主要施工A出入口及通道。
围蔽面积3113㎡,具体见附图四:番村站四期施工围蔽平面布置图。
(二)魁奇路站围蔽方案魁奇路站施工围蔽根据施工阶段划分,共分三期施工。
一期围蔽范围:一期围蔽施工,魁奇路于汾江南路以东路段封闭北半部车道,利用南半部车道及南侧辅道,减小车道宽度,将魁奇路改造为双向6车道。
魁奇路于汾江南路以西路段,封闭魁奇路北部6个车道及北侧辅道,利用南侧辅道、南侧人行道及剩余2条车道,将魁奇路改造为双向4车道。
汾江南路于魁奇路以北路段,拆除中央绿化带、减小车道宽度,将汾江南路改造,维持原双向6车道通行能力。
汾江南路于魁奇路以南路段,维持原交通状况。
一期施工围蔽主要施工东西两端明挖区间及东部车站主体部分。
1、魁奇路站东部车站主体及东端明挖区间围蔽范围:南侧围挡沿魁奇一路中央绿化带南侧边缘进行围蔽,于屈龙角涌东侧丽日豪庭居民区出入口处断开,保留丽日豪庭出入口道路,以方便居民出入;北侧围挡沿丽日豪庭一层商铺廊柱外边缘进行围蔽。
围蔽区域共分B、C两区,B区面积11564㎡, C区围蔽面积12169㎡。
2、魁奇路站西端明挖区间围蔽范围:北侧沿新福港地块围挡边界进行围蔽,于新福港地块出入口处拐折,方便新福港地块人员及车辆出入;南侧围挡沿魁奇一路南侧第二主车道进行围蔽。
一期围蔽区域为A区,A区围蔽面积16404㎡。
具体见附图五:魁奇路站一期施工围蔽平面布置图。
二期围蔽范围:二期围蔽施工,魁奇路于魁奇路站东部车站主体路段恢复原交通状况,于东部盾构始发场地路段维持一期交通疏解状况,于汾江南路以西路段维持一期交通疏解状况。
汾江南路于魁奇路以北路段,道路整体向东迁移维持双向6车道,与魁奇路以南路段维持原交通状况。
二期施工围蔽主要施工车站两端明挖区间主体及西部车站主体部分。
在一期围蔽范围的基础上进行调整,汾江南路与丽日豪庭出入口之间的施工围蔽B区域围挡撤除,保留施工围蔽C区域;施工围蔽A区域南侧围挡保持不变,北侧围挡扩大至新福港地块基坑东南侧边缘及既有广佛线魁奇路站C出口位置。
A区域施工围蔽面积增加至25074㎡。
具体见附图六:魁奇路站二期施工围蔽平面布置图。
三期围蔽范围:三期围蔽施工,魁奇路于汾江南路以东路段恢复原交通状况;于汾江南路以西路段封闭南半部车道,利用北半部车道将魁奇路改造为双向4车道。
汾江南路恢复原交通状况。
三期围蔽范围主要施工魁奇路站西部车站主体南部剩余部分及E出入口通道。
三期围蔽面积6525㎡。
具体见附图七:魁奇路站三期施工围蔽平面布置图。
(三)石梁站围蔽方案石梁站施工围蔽根据施工阶段划分,共分四期施工。
一期围蔽范围:一期围蔽施工,魁奇一路在施工范围路段,整幅车道几乎完全封闭,利用南侧人行道改造为单向2车道,北侧人行道改造为单向2车道。
一期施工围蔽主要施工车站主体结构,待魁奇一路与金澜南路路口处混凝土盖板施工完毕后即进入二期施工围蔽。
一期施工围蔽范围:北侧围挡沿魁奇一路北侧人行道边缘进行围蔽,南侧围挡沿魁奇一路南侧车道第一车道进行围蔽,围蔽范围于魁奇一路与金澜南路路口处断开,以方便金澜南路车辆及人员的进出。
一期围蔽范围分A、B两个区域,A区围蔽面积9055㎡, B区围蔽面积5413㎡。
具体见附图八:石梁站一期施工围蔽平面布置图。
二期围蔽范围:二期围蔽施工与一期基本保持一致,于金澜路口位置,利用一期施工完毕的混凝土盖板,将路口西移。
在一期围蔽范围的基础上进行调整,待一期将魁奇一路与金澜南路路口处砼盖板施工完毕后,将路口处两侧施工围蔽向东移动,将路口整体打开,方便路口处车辆、人员出入。
