污水处理厂满水试验方案之令狐文艳创作
- 格式:doc
- 大小:86.01 KB
- 文档页数:11

目录令狐文艳第一章编制总说明2第二章编制依据4第三章工程概况5第四章工程施工部署6第五章施工准备8第1节施工人员准备8第2节施工技术准备8第3节施工现场准备9第4节施工机械准备9第5节施工物资准备9第六章施工方案及主要技术措施10第1节管线工程测量10第2节管道基槽挖土施工13第3节管道工程施工14第4节检查井砌筑工程施工19第5节顶管工程施工22第七章施工工期及施工进度计划23第1节总体施工安排24第2节阶段进度计划目标及施工进度计划24第八章施工进度计划保证措施25第九章质量目标及质量保证措施错误!未定义书签。
第1节工程质量目标及工程质量保证体系的建立与运行错误!未定义书签。
第2节工程质量管理制度错误!未定义书签。
第3节具体项目质量保证措施错误!未定义书签。
第十章项目班子组成情况错误!未定义书签。
第1节项目管理方法错误!未定义书签。
第2节项目班子组成情况错误!未定义书签。
第十一章主要施工机具装备计划错误!未定义书签。
第十二章劳动力安排计划错误!未定义书签。
第十三章安全生产施工措施错误!未定义书签。
第1节安全管理目标错误!未定义书签。
第2节安全生产管理措施错误!未定义书签。
第3节安全生产保证措施错误!未定义书签。
第十四章文明施工及环境保护措施错误!未定义书签。
第1节文明施工管理目标错误!未定义书签。
第2节具体文明施工管理措施错误!未定义书签。
第3节环境保护措施错误!未定义书签。
第4节消防保卫措施错误!未定义书签。
第十五章工程降本措施错误!未定义书签。
编制总说明感谢业主对我公司的充分信任,能够给予我公司参加武清开发区三期西区污水处理厂及中水厂工程二标段污水处理厂外配套污水处理管网DN300PE管2.5㏎及配套泵房一座工程投标的机会,我们深知本工程的重要性,公司上下表现出了高度的重视,我们一定会珍惜此次十分难得的机会!为了更好地进行施工组织设计文件的编制,使今后的工程实施更符合实际,更具针对性,我公司组织相关专业人员前往现场进行踏勘和了解,获得了宝贵的施工现场资料,对道路场地和周边环境和各种条件有了较深的了解(诸如道路交通、场地地形地貌、周边环境等),这对合理制定施工组织设计以及今后现场施工十分有益。

污水处理厂令狐文艳施工组织设计编制人:审核人:审批人:编制单位:编制日期: 2017.4.3一、工程概况1.1综合说明本工程为XXXXX改造工程,污水处理厂一、二期已建规模10万m3/d,出水水质为二级标准。
本次为提标改造工程,提标改造后出水水质为一级A标准。
本次提标改造工程主要新建构(建)筑物为厌氧池、中间提升泵房、高效沉淀池、反冲洗池、加氯接触池、加药间、生物除臭装置、加氯间、仪表间、浓缩池及3#变电所,改造单体为脱水机房、生物反应池、1~2#变电所、鼓风机房等。
厂区综合管线、各构筑物设备及管道安装、厂区强电、弱电及暖通照明等工程,工程施工时预埋较多,各种套管等种类多,规格多,标高不一等是其主要特点。
新建工程量如下表:名称结构类型基础类型建筑面积(m²)结构高度(m)高效沉淀池框架桩基础1303.8 5.1 加氯接触池框架桩基础1036.875 6.6中间提升泵房框架桩基础97.17 16.97 加药间框架桩基础359.12 6.5厌缺氧池(两座)框架桩基础3859.68 6.7汽水反冲洗滤池框架桩基础975.97 11加氯间及仪表间框架桩基础247.54 6 3#变电所框架桩基础294.23 6污泥浓缩池及配泥井框架桩基础121.36 5.1 本次建设内容包括新建和改造两部分,包含土建、给排水、电气工程及工艺设备安装工程。
工程总工期:150日历天,计划开工日期2017年2月20日,计划完工时间2017年7月20日。
工程质量要求:国家现行竣工验收标准,等级为合格。
1.2地质水文情况1.2.1区域气候拟建场地位于连云港市连云区境内,气候湿润,四季分明,全年七八月份气温最高,月平均气温26.8ºC,年平均气温13.7ºC,最高气温可达40ºC,大于35ºC的高温天气平均每年8.7天,一月份最冷,月平均气温-0.2ºC,最低气温为-18.1ºC,小于-10ºC的日数平均每年不到6天。
水和废水监测分析方法一、令狐文艳二、浊度浊度是由于水中含有泥沙、粘土、有机物、无机物、、浮游生物和微生物等悬浮物质所造成的,可使光散射或吸收。
天然水经过混凝、沉淀和过滤等处理,使水变得清澈。
样品收集于具塞玻璃瓶内,应在取样后尽快测定。
如需保存,可在4℃冷藏、暗处保存24h,测试前要激烈振摇水样并恢复到室温。
(一)分光光度法⒈方法原理在适当温度下,硫酸肼与六次甲基四胺聚合,形成白色高分子聚合物.以此作为浊度标准液,在一定条件下与水样浊度相比较。
2.干扰及消除水样应无碎屑及易沉降的颗粒.器皿不清洁及水中溶解的空气泡会影响测定结果.如在680nm波长下测定,天然水中存在的淡黄色、淡绿色无干扰。
3.方法的适用范围本法适用于测定天然水、饮用水的浊度,最低检测浊度为3度。
⒋仪器①50ml比色管。
②分光光度计⒌试剂⑴无浊度水将蒸馏水通过0.2µm滤膜过滤,收集于用滤过水荡洗两次的烧瓶中。
⑵浊度贮备液①硫酸肼溶液:称取 1.000g硫酸肼((NH2)2SO4·H2SO4)溶于水中,定容至100ml。
②六次甲基四胺溶液:称取10.00g六次甲基四胺((CH2)6N4)溶于水中,定容至100ml。
③浊度标准溶液:吸取5.00ml硫酸肼溶液与5.00ml六次甲基四胺溶液于100ml容量瓶中,混匀。
于25℃±3℃下静置反应24h。
冷却后用水稀释至标线,混匀.此溶液浊度为400度.可保存一个月。
⒍步骤⑴标准曲线的绘制吸取浊度标准溶液0、0.50、1.25、2.50、5.00、10.00和12.50ml,置于50ml比色管中,加无浊度水至标线.摇匀后即得浊度为0、4、10、20、40、80、100的标准系列。
于680nm波长,用3cn比色皿,测定吸光度,绘制校准曲线.⑵水样的测定吸取50.0ml摇匀水样(无气泡,如浊度超过100度可酌情少取,用无浊度水稀释至50.0ml),于50ml比色管中,按绘制校准曲线步骤测定吸光度,由校准曲线上查得水样浊度。
第一章施工总说明令狐文艳第一节编制依据及编制原则一、编制依据1、贵州红果经济开发区两河新区污水集中治理建设项目(勘察、设计、施工)EPC总承包招标文件及设计图纸;2、工程现场勘察调研资料;3、相关法规、条例;4、贵州竞亿建筑工程有限公司管理体系《管理手册》;5、我公司现有施工力量和技术装备情况;6、我公司合作技术力量和行业资源、专业厂商、材料供应商;7、我公司在其他类似工程施工中总结出的经验;8、现行的有关设计、验收规范、施工技术规范。
8.1设计、地勘要求及规范:8.1.1建筑结构可靠度设计统一标准 (GB 50068-2001)8.1.2建筑结构荷载规范 (GB 50009-2012)8.1.3建筑抗震设计规范 (GB 50011-2010)8.1.4建筑工程抗震设防分类标准 (GB 50223-2008)8.1.5建筑地基基础设计规范 (GB 50007-2011)8.1.6贵州建筑地基基础设计规范 (DB 22/45-2004)8.1.7混凝土结构设计规范 (GB 50010-2010)8.1.8砌体结构设计规范 (GB 50003-2011)8.1.9地下工程防水技术规范(GB 50108-2008)8.1.10给水排水工程钢筋混凝土水池结构设计规程(CECS 138:2002)8.1.11给水排水工程构筑物结构设计规范(GB50069-2002)8.1.12混凝土外加剂应用技术规范(GB50119-2003)8.1.13北京金水源岩土工程有限公司提供的贵州红果经济开发区两河新区污水集中治理建设项目的地勘报告。
8.2《工程测量规范》GB50026-93;8.3《建筑地基基础工程施工质量验收规范》GB50202-2002;8.5《建筑地基处理技术规范》JGJ79-2002;8.6《混凝土结构工程施工质量验收规范》GB50204-2002;8.7《砌体工程施工质量验收规范》GB50203-2002;8.8《砌体工程现场检测技术标准》GB/T50315-2000;8.9《钢筋焊接及验收规程》JGJ18-2003;8.10《混凝土强度检验评定标准》GBJ107-87;8.11《建筑装饰装修工程施工质量验收规范》GB50210-2001;8.12《建筑地面工程施工质量验收规范》GB50209-2002;8.13《地下防水工程施工质量验收规范》GB50208-2002;8.14《屋面工程施工质量验收规范》GB50207-2002;8.15《建筑电气工程施工质量验收规范》GB50303-2002;8.16《通风与空调工程施工质量验收规范》GB50243-2002;8.17《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;8.18《民用建筑室内环境污染控制规范》GB50325-2001;8.19其它相应建筑工程和设备安装工程施工规范。
污水处理工程闭水试验方案令狐文艳一、工程概况:1.工程名称:污水处理一期装置改造项目2.工程地点:XXX以北、XXXX路以东3、编制依据:《给排水构筑物施工及验收规范》(GBJ114-90)二、主要材料及要求1、大功率潜水泵、胶管:要用于闭水试验时抽水用;2、红漆标尺:主要用于观察充水时水位变化情况;3、红漆标刻度;三.闭水试验应具备条件1、水池闭水试验应在下列条件下进行:1)池体的混凝土达到100%设计强度;2)现浇钢筋混凝土水池的防水层、防腐层施工以及回填土以前;2、水池闭水试验前,应做好下列准备工作:1)将池内清理干净,修补池内外的缺陷,临时封堵预留孔洞、预埋管口及进出水口等;2)检查充水及排水闸门,不渗漏;3)设置水位观测标尺;4)标定水位测针;5)准备现场测定蒸发量的设备;6)充水的水源应采用清水并做好充水和放水系统的设施。
3、水池闭水试验前,应做好下列检查工作:1)外观质量检查合格;2)构筑物内清理完毕,无杂物积水现象;3)全部预留孔洞封堵不得漏水,位于水池底板以下的管道应封堵坚固不得漏水,堵板承载力经核算并大于水压力;4)闭水试验所需材料设备进场,人员到位;5)试验脚手架搭设完毕,并符合安全规定。
四、闭水试验程序施工准备----清理检查内壁-----封堵预留洞口-----注水浸泡------检查外壁及预留洞口渗水情况------验收------缓慢放水四、闭水试验方法根据设计要求每个构筑物都必须在其主体结构混凝土达到100%设计强度后,并在防水层及防腐层施工前进行满水试验,用以考核检验污水处理构筑物的渗水量是否达到标准要求,以免污水渗漏,再次污染环境,而且也避免钢筋混凝土结构内钢筋遭受腐蚀,影响结构安全。
这期间应注意闭水试验必须用清水(切忌用污水),逐池缓慢地放水试验,发现渗漏点要做好标记。
试水水位应放至正常使用的最高水位,经二个昼夜的观察、记录,无渗漏再逐步放水。
1、准备工作充水之前首先将池内清理干净,以免充水后池内浮渣漂浮水面,影响测试精度。
某纺织印染企业废水处理方案设计令狐文艳1 总论1.1简介纺织印染行业是工业废水排放大户,据估算,全国每天排放的废水量约(3-4)×106m3,且废水中有机物浓度高,成分复杂,色度深,pH变化大,水质水量变化大,属较难处理工业废水。
某企业拟新建以腈纶本色纱为主的棉化纤纺织及印染精加工项目。
根据《建设项目管理条例》和《环境保护法》之规定,环保设施的建设应与主体工程“三同时”。
受该企业委托,我们提出了该项目的废水处理方案,按本方案进行建设后,可确保废水的达标排放,能极大地减轻该项目外排废水对某县的不利影响。
1.2方案设计依据①《纺织染整工业水污染物排放标准》GB4287-92。
②《室外排水设计规范》GBJ14-87。
③《建筑给排水设计规范》GBJ15-87。
④国家相关法律、法规。
⑤委托方提供的有关资料。
⑥其它同类企业废水处理设施竣工验收监测数据等。
1.3方案设计原则①本设计严格执行国家有关法规、规范,环境保护的各项规定,污水处理后必须确保各项出水水质指标均达到污水综合排放标准。
②采用先进、成熟、稳定、实用、经济合理的处理工艺,保证处理效果,并节省投资和运行管理费用。
③设备选型兼顾通用性和先进性,运行稳定可靠,效率高,管理方便,维修维护工作量少,价格适中。
④系统运行灵活,管理方便,维修简单,尽量考虑操作自动化,减少操作劳动强度。
⑤设计美观,布局合理,与周围环境统一协调。
⑥尽量采取措施减小对周围环境的影响,合理控制噪声,气味,妥善处理与处置固体废弃物,避免二次污染。
1.4设计范围①污水处理站污水、污泥处理工艺技术方案论证。
②污水处理站工程内容的工艺设备、建筑、结构、电气、仪表和自动控制等方面的工程设计及总平面布置。
③工程投资预算编制。
2 工程概况2.1废水来源及特点该企业的工业废水主要来自退浆、煮炼、漂白(合称炼漂废水)和染色、漂洗(合称印染废水)工段,各工段废水特点如下:①退浆废水退浆是利用化学药剂去除纺织物上的杂质和浆料,便于下道工序的加工,此部分废水所含杂质纤维较多。
安康市紫阳县污水处理厂离子除臭系统令狐文艳技术方案2016年4月1日1.项目概况紫阳县污水处理厂,坐落于陕西安康市,设计处理能力为日处理污水0.80万立方米。
自2013年8月正式投入运行以来,污水处理设备运转良好,日平均处理污水量为0.44万立方米。
该项目采用先进的污水处理设备,厂区主体工艺采用CASS处理工艺。
紫阳县污水处理厂建成后极大地改善了城市水环境,对治理污染,保护当地流域水质和生态平衡具有十分重要的作用,同时对改善安康市的投资环境,实现安康市经济社会可持续发展具有积极的推进作用。
臭气是一类挥发性的气体,其分子在空气中扩散,对机械设备会产生腐蚀作用,被吸入人体的嗅觉器官,将引起极不愉快的气味感觉。
为了削减污水处理厂运行过程中臭气的浓度,避免所产生的异臭味废气对设备的腐蚀及对水厂员工、生产环境、周围大气环境等造成一定的影响。
根据要求,须对产生恶臭气体的污水和污泥设施进行除臭处理,以确保处理后的尾气必须达标后排放。
经计算,本项目臭气处理量3000m3/h经过本公司实地调研及详细工艺比选,结合甲方的要求,紫阳污水处理厂选择等离子除臭技术对臭气进行处理,处理后臭气达到GB14554-93《恶臭污染物排放标准》中厂界15m排放标准。
具体排放量见下表:2.设计依据及设计原则2.1设计依据◆《中华人民共和国环境保护法》(1989年12月);◆《中华人民共和国大气污染防治法》)(2000年4月29);◆《中华人民共和国恶臭污染物排放标准》(GB14554-93);◆《城镇污水处理厂污染物排放标准》(GB18918-2002);◆《实用环境工程手册》(大气污染控制工程);◆《工业企业设计卫生标准》(GBZ1-2002);◆《地表水环境质量标准》(GB3838-2002);◆《工业自动化仪表工程施工及验收规范》(GBJ93-86);◆《工业场所有害因素职业接触限值》(GBZ2-2002);◆《采暖通风与空气调节设计规范》(GB50019-2003);◆《通风与空调施工质量验收规范》(GB50243-2002);◆建设方提供的生产工艺、臭气处理量、处理要求等基础资料。

一、工程概况令狐文艳二、技术准备1. 完成施工交接桩、复测工作,并进行护桩及加密桩点布置。
2. 对管材检验试验工作已完成。
(1) 钢带增强聚乙烯(HDPE)螺旋波纹管验收:管道进场检验:管节安装前应进行外观检查,检查管体外观及管体的承口、插口尺寸,承口、插口工作面的平整度。
用专用量径尺量并记录每根管的承口内径、插口外径及其椭圆度,承插口配合的环向间隙,应能满足选配的胶圈要求。
见证取样,送试验室检验并出具合格检验报告。
(2)接口胶圈A. 钢带增强承插式HDPE双壁波纹排水管道接口所采用的密封胶圈,应采用耐腐蚀的专用橡胶材料制成。
密封胶圈使用前必须逐个检查,不得有割裂、破损、气泡、飞边等缺陷。
其硬度、压缩率、抗拉力、几何尺寸等均应符合有关规范及设计规定。
密封胶圈应有出厂检验质量合格的检验报告,制造及出厂日期、自检记录,厂质检部门签章。
产品到达现场后,应见证取样,送试验室检验并出具合格检验报告,密封橡胶圈的硬度、压缩率和抗拉力,其值不应小于出厂合格标准。
B.弹性密封胶圈由厂家供应并符合以下要求:弹性密封胶圈,外观光滑平整,不得有气孔、裂缝、卷褶、破损、重皮等缺陷;橡胶圈的邵氏硬度宜采用50±5;伸长率不大于400%;拉断强度应不小于16MPa。
3. 机具设备1)、机具:挖掘机、平板振动夯、蛙夯、扣带、水平垫木或沙袋、清洁布等。
2)、检测设备:水准仪、全站仪、小线、直尺、卷尺等。
三、施工工艺工艺流程测量放线→沟槽开挖→碎石垫层→砂基础→管道铺设与连接→检查井施工→密闭性检验→管道回填→管道变形检验1). 测量放线①、施工定线本次工程雨、污水管道管位放样以设计道路中心线为基准。
具体施工时按施工图纸的要求进行定线。
主线控制采用坐标法进行导线定位,首先进行导线控制测量。
导线点应选在牢固,不易被碰撞的地方,并应加以妥善保管,然后定出各条管线中线,管线中线用井位进行控制。
特别应注意的是路口处的井位要相当准确,以免产生不必要的损失。

医院污水处理技术指南令狐文艳第1章总则1.1 编制目的为贯彻《中华人民共和国水污染防治法》和《中华人民共和国传染病防治法》,防止医院排放污水对环境的污染,规范医院污水处理设施的建设和运行管理,促进医院污水处理达标排放,配合国家推进医院污水处理设施建设和即将颁布的《医疗机构水污染物排放标准》的实施,编制本技术指南。
指南根据医院性质、规模和污水排放去向,并兼顾各地情况,进行分类指导。
为医院污水处理设施建设提供技术支持,供卫生、环保、建设等有关部门参考。
1.2 适用范围1.2.1 本指南适用于综合医院、中医医院、中西医结合医院、民族医院和专科医院(传染病医院(包括结核病医院)、心血管病医院、肿瘤医院、口腔医院、妇产科医院和精神病医院等等)各类医院污水的处理。
疗养院、康复医院等其它医疗机构和兽医院的污水处理工程可参照执行。
1.2.2 本指南内容包括医院污水的收集、工艺选择、竣工验收、处理设施运行管理、职业卫生和劳动卫生等方面。
1.2.3 本指南适用于医院污水处理设施的设计、建设和管理。
1.3 编制依据《中华人民共和国传染病防治法》(中华人民共和国主席令第十五号)《中华人民共和国水污染防治法》(根据1996年5月15日第八届全国人大会常务委员会第十九次修正)《中华人民共和国水污染防治法实施细则》(1989年7月12日国务院批准 1989年7月12日国家环境保护局令第1号发布)《建设项目环境保护管理条例》国务院令第253号《综合医院建筑设计规范》 JGJ49-88《建筑给水排水设计规范》 GBJ 15-88(1997年版)《医院污水处理设计规范》 CECS07:88GB3838-2002 地表水环境质量标准GB8978-1996 污水综合排放标准正在制定的《医院机构水污染物排放标准》当上述标准和文件被修订时,使用其最新版本。
1.4 术语和定义1.4.1 医院性质分类本指南中将各类医院按性质分为综合医院和传染病医院两类,与卫生系统对医院及医疗机构的划分方法有差别。
令狐文艳创作*********污水处理厂令狐文艳施工组织设计编制:审核:施工单位:编制日期:目录令狐文艳创作第一章、编制依据、说明及原则1、编制依据根据********污水处理厂工程设计文件本工程地质资料报告及现场情况国家及****市的有关建设法律、法规国家及地区的主要法规、规程、规定和图集公司《质量/环境/职业健康安全管理体系文件》;2、编制说明****污水处理厂工程,设计规模*****m3/d,根据施工设计图纸及该工程特点,结合我单位施工的城市污水处理厂的施工经验及技术设备情况编制本工程施工组织设计,本方案重点阐述施工组织、施工部署、施工进度、施工方法、特殊部位、重点部位的施工工艺和质量控制、季节性施工保证措施以及保证工期、质量、环境保护、现场安全文明及防火施工等技术措施。
污水厂建(构)筑物主要单体工程包括****************************等工程。
3、编制原则按照“百年大计,质量第一”的原则确保在施工项目建立完整有效的质量管理体系,在此基础上提出各项求真务实、切实可行的质量保证措施。
确保工程质量达到优良。
按照“统筹策划、把握重点、均衡施工、适度提前”的原则合理安排施工工期和进度计划并确保工程顺利完工。
按照“以人为本”的原则,选择综合素质高、管理经验丰富的同志担任项目部经理、项目工程师;抽调专业技能高、工作责任心强的同志担任项目部各岗位管理人员。
遵循高效、安全可靠的原则,实施机械化施工作业,配备齐全的机械设备、施工器具,提高作业效率。
合理规划施工平面,搞好文明施工,树立企业良好形象。
按照“安全生产、预防为主”的原则拟订和实施确保安全生产的管理方针、预案、资源、规章制度。
结合同类工程施工经验,重点阐述主要分部、分项工程施工工艺及方法,保证安全、质量、工期、文明施工的技术措施。
第二章、主要指标控制1、开工日期:实际开工日期为****年月日2、工期目标:本工程合同工期要求为 **日历天。

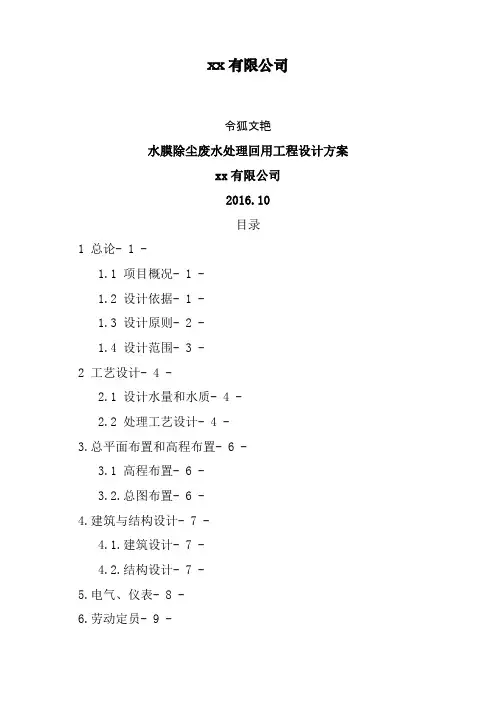

xx有限公司令狐文艳水膜除尘废水处理回用工程设计方案xx有限公司2016.10目录1 总论- 1 -1.1 项目概况- 1 -1.2 设计依据- 1 -1.3 设计原则- 2 -1.4 设计范围- 3 -2 工艺设计- 4 -2.1 设计水量和水质- 4 -2.2 处理工艺设计- 4 -3.总平面布置和高程布置- 6 -3.1 高程布置- 6 -3.2.总图布置- 6 -4.建筑与结构设计- 7 -4.1.建筑设计- 7 -4.2.结构设计- 7 -5.电气、仪表- 8 -6.劳动定员- 9 -令狐文艳创作7.投资估算- 10 -7.1.投资估算依据- 10 -7.2.设备投资估算- 10 -7.3 其他费用- 10 -7.4 总投资- 10 -1 总论1.1 项目概况xx有限公司位于湖州市吴兴区妙西镇塔山,是一家从事蒸压加气砌块、板材(砂加气)的生产企业,该公司锅炉废气处理采用水膜除尘,循环使用后废水色度、悬浮物增加,并且PH降低,需经过处理后循环使用,废水中的主要污染物包括SS、色度、PH等,为贯彻落实环境保护政策,保护周边环境,节约水资源,该公司计划新建一座污水处理站,对水膜除尘废水处理后确保废水回用于废气处理。
我公司接受xx有限公司的委托,结合以往对该类废水的处理经验提出并编制完成了以下废气处理设计方案,谨供有关部门审核。
1.2 设计依据1.2.1. xx有限公司提供的相关资料。
1.2.2 《室外排水设计规范》(GB50014-2006)1.2.3《室外给水设计规范》(GBJ13-86)1.2.4 《给水排水工程结构设计规范》(GB50069-2002)1.2.5《建筑给水排水设计规范》(GBJ15-88)1.2.6《地下工程防水技术规范》(GBJ108-87)1.2.7 《建筑地基基础设计规范》(GB50007-2002)1.2.8 《建筑结构可靠性设计统一标准》(GB50068-2001)1.2.9 《建筑抗震设计规范》(GB50011-2001)1.2.10《混凝土结构设计规范》(GB50010-2002)1.2.11《电气装置施工及验收规范》(GBJ232—82)1.2.12《电力建设施工及验收设计规范》(DLJ58-81)1.2.13《电气装置安装工程盘、柜及二次回路结线施工及验收规范》(GB50171)1.2.14《机械设备安装工程施工及验收规范》(GBJ231-75)1.3 设计原则1.3.1. 严格执行国家的环境保护政策,遵循国家相关法规、规范和标准。
目录令狐文艳第一部分启动—污泥的驯化和培养一、调试启动基本流程系统启动主要分3个阶段闷曝培养→连续进水驯化→稳定进水试运行具体操作方案如下:1、投加菌种将曝气池注满有机废水(或用清水混合桔水至COD>300mg/L),按曝气池蓄水量的0.5%~0.8%向曝气池中投加脱水活性污泥,尽量在2天内投加完毕。
2、培菌步骤当有菌种进入曝气池时,无论菌种是否投加完毕,必须立即开始培菌步骤。
(1)闷曝:所有曝气机的搅拌都开启,各转角的曝气机风机开启,剩余风机暂不开。
根据自控仪表显示的溶解氧变化调整曝气机风机的开停数量使溶解氧保持在1.5~2.5mg/L之间。
在污泥量少,供氧有富余时闷曝3~5小时后进入静沉步骤。
(2)静沉:将所有曝气机停止0.5~1小时。
需要注意的是开始静沉前,应将溶解氧提高到2.5~3mg/L之间。
(3)间歇补充废水:按(1)→(2)→(1)的顺序不断反复上述步骤,当监测到的COD值较最初降低了50%时,向曝气池补充设计处理量50%的有机废水。
以前2次进水时间间隔为基准安排进水时间,并且每天将此间隔缩短1半。
(4)完成培菌:经过5-7天的培养,曝气池污泥浓度(MLSS)达到1500mg/L左右时,可以进入驯化步骤。
3、驯化步骤:按设计处理量的30%左右连续进水,溶解氧控制在 1.5—3mg/L之间,在系统正常运行前提下每天按现有处理量的10%递增进水,直到达到设计处理量。
4、试运行:控制方法参看运行管理相关章节二、多系统调试步骤:如果为多曝气池的并联系统则应该先在其中1个池子中进行培菌,当污泥浓度达到1000mg/L以上时将一半污泥放至另一个池培养,如此反复直到所有池子都达到设计浓度时培菌完成。
三、溶解氧控制方法说明闷曝期间的溶解氧控制是较为灵活的。
在污泥浓度较低的调试阶段设备的充氧效率非常高,设备全开可以在短短1小时内将曝气池溶解氧从0提高到4mg/L。
因此,此阶段需要调试人员密切监控溶解氧的变化,建议每30分—1小时测定一次溶解氧值,根据实际变化调整曝气机的开停和开机数量。
令狐文艳创作目录令狐文艳令狐文艳创作一、施工方案及技术措施1. 工程概况1.1 工程简介1.1.1 工程描述:XX项目污水处理站工程建设规模为750m3/d,工程包括土建工程,设备供货、安装及试运行工程。
本工程出水水质执行GB18918-2002《城镇污水处理厂污染物排放标准》规定的一级排放B标准或施工图设计要求。
1.1.2 现场位置:安阳市殷都区祥和小区。
1.2 工程内容1.2.1 工程范围1.2.1.1 厂区内所有构筑物及其生产附属建筑物的土建工程施工、所有工艺设备、电气设备、自控设备的供货、安装、检验及调测试、联动。
1.2.1.2包括各种工艺管,线、设备、电气管线的供货和安装。
1.2.1.3 配合业主和设备供货商进行设备调试和全厂试运行。
1.3工期计划开竣工日期:合同约定计划工期:90日历天2.编制说明2.1 编制范围本施工组织设计由我单位组织技术骨干力量,在认真阅读了招标文件、招标施工图,并组织了施工组织设计编制相关人员考查了拟建场地状况的基础上,认真编制了本施工组织设计。
本施工组织设计是我项目部对本工程质量、工期等方面进行程序化管理的指导性文件,用以指导本工程的施工和管理,确保优质、高速、文明完成本工程标书要求的全部施工任务。
2.2 编制依据XX项目污水处理站工程设计图纸、招标文件;我项目部对现场及对周边实际情况的了解;有关技术质量管理、安全施工管理、文明施工管理制度;2.3本工程采用的法规、规范、标准及其它《中华人民共和国建筑法》《建筑工程质量管理条例》国家、行业及地方颁布的现行建筑设计和建筑施工的各类规程、规范及验收标准安阳市人民政府有关建筑安装工程管理、环境保护等地方性法规、安全生产、文明施工的规定《给水排水构筑物工程施工及验收规范》(GB50141-2008)《混凝土结构工程施工质量验收规范》(GB50204-2015)《工程测量规范及条文说明》(GB50026-2007)《钢筋焊接接头试验方法标准》(JGJ/T27-2014)《钢筋焊接及验收规程》(JGJ18-2012)《砌体工程施工质量与验收规范》(GB50203--2011)《给水排水管道工程施工及验收规范》(GB50268-2008)《建筑工程施工质量验收统一标准》(GB50300-2013)《建筑电气工程施工质量验收规范》(GB50303-2011)3. 工程特点3.1 工程特点XX项目污水处理站工程除具有现浇混凝土量大、建筑物及构筑物多、工艺管线复杂等特点外,还具有以下特点:(1)XX项目污水处理站工程作为新建工程,所包含分部工程数量多。
·············工程令狐文艳施工方案建设单位:··········施工单位:················负责人:·············编制人:·······年···月···日油化柴油汽车装车栈台污水池工程施工方案【一】、工程概况本工程为··················工程,,承建位置座落在···················,为半地下水池,几何尺寸长×宽×深=···········,地面上500㎜高,地面下3800㎜深,C30混凝土结构(垫层C10),由下至上结构尺寸为垫层100㎜厚,底板600㎜厚,池壁400㎜厚,盖板200㎜厚。
常见工业废水处理技术介绍 1令狐文艳企业,主要分布在电子、塑胶、电镀、五金、印刷、食品、印染等行业。
从废水的排放量和对环境污染的危害程度来看,电镀、线路板、表面处理等以无机类污染物为主的废水和食品、印染、印刷及生活污水等以有机类污染物为主的废水是处理的重点。
本文主要介绍几种比较典型的工业废水的处理技术。
一、表面处理废水1.磨光、抛光废水在对零件进行磨光与抛光过程中,由于磨料及抛光剂等存在,废水中主要污染物为COD、BOD、SS。
一般可参考以下处理工艺流程进行处理:废水→调节池→混凝反应池→沉淀池→水解酸化池→好氧池→二沉池→过滤→排放2.除油脱脂废水常见的脱脂工艺有:有机溶剂脱脂、化学脱脂、电化学脱脂、超声波脱脂。
除有机溶剂脱脂外,其它脱脂工艺中由于含碱性物质、表面活性剂、缓蚀剂等组成的脱脂剂,废水中主要的污染物为pH、SS、COD、BOD、石油类、色度等。
一般可以参考以下处理工艺进行处理:废水→隔油池→调节池→气浮设备→厌氧或水解酸化→好氧生化→沉淀→过滤或吸附→排放该类废水一般含有乳化油,在进行气浮前应投加CaCl2破乳剂,将乳化油破除,有利于用气浮设备去除。
当废水中COD浓度高时,可先采用厌氧生化处理,如不高,则可只采用好氧生化处理。
3.酸洗磷化废水酸洗废水主要在对钢铁零件的酸洗除锈过程中产生,废水pH一般为2-3,还有高浓度的Fe2+,SS浓度也高。
可参考以下处理工艺进行处理:废水→调节池→中和池→曝气氧化池→混凝反应池→沉淀池→过滤池→pH回调池→排放磷化废水又叫皮膜废水,指铁件在含锰、铁、锌等磷酸盐溶液中经过化学处理,表面生成一层难溶于水的磷酸盐保护膜,作为喷涂底层,防止铁件生锈。
该类废水中的主要污染物为:pH、SS、PO43-、COD、Zn2+等。
可参考以下处理工艺进行处理:废水→调节池→一级混凝反应池→沉淀池→二级混凝反应池→二沉池→过滤池→排放4.铝的阳极氧化废水所含污染物主要为pH、COD、PO43-、SS等,因此可采用磷化废水处理工艺对阳极氧化废水进行处理。
深圳市中龙食品有限公司令狐文艳屠宰废水处理工程设计方案广东省环境保护工程研究设计院深圳市新环机械工程设备有限公司二〇一二年十月目录目录i1“新环”企业简介41.1企业基本情况41.2业务领域41.3取得的荣誉51.4企业特点51.5本公司部分污水处理项目业绩表5 2概况72.1概况72.2设计原则72.3设计依据及标准72.4设计范围83废水处理工艺方案83.1排水水量、水质及治理目标83.2用地规划93.3废水水质特性及处理措施分析93.4处理工艺路线分析103.5工艺流程164污水处理工艺设计参数174.1主要工艺构筑物和设备174.2主要工艺设备表235土建设计255.1设计依据255.2土建设计的原则265.3总平面布置265.4结构设计265.5防渗275.6建构筑物一览表276配电及自动控制286.1设计依据286.2设计范围286.3电源286.4用电负荷计算表286.5仪表296.6自动控制307工程投资估算307.1土建部分投资估算307.2工艺设备电气自控投资估算317.3总投资估算338经济分析348.1运行费用估算348.2主要经济技术指标369售后服务379.1保修期379.2制造商技术支持379.3售后服务工作程序379.4服务内容和方式37附图:总平面布置图工艺流程框图1“新环”企业简介1.1企业基本情况“新环”企业是一家以环保机电设备制造与成套、环保工程设计与总承包两大主业为主,兼营环保机电设备进出口、环保项目的投资和运营的较大规模的股份制企业。
企业以发展我国环保产业为已任,致力于研究开发先进的环保产品和工艺技术,致力于生产世界一流的环保专用设备,致力于设计、建造优秀环保示范工程,多年来获得了许多殊荣,成为我国“质量兴企,争创名牌”示范企业,成为省环保产业重点骨干企业。
带式污泥脱水机,沉淀池刮吸泥机以及各类拦污机械格栅等环保专用拳头产品通过了环保产品生产认证并获得国内名牌产品称号。
※※※※※※※※※※※※※※※※※※※※※※※※※※※令狐文艳1200m3/h印染污水处理工程※※※※※※※※※※※※※※※※※※※※※※※※※※※技术方案目录一、工程概况二、设计依据、规范范围及原则三、设计水量与水质四、处理工艺的选择五、处理工艺设计六、运行成本及效益分析七、环境影响分析八、投标设备质量性能保证和检验、验收九、技术、售后服务承诺一、工程概况本工程所要处理的污水为染整废水主要是在印染过程中产生的一系列废水,废水的主要特点是:温度高、悬浮物含量高,有机污染物浓度大,色度大,另外还含有化学试剂,同时另一股废水来自拉链处理过程中的产生的涂装废水和氧化废水,其中印染废水为900m3/d,涂装、氧化废水为250m3/d。
业主根据环保要求已经建成了污水处理站,印染废水通过冷却塔降温,降温后进入调节池由提升泵提升至气浮装置,经调节PH值,投加聚凝剂、助凝剂搅拌反应后,通过固液分离处理,降解水中的色度、悬浮物、油类物质、有机物等有害物质,调节废水的可生化性;涂装废水、氧化经收集后通过隔油处理进入调节池由提升泵提升至PH值调节系统,调整PH值后投加聚凝剂、助凝剂,搅拌反应后进入沉淀处理系统进行固液分离,去除废水中的油、重金属、悬浮物、有机物等有害物质后通过过滤出来后,二股废水经处理系统处理后合并进入A-O生化处理系统,生化处理系统采用A-O接触氧化法,利用硝化和反硝化生物处理原理,去除水中的有机物、氨氮、磷、色度等。
经生化处理后的出水进入沉淀池进行固液分离,经沉淀池处理后的废水排入自然水体。
由于当时建污水站时的排放指标要求比较低,处理工艺设计按照当时行业保证进行设计,通过几年运行,处理工艺已经处于劣势,加上近年来环保要求升级,各项指标排放要求提高,处理系统排水难以满足排放保证。
针对这一情况业主决定对系统进行升级改造,保证排放污水各项指标达到国家规定的要求。
我公司受厂方的委托,根据厂方提供的废水水量、水质资料,借鉴相关工程实际运行经验,本着投资省、处理效果好、运行成本低的原则,编制了该初步改造设计方案,供业主和有关部门决策参考。
xxxxx有限公司令狐文艳1000m3/d废水处理工程设计方案有限公司二零一一年八月目录第一章概述1.1 项目背景xxxxx有限公司年产5万吨新型铝型材项目拟选址于xxxxxxxxxxxxxx。
项目总占地面积136亩,总投资4800 万元,其中环保投资472.3万元,约占总投资的9.8%,新建生产车间、仓库、办公室、生活用房及附属配套设施等53286m2。
项目投产后可年产铝型材5万吨。
项目计划于2011年6月开工建设,建设期12个月,预计于2012年7月投入试生产。
项目拟建20吨熔铸炉12台、12米深井铸锭设备6套、全自动铝型材挤压生产线24条、氧化电泳涂漆生产线3条、卧式喷涂带木纹生产线2条、卧式静电喷涂生产线2条、隔热穿条生产线2条。
这些生产线在加工过程中会产生大量的生产污水,如不经处理直接外排会对环境造成极大危害。
据国家有关环保法律法规,该废水必须进行有效处理,实现达标排放。
本项目排水包括生产废水、生产管理废水、生活污水、清洁下水,其中除清下水外其他废水均收集后进入污水综合处理站处理。
由于工艺生产中废水(主要是表面处理废水)种类多、水质较复杂,应本着分类收集、分类处理、充分发挥现有经验和确保达标排放的原则做好生产废水的治理工作。
而总镍是第一类污染物,必须在车间排放口达标。
生产过程中含镍废水主要由着色和封孔工序产生,将这两股水在车间内汇合后经石灰乳中和深沉,总镍处理达到车间排放标准后进入综合调节池与其它废水一同进行后续处理;含氟废水采用中和-絮凝沉淀的处理方法处理达标后自流入综合反应池一进行后续处理;碱蚀废水先用于酸性废气洗涤塔,吸收酸后同其它废水一起汇入综合废水调节池,由泵提升至综合处理系统中进行处理。
的污染治理设计、施工、调试等技术工作经验,从实际出发,本着科学、合理的原则,为企业解决环境污染治理问题,是企业环境治理问题方面的知心朋友,长期在全国各地进行优质、优良的环保技术服务。
依据长期的技术积累和同类废水处理的实践经验,特提出该废水处理方案,供企业和有关部门的领导参考决策。
第一章主要工序施工方法令狐文艳一、工程概况1、概述1.1基本情况xxx学院生活污水处理改造工程教学区日处理污水250吨、生活区日处理污水300吨项目在贵州电力职业技术学院内,总用地面积450平方米,其中教学区200m2,生活区250m2。
本污水处理工程采用生物接触氧化工艺,设计依据为环保局批复的xxx院生活污水处理工程意见。
1.2 土建施工项目本项目是校区与生活区的污水处理工程,包括下列构(建)筑物的土木工程及相关的机械设备和电器照明的采购和安装,污水处理改造工程包括的内容如下:(1)格栅井:各一座,钢筋砼结构.(2)调节池: 各一座,钢筋砼结构.(3)水解池: 各一座,钢筋砼结构.(4)接触氧化池: 各一座,钢筋砼结构.(5)二沉池: 各一座,钢筋砼结构.(6) 消毒池: 各一座,钢筋砼结构.(7)污泥池: 各一座,钢筋砼结构.(9)鼓风机房:各一座,砖混结构(10)配电室: 各一座,砖混结构.(11)污水处理改造工程内管道及附属设施,包括雨水沟﹑污水管﹑给水管等.(12)各种闸门井﹑检查井﹑管沟﹑支墩等管道辅助设施.(13)站内机械及电器设备的采购和安装。
厂区内8个单体工程:格栅井、水解池、生物氧化池、二沉池、消毒池、污泥池、风机房、配电室、高位水池及给排水、工艺管道。
安装内容有土木建筑、给排水、电气设施,工艺设备等。
本工程于2007年11月20日开工,计划2008年1月5日竣工,工期较短,施工任务较大。
二、工程特点:1、安装工程为污水处理改造工程的重要部分,施工不但要求质量高标准,而且要保证安装设施使用功能的可靠性、合理性、安全性,保证建筑、安装、装饰整体美观和协调。
2、本工程施工工期短,劳力组织及管理机构配备是否合理,将直接影响建设方的社会效益。
我们将充分发挥各职能部部门的主观能动性,精心组织施工,把每一个专业,每一个单项工程,每道施工工序时行全面分解,以竣工验收日期为不变基准,全部实行倒排计划,完成日期落实到每层每点,投入最精良的施工队伍,以严密的组织机构落实施工计划。
满水试验方案第一章令狐文艳第二章工程概况1.1工程情况仙林污水处理厂二期项目施工项目位于栖霞区戴家库村,门牌编号为戴家库117号,其服务范围包括仙林新市区、栖霞镇、栖霞山风景名胜区,服务面积达到76km2。
原有仙林污水处理厂为一期,其现有规模为5万m3/d,此次招标为二期工程建设,将在原一期工程5万m3/d一级B排放标准规模基础上,改扩建新增5万m3/d处理能力,使现有处理能力提升至10万m3/d,并且将排放提升到一级A排放标准。
一期建设时已经在围墙内预留了二期工程用地,二期工程主要处理构筑物是在原有一期工程预留用地内进行建设。
主要施工内容为新建膜池、后缺氧池、超细格栅间、储泥池、回用泵房接触消毒池、机修车间、配套建筑、改造生化池、提升泵房的施工及维保;以及除自控系统外的全部设备安装及调试、联调安装及保修等。
现状场区南侧为南象山、北侧紧邻沪宁铁路、西侧厂外道路对面为村委会、东侧约80m处向东至红枫路范围内为居民区,整个厂区占地面积为57664.99m2,厂区设计标高为13.30m。
1.2现场情况选择现场水源及排水地点:对水池进行充水水源由施工现场用的自来水供应,供应能力为50m3/h,水管采用口径DN100PE管热熔连接管子直接铺设至1区后缺氧池上方,对水池试验用水排除采用4台3寸水泵排出连接管子直接铺设至下一只需满水试验的水池上方。
施工现场具备可靠的供电电源。
第2章编制依据2.1编制说明仙林污水处理厂二期项目施工,因工艺设计要求,其后缺氧池、膜池、超细格栅间、消毒接触池等污水处理构筑物中均为现浇钢筋混凝土结构水池,为保证以上单位工程污水处理的使用功能,按照《给水排水构筑物施工及验收规范》的要求,必须进行满水试验。
表3-1 现浇钢筋混凝土水池一览表2.2 编制依据1、各个构筑物施工图纸设计要求2、《给排水构筑物施工及验收规范》(GB50141-2008)3、《城市污水处理厂工程质量验收规范》(GB50344-2002)第3章满水试验3.1水池满水试验的前提条件1、水池试水试验应待受力结构完成且达到混凝土设计强度才能进行。
2、水池壁预埋的穿墙套管和穿墙孔采用砖砌筑临时封堵,且经验算能安全承受试验压力。
3、清理水池内部杂物,安装检测装置。
水池两侧各设置一支水位标尺,以便观察水位上升情况。
4、选择现场水源及排水地点:对水池进行充水水源由施工现场用的自来水供应,供应能力为50m3/h,水管采用口径DN100法兰连接无缝钢管直接铺设至水池上方,对水池试验用水排除采用4台3寸水泵排出连接管子直接铺设至下一只需满水试验的水池上方。
5、满水试验所用设备均需检查及试运转合格后方能使用,各项保证试验安全的措施满足试验要求。
6、充水前应对设置的沉降观测点进行观测,并测量记录初始高程。
每次充水过程中和充水以后,要密切观测设置的沉降观测点,并测量记录高程,如发现沉降量过大时,应停止充水,待妥善处理后方可继续充水。
3.2水池满水试验前的准备工作1、池体混凝土缺陷的修补局部蜂窝、麻面、螺栓孔、预埋筋需在满水前修补、剔除处理。
2、池体结构检查有无开裂、变形缝嵌缝处理等应经过检查。
如有开裂和不均匀沉降等情况发生,应经设计等有关部门鉴定后再作处理。
3、临时封堵管口水池在满水试验前将所有进出水口用6毫米厚钢板焊严,防水套管先在内侧穿管,管头一端穿入套管150㎜,间隙用防水油膏密封,外露100㎜用6毫米厚钢板焊严,钢板要满焊防止漏水。
根据我公司的施工经验,在本工程各水池设计水位小于5米的情况下,采用砖砌体临时封堵管口也是可行的。
4、检查阀门,不得渗漏。
5、清扫池内杂物。
6、设置水位观测标尺、标定水池最高设计水位,安装测针。
7、准备现场测定蒸发量的设备。
8、按照设计要求布置的沉降观测点,测量滤池各点的初始高程值。
9、根据现场水源及排水位置,接通水线及排水设施。
10、技术准备,计算有关参数,进行技术交底。
3.3满水试验步骤及检查方法3.3.1说明本方案主要对后缺氧池及膜池进行详细说明,其他水池操作步骤同样按照此方案执行。
3.3.2施工程序施工准备→充水至水平施工缝上→观察24h→充水至水池1/3→观察24h →充水至水池2/3→观察24h →充水至设计标高→观察、测量数据→满水试验合格后放水→池壁表面按设计要求处理→回填土。
3.3.3注水水池充水水位上升高度不超过2 m /d,相邻二次充水间隔时间不应小于24小时,水池充水分三次进行,每次为1/3池高。
每次分别测读24小时的水位下降值,计算渗水量,并作水池外观检查,如发现渗水量过大时,应停止充水,待处理后方可继续充水。
每次充水过程中和充水以后,密切观测设置沉降观测点,如发现沉降量过大时,应停止充水,待妥善处理后方可继续充水。
满水后观察三天,每24小时的渗水量(扣除蒸发),不得超过2L/( m2.d)(按池底和池壁的浸蚀面积计算)简图附后。
第一次:充水至水平施工缝上,标高9.2m,(相对高度为底板上0.5m)检查底板的抗渗质量。
计划充水时间为2.5小时。
第二次,第一次充水合格,无明显渗漏时再继续充水至标高为10.7m(相对高度为底板上2m),观察此范围内水位变化,检查水池外墙有无渗漏现象。
计划充水时间为7.5小时。
第三次:第一次充水合格后,在进行本次充水,充水标高为12.7 m(相对高度为底板上4m),观察此范围内水位变化,检查水池外墙有无渗漏现象。
本次计划充水时间为10小时。
第四次:第二次充水检查无渗水现象后再进行本次充水,充水标高为14.7m(相对高度为底板上6m),观察此范围内水位变化,检查清水池外墙有无渗漏现象。
本次计划充水时间为10小时。
每次充水观察外墙有无渗水现象,并在渗水位置做好标记,以便及时修补。
3.3.4水位观测1、在水池池壁设计水位处将直尺固定到池壁上进行初读数。
2、充水至设计水位24h后开始测读第二次读数。
3、第一次读数与第二次读数之间的间隔时间为24h。
4、连续测定的时间根据实际情况而定,第一天测定的渗水量符合标准,应再测定一天,若第一天测定的渗水量超过允许标准,而以后渗水量逐渐减少可继续延长观测时间。
5、水池水位降的测读时间,可根据实际情况而定。
如水池外观无渗漏,且渗水量符合标准,可继续测读一天;如前次渗水量超过允许渗水量标准,可继续测读水位降,并记录其延长的测读时间。
同时查找水位降超过标准的原因,直至作出合理的解释。
6、从第一次放水开始到观察结束,至少需要252小时(10.5天)。
满水试验时间=第一次放水时间+第一次观察时间+第二次放水时间+第二次观察时间+第三次放水时间+第三次观察时间+第四次放水时间+第四次观察时间+排水时间=2.5+48+7.5+48+10+48+10+48+30=252小时3.3.5蒸发量的测定膜池为无盖的水池,满水试验的蒸发量按国家标准《给水排水构筑物施工及验收规范》(GB50141-2008)的相关规定进行。
现场蒸发量的测定设备,采用直径约为50cm、高约为30cm的敞口钢板水箱,并设有测定水位的测针。
水箱应检验,不得渗漏。
水箱固定在水池中,水箱中充水深度可在20cm左右。
测定水池中水位的同时,测定水箱中的水位。
3.3.6滤池渗水量的计算按照国标《给水排水构筑物施工及验收规范》(GB50141-2008)水池渗水量计算公式计算:根据公式: q=A1/A2[(E1-E2)-(e1-e2)]得: (E1-E2)= q A2/A1+(e1-e2)式中q——渗水量[L/(m2.d)]A1——水池的水面面积A2——水池的浸湿总面积E1——水池中水位测针的初读数E2——测读E1后24小时水池中水位测针的末读数e1——测读E1时水箱中水位测针读数e2——测读E2时水箱中水位测针读数3.3.7满水试验标准钢筋混凝土现浇结构水池,其渗水量为不超过2L/( m²·d))即为合格。
第4章满水试验施工组织措施计划1、设置专人进行充水,观测读数。
每次充水应24 h的水位下降值,计算渗水量,在充水过程中和充水以后,应对池体作外观和沉降检测;发现渗水量或沉降量过大时,应停止充水,待作出妥善处理后方可继续充水。
2、测定水位时要保证水位稳定,读数准确。
利用水位标尺测针观测、记录充水时的水位值;充水至设计水深进行水量测定时,应采用水位测针测定水位,水位测针的读数精确度应达1/10mm;充水至设计水深24 h后,开始测读水位侧针的初读数;测读水位的初读数与末读数之间的间隔时间应不小于24 h。
3、测定时间必须连续。
测定的渗水量符合标准时,须连续测定两次以上;测定的渗水量超过允许标准,而以后的渗水量逐渐减少时,可继续延长观测;延长观测的时间应在渗水量符合标准时止。
第5章施工安全技术措施1、试验前,将试验场地进行全封闭,池壁上及检修孔上设1100mm高护身栏杆、150mm高的踢脚板及警示灯。
2、试验期间相关施工人员在值班过程中不准饮酒,防止掉入水中。
3、试验场地内指派专人进行24小时不间断看管、巡查,无关人员不得入内。
4、准备10个救生圈以备用。
5、水泵要进行有效接地措施,试验场地内要设置充足的照明措施。
第6章资源需求计划6.1机具需要量计划6.2第7章水池渗漏处理技术措施7.1可能导致现浇钢筋混凝土水池渗漏水的原因各现浇钢筋混凝土结构水池的施工质量即便完全符合相关的技术标准,由于施工时的气候、商品混凝土供应、施工缝\伸缩缝\变形缝的处理、混凝土的浇筑、预埋管的设置等因素的影响,有可能出现水池渗水或漏水情况,一旦发现上述现象后,应及时详细记录渗水位置,逐一采取措施进行修补。
7.2裂缝渗水修补(1)非结构裂缝采用开槽填补法进行修补。
首先沿裂缝走向开凿“V”形槽,宽5-10cm、深3-4cm;缝内清洁处理后,用特种瞬凝水泥封缝至“V”形槽填满;(2)微小孔洞采用高压注射法修补:将追水堵漏剂用注射针头射入砼裂缝中。
膨胀聚氨酯在高压下能渗透到各种缝隙及砼毛细管中,追踪裂缝、遇水膨胀,将各种砼缝隙、砼毛细管充满,从而达到止渗、堵漏效果,真正做到不渗不漏。
(3)结构裂缝采用4mm厚钢板环氧树脂粘贴加固补强法修补:钢板面积按裂缝区域整结构面铺粘,表面磨平,加工钢板涂刷环氧树脂铺粘钢板。
用钢丝刷清理缝面→埋入注浆嘴(间距在15~20cm)→缝面采用环氧树脂腻子止封→按厂家要求5:1的比例配浆(配浆结束在30分钟内用完)→采用高压注浆机及时注浆(压力控制在15mpa左右,在压力作用下使浆液充满整个缝面)→注浆结束后采用洗刷剂及时清理注浆机器(否则机器将报废)→去除注浆嘴用环氧砂浆封填平整(48小时以内),钢板面层铺贴地面砖采用环氧砂浆铺贴。
第8章总结根据《给水排水构筑物施工及验收规范》的要求,本工程现浇钢筋混凝土水池必须进行满水试验。
