钢筋混凝土立柱施工
- 格式:doc
- 大小:36.50 KB
- 文档页数:16
立柱施工工艺一、引言立柱施工工艺是建筑施工中非常重要的一部分,它关乎建筑物的结构稳定性和安全性。
本文将介绍立柱的施工工艺流程、施工中需要注意的事项以及常见的施工工具和材料。
二、施工工艺流程1. 立柱基础的准备:在开始立柱施工前,首先要做好立柱基础的准备工作。
这包括确定立柱的位置和尺寸,清理施工现场,布置导线和标线等。
2. 标定立柱位置:根据设计图纸的要求,用铁锤和钢钉将立柱的位置标定出来,确保其准确无误。
3. 立柱制作:根据设计要求或现场实际情况,将预制好的钢筋和混凝土浇筑到立柱模板中,然后等待混凝土完全凝固。
4. 立柱安装:在混凝土完全凝固后,使用起重机将立柱抬起,并将其安装到预定的位置上。
同时需要检查立柱与基础之间的垂直度和水平度,确保立柱的竖直安装。
5. 立柱固定:当立柱安装到位后,使用支撑和固定器具固定立柱,以保证其稳定性。
通常使用螺栓、焊接或预埋法等方式进行固定。
6. 立柱防护:为了保护立柱免受外力损坏,需要对其进行防护。
可以使用防腐涂料、防火涂料等材料进行涂覆,提高立柱的防腐蚀和耐火性能。
三、施工中需要注意的事项1. 安全第一:在进行立柱施工时,要始终把安全放在首位。
工人必须佩戴安全帽、安全鞋,并遵守相关安全操作规程,确保施工现场的安全。
2. 质量控制:立柱施工的质量直接关系到整个建筑物的稳定性和安全性,所以质量控制是非常重要的。
必须按照设计图纸和相关规范要求进行施工,严格控制材料的选择和施工工艺。
3. 施工标准:立柱施工需要符合国家和地方相关的施工标准和规范。
施工过程中,必须严格按照标准要求进行操作,确保施工质量和安全。

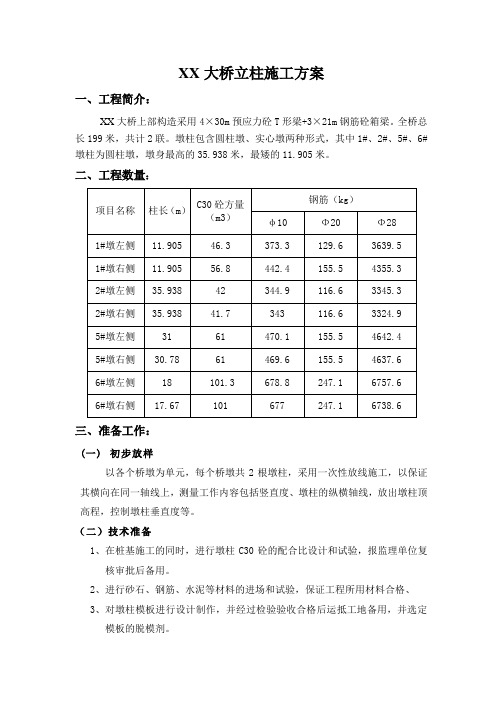

XX大桥立柱施工方案一、工程简介:XX大桥上部构造采用4×30m预应力砼T形梁+3×21m钢筋砼箱梁。
全桥总长199米,共计2联。
墩柱包含圆柱墩、实心墩两种形式,其中1#、2#、5#、6#墩柱为圆柱墩,墩身最高的35.938米,最矮的11.905米。
二、工程数量:三、准备工作:(一)初步放样以各个桥墩为单元,每个桥墩共2根墩柱,采用一次性放线施工,以保证其横向在同一轴线上,测量工作内容包括竖直度、墩柱的纵横轴线,放出墩柱顶高程,控制墩柱垂直度等。
(二)技术准备1、在桩基施工的同时,进行墩柱C30砼的配合比设计和试验,报监理单位复核审批后备用。
2、进行砂石、钢筋、水泥等材料的进场和试验,保证工程所用材料合格、3、对墩柱模板进行设计制作,并经过检验验收合格后运抵工地备用,并选定模板的脱模剂。
4、准备搅拌站的一切设备,保证混凝土拌和和运输正常。
5、准备好混凝土运输车和混凝土输送泵。
6、准备混凝土输送泵安放位置和平台。
7、准备好人工和其他辅助设施设备。
8、准备好质量检验程序和表格。
四、施工进度安排:五、施工工艺流程←→施工工艺流程图六、支架搭设、钢筋及模板加工及安装:1、支架搭设方案为便于立柱钢筋的绑扎,模板的安装施工,在立柱钢筋绑扎之前,需搭设钢管支架。
搭设支架时须注意:扣件螺栓应拧紧,纵横向钢管应保持在一条直线上,纵向脚手管的连接须采用扣件对接的连接方式。
支架搭设时的间距保证竖向间距1.2米,横向间距1.8米,满足支架的整体稳定性的同时,也要保证工人上下的工作时攀爬的安全距离和泵管附着后的稳固性。
2、钢筋工程施工(1)立柱钢筋的就位方案1)立柱钢筋的就位方案立柱钢筋就位前,应在底系梁施工时,测量放样出桩基中心,立柱通过一根加筋箍与桩基预留钢筋连接好后与桩基中心点重合,保证立柱施工时,立柱预埋钢筋偏位满足设计要求。
因本工程立柱高度较高,钢筋如何从地面输送到位是钢筋工程施工的关键,此项工作的主要方法为:绑扎立柱钢筋前,在支架适当位置铺设跳板,做成施工操作平台,通过多级操作平台多人接传就位。
立柱施工方案1. 引言立柱是建筑施工中常见的结构构件之一,承担着支撑建筑物的重要作用。
为了确保施工质量和安全性,在进行立柱施工时需要制定详细的方案,并依据此方案进行操作。
本文将介绍立柱施工的一般步骤和注意事项。
2. 立柱施工步骤以下是一般的立柱施工步骤:步骤1:准备工作在施工前,需要进行充分的准备工作。
这包括但不限于: - 施工场地的清理和平整。
- 准备好所需的施工材料和工具。
- 检查施工图纸和相关技术文件。
步骤2:测量和标记在施工现场,根据设计图纸的要求,进行立柱的测量和标记。
这些标记将用于确保立柱的准确位置和高度。
使用适当的材料制作立柱施工所需的模板。
模板将根据设计要求来确定立柱的形状和尺寸。
步骤4:安装模板将制作好的模板安装到标记好的位置上,确保模板与地面垂直和水平。
步骤5:浇筑混凝土根据设计要求和工程需要,浇筑适量的混凝土到模板内部。
在浇筑混凝土之前,需要进行振捣,以确保混凝土牢固且没有空隙。
步骤6:安装立柱钢筋在浇筑混凝土之前或待混凝土稍干时,根据设计要求将立柱钢筋安装到模板内。
钢筋的类型、间距和固定方式应符合设计和规范要求。
完成混凝土浇筑后,需要进行养护工作,以使混凝土逐渐强化和硬化。
在具体操作上,可以采取覆盖保湿、喷水养护等方式。
养护时间的长短根据混凝土强度要求和环境条件来决定。
养护期结束后,拆除模板。
步骤8:验收在完成立柱施工后,需要进行质量验收。
检查立柱的尺寸、外观质量和钢筋的安装质量等方面,确保施工符合相关标准和规范。
3. 注意事项在进行立柱施工时,需要注意以下几点:•严格按照设计图纸和规范要求进行操作。
•确保施工现场安全,采取相应的施工防护措施。
•严格控制混凝土的配合比和浇筑工艺。
•监测混凝土的强度发展情况。
•对施工过程中的问题及时处理和解决,避免影响后续工序。
•注意安装立柱钢筋的位置、数量和固定方式。
•保持施工记录和验收文件的完整性。
4. 结论立柱施工是建筑施工中的重要环节,施工方案的制定和正确执行对确保施工质量和安全起着至关重要的作用。
钢筋混凝土施工工序钢筋混凝土施工工序包括了多个关键步骤,每个步骤都至关重要,影响着整体工程质量和安全。
下面将详细介绍钢筋混凝土施工的主要工序:一、基础工程首先是基础工程的施工,包括现场勘测、地基处理、基槽开挖、坑底垫层、基础模板安装、配筋和浇筑混凝土等步骤。
在基础工程阶段,需特别注意土壤的承载力和排水情况,以确保基础扎实牢固。
二、立柱和梁的施工接下来是立柱和梁的施工,首先在基础上安装支模,然后进行立柱的浇筑。
立柱浇筑时需保证立柱的垂直度和强度,以确保整体结构的稳定性。
随后是梁的施工,梁的浇筑需要严格控制尺寸和质量,以保证结构的承载能力。
三、板的施工板的施工是钢筋混凝土结构中的重要环节,包括板模安装、钢筋绑扎和混凝土浇筑等步骤。
在板的施工中,需要注意板的防水和抗裂性能,确保板面平整、坚固。
四、柱、梁、板的绑扎与浇筑柱、梁、板施工完成后,需要进行柱、梁、板之间的连接,包括梁柱连接、板柱连接等。
在连接过程中,需要确保连接部位的强度和密封性,以避免出现裂缝和渗水等问题。
五、墙体的施工墙体是建筑结构中的支撑部分,墙体施工需要注意墙体的垂直度和强度,保证墙体的整体稳固。
在墙体的浇筑中,需严格控制浇筑质量和墙体的尺寸,确保墙体结构的牢固性。
六、整体验收最后是整体验收阶段,包括结构的质量和安全验收。
验收过程中需要检查结构的各项指标是否符合要求,以确保结构的安全稳固。
同时也要对施工过程中的问题进行总结和整改,为下一步工程提供经验。
综上所述,钢筋混凝土施工工序是一个复杂而严谨的过程,需要严格按照要求进行操作,确保工程质量和安全。
各个施工环节之间相互依存,缺一不可,只有做到每一个细节都符合标准,才能保证整体工程的成功完成。
任何疏漏和瑕疵都可能导致不可估量的安全隐患,因此施工人员需严格按照规范操作,以确保整体工程质量。
混凝土立柱施工方案1. 引言混凝土立柱广泛应用于建筑和桥梁等工程中,它的稳定性和承载能力决定了整个结构的安全性。
本文将介绍混凝土立柱施工的一般步骤和注意事项,以确保施工质量和安全性。
2. 施工准备在开始混凝土立柱施工之前,需要进行以下准备工作:2.1 材料准备•水泥:选择适合工程需求的水泥,并按照规定比例进行配制。
确保水泥的质量达到标准要求。
•骨料:选择合适的骨料进行筛选和洗净,以确保混凝土的强度和质量。
•水:使用清洁的自来水或符合规定要求的水源。
水的用量应根据设计要求确定。
•钢筋:根据设计要求进行定尺、弯制和加工,确保钢筋的准确性和质量。
2.2 设备准备•混凝土搅拌机:选择适合工程需求的混凝土搅拌机,并进行检查和维护,确保其正常工作。
•钢筋切割机:用于切割和处理钢筋,确保其切割质量和安全性。
•螺旋钢筋搅拌机:用于钢筋搅拌,确保钢筋的质量和强度。
2.3 工具准备•手工工具:如锤子、铁锹、铲子等,用于混凝土的搅拌和施工中的辅助工作。
•测量工具:如水平仪、测量尺等,用于测量和确定立柱的位置和垂直度。
•安全防护用品:如安全帽、耳塞、防护眼镜等,以确保工人的安全。
3. 施工步骤3.1 基础处理在进行混凝土立柱施工之前,需要确保地基基础处理的合理性和稳固性。
具体步骤如下:1.清理基础:将基础表面上的灰尘、泥土等杂物清理干净。
2.压实基础:使用压路机或振动器对基础进行压实,以提高地基的稳定性和承载能力。
3.定位立柱位置:根据设计要求,在地基上标记出立柱的位置和方向。
3.2 锚筋布置在混凝土施工前,需要按照设计要求将预埋的锚筋布置好。
具体步骤如下:1.确定锚筋位置:根据设计要求,在立柱上标记出锚筋的位置和数量。
2.钢筋剪切和弯曲:根据设计要求,使用钢筋切割机对钢筋进行剪切和弯曲加工,确保锚筋的准确性和合理性。
3.固定锚筋:将剪切和弯曲好的锚筋按设计要求放入立柱预留的孔洞中,并用钢丝或焊接等方式固定。
3.3 浇筑混凝土在锚筋布置完成后,可以开始浇筑混凝土。
混凝土立柱施工方案混凝土立柱施工方案一、工程概况本工程为混凝土立柱施工工程,位于某地区的某个建筑施工现场。
本方案的目的是确保混凝土立柱的质量和安全。
二、施工准备1. 根据设计图纸,确定立柱的尺寸、数量和位置,并进行标定。
2. 检查施工现场的平面和纵向标高,确保施工地面平整。
3. 准备所需施工材料,包括水泥、砂、石子和钢筋等。
4. 调配混凝土,根据设计要求,确保混凝土达到设计强度。
三、施工工序1. 开挖基坑:根据设计要求,开挖立柱的基坑,确保基坑的尺寸和深度符合设计要求。
2. 基底处理:清理基坑底部的杂物,保持基坑底部干净平整。
3. 立柱模板安装:根据设计要求,搭建立柱的模板,确保模板的牢固性和精确度。
4. 墩台钢筋布置:根据设计图纸,进行墩台钢筋的布置,确保钢筋的间距和数量符合要求。
5. 混凝土浇筑:按部就班地浇筑混凝土,确保浇筑的过程均匀和稳定,避免混凝土的渗漏和气泡。
6. 混凝土养护:在浇筑混凝土后,进行混凝土的养护,包括保湿和遮阳等,确保混凝土的早期强度和耐久性。
7. 模板拆除:混凝土达到规定强度后,拆除模板,将其清理整理,待下次使用。
四、施工安全1. 施工人员应严格按照施工安全规范操作,佩戴好个人防护装备,避免发生意外事故。
2. 施工现场应设置警示标志,确保施工现场的安全。
3. 施工过程中,应严格按照施工方案进行操作,避免因施工不当导致质量问题或安全隐患。
五、质量控制1. 施工过程中,应严格控制混凝土的配合比和浇筑质量,确保混凝土达到设计要求的强度和耐久性。
2. 施工现场应定期进行检查和验收,确保施工质量符合设计要求。
六、总结通过以上的施工准备、工序安排、施工安全和质量控制等方面的措施,可以保证混凝土立柱施工的质量和安全。
同时,在施工过程中,合理进行管理和监督,确保施工的顺利进行。
最终,可以达到设计要求的混凝土立柱结构。
混凝土立柱怎么施工方案一、工程前期准备在开始施工之前,需要完成以下准备工作:现场勘查:了解施工现场的环境、地质条件,确保施工区域的安全。
施工图设计:依据设计要求,制定详细的施工图纸和施工方案。
技术交底:对施工人员进行技术交底,确保每位施工人员都明确自己的职责和任务。
材料计划:根据施工需要,制定详细的材料采购计划。
二、材料选择与检验混凝土:选择符合设计要求的混凝土强度等级,并确保其质量稳定。
钢筋:选择符合设计要求的钢筋型号和规格,并进行必要的检验和验收。
模板:选择耐用、稳定的模板材料,确保立柱的施工质量。
三、立柱基础施工基础挖掘:按照设计要求进行挖掘,确保基础的深度和尺寸符合要求。
基础垫层:铺设垫层,确保基础的平整度和稳定性。
四、钢筋骨架制作钢筋加工:按照设计图纸进行钢筋的切割、弯曲和焊接。
钢筋骨架搭建:在基础垫层上搭建钢筋骨架,确保骨架的稳定性和精度。
五、模板搭设与固定模板搭设:根据设计要求搭设模板,确保模板的平整度和尺寸精度。
模板固定:采用合适的固定方式,确保模板在施工过程中的稳定性。
六、混凝土搅拌与运输混凝土搅拌:按照设计要求的配合比进行混凝土搅拌,确保混凝土的质量。
混凝土运输:采用合适的运输方式,确保混凝土在运输过程中不发生离析和损失。
七、混凝土浇筑与养护混凝土浇筑:将搅拌好的混凝土均匀浇筑到模板内,确保混凝土的密实性和均匀性。
混凝土养护:混凝土浇筑完成后进行养护,确保混凝土的强度和耐久性。
八、拆模与后期处理拆模:在混凝土达到一定强度后拆除模板,注意保护混凝土表面。
后期处理:对混凝土立柱进行必要的修饰和处理,确保其外观质量和尺寸精度。
九、质量检测与验收质量检测:对立柱的质量进行检测,包括尺寸、强度、外观等方面。
验收:在质量检测合格后,进行验收并交付使用。
十、安全文明施工措施安全教育:对施工人员进行安全教育,提高安全意识。
施工现场管理:加强施工现场管理,确保施工过程的安全和稳定。
文明施工:倡导文明施工,减少施工对环境的影响。
钢筋混凝土柱施工工序
钢筋混凝土柱施工工序是建筑工程中非常重要的一项工作,其质量
直接影响到整个建筑物的安全和稳定性。
下面将详细介绍钢筋混凝土
柱的施工工序。
首先是柱模板的安装。
在进行柱模板安装前,需要对现场进行勘察,并按照设计图纸要求准确确定柱的位置和尺寸。
然后是组装模板支撑架,搭建柱模板,并进行检查确认柱模板的垂直度和水平度。
接下来是钢筋的安装。
按照设计要求,将预先加工好的钢筋在模板
内部放置并固定好位置。
需要注意钢筋的间距、数量和搭接长度要符
合规范要求,同时要注意将钢筋笼与其他构件连接牢固。
然后是混凝土浇筑。
在进行混凝土浇筑前,需要对模板进行检查,
确保模板结实无漏水。
然后根据混凝土质量要求,选用合适的搅拌站
调配混凝土,并进行随时检测。
在浇筑过程中,要采取振捣措施确保
混凝土的密实性。
最后是模板拆除和养护。
待混凝土达到设计强度后,可以进行模板
的拆除工作。
拆除模板时要小心谨慎,避免对柱体造成二次损伤。
拆
除后要对柱体进行养护,保持其表面湿润并进行定期养护,以确保柱
体的使用寿命和承载能力。
通过以上几个步骤的施工工序,钢筋混凝土柱可以按照设计要求进
行施工,保证其质量和安全性。
钢筋混凝土柱作为承重构件,在建筑
工程中起着至关重要的作用,必须严格按照规范要求进行施工,确保建筑物的整体安全和稳定性。
系梁、立柱、盖梁施工方案
导言
在建筑工程中,系梁、立柱、盖梁的施工是整个工程中非常重要的环节。
正确的施工方案不仅可以保证施工质量,还能够提高施工效率,降低安全风险。
本文将从系梁、立柱、盖梁三个方面,介绍施工的具体方案。
系梁施工方案
准备工作
•确定系梁的位置和尺寸。
•检查施工现场是否符合安全要求。
•准备所需的材料和设备。
施工步骤
1.安装模板支撑和调整好水平度。
2.钢筋加工和安装。
3.浇筑混凝土,注意振实和养护。
立柱施工方案
准备工作
•确定立柱的位置和尺寸。
•检查立柱基础是否符合要求。
•准备所需的模板、钢筋、混凝土等材料。
施工步骤
1.安装模板和支撑,并调整好垂直度。
2.安装立柱钢筋,并进行绑扎。
3.浇筑混凝土。
盖梁施工方案
准备工作
•确定盖梁的位置和尺寸。
•检查盖梁的支座是否符合要求。
•准备模板、钢筋、混凝土等材料。
施工步骤
1.安装盖梁的模板和支撑。
2.安装盖梁的钢筋,注意加固连接部位。
3.浇筑混凝土,注意控制浇筑质量和混凝土的坍落度。
结语
通过合理的施工方案和严格的操作程序,系梁、立柱、盖梁的施工能够顺利进行,保证工程质量和安全。
在实际施工中,施工人员应严格遵守操作规程,严格控制施工质量,并及时处理施工中出现的问题,确保施工进度和质量。
钢管混凝土立柱的施工要求钢管混凝土立柱施工要求钢管混凝土立柱是建筑工程中常见的结构元素之一,具有高强度、耐久性好等优点。
为了保证钢管混凝土立柱的施工质量,需要遵守一系列的要求和规范。
本文将从施工前的准备工作、施工过程和施工后的验收等方面,详细介绍钢管混凝土立柱的施工要求。
一、施工前的准备工作1. 设计方案:根据建筑设计方案,确定立柱的尺寸、布置和数量等,确保设计满足结构要求和使用功能。
2. 材料准备:选择优质的钢管和混凝土材料,确保其符合相关的标准和规范要求,同时要做好材料的储存和保护工作。
3. 施工方案:制定详细的施工方案,包括施工工艺、施工步骤、施工顺序等,并合理安排施工人员和机械设备。
4. 施工现场准备:对施工现场进行清理和平整,确保施工区域的安全和通畅。
二、施工过程1. 基础施工:按照设计要求进行基础的开挖和浇筑,确保基础的稳固和承载能力。
2. 钢筋安装:根据设计要求,将预制好的钢筋按照正确的位置、间距和排布方式安装好,并做好连接和固定工作。
3. 钢模板安装:根据立柱的形状和尺寸,制作合适的钢模板,并正确安装在钢筋上,以保证混凝土浇筑成型的准确性和一致性。
4. 浇筑混凝土:根据设计要求和施工方案,合理控制混凝土的浇筑顺序、浇筑速度和浇筑厚度,确保混凝土的均匀性和密实性。
5. 钢管安装:在混凝土浇筑完成后,按照设计要求将钢管安装在预留的位置上,并做好固定和连接工作,确保钢管与混凝土之间的紧密性和稳固性。
6. 混凝土养护:在混凝土浇筑完成后,及时进行养护工作,包括覆盖保湿、防止温度变化过大、防止冻融损害等,以确保混凝土的强度和耐久性。
三、施工后的验收1. 外观检查:对钢管混凝土立柱的外观进行检查,包括表面平整度、无裂缝、无明显的缺陷等。
2. 尺寸检查:对立柱的尺寸进行测量,确保其与设计要求相符合。
3. 强度检查:进行混凝土强度试验,检查立柱的强度是否满足设计要求。
4. 钢管连接检查:对钢管的连接进行检查,确保连接牢固可靠。
1、钢筋混凝土立柱施工方案:一、立柱简况本工程立柱为方柱和矩形柱。
二、框架立柱(一)立柱施工程序柱模选料→模板制作→柱筋绑扎→隐蔽验收→支模→商品混凝土配钢筋配料→钢筋加工→搅拌→运输→浇灌→振捣→养护→拆模→继续养护→框架梁板工序。
(二)柱筋施工要点1、各种断面型号柱筋按图按规范配料、选料、加工和制作。
2、立柱主筋在地梁或承台事先埋扎牢固,在浇混凝土时复核校正。
3、立柱筋按规格出基层面1.4~1.45m和2.05~2.1m,每柱长筋与短筋间隔。
4、φ16及φ16以上立筋采用电渣压力焊接,首先要把钢筋垂直通顺,上下筋要通顺一致,其电压、熔筋电流达到对筋操作要求,掺焊接粉溶焊,经分次加压,焊成粗壮凸形圆环,达到试拉强度要求。
5、每柱根据不同断面尺寸,按设计规定绑扎单箍、双支箍和十字箍等,控制间距和水平度,用20#铁丝扣扎牢固。
6、柱筋分段绑扎后,经验收合格,进入柱模施工。
(三)、立柱钢筋电渣压力焊接电渣压力焊接是利用电流通过电渣池产生的电阻热,将钢筋的端头熔化,再通过加压使两根钢筋焊合。
这种焊接方法适用于竖向钢筋的焊接。
其工效高,成本低。
这种焊接方法必须有成套的配套设备,其设备也较为简单:有电弧焊机、焊接卡具、电路的控制设备及电渣焊剂和焊剂盒。
1、技术措施(1)在电渣压力焊接前,应先把要施焊的钢筋端头120-150MM处的铁锈、杂质等清除干净,较粗的钢筋应把端头磨平。
(2)把要施焊的钢筋安装在卡具上,卡紧。
注意两根钢筋应在同一直线上。
(3)关好焊剂盒,通电焊接。
焊接时根据钢筋的粗细及焊机功率的大小可分为三种焊法。
1)导电焊剂法当要施焊的钢筋直径较大而且钢筋较长时,适合采用导电焊剂法施工。
把钢筋端头磨平,中间放入电渣,关好焊剂盒,通电。
使钢筋和焊剂都被熔化。
然后使上面的钢筋慢慢下降。
待钢筋和焊剂熔化到一定的程度时,切断电路,然后加压,使熔化的钢筋挤出来。
这样就能使两根钢筋牢固的焊在一起。
待冷却几分钏后,就可以卸下卡具。
最后把挤出的焊渣敲掉。
2)铅丝球引燃法焊接当钢筋端头较平,且电焊机功率较小时,用这种方法最好。
将22号铅丝揉成小球,放在两钢筋端头中间,再装上焊剂,接通电源。
待熔化后,切断电路加压,方法和前面方法一样即可。
3)电弧引燃法焊接施焊钢筋直径较细,焊机功率较大时,采用这种方法较好。
钢筋的两个端头不必磨平,将两端头接触,装好焊剂,接通电源。
待钢筋端头和焊剂都熔化后,再加压使两根钢筋焊合。
2、质量要求(1)从外观检查,接头周围铁浆应饱满均匀,没有裂缝。
上下钢筋的轴线不能偏移超过0.1d,且不能大于2MM。
(2)取焊件做抗拉:每批取3个试件试验。
如果3个中有一个低于规定的标准时,可再取双倍数量的试件复试。
复试中仍有一个试件不合乎标准时,此批焊接件就算不合格。
3、容易出现的质量问题及防治办法(1)两根钢筋的接头轴线偏移太大。
也就是说轴线位移超过0.1d或2MM 了。
为了避免这样现象的发生,操作时应把钢筋端头磨平,对准后把卡具卡紧,再通电焊接就行了。
(2)焊接得不好。
两根钢筋端头结合处没有完全熔合在一起,出现这种情况应调整好电流,增加通电时间,使钢筋端头和焊剂充分熔化。
(3)挤出的焊流不均匀四周挤出的焊流应均匀。
有时出现有的面挤出的焊流过大,有的面挤出的焊流不足。
施焊时应把钢筋端头切齐,熔化时让电流适当加大,时间适当延长,使钢筋充分熔化。
用铅丝球引燃时,铅丝球应放正放中。
(4)夹渣夹渣就是在焊接处有杂质。
施焊时,根据钢筋直径的大小,选择适当的电流和通电时间,适当增加压力,使非金属物完全挤出。
在焊剂中加入一定比例的萤石,以增加熔渣的流动性。
(5)咬边咬边就是上边的钢筋端部没有焊到边。
其原因可能是电流太大,熔化后上部的钢筋没有伸进熔渣池中,也可能是压力不够。
如果是电流太大,应适当减少电流。
等钢筋端头充分熔化后,上部钢筋迅速下降,并适当的加压,即可解决。
(四)柱模施工方案1、立柱模板选材⑴矩形柱模板选用国产高级机拼细木工九夹板,夹板规格2440×1220×18mm厚,木衬档采用70×50mm长松方。
⑵矩形柱柱箍采用φ48圆钢管及轧头成井字形紧夹。
⑶立柱支撑与钢管承重架连接固定,可靠牢固,柱间对撑对拉,形成支撑整体,不便松动。
2、柱模板加工与制作⑴立柱外模各按柱断面尺寸和拼模要求定型。
⑵每边柱模拼装成长柱模,分别长度约4.8m。
⑶模宽两块相对柱头板为柱断面尺寸-2mm,加工(扣除泡沫胶带厚度),另两块相对柱模宽为柱宽加两块模板厚度(柱宽+18mm×2)。
⑷模板外侧加钉长料竖衬档,间距均匀排列,其中两块相对柱模二边衬档各挑出18mm,使模板拼合密缝。
⑸两块相对柱长模边端加粘16×2mm泡沫胶带,支模压紧后不使漏浆。
⑹制作好的模板,需在反面写上编号和规格,分别堆放保管,以免装配时搞错。
所堆模板或模板材控制堆放高度,以防压损、压断裂或过度变形。
⑺柱模安装前,模面涂刷隔离油(剂)。
3、柱模安装⑴柱模在安装前,先在基础或地梁面上弹出纵横轴线和各断面四周边线。
⑵在柱筋四面外边,点焊φ12钢筋作柱面固定控制点,筋长等于柱断面尺寸,筋端头对准对齐柱四周边线。
,⑶采用高压泵水喷枪,冲洗地梁柱接触面,使之清洁干净,再予支模。
⑷先支周角或二头立柱,用临时支撑固定,然后用锤球校正,使其垂直,即用钢管井字固定,每柱先固定三道与排架连接固定,经垂直复核后再用柱箍分节自上而下夹紧,下半柱箍间距400mmc/c以内,上半柱箍间距500mmc/c以内。
⑸同一柱列模板,在柱模顶中心拉通线,按通线校正中间部分的柱模,按以上方法先钢管连固,再加柱箍加固。
⑹统长柱模有拼板接缝,外侧面粘贴胶带纸,防漏浆。
⑺分段立柱支模完工后由专人检查,复核柱位、标高、垂直度、同一柱列直线情况和支撑加箍牢固情况等。
⑻立柱浇混凝土时,派支模工专人值班,以防变形、变动等弊病出现。
4、柱模拆除⑴柱模拆除日期,取决于混凝土硬化的强度,各柱模板的用途,结构的性质和混凝土硬化时的气温。
⑵根据本工程柱子的混凝土标号,当时所处气温有高低,混凝土强度达到50%以上时开始拆模(或在48小时后拆模)。
⑶立柱拆模的顺序和方法,应按照配板设计的规定进行,遵循先支后拆,后支先拆,先小立柱,后大立柱和自上而下的原则。
⑷拆柱模时,严禁用大锤和撬棍硬砸硬撬,防止柱角掉损或柱面损伤。
⑸柱模先拆除钢管连杆、柱箍和对拉螺栓等连接和支撑件,再由上而下逐步拆除。
⑹拆模时,操作人员应站立在安全处,并由人统一指挥,以免发生安全事故。
⑺拆下的柱模等配件,严禁抛掷,要有人接应传递,按指定地点堆放,并做到及时清理、维修和涂刷好隔离剂,以备待用。
5、柱模制安质量要求⑴柱模制安应按《混凝土结构工程施工及验收规范》、《模板技术》的有关规定,进行全面检查,验收合格后方能进行下一道工序。
⑵柱模制作和组装必须符合施工设计的要求。
⑶九夹板柱模制作时,板边锯刨必须平直,使拼缝严密。
⑷柱长模衬档接头应相互错位钉牢,如有胖肚(凸形)应靠模面钉牢。
⑸各种连接件、支承件、加固配件必须安装牢固,无松动现象。
⑹各种预埋件、预留孔洞位置要准确,固定要牢固。
⑺柱模制作允许偏差按验收规定进行。
⑻柱模安装允许偏差按验收规定进行。
(五)立柱混凝土浇捣1、立柱混凝土⑴立柱混凝土计划采用商品混凝土。
⑵控制混凝土和易性和塌落度,避免不必要的漏浆和泌水损失。
⑶柱模根部提早冲水干净,要用水泥砂浆堵缝严密,防止跑浆,又可增加粘结力。
⑷采用现场泵送混凝土,每一立柱分层入料,分层振实,后再加料分别振捣,直至到柱顶标高。
2、混凝土振捣⑴使用长软轴管插入式振捣棒(约8m长)。
⑵由专业技工,技术精良人员负责振捣。
⑶每一柱基面先加水泥浆后下混凝土料,加浆后即下混凝土料,下料后及时插振。
⑷振插上层混凝土时,振捣棒应插入下层混凝土5公分左右,不得漏振,也不得插入一点“长振”,每个插点的振捣时间约为15~20秒钟,边振边观察模侧有否漏浆情况,每层表面有反浆排气即停插。
⑸振动棒应尽量避免碰撞钢筋、模板和预埋管线等。
⑹采用二个柱,间隔下料,交叉振捣法,使柱混凝土有间歇沉实过程,避免因连续浇捣,混凝土硬化过程中产生中途脱节离缝现象。
⑺振捣手对已振立柱编号,加强操作职责,预防质量事故发生,有人有据可查。
⑻混凝土稍高于柱顶,待初凝后,将多余表面水浆清除,终凝前,将表面用木蟹打毛。
3、混凝土养护⑴根据气温情况,空气时有干燥,柱混凝土12小时后开始浇水养护。
⑵养护以自来水喷水为主(因柱较高,人员上架有难度),在未拆模时,喷水于柱顶、模板侧面,保持模板潮湿,有利混凝土强度发展。
⑶拆模后,对每一立柱面用塑料薄膜包封,在7~10天内保持柱面膜内湿润。
⑷浇水或养护由专人负责,不分昼夜。
(六)立柱施工安全技术措施1、柱筋施工安全技术⑴在高空绑扎和安装钢筋,须注意不要将钢筋集中堆放在钢管排架某一部位,以保安全。
⑵在排架上不要随便放置工具,箍筋或短钢筋,避免放置不稳滑下伤人。
⑶焊或扎结竖向放置的钢筋骨架时,不得站在已绑扎或焊接好的箍筋上工作。
⑷搬运钢筋的工人须带帆布垫肓、围裙及手套。
⑸除锈工人应戴口罩及风镜,电焊工应戴防护镜并穿工作服。
⑹30~50cm的钢筋短头禁止用机器切割,以防万一。
⑺吊装长粗柱筋时,在高空作业的工人应栓安全带,并穿防滑鞋。
⑻在有电线通过的地方安装钢筋时,必须特别小心谨慎,勿使钢筋碰着电线。
⑼柱立筋电渣压力焊接时每边顺次操作,防止焊接头烫人,每柱操作完毕,未冷却前,应挂安全牌,以防其它工种交接工序时不小心烫人皮肤。
2、柱模施工安全技术⑴在现场安装模板时,所用工具应装在工具包(袋)内,当上下交叉作业时,应戴安全帽。
⑵垂直吊输柱模或其它材料时,应有统一指挥,统一信号。
⑶拆模时应有专人负责安全监护或设立警戒标志。
⑷高空作业人员应经过体格检查,不合格者不得进行高空作业。
⑸高空作业人员应穿防滑鞋,栓好安全带。
⑹非拆模人员不准在拆模范围内通行。
⑺拆除后的模板应将模板上的朝天钉向下,并及时运至指定的堆放地点,然后拔除钉子,分类堆放整齐。
3、柱混凝土浇捣施工安全技术⑴在进行混凝土施工前应仔细检查操作架,踏板等是否绑扎牢固。
⑵混凝土车就位妥当,不堵塞信道,不压损地面其它材料或管线。
⑶插入式振动机等专人操作接电要安全可靠,有人掌握和控制开关插座。
⑷对混凝土泵车输送管下禁止站人。
⑸振动器操作人员必须穿胶鞋,振动器必须设专门防护性接地导线,避免火线跑电发生危险,如发生故障,应立即切断电源修理。
⑹夜间施工应装足够的照明,用电有专业维修电工值班。
⑺柱浇混凝土时,由柱模安装工值班,施工不离现场。
⑻现场施工管理人员坚持跟班指挥,有始有终,昼夜调班。
(一)钢筋混凝土立柱施工一、立柱简况本工程立柱为方柱和矩形柱。
二、框架立柱(一)立柱施工程序柱模选料→模板制作——┐→柱筋绑扎→隐蔽验收→支模→商品混凝土配钢筋配料→钢筋加工——┘料→搅拌→运输→浇灌→振捣→养护→拆模→继续养护→框架梁板工序。
