烟囱筒身施工安全措施
- 格式:docx
- 大小:121.15 KB
- 文档页数:22
烟囱工程安全保证措施贯彻”安全第一、预防为主”的安全生产方针和公司的职业安全卫生与环境方针, 以保障施工人员在施工过程中的安全健康, 预防各类事故的发生, 增强全员安全意识和改善安全施工环境为重点, 创一流安全文明施工现场。
1安全目标:1.1杜绝死亡事故和重大伤亡事故。
1.2重伤事故频率≤0.3‰。
1.3负伤频率≤5‰。
1.4杜绝重大机械、交通人身伤亡事故。
1.5杜绝重大火灾事故。
1.6施工班组安全管理达标率100%。
2保证措施为保证华能沁北电厂一期#2标烟囱工程顺利到顶, 实现全年安全事故零目标, 为天津电力建设公司树立良好企业形象, 特制定本措施。
2.1加强培训教育, 提高认识, 分清职责, 认真落实安全生产责任, 强化安全生产指挥体系和安全监察体系的职能作用, 推动两个体系的运作到位。
2.2坚持从建立健全安全责任制和安全文明施工经济考核入手, 细化管理责任, 按岗位职能把安全文明施工责任分解落实到各部门、各施工单位, 落实到施工班组, 通过落实责任制和严格进行安全文明施工状况的考核, 督促安全生产指挥体系和安全监察体系人员管理到位, 责任到位, 同时大幅度提高现场的安全施工水平和文明施工水平。
2.3强化安全管理, 进一步加大治理”三违”行为力度, 用违章的零目标确保实现烟囱施工事故零目标。
项目部在全面治理”三违”上要继续加大管理力度, 强化对违章人员的教育和处罚力度, 对严重违章人员继续执行停工学习, 对重复性违章性质严重的要令其下岗(外包工队人员辞退出场), 使违章人员切实受到应有的教育, 同时采取对违章违纪人员与施工单位每月经济考核挂钩的方法, 督促施工单位加强安全管理力度, 强化施工现场的安全纪律, 实现安全生产。
2.4进一步加强”施工作业指导书”中技术安全措施的编制、细化过程控制, 结合公司开展的职业安全卫生管理体系贯标工作, 继续强化”施工作业指导书”中技术安全的编制, 要把施工的组织行为、技术行为、作业行为、监察行为纳入控制各种类型危险点的范畴, 把控制危险点落实到安全施工的管理程序和作业工序中去, 达到控制危险点的效能, 体现技术责任到位, 为安全施工提供技术保障。

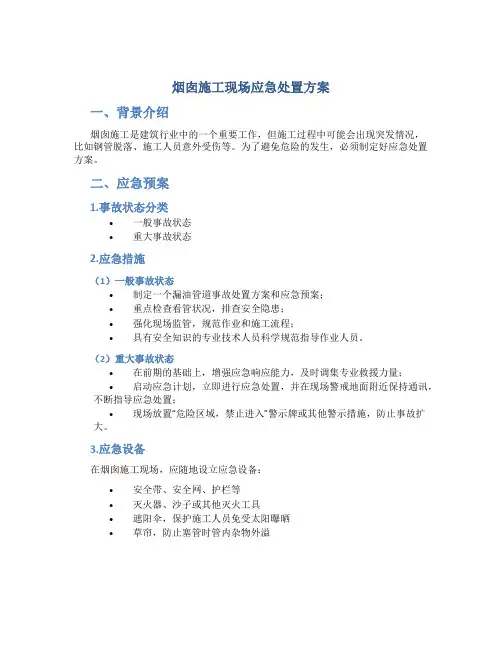

烟囱施工现场应急处置方案一、背景介绍烟囱施工是建筑行业中的一个重要工作,但施工过程中可能会出现突发情况,比如钢管脱落、施工人员意外受伤等。
为了避免危险的发生,必须制定好应急处置方案。
二、应急预案1.事故状态分类•一般事故状态•重大事故状态2.应急措施(1)一般事故状态•制定一个漏油管道事故处置方案和应急预案;•重点检查看管状况,排查安全隐患;•强化现场监管,规范作业和施工流程;•具有安全知识的专业技术人员科学规范指导作业人员。
(2)重大事故状态•在前期的基础上,增强应急响应能力,及时调集专业救援力量;•启动应急计划,立即进行应急处置,并在现场警戒地面附近保持通讯,不断指导应急处置;•现场放置“危险区域,禁止进入”警示牌或其他警示措施,防止事故扩大。
3.应急设备在烟囱施工现场,应随地设立应急设备:•安全带、安全网、护栏等•灭火器、沙子或其他灭火工具•遮阳伞,保护施工人员免受太阳曝晒•草帘,防止塞管时管内杂物外溢三、管理要求1.施工前•建设单位对施工单位现场安全生产措施进行全面审核;•对施工人员进行安全生产教育;•搭设施工脚手架或其他工具时,需根据工程实际情况确定搭设高度和强度等参数;•在施工现场明显位置划定危险区,并设置告示牌。
2.施工中•指定专人负责安全生产监督;•严格控制不安装大型设备,比如超大型吊装车等;•确保施工人员正确使用安全带、安全网等保护装备;•与期望时间做好预案,及时清理施工现场化学物品,结束施工后搬走废弃材料。
3.施工后•工程竣工后,组织专业人员对设备、安全设施做彻底检查;•每个工程在验收前,设计、施工、监理、业主或被保险人应共同参与全面验收,合格后方可交付使用。
四、结语总之,烟囱施工现场应急处置方案非常重要,它可以很大程度上预防不安全暴露的可能性。
方案中包括了分类、应急措施和管理要求三个方面,涵盖了烟囱施工的全过程。
希望工程施工单位、施工人员们时刻认识到安全生产的重要性,注重技能学习与实验,降低意外事故的发生率。
烟囱安全、技术交底烟囱⼯程安全、施⼯技术质量交底基本安全要求:为了认真贯彻安全第⼀、预防为主的⽅针。
根据该项⽬⼯程特点,制定以下细则要点,望参加施⼯的管理⼈员、班组长、⼩组成员,除执⾏有关安全操作规程外,认真执⾏以下规定:⼀、对现场职⼯要求:1:参加⾼空作业的职⼯,⼀律经过体检且⾝体合格者,凡患有⾼低⾎压、⼼脏病,严重肝炎都不准上⾼空,严禁酒后上岗⼯作。
2:进⼊施⼯现场必须带安全帽。
按规定使⽤安全带,不准穿⾼跟鞋、凉鞋、硬地鞋靴,喇叭裤进⼊现场参加⼯作。
3:未经接受有关该项⼯程的安全教育和登记者,不得参加⽣产。
现场所有各种机械,电器设备线路,千⽄顶和油路,⾮专职⼈员⼀律不准乱摸乱动。
4:进⼊⾼空作业,需服从指挥,不准迟到早退,不准打闹取笑,不准向外向下丢东西。
5:在操作台上有⼈⼯作时严禁进⼊烟囱施⼯危险区,特别是内、外安全防护平上部严禁上⼈,以防物体打击事故的发⽣。
6:清理地井时应在翻模操作台上⽆⼈时进⾏。
7:作业⼩组在上班时,由班组长负责检查所有使⽤的各种机械⽤具。
安全装置、信号系统、油路系统、平台脚⼿板等,确认安全可靠,⽅可开始⼯作。
8:班组长应检查本班组成员的安全帽、安全带佩戴情况。
9:在⼯作过程中,发现异常或安全隐患,应及时处理或报告项⽬部做处理,不得隐瞒事故苗⼦。
⼆、严防坠落打击事故的发⽣:1:操作台设栏杆,并⽤安全⽹绑扎封闭。
操作台下部及内外吊脚⼿架,除井架空洞外,应张满安全⽹。
2:警戒线⾄烟囱的距离不应⼩于⾼度的1/10,且不⼩于10⽶的危险区。
三、机械设备和安全⽤电:1:机械电器设备应装漏电开关,同时必须接保护零线,设备接零必须⽤多股软线,不能是单根硬线并经常检查接触情况。
2:所有各种电源闸⼑,插座都应完整⽆缺,应有防⾬装置,电控箱有门有锁。
3:防雷措施设避雷针⼆根。
避雷引线与烟囱的永久接地板连在⼀起,接地电阻应在4欧姆以下。
4:遇到六级风、雷⾬预兆、⼤⾬都应停⽌作业,并⽴即将模板紧靠囱壁,防⽌操作台在风的作⽤下失稳,⼈员有秩序的及时撤离⾼空。
烟囱筒体施工措施烟囱作为建筑的通风设施之一,承担着排除室内废气、污烟及排烟的重要任务。
而烟囱体的施工对于其安全稳定运行、工作效率和使用寿命有着至关重要的作用。
下面将介绍烟囱筒体施工的具体措施。
1. 物料采购烟囱筒体施工所需的材料包括:水泥、砖块、配料、防水材料、密封材料、钢筋等。
在采购时,应选择优质的材料和配合合理的配料,以免材料质量不过关导致施工质量不高。
2. 设计图纸在开始烟囱体施工前,需要准备一份详细的设计图纸。
图纸应包括烟囱的直径、高度、材料、强度等信息。
同时,还要标明安装时使用的工具以及防护措施。
3. 建造基础在建造烟囱时,需要对烟囱的基础进行加固处理。
这样能够增强烟囱的稳定性和强度,确保其能够承受大气压和风压等外界因素的影响。
4. 砌筑烟囱体在砌筑烟囱体时,需要先将烟囱内部清理干净,避免土壤或其他杂物影响烟囱正常使用。
然后按照设计图纸中的要求进行砌筑。
应注意砖缝的密闭性和砖块的粘结性,确保烟囱的强度和密水性。
5. 安装烟道在砌筑完烟囱体之后,需要在烟囱体内部安装烟道,并与室内排烟口连接。
烟道在安装时,应保证烟囱与烟道之间没有间隙,并采用高温防水材料和高温密封材料加以固定。
6. 进行试压在烟囱筒体施工完毕后,需要进行试压测试。
检验烟囱内部是否密封,并检查烟道和烟囱是否存在漏水。
试压过程中,压力应达到额定压力,持续时间不少于30分钟。
7. 安装防倒支架完成烟囱筒体施工后,还需要安装防倒支架。
这样能够有效地避免因外界因素引起的倾斜或倒塌。
防倒支架的安装应节奏紧凑,牢固性强,使得烟囱筒体能够稳定地支撑在地面上。
8. 周期检查烟囱筒体施工完成后,需要进行定期检查和维护。
每年至少检查一次,以查明烟囱体部分的损坏,及时处理,缩短修复时间,保障使用效率和安全性。
烟囱筒体施工的安全稳定和工作效率高低都十分重要,需要我们认真按照设计图纸进行施工,严格按照步骤进行操作,从而成功地完成烟囱筒体的施工。
烟囱工程安全技术交底
烟囱工程是工业生产中常见的设施,其安全技术交底对于工程的顺利进行和人员安全至关重要。
本文将就烟囱工程安全技术交底进行详细阐述。
一、烟囱工程安全技术交底的重要性
1.1 确保工程施工安全
1.2 保障工程质量
1.3 提高工程效率
二、烟囱工程安全技术交底的内容
2.1 工程施工流程
2.2 安全操作规范
2.3 紧急救援措施
三、烟囱工程安全技术交底的注意事项
3.1 确保所有参预人员明确工程安全责任
3.2 确保所有参预人员具备相关安全技术知识
3.3 定期进行安全技术培训和演练
四、烟囱工程安全技术交底的实施方法
4.1 制定详细的安全技术交底计划
4.2 由专业人员进行安全技术交底
4.3 确保所有参预人员签订安全责任书
五、烟囱工程安全技术交底的效果评估
5.1 定期进行安全技术交底效果评估
5.2 不断改进安全技术交底内容和方法
5.3 确保烟囱工程安全技术交底的持续有效性
总结:烟囱工程安全技术交底是确保工程施工安全、保障工程质量和提高工程效率的关键环节。
惟独重视安全技术交底的内容、注意事项、实施方法和效果评估,才干有效提升烟囱工程的安全性和可靠性。
目录1 概况 (1)2 安全生产目标 (1)3 编制依据 (1)4 安全平面布置方案 (2)5 安全保证体系和监督体系的建立 (2)6 阶段性专项安全措施 (4)6.1电动翻模平台组装安全措施 (4)6.2筒身电动翻模提升 (6)6.3电动翻模平台改装 (8)6.4信号平台、爬梯施工 (9)6.5航空色标施工 (9)6.6内衬砌筑工程 (10)6.7电动翻模平台拆除 (10)6.8脚手架工程安全防护要求 (11)7 其它安全防护措施 (12)7.1 雨季施工措施 (12)7.2 防触电安全措施 (13)7.3 通信措施 (13)7.4 安全防护设施 (13)7.5 高空作业 (14)7.6 交叉作业要求 (15)7.7 消防设施 (15)7.8 材料定置堆放 (16)7.9 现场用电设计 (16)8 附录 (16)1 概况六安电厂180/5米钢筋混凝土烟囱工程由基础承台、筒座、筒身三部分组成。
本工程属特殊构筑物施工,筒身采用目前先进的电动提模施工工艺,鉴于高处作业较多,危险性大的特点,特编制本专项安全措施,以实现我们的安全生产目标。
2 安全生产目标坚持“安全第一、预防为主”的安全生产方针,建立健全安全生产保证体系和安全生产规章制度,采用有效的各项安全防范技术措施,确保员工在施工作业中安全健康和机械设备的良好运行。
通过加强管理、落实责任、过程控制、持续改进的方法,实现烟囱单项下列安全生产目标。
3 编制依据3.1《电力建设安全工作规程(火力发电厂部分)》(DL 5009.1)3.2《烟囱工程施工及验收规范》(GBJ78)3.3《烟囱施工图》T03023.4《建筑施工手册》3.5《建筑施工高处作业安全技术规范》(JGJ80)3.6《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130)4 安全平面布置方案4.1烟囱单位工程实施区域化管理,在小区四周搭设1.5米高(立杆间距2m,水平杆间距400mm)红白相间钢管围栏,实施封闭式管理,并安排专人值班小区大门口处设置VI视觉标识,明确“五牌两图”内容,见附图所示。
钢筋砼烟囱爬模施工方法及安全措施
1.工程概况介绍:山西三维集团锅炉房60m钢筋砼烟囱,地基处理为灰土挤密桩,换填500mm厚三七灰土,烟囱基础大脚直径φ11.54m。
烟囱±0.000处外径φ5720mm,内径φ5200mm,60m处外径φ3320mm,内径φ2500mm;烟囱底部壁厚为260mm,逐层减为160mm。
筒与外壁坡度为2%;筒壁由外到内依次为C25砼,100mm厚隔热层,10m以下耐火砖250mm厚,10m以上耐火砖150mm厚内衬。
沿全高每10m设一道牛腿。
2.施工方案确定及施工布置2.1依据设计图纸和地质勘察说明及合同工期要求,结合现场实际状况,我单位技术人员讨论确定采纳爬模施工工艺。
2.2工期支配2.2.1条件具备后马上进场,方案地基处理10d;(包括设置基坑支护)基础5d;爬模组装5d;筒身施工50d;拆除平台5d;散水2d;清理并办理竣工验收3d,总方案工期80d。
2.3主要工序支配2.
3.1+3.0m以下搭设满堂钢管脚手架,采纳组合小钢模施工。
+3.0m以上采纳爬模施工。
2.3.2筒壁内衬和筒身同步施工。
2.3.3信号平台在筒身施工期间安装完。
2.3.4爬模系统设备按图纸现场加工制作。
- 1 -。
烟囱质量要求基础位置和尺寸的允许偏差基础位置和尺寸的允许偏差见表21-4。
基础位置和尺寸的允许偏差表21-4砖烟囱允许偏差1.中心线垂直度允许偏差(表21-5)表21-52.筒壁砌体尺寸允许偏差(表21-6)砖烟囱筒壁砌体尺寸的允许偏差表21-6钢筋混凝土烟囱允许偏差1.中心线垂直度允许偏差(表21-7)表21-72.钢筋混凝土筒壁尺寸的允许偏差(表21-8)钢筋混凝土烟囱筒壁尺寸的允许偏差表21-8烟囱内衬灰缝厚度的允许增大值和允许增大灰缝的数里烟囱内衬灰缝厚度的允许增大值和允许增大灰缝的数量见表21-9。
内衬灰缝厚度的允许增大值和允许增大灰缝的数量表21-9安全措施安全设施1.起重设备(1)卷扬机在使用之前,须检查全部机件,并经过空车和重车试运和制动试验。
(2)卷扬机的荷重量,须按制造厂说明书规定的负荷使用。
(3)为预防钢丝绳突然折断,吊笼上应装设安全抱刹。
(4)竖井架上应装设两道限位器,以防吊笼冒顶。
(5)钢丝绳一定要牢靠地固定在滚筒上;留在滚筒上的钢丝绳,至少须在10圈以上。
(6)对于安全抱刹、限位器在施工中必须定时检查,以防失灵。
2.动力及照明(1)夜间施工时,操作台、内外吊梯、竖井架、卷扬机房、搅拌站以及各运输道路等处,均须设有充分的照明。
(2)高空作业使用的电压,如振动器、照明、信号等,应使用不大于36V 的电压。
(3)照明灯泡应备有防雨灯伞或保护罩,以防打坏漏电。
(4)各种机械的电动机必须接地,运转中注意电机的温度不得超过规定。
3.信号(1)烟囱施工时,在筒身底部、操作台上和卷扬机之间,须安设电铃和指示灯作联系信号。
(2)在烟囱上部和下部,应各安装半导体对话机一套。
4.防护设施(1)烟囱周围的危险区,应设置刺丝网或围栏,并挂上警告牌,严禁非工作人员人内。
(2)在危险区的通道上,应搭设保护棚,以保护出入人员的安全。
(3)在竖井架上下人孔靠吊笼的一面,应安装铁丝保护网,以防止吊笼上下时碰伤人。
烟囱工程施工安全技术交底一、项目背景和目的烟囱工程施工安全技术交底是为了确保烟囱工程施工过程中的安全性,保障施工人员的生命财产安全,同时确保工程质量和进度。
本次交底旨在详细介绍烟囱工程施工的安全要求、技术规范和操作步骤,提高施工人员的安全意识和技术水平,使其能够正确、规范地进行烟囱工程施工。
二、施工安全要求1. 施工人员必须持有相关证书和资质,具备相应的工作经验和技术能力。
2. 施工现场必须设置明显的安全警示标志,确保施工区域的安全。
3. 施工人员必须穿戴符合规定的个人防护装备,包括安全帽、防护眼镜、防护口罩、防护手套等。
4. 施工人员必须经过专业培训,了解烟囱工程施工的安全操作规程和紧急救援措施。
5. 施工现场必须配备完善的安全设施,包括消防器材、安全网、防护栏杆等。
6. 施工人员必须按照规定的施工工艺和操作规程进行施工,严禁违章操作和违规行为。
三、施工安全技术规范1. 烟囱施工前的准备工作:a. 清理施工现场,确保没有杂物和障碍物。
b. 检查施工材料和设备的质量和完好性。
c. 设置施工区域的安全警示标志和警戒线。
2. 烟囱施工的基本要求:a. 确保施工人员具备相关技术和操作经验。
b. 严格按照施工图纸和规范要求进行施工。
c. 定期检查施工现场的安全状况,及时排除安全隐患。
d. 对施工过程中的危(wei)险源进行有效的控制和管理。
3. 烟囱施工中的安全措施:a. 使用合格的施工材料和设备,确保施工质量。
b. 严格按照施工工艺要求进行操作,避免操作失误。
c. 在施工现场设置安全警示标志,提醒施工人员注意安全。
d. 定期进行施工现场的安全检查,及时发现和解决安全问题。
四、烟囱工程施工操作步骤1. 烟囱基础施工:a. 准备施工材料和设备。
b. 清理施工现场,确保基础施工区域的平整。
c. 按照设计要求进行基础的浇筑和固定。
2. 烟囱筒施工:a. 准备施工材料和设备。
b. 按照设计要求进行砌筑和固定。
c. 定期检查施工质量,确保砌筑的坚固性和稳定性。
烟囱工程施工一般安全要求范本1. 工地布置方面的安全要求:- 在施工现场周边设置明显的警示标志,确保附近行人、车辆等能够清晰识别工地的存在。
- 道路交通安全:合理划定交通组织方案,确保非施工人员与施工现场分离。
设置临时交通指示标志,提醒过往车辆减速慢行。
- 施工现场围栏:为保障工人和不明身份人员的安全,施工现场应设置合适的围栏,并定期检查其完整性。
- 施工现场照明:为确保施工人员在黑暗环境下的工作安全,施工现场应设置合适的照明设备,并保持其正常运行。
2. 施工人员安全要求:- 施工人员必须佩戴符合工程现场要求的个人防护装备,包括安全帽、工作服、防滑鞋等。
- 施工人员应定期参加安全培训,熟悉工程施工安全操作规范,了解灭火器材的使用方法。
- 施工人员在工作前应进行适当的身体锻炼,减少意外伤害的发生。
3. 施工现场设备安全要求:- 各类机械设备应符合国家或行业标准,由专业人员进行安装和维护,并定期进行检查。
- 施工现场应配备专业的消防设备,包括灭火器、消防栓等,并定期检查其功能状态。
- 施工现场应设置清晰的安全警示标志和警示标牌,以提醒工人注意安全。
4. 施工现场安全巡查要求:- 施工现场应定期进行安全巡查,及时发现和处理隐患。
- 安全巡查记录应详细,包括巡查时间、地点、问题描述及处理情况等。
5. 施工物料管理安全要求:- 施工现场应根据物料的特性,合理摆放、存储和管理。
- 特殊物料(如易燃、易爆物品)应单独存放,并设置防火、防爆措施。
6. 施工环境要求:- 施工现场应保持通风良好,避免有害气体积聚。
- 施工现场应清洁整齐,避免杂物堆放、阻碍人员行走。
7. 施工现场应急救援要求:- 施工现场应设置急救箱,并保证内部设备齐全。
- 施工人员应接受急救培训,了解基本急救方法,能够在紧急情况下有效施救。
8. 施工现场意外事故处理要求:- 施工现场应设立事故报告和处理机制,及时处理和报告各类事故。
- 施工现场应配备安全专职人员,负责处理和调查事故,防止类似事故再次发生。
编号:AQ-JS-09189( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑烟囱筒身施工安全措施Safety measures for chimney barrel construction烟囱筒身施工安全措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
施工地点烟囱施工现场计划开工日期施工负责人丁辉1、工程概况*******工程拟建2X135MW凝汽式汽轮发电机组新建一座210/6.0米单筒式钢筋混凝土烟囱。
该烟囱采用YT-16型液压提模法施工(无井架施工),烟囱筒壁钢筋混凝土结构和内衬同步进行施工,信号平台、外爬梯安装和航标漆涂刷在筒体到顶后施工。
烟囱为发电厂高度之最,其上部结构施工属特危作业,为保证施工中人身、机械设备的安全、电厂正常运行和现场文明施工,特编制本措施,各施工人员均必须按规定严格遵守执行。
2、安全防范重点2、1防止高空人身坠落事故2、2防止高空落物伤人事故2、3防止机械和设备损坏事故2、4防止水灾、风灾、火灾事故3、对施工人员的素质要求烟囱工程实行技术员负责制的安全保证体系,实现按系统,分层次,全员参与和分级负责的全过程管理。
对施工人员采取强制式安全教育措施,以提高全员的安全意识。
按部颁规定对一切新入厂人员进行为期5天安全教育,每年组织全体施工人员进行安规和安全管理制度的培训和考试。
对操作工、起重工、电工、架工等特殊工种进行理论和实际操作考试,并持证上岗。
实行“站班会”,推行“安全施工日志”,加强安全交底的针对性和施工过程中的“一对一”结伴监护。
强调正确使用工器具、劳保用品,遵章守纪,忠于职守,注意培养安全意识和文明礼貌习惯。
4、所用机械、工器具、起重索具的安全要求4、1卷扬机:卷扬机在使用前必须检查全部构件并经过空车和重车的试运和制动试验,新进卷扬机也要经过检查,不得轻信铭牌和说明。
卷扬机的荷重,必须按制造厂家说明书和规定负荷使用,严禁超载,达到规定荷载的95%时要办理作业票。
卷扬机基座就位平稳牢固,绝缘良好;卷扬机要搭设防护棚,其操作位置应有很好的视野。
卷扬机的旋转方向和控制器上原标明方向一致。
卷扬机筒与导向轮中心线对正,卷扬机卷筒轴线与导向滑轮距离应大于20倍的卷筒长度。
卷扬机钢丝绳应从卷筒下方卷入,卷筒上的钢丝绳应排列整齐,工作时最少要保留5圈,最外层的钢丝绳应代于卷筒突缘一根钢丝绳的直径。
卷扬机底座有足够的锚固力。
卷扬机试车时,检查其是否固定牢固,防护设施如电气绝缘、离合器、制动装置、保险棘轮、导向滑轮、索具等完全合格后方可使用。
卷扬机在工作时,操作及施工人员应遵守下列规定:严禁向滑轮上套钢丝绳。
严禁在滑轮或卷筒附近用手扶行走的钢丝绳。
任何人不得跨越正在行走的钢丝绳,以及在各导向轮的内侧逗留或通过。
重物被悬吊时应用棘爪抓住。
卷扬机运转中如发现下列情况必须立即停机检修:电气设备漏电、控制器的接触点发生电弧或烧坏、电动机及传动部分有异常声响、电压突然下降、防护设备松动或脱落、制动器失灵或不灵活、牵引钢丝绳发生故障。
4、2钢丝绳钢丝绳应符合GB1102-74《圆股钢丝绳》的规定,并且必须有产品检验合格证。
吊笼及小扒杆钢丝绳的安全系数为14倍;钢丝绳应防止打结或扭曲;钢丝绳应保持良好的润滑状态,所用润滑剂应符合该绳的要求,并不影响外观检查。
钢丝绳不得与物体棱角直接接触,应在棱角处垫以半圆管、木板或其它柔软物。
穿过滑轮的钢丝绳不得有接头,起升机构和变幅机构不得使用编结的钢丝绳。
钢丝绳端部用绳卡固定连接时,绳卡压板应在钢丝绳主要受力的一边,绳卡间距不小于钢丝绳直径的6倍,绳卡数量不少于以下规定:钢丝绳直径7~18mm时,绳卡为3个;钢丝绳直径19~27mm 时,绳卡为4个。
钢丝绳用编织法连接时,编结长度应大于钢丝绳直径的15倍,且不得小于300mm。
卸卡不得横向受力;卸卡不得扣在动性较大的索具内;卸卡在使用时应拧紧后稍松一些;卸卡的使用必须符合吊物的重量;卸卡不得处于吊件的转角处,必要时应加衬垫并使用大规格的卸卡。
4、3滑车及滑轮组的使用规定:滑车应按铭牌规定的允许负荷使用,如无铭牌,则经计算或检验后方可使用。
滑车使用前应进行检查,如发现吊钩变形,槽壁磨损达原尺寸的10%,槽底磨损达3mm以上,以及有裂纹、轮缘破损等情况者,不得继续使用。
滑车的直径及槽深应符合钢丝绳的需要(火电安规第244条表11的要求)。
4、4小扒杆小扒杆管径、壁厚、底座及吊鼻等应经过设计部门计算。
小扒杆足部及上部行绳根部(即上、下转动部位)应在同一铅垂线上,以保证小扒杆转动灵活。
小扒杆变幅符合设计及使用要求。
小扒杆严禁超载,并设专人指挥、操作,吊钩和吊物应设溜绳,下方严禁站人。
4、5吊笼吊笼本身应有足够的强度和承载力,经过设计和计算。
吊笼在平台竖井架上部装两道限位器,以防吊笼冒顶;吊笼坑内设防蹲底限位开关和缓冲装置;钢丝绳上装力矩器,以防钢丝绳在不正常外力拉断。
吊笼乘载人数由设计人员计算确定,严禁超载。
上下时,人体及物件不得伸出笼外。
乘人吊笼在使用前,要经过两倍的荷载试验,并上下运行几次检查卷扬机、钢丝绳、滑车的运行情况是否良好。
若有异常,则立即排除。
吊笼索绳的抗拉强度必须大于吊笼引钢丝绳抗拉强度。
吊笼坑内减震装置要经常清理,保持减震有效。
载人吊笼的笼门要焊接牢固,开关灵活可靠,上下运行中不得磕碰其它固性物体(如:平台、井架、零米防护架等)。
吊笼必须用两个吊点,两吊点受力均衡。
导索是电梯(吊笼)行走轨道,它随施工平台上升而升长。
为了使电梯平稳运行,导索的松紧有很大关系。
导索过松,电梯运行时左右摇晃;导索过紧,会增加施工平台的荷重,对施工平台很不利。
为了合理控制导索的松紧程度,应加装3t测力器,并根据导索长度和吊笼过行情况选择合适的收紧力。
吊笼上下信号必须一致,除音响信号外还可设灯光信号。
吊笼设自动抱刹装置,使用前必须进行超负荷断绳试验。
在使用中,应定期检查抱刹块的磨损情况,按规定及时更换。
吊笼严禁人货共乘。
吊笼应设专人操作,操作人员必须集中精力,严禁非操作人员操作。
4、6液压提升装置:液压提升装置采用16根顶升油缸(类似千斤项)作用于悬挂于筒壁外侧的16榀门架的操作架。
提升架使其交互上升,以达到提升平台。
液压系统之油泵站应定期检查加油(设计要求专用抗磨液压油);液压管路亦应定期检查,发现顶升油缸不进油或进油不正常时,要注意检查油管是否通畅。
顶升油缸外加皮护套,以防混凝土等污物污染或损伤内部油杠。
平台加载由设计人员计算确定,挂牌限载,且平台堆放物品必须均匀、分散、严禁超载施工。
尤其是提升平台时,16根平台辐射梁受力均匀,以保证平台提升平稳,避免出现平台倾斜现象。
平台提升由专人负责操作,严格按使用说明书和作业工艺要求施工。
液压提升系统必须经载荷试验合格后方可使用,该装置的检查、维修和保养由专人负责。
辐射梁斜拉索拉设及倒换必须严格遵守使用说明书和作业工艺要求,严禁野蛮作业。
平台提升时,必须预先清除障碍物,防止被钢筋、钢管钩挂。
经常检查平台受力骨架的焊缝和各受力螺栓的工作情况,保证平台平整不发生较大变形;辐射梁均匀受力,不得在平台受力金属构件上引弧施焊。
5、所需安全设施的名称、规格、数量和实施方案筒壁12米以下施工中,脚手架外侧及脚手架板下部满兜安全网,脚手架、施工平台外侧环形围设安全绳,以便施工人员挂设安全带。
筒壁12米以上施工中,积灰平台以上2米高度满兜安全网(吊笼通道除外);门架、平台侧面及下部满兜安全网和孔眼小于2cm 的铅丝网,且下兜安全网必须于筒壁紧靠(可用安全绳拉设);顶层平台外侧安装1.2米高钢管围栏,下设18cm高挡脚板(同样适用于井架四周和中心鼓圈四周);平台配备四只干粉灭火器,以便电火焊或涂料等易燃易爆施工作业时防护;竖井架顶部安装临时避雷针并同筒壁避雷引下线连接牢固,以防雷击;烟囱中心竖井架高于100米时,顶部安装航标灯;吊笼装设两道防冒顶限位和防蹲底限位,吊笼坑内设防震装置。
吊笼抱刹装置由专人定期检查、维修和保养,并做好详细记录。
烟囱周围30米范围内及人员通道必须搭防护棚,上铺双层竹篱笆和铁板或厚木板;重要电气、机械设备亦设防护防雨设施。
爬梯、信号平台安装及航标漆涂刷时,必须配备防坠绳、攀登自锁器和速差器。
6、主要安全纪律及注意事项施工人员进入现场必须戴好安全帽,高空作业挂牢安全带,穿防滑软底鞋,并实行“一对一”结伴监护。
严禁衣冠不整、赤膊、露背、穿拖鞋和高跟鞋、穿短裤或裙子现象的出现,严禁酒后作业,严禁无关人员进入施工现场。
施工人员必须服从管理人员的统一指挥,严格按施工工艺要求施工,杜绝野蛮作业。
序号主要危险点预测安全技术方案及预防措施责任人1施工用电施工用电应有专业电工负责运行和维护,专业电工必须具备以下条件:无不适于从事电工作业的病症,具备必要的电气理论知识和操作技术,并经考试合格,熟练掌握触电急救法。
非电工严禁从事电气作业;电气设备不得超铭牌使用;多路电源开关柜或配电箱应采用密封式;不同电压的插座与插销严禁混用;严禁将电线直接挂在闸刀或直接插入插座内使用;连接电动机械与电动工具的电气回路应设开关或插座,并有保护装置,严禁一个开关接两台用电器。
夜间施工要有充足照明,高100m以上的井架顶部装设航标灯;筒壁施工宜设备用电源;碘钨灯应绑附在木支架上,电源线路不得接近热源或直接绑挂在金属上;行灯或电铃电压不得超过36V,行灯应有保护罩。
电动机械的外壳或电源箱外壳要保护接地。
潘兴党顾永林2施工防火参加焊接的施工人员,应经专业安全技术教育,考试、体检合格后持证上岗。
不宜在雨、雪及大风天气进行露天焊接,如确实需要进行,应采取遮蔽、防止火花飞溅的措施。
电焊机的外壳必须可靠接地,接地电阻不大于4Ω,不得串联接地。
焊钳、割炬及电焊导线的绝缘良好,电焊导线不得靠近热源,严禁接近钢丝绳或转动机械及起重系统。
进行埋弧工作时,应防止由于焊剂突然停止供给而引起弧光辐射对眼睛的伤害。
焊工应做好个人防护,戴好防护罩、焊工手套,裤脚应绑扎在鞋外面,以防焊渣落入衣服内伤及皮肤。
乙炔瓶应装回火防止器、压力表、泄压装置,定期进行检查以确保其性能正常、可靠,仪表合格后方可使用。
氧气瓶应装压力表、减压表等装置,仪表合格。
氧气瓶与乙炔瓶相距不小于8米,乙炔瓶应站放,且钢瓶距明火不小于10米。
割炬点火时应先开乙炔阀,后开氧气阀,嘴孔不得对着人。
工作完后应先关闭氧气、乙炔气的阀门,并卸下割炬,严禁熄火后继续放气。
