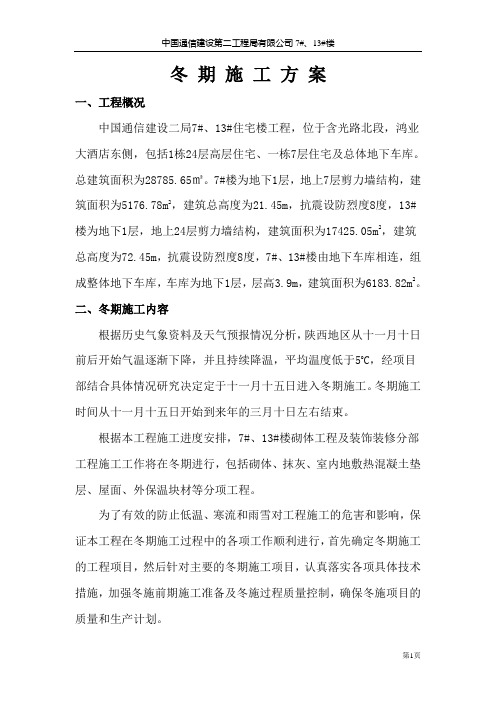

冬期施工方案一、工程概况中国通信建设二局7#、13#住宅楼工程,位于含光路北段,鸿业大酒店东侧,包括1栋24层高层住宅、一栋7层住宅及总体地下车库。
总建筑面积为28785.65㎡。
7#楼为地下1层,地上7层剪力墙结构,建筑面积为5176.78m2,建筑总高度为21.45m,抗震设防烈度8度,13#楼为地下1层,地上24层剪力墙结构,建筑面积为17425.05m2,建筑总高度为72.45m,抗震设防烈度8度,7#、13#楼由地下车库相连,组成整体地下车库,车库为地下1层,层高3.9m,建筑面积为6183.82m2。
二、冬期施工内容根据历史气象资料及天气预报情况分析,陕西地区从十一月十日前后开始气温逐渐下降,并且持续降温,平均温度低于5o C,经项目部结合具体情况研究决定定于十一月十五日进入冬期施工。
冬期施工时间从十一月十五日开始到来年的三月十日左右结束。
根据本工程施工进度安排,7#、13#楼砌体工程及装饰装修分部工程施工工作将在冬期进行,包括砌体、抹灰、室内地敷热混凝土垫层、屋面、外保温块材等分项工程。
为了有效的防止低温、寒流和雨雪对工程施工的危害和影响,保证本工程在冬期施工过程中的各项工作顺利进行,首先确定冬期施工的工程项目,然后针对主要的冬期施工项目,认真落实各项具体技术措施,加强冬施前期施工准备及冬施过程质量控制,确保冬施项目的质量和生产计划。
三、编制依据1、本工程施工组织设计、设计施工图纸2、《混凝土结构工程施工质量验收规范》(GB50204-2002)3、《建筑工程冬期施工规程》JGJ104-20104、《建筑装饰装修施工质量验收规范》(GB50210-2011)5、上级主管部门关于冬期施工的相关规定。
四、冬施的界定当室外日平均气温连续5天稳定低于5℃,或日最低气温低于0℃时,应采取冬期施工措施;当室外日平均气温连续5天稳定不低于5℃,或日最低气温不低于0℃时,可以解除冬期施工措施。
五、现场准备A:施工准备1、根据冬期施工的各工程项目,组织机具和保温材料进场;2、准备燃油或燃煤,确保冬施期间热水供应;3、对各设备、机械检查保养,确保冬施期间运转无阻;4、对现场临电线路检查,确保各用电设备及照明设施安然无恙;5、对施工的临时生活供水和生产用水管道进行保温;6、及时与商砼厂家及实验室联系,做好冬施期间砼、砂浆的外加剂、掺合料的试配工作,尽快出具冬施配合比。
冬期施工方案目录第一章编制依据 (3)一、编制依据 (4)二、工程概况 (4)1、工程名称及工程关系 (4)2、工程地理位置 (4)3、设计概况 (4)三、冬期施工部位及特点 (5)1 冬期施工部位 (5)2 冬期施工特点 (5)第二章施工准备 (6)一、组织准备 (6)二、技术准备 (8)三、现场准备 (8)四、材料准备 (9)五、人员准备 (9)第三章冬期施工技术措施 (10)一、冬期施工技术管理措施 (10)二、钢筋工程冬期施工措施 (10)三、模板工程冬期施工措施 (11)四、砼工程冬期施工措施 (11)五、冬期施工测温 (17)1、测温范围 (17)2、测温孔布置 (17)3、测温方法和要求 (18)第四章冬期施工管理工作 (19)一、冬期施工质量管理 (19)二、冬期施工测温及保温管理 (19)三、冬期施工试块管理 (20)四、冬期施工安全管理 (21)五、冬期电气安全管理措施 (21)六、冬期安全防火施工措施 (22)第五章伤亡应急抢救方法 (29)第六章伤员转送原则 (33)第一章编制依据一、编制依据(1)施工图纸(2)《施工组织设计》(3)《砼结构工程施工及验收规范》GB50204-2002(4)《砌体工程施工及验收规范》GB50203-2011(5)《建筑工程冬期施工规程》JGJ104-2011(6)《混凝土结构工程施工及验收规范》GB20504-2002(7)《建筑工程施工质量验收统一标准》GB50300-2001(8)各级管理部门相关要求及文件。
二、工程概况1、工程名称及工程关系工程名称:工程建设单位:有限公司设计单位:有限公司有限责任公司项目管理单位:有限公司监理单位:有限公司施工单位:有限公司2、工程地理位置本工程位于济南市天桥区东沙路以东、曹家圈虹吸干渠以北、北太平河以南,黄岗路以西区域。
地理位置环境优越,交通十分便利。
3、设计概况,地下一层,地上三十三层为住宅。
地下一层,层高3.25m;地上住宅层高均为2.8m;屋面以上为出屋面楼梯间、电梯机房,层高5.0米,建筑总长39.20米,宽15.65米,总建筑面积为18033.28m2。
冬期施工方案工程名称商品混凝土供应及轨道施工编制单位编制人技术负责人审批单位审批人2014年10月20日目录一、编制依据: (2)二、编制目的 (2)三、冬期施工内容 (2)四、施工区域冬期气候情况 (3)五、冬期施工总体施工部署 (3)六、冬期施工方案 (8)七、文明施工措施 (16)八、安全消防措施 (17)附件:计算书 (18)一、编制依据:1、各项目工程设计要求;2、建筑工程冬期施工规程(JGJ/T104-2011);3、大体积混凝土施工规范及条文说明(GB 50496-2009) ;4、混凝土质量控制标准(GB 50164-2011);5、混凝土结构工程施工质量验收规范(GB50204-2002);6、《水运工程混凝土施工规范》(JTS202-2011);7、青岛地区气象和冰冻冰况资料及历年施工经验;二、编制目的1、加强分公司冬季混凝土施工技术管理,提高技术管理水平。
2、确保施工质量,避免由于技术措施不当引起不必要的返工、返修、资源浪费。
3、确保施工安全,达到国家、地方、公司规定的目标。
4、采取正确的冬期施工技术措施,有效降低工程成本,提高经济效。
三、冬期施工内容2014年预制分公司冬期施工主要内容见下表:预制分公司2014年冬期施工项目统计表由上表可知分公司本年度需冬期施工的项目除青岛地铁R3线部分灌注桩施工外,其余均为混凝土供应项目。
根据工程项目的需要,各混凝土拌和站负责向施工现场供应混凝土(具体施工部位以现场指令为准)。
本方案重点就混凝土原材料准备、混凝土配合比设计、混凝土生产、混凝土运输、混凝土浇注及养护等环节进行布置,保证冬期施工的顺利完成。
四、施工区域冬期气候情况进入冬期施工的条件:当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3d(JGJ/T104-2011规定连续5d)低于5℃或最低气温低于-3℃时,按冬期施工。
跟据山东青岛地区多年施工记录,每年11月中下旬进入冬期施工阶段,于次年的3月下旬结束冬期施工。

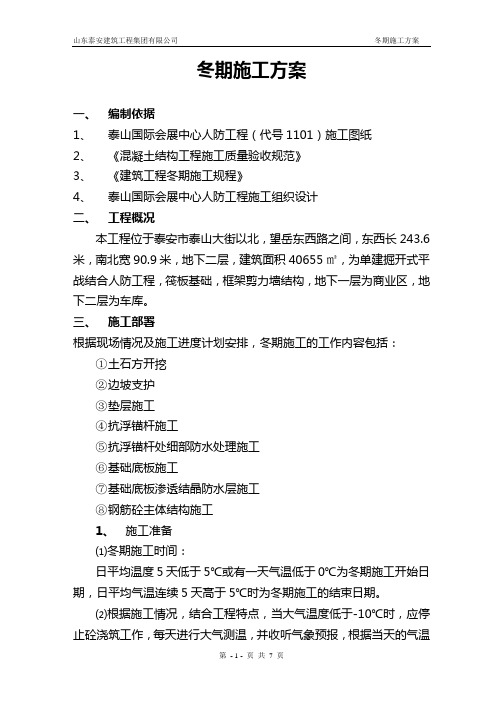

冬期施工方案一、编制依据1、泰山国际会展中心人防工程(代号1101)施工图纸2、《混凝土结构工程施工质量验收规范》3、《建筑工程冬期施工规程》4、泰山国际会展中心人防工程施工组织设计二、工程概况本工程位于泰安市泰山大街以北,望岳东西路之间,东西长243.6米,南北宽90.9米,地下二层,建筑面积40655㎡,为单建掘开式平战结合人防工程,筏板基础,框架剪力墙结构,地下一层为商业区,地下二层为车库。
三、施工部署根据现场情况及施工进度计划安排,冬期施工的工作内容包括:①土石方开挖②边坡支护③垫层施工④抗浮锚杆施工⑤抗浮锚杆处细部防水处理施工⑥基础底板施工⑦基础底板渗透结晶防水层施工⑧钢筋砼主体结构施工1、施工准备⑴冬期施工时间:日平均温度5天低于5℃或有一天气温低于0℃为冬期施工开始日期,日平均气温连续5天高于5℃时为冬期施工的结束日期。
⑵根据施工情况,结合工程特点,当大气温度低于-10℃时,应停止砼浇筑工作,每天进行大气测温,并收听气象预报,根据当天的气温情况,合理调整砼防冻剂的用量和保温措施。
2、现场准备⑴根据施工进度计划,材料部门提前组织有关机具、外加剂、保温供暖设备、材料的进场。
⑵对各种加热设备,保温材料仔细检查其安全可靠性。
⑶工地临时供水管道做好保温防冻工作。
⑷做好冬期施工混凝土及外加剂的试验配验工作。
3、组织实施⑴有关人员学习冬期施工方案,并向具体操作人员交底。
⑵冬期施工,对砼试验、保温人员专门组织技术培训,学习冬期施工的有关知识,明确职责,专人负责。
⑶安排专人进行气温观测,做好记录,及时收听收看天气预报,了解天气情况,防止寒流袭击。
四、冬期施工技术措施1、土石方工程:⑴冬期施工时应保证现场运输道路通畅,路面上应铺炉渣、砂砾等防滑材料。
⑵基坑开挖至设计标高后如不能立即浇筑砼垫层,应在基底上盖一层或二层保温材料,防止基底受冻。
⑶基坑开挖时要经常检查土壁有无冻裂现象,必要时应支撑加固以防坍塌。

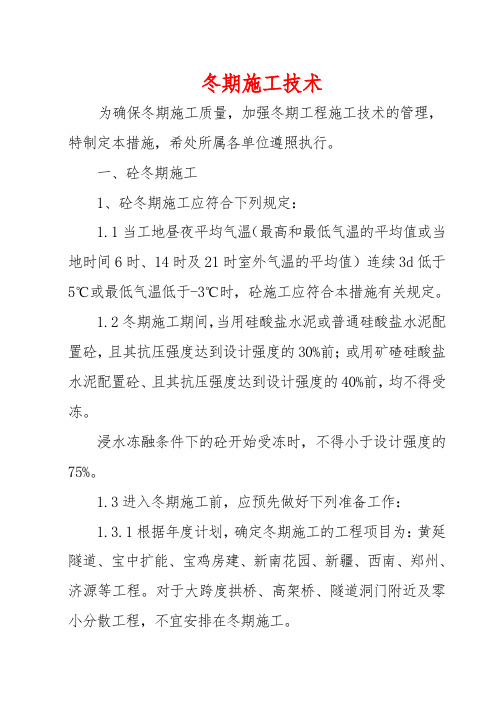

冬期施工技术为确保冬期施工质量,加强冬期工程施工技术的管理,特制定本措施,希处所属各单位遵照执行。
一、砼冬期施工1、砼冬期施工应符合下列规定:1.1当工地昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3d低于5℃或最低气温低于-3℃时,砼施工应符合本措施有关规定。
1.2冬期施工期间,当用硅酸盐水泥或普通硅酸盐水泥配置砼,且其抗压强度达到设计强度的30%前;或用矿碴硅酸盐水泥配置砼、且其抗压强度达到设计强度的40%前,均不得受冻。
浸水冻融条件下的砼开始受冻时,不得小于设计强度的75%。
1.3进入冬期施工前,应预先做好下列准备工作:1.3.1根据年度计划,确定冬期施工的工程项目为:黄延隧道、宝中扩能、宝鸡房建、新南花园、新疆、西南、郑州、济源等工程。
对于大跨度拱桥、高架桥、隧道洞门附近及零小分散工程,不宜安排在冬期施工。
1.3.2收集工地气象台历年气象资料,设置工地气象观测点,建立观测制度,及时掌握气象变化情况。
1.3.3落实有关工程材料,防寒物资,能源和机具设备。
1.3.4项目部结合本工程编制具体冬期施工方案及技术措施,并对有关人员进行技术交底或培训。
2、冬期施工应根据工程类别,气象资料,材料来源和工期要求,通过热工计算及经济分析,选择下列两类施工方法:2.1在养护时期不需对砼加热的蓄热法、掺外加剂法、综合法;2.2在养护期间需利用外部热源对砼加热的暖棚法、蒸气加热法、电热法和热综合法。
3、冬期钢筋的加工应符合《铁路砼与砌体工程施工规范》中钢筋工程的有关规定。
4、冬期砼的配置和运输应符合下列规定:4.1宜选用较小的水灰比和较小的坍落度。
当砼掺用防冻剂时,其试配强度应较设计强度提高一个等级。
4.2水及骨料应按热工计算和实际试拌,确定满足砼浇注需要的加热温度。
首先应将水加热,其加热温度不宜高于80℃。
当骨料不加热时,水可加热至80℃以上,但应先投入骨料和已加热的水,拌匀后再投入水泥。
冬期施工方案-定稿
在冬季施工中,由于气温低、天气变化多端的特点,施工过程中会面临许多挑战。
为了确保施工质量和安全,制定科学合理的冬期施工方案至关重要。
本文将从施工准备、作业流程、安全防护等方面进行详细介绍,为冬季施工提供指导。
一、施工准备
1.选材
选择适合冬季施工的耐寒材料,如抗低温水泥、防冻混凝土等,以确保施工质量。
2.机械设备检查
提前对施工所需的机械设备进行检查和维护,确保其在低温环境下正常运行。
二、作业流程
1.排水
在冬季施工过程中,要特别关注排水系统,防止冰冻影响施工进度和质量。
2.保温措施
在冬季施工时,应采取保温措施,确保材料和结构在低温下的正常施工。
三、安全防护
1.加强安全培训
在冬季施工前,要对工人进行安全培训,提高他们的安全意识和防范能力。
2.加强监控
在冬季施工中,要加强安全监控,及时发现和处理安全隐患,确保施工安全。
四、施工质量检查
1.定期检查
在冬季施工过程中,要定期对施工质量进行检查,确保施工进度和质量。
2.整改措施
发现问题要及时制定整改措施,确保施工质量达到标准要求。
五、总结
在冬季施工中,科学合理的施工方案是保证施工质量和安全的重要保障。
通过施工准备、作业流程、安全防护等措施的全面落实,可以有效应对冬季施工中的各种挑战,确保施工顺利进行。
希望本文提供的冬期施工方案能为相关施工单位提供参考和指导。
卓昱·北郡4#楼工程冬季施工专项施工方案编制人:审核人:批准人:编制单位:编制时间:二0一一年十二月二日第一章编制说明1.1编制目的根据《建筑工程冬期施工规程》(JGJ104-97)规定:根据当地多年气象资料统计,当室外日夜平均气温连续5天稳定低于5℃时,即进入冬期施工;当室外日夜平均气温连续5天高于5℃时解除冬期施工。
为了保证工程施工不因冬季温度影响施工质量、耽误工期,并加强冬季施工的综合管理,特编制此方案。
1.2适用时间与范围方案适用范围为本标段工程的施工,适用时间为邯郸市的冬季(12月~2月),需要在施工进入冬季之前制定相应的冬季施工措施。
1.3编制依据(1)《建筑工程冬期施工规程》(JGJ 104-97);(2)本标段施工图设计文件及部分招标设计文件;(3)《钢筋焊接及验收规程》(JGJ18—1996);(4)《混凝土结构工程施工质量验收规范》(GB50204-2002);(5)《冬期施工手册》(中国建筑工业出版社);(6)工程现场实际情况以及我单位施工经验、施工技术与管理水平以及多年来相关工程实践中积累的施工及管理经验,并借鉴了其他兄弟单位的冬施经验。
1.4编制原则通过充分研究工程内容和现场施工环境,严格执行相关标准、规范和规程,并采用技术先进、方案可靠、经济合理的技术措施,确保实现业主要求的工期、质量、安全、环境保护、文明施工和职业健康等各方面的工程目标。
第二章工程简介一、工程概述本工程为邯郸卓昱²北郡4#楼工程,总建筑面积28738.49㎡,其中地上建筑面积27957.15㎡,地下建筑面积781.34㎡,本工程4#楼±0.000相当于绝对标高57.25m。
结构形式为框架-剪力墙结构,基础形式为桩基承台基础,地上31层、地下1层,地下一层为设备用房及储藏间,地上1~4层为商场,四层以上均为办公用房,各层的层高为:地下室为4m;一层为4.5m;二三四层为4.2m;五层为3.4m;u六~三十一层为3m;主楼长³宽³高:44.1m³20.7m ³98.8m。
中煤三建千亩苑二期工程冬季施工方案中煤三建千亩苑二期第二项目部目录1、编制依据 (1)2、工程概况 (1)3、冬期施工部署 (1)3.1冬施领导小组组长、成员名单 (1)3.2劳动力组织 (1)3.3流水段划分 (1)4、施工准备 (1)4.1技术准备 (1)4.2现场准备 (2)4.3 人员准备 (2)4.5生活区准备 (2)5、冬期施工方法: (2)6施工现场用火管理 (3)7、冬期施工临时给排水措施: (3)8、冬施电气安全管理措施: (4)9、安全措施 (4)10、保证措施: (4)11、环境保护措施 (5)12、文明施工措施 (5)宿州千亩苑二期冬期施工方案1、编制依据1.1《宿州千亩苑安置小区二期工程施工组织总设计》;1.2《建筑工程冬期施工规程》JGJT104-2011;1.3《建筑施工手册》;1.4公司关于冬期施工的相关文件;2、工程概况本工程共12栋楼,建筑面积共计92726.06m2,其中:C1:5448.36 m2、C2:5583.05 m2、C5:11079.86 m2、C7:5583.05 m2、C10:8193.72 m2、D5:5448.36 m2、D8:5448.36 m2、D9:11079.86 m2、D10:11992.52 m2、E8:9235.63 m2、E9:5448.36 m2、E10:8184.93 m2。
每栋楼均为18层,层高2.900米,屋顶为平屋面阁楼。
本工程耐火等级二级,屋面防水等级Ⅱ级,结构形式为剪力墙结构;抗震设防烈度为6度,设计使用年限50年。
3、冬期施工部署3.1冬施领导小组组长、成员名单组长:韩建林负责安排物资以及方案的监督实施。
副组长:朱敬强王莉新负责监督落实情况检查。
组员:罗志胜负责冬期材料采购保障。
组员:赵一楠郭清宇孔维东张书玮负责方案实施落实3.23.3流水段划分冬施期间装修及保温施工各栋号每层或每立面作为一个流水段. 4、施工准备4.1技术准备4.1.1根据施工组织设计,编制切实可行的冬期施工方案,针对冬期施工的特点,采取切实有效的措施,保证质量、安全、消防等有关事项,提前向有关人员做好技术交底。
目录1. 编制依据 (1)1.1设计图纸 (1)1.2主要的规范、规程 (1)1.3主要标准 (2)1.4编制目的 (2)2.工程概况 (2)3.施工准备 (3)3.1施工准备原则 (3)3.2组织准备 (4)3.3现场准备 (5)3.4技术准备 (6)3.5物资准备 (8)3.6冬施时间的确定及资料收集 (9)4.主要施工方法及热工计算 (9)4.1冬期混凝土施工内容及要求 (9)4.3模板的冬期施工措施和拆除 (13)4.4钢筋的冬季施工措施 (15)4.5回填土施工措施 (16)4.6 室内填充墙砌体砌筑工程 (16)4.7 屋面找平层 (18)4.9热工计算 (19)5.安全技术措施 (21)6.冬季“五防”的措施 (22)6.1防火 (22)6.2防寒 (23)6.3防毒 (23)6.4防滑 (23)6.5防爆 (23)7.生活区采暖保护措施 (23)8.成品保护措施 (24)9.机械设备保养措施 (24)10.测温点位平面布置图 (25)附录A 冬施大气测温记录表 (26)冬施大气测温记录表 (26)附录B 冬施商品混凝土测温记录表 (27)附录C 冬施混凝土养护测温记录表 (28)1.编制依据1.1设计图纸中国建筑设计研究院《昌平绿地中央广场B-07地块建筑、结构施工图》1.2主要的规范、规程1.3主要标准1.4编制目的1.4.1加强冬期施工技术管理,提高技术管理水平。
1.4.2确保施工质量,避免由于技术措施不当引起不必要的返工、返修、资源浪费。
1.4.3确保施工安全,达到国家、地方、公司规定的目标。
1.4.4采取正确的冬期施工技术措施,有效降低工程成本,提高经济效益。
2.工程概况根据《建筑工程冬期施工规程》JGJ/T104-2011第1.0.3条规定,“当室外日平均气温连续5d稳定低于5℃即进行入冬期施工:当室外日平均气温连续5d高于5℃时解除冬期施工”。
根据全年无霜期短,十一月初上冻,次年四月解冻。
冬期施工方案1、编制依据1.1、建筑施工安全检查标准《JGJ59-2011》1.3、建筑工程冬期施工规程(JGJ104-2011)。
1.4、《混凝土强度检验评定标准》(GBJ107-2010)1.5、《建筑工程施工质量验收统一标准》(GB50300-2001)1.6、施工现场临时用电安全技术规范《JGJ46-2005》1.7、建筑安装工人安全技术操作规程1.8、建筑施工高处作业安全技术规范《JGJ80-1991》1.9、中华人民共和国第166号令《建筑机械安全监督管理规定》2.0、国家及地方政府有关安全法令、劳动保护、法规和各项标准、规章等2.1、施工图纸2.2、施工组织设计2、工程概况2.1、工程概况本工程为新疆维吾尔自治区人民医院门诊、病房综合楼,建设地点位于乌鲁木齐市天池路,新疆维吾尔自治区人民医院大院内。
工程总建筑面积:108935.2平方米。
其中地上建筑面积89758.3平方米,地下建筑面积19176.9平方米。
地上23层,地下3层。
建筑高度97.8米,属一类高层民用建筑,耐火等级为一级。
2.2、冬期施工时限当室外平均气温连续5d稳定低于5O C即进行冬期施工,当室外平均气温连续5d稳定高于5O C即解除冬期施工。
2.3、冬期施工部位2.3.1室内装饰工程(1)墙砖、地砖粘贴1)负1层-8层楼梯间墙砖、地面砖。
2)17F-23F公共卫生间墙砖、地面砖。
3)13F-16F全部墙砖、地面砖。
4)2F-8F地面砖、石材。
5)负1层-8层合用医疗货用电梯前室墙地砖。
6)负2层所有门套、过门石施工。
(2)干挂石材1)2F-8F电梯厅干挂石材。
2)2F-7F柱子干挂石材3)19F-23F电梯厅干挂砖。
(3)吊顶、隔墙1)2层-7层全部龙骨隔断两边封板。
2)2F-8F全部石膏板员顶龙骨布设。
3)17F-23F硅酸钙板龙骨布设。
(4)地面找平层1)10层50%、11F、12F、地面找平层。
2.3.2室外装饰(1)玻璃幕墙:龙骨已安装完毕,进行局部玻璃安装及打胶施工。
(2)石材幕墙:龙骨已安装完毕,进行局部石材安装及打胶施工。
2.3.3水电暖通水、电、暖、通局部管线安装,保温及零星工程施工。
3、施工准备3.1、施工组织准备31.1、冬期施工到来之前,技术负责人应对班组长以上管理人员进行方案交底,工长根据冬施方案及施工分项对班组进行书面交底。
各部门管理人员根据自己的职责安排、落实冬施各项准备工作。
3.1.2、材料部门根据冬施材料计划提前做好准备,确保冬施所需材料、设备按时、按计划进场,劳务部门应作好冬施人员安排,并同工程、安全部门对特殊工种如测温工等进行安全培训、考核,工程部门负责实施作好现场冬施准备工作。
3.1.3、施工组织机构3.2、施工现场准备3.2.1、机务人员和施工用电管理人员对各种机械设备,用电设备、线路进行检查、维修、保养,保证冬施正常进行。
3.2.2、设施保温:现场消防、施工、生活临时用水外露水管均用保温材料包裹外缠塑料布保护保温。
3.2.3、施工区域防护:冬施期间为了减少冷风的吹袭,所有入口处及没能装玻璃的窗洞口(由于设计图纸没能及时提供造成局部窗户不能及时完成)全部进行封堵。
3.2.4封堵部位及封堵方式(1)轻钢龙骨封堵主次龙骨均为100轻钢龙骨,主次龙骨间距均为600mm。
双面封18厚纸面石膏板,内填100厚岩棉板。
部位如下:1)地下室车道入口处:①南侧入口处:4300mm×4100mm②北侧入口处:7500mm×4200mm2)1#、2#、3#、4#连廊入口:1500mm×2400mm(四个入口)3)大厅入口①1层14000mm×4300mm②2层5200mm×3800mm、7000mm×3800mm(2个)、8100mm×3800mm③3层5200mm×3800mm、7000mm×3800mm(2个)、8100mm×3800mm4)一层门洞口1500mm×2200mm=8个、2100mm×2200mm=3个2300mm×3900mm=1个、14000mm×4300mm=1个1800mm×2200mm=3个5)各立面封堵①东立面洞口:1000mm×1400mm=50个②南立面:600mm×1200mm=18个、2700mm×3600mm=18个③西立面:3600mm×3800mm=6个④北立面:600mm×1200mm=22个、1200mm×1200mm=32个2700mm×3600mm=3个、1200mm×1200mm=58个(2)、双层棉质门帘每层楼梯洞口、电梯洞口。
1)楼梯洞口:1500mm×2100mm=108个2)电梯洞封堵:1400mm×2100mm= 430个3.3、施工技术准备3.3.1、编制冬期施工方案和冬期施工所需材料试验计划。
3.3.2、准备冬期施工所需要的规范等技术资料。
3.3.3、准备本工程所需的计量、测量、检测、试验所需仪器、仪表等。
3.4、施工材料准备3.4.1、测温用具:玻璃液体干湿温度计20支以及其他用于夜晚测温时所用照明用具(如手电筒等)。
3.4.2、根据施工进度计划,材料部门提前组织有关机具、保温材料、供暖设备等材料进场。
3.4.3、封堵所需材料详见3.2.4封堵部位及封堵方式所需的各材料。
3.5、供暖3.5.1办公区供暖各办公楼、会议室采用业主提供供暖系统,用热水散热片供暖。
(由医院内热水锅炉提供热源)3.5.2职工宿舍及食堂供暖职工宿舍与食堂采用业主提供供暖系统,用热水散热片供暖。
(由医院内热水锅炉提供热源)3.5.3施工区供暖(1)(为满足冬季施工通暖条件:除1层留有1个(施工人员、施工材料)进出门以外应封堵所有对室外的门窗、孔洞、通道进出口、电梯口、踏步口及所有能进风的洞口等保证在通暖前全部封堵完成。
1层的施工人员、材料进出门口应安装25台电热风幕,每台功率为8KW(电源由甲方提供),以减少室内的温度不受影响。
这对系统供暖效果和运行安全是非常关键的也是非常重要的。
(2)本工程冬季施工采用正在安装的暖通空调为热源,在冬季来临之前需将整栋大楼的中央空调进行取用。
因本工程现在还处于施工阶段,甲方无法提供正式电源,只能采用施工临时用电供电。
(3)为了使竣工后正式电源不受影响,冬季施工供暖用电同样采用临时用电,配电箱进户电源由甲方负责提供至负2层强电井和暖通机房,进入楼内的冬季施工供暖系统需增设临时用电配电箱46台、WDZR-YJE 4×25+16电缆200米、WDZR-YJE 5×16 电缆400米、WDZR-YJE 5×10 电缆300米、WDZR-YJE4×4电缆142米、WDZR-YJE4×6电缆97米、WDZR-YJE4×16电缆74米、WDZR-YJE4×25电缆66米、WDZR-YJE4×25+1*16电缆400米、WDZR-YJE4×35电缆52米、WDZR-YJE4×35+1*16电缆350米。
(4)因本工程正处于装修阶段,十~十五层所有风机盘不能满足控制面板安装的条件,所以采用将已敷设的电线进行临时(接线)通电。
尤其是九层以下的墙体隔断还正在施工中,不能满足开关配管配线条件,所以,九层以下的风机盘管控制电源只能采取临时配管(JDG20)、敷线(WDZR2.5mm2)的办法,来满足风机盘管的运行。
风机盘管临时接(敷)线表(5)公司调动一切能调动技术力量、施工设备(增加各种施工机械见下表2),克服各种施工难度和困难,加快施工进度,是避免或减少冬施的最好方法。
能提前做的工作,应尽早做。
趁目前气温还没有下降前,把后绪的工作往前提,免得寒流来临时,有好多的事情做不了,影响下道工序,而拖延工期。
特别是空调水方面,要做到早安装,早试压,争取在气温降到0℃以下之前,完成系统的安装和水系统的试压及冲洗工作。
表2:冬季施工增加施工机械一览表(6)在0℃以下进行施工,试压及冲水工作一般情况下应中止。
但特殊情况不可避免的话,防冻措施就应该到位。
进行这些工作之前,首先对天气状况要有所了解,选择气温稍高的白天开始注水,并根据施工人员的多少,估计完成的工作量,然后确定所注水系统的大小。
以保证白天注水试压或冲洗的系统到下午下班前工作结束并泄水完成。
如果此项工作白天没有完成的话,一定要将系统内的水泄出,严禁将有压力的管道带压过夜,以防夜间低温冻裂管道。
在恶劣低温天气的环境下,系统管道将采用压缩空气进行试压试验。
目前,按现有的工程进度和天气情况,为了避免因冬季低温用水试压试验而造成系统管道冻裂现象的发生,安装完成后的管道将采用压缩空气进行试压,试验压力为工作压力的1.5倍。
系统管道压缩空气试压的检查方法:是采用肥皂水对系统的所有焊缝接口、丝扣、阀门、法兰等连接部件进行仔细涂抹检查,在检查过程中发现泄漏做好标记,在管道泄压后进行检修,不得带压修补。
修补完成后对管道进行再次试压,并进行再次检查,直至管道的压力不降为合格。
(7)、风机盘管的运行保护1)由于运行环境很差,现场精装修施工全面展开,灰尘特别多,对风机盘管的危害特别大。
如果保护措施不力,较多灰尘进人风机盘管,在风机叶轮上聚集太多会影响风机盘管运行的平稳性,部分灰尘进入轴承等处会造成风机盘管产生机械噪音,灰尘在盘管上粘结会降低盘管的换热效率,影响项目竣工后的正常运行。
所以风机盘管的保护是运行管理的重中之重,风机盘管回风口处对灰尘的过滤更是关键。
2)冬季施工供暖风机盘管运行采用一道铁丝网外包两层无纺布作为风机盘管(数量见下表)风机的过滤保护措施(见附图),且无纺布每天更换清洗。
更换滤布时要关掉风机盘管,换好后再运行。
如发现损坏、堵塞及时调换。
3)由于管路初次运行,空调水系统管道内比较脏,需要对管路所有过滤器定期进行清理,以确保管路不堵塞。
初次运行1小时对风机盘管全部进水管过滤器清理1次,然后运行24小时全部清理1次,再运行7天清理1次。
干管过滤器运行1天后清理1次,再运行24小时清理一次。
每次清理过滤器都要更换新垫片,以防漏水。
(8)、运行管理措施1)成立冬季施工供暖运行管理小组,组织运行管理小组成员30名分3 组,分早、中、晚班专门负责供暖空调系统的运行管理,确定空调系统末端运行区域,对系统运行进行技术维护和管理,排除故障,对热力站(暖通机房)进行24小时值班。
组织人员每天更换清洗风机盘管回风口过滤用的无纺布,晾干后包在风机盘管回风口上。
