徐州市复兴北路路灯施工组织设计
- 格式:doc
- 大小:462.50 KB
- 文档页数:15
路灯工程施工组织设计一、工程概述路灯工程是城市道路照明系统的重要组成部分,它能够提高夜间的道路安全性,方便行人和车辆的通行,使城市更加美丽亮丽。
本工程位于某市区域内,总长度约10公里,共有300个路灯安装点,主要包括铺设电缆、安装支架、调试灯具等工作内容。
二、工程施工组织设计1. 施工前准备工作:(1)成立施工指挥部,确定项目负责人、安全员、质量员、材料员等相关人员,并制定施工安全、质量、进度等管理制度。
(2)勘察土地情况,确定路灯安装点位置,编制详细的施工图纸和工程进度计划。
(3)采购所需材料和设备,包括电缆、灯杆、灯具、支架等。
2. 施工流程及方案:(1)路灯电缆敷设:首先根据施工图纸确定电缆的敷设方案,分别从配电箱引入电缆,然后分别布设到各个灯具的位置。
(2)灯具支架安装:根据施工图纸,确定灯具支架的位置和高度,然后进行支架的安装工作。
(3)灯具安装调试:将灯具安装在支架上,接通电源,进行灯具的调试工作,确保灯具正常工作。
(4)系统联调及验收:完成各项施工工作后,对整个系统进行联调测试,确保各个路灯能够正常工作。
并邀请相关部门进行验收,确认工程合格。
3. 安全管理措施:(1)施工现场设置安全警示牌,制定安全生产管理制度,定期组织安全教育培训。
(2)严格遵守施工操作规范,设置安全防护措施,保障施工人员的生命安全。
(3)设立专人负责安全监督,定期进行现场安全检查,及时发现并解决安全隐患。
4. 质量管理措施:(1)对施工材料进行验收,严格按照国家标准进行施工工作,确保工程质量。
(2)进行施工过程中的质量抽检,并做好记录,及时修复不合格部分。
(3)定期组织专人进行质量验收,确保工程施工质量符合要求。
5. 进度管理措施:(1)根据施工图纸和工程进度计划,制定详细的施工进度安排,合理分配施工人员和设备。
(2)定期召开工程进度会议,及时调整施工计划,确保工程按时完工。
(3)设立专人负责跟进施工进度,及时发现问题并解决,确保工程正常推进。
某路路灯改造工程施工组织设计1. 引言路灯改造工程施工组织设计旨在确保工程施工按照规划和要求进行,并能顺利完成工程目标。
本文档将对某路路灯改造工程的施工组织设计进行详细说明。
2. 项目背景某路路灯改造工程的目的是为了提升道路照明效果,增强行车和行人的安全感。
该工程计划将对1000米长的某路的所有路灯进行更新和升级。
改造工程包括更换路灯灯具、增设路灯监控系统以及对供电线路进行改造。
3. 施工组织设计内容为了确保项目的顺利进行,需要进行施工组织设计。
设计内容包括以下几个方面:3.1 项目组织架构根据工程规模和需求,本项目将设立一个项目组织架构来管理施工工作。
项目组织架构包括项目经理、工程师、监理人员、施工队伍等角色,并明确各角色的职责和权限。
3.2 施工流程施工流程是工程施工的具体指导,包括以下步骤:1.准备工作:包括查看工程图纸、安排施工人员和设备等准备工作。
2.路灯灯具更换:按照计划依次对路段的路灯灯具进行更换,确保施工进度和质量。
3.路灯监控系统安装:根据设计要求,对路灯进行监控系统的安装和调试。
4.供电线路改造:对供电线路进行改造,确保新的路灯能够正常供电。
5.完工验收:对改造后的路灯进行检查和验收,确保质量达标。
3.3 施工人员配备为了确保施工质量,需要合理配备施工人员。
根据项目的规模和要求,将组织一支由熟练的电工、工程师和辅助人员组成的施工团队。
3.4 施工设备和材料为了保证施工工程的顺利进行,需要准备完善的施工设备和材料,包括灯具更换工具、监控系统安装工具、供电线路改造设备等。
同时,还需要准备好所需的各种材料,如灯具、线缆、扳手等。
3.5 安全措施为了确保施工过程的安全,必须采取一系列的安全措施。
施工人员必须佩戴个人防护装备,设立施工现场警示标志,对施工区域进行围蔽,并进行安全培训和交底。
4. 工期计划根据项目的要求和实际情况,制定详细的工期计划。
工期计划应包括每个施工阶段的具体时间安排,以确保工程按计划完成。
******路灯改造工程施工组织设计项目编号:编制单位:编制日期:年月日一、编制根据(一)城市道路照明设计标准CJJ45-2006(二)城市道路照明工程施工及验收规程CJJ89-2001(三)城市工程管线综合规划规范GB50289-98(五)******路灯改造工程招标文件二、工程概况:工程名称:*******路灯改造工程工程地点:次要工程量照明工程:新安装庭院灯139基,新安装7米单挑灯46基,新安装墙灯6套;敷设VV5*10电缆3220米,敷设VV5*6电缆3500米,敷设VV4*35电缆100米。
新安装落地表箱4套。
工期约定:本工程计划从合同签订的开工日期开工。
合理工期60天。
工程承包方式:包工包料。
三、施工方案(一)前期预备阶段组织工程技术人员和施工员对现场进行仔细勘查,做好工程施工技术方案,研讨解决办法,进行现场测量和定点。
制定定位和测量放线施工方案:认真研讨柳机生活区路灯改造工程设计图,严厉按照设计图进行定点和放线,如遇现场与图纸不符或现场没法定点放线,及时联系业主现场确定,并研讨重新的地位进行定点和放线。
划定施工范围,并设置物料场、机械装备临时放置点等临时装备,并做好相关安全保护措施。
(二)、施工阶段1、照明工程:1.1基坑开挖:基坑开挖应严厉按照定点地位施工,采用人工开挖方法。
1.2基础制造:混凝土基础采用C20商砼浇筑,浇注时运用震动棒振实,浇制钢筋混凝土基础前必须排除坑内积水。
顶部地位应严厉控制基础平面标高。
1.3沟槽开挖:管沟槽开挖采用人工开挖。
每段沟槽开挖,验收合格后,再进行管路敷设和回填,主线套管采用PVC50管。
1.4管内穿线施工:在放线时必须防止利刃等器件破伤电线外层绝缘层,严禁将导线接头留在塑料管内,以免留下后患,接头应留在沙井处或者灯杆杆内,另外,一切穿线管口必须作封口处理,以防鼠患破坏,本项工序竣工后,必然要做绝缘测试,测试合格后,才能进行下道工序。
1.5路灯安装施工:在一切基础工作竣工以后,可进入灯具安装工作阶段。
一、编制依据本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部份项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。
本施工组织设计依据以下几项编制:1.施工招标文件及答疑、设计图纸。
2.本工程现场踏勘考察情况。
3.我公司施工过类似工程的技术经验资料和有关技术新成果等。
4.我公司可投入工程的施工技术力量、机械设备、资金实力。
二、编制原则1.认真贯彻党和国家对工程建设的各项方针和政策,严格执行建设程序。
2.遵循建造施工工艺及技术规程,坚持科学合理的施工程序和施工顺序。
3.采用流水施工方法和网络计划技术组织有节奏、均衡和连续的施工。
4.科学地安排季节性施工,保证生产的均衡性和连续性。
5.认真执行工厂加工制作与现场生产相结合的方针,提高建造工业化程度。
6.充分利用现有机械设备,扩大机械化施工范围,提高机械化程度,改善劳动条件,提高劳动生产率。
7.尽量采用国内、外先进施工技术,科学地制定施工方案,提高工程质量,确保安全文明施工及环境保护,缩短施工工期,降低工程成本。
一、质量、进度、成本及安全总目标1.工期目标计划 60 天全部完成。
2.质量目标在工程施工中,实现以下质量目标:合格,按国家行业规范和质量标准要求及招标文件要求进行施工。
3.安全生产目标在工程施工中,我公司严格贯彻执行国家及地方有关安全生产的各项法律法规及管理办法,针对路灯、冬雨季施工、高空作业、现场用电制定专项技术保证措施,确保安全生产,无安全事故发生。
4.环保目标(1)全面贯彻环境保护体系(2)将对周围环境污染降到最低。
二、部署原则1.实现公司施工总方针:做到“四全、三优先”,即全力以赴、全方位作业、全公司支持、确保全胜,要在人力、物力、财力上优先。
2.发挥公司优势,在施工机具、施工设备,周转材料、劳动力等方面加大投入,集中力量,袭击施工,以求在最短的工期内创出最优的成绩。
城市道路照明路灯工程施工组织设计一、工程概况该城市道路照明路灯工程位于XX市,主要任务是提高道路照明设施的品质和数量,确保道路的安全通行。
该工程总长度为XX公里,包括主干道和支路,总共需要安装XXX盏路灯。
本工程施工周期为XXX天。
二、施工组织机构1.项目经理组项目经理:负责工程管理和协调各相关部门的工作,负责安排施工进度和质量控制。
副项目经理:负责项目的具体技术支持工作,配合项目经理完成各项工程任务。
2.施工队施工队长:负责组织施工人员和设备的调配,配合项目经理完成日常施工任务。
施工人员:根据施工计划进行各项工程施工,保证施工质量和进度。
3.质量监督组质量监督员:负责对施工过程中的质量进行监督和检查,及时发现和处理施工中的质量问题。
三、施工方案1.设备准备根据施工计划,提前准备好所需的施工材料,包括路灯杆、灯具、电缆等,确保在施工过程中不会因为材料不足造成停工延期。
2.清理工作在施工前,对道路上的垃圾、障碍物进行清理,保证施工的顺利进行。
3.基础施工先进行基础施工,包括挖孔、浇筑混凝土和安装基础灯杆。
要确保基础的牢固性和稳定性。
4.照明灯具安装完成基础施工后,开始进行照明灯具的安装,按照设计要求进行安装,保证灯具的稳定性和亮度。
5.电缆敷设安装完灯具后,进行电缆的敷设,保证电缆的牢固性和可靠性,同时防止电缆损坏。
6.管控系统安装根据需要,安装管控系统,包括计时控制、集中控制器等,确保路灯的智能化控制和管理。
7.完工验收在施工完成后,对整个工程进行验收,包括灯具的亮度、照明效果、控制系统的正常运行等,确保工程质量符合相关技术标准。
四、安全措施1.安全教育培训施工前对所有施工人员进行必要的安全教育培训,强调施工中的安全注意事项和防护措施。
2.施工现场标识在施工现场设置明确的标识,包括安全警告标志、施工区域划定等,避免外来人员进入施工现场。
3.设备检查维护定期对施工设备进行检查和维护,确保设备的安全稳定运行。

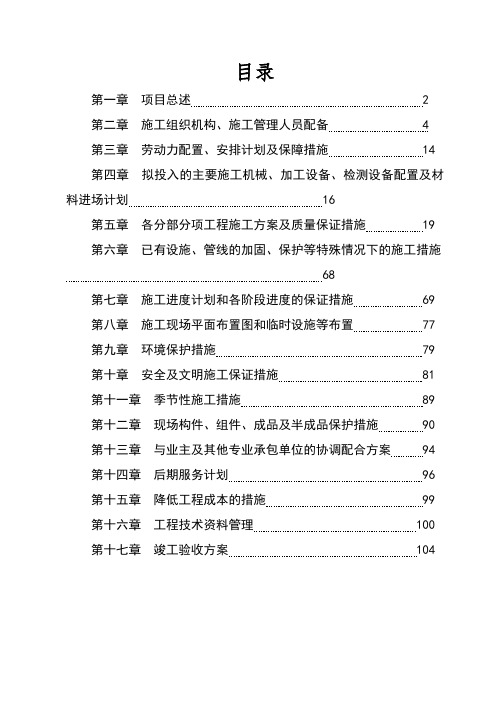

目录第一章项目总述 2第二章施工组织机构、施工管理人员配备 4第三章劳动力配置、安排计划及保障措施 14第四章拟投入的主要施工机械、加工设备、检测设备配置及材料进场计划 16第五章各分部分项工程施工方案及质量保证措施 19第六章已有设施、管线的加固、保护等特殊情况下的施工措施 68第七章施工进度计划和各阶段进度的保证措施 69第八章施工现场平面布置图和临时设施等布置 77第九章环境保护措施 79第十章安全及文明施工保证措施 81第十一章季节性施工措施 89第十二章现场构件、组件、成品及半成品保护措施 90第十三章与业主及其他专业承包单位的协调配合方案 94第十四章后期服务计划 96第十五章降低工程成本的措施 99第十六章工程技术资料管理 100第十七章竣工验收方案 104第一章项目总述第一节工程概况一、工程名称:平罗县玉皇阁大道延伸段(京藏高速公路-铁道口)太沙路(玉皇阁大道-山水大道)两侧路灯建设工程二、建设单位:平罗县林业和城市管理局三、建设地点:平罗县玉皇阁大道延伸段(京藏高速公路-铁道口)太沙路(玉皇阁大道-山水大道)四、工程概况:完成道路两侧 660 盏太阳能 LED 路灯及相关配套设施安装。
六、质量标准:合格七、工期要求:工期为50个日历天第二节施工组织总体设想一、施工组织设计编制主要依据:1、建设单位提供的施工设计图纸及其他要求。
2、现行国家有关规范、标准和规程。
《建筑工程施工质量验收统一标准》、《建筑电气工程施工质量验收规范》《电气装置安装工程电气设备交接试验标准》GB50150—91《机械设备安装工程施工及验收通用规范》GB50231—98《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148—90《电气装置安装工程电缆线路施工及验收规范》GB50168—92《电气装置工程电气照明装置施工及验收规范》GB50259—96《电气装置工程10KV配线工程施工及验收规范》GB50258—96本工程组织设计作为施工的指导性文件,在编制过程中我们对项目管理机构设置、劳动力安排、施工进度计划控制、机械设备配备、主要材料、构件供应计划和渠道、主要分部分项工程的施工方法、工程质量控制措施、安全保证措施、文明施工及环境保护措施等诸多因素进行了考虑,以突出施工组织设计的科学性、可行性。
路灯工程施工组织设计1. 引言1.1 项目背景路灯工程是城市基础设施建设中的重要一环,它不仅能够提供夜间照明,增加行人和车辆的安全性,还能够美化城市夜景,提升城市形象。
本文档旨在根据项目的具体情况,对路灯工程施工组织进行设计,确保施工过程安全高效。
1.2 项目概述本项目位于XX市市区,计划新建100根路灯,覆盖市区主要街道和公共场所。
路灯的类型为LED灯,设计寿命15年。
施工时间为3个月,预算为XXX万元。
2. 施工组织设计2.1 组织架构根据项目规模和施工流程,本项目的施工组织架构如下:•项目经理:负责整个路灯工程的全面管理和协调,保证项目按时按质完成。
•技术负责人:负责路灯工程的技术指导和质量控制。
•施工队长:带领施工队伍进行具体的施工工作。
•安全负责人:负责路灯工程的施工安全管理。
•材料管理员:负责路灯工程材料的采购和管理。
•现场监理:对路灯工程施工过程进行监督和检查。
2.2 施工流程1.前期准备:包括工程勘察、设计评审、施工图纸编制等工作。
2.基础工程施工:首先进行路灯基础的施工,包括挖掘基坑、铺设电缆等工作。
3.灯杆安装:安装路灯灯杆,同时进行电器接线和调试。
4.灯头安装:将灯头固定在灯杆上,并进行灯头与灯杆的连接。
5.灯具安装:将LED灯具安装在灯头上,并进行电气连接和调试。
6.系统调试:对整个路灯系统进行调试,包括电气系统、照明系统等。
7.完工验收:进行路灯工程的质量验收和安全验收。
2.3 施工方法1.基础工程施工:采用机械挖掘和人工清理的方式进行基坑的挖掘,采用专业设备进行电缆的铺设。
2.灯杆安装:采用吊车进行灯杆的安装。
3.灯头安装:采用脚手架和安全绳进行灯头的固定。
4.灯具安装:采用专业工具进行灯具的安装。
5.系统调试:由专业技术人员进行电气连接和系统调试。
3. 安全管理3.1 安全风险评估在路灯工程施工过程中,存在一定的安全风险,应对这些风险,需要进行安全风险评估。
主要的安全风险包括:1.高处作业风险:灯杆、灯头和灯具的安装都涉及到高处作业,存在摔落风险。
路灯施工组织设计方案路灯施工组织设计方案1. 引言路灯是城市公共设施中不可或缺的一部分,它们为行人和车辆提供了夜间安全行驶的照明。
因此,路灯的施工至关重要。
本文档旨在提供一个路灯施工的组织设计方案,以确保施工过程安全高效。
2. 项目范围本次施工涉及城市B区的路灯,总计200个路灯需要安装。
施工团队将负责设备安装和线路连接。
3. 施工队伍组织施工队伍将由以下成员组成:- 项目经理:负责整个施工过程的协调和监督;- 安装专家:负责安装路灯设备;- 电工:负责连接路灯线路;- 工人:负责辅助安装和其他零碎工作。
4. 施工物资和设备为了顺利完成施工,需要准备以下物资和设备:- 路灯设备:200个路灯、200个灯具支架;- 电线和接线端子:2,000米电线、400个接线端子;- 施工工具:螺丝刀、扳手、电钻、梯子等。
5. 施工过程施工过程将按照以下步骤进行:步骤1:施工筹备- 提前了解现场情况,包括供电情况、施工环境等;- 进行材料和设备的采购;- 制定详细的施工计划。
步骤2:路灯设备安装- 按照施工计划,先安装灯具支架;- 按照现场规划,将路灯设备安装到灯具支架上。
步骤3:线路连接- 根据设计图纸,确定每个路灯的电线长度;- 进行电线的剥皮和连接;- 确保电线连接牢固,无松动现象。
步骤4:电力接入测试- 进行电力接入测试,确保每个路灯正常供电;- 检查所有线路连接是否正确,修复任何电线接触不良的情况。
步骤5:施工清理- 清理施工现场的杂物和垃圾;- 对施工过程中的设备和工具进行清洁和整理。
6. 安全措施为了保障施工人员的安全,我们将采取以下安全措施:- 确保施工人员佩戴个人防护装备,如安全帽、防护服、安全鞋等;- 在施工现场设置明显的警示标志,以提醒过往行人和车辆注意安全;- 严格遵守电气安全操作规范,确保电线连接正确、绝缘良好;- 施工人员需经过相关培训和持证上岗。
7. 施工时间和进度预计整个施工过程需要两个月时间。
目录第一章工程概况 (1)第二章施工准备工作 (2)第三章施工顺序安排 (3)第四章施工方案 (4)第五章雨季及夜间施工措施 (6)第六章安全施工措施 (7)第七章文明施工和环境保护措施 (11)第一章工程概况一、编制依据1 国家、住建部及地方政府颁发的“工程质量管理条例”、“建设质量管理规定”、“中华人民共和国建设工程安全生产管理条例”、“建设项目环境保护管理条例”等政策、法规、条例、规定;2施工承包合同、招投标文件;3总体实施性施工组织设计;4 徐州市鼓楼区复兴北路北段改造工程施工图纸;5现场踏勘调查所获得的工程地质、地下管线布置、交通状况及施工环境等调查资料;二、编制范围徐州市鼓楼区复兴北路北段改造工程K0+000~K2+778.79段程,全长2778.79m。
三、工作内容拆除10cm沥青混凝土面层:49203m²拆除30cm二灰碎石机动车道基层:20043m²拆除20m石灰土机动车道基层:20043m²拆除15cm二灰碎石机动车道基层:29160m²拆除15m石灰土机动车道基层:29160m²拆除20cm二灰碎石人行道基层:4420m²拆除人行道:4420m²拆除路缘石:15390m拆除绿化带:4840m²第二章施工准备工作1 测量准备利用水准仪等测量仪器对全段路面进行路线复测,包括路线的平面、纵断高程、中线控制桩、假定水准点的复测。
2 技术准备根据施工图及有关的施工资料,组织技术人员进行图纸复核及现场核对,组织相关人员培训、学习相关技术规范及施工细则、设计文件,做好施工前的技术准备工作。
3 机械准备根据本段拆除工程量及施工特点,已组织挖掘机、自卸车等各类主要机械设备进场,可以满足该段前期拆除施工生产的需要。
详见附表。
4施工队伍准备为了保证该拆除进度满足总工期的要求,二支施工队伍均已进场,主要管理人员和技术人员均已到位,技术工种配套齐全、数量充足,可满足该分项工程施工生产的需要。
目录一、工程概况 (2)二、项目特点 (2)三、施工准备 (3)四、施工部署 (4)五、施工程序和主要施工方法 (5)六、施工的质量控制要求和安全注意事项 (11)七、工期保证措施 (11)八、质量保证措施 (12)九、安全保证措施 (13)十、环境保护措施 (15)一、工程概况本工程南起荆马河,向北至三环北路,规划红线宽度为40m,全长2778.79m,道路设计中心线以现状车行道中心为准。
横断面设计如下:3m人行道+4m非机动车道+1.5m绿化带+23m机动车道+1.5m绿化带+4m非机动车道+3m人行道。
本工程道路照明设计标准参照<<城市道路照明设计标准>> (CJJ 45-2006)、国际照明委员会(CIE)标准,复兴路为城市主干路标准,平均照度20LX,均匀度不低于0.40。
灯杆设臵在两侧隔离带,间距30米,两侧对称布臵。
原有灯杆可以继续使用,并增加49套双臂路灯,规格与原使用路灯一致。
路灯均采用普通的热镀锌等径杆,功率因数达到0.9,电缆线路末端电压降不大于10%。
本工程为改造项目,配电及控制设备均利用原有设备。
照明电缆在绿化带内及人行道下穿ø 75(内径ø 50)碳素螺旋管保护,过道路穿ø100热镀锌厚壁钢管保护,电缆保护管管口应无毛刺和尖锐棱角。
本工程采用TT 制保护接地系统,每杆灯基础均需做保护接地,做法参照原路灯基础图。
灯杆、灯具、就地配电箱外壳等不带电金属物体也需可靠接地。
二、项目特点:1、以考虑节省工程费用为原则。
2、组织各工种配合施工,以达到道路、绿化及其它工种互创施工条件、确保工程总进度。
三、施工准备1、技术准备⑴由技术负责人协助项目有关人员认真学习图纸,并进行图纸自审、会审工作,理解设计意图及施工质量标准,以便正确无误地施工。
由施工技术组认真编制该工程的施工组织设计,作为工程施工生产的指导性文件。
⑵通过学习,熟悉图纸内容,了解设计要求,施工所应达到的技术标准,明确工艺流程。
⑶进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,掌握和了解图纸中的细节。
⑷组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。
⑸组织图纸会审,由设计方进行交底,准确掌握设计图纸中的细节。
2、生产准备⑴劳动力的准备①根据确定的现场管理机构建立项目施工管理层,选择高素质的施工作业队伍进行该工程的施工。
②对工人进行必要的技术、安全、思想和法制教育,教育工人树立“质量第一,安全第一”的正确思想,遵守有关施工和安全的技术法规,遵守地方治安法规。
③特殊专业工种,将全部使用经特殊培训并有上岗证的施工人员。
⑵材料准备①根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,作好备料、供料工作和确定仓库堆场面积及组织运输的依据。
②根据材料需用量计划,做好材料的申请、订货和采购工作,使计划得到落实。
组织材料按计划进场,并作好保管工作。
③施工材料的发放用使用管理制订严格的材料领料制度,做到按需领料、按当日施工量领料,防止材料出库后造成的丢失损坏和污染。
⑶机械准备①根据专项施工方案中确定的施工方法、施工机具、设备的要求和数量以及施工进度计划的安排,编制施工机具设备需用量计划,组织施工机具设备需用量计划的落实,确保按期进场。
②主要机具一览表施工机械设备表:四、施工部署1、进场阶段对施工现场进行认真堪察,合理选定材料摆放区、制作区、工具存放区及废料堆放区,有条件的应设立材料仓库,便于管理。
制定现场作业顺序,不阻障其它工程的施工现场,根据可施工程度合理安排施工人员进场、材料进场及工具进场。
组织人力搞好现场的文明环境,临时用电架接灯光准备,施工人员进场前作适当的安全培训,技术培训,规章制度颁布,甲方要求传达等,使进场秩序良好。
2、主体阶段按工程进度计划,由项目经理部组织计划施工。
整个工程大体分为电缆管暗埋、路灯基础浇筑、电缆穿管敷设、路灯安装、控制柜安装、通电调试。
各阶段的施工存在重叠作业,施工应合理安排,相互提供最宽的工作面,并做好半成品或成品的保护工作,加强工作中的自检工作,对发现的不合格项目应及时组织人力处理,决不让不合格产品流入下道工序。
3、试验阶段达到满足业主要求,功能达到设计效果,外观达到优良水平。
4、竣工验收一次通过相关部门验收。
五、施工程序和主要施工方法1、路灯施工方案总体选择根据现场实际地质条件,灯基础土方采用人工配合挖机施工方案,基础下层采用土模,上层则用木模或钢模。
基础顶标高为该处路面高+10CM值,根据现场维护情况和路灯施工工期安排,结合我单位施工技术水平和现有设备、人员情况,可以满足全面开展。
2、电气总体程序要求⑴应按规定的施工及施工规范、质量评定标准以及标准图集施工。
⑵电气系统,按土建施工顺序,做好暗设电缆预埋线管,同时做好防预埋管堵塞的工作。
⑶灯基础浇注,路灯安装,电气系统穿电缆,控制柜安装,系统调试,通电实验。
3、工序流程施工中采用以下流程:定灯位→挖沟→埋管→浇注路灯基础→敷设电缆→绝缘测试→路灯安装→电气设备安装→实验、调试→自检→竣工验收4、施工方法⑴测量定位:按照施工图及现场情况,以灯位间距为30米为基准确定路灯安装位臵。
根据监理工程师审批后的控制点进行现场加设控制点工作,采用全站仪按极坐标法测设基础的位臵,用水准仪测出地面标高。
基础定位后经复核无误,增设护桩指导施工。
⑵老路基开挖:与各管线所属部门联系,掌握大概分布资料,通过开挖探槽了解地下管线详细分部情况,要求有序地开挖,并施作雨天临时排水沟,开挖时应有测量配合指导,切勿超挖、欠挖。
⑶基础土方开挖:采用挖掘机对基坑的大概深、长、宽度土方进行开挖,而后人工按图示尺寸修边到设计标高,若出现超挖,不得使用弃土就地回填,应采用级配碎石或砂回填到设计值。
⑷浇注路灯基础浇注:砼浇注时应对称、分层进行,每层厚度控制在25-30cm,采用插入式振捣器施工。
掌握混凝土的初凝时间,确保混凝土层面衔接质量,实现中间吊模的浇注时不翻浆而且能加高混凝土。
在砼强度达到2.5MPa时才可拆模。
洒水养生时应用细水均匀浇养,或采用聚酯薄膜保湿、保温养生7d。
⑸基础回填:待基础混凝土达到设计强度达75%以上时方可进行。
确保不碰坏基础成品,力求对称、分层回填,采用冲击夯压实。
⑹电缆保护管及电缆敷设:以距路基石50cm为中心,开挖宽30cm深50cm电缆管预埋沟,按照施工图纸预埋相应的电缆管。
电缆保护管敷设、电缆敷设阶段,施工队配臵常规的施工工具,以满足在电缆阶段,施工队可以分成两个施工点,使人力资源得到最充分的发挥,确保工程的进度,本工程的电缆保护管敷设、电缆敷设施工时各施工点配臵发电机、风炮机,敷设电缆施工时配臵小牵引车和小张力机各一套。
提高电缆敷设质量和敷设速度。
敷设电缆应符合下列要求:①电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清晰;②电缆的固定、间距、弯曲半径应符合规定,低压电缆在灯杆两侧预留量不小于1.5m;③电缆敷设前应按下列要求进行检查:A. 电缆保护管应畅通。
B. 电缆型号、电压等级、规格应符合设计要求。
C. 电缆外观应无损伤、绝缘良好,但对电缆的密封有怀疑时,应进行潮湿判断。
D. 电缆放线应放臵稳妥,钢轴的强度和长度与电缆盘的重量和宽度相配合。
E. 在带电区域内敷设电缆,应有可靠的措施。
④电缆沟应符合要求,沟内无杂物。
⑤保护管的连接、防腐应符合规定。
⑥电缆敷设时,不应损坏电缆保护管。
⑦电缆敷设时,应从的上端引出,不应使用电缆在支架上及地面磨擦拖拉。
⑧在下列地方应将电缆固定:A. 水平敷设的电缆,在电缆首末两端及转弯处、电缆接头的两端外;当对电缆间距有要求时,每隔5-10m处。
B、垂直敷设或超过48度倾斜敷设的电缆在每个支架上。
C、护层有绝缘要求的电缆,在固定处应加绝缘衬垫。
电缆盘设有专人监护,控制转速,人力敷设低压电缆时应注意手脚的安全,避免夹伤或压伤。
⑨灯杆的接线,应由经过培训的熟练工艺的人员进行:A. 接线时,一定要注意防止尘埃杂物落入绝缘内。
B.严禁在雾中或雨中进行室接线。
C.剥切电缆时不应损伤线芯和保留绝缘层。
附加绝缘的包扎、装配、热缩等清洁D.接线时应注意加强绝缘,密封防潮、机械保护等措施。
E.电缆线芯连接时,应除去线芯和连接管内壁油污层及氧化层。
压接模具与金具应配合恰当,压缩比应符合要求,压缩后应将端子或连接管上的凸痕修理光滑,不得残留毛剌。
F.装配、组合电缆终端和接头时,各部件间的配合或搭接处必须采取堵漏、防潮和密封措施。
G.电缆终端应有明显的相色标志,且与系统相位一致。
H.临界近带电体工作时应保持足够的安全距离。
⑺清理基础预埋件丝扣胶带、安装灯杆本工程路灯安装施工点配臵运输车、吊车、钢丝吊带、发电机、切割机、电焊机、角向砂轮机等。
使用吊车、特制的锁扣(防滑、牢固、能自松卸方便拆缷)、绳,控制吊点(杆高的1/3处),超过4级风不得安装。
吊车就位必须按施工方案中的吊车工作半径就位时,必须考虑到钢杆横担不要压汽车吊臂,以免钢杆法兰孔难于套进基础的地脚螺栓。
整基吊装一般以一点绑扎为宜,绑点高度以比得心高1-2米处;吊带及卸扣按施工方案选取直径和长度,卸扣在使用中发现有异常,必须向施工负责人反映。
灯杆离地后应对吃力点做全面检查,确无问题后继续起立,起立60度后减缓速度。
采用干硬性砂浆或薄钢板找平,用垂球法找正,立正后立即安装地脚螺丝。
路灯安装高度(从光源到地面)、垂直度、灯的照射角度、方向应符合业主要求。
灯具配件应齐全,无机械损伤、变形、油漆剥落、灯罩破裂等现象,灯具的防护等级、密封性能必须在IP65以上。
灯头应固定牢靠,可调灯头应按设计要求调至正确位臵。
5、电源安装施工方案⑴施工技术准备①施工前需准备的资料有:电气安装手册、电气安装技术方案、停送电施工方案等技术资料。
②组织技术人员进行施工会审,组织有关人员学习设计施工图及技术方案,了解设备的技术备件及性能,设备的基本结构,设备操作程序。
③组织有关人员进行技术交底,落实技术及安装要求,明确施工过程的危险点,停送电的注意事项。
⑵安装及工作程序①电气安装施工主要有:灯具的安装、灯杆内电力电缆的连接安装及电源控制箱安装。
②工艺流程六、施工的质量控制要求和安全注意事项1、路灯施工的全过程应顺序作业,灯杆外观顺直、流线、平滑、垂直;2、灯泡朝向统一、角度一致;3、灯杆的防锈层不得破坏;4、电缆线接头牢固可靠、防水绝缘、不易暴露;5、灯杆间距注意内外弧长修正;6、吊装时注意交通行人、行车的安全;7、灯杆在吊装时,一定要系遛绳,控制起重物的姿态稳定;8、吊装时要设臵警示标志。
七、工期保证措施1、加强技术指导,严格管理,进行有效的组织和协调。
