地下室顶板施工电梯加固方案
- 格式:docx
- 大小:25.17 KB
- 文档页数:4
施工电梯安装方案和基础位于地下室顶板上的安全加固方案报告一、施工电梯安装方案施工电梯的安装方案需要满足以下要求:1.建立安全管理体系,明确施工电梯安装的责任及相应的安全措施。
2.根据地下室顶板的结构情况,选择适合的施工电梯型号。
3.在施工电梯安装前,进行必要的勘察和测量,确定电梯的安装位置。
4.确保施工电梯的周围环境清理干净,避免杂物和障碍物影响电梯的安装。
5.进行施工电梯的组装和调试。
根据电梯的安装说明书,按照正确的顺序安装各个组件,并进行相应的调试和检测。
6.施工电梯安装完成后,进行全面的试验和检验,并满足相关技术规范的要求。
7.在施工电梯安装期间,制定安全措施,确保工人和相关人员的安全。
8.按照相关法律法规的要求,对施工电梯进行定期的维护和保养。
二、地下室顶板上安全加固方案在地下室顶板上进行基础的安全加固是确保电梯的安装质量和使用安全的关键之一、下面是一个地下室顶板上的安全加固方案:1.开展地下室顶板的结构勘察,确定加固方案。
根据勘察数据和计算结果,确保加固方案的合理性和可行性。
2.清理地下室顶板表面的灰尘和杂物,确保施工的平整度和干净度。
3.根据加固设计方案,选择合适的加固材料和工艺。
加固材料可以包括钢筋、混凝土和PC板等。
4.在地下室顶板上进行加固钢筋的安装。
根据加固方案,在地下室顶板上打孔,并将钢筋穿过孔洞,固定在顶板和地面之间。
5.开展混凝土加固。
根据加固方案,将混凝土浇筑到地下室顶板上,并用专用工具进行压实,确保加固层的密实性。
6.安装PC板进行二次加固。
根据加固方案,将预制的PC板安装到地下室顶板上,并使用专用的螺栓和螺母进行固定。
7.加固完成后,进行质量验收和检测。
对加固后的地下室顶板进行力学性能和安全性能的测试,确保加固工程的质量和效果。
8.编制加固方案总结报告,记录加固工程的过程和结果。
并提出后续维护和监测建议,确保地下室顶板的长期稳定和安全使用。
在施工电梯安装方案和地下室顶板上安全加固方案中,我们将注重技术、质量和安全三方面的综合考虑。
施工电梯安装方案及基础位于地下室顶板上的安全加固方案1.1施工电梯安装方案本工程高层采用6台SC200/200施工电梯。
负责高层主体及粗装饰阶段的垂直运输工作.一、准备工作1、人员准备:为保证安拆工作安全顺利进行,特成立安拆领导小组:2、部件检查:对各零部件进行检查,发现部件在运输贮藏,装卸过程中受到损伤的,必须进行更换,电梯要进行维修,保养,恢复电梯的良好性能并将导轨井架的插口,连接螺栓清除锈皮,适量涂抹润滑油,准备好各种安装工具.二、基本要求1、施工人员要求持证上岗,必须熟悉电梯性能,结构特点及操作方法,能及时处理作业中发生的问题.2、施工人员要明确分工,确定指挥联系信号,由专人统一指挥.3、遵守相关保证安全作业纪律,进入施工现场必须带好安全帽。
4、安装(拆除)时操作人员限额三人(平台上两人,操作室一人),同时其他重物不得超过250kg。
5、操作人员操作时必须系好安全带,穿防滑鞋,高空作业人员的身体情况要符合国家劳动局的有关规定,严禁酒后作业.6、施工现场应在施工电梯配电箱右方不超过5米处设置60A刀闸,闸箱内设置漏电保护器,加设安装电压要求380V±5%.7、大雨天、雾天及五级风以上的天气,不得进行安装和拆除工作.8、明确安装流程:底座→梯笼→放平衡重→第一节(4~6节)导轨架→上限位及上极限行程开关碰铁→第一道附着(校正)→电缆导线护线装置→第二节导轨架→……→最后一道附着→最后部分导轨架安装→上限位及上极限行程开关碰铁→天轮→平衡重安装→搭设料台→防护门安装→自检验收→正式报验三、底座、梯笼的安装1、基础(见下图)砼强度达到设计要求的C15标号后方可进行安装工作,安装前将基础清扫干净。
3、用水准仪抄平后,将地脚螺栓插入基础预留孔内,并浇筑C30素砼,待砼强度达到50%时,将螺母锁紧。
4、将平衡重吊入,平衡重下方垫适当高度的木方。
5、梯笼偏差调整1)、齿轮与齿条啮合侧隙调整:啮合侧隙用靠背轮进行调整,松开靠背螺母转动偏心套,就可以改变啮合侧隙,用塞尺测量啮合侧隙,当侧隙达到设计要求时(0。
地下室顶板上电梯基础加固施工方案施工准备首先,施工前需要制定详细的施工方案,并根据方案准备相应的工具、设备和材料。
同时,必须在施工前进行现场勘测和检测,以获取地下室顶板结构的相关数据。
加固设计在施工前,应根据地下室的结构特点和电梯的要求,综合考虑静荷载、动荷载和地震力的作用,进行加固设计。
设计方案包括基础的形式、尺寸、钢筋配置和混凝土强度等。
施工工序1.清理地坪:首先,需要将地坪上的附着物清理干净,为施工做好准备。
2.建立基础:按照设计方案,挖掘基础坑,然后按要求浇筑基础混凝土。
在混凝土浇筑前,需要进行基础钢筋的绑扎和检查,确保基础的坚固和牢固。
3.加固地下室顶板:在地下室顶板上铺设加固材料,如玻璃纤维布、钢筋网等,以增加地下室的承重能力。
然后,按照设计要求进行混凝土浇筑,确保加固层的稳固和可靠。
4.电梯井施工:根据设计要求,在地下室顶板上建造电梯井结构,包括电梯井墙和井道钢筋混凝土构件。
5.结构连接:将电梯基础与地下室顶板进行牢固的连接,以确保电梯基础和地下室顶板之间的承重传递。
安全措施在施工过程中,应严格遵守相关安全规定,并采取相应的安全措施进行施工。
如在高处作业时,必须佩戴安全帽、安全绳,严禁越过安全护栏等。
施工质量控制为了保证施工质量,应进行严格的质量控制。
施工过程中要进行相应的检测,如混凝土强度试验、钢筋绑扎质量检查等。
并合理安排工程进度和施工人员,确保施工质量和工程进度。
总结地下室顶板上电梯基础加固施工方案需要根据实际情况进行设计和施工,合理选取材料、采用合适的工序和措施,以确保加固效果和施工质量。
同时,施工过程中一定要注意安全,严格遵守相关规定,以确保施工过程的安全性和施工工程的可靠性。
文件编号:滇建八QC04 版筑·翠园工程地下室顶板面施工电梯下部支撑加固方案审定:审核:编制:云南工程建设总承包公司二0一0年十一月发放号:地下室顶板面施工电梯下部加固及支撑方案为了最大限度地加快施工进度,减少因在顶板面留洞留下渗漏隐患,现决定将各栋号所配施工电梯安设于地下顶板面上,并在下方作加固支撑,以保证结构安全及电梯的整体稳定性。
一、项目概况地下室设计为人防地下室,平时为车库和社区配套农贸市场,战时为二类人员掩蔽所, 全框架剪力墙结构,建筑抗震8度,使用年限50年。
地下室层高为5.1m(局部5.7m),顶板厚200mm(局部300mm),砼标号C40。
上部共有独立建筑物18栋,其中1-9栋号为高层住宅楼,数17-31层多种,建筑总高在55-95.6m之间;其余为总高度在15m以下的多层配套商铺。
二、设备选用1-9栋号高层住宅均采用SCD200/200J型双笼施工电梯,安装高度在55-101m之间。
安装位置位于单体栋号周边后浇带内侧,吊车井架架体距建筑物结构面约3m,标高为-0.6 m。
由于栋号较多,且各栋号开工时间差异较大,大部分栋号的施工电梯安装位置尚未确定,因此具体位置不逐一详述。
本方案设计取建筑层数最高的2栋号为原型,计算时统一按无梁无柱,最不不利情况进行验算,验算高度取最高101m。
后期制作统一按此样式及标准,不另做修改。
三、加固方案电梯安装时,地下室顶板底面设置200×200×10钢板四块,下方设4根Ф120㎜,壁厚5㎜的无缝钢管作为支柱(支柱并与钢板焊接牢固),施工电梯埋脚螺栓穿过地下室顶板及钢板连接。
支柱下脚设200×200×10钢板四块(事前与立柱焊接),安装就位后在钢板下四个方向打入钢锲使支撑柱与结构顶紧,并将钢锲与底部钢板焊牢,而后采用长度¢10长度8cm的膨胀螺栓与砼底板固定,最后在钢板内及周边浇筑5cm厚砂浆,防止螺栓及钢板锈蚀而产生位移。
施工电梯基础直接置于地下室顶板上采取加强措施。
(含按拆技术交底)因基础设置于地下室顶板上,故须对顶板进行加固处理,加固方案如下:采用Φ48×3.5钢管进行加固,在施工电梯导架中心四周1.8m×1.8m范围内立竿按300×300间距支撑并配备方木和可调顶托加固,其他在基础四边各加500范围内(设计浇筑混凝土基础范围为4000×5000,故在5000×6000范围)内立竿按500×500间距加固。
步距1000,扫地杆距地300。
混凝土标号较原设计提高一标号至C30。
待后浇带浇筑完毕后,强度达到100%时,方可安装施工电梯。
未在地库顶板上的,按厂家提供图纸施工。
施工电梯按拆一定按照厂家说明书进行按拆操作。
1、施工升降机应为人货两用电梯,其安装和拆卸工作必须由取得建设行政主管部门颁发的拆装资质证书的专业队负责,并必须由经过专业培训,取得操作证的专业人员进行操作和维修。
2、地基应浇制混凝土基础,其承载能力应大于150kPa,地基上表面平整度允许偏差为10m,并应有排水设施。
3、应保证升降机的整体稳定性,升降机导轨架的纵向中心线至建筑物外墙面的距离宜选用较小的安装尺寸1、进入现场必须遵守安全生产六大纪律。
2、装拆人员不准穿硬底、高跟皮鞋,衣着要灵活。
3、装拆前要检查吊索、吊环、吊钩等用具,不准带病操作。
4、电梯填充卸时无脚手架严禁作业。
5、拆下的零部件禁止放在梯笼内。
6、在拆下稳固撑过桥梁、导栓等部件时,悬空作业人员必须在各自的位置上与导轨架或建筑物上系好安全带。
7、安装和拆卸人员必须按高处作业要求,挂好安全带。
8、安装和拆卸过程中,要有专人统一指挥,并熟悉图纸、安装程序及检查要点。
9、装上两节立柱后,要在其两上方向调整垂直度,并把平衡重、梯笼就位。
10、调试梯笼。
调试导向滚轮与导轮间隙,以电梯不能自动下滑为限,并在离地面10m高度以内,做上下运行试验。

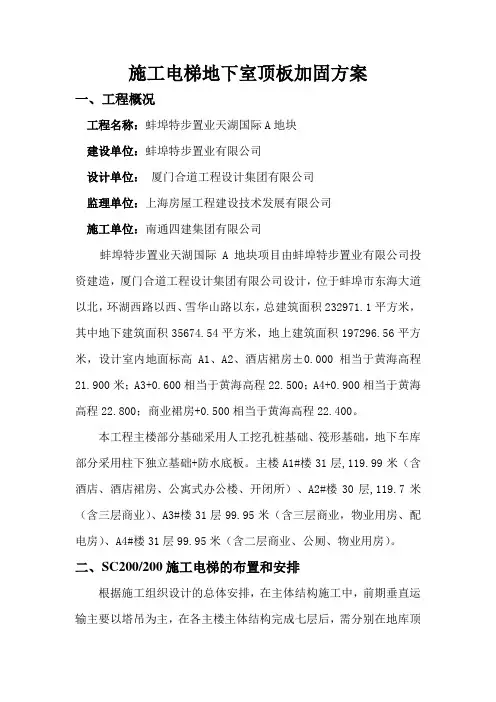

施工电梯地下室顶板加固方案一、工程概况工程名称:蚌埠特步置业天湖国际A地块建设单位:蚌埠特步置业有限公司设计单位:厦门合道工程设计集团有限公司监理单位:上海房屋工程建设技术发展有限公司施工单位:南通四建集团有限公司蚌埠特步置业天湖国际A地块项目由蚌埠特步置业有限公司投资建造,厦门合道工程设计集团有限公司设计,位于蚌埠市东海大道以北,环湖西路以西、雪华山路以东,总建筑面积232971.1平方米,其中地下建筑面积35674.54平方米,地上建筑面积197296.56平方米,设计室内地面标高A1、A2、酒店裙房±0.000相当于黄海高程21.900米;A3+0.600相当于黄海高程22.500;A4+0.900相当于黄海高程22.800;商业裙房+0.500相当于黄海高程22.400。
本工程主楼部分基础采用人工挖孔桩基础、筏形基础,地下车库部分采用柱下独立基础+防水底板。
主楼A1#楼31层,119.99米(含酒店、酒店裙房、公寓式办公楼、开闭所)、A2#楼30层,119.7米(含三层商业)、A3#楼31层99.95米(含三层商业,物业用房、配电房)、A4#楼31层99.95米(含二层商业、公厕、物业用房)。
二、SC200/200施工电梯的布置和安排根据施工组织设计的总体安排,在主体结构施工中,前期垂直运输主要以塔吊为主,在各主楼主体结构完成七层后,需分别在地库顶板上安装施工物料升降机,主要只解决主体二次结构中浇筑构造柱混凝土、砌筑工程施工中的砖、砂浆和粉刷装饰施工砂浆及施工人员等运输,以满足总体施工要求。
结合实际综合本工程选用了长沙中联重工科技发展股份有限公司生产的SC200/200人货两用施工升降机。
三、加固方法及承载力计算1、加固方法为确保地下车库顶板结构安全及施工电梯正常运行,在地下室顶板底部采用钢管构架顶撑对施工电梯关键承载部位的顶板进行加固支撑,使上部荷载直接通过钢管支撑传递给基础底板,限制顶板在施工电梯荷载作用下的变形。
地下室顶板上施工电梯专项施工方案一、施工概述地下室顶板上施工电梯是在地下室区域内进行电梯安装施工的一种特殊方式。
本文将针对地下室顶板上施工电梯的专项施工方案进行详细介绍,涵盖施工准备、安装过程、验收标准等内容。
二、施工准备1.工程测量:施工前需对地下室顶板进行测量,确保电梯尺寸和安装位置准确无误。
2.安全防护:施工现场需设置牢固的安全防护措施,保障施工人员和设备的安全。
3.材料准备:准备好所需的施工材料和设备,确保施工过程顺利进行。
三、施工过程1.顶板加固:在地下室顶板上进行加固,增强电梯安装区域的承重能力。
2.安装导轨:按照设计要求,在地下室顶板上安装电梯导轨,确保导轨的稳固和垂直度。
3.安装轿厢:将电梯轿厢缓慢吊装至安装位置,并正确连接导轨和悬挂系统。
4.安装主机:安装电梯主机及控制系统,并进行电气连接和调试。
5.调试验收:完成安装后,进行电梯的调试验收工作,确保电梯正常运行和安全性。
四、验收标准1.电梯运行平稳,无异常声音和振动。
2.电梯各项功能正常运作,包括上下行、开关门等。
3.安装工艺符合相关标准和规范,无质量问题。
4.安全防护设施完善,符合当地安全标准要求。
5.现场整洁,无安全隐患。
五、施工注意事项1.严格遵守安全操作规程,保障施工安全。
2.施工人员需熟悉电梯施工技术和操作规范。
3.定期检查设备和材料的质量和完整性。
4.施工过程中要注意对周围环境和其他设施的保护。
六、总结地下室顶板上施工电梯是一项具有挑战性的工程,需要严谨的施工方案和操作规范。
本文所介绍的专项施工方案涵盖了施工准备、施工过程、验收标准等方面的内容,旨在保障电梯施工的质量和安全。
施工人员在实际操作中应严格按照本方案进行操作,确保电梯安装工程的顺利完成。
芜湖碧桂园天门烟波二期一标段施工电梯基础(地下室顶板)加固方案广东永和建设集团有限公司2017年3月一、概况一层。
计划安装施工电梯一台,生产厂家为上海达舜机械有限公司,产品型号为SCD200/200。
施工电梯基础直接位于地下室顶板上(施工电梯基础尺寸为6m×4m),安装部位地下室顶板强度等级为C30,板厚250mm。
施工电梯基础部位加固支撑采用Φ48×3.5钢管,不考虑楼板受力,由钢管直接把荷载传至地下室底板。
加固支撑钢管间距800×800,步距1500,托梁采用100×100方木(具体详附图)。
二、地下室顶板及支撑验算1、荷载计算:施工电梯基础部位混凝土自重(4*6米)24t施工电梯自重(根据厂家提供的说明书按照110米高度计算):73节标准节*145公斤/节(10585公斤)+吊笼自重(含传动机构)2000公斤*2+围栏底座1000公斤+12道附墙架*100公斤/道(1200)+零配件815公斤=16600公斤施工荷载:2t×2个吊篮=4t转化为均布荷载q =(1.2×406+1.4×40)÷(4×6)=22.6KN/m22、板配筋验算按五跨连续计算,按最不利荷载布置,查表得:k v = -0.606 k f =0.644 k m = -0.105。
M max= -0.105×22.6×(0.8)2 = -1.52kN.mAsa= M max /0.95h0f y=1.52×106/(0.95×225×300)=23.7 mm2原配筋12@200在1m范围内As=113.04×1000/200=565.2mm2故满足要求。
3、钢管承载力验算V=1.3×ql=1.3×22.6×0.8×0.8=18.8 KNL0 = kμh0 =1.155×1.5×1500 = 2599mm壁厚3mm钢管i = d2+d124=482+4224= 15.95mmλ= L0/ i = 2599 ÷ 15.95 =163 查表φ =0.265σ =NφA=18.8×10000.265×4.24×100=167.3N/mm2 <205 N/mm2故立杆受力符合要求。
精心整理施工电梯安装方案及基础位于地下室顶板上的安全加固方案施工电梯安装方案本工程高层采用6台SC200/200施工电梯。
负责高层主体及粗装饰阶段的垂直运输工作。
一、准备工作1、人员准备:为保证安拆工作安全顺利进行,特成立安拆领导小组:2、部件检查:对各零部件进行检查,发现部件在运输贮藏,装卸过程中受到损伤的,必须进1234250kg。
5678自检验收→正式报验三、底座、梯笼的安装1、基础(见下图)砼强度达到设计要求的C15标号后方可进行安装工作,安装前将基础清扫干净。
3、用水准仪抄平后,将地脚螺栓插入基础预留孔内,并浇筑C30素砼,待砼强度达到50%时,将螺母锁紧。
4、将平衡重吊入,平衡重下方垫适当高度的木方。
5、梯笼偏差调整1)、齿轮与齿条啮合侧隙调整:啮合侧隙用靠背轮进行调整,松开靠背螺母转动偏心套,就可以改变啮合侧隙,用塞尺测量啮合侧隙,当侧隙达到设计要求时(0.3~0.5mm),将靠背轮螺母锁紧就可。
2)、梯笼相对于导轨井架对称的调整:a、使梯笼离开地面约10cm。
b、松开传动底板上的8个固定螺母,但不得卸下。
c、旋动传动底板,两侧的调整:使梯笼左右移动,当梯笼中心线相对于导轨井架中心线偏移小于def1234567确保安全施工。
)8、导轨井架接高到七~八节时需精确校准导轨井架的垂直度,其方法是:在导轨井架两垂直方向,距导轨井架约30米处,用经纬仪对齿条进行垂直观测,适当松动地脚螺母,用150×150不同厚度的调整垫,垫在底座导轨架与基础间的空隙处(尽可能的靠近导轨井架下的四条地脚螺栓),将导轨井架的垂直度调整到规定范围内(100米高时,垂直偏差不大于10厘米,每10米高度内允许偏差2厘米),紧固地脚螺栓,用调整垫将底笼与基础的空隙垫实,再用水泥浆填实抹平,待水泥砂浆凝固后,先进行导轨附着件及电缆导线装置的安装,再继续导轨架安装工作。
9、继续安装时,每装四节导轨井架都要进行一次垂直度核准。
施工升降机一、浙江义机施工电梯应用于分外施工方案的工程案例介绍万达广场工程位于江苏省南京市,为万达集团第一代城市综合体项目,集购物、家居、办公、休闲等多种业态于一体的大型综合性建筑群体,其中住宅区总建筑面积约133931m2,3幢并列的楼房,地上部分33层,建筑高度设定为100m,联体地下车库为无梁楼盖结构,楼板厚度400-500mm,住宅楼为剪力墙结构。
二、万达广场建筑工程实行浙江义机施工电梯施工的方案设计根据本工程现场条件,考虑到材料运输能力,1#楼设置3台,2#楼设置1台电梯,3#楼设置2台施工电梯,安装高度约100m,2、3#楼车库顶板已施工完毕,电梯基础设置在车库顶板上,1#楼车库顶板未施工且厚500mm,经过计算,可将电梯预埋支架在顶板浇筑时植入,不再单独设置电梯基础。
三、施工电梯基础设计及楼板加固设计本工程2、3#楼安装型施工电梯,升降机搭设高度为100m,共67节,每节自尊173kg,吊笼规格3m×1.3m×2.5m,混凝土基础为4.1m×5.6m×0.4m,强度等级C35,配筋双层双向12@200,位于地下室顶板。
3.1浙江义机施工升降机的基础承载力验算技术参数:吊笼重(双笼)2×1600kg,外笼重1100kg,轨道架重67×173kg,载荷重2×2000kg,对重重2×1000kg。
(1)电梯总自尊=吊笼重+外笼重+载荷重+对重重+轨道架重=(2×1600kg+1100+2×2000kg+2×1000+67×173)/100=218.33KN取荷载系数1.4,则G1=218.33×1.4=305.66KN(2)附着架、连杆、过道、电缆按总自尊的70%计算,G2=218.33×0.7=152.8KN(3)基础自尊G3=4.1×5.6×0.4×25=229.6KN考虑到动载,自尊误差及风载对基础影响,取系数n=2则基础总承载:G1+G2+G3=305.6×2+152.8 +229.6=993.7KN基础承载力=993.7KN/(4.1×5.6) =43.3KN/m2>40 KN/m(顶板设计承载力)结论:基础顶板xx不够,需对顶板底部加固。
世纪华庭工程施工电梯安装专项方案编制人:审核人:审批人:世纪华庭工程项目部二0一六年六月二十日目录一、工程概况 (2)二、编制依据 (2)二、安装前的准备工作 (2)三、安装定位 (4)四、基础设计及基底支撑设计 (6)五、附墙设计及验算 (12)六、安装与拆卸程序 (12)七、安装重点注意事项 (16)八、安装安全要求 (16)九、层门安装 (17)十、电梯检验及调试运行 (17)十一、施工电梯使用前注意事项 (20)十二、施工电梯安全操作规程 (20)十二、维护与保养 (20)一、工程概况本工程建设地点位于淮安市淮阴区北京东路与卫生路交界处(西南角),建筑面积约为48344.46m2,结构类型为框架剪力墙结构,地下一层,地上二幢高层分别为1#楼21层,2#楼28层,3#楼11+1层,二幢多层分别为4#楼6层、5#楼3层;1#楼建筑檐高为56.46 m,2#楼建筑檐高为84.5 m,3#楼建筑檐高为38.1 m,4#楼建筑檐高为24.5m,5#楼建筑檐高为13.4m。
各栋一至三为商业用房,三层以上为住宅用房。
本工程由江苏八冶置业有限公司开发,八冶建设集团有限公司承建,江苏华信勘测设计有限公司设计,江苏栋德工程管理有限公司监理。
结合现场实际情况,1#楼施工电梯安装于楼房南侧、2#楼施工电梯安装于楼房北侧,具体位置见附图。
施工电梯安装于地下室顶板上,由于地下室顶板荷载不能满足安装电梯要求,对电梯基础下部顶板进行加固,加固施工工艺及计算书附后。
根据施工需要,安装两台型号为SC200/200双笼施工电梯,解决施工过程中人员上下及材料的垂直运输问题。
1#楼安装高度为60m(40节标准节),2#楼安装高度为90m(60节标准节)。
本工程选用的SC200/200型施工电梯由χχχ建筑工程机械有限公司制造各项技术指标合格,主要技术参数如下表:主要技术参数二、编制依据国家和行业现行施工验收规范、规程、标准以及江苏省、淮安市关于建筑施工管理的有关规定。
建福家园小区1#楼施工电梯地下室顶板加固专项方案一、工程概况建福家园小区1#楼地下室1层,地上28层;该住宅区主体结构形式为剪力墙结构,建筑高度82.5米。
根据本工程拟安装施工电梯1台:因工程结构特点,施工电梯必须地下室顶板上,地下室顶板厚250mm,混凝土强度等级为C35。
施工电梯为SC200/200B型。
安装位置详见平面布置图。
二、地下室顶板加固施工方案为保证施工升降机正常运行及楼面安全,拟采用如下加固方案:在地下室采用钢管(φ48.3×3.6)搭设满堂脚手架(支撑面为3.4m×4.0m),把地下室顶板上的荷载传至地下室底板以满足安全施工要求。
满堂架搭设时采用立杆上加可调顶托,顶托上用木方(50×100mm)支撑顶板,立杆间距@500×500mm,底部垫方木板,水平钢管步距小于1200mm,立杆四周45度角设置剪刀撑连续设置到顶,上、下水平杆距立杆端部不大于200mm。
为确保施工电梯荷载能有效传递至地下室底板,可调顶托必须旋紧。
地下室空间应设置脚手架支撑体系。
脚手架立柱按柱距@0.5×0.5米布置,水平杆步距 1.2米双向设置,扣件连接。
地下室一层,从-0.6米以下至-4.550米需加固,搭设满堂脚手架,其搭设面积,按照电梯的平面尺寸布局:3.2*4.0(m),脚手架支撑体系立杆与楼板的接触面用木板,立杆上部用可调式底座调紧。
受力直至传到底板基础。
三、地下室顶板加固计算本计算书主要依据本工程施工图、施工升降机说明书、《施工升降机》(GB/T10054-2005),《施工升降机安全规则》(GB10055-2007),《建筑地基基础设计规范》(GB50007-2011),《混凝土结构设计规范》(GB 50010-2010)等编制。
1、参数信息1).施工升降机基本参数施工升降机型号:SC200/200;吊笼形式:双吊笼;架设总高度:90 m;标准节长度:1.5m;底笼长:3.4m;底笼宽:1.5m;标准节重:150kg;外笼重:1225kg;吊笼载重:2000kg;单个吊笼自重: 1480kg;2). 钢管参数:钢管类型:Ф48.3×3.6;2、荷载计算根据《设备说明书》按照架设最高90米计算,标准节60节,每节1.5米。
利工程联系单
18#-23#楼工程人货电梯安装在
地下室顶板上加固施工方案
因18#-23#楼位于地下室中间,人货电梯只有安装在地下室车库顶板上,因基础设置在地下室顶板上,人货电梯安装高度大,使用时间长,结构、装修时使用频繁,综合分析,决定在地下室人货电梯基础部位进行加固。
人货电梯基础利用地下室顶板钢筋作为电梯基础钢筋。
电梯基础范围内地下室顶板用小头不小于15cm的圆木支撑。
圆木下支撑点直接落在车库底板砼面上。
待人货电梯拆除后,在拆除加固区支撑系统。
在地下室顶板下设置12根小头不小于15cm的圆木,设置位置为人货电梯标准节四个角各设置一根;人货电梯的缓冲器位置各设置两根,轿厢位置各设置两根,均匀分布。
圆木上部设置方木,底部和中部位置用方木连接,形成整体。
(具体位置布置图)
请有关单位给予确认为感!
人货电梯基础加固圆木设置平面布置图。
施工电梯放置在地下室顶板上的加固支撑施工技术施工的工程中有许多高层建筑设计有地下室,施工电梯基础无法座落在土质地坪上,需要将施工电梯直接放置在地下室顶板上,而施工电梯的静载和动载,对地下室顶板梁板会造成一定的影响,甚至可能会导致梁板开裂,因此必须对施工电梯基础范围内的地下室顶板梁板进行加固支撑设计计算。
1.钢管加固地下室梁板的设计1.1设计方案1)施工电梯基础:采用厂家原设计的施工电梯钢筋砼基础5.3×4.2×0.3m直接放置在地下室顶板上,在施工电梯钢筋砼基础下方的地下室顶板下设置钢管支撑,直接将施工电梯的竖向荷载传递到地下室底板。
原施工电梯基础落在土上,现将基础设在钢筋砼顶板上,基础大小、配筋等不变。
全部竖向荷载直接由钢管承担,而全部水平荷载均由附着承担。
2)加固钢管的布置:采取施工电梯中心区钢管加密,外围钢管适当放稀布置,间距详图示。
核心区钢管纵横向间距为0.3×0.3m,外围钢管纵横向间距为0.8×0.85m、0.85×0.6m。
钢管步距小于1.6m。
3)立杆采用可调活动支撑,钢管立杆顶部上垫50×80mm方料与地下室顶板或梁的底部顶紧。
立杆顶部与底部自由端不得大于20cm(即必须按规范要求设置扫脚杆)。
1.2钢管支撑加固体系的计算施工电梯荷载落在地下室顶板上时,地下室顶板下的钢管支撑体系计算:地下室梁板结构本身的承载能力作为安全储备,全部荷载由钢管支撑承担。
根据厂家提供的《安装、使用、维修手册》中计算参数,按导架高度150m (约100个标准节)取值:1.静载:围栏重量:1225kg吊笼重量:2960kg对重重量:2516kg吊笼载重:4000kg导架总重量:19100附墙架电缆等:5730kg过道杆过桥连接杆:8595kg施工电梯总重量:(2980+5730+8595)×9.81=435876N施工电梯钢筋砼基础重:5.3×4.2×0.3×25=167KN=167000N静载=施工电梯+基础总重=435876+167000=602876N2.动载:额定载重量:2800kg冲击载荷:100%×2800=2800kg吊笼重量:50%×2960=1480kg对重重量:50%×2516=1258kg动载:8338×9.81=81796N=81.796KN=8.1796T3.核心加密区(36根钢管)承担总荷载:4.总荷载=静载+动载=452.9+81.796=534.6KN=53.46T单根立杆承受荷载:N1=53.46/36根=1.48T/根=14.8KN单根钢管稳定验算:步距取1.6m,i=15.8,ψ=0.155,A=489mm2 5.所有钢管(68根)承担总荷载:计算单根荷载平均值为N2=53.46/68=0.786T=7.86KNN2<N=14.8KN,能满足稳定要求。
地下室顶板上施工电梯专项施工方案一、施工概况在地下室顶板上进行电梯施工,目的是为了方便人员和物品在地下室和楼上之间的运输,提高楼宇的功能性和便利性。
本方案将详细介绍地下室顶板上施工电梯的施工流程、材料选用和安全保障措施。
二、施工流程1.施工前准备a.勘测地下室结构及尺寸,确定电梯的位置和尺寸。
b.制定施工方案,确定施工工序。
d.检查地下室结构是否满足电梯安装要求,如需结构加固,提前进行。
2.材料准备和加固a.准备电梯设备、扶手、轨道、控制盘等材料。
b.根据电梯设备要求加固地下室顶板,确保能够承受电梯的重量和震动。
3.安装电梯设备a.按照电梯供应商提供的施工图纸和指导书进行电梯设备的安装。
b.安装电梯轨道和导轨,确保其平整度和垂直度。
c.安装电梯井道和轿厢,注意保持水平。
d.安装电梯门、按钮和显示器等配件。
4.电气布线和调试a.进行电气配线工作,将电梯设备与电源连接起来。
b.进行电梯设备的调试,确保其正常运行和安全性能达标。
c.安装电梯防坠装置、限位开关、急停按钮等安全保护措施。
5.安全检测和验收a.进行电梯设备的安全检测,包括电器检测、机械运行检测和安全装置测试。
b.定期进行电梯设备的维护和保养,确保其安全可靠。
三、材料选用1.电梯设备:根据地下室的使用需求和载重要求选择适当的电梯设备,比如载人电梯或载货电梯。
2.加固材料:根据地下室顶板的结构和强度要求选择加固材料,如钢板、加固梁等。
3.电气材料:根据电梯设备的功率和电压要求选择电气线缆、断路器等电气材料。
4.安全保护材料:选择符合国家标准的电梯安全保护装置和配件,如防坠装置、限位开关、急停按钮等。
四、安全保障措施1.施工现场设立警示标识,指示施工区域,防止无关人员进入工地。
2.工作人员必须佩戴安全帽、安全鞋和防护手套,遵守安全操作规程。
3.施工期间,电梯井道必须设置防护栏杆,确保施工人员的安全。
4.在施工中对施工质量进行严格把关,确保电梯设备的安全性能。
目录一、编制说明二、工程概况三、安装位置四、地下室顶板加固方案五、地下室顶板加固计算六、安全措施一、编制说明为了保证XX沿线高层公寓安置房二标段工程安全、文明施工、按规范化要求并达到国家规定的标准,由于本工程有地下室一层,主楼周边均为一层地下车库,为了解决主楼砌筑及抹灰等施工材料垂直运输的问题,垂直运输机械(施工电梯)位置以及施工运输道路根据现场的实际情况和施工的需要安置在本工程主楼旁地下室顶板上。
二、工程概况本工程位于杭州市余杭区星桥镇,西临星都大道,北临一标段同步施工的基坑,南侧是星灵路,东临星韵路。
本工程由1#楼、2#楼、3#楼、4#楼、5#楼,6#楼,7#楼以及地下车库,七个住宅楼和地下室组成,建筑面积为105964.38平方米。
1#楼、2#楼、3#楼为框剪结构:地下1层、地上21层建筑高度为62.20m,5#楼为框剪结构:地下1层、地上22层建筑高度为65.2m。
4#楼、6#楼、7#楼为框剪结构:地下1层、地上22层建筑高度为65.10m,工程结构重要性系数为1.0 ,设计使用年限为50年,建筑结构安全等级为二级,工程所处场地的建筑场地类别为2级,设计基本地震加速为0.05g地震分组第一组,抗震设防烈度为6度,高层抗震设防类别为丙类。
相关单位:建设单位:XX城市建设集团有限公司设计单位:XX工程设计有限公司勘察单位:XX建筑设计研究院有限公司监理单位:XX工程建设监理公司施工单位:XX建设有限公司三、安装位置本工程1、2、3、4、5、6、7栋根据施工部署,主体施工到八层具备砌体施工条件,拟安装施工电梯:1#~7#楼均安装一台架设高度73米;总计7部施工电梯,安装条件由于施工现场场地狭窄,将施工电梯安装在各主楼旁地下室顶板上(标高:地下室顶板,具体位置详见电梯布置图),地下室顶板厚250mm,混凝土强度等级为C35。
其中1#安装在基坑外土质压实的照电梯图施工,其余6台安装在地下室顶板上。
宏瑞阳光郦城3号楼施工电梯
地下室顶板加固施工方案
一、概述
宏瑞阳光郦城3号楼高层住宅楼施工电梯的安装位置,根据现场情况需设置在160厚的地下室顶板上。
为确保地下室结构安全,满足施工电梯基础承载能力,在施工电梯基座区域地下室顶板下,设置钢管结构顶撑,防止结构变形过大,满足基础承载能力。
二、施工电梯技术要求:
本项目施工电梯采用成都双龙科创机械制造有限公司(生产厂家)生产的SC200/200.6施工电梯,电梯使用说明书中,地耐力要求导轨高度小于100m时不低于0.10MPa(100kN/㎡),根据设计单位提供的地下室汽车库顶板承载力为4.00KN/㎡。
地下室顶板不能满足要求。
三、结构层支撑措施:
为确保低下车库顶板结构安全及施工电梯正常运行,在地下室顶板底部采用钢管构架顶撑对施工电梯关键承载部位的顶板进行加固支撑,使上部荷载直接通过钢管支撑传递给基础底板,限制顶板在施工电梯荷载作用下的变形。
钢管构架顶撑采用¢48×3.5钢管立杆双向间距600×600,按施工电梯基础范围设置,双向水平杆步距1.50m一道,顶部采用U型顶托垫木方与顶板顶紧。
四、结构层支撑复合验算:
(1)SC200/200施工电梯荷载(按使用说明书-主要技术参数)
外笼重量: 1500kg
吊笼重量: 1500×2=3000 kg
对重重量(双对重):1120×2=2240 kg
吊笼载重(双笼):2000×2=4000 kg
导轨架总重(供需40节,每节重150㎏):40x150=6000㎏
合计: 16740 kg
附墙架、电缆、紧固件等约占电梯总重36% 6026kg 基础板重:13000kg
∑P=(16740+6026+13000)×9.80/1000=350KN
(2)钢管支承架体承载能力验算:(按轴心受压考虑)
(1)模板支承系统承载:
顶板底支撑钢管立杆(¢48×3.5)布置间距为600×600,水平杆步距≤1.50m,
支撑钢管立杆(¢48×3.5)有效面积A=397.4mm 2 钢管¢48×3.5回转半径:i=42
12d d +=44.424822+=16.01mm
计算长度:l 0=1500mm; λ=i l 0=01
.161500=93.7<[λ]=150 查b 类截面轴心受压钢构件稳定系数表:得=0.634
ϕ
c=A N .ϕ<[]=205N/mm 2
N= c..A=205N/mm 2 ×0.634×397.4=51.70KN 单根立杆受力面积:0.6m ×0.6m=0.36m 2
立杆支承系统承载能力:51.7KN ÷0.36m 2=143.611kN/m 2
注: 设计要求地下室顶板承载4.0kN/m 2,验算时未考虑顶板承载能力。
(2)支承系统上部荷载:
1.楼板荷载:25kN/m 3×1.0m ×1.0m ×0.16m=4kN/m 2
2.电梯使用荷载:479.6÷(
3.8m ×
4.4m )=28.684KN/m 2 合计:∑4×2+28.684×2=6
5.368kN /m 2<143.611kN/m 2
结论:钢管支承系统承载能力大于上部荷载,满足地下室顶板结构安全要求。
(3)地基承载力验算
基础底板承重满足承重要求。
五、 钢构架顶撑技术要求:
1. 钢管架顶撑的材料严格按上述要求选用。
2. 钢管架顶撑的搭设严格按《建筑施工模板安全技术规范》JGJ162-2008进行。
3. 顶撑立杆上部采用U 型顶托与结构之间必须垫设方木,且与结构顶平顶紧。
σσσϕ
4.钢管架顶撑施工完成,经验收合格后,方可安装使用施工电梯。
5.按地下室结构后浇带实际情况调整支撑布置。
6.施工电梯使用期间定期对钢管架构顶撑与架构进行顶紧处理。
7.施工电梯使用期间定期观察架体的变形情况,发现问题及时处理。
8.施工电梯使用期间严禁碰撞钢构架顶撑。
