钢筋优化策划商务策划
- 格式:ppt
- 大小:7.52 MB
- 文档页数:23

案例1:浅谈钢筋优化下料降低成本策划背景:合理的钢筋下料能够在较短的生产周期实现高品质的生产力,达到到提高经济效益的目的。
策划实施:负责钢筋的技术员应当熟悉图纸、图集、规范,防止下料过程中出现错误。
首先技术员制作钢筋料表时,需要合理的采用机械连接。
直径40mm的HRB400级环向钢筋采用机械连接时,一个正反丝套筒需要3个工人进行操作,通常顺利的情况下,需要花费约半个小时的时间才能操作到位。
可是现场实际施工的时候,经常都会出现许多钢筋机械连接出现不合格的情况。
因此从施工工期及施工质量与机械连接所节约的钢筋量比较来看,并不能达到在较短的施工周期实现较高的生产力。
再比如:某项目筏板基础(A+B+C)层内环板下面有4圈竖向钢筋,钢筋总根数为2219根。
施工图中钢筋的连接形式如下:在制作钢筋料表时,可以对该部分钢筋进行工程变更,将三种钢筋变成一根长度5.4米直径32mm的HRB400级钢筋。
实施效果:第一:节约资金。
经过工程变更后能够从原材料费用、钢筋加工人工费、现场绑扎人工费三个方面体现出所节约的量,比较如下:①原材料费用变更前:m前=[2.2m×3.85+(3.1m+2.4m)×6.31]×2219=95.805t;变更后:m后=5.4m×6.31×2219=75.610t。
变更后钢筋总的节约质量:m=95.805-75.610=20.195t1吨钢筋的综合单价大约为5000元,因此节约的原材料费用为:20.195×5000=100975元②钢筋加工人工费1吨钢筋加工的人工费大约为74.67元,因此节约的钢筋加工人工费为:20.195×74.67=1507.96元③钢筋现场绑扎人工费1吨钢筋现场绑扎的人工费大约为360元,因此节约的现场绑扎人工费为:20.195×360=7270.2元所以经过该工程变更的实施后,3号核岛筏基A、B、C层内环板下面2219根钢筋能够节约总的费用为:100975+1507.96+7270.2=109753.16元第二,变更后能更加有利于现场施工注意事项:根据以前的施工经验,如果按照施工图纸进行施工。
钢筋的制作加工的创优策划钢筋的制作加工创优策划?(1)施工准备①审图:如梁柱节点,剪力墙的门窗洞口钢筋过密,要提前放样;要考虑悬挑构件的绑扎、钢筋接头的控制等;要重视抗震构造的构造要求,如加强区、箍筋加密区、边跨柱头等;钢筋在构造上满足抗裂要求,如女儿墙根部等。
②翻样:通过翻样暴露钢筋过密对混凝土振捣造成的质量障碍,与设计协商解决;准确翻样是提高加工质量的前提;对复杂的节点要翻样设计,有问题时与设计共同研究解决,把钢筋绑扎的穿铁、上箍筋的先后顺序考虑周全,底板纵横多向钢筋的铺铁方法,柱梁结合部位的主筋位置、箍筋配制、保护层的控制应统筹考虑,满足设计要求的同时应简化施工;对控制钢筋位置正确的辅助工具,如梯子筋、马凳、定位箍筋、双F撑等,通过准确翻样,引导其加工质量和控制效果。
③机具准备:据需要准备钢筋加工机械,包括钢筋冷拉机、调直机、切断机、弯曲成型机、弯箍机、点焊机、对焊机、电弧焊机及相应吊装设备。
④材料准备:各种规格、各种级别的钢筋,必须有出厂合格证,进(厂)场后须经物理性能检定,对于进口钢材增加化学检验,经检验合格后方能使用。
⑤作业条件:各种设备在操作前检修完好,保证正常运转,并符合安全规定;钢筋抽料。
钢筋抽料人员要熟悉图纸、会审记录及施工规范,按图纸要求的钢筋规格、形状、尺寸、数量合理的填写钢筋抽料表,计算出钢筋的用量。
(2)施工工艺①原材验收:钢筋原材进场时,必须核对材质合格证炉批号与实际标牌炉批号要一致;进场钢筋取样复试必须合格,有必要时需做化学成分检验或其他专项检验;对有抗震设防要求的框架构造,其纵向受力钢筋的强度应满足设计要求;对一、二级抗震等级,钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;钢筋的屈服强度实测值与强度标准值的比值不应大于1.3;钢筋复试的批量和见证取样的百分率,应符合规定。
②钢筋加工冷拉钢筋必须按规定控制冷拉率,经计算标识钢筋的拉长区段,冷拉钢筋原始长度有变化时,要调整计算值。

钢筋翻样策划书3篇篇一钢筋翻样策划书一、项目背景随着建筑行业的不断发展,对于钢筋的需求也越来越大。
为了满足项目的需求,提高钢筋的利用率,减少浪费,降低成本,我们制定了本钢筋翻样策划书。
二、项目目标1. 提供准确的钢筋翻样图纸,确保施工的顺利进行。
2. 优化钢筋布置,提高钢筋的利用率,降低成本。
3. 减少钢筋浪费,降低项目的损耗率。
4. 确保钢筋翻样的质量,符合国家相关标准和规范。
三、项目实施计划1. 人员安排:成立钢筋翻样小组,由项目经理担任组长,组员包括钢筋翻样技术员、质量检验员等。
2. 材料准备:准备好所需的钢筋、图纸、计算器、钢尺等工具和材料。
3. 技术准备:组织钢筋翻样技术员进行技术培训,熟悉相关规范和标准,掌握钢筋翻样的技术要点和操作流程。
4. 翻样流程:根据设计图纸和施工要求,进行钢筋翻样计算,绘制钢筋翻样图纸,对翻样结果进行复核和优化,提交审核,经审核通过后,进行钢筋下料和加工。
四、质量控制措施1. 严格按照国家相关标准和规范进行钢筋翻样,确保翻样结果的准确性。
2. 加强对钢筋翻样技术员的培训和管理,提高其业务水平和责任心。
3. 对翻样结果进行复核和优化,确保钢筋的布置合理,利用率高。
4. 加强对钢筋原材料的检验和管理,确保钢筋的质量符合要求。
五、安全保障措施1. 对钢筋翻样人员进行安全培训,提高其安全意识。
2. 配备必要的安全防护用品,如安全帽、安全鞋等。
3. 在施工现场设置安全警示标志,提醒人员注意安全。
4. 加强对施工现场的管理,确保施工安全。
六、成本控制措施1. 优化钢筋翻样方案,减少浪费,降低成本。
2. 加强对钢筋原材料的采购管理,降低采购成本。
3. 合理安排施工进度,减少设备和人员的闲置时间,降低成本。
4. 加强对施工现场的管理,减少浪费和损耗。
七、项目验收1. 对钢筋翻样的准确性和合理性进行验收,确保符合设计要求和施工规范。
2. 对钢筋的加工质量进行验收,确保其尺寸、形状和质量符合要求。

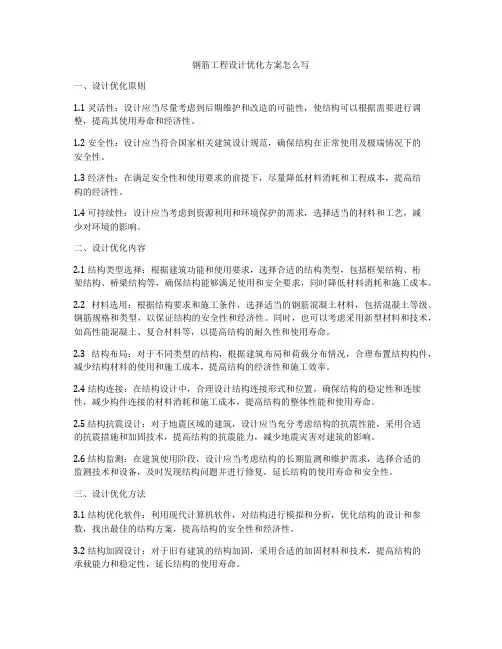

钢筋工程设计优化方案怎么写一、设计优化原则1.1 灵活性:设计应当尽量考虑到后期维护和改造的可能性,使结构可以根据需要进行调整,提高其使用寿命和经济性。
1.2 安全性:设计应当符合国家相关建筑设计规范,确保结构在正常使用及极端情况下的安全性。
1.3 经济性:在满足安全性和使用要求的前提下,尽量降低材料消耗和工程成本,提高结构的经济性。
1.4 可持续性:设计应当考虑到资源利用和环境保护的需求,选择适当的材料和工艺,减少对环境的影响。
二、设计优化内容2.1 结构类型选择:根据建筑功能和使用要求,选择合适的结构类型,包括框架结构、桁架结构、桥梁结构等,确保结构能够满足使用和安全要求,同时降低材料消耗和施工成本。
2.2 材料选用:根据结构要求和施工条件,选择适当的钢筋混凝土材料,包括混凝土等级、钢筋规格和类型,以保证结构的安全性和经济性。
同时,也可以考虑采用新型材料和技术,如高性能混凝土、复合材料等,以提高结构的耐久性和使用寿命。
2.3 结构布局:对于不同类型的结构,根据建筑布局和荷载分布情况,合理布置结构构件,减少结构材料的使用和施工成本,提高结构的经济性和施工效率。
2.4 结构连接:在结构设计中,合理设计结构连接形式和位置,确保结构的稳定性和连续性,减少构件连接的材料消耗和施工成本,提高结构的整体性能和使用寿命。
2.5 结构抗震设计:对于地震区域的建筑,设计应当充分考虑结构的抗震性能,采用合适的抗震措施和加固技术,提高结构的抗震能力,减少地震灾害对建筑的影响。
2.6 结构监测:在建筑使用阶段,设计应当考虑结构的长期监测和维护需求,选择合适的监测技术和设备,及时发现结构问题并进行修复,延长结构的使用寿命和安全性。
三、设计优化方法3.1 结构优化软件:利用现代计算机软件,对结构进行模拟和分析,优化结构的设计和参数,找出最佳的结构方案,提高结构的安全性和经济性。
3.2 结构加固设计:对于旧有建筑的结构加固,采用合适的加固材料和技术,提高结构的承载能力和稳定性,延长结构的使用寿命。

目录第一章编制依据 (3)1.1 编制依据 (3)第二章工程概况 (3)2.1 工程建设概况 (3)第三章实施项目及内容 (3)3.1 一般项优化 (3)3.1.1 盘螺盘圆打包带二次利用 (3)3.1.2 弯曲调整值 (4)3.1.3 钢筋原材优化 (4)3.1.4 筏板、墙、楼板钢筋根数优化 (4)3.1.5 优化下料合理搭配 (5)3.1.6 直螺纹连接优化 (5)3.2 基础部分 (7)3.2.1 “卜”字形马凳代替“几”字形马凳,马凳水平措施筋借用筏板主筋 (7)3.2.2 变截面筏板、下柱墩、集水坑等部位受力筋锚固优化 (7)3.3 剪力墙部分 (8)3.3.1 墙立筋起步间距 (8)3.3.2 剪力墙拉钩平直段优化 (9)3.3.3 剪力墙水平筋端头保护层优化 (10)3.3.4 墙中间排水平筋伸入端柱优化 (10)3.3.5 剪力墙立筋在基础中插筋优化 (11)3.4 柱/约束边缘构件部分 (11)3.4.1 柱及边缘构件内箍宽度优化 (11)3.4.2 柱立筋封顶锚固优化 (12)3.4.3 柱子变截面、变直径优化 (12)3.4.4 柱筋在基础插筋优化 (13)3.5 梁部分 (14)3.5.1 梁底筋通长优化 (14)3.5.2 非框架梁箍筋平直段长度优化 (15)13.5.3 非框架梁拉筋平直段长度优化 (16)3.5.4 本工程屋面梁端支座面筋优化 (16)3.5.5 梁内箍宽度优化 (17)3.5.6 框架梁端支座优化 (17)3.5.7 梁锚固优化(易忽略点) (17)3.5.8 梁纵筋拉通优化(易忽略点) (18)3.6 现浇板部分 (18)3.6.1 板受力筋起步间距优化 (18)3.6.2 板搭接长度优化 (19)2第一章编制依据1.1 编制依据第二章工程概况2.1 工程建设概况本工程位于*******。
地上包括3栋塔楼,分别对应A、B、C塔,裙房为商业。
第三章实施项目及内容3.1 一般项优化3.1.1 盘螺盘圆打包带二次利用①策划背景:原材盘螺盘圆进场均有约6米左右打包带。
