中导洞进洞施工作业指导书(作者:行云流水)1.适用范围适用于浅埋、偏压双连拱隧道。
2.作业准备2.1内业技术准备编制上报施工方案和开工报告。
认真审核图纸,分析地质勘查资料,对施工中可能出现的困难,预先制定处置措施。
对施工人员进行技术交底,对参加施工的人员进行岗前技术培训,考核合格后持证上岗。
2.2外业技术准备施工作业层所需的各种外部数据的收集。
修建生活用房,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公的需要。
3.技术要求3.1根据双连拱隧道的断面形式及隧道的围岩情况,采用台阶法形式进入中导洞,施工作业人员应严格按要求进行施作。
钢架的加工需按本作业指导书的要求制作并试拼,施工时应按要求的步骤进行作业。
3.2中导洞进洞开挖施工前,完成边仰坡防护与排水沟施工。
3.3布置监控量测点位,加强导线控制点复核完成。
3.4施工中应预留变形沉降量,过程中加强初期支护强度。
3.5超前小导管注浆要求饱满。
4.施工程序与工艺流程4.1施工程序为:临时设施修建施作洞顶截水沟测量放线洞口边仰坡开挖及支护中导洞洞身开挖及支护循环4.2工艺流程4.3施工步骤4.3.1临时设施修建,风、水、电等的准备工作完成。
4.3.2因中导洞设计标高低于与其相接的路基标高,防止洞口开挖后,山顶雨水流入洞内,施作洞顶截水天沟。
4.3.3首先进行边仰坡开挖与防护,施工方案为在洞口段路基开挖过程中设置斜坡道,长度40m,底口宽度10m,顶口宽度24m,采用拉T形槽的方法,达到提前进入中导洞开挖的目的。
4.3.4因隧道出口洞口处围岩很好,单轴抗压强度在75KPa以上,且无滴、渗水等不良现象,所以采用双层超前小导管的超前支护形式。
4.3.5在中导洞进洞之前,在洞口处1m长度内明洞暗做,目的为超前小导管施工起到导向墙的作用。
4.3.6采用“短进尺、弱爆破”的原则进行开挖施工,采用台阶法开挖。
4.3.7在开挖过程中加强初期支护,加强监控量测工作,根据量测数据,及时调整初期支护参数。

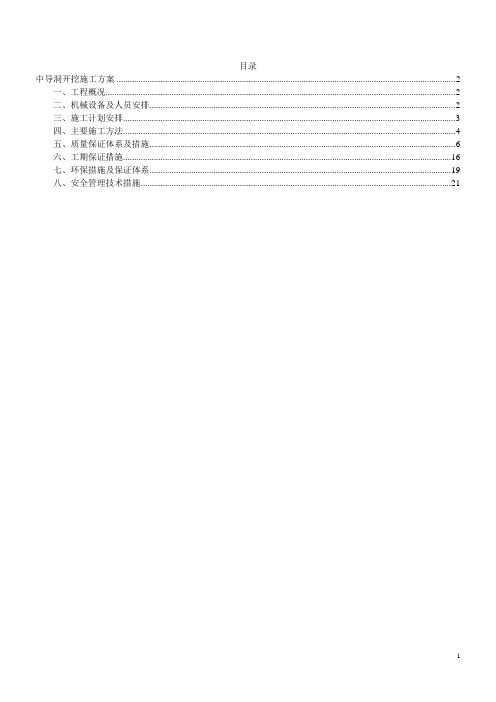

目录中导洞开挖施工方案 (2)一、工程概况 (2)二、机械设备及人员安排 (2)三、施工计划安排 (3)四、主要施工方法 (4)五、质量保证体系及措施 (6)六、工期保证措施 (16)七、环保措施及保证体系 (19)八、安全管理技术措施 (21)中导洞开挖施工方案一、工程概况1、彭家隧道设计为双连拱隧道,进口里程K29+950,出口里程为K30+380,隧道全长430m,线路纵坡-1。
8%,隧道最大埋深85m,洞净高5m,洞净宽10。
25m.隧道开挖区岩性:场地出露的地层有第四系全新残破坡积层粉质泥层,下伏基岩为元古界双桥山群混合岩花岗岩。
隧道位于扬子准地台西南部,构造面貌复杂,褶皱、断裂构造颇为发育,地层褶曲明显.隧道渗水以第四系松散岩类空隙潜水及基岩裂隙水。
2、中导洞开挖主要工程数量:喷射C25砼766。
4 m3,钢拱架支撑67.5T,砂浆锚杆12298m。
二、机械设备及人员安排1、中导洞开挖所需机械、设备见进场设备报验单。
2、人员安排三、施工计划安排本隧道准备从进口施工,为加快隧道施工进度,安排隧道进行24小时作业,台阶开挖,具体进度安排如下图:四、主要施工方法中导洞超前是双连拱隧道的必须工序,通过中导洞的施工,进一步探明隧道开挖区的地质、水文情况,为隧道正洞施工方案的确定提供可靠的依据.根据隧道围岩及构造发育情况,隧道的开挖采取两台阶法施工,掘进施工采取短进尺,弱爆破,反铲挖掘机扒碴,装载机倒退出碴,自卸汽车运至弃碴场的方法。
中导洞的临时支护采取锚、喷、网、工字钢钢架联合支护及超前支护措施,具体施工方法为:1。
中导洞开挖;(1)掘进:采取两台阶开挖,上台阶超前3-5m。
根据围岩情况每循环进尺1。
0-2。
0m。
爆破为微毫秒爆破,尽量减少对围岩的扰动;(2)扒碴:上台阶的弃碴采用反铲挖掘机扒至下台阶,并与下台阶弃碴一道运出洞外。
(3)出碴、运输采取装载机倒退出碴,自卸汽车运至指定弃碴场的无轨运输方式2。
一、交底目的为确保隧道中导洞施工过程中的安全,提高施工人员的安全意识,预防事故发生,现将隧道中导洞施工的安全技术要求进行交底。
二、施工前准备1. 施工人员必须经过专业培训,具备相应的施工技能和安全生产知识。
2. 严格按照设计图纸和技术规范进行施工,确保施工质量。
3. 术前应检查施工机械、设备、工具是否完好,确保安全可靠。
4. 事先了解地质条件,做好应急预案。
三、施工过程中注意事项1. 洞口施工(1)洞口路基及边、仰坡断面应自上而下开挖,一次将土石方工程做完,开挖人员不得上下重叠作业。
(2)边、仰坡以上山坡松动危石应在开挖前清除干净;施工中应经常检查,发现松动危石必须立即清除。
2. 爆破作业(1)爆破作业必须按现行国家标准《爆破安全规程》(GB6722)要求进行,编制爆破设计方案,制定相应安全措施。
(2)爆破前应进行安全检查,确保周边环境安全。
(3)爆破后,应在清除边仰坡上的松动石块后,方可继续施工。
地质不良时,边、仰坡应采取加固措施。
3. 钻眼作业(1)钻眼前,应检查工作环境的安全状态,应待开挖面清除浮石以及瞎炮处理完毕后方可进行钻作业。
(2)凿岩机的支架,在碴堆上钻眼时,应保持碴堆的稳定。
(3)用电钻钻眼时,不得用手导引回转的钎子、用电钻处理被夹住的钎子。
(4)不得在残眼中钻眼。
4. 人员安全(1)凡进入施工工地的人员必须正确佩戴安全帽等个人防护用品。
(2)洞内施工应由值班领工员统一指挥,按施工组织设计合理安排开挖、衬砌和运输等工序作业,减少交叉和相互干扰。
(3)爆破开挖应按照设计要求严格控制周边眼间距、外插角和装药量等参数,减少对围岩的扰动及超欠挖数量。
四、应急预案1. 遇到突发情况,立即停止施工,组织人员撤离现场。
2. 发生安全事故,立即启动应急预案,组织救援。
3. 及时上报相关部门,配合调查处理。
五、交底内容总结本次交底旨在提高隧道中导洞施工过程中的安全意识,确保施工安全。
施工人员应严格按照安全技术要求进行施工,确保工程质量与安全。
一、交底编号:编号:_______二、编制时间:年月日三、施工单位:施工单位名称:__________________四、交底部位:隧道中导洞施工五、接收单位:接收单位名称:__________________六、交底内容:1. 安全法规与规范遵守:- 严格按照国家相关安全法规、标准以及隧道及附属工程的施工技术规范、安全技术规定和设计要求组织施工。
- 确保施工过程中的每一步都符合《隧道工程施工及验收规范》等相关标准。
2. 安全意识与责任落实:- 深入贯彻“安全第一,预防为主”的方针,强化安全生产意识。
- 施工队、班组应指派责任心强的同志担任专职安全员和义务安全员,确保安全生产责任制落实到位。
3. 临时设施与安全防护:- 临时设施不得侵占道路及安全防护等设施,应符合防火、防尘、防爆、防洪、防盗、防雷电等安全和文明施工的要求。
- 施工现场必须设有保证施工安全要求的照明,不得有黑暗死角。
4. 人员安全装备与行为规范:- 进入施工现场的人员必须按规定戴好安全帽,作业人员不得穿拖鞋、高跟鞋、硬底易滑鞋。
- 两米以上高空作业人员必须佩戴安全带,并系好保险扣。
- 特殊工种人员必须持有效证件上岗。
- 施工作业时,操作人员必须精神集中,不得嬉闹,严禁酒后上岗。
5. 临时用电安全:- 现场临时用电线路必须符合国家《施工临时用电安全技术规范》要求,非电工严禁任意拉线接电。
- 配电系统施工组织设计要求设总配电箱、分配电箱、开关箱,并全部上锁,由专职电工保管钥匙。
实行分级配电。
6. 中导洞施工特殊注意事项:- 中导洞施工前,应对地质情况进行详细调查,确保施工安全。
- 钻眼作业前,应检查工作环境的安全状态,清除浮石以及瞎炮处理完毕后方可进行钻眼作业。
- 爆破作业应符合规定要求,爆破后应在清除边仰坡上的松动石块后,方可继续施工。
- 隧道门及端墙施工时,砌体工程脚手架、工作平台应搭设牢固,并设有扶手、栏杆。
起拱线以上的端墙施工时应设安全网,防止人员、工具和材料坠落。
导流洞上层开挖、支护施工方案技术交底1、工程概况乌东德水电站左岸布置有两条导流隧洞,即左岸1#、2#导流隧洞,其进口位于红崖沟、大茶铺崩坡堆积体下游侧,出口与左岸电站尾水明渠结合。
两条导流隧洞洞身段平行布置,衬后断面尺寸为16.5m×24.0m(宽×高),轴线间距42m~50m,洞身段均由3个直线段和2个圆弧段组成,洞长分别为1702.717m和1630.021m。
洞身出口段与电站尾水隧洞结合,结合段高程为800.0m,结合段长度分别为334.2m、278.8m,洞内最大纵坡分别为1.131%和1.277%。
2、施工布置2.1供风导流洞洞身段施工供风则采用在支洞内扩挖的方式分别在左上1#和左下1#施工支洞共布置4个空压站,系统高峰总供风能力为1344m3/min。
2.2 供电分别在左上1#和左下1#支洞内布置2#、3#、4#、5#共四个变压站,每变压站安装两台变压器,总容量5000KVA。
成形洞段的照明采用65~100W节能灯沿洞轴线10m一盏进行;工作面采用2×2KW移动式地灯辅以1KW移动式碘钨灯进行照明。
2.3 供水2012年11月以前从金沙江直接抽取,后期则从发包人提供的供水接口处取水。
导流洞内供水主管采用DN150钢管挂壁布置,各工作面需水从主供水管接引。
2.4 通风系统根据施工现场实际情况及施工过程中影响因素的多面性,导流洞通风方式拟采用压入式通风,洞内通风接力。
分别在左岸低线路复线洞进洞处和5-4隧洞洞口处各安装1台轴流式通风机,进行压入式通风,洞内安装接力风机。
同时在导流洞上游段上部5-3隧洞和导流洞下游段上部左岸进厂交通洞各布置两条通风竖井,进行自然通风。
2.5 排水导流洞内施工期排水采取移动泵站与固定泵站相结合的方式进行抽排,并经污水沉淀池处理达标后排入金沙江。
移动式排水采取钢水箱配水泵抽排;固定排水泵站分别布置在4条支洞离主洞洞壁20m的外侧,排水泵站在支洞内扩挖形成(集水容量145m3)。
一、交底目的为确保洞内施工过程中的安全,提高施工人员的安全意识,规范施工操作,特进行本次安全技术交底。
二、交底时间[具体时间]三、交底地点[具体地点]四、交底对象[参与洞内施工的所有人员,包括但不限于:施工负责人、技术员、安全员、班组长、操作人员等]五、交底内容1. 洞内施工概况(1)洞室位置、规模、结构形式及地质条件;(2)洞内施工工艺流程;(3)洞内施工进度安排。
2. 安全生产责任制(1)明确各岗位安全生产职责;(2)加强安全生产教育,提高全员安全意识;(3)严格执行安全生产规章制度。
3. 安全技术措施(1)洞内施工前,对洞室周边地质情况进行详细调查,确保施工安全;(2)洞内施工过程中,加强支护和监测,防止坍塌、涌水、涌砂等事故发生;(3)洞内施工设备、设施必须符合国家规定,确保安全可靠;(4)洞内施工过程中,严格遵守操作规程,确保施工质量;(5)加强通风、防尘、防毒、防辐射等措施,确保施工环境安全;(6)加强洞内施工安全管理,落实安全检查制度,及时发现和消除安全隐患。
4. 事故应急预案(1)制定洞内施工事故应急预案,明确事故报告、应急响应、救援措施等;(2)组织应急演练,提高应急处置能力;(3)加强事故调查处理,吸取教训,防止类似事故再次发生。
5. 安全防护措施(1)洞内施工人员必须佩戴安全帽、防尘口罩、防滑鞋等防护用品;(2)洞内施工过程中,加强照明、通风设施,确保施工环境安全;(3)洞内施工人员必须熟悉施工流程和安全操作规程,严格遵守;(4)施工过程中,加强现场安全管理,确保施工人员安全。
六、交底要求1. 施工人员必须认真听取安全技术交底,充分了解洞内施工安全注意事项;2. 施工人员应熟悉本岗位安全生产职责,确保施工安全;3. 施工过程中,严格遵守安全技术措施,发现安全隐患及时报告;4. 施工人员必须佩戴安全防护用品,确保自身安全;5. 施工单位应加强安全检查,确保施工安全。
七、交底签字[施工负责人签字][技术员签字][安全员签字][班组长签字][操作人员签字][日期]八、附则1. 本安全技术交底自签字之日起生效;2. 本安全技术交底内容如有变更,需重新进行安全技术交底;3. 本安全技术交底由施工负责人负责解释。
中导洞衬砌施工技术方案一、施工前准备工作1.施工前的调查与探测:进行地质勘探,确定地层和地下水位情况,为后续施工提供准确的地质信息。
2.制定详细的施工方案:包括施工工艺流程、施工顺序、材料和设备的选择等,以确保施工的安全和质量。
二、材料准备1.基础材料:选用高强度、抗压、抗腐蚀的材料,如水泥、砂浆、钢筋、聚苯板等。
2.洞壁支护材料:按照设计要求选择合适的洞壁支护材料,如喷锚网、锚杆、橡胶垫片等。
三、施工工艺流程1.洞壁准备:清理洞壁表面的杂物和污物,保证洞壁的清洁和平整。
2.基础处理:检查洞壁是否存在裂缝和不平整的情况,如有必要,进行修补和打磨。
3.涂覆粘结剂:在洞壁表面涂覆一层粘结剂,使洞壁表面光滑,并提高洞壁与砌石材料的附着力。
4.砌石施工:按照设计要求和标准,进行砌石施工,包括砌石顺序、砌缝、砌墙等。
5.防渗措施:在洞壁表面涂覆一层防渗材料,保证洞壁的防水性能。
6.洞壁支护:根据洞壁的情况,选择合适的支护材料,对洞壁进行支护,以提高洞壁的稳定性和安全性。
7.施工完工验收:对施工的质量进行验收,确保施工符合设计要求和标准。
8.施工安全措施:在施工过程中,严格遵守安全规章制度,加强施工现场的安全管理,保障施工人员的安全。
四、施工注意事项1.洞壁准备:在清理洞壁表面时,要注意保护洞壁的完整性,避免对洞壁造成二次破坏。
2.涂覆粘结剂:要保证粘结剂的质量和涂覆层的均匀性,以提高砌石材料的附着力。
3.砌石选择:根据洞壁的情况和设计要求,选择合适的砌石材料,如石材的抗压强度、断裂韧度等。
4.施工质量控制:对砌石的质量进行严格控制,包括砌石的水平度、垂直度、砌缝的大小等,以确保砌石的质量。
5.施工安全措施:在施工过程中,要加强施工现场的安全管理,做好施工人员的安全教育和培训,提高施工人员的安全意识。
五、施工质量控制1.砌石的质量:按照设计要求和标准,对砌石的外观、尺寸、强度等进行检查和测试,确保砌石的质量。
洞口施工技术交底6篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!洞口施工技术交底6篇【第1篇】洞口施工-安全技术交底交底内容:一、洞口的路基、边、天沟、仰坡面应自上而下开挖,一次将土石方工程做完,开挖人员不得上下重叠作业。
施工洞的留置及处理技术交底记录一、施工洞的留置技术交底施工洞是指在建筑施工过程中为了便于通行、安装设备或进行其他工程作业而在墙体或地面上开设的孔洞。
施工洞的留置技术交底是为了确保施工质量和施工安全,下面是施工洞的留置技术交底的具体内容:1.留置位置:确定施工洞的具体位置和尺寸,包括洞口的高度、宽度和与周围结构的间距等。
要与设计图纸和施工图纸进行核对,并根据现场实际情况进行调整。
2.留置方法:确定施工洞的留置方法,可以采用钻孔、切割等方式进行开洞。
要根据施工洞的尺寸和结构要求,选择合适的留置方法,并组织专业人员进行施工,确保施工质量。
3.留置时间:确定施工洞的留置时间,根据施工进度和工期安排,制定施工洞的开设计划。
要与相关人员进行沟通和协调,确保施工洞的开设及时,不影响施工进度。
4.安全措施:确定施工洞的安全措施,包括施工洞的施工保护和临时封堵措施等。
要根据施工洞的位置和用途,制定相应的安全措施,并进行详细的交底,确保施工现场的安全。
二、施工洞的处理技术交底施工洞的处理是指在施工完成后对施工洞进行封堵、修复等工作,以保证建筑结构的完整和安全。
下面是施工洞的处理技术交底的具体内容:1.封堵材料:确定施工洞的封堵材料,要选择能够与周围结构相容的材料,并满足防火、防水、防潮等要求。
要根据施工洞的位置和用途,确定封堵材料的性能和规格,并进行交底。
2.封堵方法:确定施工洞的封堵方法,可以采用砌块封堵、砼封堵等方式进行修复。
要根据施工洞的尺寸和结构要求,选择合适的封堵方法,并组织专业人员进行施工,确保封堵质量。
3.施工顺序:确定施工洞的处理顺序,包括封堵施工、修复施工和清理杂物等工作。
要根据施工洞的数量和位置,合理安排施工顺序,并组织专业人员进行施工,确保施工进度。
4.质量验收:确定施工洞处理的质量验收标准和方法,包括视觉检查、抗压强度检测等。
要根据施工质量验收规范,制定验收标准和程序,并进行相关人员的交底,确保施工质量。
一、交底项目:打眼作业二、交底目的:为确保打眼作业过程中的安全,提高作业人员的安全意识,防止事故发生,特制定本安全技术交底。
三、适用范围:适用于各类建筑工程中的打眼作业。
四、交底内容:1. 作业人员要求(1)作业人员必须经过专业培训,具备一定的打眼作业技能和安全知识。
(2)作业人员应熟悉本工种的安全操作规程,掌握打眼工具的使用方法。
(3)作业人员必须穿戴好个人防护用品,如安全帽、工作服、防护眼镜、防尘口罩等。
2. 作业环境要求(1)作业场地应平整、坚实,不得有积水、油污等影响作业的物品。
(2)作业场地周围应设置警示标志,防止无关人员进入作业区域。
(3)作业现场应保持通风良好,确保空气质量。
3. 作业前的准备(1)检查打眼工具是否完好,如电钻、冲击钻、风钻等。
(2)检查作业人员的安全防护用品是否齐全。
(3)检查作业现场的安全设施,如安全帽、安全带、防护栏杆等。
4. 作业过程中的注意事项(1)打眼前,应检查待打孔的墙体或构件,确保无裂纹、空洞等缺陷。
(2)打眼时,操作人员应站在稳固的位置,握紧工具,防止因振动而导致工具滑落。
(3)打眼过程中,如发现异常情况,应立即停止作业,查明原因并采取措施后,方可继续作业。
(4)打眼时,应注意观察周围环境,防止工具伤及他人。
(5)打眼过程中,如需移动作业位置,应先将工具放下,确保安全。
5. 作业后的清理(1)打眼完成后,清理作业现场,清除废渣、粉尘等。
(2)检查作业区域的安全设施,确保无损坏。
五、检查与验收1. 作业人员应定期对打眼工具进行维护保养,确保其正常使用。
2. 安全管理人员应定期对作业现场进行安全检查,发现问题及时整改。
3. 作业完成后,安全管理人员应对作业现场进行验收,确保安全无隐患。
六、应急预案1. 发生安全事故时,作业人员应立即停止作业,保护现场,并向相关负责人报告。
2. 安全管理人员应迅速启动应急预案,组织救援,确保受伤人员得到及时救治。
3. 事故调查组应尽快查明事故原因,提出整改措施,防止类似事故再次发生。
