9通讯(光缆)工程
- 格式:doc
- 大小:305.50 KB
- 文档页数:9

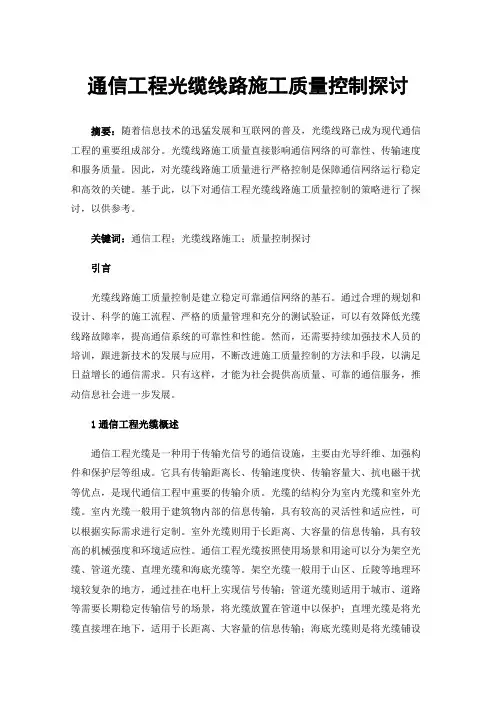

通信工程光缆线路施工质量控制探讨摘要:随着信息技术的迅猛发展和互联网的普及,光缆线路已成为现代通信工程的重要组成部分。
光缆线路施工质量直接影响通信网络的可靠性、传输速度和服务质量。
因此,对光缆线路施工质量进行严格控制是保障通信网络运行稳定和高效的关键。
基于此,以下对通信工程光缆线路施工质量控制的策略进行了探讨,以供参考。
关键词:通信工程;光缆线路施工;质量控制探讨引言光缆线路施工质量控制是建立稳定可靠通信网络的基石。
通过合理的规划和设计、科学的施工流程、严格的质量管理和充分的测试验证,可以有效降低光缆线路故障率,提高通信系统的可靠性和性能。
然而,还需要持续加强技术人员的培训,跟进新技术的发展与应用,不断改进施工质量控制的方法和手段,以满足日益增长的通信需求。
只有这样,才能为社会提供高质量、可靠的通信服务,推动信息社会进一步发展。
1通信工程光缆概述通信工程光缆是一种用于传输光信号的通信设施,主要由光导纤维、加强构件和保护层等组成。
它具有传输距离长、传输速度快、传输容量大、抗电磁干扰等优点,是现代通信工程中重要的传输介质。
光缆的结构分为室内光缆和室外光缆。
室内光缆一般用于建筑物内部的信息传输,具有较高的灵活性和适应性,可以根据实际需求进行定制。
室外光缆则用于长距离、大容量的信息传输,具有较高的机械强度和环境适应性。
通信工程光缆按照使用场景和用途可以分为架空光缆、管道光缆、直埋光缆和海底光缆等。
架空光缆一般用于山区、丘陵等地理环境较复杂的地方,通过挂在电杆上实现信号传输;管道光缆则适用于城市、道路等需要长期稳定传输信号的场景,将光缆放置在管道中以保护;直埋光缆是将光缆直接埋在地下,适用于长距离、大容量的信息传输;海底光缆则是将光缆铺设在海底,用于跨海通信,具有较高的安全性和稳定性。
通信工程光缆的制造过程包括光纤预制棒制造、光纤拉丝、涂覆保护层、护套加工等多个环节。
其中,光纤预制棒是制造光纤的核心材料,其质量和性能直接影响光纤的性能和稳定性。
通信工程施工做什么一、通信工程施工的主要内容1. 土建工程通信工程的建设需要进行一定的土建工程,包括塔基的建设、机房的建设等。
塔基的建设需要进行地基的处理、混凝土浇筑等工作,而机房的建设需要进行地基的处理、墙体的砌筑、屋面的施工等工作。
2. 设备安装通信工程中需要安装各种通信设备,包括天线、室内覆盖设备、传输设备等。
设备安装需要进行设备的吊装、固定、连接等工作,确保设备安装牢固、连接正常。
3. 线路敷设通信工程的建设需要进行各种线路的敷设,包括光纤、同轴电缆、网线等。
线路敷设需要进行线路的铺设、连接、封装等工作,保证线路的连接稳定、信号传输畅通。
4. 调试通信工程建设完成后,需要进行通信设备的调试,确保通信设备的性能正常。
调试工作需要进行设备的参数设置、信号测试等工作,确保通信设备能够正常工作。
二、通信工程施工的要求1. 施工质量通信工程施工的质量直接关系到通信网络的使用效果,因此施工质量是施工的首要要求。
施工人员需要认真执行设计方案和施工图纸,确保施工质量达到设计要求。
2. 施工进度通信工程建设通常受到时间的限制,因此施工进度是施工的重要要求。
施工人员需要合理安排施工进度,严格执行施工计划,确保施工能够按时完成。
3. 安全生产通信工程施工需要涉及各种设备和工具,因此安全生产是施工的重要要求。
施工人员需要严格执行安全操作规程,做好施工现场的安全防护,确保施工过程的安全。
4. 合理成本通信工程建设需要投入一定的成本,因此合理成本是施工的重要要求。
施工人员需要有效控制施工过程中的成本,确保施工过程的经济效益。
三、通信工程施工的流程1. 施工准备在通信工程施工前,需要进行相应的施工准备工作,包括确定施工方案、准备施工设备、筹备施工人员等。
2. 施工实施根据施工图纸和设计要求,进行通信工程的实际施工工作,包括土建工程、设备安装、线路敷设、调试等。
3. 施工验收通信工程施工完成后,需要进行施工的验收工作,确保施工质量和施工效果符合设计要求。

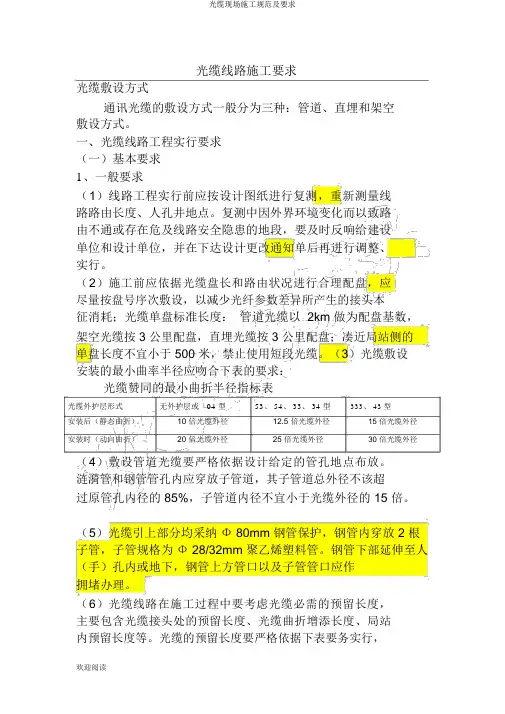

光缆线路施工要求光缆敷设方式通讯光缆的敷设方式一般分为三种:管道、直埋和架空敷设方式。
一、光缆线路工程实行要求(一)基本要求1、一般要求(1)线路工程实行前应按设计图纸进行复测,重新测量线路路由长度、人孔井地点。
复测中因外界环境变化而以致路由不通或存在危及线路安全隐患的地段,要及时反响给建设单位和设计单位,并在下达设计更改通知单后再进行调整、实行。
(2)施工前应依据光缆盘长和路由状况进行合理配盘,应尽量按盘号序次敷设,以减少光纤参数差异所产生的接头本征消耗;光缆单盘标准长度:管道光缆以 2km 做为配盘基数,架空光缆按 3 公里配盘,直埋光缆按 3 公里配盘;凑近局站侧的单盘长度不宜小于 500 米,禁止使用短段光缆。
(3)光缆敷设安装的最小曲率半径应吻合下表的要求:光缆赞同的最小曲折半径指标表光缆外护层形式无外护层或04 型53、 54、 33、 34 型333、 43 型安装后(静态曲折)10 倍光缆外径12.5 倍光缆外径15 倍光缆外径安装时(动向曲折)20 倍光缆外径25 倍光缆外径30 倍光缆外径(4)敷设管道光缆要严格依据设计给定的管孔地点布放。
涟漪管和钢管管孔内应穿放子管道,其子管道总外径不该超过原管孔内径的 85%,子管道内径不宜小于光缆外径的 15 倍。
(5)光缆引上部分均采纳Φ 80mm 钢管保护,钢管内穿放 2 根子管,子管规格为Φ 28/32mm 聚乙烯塑料管。
钢管下部延伸至人(手)孔内或地下,钢管上方管口以及子管管口应作拥堵办理。
(6)光缆线路在施工过程中要考虑光缆必需的预留长度,主要包含光缆接头处的预留长度、光缆曲折增添长度、局站内预留长度等。
光缆的预留长度要严格依据下表要务实行,对特别地段可联合工程现场实质状况确立。
光缆预留长度表项目光缆接头重叠长度人(手)孔内自然曲折增添长度光缆沟或管道内曲折增添长度架空光缆曲折增添长度地面局站内每侧预留(进线室内)因水利、道路、桥梁等建设规划以致的预留敷设方式单位直埋管道架空米5-105-105-10米0.5-1%7‰10‰米7-10‰米10-20可按实质需要调整米按实质需要2、光缆布放端别的确定XX局为 A 端, XX 中继站为 B 端。
浅谈通讯工程中光缆线路敷设要点摘要:随着近些年光纤通信的发展,光缆施工技术的难度也越来越大,怎样正确利用光缆施工技术以及提高施工质量是一项需要考虑的问题,也是线路安全的关键所在。
本文将对通信工程中光缆线路的各技术要点进行分析,介绍一些通信系统中的工作原理,研究敷设环节的主要技术,为相关研究作出参考。
关键词:通讯工程;光缆线路敷设;要点前言:随着近些年来科学技术的进步与发展,光纤通信技术应用范围广泛。
光纤通信技术的进步极大地提高了光纤通信的发展,光缆线路敷设质量也影响着网络完全,只有提高敷设质量水平,才能为光纤通信工程安全运行提供保障。
进入21世纪之后国家大力支持光纤通信技术领域的技术研发工作和产品创新,取得到了一个更高层次上的突破性进展,各种通信新技术的不断地涌现,大大地提高了光纤通讯的能力,光纤通讯产品的市场使用的范围也还在继续不断扩大。
1.光缆通信系统的工作原理光缆通信系统的工作原理是在光纤光缆传输功能的基础上,传输光信号,使信息得到传输与交流。
光缆线路敷设的施工环节主要有四个主要环节:第一,准备工作以及施工前的检验、材料准备、切割机械准备、周边设备准备等。
第二,敷设光缆线路中的敷设过程是通信网建设中含金量最高、技术要求最高的一个环节,需要给予高度重视。
第三,成段光纤线路的延长、串并联等环节离不开对光纤光缆的接续。
第四,通过各种仪器以及技术对已经完成的线路进行检查,及时发现存在的问题和故障,为光缆通信系统打好基础。
2.通信光缆线路敷设技术2.1直埋光缆敷设直埋光缆敷设通常采取人力抬放敷设和机器牵拉敷设二种方式完成。
在机器牵拉敷设电缆之前,线路上必须设置滑轮乐队,以避免将电缆扯拽。
在人力抬放铺设电缆之前,必须对抬放工作人员进行必要的培训,在抬放后必须有统一的指令调度,并且抬放电缆后光缆不能再出现大弯曲和小弯。
在铺设电缆时要避免电缆的损坏,对电缆破损处也要进行修补[1]。
在电缆铺设后,要按计划的要求对电缆金属排水处进行就地绝缘试验,并及时处理好绝缘问题。
通讯工程施工标准目录一、总则二、工程前期准备三、施工现场布置四、主要设备安装五、光缆敷设六、综合布线系统安装七、调试与验收八、安全与保障一、总则通讯工程施工是指按照设计要求和相关标准,对通信设备和通信网络进行安装、调试和验收的过程。
通讯工程施工标准的制定旨在规范施工行为,保障工程质量,确保通讯系统正常运行。
本标准适用于通讯工程施工的全过程管理,包括工程前期准备、施工现场布置、主要设备安装、光缆敷设、综合布线系统安装、调试与验收、安全与保障等环节。
二、工程前期准备1. 施工前应根据设计要求和施工方案,确定施工组织结构和人员配备计划,明确责任分工,合理分派任务。
2. 施工前应进行现场勘察,了解场地情况和环境条件,制定施工方案并报相关部门批准。
3. 施工前应对施工人员进行安全教育和技术培训,确保施工人员具备相应的资质和技能。
4. 施工前应核对材料清单和施工工具,确保配备齐全,准备充分。
5. 施工前应开展安全检查,排查潜在危险因素,落实各项安全措施,保障施工安全。
三、施工现场布置1. 施工现场应维持整洁,确保通道畅通,便于设备安装和光缆敷设。
2. 施工现场应设置明显的安全警示标志,指导施工人员注意安全,遵守作业规程。
3. 施工现场应配备必要的消防设备和急救工具,随时准备处理突发情况。
4. 施工现场应安排专人监督施工进度和质量,及时处理施工中出现的问题。
5. 施工现场应遵守环保法律法规,严格控制噪音、粉尘等污染源的排放。
四、主要设备安装1. 主要设备安装应按照设计要求和安装说明书进行,确保设备安装位置准确、连接牢固。
2. 主要设备安装应检查设备运行状态,调试设备参数,确保设备正常运行。
3. 主要设备安装完成后应做好设备标识和记录,编制设备清单和台帐,备案保存。
4. 主要设备安装过程中应遵守相关安全规程,戴好安全防护装备,注意防止电击和触碰设备。
5. 主要设备安装完成后应进行设备调试,验证设备性能,确保设备正常运行。
通信光缆施工方案三篇篇一:通信光缆施工方案一、工程概况1.工程名称XXXXX2.建设规模2.1XXXXX2.2光缆线路穿跨越统计表该段线路穿跨越道路、河流、池塘多处,因与气管线同沟敷设,穿跨越方案均随气管线同,具体数量详见下表:4.工程特点4.1施工工期紧、工农关系复杂。
4.2施工跨越冬季,冬季施工难度大。
二、编制依据⑴设计蓝图。
⑵GB50369-20XX《油气长输管道工程施工及验收规范》;⑶SY/T 4108-20XX 输油(气)管道同沟敷设光缆(硅芯管)设计、施工及验收规范三、施工部署1、防腐施工人员及设备配备计划1.1一个通讯施工队主要人员配备计划1、施工测量施工测量工作包括:⑴硅芯管路由的复测应以批准的施工图设计为依据。
⑵核定硅芯管路由、长度、敷设位置、硅芯管接头点位置。
⑶核定硅芯管道穿越铁路、公路、河流、水塘、地下管线等障碍的具体位置和保护处理措施。
⑷核定接头坑及吹缆坑的开挖地点。
2、主要器材、设备检验(1)硅芯管单盘检验硅芯管的外观要求:a、均匀,无缺陷,无刮痕b、内壁应光滑平整,不得有气泡、裂口及显著的凹痕、杂质等。
c、端面应与轴向垂直。
硅芯管的气闭性能:选取一盘硅芯管,管内充气0.1Mpa,24h后压力降低应不大于0.01Mpa。
(2)硅芯管接头件及其他器材的检验:硅芯管接头件主要技术性能应符合以下要求:a、接头连接力:≥4300Nb、气密闭性能:≥1.6Mpac、橡胶密封圈应耐磨、耐老化、耐腐蚀、耐环境应力开裂。
d、硅芯管接头件应能重复开启使用,便于拆装和操作。
硅芯管与接头件、硅芯管与膨胀塞间的连接密封性能按以下方式进行检验:a、硅芯管与接头件间的连接密封性能剪取两段长300±5m硅芯管,按使用要求连接到相应的接头件上,在常温20℃、硅芯管内充气0.1Mpa,24h后压力降低应不大于0.01Mpa。
b、硅芯管与端头护缆膨胀塞间的连接密封性能剪取长约1m硅芯管并垂直放置,硅芯管底端安装端头护缆膨胀塞,由硅芯管上面开口端加满自来水,静置保持1h,护缆膨胀塞在硅芯管下端口处无渗漏为合格。
XXXFTTH光缆工程施工组织方案一、工程概述:本工程为XXXFTTH光缆工程。
施工范围涉及到XXX小区5栋楼的2A#,3A#,9#,5#,6#住宅楼内用户光纤入户工程。
主要工作量:敷设12芯光缆552米;敷设24芯光缆1909米;敷设36芯光缆1045米;安装落地光缆交接箱2个;暗管穿放“8”字皮线光缆(单芯强力)10092米;安装光缆分纤盒(24芯)29个.对于本工程我XXX有限公司将根据唐山市计划建设部的工期、质量要求,与建设单位、楼区居民、密切配合,以质量、环境、职业健康三合一认证体系为保证,科学管理、严格组织,精心施工,按期保质完成工程施工,争创优质工程。
二、编制依据:1、国家颁发的相关通信工程验收规范2、中国联合网络通信有限公司XX市分公司工程施工验收规范和标准3、设备厂家提供的相关设备的安装规范和技术标准4、公司的“质量(GB/T19001—2000)、环境(GB/T24001-2004)、职业健康安全(GB/T28001—2001)”三合一管理体系文件三、工程目标:1、工程安全目标以“安全第一,预防为主"为总方针,严格执行安全生产法和安全生产条例及安全生产规章制度,文明施工,减少和消除生产过程中的不安全因素,保证人员健康安全和网络运行安全,杜绝人员安全事故、网络安全事故。
2、工程质量目标公司全体施工人员在工程实施中一定要按“质量(GB/T19001—2000)、环境(GB/T24001—2004)、职业健康安全(GB/T28001—2001)”三合一管理体系进行管理,以中国联合网络通信有限公司XX市分公司提供的验收规范为标准对工程进行有效的质量控制,保证施工质量做到工程项目100%合格,工程质量等级优良。
3、工程进度目标严格按照中国联合网络通信有限公司XX市分公司对本工程的总进度规划,制定严谨、合理、实效的工程进度计划,保证在本工程主材料及设备到货、条件具备情况下,完全按唐山市分公司计划的工期完成全部工程并通过验收。
光缆线路工程施工规一、电杆安装1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外,离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m的有效间距,与其它管线、直埋线路应保持3米的距离,一些公路和铁路等可根据实际地形选用杆高,杆高选用必须符合架空光缆线路最低线条及跨越其它建筑物的最小垂直净距标准,架空线路与其他电力交叉跨越平行时的间隔距离的要求详见下表:于17.5条)。
当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆档考虑装置辅助吊线,应选用9米以上的电杆;当杆挡距离小于120米以下时,应考虑选用8米以上的电杆;4、角杆应在线路转角点移10-15cm,因地形限制装设撑杆的角杆可不移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm;5、直线杆路的电杆位置应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“∽”弯;6、电杆埋深必须符合下表要求:9、电杆杆号必须面朝公路,并按照光缆线路A端到B端的方向递增编号,字体为白底黑色宋体,最下面字体距地面2.5米。
具体要求及杆号模板如下:二、拉线安装1、角杆拉线抱箍应装在吊线上面间距为10cm;终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm。
2、杆上需装设两条吊线时,终端杆两个拉线抱箍间距为40cm;3、双方拉线抱箍应装在吊线下面10cm;四方拉线顺拉抱箍应装在吊线下面10cm,侧拉线抱箍应装在四方拉顺拉线下面10cm;4、拉线上把采用卡固法,使用三个U形卡子(即钢丝扣)各间距为100mm,再隔150mm采用3.0铁线另缠封尾5圈,具体做法详见下图:5、拉线中把采用另缠法,封尾可使用3.0铁线另缠封尾5圈,具体规格及做法详见下表图(单位:mm)、一般情况下制作拉线材料选用镀锌钢绞线,角杆拉线和终端拉线均采用比吊线7、当转角杆的角深大于15m时,应装设两条终端拉线;当转角杆的角深大于15m 时装设两条拉线,每条拉线分别装在对应的线条力方向的反侧,两条拉线出土点应相互移30cm-45cm之间;8、一般情况下,在直线段每隔8根电杆设一处双方拉,每隔16根电杆设一处四方拉;9、地锚钢柄出土长度为300mm,允许偏差50mm,拉线地锚的实际出土点与规定出土点之间的偏移不大于50 mm,地锚的出土斜槽应与拉线上把成直线;10、拉线地锚应按要求埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直,出土点与地面倾斜呈45度。

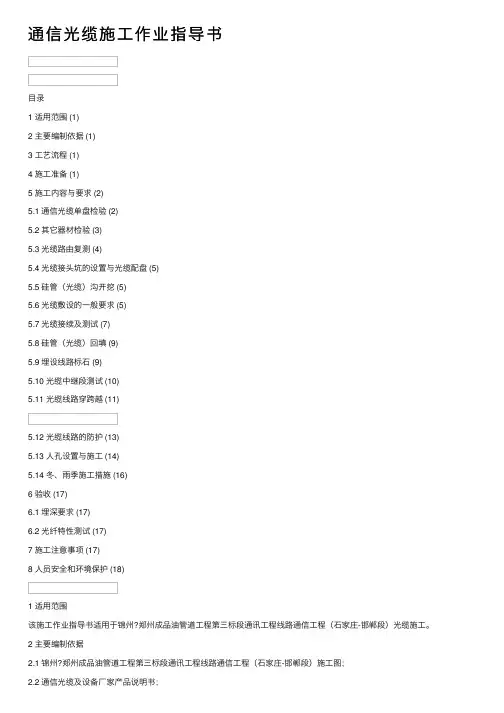

通信光缆施⼯作业指导书⽬录1 适⽤范围 (1)2 主要编制依据 (1)3 ⼯艺流程 (1)4 施⼯准备 (1)5 施⼯内容与要求 (2)5.1 通信光缆单盘检验 (2)5.2 其它器材检验 (3)5.3 光缆路由复测 (4)5.4 光缆接头坑的设置与光缆配盘 (5)5.5 硅管(光缆)沟开挖 (5)5.6 光缆敷设的⼀般要求 (5)5.7 光缆接续及测试 (7)5.8 硅管(光缆)回填 (9)5.9 埋设线路标⽯ (9)5.10 光缆中继段测试 (10)5.11 光缆线路穿跨越 (11)5.12 光缆线路的防护 (13)5.13 ⼈孔设置与施⼯ (14)5.14 冬、⾬季施⼯措施 (16)6 验收 (17)6.1 埋深要求 (17)6.2 光纤特性测试 (17)7 施⼯注意事项 (17)8 ⼈员安全和环境保护 (18)1 适⽤范围该施⼯作业指导书适⽤于锦州?郑州成品油管道⼯程第三标段通讯⼯程线路通信⼯程(⽯家庄-邯郸段)光缆施⼯。
2 主要编制依据2.1 锦州?郑州成品油管道⼯程第三标段通讯⼯程线路通信⼯程(⽯家庄-邯郸段)施⼯图;2.2 通信光缆及设备⼚家产品说明书;2.3 《输油(⽓)管道同沟敷设光缆(硅芯管)设计、施⼯及验收规范》(SY/T4108-2012);2.4 《通信线路⼯程设计规范》(YD 5102-2010);2.5 《通信线路⼯程验收规范》(YD 5121-2010);2.6 《通信⼯程建设环境保护技术暂⾏规定》(YD 5039-2009);2.7 《电信⽹光纤数字传输系统⼯程施⼯及验收暂⾏技术规定》(YDJ 44-89)。
3 ⼯艺流程通信光缆⼯艺流程:4 施⼯准备4.1 按照施⼯总体部署的安排完成各营地设施的建设。
4.2 所需的施⼯⼩型机具、材料进⼊各施⼯点,并进⾏设备的保养、试运,达到施⼯的要求。
4.3 对参加施⼯的所有⼈员进⾏技术培训、安全操作培训。
技术部门的有关⼈员及施⼯作业机组长应熟悉各项施⼯图纸,并对雇⽤的辅助⼯按培训计划的要求进⾏培训。
光缆工程施工管理规范一、总则为了保证光缆工程施工的顺利进行,确保施工质量和安全,特制定本规范。
本规范适用于光缆工程的施工管理和监督,涉及光缆工程的设计、施工、验收和维护等各个环节。
二、施工前准备1.施工前应按照设计要求和施工方案,进行充分的准备工作。
包括:确定施工范围、施工方案、施工周期等。
2.进行现场勘察,对施工现场的地形、地貌、交通等情况进行调查,并根据调查结果进行施工计划的修改和完善。
3.做好施工材料、设备和机具的准备工作,确保施工所需物资齐全。
4.进行人员安排,确定施工人员的职责和分工,保证施工人员数量足够。
5.做好安全防护工作,保障施工人员的安全。
三、施工过程管理1.按照设计要求和施工方案,进行施工。
施工过程中应严格按照规范进行,保证施工质量。
2.施工中应密切关注施工进度,及时调整施工计划,保证施工进展顺利。
3.对施工现场进行监督和检查,发现问题及时处理,确保施工质量。
4.做好施工记录,及时整理施工现场情况,为后续验收和维护提供依据。
四、验收管理1.施工完成后,应进行验收。
验收应按照设计要求和规范进行,保证施工质量。
2.对验收合格的施工进行记录,做好相关文件的归档工作。
3.对验收不合格的施工,及时进行整改,直至合格为止。
五、维护管理1.施工完成后,应做好光缆工程的维护工作,确保光缆工程的正常运行。
2.定期对光缆工程进行巡检和维护,及时发现问题并处理。
3.保证维护人员的资质和技术水平,确保维护工作的有效性。
六、总结本规范为有效管理和监督光缆工程的施工提供了指导,希望施工单位能严格按照规范进行施工管理,确保光缆工程施工质量和安全。
同时,鼓励施工单位在实际工作中不断总结经验,不断完善管理规范,提高施工质量和效率。
【电力通信光缆工程施工规范】广电集团企业标准广东省广电集团有限公司企业标准Q/GD-100-001-2005________________________________________________________________电力通信光缆工程施工规范Construction specification for power communicationFiber optical cable engineering2005-01-25 发布2005-01-25 实施广东省广电集团有限公司发布目次前言III1 总则12 引用标准13 定义24 光缆的出厂检验25 光缆材料的运输和仓储26 光缆的到货检查和验收37 线路复测58 光缆配盘69 光缆敷设610 光缆接续2111 光缆成端2312 竣工验收23附录1 光缆开盘测试报告28附录2 直埋光缆底宽和顶宽及埋深要求30附录3 气送光缆硅芯管规格、性能和埋深要求31附录4 架空光缆的净距、挂勾程式和敷设工艺32附录5 光纤接头、光纤编号及光纤色谱表34附录6 光缆全程损耗测试记录36附录7 竣工技术资料37附录8 本规范用词说明54前言电力通信光缆是电力系统重要的基础设施,是保障电网安全稳定运行的重要手段,是电力企业信息化的重要组成部分。
为规范和完善电力通信常用光缆的施工方法,保障光缆工程的建设质量,特制定本规范。
本规范的主要参考资料在正文“2. 引用标准”中给出。
本规范的附录2、附录3、附录4为规范性附录。
本规范的附录1、附录5、附录6、附录7为资料性附录。
本规范由广电通信中心提出并归口。
本规范起草单位:广电集团电力通信中心、佛山电力设计院有限公司本规范主要起草人:李杰、何杰、林卫铭电力通信光缆工程施工规范1 总则本规范规定了电力通信用光缆运输和仓储、到货开盘检验、安装和施工、竣工和验收要求,是电力光缆线路工程施工质量检验、随工检验和竣工验收的依据。
T1:联网+通信丄nternet Communication通信光缆工程施工常见问题及要点分析□王建荣中国电信股份有限公司福建分公司【摘要】在现代计算机及通信技术的飞速发展背景下,我国的通信事业正稳步快速的发展着,同时对传输质量的要求也是越来越高。
通信光缆做为数据传输的基础承载,光缆工程的实施质量高低直接影响着各类传输指标的优劣。
故此,本文以通信光缆工程施工技术 的基本要求及问题分析作为切入点,从光缆接续施工建设的控制、外层表皮破损的控制、线路整体衰减控制及合理选择四个方面探讨 了通信光缆工程施工技术需要注意的要点,以便为今后通信光缆工程施工建设质量优化提供借鉴和参考。
【关键词】通信光缆工程施工常见问题施工技术要点引言:当下,我国的通信网络基本覆盖了国家的每一个角落,极大地方便了人们彼此之间的通信交流。
通信技术的广泛应用也使信息传递向速度更快、带宽更大方向发展,信息在传递过程中会需要大量通信光缆作为媒介,以使信息数据得以有效的传输。
通信光缆具体的施工质量直接会影响到通信网络的运行质量,通信光缆除了对施工技术要求较高之外,其 自身本身不具备较为优秀的抗拉及机械强度,探讨其施工技术要求有着十分重要的价值。
一、通信光缆工程所用施工技术的基本要求分析1.1工程施工准备阶段在通信光缆工程施工建设的过程中,必须要做到全方位控制施工建设成本。
从成本预算的层面看来,通信光缆的建设路由是影响建设成本的重要因素之一,敷设合理的路由选择能够最大限度地避免因为光缆浪费带来的成本增加。
在 这种要求下,施工设计及其他相关人员需要在施工前期的准备阶段中,做到全面考量各类施工影响主客观因素,并借助 计算机带有的强大分析计算能力,科学的规划出光缆的敷设路由。
同时,在这个阶段中,还需要注意的一点是,因为我 国的地形分布较为复杂,施工设计人员需要在结合光缆线路敷设区域的地理环境、天气、气候三者的前提下,使用诸如G IS等技术全面勘测收集当地环境参数指标,并以此为基础,优化通信光缆的路由走向及分布。
通信电缆架设工程预算方案一、工程概况通信电缆架设工程是指根据通信需求,在建筑物内或室外进行电缆的敷设和架设工作。
这一工程的开展需要精准的预算方案,才能保证工程顺利进行并顺利完成,实现预期的通信需求。
下面将详细介绍通信电缆架设工程的预算方案。
二、工程范围1. 架设地点:根据通信需求,确定通信电缆的架设地点,包括室内和室外的架设位置。
2. 电缆种类:根据通信需求确定所需要的电缆种类,包括光纤、同轴电缆、双绞线等。
3. 工程规模:根据具体的通信需求确定通信电缆架设的工程规模,包括架设长度、数量等。
三、预算项目1. 人工费用:通信电缆架设需要专业的技术人员进行操作和监理,因此需要预算人工费用。
这包括施工人员的工资、技术人员的费用等。
2. 材料费用:通信电缆架设需要各种材料,包括电缆、管道、支架等,需要预算这些材料的费用。
3. 设备费用:通信电缆架设需要一些设备进行辅助,例如钢筋切割机、焊接机等,需要预算这些设备的购置和租赁费用。
4. 管理费用:通信电缆架设需要一定的管理和监理,因此需要预算管理费用,包括监理人员的费用、办公费等。
5. 其他费用:通信电缆架设工程还会涉及到一些其他费用,例如水电费、施工期间的临时设施费用等,需要进行预算。
四、预算方案1. 人工费用预算:根据工程规模和施工周期确定人工费用的预算。
通信电缆架设的施工需要熟练的技术人员,因此需要预算充足的人工费用。
2. 材料费用预算:根据通信需求确定所需要的电缆种类和数量,确定材料费用的预算。
根据市场行情和供应商报价确定电缆、管道等材料的采购费用。
3. 设备费用预算:确定所需设备的种类和数量,根据设备的租赁费用或购置费用,进行设备费用的预算。
4. 管理费用预算:根据管理和监理的需要确定管理费用的预算,包括监理的费用、办公费用等。
5. 其他费用预算:确定通信电缆架设工程的其他费用,包括水电费、临时设施费用等,进行预算。
五、成本控制在预算方案的制定过程中,需要重点考虑成本控制的问题。
