多联机空调系统技术交底0001
- 格式:docx
- 大小:29.62 KB
- 文档页数:10
多联机空调安装技术交底————————————————————————————————作者:————————————————————————————————日期:编号交底日期: 2018年 1月 1 日工程名称总包单位 中建八局分包单位交底部位工序名称空调设备(多联机)安装交底提要:施工机具、操作工艺、质量标准、安全事项、成品保护等。
项目(专业) 技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
交底内容:①设计图纸特殊要求 ②施工规范要求 ③质量验评要求 一、编制依据通风空调工程施工质量验收规范(GB 50243-2002),通风空调工程施工工艺标准(ZJQ00-SG-011-2003),施工图纸、施工设计总说明、图纸会审记录。
二、工程概况本工程工程空调面积约1590㎡,结构形式为框架结构,根据图纸设计要求需要进行首层及二层食堂部位进行多联机空调安装等。
三、施工准备(一)作业条件编号交底日期: 2018年 1月 1 日工程名称总包单位 中建八局分包单位交底部位工序名称空调设备(多联机)安装交底提要:施工机具、操作工艺、质量标准、安全事项、成品保护等。
项目(专业) 技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
1、安装所需支架、横担、丝杆的集中加工点应设置在具有开敞,明亮、洁净、地面平整、不潮湿的地方。
2、作业地点要有相应的加工工艺的必备工具、设施及电源和可靠的安全防护装置,并有消防器材。
3、管道、设备安装应有批准的图纸,经审查的大样图,系统图,并有施工员书面的技术质量及安全交底。
熟悉图纸,明确管道、设备安装的标高、走向。
(二)材质要求1、所使的主要材料应具有出厂合格证明书或质量鉴定文件,并报甲方和监编号交底日期: 2018年 1月 1 日工程名称总包单位 中建八局分包单位交底部位工序名称空调设备(多联机)安装交底提要:施工机具、操作工艺、质量标准、安全事项、成品保护等。
直径小于Ф19.05的铜管一律采用现场煨制,热弯或冷弯专用弯制工具,椭圆率不应大于8%,并列安装配管其弯曲半径应相同,间距,坡向,倾斜度应一致.大于19.05采用冲压弯头。
4、扩口连接:
冷媒铜管与室内机联接采用喇叭口连接,因此要注意喇叭口的扩充质量,其中承口的扩口深度不应小于管径,扩口方向应迎介质流向,切管采用切割刀,扩口和锁紧螺母时在扩口的内外表面上涂些冷冻机油。
所有冷媒管保温管外按照格力要求一定要用包扎带包扎,过墙处要作铁皮套管,过楼板时要用钢套管。
5、管路在与室外机、室内机连接前要用0.5—0.6 Mpa的氮气进行系统吹扫,以出气口用浅色布检查5min,无污染为准,然后才能对接室内机、室外机。
系统对接完善后应对其试压检漏,用氮气打压至42Mpa,并用压力表观察,在6h以后开始记录压力表读数,经24h后再检查压力表读数,其压力降不得大于试验压力的0.1%。
当压力超过以上规定时,应查明原因消除泄漏,并应重新试验,直至合格。
检漏时,要认真仔细。
6、施压确定无漏点后,再进行抽真空2—3次,以使系统内压力平衡。
当剩余压力为13.3pa,保持24h,压力升高不超过0.067 Kpa为合格。
7、在系统抽真空试验合格后,可进行冲注制冷剂检漏试验,冲到系统压力10 Kpa即可,并用卤素检漏灯检漏。
检漏合格后,进行隔热层及防潮层施工。
8、最后进行整个系统的联机调试,满足设计要求。
交底人:接收人:。
一、交底项目名称:多联机安装与维护安全技术交底二、交底对象:参与多联机安装、维护及操作的所有人员三、交底时间:[具体时间]四、交底内容:一、安全注意事项1. 工作前准备(1)检查施工现场,确保环境整洁,无障碍物,符合安全作业要求。
(2)熟悉多联机设备的技术参数、操作规程及安全注意事项。
(3)佩戴好安全帽、安全鞋、手套等个人防护用品。
2. 安装过程(1)安装前,确保所有安装工具、材料齐全,符合要求。
(2)按照设备说明书进行安装,确保设备安装牢固、水平。
(3)安装过程中,注意检查线路连接是否正确,防止短路、漏电等事故发生。
(4)安装高空作业时,应使用安全带,确保自身安全。
3. 维护过程(1)维护前,关闭设备电源,确保设备处于安全状态。
(2)维护过程中,注意观察设备运行状态,发现问题及时处理。
(3)维护时,使用专用工具,避免对设备造成损害。
(4)维护后,检查设备运行是否正常,确保设备处于良好状态。
4. 操作过程(1)操作前,了解设备性能、操作规程及安全注意事项。
(2)操作时,遵循操作规程,确保设备正常运行。
(3)操作过程中,注意观察设备运行状态,发现问题及时处理。
(4)操作结束后,关闭设备电源,确保设备处于安全状态。
二、应急处置措施1. 短路、漏电(1)立即切断设备电源,防止事故扩大。
(2)检查线路连接,找出短路、漏电原因,进行处理。
(3)必要时,请专业人员协助处理。
2. 设备故障(1)关闭设备电源,确保设备处于安全状态。
(2)检查设备故障原因,进行维修或更换部件。
(3)维修完成后,进行试运行,确保设备正常运行。
3. 高空坠落(1)立即停止高空作业,确保人员安全。
(2)对坠落人员实施急救措施,必要时拨打急救电话。
(3)检查现场安全设施,确保符合安全要求。
三、培训及考核1. 对参与多联机安装、维护及操作人员进行安全技术培训,确保其掌握安全操作技能。
2. 培训结束后,进行考核,确保人员具备安全操作能力。
四、总结本次安全技术交底旨在提高参与多联机安装、维护及操作人员的安全意识,确保设备安全运行。

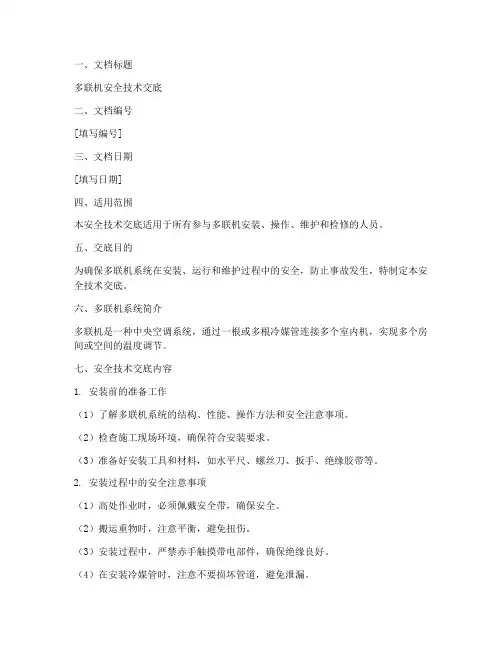

一、文档标题多联机安全技术交底二、文档编号[填写编号]三、文档日期[填写日期]四、适用范围本安全技术交底适用于所有参与多联机安装、操作、维护和检修的人员。
五、交底目的为确保多联机系统在安装、运行和维护过程中的安全,防止事故发生,特制定本安全技术交底。
六、多联机系统简介多联机是一种中央空调系统,通过一根或多根冷媒管连接多个室内机,实现多个房间或空间的温度调节。
七、安全技术交底内容1. 安装前的准备工作(1)了解多联机系统的结构、性能、操作方法和安全注意事项。
(2)检查施工现场环境,确保符合安装要求。
(3)准备好安装工具和材料,如水平尺、螺丝刀、扳手、绝缘胶带等。
2. 安装过程中的安全注意事项(1)高处作业时,必须佩戴安全带,确保安全。
(2)搬运重物时,注意平衡,避免扭伤。
(3)安装过程中,严禁赤手触摸带电部件,确保绝缘良好。
(4)在安装冷媒管时,注意不要损坏管道,避免泄漏。
(5)安装完成后,检查所有连接部件是否牢固,确保系统正常运行。
3. 操作过程中的安全注意事项(1)操作人员应熟悉多联机的操作方法,严禁擅自操作。
(2)操作过程中,注意观察设备运行状态,发现异常情况立即停机检查。
(3)定期检查设备,发现磨损、损坏等异常情况,及时更换或修复。
(4)操作人员应佩戴绝缘手套、绝缘鞋等防护用品。
4. 维护与检修过程中的安全注意事项(1)维护与检修前,确保切断电源,防止触电。
(2)检查设备内部部件时,注意不要损坏电气元件。
(3)更换部件时,确保新部件符合要求,并正确安装。
(4)维护与检修过程中,注意保持工作区域整洁,防止滑倒。
5. 应急处理(1)发现设备异常,立即停机检查,排除故障。
(2)遇紧急情况,立即采取相应措施,确保人员安全。
八、培训与考核1. 对操作人员进行安全技术培训,确保其掌握相关安全知识。
2. 对操作人员进行考核,考核合格后方可上岗。
九、附则1. 本安全技术交底自发布之日起实施。
2. 本安全技术交底由[填写部门]负责解释。
1-一、施工准备(一)作业条件1、空调系统的安装,要在建筑物围护结构施工完,障碍物已清理,地面无杂物的条件下进行。
2、对空气洁净系统的安装,应在建筑物内部安装部件的地面已做好,墙面已抹灰完毕,室内无灰尘飞扬或有防尘措施的条件下进行。
3、一般除尘系统风管安装宜在厂房的工艺设备安装完或设备基础已确定,设备连接器、罩体方位已知的情况下进行。
4、检查现场预留孔洞位置、尺寸应符合图纸要求,每边比实际截面大100mm5、作业地点要有相应的辅助设施,如梯子、架子、安全防护、消防器材,并有施工员的技术、质量、安全交底。
(二)材质要求1、各种安装材料应具有出厂合格证明书或质量鉴定文件及产品清单。
2、成品不允许有变形、扭曲、开裂、孔洞、法兰脱落、开焊等缺陷:3、安装的阀体等部件应检查调节装置是否灵活,油漆层有无损伤。
4、安装使用的材料:螺栓、螺母、焊条膨胀螺栓应符合产品质量要求。
(三)工器具主要工器具有:自动套丝机、交流电焊机、冲击钻电锤、手电钻、手锯、砂轮锯、角向磨光机、台钻、电气焊具、扳手、改锥、倒链、高凳、大绳、尖冲、刷子等。
二、质量要求空调水系统管道与设备安装工程水系安装子分部工程,包括冷媒、凝结水控制线路系统的设备(不包括末端设备)、管道及附件施工质量的检验及验收。
管应采用螺纹、钎焊连接。
但应对焊缝及热影响区的表面进行防腐处理。
应按现行国家标准《建筑给水、排水及采暖工程施工质量验收规范》G B 50242-2002的规定执行。
空调系统技术资料核准应该开洞的位置、尺寸准确无误后,在要打洞的墙板上标出所开洞孔的大小,征得业主与现场监理同意后进行打孔作业。
管线过墙洞,采用电锤打孔,若不适宜电锤打孔的墙壁在征得业主同意后方可用其它方式打孔。
孔的的1-尺寸以穿过管线(含保温层)外径为准,吊装室内机及支托架固定采用膨胀螺栓。
配管穿过墙体或楼板处应设镀锌铁皮套管或钢套管,管道的焊缝不得置于套管内,镀锌铁皮套管应与墙面或楼板平齐,但应比地面高出20mm管道与套管的空隙应用隔热或其他不然材料填塞,不得将套管作为管道支架。
编号交底日期: 2018年 1月 1 日工程名称总包单位中建八局分包单位交底部位工序名称空调设备(多联机)安装交底提要:施工机具、操作工艺、质量标准、安全事项、成品保护等。
项目(专业)技术负责人交底人接受交底人交底内容:①设计图纸特殊要求②施工规范要求③质量验评要求一、编制依据通风空调工程施工质量验收规范(GB 50243-2002),通风空调工程施工工艺标准(ZJQ00-SG-011-2003),施工图纸、施工设计总说明、图纸会审记录。
二、工程概况本工程工程空调面积约1590㎡,结构形式为框架结构,根据图纸设计要求需要进行首层及二层食堂部位进行多联机空调安装等。
三、施工准备(一)作业条件1、安装所需支架、横担、丝杆的集中加工点应设置在具有开敞,明亮、洁净、地面平整、不潮湿的地方。
2、作业地点要有相应的加工工艺的必备工具、设施及电源和可靠的安全防护装置,并有消防器材。
3、管道、设备安装应有批准的图纸,经审查的大样图,系统图,并有施工员书面的技术质量及安全交底。
熟悉图纸,明确管道、设备安装的标高、走向。
编号交底日期: 2018年 1月 1 日工程名称总包单位中建八局分包单位交底部位工序名称空调设备(多联机)安装交底提要:施工机具、操作工艺、质量标准、安全事项、成品保护等。
项目(专业)技术负责人交底人接受交底人(二)材质要求1、所使的主要材料应具有出厂合格证明书或质量鉴定文件,并报甲方和监理验收合格后方可进场使用。
2、螺栓、螺母、垫圈、膨胀螺栓、密封胶条等应符合产品质量要求,不得存在影响安装质量的缺陷。
(三)工器具:常用工具:倒链、滑轮、扳手,手电钻,冲击电钻,台钻,磨光机,木锤,拍板,麻绳、弯管机、试压泵等。
测量工具:水平尺、钢直尺、钢卷尺、水准仪、线坠、角尺。
四、施工工艺及质量要求A、冷媒管1、管子、管件、支架与阀门的型号、规格、材质及工作压力必须符合设计要求和施工规范规定(GB50243-2002)。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
一、施工准备一、作业条件1、空调系统的安装,要在建筑物围护结构施工完,障碍物已清理,地面无杂物的条件下进行。
2、对空气洁净系统的安装,应在建筑物内部安装部件的地面已做好,墙面已抹灰完毕,室内无灰尘飞扬或有防尘措施的条件下进行。
3、一般除尘系统风管安装宜在厂房的工艺设备安装完或设备基础已确定,设备连接器、罩体方位已知的情况下进行。
4、检查现场预留孔洞位置、尺寸应符合图纸要求,每边比实际截面大100mm。
5、作业地点要有相应的辅助设施,如梯子、架子、安全防护、消防器材,并有施工员的技术、质量、安全交底。
二材质要求1、各种安装材料应具有出厂合格证明书或质量鉴定文件及产品清单。
2、成品不允许有变形、扭曲、开裂、孔洞、法兰脱落、开焊等缺陷:3、安装的阀体等部件应检查调节装置是否灵活,油漆层有无损伤。
4、安装使用的材料:螺栓、螺母、焊条膨胀螺栓应符合产品质量要求。
三工器具主要工器具有:自动套丝机、交流电焊机、冲击钻电锤、手电钻、手锯、砂轮锯、角向磨光机、台钻、电气焊具、扳手、改锥、倒链、高凳、大绳、尖冲、刷子等。
二、质量要求空调水系统管道与设备安装工程水系安装子分部工程,包括冷媒、凝结水控制线路系统的设备不包括末端设备、管道及附件施工质量的检验及验收。
管应采用螺纹、钎焊连接。
但应对焊缝及热影响区的表面进行防腐处理。
应按现行国家标准建筑给水、排水及采暖工程施工质量验收规范G B 50242-2002的规定执行。
空调系统技术资料核准应该开洞的位置、尺寸准确无误后,在要打洞的墙板上标出所开洞孔的大小,征得业主与现场监理同意后进行打孔作业。
管线过墙洞,采用电锤打孔,若不适宜电锤打孔的墙壁在征得业主同意后方可用其它方式打孔。
孔的的尺寸以穿过管线含保温层外径为准,吊装室内机及支托架固定采用膨胀螺栓。
配管穿过墙体或楼板处应设镀锌铁皮套管或钢套管,管道的焊缝不得置于套管内,镀锌铁皮套管应与墙面或楼板平齐,但应比地面高出20mm,管道与套管的空隙应用隔热或其他不然材料填塞,不得将套管作为管道支架。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
空调系统技术交底一、工程概述本次空调系统安装工程涵盖了_____(具体建筑名称)的多个区域,包括办公区域、会议室、休息区等。
空调系统采用了_____(具体类型,如中央空调、分体空调等),旨在为使用者提供舒适的室内环境。
二、施工准备(一)技术准备施工人员应熟悉施工图纸和相关技术规范,了解空调系统的工作原理、结构特点和安装要求。
同时,应进行技术交底,确保施工人员掌握施工工艺和质量标准。
(二)材料准备根据设计要求,准备好所需的空调设备、管材、管件、阀门、保温材料等。
所有材料应具有质量合格证明,并符合国家相关标准。
(三)施工机具准备准备好电焊机、切割机、套丝机、试压泵等施工机具,并确保其性能良好,能够正常使用。
(四)现场准备清理施工现场,保证施工场地平整、畅通,具备良好的施工条件。
设置好临时用电、用水设施,确保施工过程中的水电供应。
三、空调设备安装(一)室内机安装1、室内机的安装位置应符合设计要求,避开梁柱等障碍物,同时要考虑到室内气流组织的合理性。
2、安装室内机时,应使用水平仪调整其水平度,确保安装牢固、平稳。
3、室内机与天花板之间应保持一定的距离,以便于后期的维护和保养。
(二)室外机安装1、室外机应安装在通风良好、无遮挡的位置,避免阳光直射和雨淋。
2、安装室外机时,应使用地脚螺栓固定,确保其稳定性。
3、室外机与室内机之间的连接管道长度应符合厂家要求,过长或过短都会影响空调系统的性能。
四、管道安装(一)冷媒管安装1、冷媒管应采用铜管,管径和壁厚应符合设计要求。
2、冷媒管的焊接应采用银焊,焊接过程中要保证焊缝均匀、无气孔、夹渣等缺陷。
3、冷媒管安装完成后,应进行气密性试验,试验压力为_____(具体压力值),保压时间不少于_____(具体时间),确保无泄漏。
(二)冷凝水管安装1、冷凝水管应采用 PVC 管,管径应根据空调机组的冷凝水量确定。
2、冷凝水管的坡度应不小于_____(具体坡度值),以保证冷凝水能够顺利排出。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

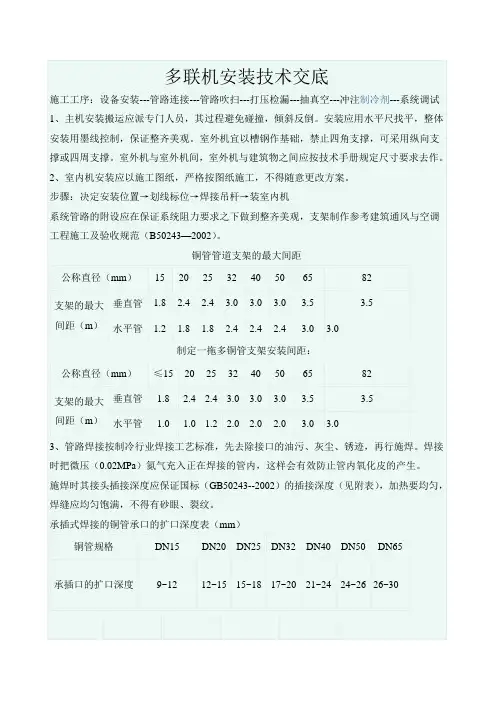

4.2.1安装步骤
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2
审核人
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
42342 室外机和基础膨胀螺栓固定。
42343 室外机与基础之间加 10MM 厚的减震胶皮。
4.3、冷媒管安装及绝热工程
4.3.1冷媒管敷设要求
详见表1-1
4.4冷媒管道材料保养注意事项
4.4.1在收到冷媒配管及其他部件时,确认无变形、弯曲、无压破、无损伤,再搬入库房保管。
4.4.2使用盘管时,在展开盘管时注意不要在地面上拖拉,以免铜管造成损伤,影响使用。
4.4.3铜管在工地库房中须上木架保存,以避免踩踏,水分和杂质进入。
4.4.4铜管的端口一定要进行封口,以防止水分和杂质进入。
施工中管端部的保养可以使用封头或者
缠胶带的办法。
4.5钎焊操作的注意事项:
4.5.1施工人员持证上岗;
4.5.2保证操作时的安全保护,注意操作安全;
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
审核人
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
4.9.2要观察压力是否下降
4.921若无压力下降现象,即属合格
4.9.2.2 如有压力下降,则应找到漏气处
4.9.2.3 但如加压时温度和观察时的周围温度不同时,每 1度会有0.1 MPa 之压力变化,故应修正。
修正
值(加压时温度-观察时温度)X0.1
4.9.3检查漏气
4.9.3.1 听感检查
4.9.3.2手触检查
4.9.3.3 肥皂水检查
4.9.3.4在气密性试验合格之后,应用氮气对整个系统进行吹洗
4.9.4空调系统真空干燥
4.9.4.1气试压合格后要对系统进行真空干燥
4.9.4.2真空干燥要选用旋转式真空泵,使用前先检查真空泵的抽真空能力达到
-100.7kPa,方可进行。
4.9.4.3 顺序:
4.9.4.3.1 接上真空表将真空运转 2小时以上(真空度应在-100.7kPa 以上),如达不到应继续抽
1小时如
仍达不到应检查有无渗漏处 4.9.4.3.2 达到-100.7kPa 后,即可放置1小时,以真空表不上升为合格,
如上升表明系统内有水分或有漏
气口,应继续处理。
494.3.3 真空试验合格后,按计算的冷媒量加注,并打开阀门(注意抽真空时应从气管和液管两侧进行)
<
四、成品保护
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
审核人
2、由施工当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
