ATB热拌沥青稳定碎石柔性基层施工工法ATB热拌沥青稳定碎石柔性基层施工工法一、前言ATB热拌沥青稳定碎石柔性基层施工工法是一种常用于道路基层施工的方法。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点ATB热拌沥青稳定碎石柔性基层施工工法具有以下几个特点:1. 精确调配:通过热拌沥青稳定剂与碎石进行混合,达到更精确的配合比,并确保配合比的稳定性。
2. 良好的稳定性:热拌沥青稳定剂可以加强碎石基层的稳定性和抗车辙性能,提高基层的承载能力。
3. 适应性广:适用于各种不同类型的道路基层,包括高速公路、城市道路等。
4. 施工速度快:采用热拌沥青稳定碎石可以加快施工进度,并能在短时间内实现基层的抗裂能力和稳定性。
5. 耐久性好:所选用的热拌沥青稳定剂能够提高碎石基层的耐久性,延长道路寿命。
三、适应范围ATB热拌沥青稳定碎石柔性基层施工工法适用于各种道路基层的施工,包括但不限于:1. 高速公路:适用于高速公路的基层施工,可以提高道路的承载能力和耐久性,减少修复和维护成本。
2. 城市道路:适用于城市道路的基层施工,可以提供较好的抗裂和稳定性,减少路面变形和车辙。
3. 农村道路:适用于农村道路的基层施工,可以提高道路的耐久性,减少日常维护工作。
四、工艺原理ATB热拌沥青稳定碎石柔性基层施工工法通过热拌沥青稳定剂与碎石进行混合,实现基层的加固和稳定。
具体工艺措施包括以下几个方面:1. 碎石选择:选择适当的碎石,确保粒径均匀,石块质量良好,以提高稳定性和承载能力。
2. 热拌沥青稳定剂:根据实际情况选择合适的热拌沥青稳定剂,并按照配合比加入到碎石中,使其形成热拌料。
3.沥青加温:对沥青进行加温处理,使其达到适当的温度,并与热拌料进行充分混合。
4. 施工厚度控制:根据道路设计要求和施工条件,控制基层的厚度,保证施工质量和稳定性。
5.压实处理:在热拌料铺设完成后,采用压路机进行压实处理,以提高基层的密实度和稳定性。
浅谈ATB-35沥青碎石柔性基层施工质量控制要点摘要:从沥青碎石柔性基层原材料选择、配合比设计及施工过程的质量控制等方面,探讨柔性基层沥青混凝土路面,特别是ATB-35柔性基层配合比设计、施工工艺以及质量控制要点,以保证柔性基层的施工质量。
关键词:沥青稳定碎石基层(ATB-35)、延缓基层裂缝、抗车辙、质量控制1、引言沥青稳定碎石基层作为基层与面层之间的一过渡性结构层,具有延缓基层裂缝的发展及提高抗车撤能力的作用。
对半刚性路面普遍存在的反射裂缝,导致路面抗车撤能力不足和耐久性差,从而影响沥青混凝土路面的使用寿命这一现象具有很好的抑制作用。
其级配组成介于I 型密级配与II型级配之间,是一种骨架密实结构,其抗车撤、抗开裂、水稳定性均较好,混合料既具有I型密实的特点,又具有II型的高温稳定性特点。
2、施工准备2、1 技术准备2、1、1 施工人员要熟悉施工图纸和施工现场情况,对下承层按设计要求进行验收。
2、1、2 项目总工要向施工技术人员进行和书面的一级技术交底和安全交底。
2、1、3 施工放样:根据坐标控制点和水准控制点进行中桩和高程放样。
2、1、4 开始施工前对施工人员进行全面的技术、操作、质量、安全二级交底,确保施工过程的工程质量、人身安全。
2、2 配合比设计确定目标配合比:目标配合比采用规范规定的方法,按油石比分别为2.5%、3%、3.5%、4.0%进行试验,依照稳定度、空隙率、流值、饱和度指标确定共同范围,确定最佳油石比,矿粉级配组成:25~35mm碎石、15~25mm碎石、5~15mm碎石、石屑、石粉、矿粉的比例,对应的试件马歇尔密度。
生产配合比的确定和验证:对二次筛分后的各热料仓分别取样进行筛分试验,以确定各热料仓的材料比例,同时根据各冷料的含水率反复调整冷仓进料比例以达到供料均衡,并取目标配合比设计的最佳沥青用量和其±0.3等进行马歇尔试验,确定出生产配合比的最佳油石化,并依此进行沥青混合料的拌合、摊铺试验、对生产配合比进行调整,最终确定实际配合比。
热拌密级配沥青稳定碎石ATB-25柔性基层施工工法热拌密级配沥青稳定碎石ATB-25柔性基层施工工法一、前言热拌密级配沥青稳定碎石ATB-25工法是一种在柔性基层施工中广泛应用的工法。
该工法的特点是采用热拌浮石法将沥青与细石料混合,形成均匀的混合料,然后将混合料铺设在基层,经过滚压和抹面处理,形成具有一定强度和稳定性的基层。
二、工法特点1. 施工简便:热拌密级配沥青稳定碎石ATB-25工法的施工过程相对简单,施工周期短,并且适用于各种场地条件。
2. 抗水损害性能好:该工法采用特殊的沥青稳定料,能够提高基层的抗水损害性能,有效防止水浸导致的基层松动和烂泥现象。
3. 对荷载敏感性低:热拌密级配沥青稳定碎石ATB-25工法的基层能够适应不同荷载条件下的要求,并且对车辆荷载敏感性低,能够更好地分散荷载的作用。
4.可回收再利用:该工法使用的碎石料可回收再利用,减少资源浪费,符合环保要求。
三、适应范围热拌密级配沥青稳定碎石ATB-25工法适用于各种要求基层具有较强稳定性和抗水损害性能的场所,如高速公路、城市道路等。
四、工艺原理热拌密级配沥青稳定碎石ATB-25工法的理论依据是通过热拌浮石机将精确配合的碎石和沥青料充分混合,形成一种具有理想密实度和均匀性的混合料,然后将混合料铺设到基层上,经过滚压和抹面处理,进一步提高基层的密实度和强度。
五、施工工艺1. 基层处理:对基层进行清理和修复,确保基层平整、干净。
2. 拌合料准备:按照配方准备合适的碎石和沥青料,并进行充分的混合,保证混合料的均匀性和质量。
3. 铺设混合料:将拌好的混合料均匀铺设到基层上,并采用机械压实措施进行压实。
4. 抹面处理:使用机械抹面机对铺设的混合料进行表层平整处理。
5. 后续处理:对完成的基层进行养护和后续处理,确保基层的强度和稳定性。
六、劳动组织施工过程需要合理组织施工人员和设备,确保施工进度和质量。
根据工期计划和施工要求,合理分配工人和安排工作任务,确保施工的连续性和效率。
沥青碎石柔性基层ATB施工方案一、前期准备1.检查工程施工图纸,了解工程的具体要求和设计要求,确保施工符合规范要求。
2.组织施工人员,包括工程师、技术人员和施工人员等,明确工作分工。
3.确认施工现场和交通状况,制定施工计划,并做好交通管控工作。
4.检查施工设备和工具的完好性,确保施工工具齐全且能正常运行。
5.准备相关材料,包括沥青、碎石、热藏材料等,确保材料质量和数量满足施工要求。
二、材料配合1.沥青的选用:根据交通量、设计要求和环境要求等,选择适当的沥青类型和级别。
2.碎石的选用:根据设计要求和沥青的要求,选择适当的碎石规格和级别。
3.热藏材料的选用:根据沥青的要求,选择适当的热藏材料,确保沥青质量。
三、施工工艺1.标线和测量:根据设计要求,在施工现场进行标线,确定基层的宽度和坡度等。
同时,使用测量仪器对施工现场进行测量,确认施工尺寸和坡度等数据。
2.碾压基层:在施工现场进行碾压基层,利用碾压机对原有基层进行碾压,确保基层平整和坚实。
3.材料预处理:对沥青进行预热处理,使其达到施工要求的温度。
同时对碎石进行清洗和筛分处理,确保碎石质量满足要求。
4.沥青与碎石的混合:将预热处理后的沥青与清洗筛分后的碎石进行混合,使用搅拌机或搅拌车进行充分搅拌,确保沥青和碎石的充分混合。
5.铺设ATB:将混合好的ATB材料铺设在基层上,使用铺设机或人工进行铺设,确保ATB的均匀铺设、厚度均匀。
6.压实ATB:使用压实机对铺设好的ATB进行压实,确保ATB的均匀压实和密实度达到要求。
7.收尾工作:清理施工现场和交通道路,将施工工具和设备整理归位,确保施工现场整洁和交通安全。
四、质量控制1.监测碎石的质量,确保碎石符合设计要求和沥青的要求。
2.监测沥青的质量,包括温度、黏度、流动性等,确保沥青符合设计要求。
以上是沥青碎石柔性基层ATB施工方案的基本内容,通过严格按照施工方案进行施工,可以确保施工质量和工程效果的稳定性和可靠性。
沥青碎石柔性基层ATB-25施工方案一、编制依据1、《公路路面基层施工技术规范》(JTJ 034-2004)2、《公路工程质量检验评定标准》(JTG F80/1-2004)3、《公路工程技术标准》(JTG B01-2003)4、《吉林省高速公路施工标准化管理指南》二、工程概况1、本合同施工起止里程为K535+000~K558+000,全长为23km。
承担全合同8cm粗粒式沥青碎石柔性基层(ATB-25)施工,包含雁鸣湖互通和官地互通的粗粒式沥青碎石柔性基层(ATB-25)施工,主线路面宽度:整体式半幅宽10.5m,分离式半幅宽10.75m。
2、在全面展开摊铺施工前,拟定先铺筑一段试验段,试验段铺筑分试拌及试铺两个阶段,应包括下列试验内容:①检验各种施工机械的类型、数量及组合方式是否匹配。
②通过试拌确认拌和机的拌和效果,考察各种材料计量装置的可信度,以及试验检测仪器是否满足工程质量控制的要求。
③通过试铺确定运输车数量,摊铺、压实工艺,确定松铺系数。
④确定压实度和平整度的标准检测方法。
试验段应由有关各方共同参加,及时商定有关事项,明确试验结论。
铺筑结束后,试验路段结束后,总结试验施工情况,检查成品,书写试验总结报告,报监理审批,取得业主或监理的批复。
取得监理工程师的认可后即作为今后施工现场控制的依据。
试验路段如经检验合格可作为永久工程的一部分。
对不合格的试验路段应及时清除。
三、工程量情况本合同段起止桩号为K535+000~K558+000,路线全长23km。
其中K535+100~K536+225为雁鸣湖互通(含匝道),K555+645~K556+810为官地互通(含匝道),沥青稳定碎石基层ATB-25共467901㎡。
四、资源配置1.组织机构为保质保量的在合同工期内完成本合同段工程,以经理为领导核心,负责履行合同、指挥生产,及时做好各分项工程的衔接和各分项工程的施工工序衔接,按期优质完成本合同工程。

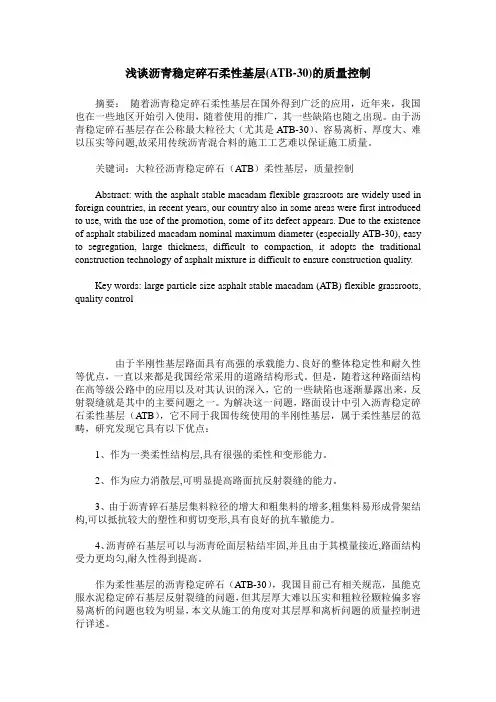

浅谈沥青稳定碎石柔性基层(ATB-30)的质量控制摘要:随着沥青稳定碎石柔性基层在国外得到广泛的应用,近年来,我国也在一些地区开始引入使用,随着使用的推广,其一些缺陷也随之出现。
由于沥青稳定碎石基层存在公称最大粒径大(尤其是ATB-30)、容易离析、厚度大、难以压实等问题,故采用传统沥青混合料的施工工艺难以保证施工质量。
关键词:大粒径沥青稳定碎石(ATB)柔性基层,质量控制Abstract: with the asphalt stable macadam flexible grassroots are widely used in foreign countries, in recent years, our country also in some areas were first introduced to use, with the use of the promotion, some of its defect appears. Due to the existence of asphalt stabilized macadam nominal maximum diameter (especially ATB-30), easy to segregation, large thickness, difficult to compaction, it adopts the traditional construction technology of asphalt mixture is difficult to ensure construction quality.Key words: large particle size asphalt stable macadam (ATB) flexible grassroots, quality control由于半刚性基层路面具有高强的承载能力、良好的整体稳定性和耐久性等优点,一直以来都是我国经常采用的道路结构形式。

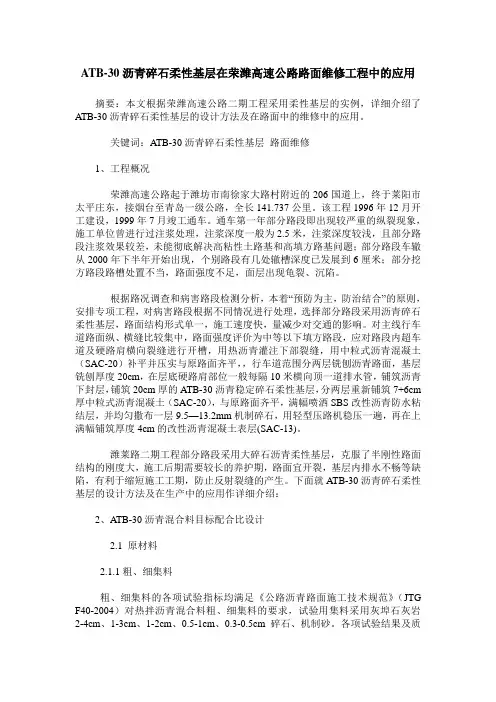

ATB-30沥青碎石柔性基层在荣潍高速公路路面维修工程中的应用摘要:本文根据荣潍高速公路二期工程采用柔性基层的实例,详细介绍了ATB-30沥青碎石柔性基层的设计方法及在路面中的维修中的应用。
关键词:ATB-30沥青碎石柔性基层路面维修1、工程概况荣潍高速公路起于潍坊市南徐家大路村附近的206国道上,终于莱阳市太平庄东,接烟台至青岛一级公路,全长141.737公里。
该工程1996年12月开工建设,1999年7月竣工通车。
通车第一年部分路段即出现较严重的纵裂现象,施工单位曾进行过注浆处理,注浆深度一般为2.5米,注浆深度较浅,且部分路段注浆效果较差,未能彻底解决高粘性土路基和高填方路基问题;部分路段车辙从2000年下半年开始出现,个别路段有几处辙槽深度已发展到6厘米;部分挖方路段路槽处置不当,路面强度不足,面层出现龟裂、沉陷。
根据路况调查和病害路段检测分析,本着“预防为主,防治结合”的原则,安排专项工程,对病害路段根据不同情况进行处理,选择部分路段采用沥青碎石柔性基层,路面结构形式单一,施工速度快,量减少对交通的影响。
对主线行车道路面纵、横缝比较集中,路面强度评价为中等以下填方路段,应对路段内超车道及硬路肩横向裂缝进行开槽,用热沥青灌注下部裂缝,用中粒式沥青混凝土(SAC-20)补平并压实与原路面齐平,,行车道范围分两层铣刨沥青路面,基层铣刨厚度20cm,在层底硬路肩部位一般每隔10米横向顶一道排水管,铺筑沥青下封层,铺筑20cm厚的ATB-30沥青稳定碎石柔性基层,分两层重新铺筑7+6cm 厚中粒式沥青混凝土(SAC-20),与原路面齐平,满幅喷洒SBS改性沥青防水粘结层,并均匀撒布一层9.5—13.2mm机制碎石,用轻型压路机稳压一遍,再在上满幅铺筑厚度4cm的改性沥青混凝土表层(SAC-13)。
潍莱路二期工程部分路段采用大碎石沥青柔性基层,克服了半刚性路面结构的刚度大,施工后期需要较长的养护期,路面宜开裂,基层内排水不畅等缺陷,有利于缩短施工工期,防止反射裂缝的产生。

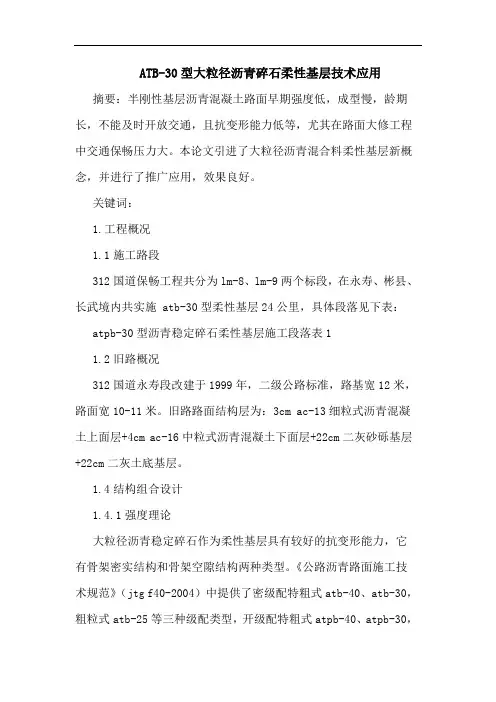

ATB-30型大粒径沥青碎石柔性基层技术应用摘要:半刚性基层沥青混凝土路面早期强度低,成型慢,龄期长,不能及时开放交通,且抗变形能力低等,尤其在路面大修工程中交通保畅压力大。
本论文引进了大粒径沥青混合料柔性基层新概念,并进行了推广应用,效果良好。
关键词:1.工程概况1.1施工路段312国道保畅工程共分为lm-8、lm-9两个标段,在永寿、彬县、长武境内共实施 atb-30型柔性基层24公里,具体段落见下表:atpb-30型沥青稳定碎石柔性基层施工段落表11.2旧路概况312国道永寿段改建于1999年,二级公路标准,路基宽12米,路面宽10-11米。
旧路路面结构层为:3cm ac-13细粒式沥青混凝土上面层+4cm ac-16中粒式沥青混凝土下面层+22cm二灰砂砾基层+22cm二灰土底基层。
1.4结构组合设计1.4.1强度理论大粒径沥青稳定碎石作为柔性基层具有较好的抗变形能力,它有骨架密实结构和骨架空隙结构两种类型。
《公路沥青路面施工技术规范》(jtg f40-2004)中提供了密级配特粗式atb-40、atb-30,粗粒式atb-25等三种级配类型,开级配特粗式atpb-40、atpb-30,粗粒式atpab-25等三种级配类型。
对于特粗式沥青稳定碎石通常又称为大粒径沥青碎石,因其沥青、矿粉用量较少,其强度形成主要依赖于矿质集料间的嵌挤锁结骨架作用,在行车荷载的作用下有较小的变形和较高的承载能力。
1.4.2结构组合设计312国道永寿境内全部为二级公路,标准设计轴载为bzz-100,设计年限8年,通过补强结构计算,设计弯沉值ld=49.77(10-2 mm),累计轴次4.3×106 次,结构组合为:4cm ac-16中粒式沥青混凝土面层+10cm atb沥青稳定碎石柔性基层。
2.配合比设计2.1原材料试验2.1.1沥青采用中海70号a级道路石油沥青,测定技术指标如下表:沥青技术指标表22.1.2粗集料粗集料采用乾县峰阳机轧锤破ⅱ类石灰岩碎石,集料规格为10mm-30mm、5mm-15mm、3-10 mm三种规格料。

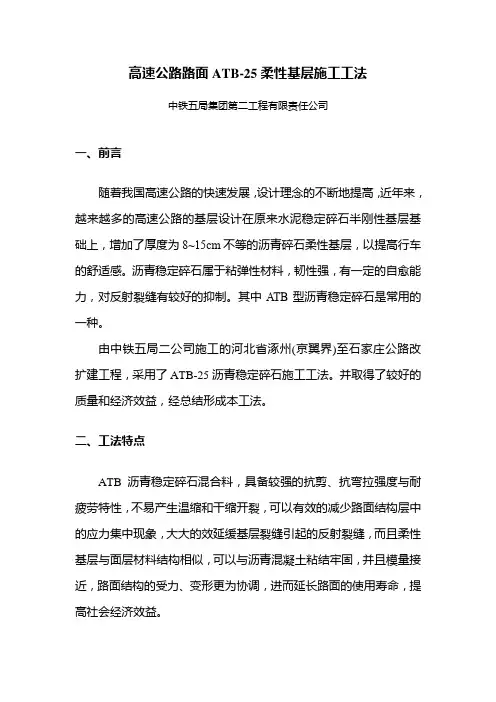

ATB-25沥青稳定碎石柔性基层施工工法1 前言半刚性基层沥青路面仍是中国高等级公路路面结构的主要形式,半刚性基层板结性能好,具有强度高、刚度大、承载能力高和造价低的优点。
但是, 最新的研究成果表明,半刚性基层的刚度过大,会直接造成沥青混凝土面层内的剪应力急剧增大,诱发沥青混凝土面层的剪切破坏,这给社会造成了巨大的经济损失和不良影响。
解决这一问题可以采取柔化半刚性基层的方法,采用组合式柔性基层,即ATB-25沥青稳定碎石上基层和级配碎石下基层。
它具有较高的抗剪、抗弯拉强度和耐疲劳特性,减缓反射裂缝的发生。
ATB-25沥青稳定碎石是一种嵌挤骨架密实型沥青混合料(空隙率为3%~6%),其作用力的传递是通过组成骨架的粗集料进行的。
ATB-25沥青稳定碎石混合料与一般的密级配沥青混合料AC相比,可以通过增大粒径,降低用油量,在不增加造价的情况下,可以增加底面层的厚度和提高沥青混合料的高温稳定性,从而大大增强了沥青路面的抗车辙能力及减缓反射裂缝的发生,改善了路面的使用性能,提高了道路的耐久性,延长了路面的使用寿命,本工法在我公司承建的福建省福州至泉州高速公路扩建工程、亳阜高速公路得到成功应用,取到了经济和效益双收的效果。
2 工法特点2.1 该工法适用范围广、施工方法简单、原材料广泛、可操作性强。
2.2 ATB-25沥青混凝土与传统的面层沥青混合料相比,其粒径较大、级配较粗、沥青用量较少,对原材料的要求不是很高、相比其它沥青混凝土具有造价低优点。
2.3 ATB-25沥青混凝土柔性基层高温稳定性好,增强了沥青路面的抗车辙能力,减少了反射裂缝的发生。
3 适用范围该工法适用于高速公路沥青路面结构中的基层施工,特别是适用于长、大纵坡的上坡路段、小半径急弯路段等容易产生车辙的路段,效果非常好。
4 工艺原理ATB-25沥青稳定碎石混合料是密实型沥青混合料(空隙率为3%~6%),它属于骨架密实型结构,其作用力的传递是通过组成骨架的粗集料进行的。
高速公路路面ATB-25柔性基层施工工法中铁五局集团第二工程有限责任公司一、前言随着我国高速公路的快速发展,设计理念的不断地提高,近年来,越来越多的高速公路的基层设计在原来水泥稳定碎石半刚性基层基础上,增加了厚度为8~15cm不等的沥青碎石柔性基层,以提高行车的舒适感。
沥青稳定碎石属于粘弹性材料,韧性强,有一定的自愈能力,对反射裂缝有较好的抑制。
其中ATB型沥青稳定碎石是常用的一种。
由中铁五局二公司施工的河北省涿州(京翼界)至石家庄公路改扩建工程,采用了ATB-25沥青稳定碎石施工工法。
并取得了较好的质量和经济效益,经总结形成本工法。
二、工法特点ATB沥青稳定碎石混合料,具备较强的抗剪、抗弯拉强度与耐疲劳特性,不易产生温缩和干缩开裂,可以有效的减少路面结构层中的应力集中现象,大大的效延缓基层裂缝引起的反射裂缝,而且柔性基层与面层材料结构相似,可以与沥青混凝土粘结牢固,并且模量接近,路面结构的受力、变形更为协调,进而延长路面的使用寿命,提高社会经济效益。
三、工艺原理该混合料综合了AC I型和AC II型的优点而形成的级配,既有AC II型的粗集料含量,又适当的采用了AC I型较多的细集料用量,是两种级配类型结合而成的一种新型级配,根据实测数据表明其稳定度很高(一般大于3000次/mm),渗水系数很小(一般小于200ml/min),具备良好的高温抗车辙能力及抗水损坏能力。
四、施工准备4.1人员配置主要施工技术人员配置4.2机械设备配备主要机械设备配置4.3材料准备1)严把原材料准入关,坚决杜绝不合格原材料进场。
原材料进场需严格按照规定的频率进行质量检验。
材料堆放场地应平整无杂物,场地严格按照标准化要求硬化处理,排水系统完善。
2)各种集料分级堆放,料墙坚固,符合场地标准化建设要求,料墙高度满足集料堆码要求,严防窜料现象发生。
3)集料严格堆放成梯形断面,上顶面应平整,并进行覆盖。
4)根据要求,沥青稳定碎石用集料分为5个粒级,0~2.36mm、2.36~4.75mm、4.75~9.5mm、9.5~19mm、19~31.5mm,进场集料要规格,并检测合格。
实用文档ATB-25沥青稳定碎石柔性基层试验段施工技术方案第一篇工程概况一、试验段概述根据年度施工计划安排,我项目部计划在5月底进行ATB-25柔性基层试验段的施工,试验段拟在主线左幅ZK99+515-ZK99+890段进行,长375m,该段落为加宽段,压实厚度为10cm。
二、编制说明1、本施工组织设计的编制以下列文件和资料为依据:1.1 施工承包合同书;1.2 施工图设计文件;1.3《公路工程国内招标文件范本》;1.4 交通部现行的公路设计、施工技术规范、验收评定标准等;第二篇施工准备及工作一、人员岗位职责划分及现场施工人员配备1、人员岗位职责划分王贺起:试验段总指挥。
官黎明:负责试验段的组织协调落实,和技术、质量管理工作,监督现场施工按照预定的方案实施,处理各种技术难题,总结各项技术参数。
王俊昌:负责试验段测量工作的管理,汇总测量成果。
李卫:负责试验段试验检测管理工作。
董赛:负责试验段现场施工组织和协调及人员分工、机械安排。
杨森:负责施工现场安全管理,及时处理各种突发性事故。
李丰奎、郭生军:负责现场的测量工作,包括施工放样、虚铺系数、成品检测等。
李文俊:负责试验段现场的试验工作,并配合监理抽检。
田振、王新明:负责现场的各项技术指标控制,组织管理工人、机械的施工,报检。
2、现场施工人员配备根据需要,工区配备主任1人,对现场施工全面负责,测量员3人,试验员2人,技术员3人,机械操作手8人和普工20人;拌和站设站长1人,对ATB-25沥青混合料的生产全面负责,配备试验员2人,材料员3人,工班班长1人,拌和站操作手2人,电工1人,自卸车司机15人以及普通工人10人。
二、原材料准备1、沥青:使用厦门华特集团有限公司生产的70#沥青。
2、碎石:使用赤城县椴木沟碎石厂生产的石灰岩碎石。
集料粒径分为4种规格:1#料:19-31.5mm;2#料:9.5-19.0mm;3#料:4.75-9.5mm;4#料:2.36-4.75mm。
浅议ATB-25沥青碎石柔性基层的施工质量控制摘要:沥青稳定碎石基层ATB-25路面结构在我国重载交通上的应用尚属起步阶段。
本文以广东韶赣高速公路沥青稳定碎石基层ATB-25为例,对原材料要求、配合比设计、施工工艺以及质量控制等方面进行论述,以期为今后沥青稳定碎石基层ATB-25在我国高速公路的推广应用提供借鉴。
关键词高速公路沥青稳定碎石基层配合比设计施工质量控制随着我国高速公路的快速发展,设计理念的不断地提高,近年来,越来越多的高速公路的基层设计在原来水泥稳定碎石半刚性基层基础上,增加了厚度为10~15cm不等的沥青碎石柔性基层,以提高行车的舒适感。
沥青稳定碎石属于粘弹性材料,韧性强,有一定的自愈能力,对反射裂缝有较好的抑制。
其中ATB 型沥青稳定碎石是常用的一种。
广东省曲江至南雄公路上基层的设计结构形式为15cm厚ATB-25型沥青稳定碎石。
15cm的沥青碎石上基层是目前我部所施工的最厚的结构形式。
为了节省资金,根据技术服务单位的建议,先按一层摊铺试验段,如果成功,大面积施工按一层铺筑,否则,按以往成功的施工经验分两层铺筑。
在技术服务单位的指导下,经过充分的准备及全体施工人员的努力,15cm沥青稳定碎石按一层摊铺成功,现总结归纳如下:一、配合比设计ATB-25型沥青稳定碎石属于密级配中的连续级配,按强度构成原则分类属于按嵌挤原则构成的结构类型,,其结构强度依靠矿料之间的嵌挤力和内摩阻力为主,沥青结合料的黏附作用为辅构成的。
ATB-25型路面以颗粒较粗的、尺寸较均匀的矿料构成骨架,沥青混合料填充其空隙,并把矿料黏成一个整体。
在这次施工中,碎石采用花岗岩,以往工程施工中从未接触过花岗岩,其延性及与沥青的粘附性均为未知数,且广东省地处中国南方,高温多雨,气候湿润,所以在沥青稳定碎石目标、生产配合比设计中,其各项技术指标、抗水损害性能及高温稳定性能应均符合设计要求及施工技术规范要求,这是ATB-25沥青碎石上基层摊铺成功的前提。
浅谈ATB-25沥青碎石柔性基层施工工艺一、工程概况京港澳高速公路是国家公路高速公路网中的一条射线,自北向南连接北京、石家庄、郑州、武汉、长沙、广州、香港、澳门等8个中心城市,是我国最早规划的高速公路之一,其前身为京珠国道主干线。
由河北冀通路桥建设有限公司承建的京石改扩建工程JS13标,始于K215+500止于K230+800,全长15.3Km(定州段5.7Km,新乐段9.6Km)。
本标段全线采用两侧拼宽的扩建方式由原四车道扩建为八车道,主线整体式路基全宽42.0米,其中中间分隔带4.5米(含2×0.75m路缘带+3.0m中央分隔带),行车道8×3.75m,硬路肩2×3.0m(含2×0.5m 路缘带),土路肩2×0.75m。
设计时速为120公里/小时。
其路面面层结构形式主线段:4cm 厚细粒式(SMA)沥青玛蹄脂碎石+6cm厚中粒式改性橡胶沥青(AC-20C)+6cm厚中粒式改性橡胶沥青(AC-20C)+8cm厚沥青碎石柔性基层(ATB-25)。
二、编制依据1、河北省京石改扩建工程招标文件2、《公路沥青路面施工技术规范》JTG F40-20043、沥青路面施工指导书4、《两阶段施工图设计》5、《公路工程沥青及沥青混合料试验规程》(JTG E20-2011)6、路面工程设计技术交底7、冀高京石筹函(2014)158号文件关于调整沥青材料检测指标的通知三、工序简介本项目拼宽段柔性基层采用8cm ATB-25粗粒式沥青稳定碎石,ATB-25沥青稳定碎石为粗粒式连续密集配沥青混合料,具有稳定、耐久、不易产生温缩和干缩开裂,可以有效抑制和减少沥青路面反射裂缝的产生综合性能。
1、主要承重层稳定、耐久、承载能力强、防止反射裂缝产生。
2、延长路面寿命可以有效抑制和减少沥青路面反射裂缝产生。
3、混合料较粗施工中容易产生离析,施工时不容易控制。
一)人员准备情况序号职务(工种)人数备注1 项目经理 1 负责项目全面工作2 项目总工 1 负责技术指导工作3 生产副经理 1 负责现场施工4 质检员 1 负责质量检测工作钉钢钎、控制摊铺高程、5 测量员 2厚度负责混合料检测、6 试验员 3现场温度和松铺厚度负责现场安全、7 安全员 1文明施工、交通管制8 沥青拌合楼操作员 2 沥青拌合楼操作9 施工工长 2 现场调度指挥施工10 施工作业人员39拌合楼8人、油厂6,摊铺25二)、材料准备1、粗集料质量技术要求指标单位柔性基层试验方法石料压碎值,不大于% 25 T 0316 洛杉机磨耗损失,不大于% 25 T 0317 表观相对密度,不小于- 2.50 T 0304 吸水率%0.3~1.6 T 0304 与沥青黏附性,不小于级 4 T 0516 坚固性,不大于% 3 T 0314 针片状颗粒含量(混合料),不大于其中:粒径大于9.5mm,不大于粒径小于9.5mm,不大于%151218T 0312水洗法<0.075mm颗粒含量,不大于% 0.5 T 0310 软石含量,不大于% 2 T 0320 2、细集料要求用于柔性基层的细集料应全部为机制砂。

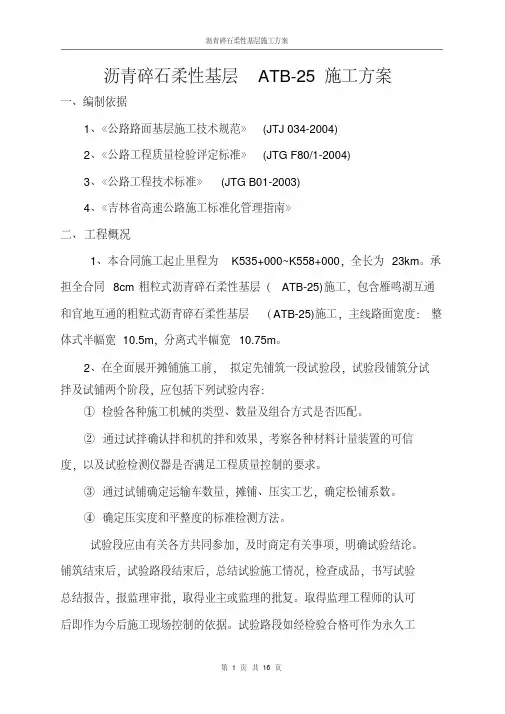

沥青碎石柔性基层ATB-25动工规划之阳早格格创做一、体例依据1、《公路路里基层动工技能典型》(JTJ 034-2004)2、《公路工程品量考验评比尺度》(JTG F80/1-2004)3、《公路工程技能尺度》 (JTG B01-2003)4、《凶林省下速公路动工尺度化管制指北》二、工程表面1、本合共动工起止里程为K535+000~K558+000,齐少为23km.背担齐合共8cm细粒式沥青碎石柔性基层(ATB-25)动工,包罗雁鸣湖互通战官天互通的细粒式沥青碎石柔性基层(ATB-25)动工,主线路里宽度:真足式半幅宽.2、正在周到展开摊铺动工前,拟定先铺筑一段考查段,考查段铺筑分试拌及试铺二个阶段,应包罗下列考查真量:①考验百般动工板滞的典型、数量及推拢办法是可匹配.②通过试拌确认拌战机的拌战效验,观察百般资料计量拆置的可疑度,以及考查检测仪器是可谦脚工程品量统制的央供.③通过试铺决定输支车数量,摊铺、压真工艺,决定紧铺系数.④决定压真度战仄坦度的尺度检测要收.考查段应由有关各圆共共介进,即时商定有关事项,细确考查论断.铺筑中断后,考查路段中断后,归纳考查动工情况,查看兴品,书籍写考查归纳报告,报监理审批,博得业主或者监理的批复.博得监理工程师的认可后即动做以后动工现场统制的依据.考查路段如经考验合格可动做永暂工程的一部分.对于分歧格的考查路段应即时扫除.三、工程量情况本合共段起止桩号为K535+000~K558+000,门路齐少23km.其中K535+100~K536+225为雁鸣湖互通(含匝讲),K555+645~K556+810为官天互通(含匝讲),沥青宁静碎石基层ATB-25共467901㎡.四、资材晃设1.构制机构为保量保量的正在合共工期内完毕本合共段工程,以经理为收袖核心,控制履止合共、指引死产,即时搞佳各分项工程的贯串战各分项工程的动工工序贯串,定期劣量完毕本合共工程.我路里动工队设经理、常务副经理、死产副经理、总工、各一名;下设量检部,工程部、安保部、合约部、财务部、机料部、丈量队、考查室、概括办公室.下辖一个沥青拌战站,控制沥青混同料死产.2、板滞晃安排划(1)板滞晃设:睹下表3、按央供准备佳百般资料,集料应堆搁于浑净、搞燥、天基宁静、排火良佳的硬化场合上,分歧规格的集料应合并堆搁.沥青宜贮存留不妨加热与保温的贮罐中,使用前应加热到相宜的加工温度.4、正式开工前必须铺筑考查路段,少度不宜小于200m,从动工工艺、工程品量、动工管制、动工仄安等圆里考证动工协共等到动工规划战动工工艺的可止性,并为仄常动工提供技能依据.五、动工工艺(一)本资料1、沥青(由名目部调拨)基量沥青为70#讲路石油沥青,本能应切合下表确定:沥青必须按品种、标号合并存搁.除少暂不使用的沥青可搁正在自然温度下保存中,沥青正在储罐中的贮存温度不宜矮于130℃,本去不得下于170℃,桶拆沥青应直坐堆搁,加盖苫布.沥青正在使用及存搁历程中应有良佳的防火步伐,防止雨火或者加热管讲蒸汽加进沥青中.2、细集料(由名目部调拨)细集料的粒径规格切合切合《公路沥青路里动工技能典型》(JTG F40-2004)的央供.3、体制砂(由名目部调拨)沥青里层用细集料应净净、搞燥、无风化、无纯量,切合《公路沥青路里动工技能典型》(JTG F40-2004)的央供.4、矿粉(由名目部调拨)挖料采与石灰岩等憎火性石料经磨细得到的矿粉,其品量应切合《公路沥青路里动工技能典型》(JTG F40-2004)的央供,不得使用回支粉尘.(二)动工工艺1、混同料的拌战(1)细、细集料应分类堆搁战供料,与自分歧料源的集料应合并堆搁,应付于每个料源的资料举止抽样考查,并应经工程师接受.(2)按目标协共比安排,死产协共比安排,死产协共考证三个阶段举止试拌、试铺后,举止大批死产.(3)每种规格的集料、矿料战沥青皆必须分别按央供的比率举止配料.(4)沥青资料采与导热油加热,加热温度正在155~165℃范畴内,矿料加热温度为165~175℃,沥青与矿料的加热温度应安排到能使拌战的沥青混凝土出厂温度正在145~165℃,禁绝有花黑料、超温料,混同料超出195℃时应搞兴弃处理,并应包管运到动工现场的温度不矮于145℃.混同料的摊铺温度150℃,碾压温度不矮于130℃,碾压结束的表面温度不矮于80℃,开搁接通的路表面温度不下于50℃.(5)热料筛分用最大筛孔应符合选定,防止爆收超尺寸颗粒.(6)沥青混同料的拌战时间应以混同料拌战匀称、所有矿料颗料局部裹覆沥青分散料为度,并经试拌决定,间歇式拌战机每锅拌战时间不宜少于45s(其中搞拌时间不得小于5~10s).(7)拌佳的沥青混同料应匀称普遍,无花黑料,无结团成块或者宽重的细料分散局里,不切合央供时不得使用,并应即时安排.(8)出厂沥青混同料应按现止考查要收丈量运料车中混同料的温度.(9)拌战沥青混同料不坐时铺筑时,可搁兴品贮料仓贮存,贮料仓无保温设备时,允许的贮存时间应切合摊铺温度央供为准,有保温设备的储料仓储料时间不宜超出72小时.2、动工丈量搁样:(1)回复中线:正在直线每10m设一桩位,直线段每5m 设一桩位,桩的位子正在中央断绝戴所摊铺结构层的宽度中20cm处.(2)火仄丈量:对于创制佳的桩位,挨钢钎、挂钢丝线举止火仄丈量,并给出摊铺层的安排标下及下反下度,挂佳钢丝线,动做摊铺机的自动找仄基线.3、混同料的输支(1)从拌战机背运料车上搁料时,应每卸一斗混同料挪动一下汽车位子,以缩小细细集料的离析局里.尽管缩小贮料仓下降的下度.(2)当输支时间正在半小时以上或者气温矮于10℃时,运料车用篷布覆盖.混同料加进温度应统制正在很多于145℃.(3)连绝摊铺历程中,运料车正在摊铺机前10-30cm处愣住,不得碰打摊铺机.卸料历程中运料车应挂空档,靠摊铺推动前进. (4)已经离析或者结成不克不迭压碎的硬壳、团块或者运料车辆卸料时留于车上的混同料,以及矮于确定铺筑温度或者被雨淋干的混同料皆应兴弃,不得用于本工程.(5)黑日或者当班不用完的或者兴弃混同料不得重复利用.雨季动工,输支车应备有苫盖篷布等步伐,下雨时即时苫盖、防止雨淋.4、混同料的摊铺(1)正在铺筑混同料之前,必须对于下层举止查看,特天应注意下层的传染情况,不切合央供的要举止处理,可则禁绝铺筑沥青砼.(2)仄常动工情况下,摊铺温度不该矮于135~150℃.摊铺前要对于每车的沥青混同料举止考验,创制超温料、花黑料、分歧格资料要中断摊铺,退回兴弃.(3)摊铺机一定要脆持摊铺的连绝性,有博人指引,一车卸完下一车要坐时跟上,应以匀称的速度止驶,以包管混同料匀称、不间断天摊铺,摊铺速度普遍统制正在3~4m/min;摊铺机前要时常脆持5辆车以上,摊铺历程中不得随意变更速度,防止中途停顿,做用动工品量.摊铺室内料要鼓料,支料应匀称.(4)摊铺机的支配应不使混同料沿着受料斗的二侧聚集,所有本果使热却到确定温度以下的混同料应予与消.(5)对于形状不准则路里、薄度分歧、空间受节制等摊铺机无法处事的场合,经工程师接受不妨采与人为铺筑混同料.(6)正在雨天或者表面存有积火、动工气温矮于10℃时,皆不得摊铺混料.(7)混同料逢到火,一定不要使用,须搞报兴处理,雨季动工时千万注意天气变更,即时掌握天气预报,合理安插佳动工.5、混同料的压真(1)正在混同料完毕摊铺战刮仄后坐时对于路里举止查看,对于不准则之处即时用人为举止安排,随后举止充分匀称天压真. (2)压真处事应按考查路决定的压真设备的推拢及步调举止. (3)压真分初压、复压战末压三个阶段,按照“紧跟、缓压、下频、矮幅”准则. A、初压:摊铺之后坐时举止(下温碾压),用单钢轮压路机静压2遍,初压温度统制正在130℃-145℃间,最矮不克不迭小于130℃.碾压速度1.5-2.0km/h,本去不得爆收推移、开裂.碾压时应将启动轮里背摊铺机,碾压门路及碾压目标不得突然改变或者慢停等,初压后查看仄坦度战路拱,需要时给予建整.(a)压路机应从中侧背核心碾压,相邻碾压戴应重叠l/3-1/2轮宽,若单幅应从矮背下处碾压.压真足幅为一遍,每条碾压戴合回面部皆应等距错开,一遍完毕举止第二碾压时,用压路机将所有错开的合回面挨斜摸仄,普及仄坦度.(b)、采与沉单钢轮压路构制关振荡拆置的振荡压路机碾压二遍,其压力不宜小于350N/CM,初压后量检员、测工查看仄坦度.测工查看仄坦度、路拱或者横坡,需要时给予适合安排.B、复压:复压紧接正在初压后举止,温度统制正在80℃-100℃之间,央供不小于80℃.复压用单钢轮振荡压路机战轮胎压路机接替碾压,普遍是先用振荡压路机碾压3-4遍,再用轮胎压路机碾压4-6遍,使压真度达到央供为止.碾压速度普遍统制正在2~3km/h,相邻碾压重叠宽度为l/3-1/2轮宽,振荡压路机倒车时应先停止振荡,并正在另一目标疏通后再开初振荡.C:末压:末压紧跟复压举止,末压采与单钢轮振荡压路机静压,与消轮迹(末压温度应大于70℃,碾压速度为3~4km/h).(4)初压战振荡碾压要矮速举止,免得对于热料爆收推移、收裂.碾压应尽管正在摊铺后较下温度下进步,温度越下越简单普及路里仄坦度战压真度,但是不得超出165℃,加进温度超出190℃时,不得摊铺,应做兴料处理.(5)碾压处事应按考查路决定的考查截止举止.(6)正在碾压功夫,压路机不得中途停顿、转背或者制动.(7)压路机不得停顿正在温度下于65℃的已经压过的混同料上,共时,应采与灵验步伐,防止柴油、润滑脂、汽车或者其余有机纯量正在压路机支配或者停搁功夫洒降正在路里上.(8)正在压真时,如接缝处(包罗纵缝、横缝或者果其余本果而产死的动工缝)的混同料温度已不克不迭谦脚压真温度央供,应采与加热器普及混同料的温度达到央供的压真温度,再压真到无缝迹为止.(9)正在举止摊铺战碾压历程中,应提前准备佳筛子、耙子、仄铁锨、喷灯、色推油等小型工具战资料,摊铺战碾压时构制博人举止品量检测统制战缺陷建复.创制有离析局里,应即时用筛子筛出细料,洒正在离析部位共时举止碾压建复.压真度查看要即时举止,创制不敷时正在确定的温度内即时补压.已经完毕碾压的路里,不得建补表皮.6、接缝的处理(1)横背接缝横背接缝处的动工,最先是正在每日处事中断前对于横缝处的处理,正在末尾一车料倒进摊铺机料斗,并正在逐步用空的历程中,摊铺机脚应集结细力,注意瞅察螺旋输支器内战熨仄板前部混同料的聚集量,要脆持范畴内匀称普遍,尽大概摊铺出一个笔直于路中线的整齐断里,而后将摊铺机驶离该断里3~5m,为包管接缝位子的仄坦度,待碾压完毕后,不妨正在已铺层逆路核心目标,2~3个位子先后搁6m直尺,并找出表面纵坡或者已铺层薄度开初爆收变更的断里(已铺层表面与3m直尺底里开初摆脱交战处),用镐将中边紧集、坡肩战不整齐的部分刨掉,使切茬逆直并笔直路里.此处事应正在铺筑层碾压中断后坐时完毕.第二天开初摊铺前,浑扫接缝处,对于断里切心涂刷乳化沥青,将摊铺机倒到接缝处,使熨仄板前缘位于切心约5cm的位子.正在底下搁进2~3块垫木,垫木薄度为铺层压真薄度乘上紧铺系数减去压真薄度,而后即对于熨仄板举止预热.横背接缝的碾压是碾压处事中的要害一环.碾压时,应先用单钢轮压路机举止横背(即斥之与路里核心线)碾压,摊铺层的中测应搁置供压路机能止驶的垫木,碾压时压路机应主要位于已压真的混同料层上,伸进新铺混同料层的宽度不超出20cm,接着每碾压一遍背新铺混同料移动20cm,直到压路机局部正在新铺层上碾压为止,而后举止仄常的纵背碾压.需要特天重视的是横背接缝处的碾压要掌握温度的做用,下温或者矮温时的过分碾压皆市使新铺层出现裂纹.(2)纵缝处理①、采与梯队做业时,纵缝应用热接缝.为了不使接缝处的混同料二侧温好过大,尽管减小二台摊铺机间的距离,最大不得超出10米.那样可使二侧混同料很佳的分散正在所有.共时把二台摊铺机的振荡夯频次设定共一值,使其摊铺后的紧圆尽管相共,以防止压真后二半幅出现“台阶”,并配备博人瞅守绞笼绞料,包管接缝处分散稀切且无多余混同料.碾压时将先铺佳的部分靠纵缝处留10-20cm宽度,暂不碾压,动做后幅的铺筑下程战基准里,由耙工将纵缝找仄并浑理佳现场,用压路机跨缝碾压.②、半幅动工不采与热接缝时,必须将纵缝处浑扫搞净,脆持搞燥,并涂少量的粘层沥青,铺筑时应重叠已铺路里的5-10cm,摊铺薄度应超过成型的半幅,其下度按紧铺系数决定,由工少亲自戴耙工将己成型路里上的料耙除,并用脚推车将浑扫出的搞净的料推到前圆即时利用.压路机将轮大部分搁正在已成型段上,深进新铺里l0—15cm碾压一遍.而后再将轮大部分搁正在新铺段上,深进已成型里15~20cm安排碾压一遍,接着仄常碾压.纵缝的碾压必须跟上摊铺机,免得温度矮不利于碾压处事.7、中途停机处理果为沥青路里动工受许多果素做用,功夫有许多是奇然的果素,停机过暂不即时处理,会使混同料温度矮而无法达到压真尺度.而且仄坦度也较好,更加是熨仄板下20-30cm范畴被压成板体的硬块.(1)当混同料的温度降矮不大仍正在120℃以上不妨继启摊铺时,末尾摊铺的混同料的温度、周围环境的温度允许不提机时,但是压路机必须尽大概靠拢摊铺机碾压,不允许有人正在已碾压的场合止走,待料去时采用温度较下的混同料起机.开初摊铺时应降矮振捣力(频次降矮30-50Hz),共时减缓摊铺速度,果停机已即时碾压的部分间接用振荡压路机开用强振系统碾压4-6遍,若摊铺机熨仄板下的部分比别处矮时,可用耙子耙紧 1.5-2cm而后挖补新料按紧圆系数人为摊铺,用振荡压路机横背碾压即可.(2)当混同料温度降矮很大,不克不迭继启摊铺时,此时必须提起摊铺机.再次摊铺时需重新接横背缝.8、雨季动工七月初将加进雨季动工,正在简直构制动工时,对于要动工的名目举止观察钻研,每天支集天气预报,随时根据天气情况搞佳处事安插与安排,共时搞佳雨季动工预案.1、动工时,最先要搞佳动工场合排火处事,排火机具战设备要齐齐,共时计划佳板滞的停搁战资料的堆搁位子.2、与当天局里部分博得通联,随时掌握局里预报,掌握汛情,以便更为合理天安插战指引动工,共时搞佳雨情预报.3、如正在动工历程中下雨,应坐刻停止摊铺做业,脆定不使用被雨火淋干的资料,雨后需等到路里搞燥圆可继启动工.六、动工品量管制与检考查支1、动工前的资料与设备查看(1)动工前必须查看百般新买进资料的根源及品量.对于尾次使用的细细集料,应查看死产单位的死产条件、加工板滞、覆盖层的浑理情况.所有资料皆应按确定与样检测,经品量认可后圆可使用.(2)百般资料皆必须正在动工前以“批”为单位举止查看,不切合本指北技能央供的资料不得进场.对于百般矿料是以共一料源、共一次买进并运至死产现场的相共规格资料为一“批”.资料试样的与样数量与频度按现止考查规程的确定举止.(3)工程开初前,必须对于资料的存搁场合、防雨战排火步伐举止确认,不切合本指北央供时资料不得进场.进场的百般资料的根源、品种、品量应与招标及提供的样品普遍,不切合央供的资料宽禁使用.(4)动工前应付于拌战设备、摊铺机、压路机等百般动工板滞战设备举止调试,对于板滞设备的配套情况、技能本能、传感器计量细度等举止宽肃查看,并得到监理的认可.(5)正式开工前,百般本资料的考查截止,及据此举止的目标协共比安排截止,应正在确定的克日内背业主及监理提出正式报告,待博得正式认可后,圆可使用.2、品量管制与查看名目(1)基础央供1) 沥青混同料的矿料品量及矿料级配应切合安排央供战动工典型的确定.2) 庄重统制百般矿料战沥青用量及百般资料战沥青混同料的加热温度,沥青资料及混同料的各项指标应切合安排战动工典型央供.沥青混同料的死产,每日应搞抽提考查、马歇我宁静度考查.矿料级配、沥青含量、马歇我宁静度等截止的合格率应不小于90%.3) 拌战后的沥青混同料应匀称普遍,无花黑,无细细料分散战结团成块局里.4) 基层必须碾压稀真,表面搞燥、浑净、无浮土,其仄坦度战路拱度应切合央供.5) 摊铺时应庄重统制摊铺薄度战仄坦度,防止离析,注意统制摊铺战碾压温度,碾压至央供的稀真度.(2 )真测名目表.2 沥青混凝土里层战沥青碎(砾)石里层真测名目注:①表内压真度可采用其中的1个或者2个尺度,并以合格率矮的动做评比截止.戴*号者是指SMA路里,其余为一般沥青混凝土路里.②表列薄度仅确定背允许偏偏好.其余公路的薄度代表值战极值允许偏偏好按总薄度计,当总薄度≦60mm时,允许偏偏好分别为-5mm战-10mm;总薄度>60mm时,允许偏偏好分别为-8%战-15%的总薄度.H为总薄度(mm).七、仄安包管步伐天职项工程创制以经理为组少,死产经理为副组少,各动工班组组少少为小组成员的仄安包管收袖小组,仄安工程师为博职仄安查看员,搞到单干细确、责任到人、层层控制.1、庄重真止战依照有关部分的现止仄安技能准则举止动工死产,部分动工人员坚韧竖坐“仄安第一,防止为主”的指引思维,对于职工举止岗位训练战仄安死产培养,真止持证上岗.2、建坐健康仄安死产构制,宽肃贯彻以岗位责任制为核心的各项仄安制度,创制现场仄安收袖小组,设博职仄安员,保证动工仄安战止车仄安.3、加强通讯管制,脆持24小时调动值班,抓佳动工用电、输支车辆的仄安做业.4、建坐健康仄安死产构制战规定制度,把“仄安死产”动做一项要害的管制处事去抓.制定百般仄安步伐,使“仄安死产”深进人心,贯脱于所有动工齐历程.5、对于职工举止仄安死产战仄安知识培养,坚韧竖坐法治概念战仄安第一的思维,对于介进动工的人员举止技能仄安训练,经考查合格后圆能上岗.6、搞佳有关动工仄安的技能接底,狠抓事变苗头,把事变消亡正在抽芽状态.7、真止仄安死产包保责任制,奖奖明显.8、百般板滞设备的支配人员必须通过仄安技能支配规程训练,考查合格后持灵考证件上岗.处事前应付于板滞设备举止仄安查看,离开板滞设备时,必须按确定将板滞稳固停搁正在仄安位子,并将驾驶室锁佳,或者将电器设备的统制箱推闸上锁.9、临时用电必须切合供电仄安运止规程,并应定期查看战防备,对于查看分歧格的电器设备战线路,要即时维建或者调换,宽禁戴障碍运止或者做业.10、仄安防备人员战接通协做人员,要统一调动,统一指引,不得各止其事,违章指引.八、环境呵护步伐1、正在部分职工中宽肃开展环保准则的教习,巩固职工的环保意识,分散动工天区的环保特性,制定确真可止的环保步伐,使动工对于环境的益伤降到最矮程度.2、场合浑理后的纯物及弃圆等应运到指定天面兴弃,运支时弃物不得遗弃正在讲路上,免得做用止车、防碍动工及环境呵护.3、合理安插动工场合,死产、死计办法应安插正在征天线以内.4、动工功夫死产场合战死计区应建建需要的临时排火系统,并与永暂排火办法相接.5、定期对于输支讲路举止洒火,缩小起尘量.7、正在住户区附近,夜间(20:00—6:00)对于噪声较强的动工板滞战施处事业给予统制.8、敬服既有的兴办物战景瞅,呵护当天人文资材.9、动工用的兴火,采与临时排火系统排进附近污火坑内;兴弃土圆、兴弃拌合物、兴浆等物,采与车辆输支的要收,整齐合理天堆搁正在工程指定的场合,免得妨害农田火力、饮火战做用排火系统及既有工程办法.九、文化动工步伐1、加强传播,统一思维,使职工认识到文化是动工企业局里、队伍素量的反映,是仄安死产的包管.巩固职工文化动工战加强现场管制的自愿性.2、降真文化动工现场责任区,制定相关规定制度,保证文化动工现场管制有章可循.3、合理安插场合.各项临时办法必须切合确定尺度,搞加进合整净、讲路仄逆、排火疏通、标记醉目、死产环境达到尺度做业央供.4、现场工程表面、仄安动工牌、标记牌等要树坐齐齐,规格统一,真量完备,位子醉目.5、加强查看监督,从宽央供,持之以恒,使文化动工管制真真抓出效果.6、动工现场脆持工完料净,垃圾纯物集结堆搁,即时处理.动工兴火宽禁治排,庄重依照招标文献央供经处理后达标排搁.7、动工驻天要浑净卫死,排火疏通;室内要整净卫死,脆持气氛流利.8、敬仰场合住户的死计习性战民族风雅,搞佳动工队伍与当天政府、民寡民寡的关系.9、培养部分职工,按照场合政府的百般准则,搞到遵纪称职,止为典型.动工中如创制文物古迹,即时呵护,坐时报告.10、真止挂牌上岗制度.名目动工死产构制指引人员、队少、调动、工少、仄安员施处事业时,均要挂牌上岗.11、依照业主及主管部分的指示央供,共时宽肃听与驻天工程师的意睹,协做佳各圆关系,搞佳仄安死产战文化动工,争创仄安文化尺度工天.。
沥青碎石柔性基层ATB-25施工方案一、编制依据1、《公路路面基层施工技术规范》(JTJ 034-2004)2、《公路工程质量检验评定标准》(JTG F80/1-2004)3、《公路工程技术标准》 (JTG B01-2003)4、《吉林省高速公路施工标准化管理指南》二、工程概况1、本合同施工起止里程为K535+000~K558+000,全长为23km。
承担全合同8cm粗粒式沥青碎石柔性基层(ATB-25)施工,包含雁鸣湖互通和官地互通的粗粒式沥青碎石柔性基层(ATB-25)施工,主线路面宽度:整体式半幅宽10.5m,分离式半幅宽10.75m。
2、在全面展开摊铺施工前,拟定先铺筑一段试验段,试验段铺筑分试拌及试铺两个阶段,应包括下列试验内容:①检验各种施工机械的类型、数量及组合方式是否匹配。
②通过试拌确认拌和机的拌和效果,考察各种材料计量装置的可信度,以及试验检测仪器是否满足工程质量控制的要求。
③通过试铺确定运输车数量,摊铺、压实工艺,确定松铺系数。
④确定压实度和平整度的标准检测方法。
试验段应由有关各方共同参加,及时商定有关事项,明确试验结论。
铺筑结束后,试验路段结束后,总结试验施工情况,检查成品,书写试验总结报告,报监理审批,取得业主或监理的批复。
取得监理工程师的认可后即作为今后施工现场控制的依据。
试验路段如经检验合格可作为永久工程的一部分。
对不合格的试验路段应及时清除。
三、工程量情况本合同段起止桩号为K535+000~K558+000,路线全长23km。
其中K535+100~K536+225为雁鸣湖互通(含匝道),K555+645~K556+810为官地互通(含匝道),沥青稳定碎石基层ATB-25共467901㎡。
四、资源配置1.组织机构为保质保量的在合同工期内完成本合同段工程,以经理为领导核心,负责履行合同、指挥生产,及时做好各分项工程的衔接和各分项工程的施工工序衔接,按期优质完成本合同工程。
沥青碎石柔性基层ATB-25施工方案欧阳歌谷(2021.02.01)一、编制依据1、《公路路面基层施工技术规范》(JTJ 034-2004)2、《公路工程质量检验评定标准》(JTG F80/1-2004)3、《公路工程技术标准》 (JTG B01-2003)4、《吉林省高速公路施工标准化管理指南》二、工程概况1、本合同施工起止里程为K535+000~K558+000,全长为23km。
承担全合同8cm粗粒式沥青碎石柔性基层(ATB-25)施工,包含雁鸣湖互通和官地互通的粗粒式沥青碎石柔性基层(ATB-25)施工,主线路面宽度:整体式半幅宽10.5m,分离式半幅宽10.75m。
2、在全面展开摊铺施工前,拟定先铺筑一段试验段,试验段铺筑分试拌及试铺两个阶段,应包括下列试验内容:①检验各种施工机械的类型、数量及组合方式是否匹配。
②通过试拌确认拌和机的拌和效果,考察各种材料计量装置的可信度,以及试验检测仪器是否满足工程质量控制的要求。
③通过试铺确定运输车数量,摊铺、压实工艺,确定松铺系数。
④确定压实度和平整度的标准检测方法。
试验段应由有关各方共同参加,及时商定有关事项,明确试验结论。
铺筑结束后,试验路段结束后,总结试验施工情况,检查成品,书写试验总结报告,报监理审批,取得业主或监理的批复。
取得监理工程师的认可后即作为今后施工现场控制的依据。
试验路段如经检验合格可作为永久工程的一部分。
对不合格的试验路段应及时清除。
三、工程量情况本合同段起止桩号为K535+000~K558+000,路线全长23km。
其中K535+100~K536+225为雁鸣湖互通(含匝道),K555+645~K556+810为官地互通(含匝道),沥青稳定碎石基层ATB-25共467901㎡。
四、资源配置1.组织机构为保质保量的在合同工期内完成本合同段工程,以经理为领导核心,负责履行合同、指挥生产,及时做好各分项工程的衔接和各分项工程的施工工序衔接,按期优质完成本合同工程。
沥青碎石柔性基层ATB-25施工方案一、编制依据1、《公路路面基层施工技术规范》(JTJ 034-2004)2、《公路工程质量检验评定标准》(JTG F80/1-2004)3、《公路工程技术标准》(JTG B01-2003)4、《吉林省高速公路施工标准化管理指南》二、工程概况1、本合同施工起止里程为K535+000~K558+000,全长为23km。
承担全合同8cm粗粒式沥青碎石柔性基层(ATB-25)施工,包含雁鸣湖互通和官地互通的粗粒式沥青碎石柔性基层 (ATB-25)施工,主线路面宽度:整体式半幅宽10.5m,分离式半幅宽10.75m。
2、在全面展开摊铺施工前,拟定先铺筑一段试验段,试验段铺筑分试拌及试铺两个阶段,应包括下列试验内容:①检验各种施工机械的类型、数量及组合方式是否匹配。
②通过试拌确认拌和机的拌和效果,考察各种材料计量装置的可信度,以及试验检测仪器是否满足工程质量控制的要求。
③通过试铺确定运输车数量,摊铺、压实工艺,确定松铺系数。
④确定压实度和平整度的标准检测方法。
试验段应由有关各方共同参加,及时商定有关事项,明确试验结论。
铺筑结束后,试验路段结束后,总结试验施工情况,检查成品,书写试验总结报告,报监理审批,取得业主或监理的批复。
取得监理工程师的认可后即作为今后施工现场控制的依据。
试验路段如经检验合格可作为永久工程的一部分。
对不合格的试验路段应及时清除。
三、工程量情况本合同段起止桩号为K535+000~K558+000,路线全长23km。
其中K535+100~K536+225 为雁鸣湖互通(含匝道),K555+645~K556+810 为官地互通(含匝道),沥青稳定碎石基层ATB-25共467901川。
四、资源配置1.组织机构为保质保量的在合同工期内完成本合同段工程,以经理为领导核心,负责履行合同、指挥生产,及时做好各分项工程的衔接和各分项工程的施工工序衔接,按期优质完成本合同工程。
我路面施工队设经理、常务副经理、生产副经理、总工、各一名;下设质检部,工程部、安保部、合约部、财务部、机料部、测量队、试验室、综合办公室。
下辖一个沥青拌和站,负责沥青混合料生产。
2、机械配置计划(1)机械配置:见下表3、按要求准备好各种材料,集料应堆放于清洁、干燥、地基稳定、排水良好的硬化场地上,不同规格的集料应分开堆放。
沥青宜贮存在可以加热与保温的贮罐中,使用前应加热到适宜的加工温度。
4、正式开工前必须铺筑试验路段,长度不宜小于200m,从施工工艺、工程质量、施工管理、施工安全等方面验证施工配合比及施工方案和施工工艺的可行性,并为正常施工提供技术依据。
五、施工工艺(一)原材料1、沥青(由项目部调拨)基质沥青为70#道路石油沥青,性能应符合下表规定:沥青必须按品种、标号分开存放。
除长期不使用的沥青可放在自然温度下存储外,沥青在储罐中的贮存温度不宜低于130C,并不得高于170C, 桶装沥青应直立堆放,加盖苫布。
沥青在使用及存放过程中应有良好的防水措施,避免雨水或加热管道蒸汽进入沥青中。
2、粗集料(由项目部调拨)粗集料的粒径规格符合符合《公路沥青路面施工技术规范》(JTGF40-2004)的要求。
3、机制砂(由项目部调拨)沥青面层用细集料应洁净、干燥、无风化、无杂质,符合《公路沥青路面施工技术规范》(JTG F40-2004)的要求。
4、矿粉(由项目部调拨)填料采用石灰岩等憎水性石料经磨细得到的矿粉,其质量应符合《公路沥青路面施工技术规范》(JTG F40-2004)的要求,不得使用回收粉尘。
(二)施工工艺1、混合料的拌和(1)粗、细集料应分类堆放和供料,取自不同料源的集料应分开堆放,应对每个料源的材料进行抽样试验,并应经工程师批准。
(2)按目标配合比设计,生产配合比设计,生产配合验证三个阶段进行试拌、试铺后,进行大批生产。
(3)每种规格的集料、矿料和沥青都必须分别按要求的比例进行配料。
(4)沥青材料采用导热油加热,加热温度在155〜165C范围内,矿料加热温度为165〜175C,沥青与矿料的加热温度应调节到能使拌和的沥青混凝土出厂温度在145~ 165C,不准有花白料、超温料,混合料超过195C时应做废弃处理,并应保证运到施工现场的温度不低于145C。
混合料的摊铺温度150C,碾压温度不低于130C,碾压终了的表面温度不低于80C,开放交通的路表面温度不高于50Co(5)热料筛分用最大筛孔应合适选定,避免产生超尺寸颗粒。
(6)沥青混合料的拌和时间应以混合料拌和均匀、所有矿料颗料全部裹覆沥青结合料为度,并经试拌确定,间歇式拌和机每锅拌和时间不宜少于45s (其中干拌时间不得小于5~ 10s) o(7)拌好的沥青混合料应均匀一致,无花白料,无结团成块或严重的粗料分离现象,不符合要求时不得使用,并应及时调整。
(8)出厂沥青混合料应按现行试验方法测量运料车中混合料的温度。
(9)拌和沥青混合料不立即铺筑时,可放成品贮料仓贮存,贮料仓无保温设备时,允许的贮存时间应符合摊铺温度要求为准,有保温设备的储料仓储料时间不宜超过72小时。
2、施工测量放样:(1)恢复中线:在直线每10m设一桩位,曲线段每5m设一桩位,桩的位置在中央隔离带所摊铺结构层的宽度外20cm处。
(2)水平测量:对设立好的桩位,打钢钎、挂钢丝线进行水平测量,并给出摊铺层的设计标高及下反高度,挂好钢丝线,作为摊铺机的自动找平基线。
3、混合料的运输(1)从拌和机向运料车上放料时,应每卸一斗混合料挪动一下汽车位置,以减少粗细集料的离析现象。
尽量缩小贮料仓下落的高度。
(2)当运输时间在半小时以上或气温低于10C时,运料车用篷布覆盖。
混合料到场温度应控制在不少于145C .(3)连续摊铺过程中,运料车在摊铺机前10-30cm处停住,不得撞击摊铺机。
卸料过程中运料车应挂空档,靠摊铺推动前进。
(4)已经离析或结成不能压碎的硬壳、团块或运料车辆卸料时留于车上的混合料,以及低于规定铺筑温度或被雨淋湿的混合料都应废弃,不得用于本工程。
(5)白天或当班没有用完的或废弃混合料不得重复利用。
雨季施工,运输车应备有苫盖篷布等措施,下雨时及时苫盖、防止雨淋。
4、混合料的摊铺(1)在铺筑混合料之前,必须对下层进行检查,特别应注意下层的污染情况,不符合要求的要进行处理,否则不准铺筑沥青砼。
(2)正常施工情况下,摊铺温度不应低于135〜150C。
摊铺前要对每车的沥青混合料进行检验,发现超温料、花白料、不合格材料要拒绝摊铺,退回废弃。
(3)摊铺机一定要保持摊铺的连续性,有专人指挥,一车卸完下一车要立即跟上,应以均匀的速度行驶,以保证混合料均匀、不间断地摊铺,摊铺速度一般控制在3~4m/min;摊铺机前要经常保持5辆车以上,摊铺过程中不得随意变换速度,避免中途停顿,影响施工质量。
摊铺室内料要饱料,送料应均匀。
(4)摊铺机的操作应不使混合料沿着受料斗的两侧堆积,任何原因使冷却到规定温度以下的混合料应予除去。
(5)对外形不规则路面、厚度不同、空间受限制等摊铺机无法工作的地方,经工程师批准可以采用人工铺筑混合料。
(6)在雨天或表面存有积水、施工气温低于10 C时,都不得摊铺混料。
(7)混合料遇到水,一定不要使用,须做报废处理,雨季施工时千万注意天气变化,及时掌握天气预报,合理安排好施工。
5、混合料的压实(1)在混合料完成摊铺和刮平后立即对路面进行检查,对不规则之处及时用人工进行调整,随后进行充分均匀地压实。
(2)压实工作应按试验路确定的压实设备的组合及程序进行。
(3)压实分初压、复压和终压三个阶段,遵循“紧跟、慢压、高频、低幅”原则。
A 、初压:摊铺之后立即进行(高温碾压),用双钢轮压路机静压2遍, 初压温度控制在130C-145 C间,最低不能小于130C。
碾压速度1.5-2.0km / h,并不得产生推移、开裂。
碾压时应将驱动轮面向摊铺机,碾压路线及碾压方向不得突然改变或急停等,初压后检查平整度和路拱,必要时予以修整。
(a)压路机应从外侧向中心碾压,相邻碾压带应重叠I /3-1 /2轮宽, 若单幅应从低向咼处碾压。
压完全幅为一遍,每条碾压带折回点部都应等距错开,一遍完成进行第二碾压时,用压路机将所有错开的折回点打斜摸平,提高平整度。
(b)、采用轻双钢轮压路机关闭振动装置的振动压路机碾压两遍,其压力不宜小于350N K CM初压后质检员、测工检查平整度。
测工检查平整度、路拱或横坡,必要时予以适当调整。
B、复压:复压紧接在初压后进行,温度控制在80C-100 C之间,要求不小于80C。
复压用双钢轮振动压路机和轮胎压路机交替碾压,一般是先用振动压路机碾压3-4遍,再用轮胎压路机碾压4-6遍,使压实度达到要求为止。
碾压速度一般控制在2~3km/h,相邻碾压重叠宽度为I /3-1 /2 轮宽,振动压路机倒车时应先停止振动,并在另一方向运动后再开始振动。
C :终压:终压紧跟复压进行,终压采用双钢轮振动压路机静压,消除轮迹(终压温度应大于70C,碾压速度为3~4km/h)。
(4)初压和振动碾压要低速进行,以免对热料产生推移、发裂。
碾压应尽量在摊铺后较高温度下先进,温度越高越容易提高路面平整度和压实度,但不得超过165C,到场温度超过190C时,不得摊铺,应作废料处理。
(5)碾压工作应按试验路确定的试验结果进行。
(6)在碾压期间,压路机不得中途停留、转向或制动。
(7)压路机不得停留在温度高于65C的已经压过的混合料上,同时,应采取有效措施,防止柴油、润滑脂、汽车或其它有机杂质在压路机操作或停放期间洒落在路面上。
(8)在压实时,如接缝处(包括纵缝、横缝或因其他原因而形成的施工缝)的混合料温度已不能满足压实温度要求,应采用加热器提高混合料的温度达到要求的压实温度,再压实到无缝迹为止。
(9)在进行摊铺和碾压过程中,应提前准备好筛子、耙子、平铁锨、喷灯、色拉油等小型工具和材料,摊铺和碾压时组织专人进行质量检测控制和缺陷修复。
发现有离析现象,应及时用筛子筛出细料,洒在离析部位同时进行碾压修复。
压实度检查要及时进行,发现不够时在规定的温度内及时补压。
已经完成碾压的路面,不得修补表皮。
6、接缝的处理(1)横向接缝横向接缝处的施工,首先是在每日工作结束前对横缝处的处理,在最后一车料倒入摊铺机料斗,并在逐步用空的过程中,摊铺机手应集中精力,注意观察螺旋输送器内和熨平板前部混合料的堆积量,要保持范围内均匀一致,尽可能摊铺出一个垂直于路中线的整齐断面,然后将摊铺机驶离该断面3〜5m为保证接缝位置的平整度,待碾压完成后,可以在已铺层顺路中心方向,2〜3个位置先后放6m直尺,并找出表面纵坡或已铺层厚度开始发生变化的断面(已铺层表面与3m 直尺底面开始脱离接触处),用镐将外边松散、坡肩和不整齐的部分刨掉,使切茬顺直并垂直路面。
