电动吊篮安装方案演示教学
- 格式:doc
- 大小:223.50 KB
- 文档页数:12

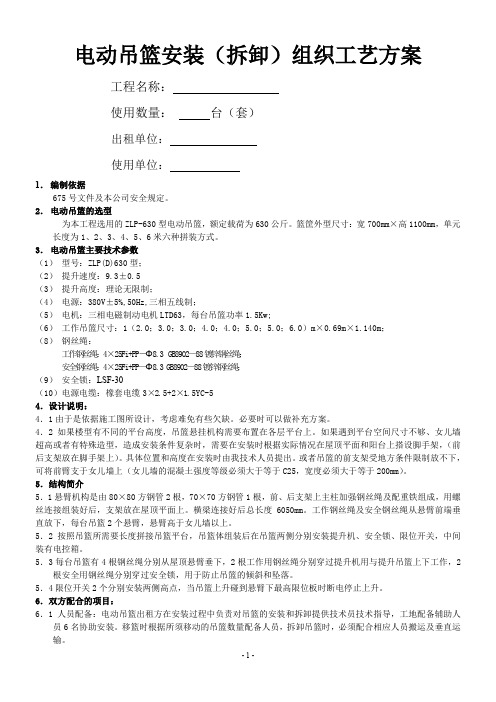

电动吊篮安装(拆卸)组织工艺方案工程名称:使用数量:台(套)出租单位:使用单位:1.编制依据675号文件及本公司安全规定。
2.电动吊篮的选型为本工程选用的ZLP-630型电动吊篮,额定载荷为630公斤。
篮筐外型尺寸:宽700mm×高1100mm,单元长度为1、2、3、4、5、6米六种拼装方式。
3.电动吊篮主要技术参数(1)型号:ZLP(D)630型;(2)提升速度:9.3±0.5(3)提升高度:理论无限制;(4)电源:380V±5%,50Hz,三相五线制;(5)电机:三相电磁制动电机LTD63,每台吊篮功率1.5Kw;(6)工作吊篮尺寸:1(2.0;3.0;3.0;4.0;4.0;5.0;5.0;6.0)m×0.69m×1.140m;(8)钢丝绳:工作钢丝绳:4×25Fi+PP-Φ8.3 GB8902—88镀锌钢丝绳;安全钢丝绳:4×25Fi+PP—Φ8.3 GB8902—88镀锌钢丝绳;(9)安全锁:LSF-30(10)电源电缆:橡套电缆3×2.5+2×1.5YC-54.设计说明:4.1由于是依据施工图所设计,考虑难免有些欠缺。
必要时可以做补充方案。
4.2 如果楼型有不同的平台高度,吊篮悬挂机构需要布置在各层平台上。
如果遇到平台空间尺寸不够、女儿墙超高或者有特殊造型,造成安装条件复杂时,需要在安装时根据实际情况在屋顶平面和阳台上搭设脚手架,(前后支架放在脚手架上)。
具体位置和高度在安装时由我技术人员提出。
或者吊篮的前支架受地方条件限制放不下,可将前臂支于女儿墙上(女儿墙的混凝土强度等级必须大于等于C25,宽度必须大于等于200mm)。
5.结构简介5.1悬臂机构是由80×80方钢管2根,70×70方钢管1根,前、后支架上主柱加强钢丝绳及配重铁组成,用螺丝连接组装好后,支架放在屋顶平面上。

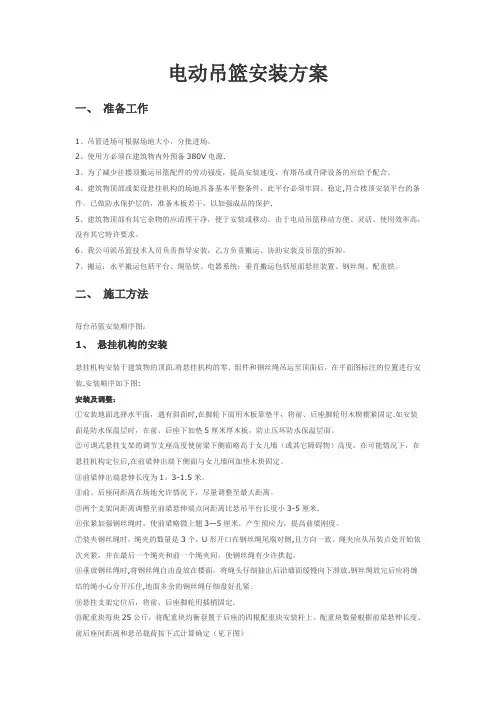

电动吊篮安装方案一、准备工作1、吊篮进场可根据场地大小,分批进场。
2、使用方必须在建筑物内外预备380V电源.3、为了减少往楼顶搬运吊篮配件的劳动强度,提高安装速度,有塔吊或升降设备的应给予配合。
4、建筑物顶部或架设悬挂机构的场地具备基本平整条件,此平台必须牢固、稳定,符合楼顶安装平台的条件。
已做防水保护层的,准备木板若干,以加强成品的保护.5、建筑物顶部有其它杂物的应清理干净,便于安装或移动。
由于电动吊篮移动方便、灵活、使用效率高,没有其它特许要求。
6、我公司派吊篮技术人员负责指导安装,乙方负责搬运、协助安装及吊篮的拆卸。
7、搬运:水平搬运包括平台、绳坠铁、电器系统;垂直搬运包括屋面悬挂装置、钢丝绳、配重铁。
二、施工方法每台吊篮安装顺序图:1、悬挂机构的安装悬挂机构安装于建筑物的顶面.将悬挂机构的零、组件和钢丝绳吊运至顶面后,在平面图标注的位置进行安装.安装顺序如下图:安装及调整:①安装地面选择水平面,遇有斜面时,在脚轮下面用木板靠垫平,将前、后座脚轮用木楔楔紧固定.如安装面是防水保温层时,在前、后座下加垫5厘米厚木板,防止压坏防水保温层面。
②可调式悬挂支架的调节支座高度使前梁下侧面略高于女儿墙(或其它障碍物)高度,在可能情况下,在悬挂机构定位后,在前梁伸出端下侧面与女儿墙间加垫木块固定。
③前梁伸出端悬伸长度为1。
3-1.5米。
④前、后座间距离在场地允许情况下,尽量调整至最大距离。
⑤两个支架间距离调整至前梁悬伸端点间距离比悬吊平台长度小3-5厘米.⑥张紧加强钢丝绳时,使前梁略微上翘3—5厘米,产生预应力,提高前梁刚度。
⑦装夹钢丝绳时,绳夹的数量是3个,U形开口在钢丝绳尾端对侧,且方向一致。
绳夹应从吊装点处开始依次夹紧,并在最后一个绳夹和前一个绳夹间,使钢丝绳有少许拱起。
⑧垂放钢丝绳时,将钢丝绳自由盘放在楼面,将绳头仔细抽出后沿墙面缓慢向下滑放.钢丝绳放完后应将缠结的绳小心分开压住,地面多余的钢丝绳仔细盘好扎紧。
电动吊篮安装、拆卸施工方案目录1.编制依据2.工程概况3.组装部署4.1组装人员准备4.2吊篮准备4.3机械准备4. 4电力准备5.安装布置5.1组装工艺流程图5. 2工艺流程图6.安装方法7.拆卸措施8.安全保障附录:1.编制依据根据GB19155-2003、京建施[2003]1号文件、[2003]82号文件及本公司安全规定。
2、工程概况工程名称:工程地点:建筑高度:电动吊篮安装位置:顶层平面按照实际工程规划采取楼顶平面安装,平行布置。
3.组装部署4.1人员准备:我公司派吊篮技术人员负责指导安装,承租方提供8-10名工人协助安装。
4.2吊篮准备:吊篮进场根据工地实际情况采取分批进场。
4.3机械准备:使用塔式起重机或施工电梯。
安装布置:外挂架现场组装。
详见工艺流程图、现场组装图、配重示意图。
4.4电力准备:承租方必须在建筑物顶预备380V 动力电源,及三级动力柜。
5.安装布置5.1 电动吊篮组装工艺流程图组装前准备工作:(1)必须对进场吊篮的各个零件、部件进行检查核对验收。
(2)按组装流程图将吊篮各零部件运送到组装位置。
拉纤钢丝绳(3)由出租方(厂商)与租用方共同点验。
5.2 安装工艺流程图6.安装方法吊篮安装顺序图:悬挂机构的安装悬挂机构安装于建筑物的顶面。
将悬挂机构的零部件吊运至建筑物顶部后,在平面图标注的位置进行安装,安装顺序如下图:安装及调整:●安装地面选择水平面,遇有斜面时,在支架下面用木板或其他平面防滑物体垫平。
如安装面是防水保温层时,在前、后支架下加垫5-8厘米厚木板,防止压坏防水保温层。
●可调式悬挂机构的调节支架高度使前梁下侧面略高于女儿墙(或其他障碍物)的高度,在条件允许的情况下,悬挂机构定位后在支架下方垫防滑板。
●前梁伸出端伸长度为1.5-1.7米。
●前、后支架间距离在场地允许的情况下,尽量调整至最大距离。
●两个支架间距离调整至前梁悬伸点间距离比悬挂平台长度小3-5厘米。
●张紧加强钢丝绳时,使前梁略微上翘5-6厘米,产生预应力,提高前梁强度。

第1篇一、工程概况本工程为XX项目电动吊篮安装施工,位于XX地区,建筑高度为XX米,总建筑面积为XX平方米。
电动吊篮主要用于建筑外墙的清洗、维修、装饰等高空作业。
为确保施工安全、高效,特制定本安装施工方案。
二、施工准备1. 人员准备- 安装施工人员应具备相关资质,熟悉电动吊篮的安装、调试、操作及维护保养。
- 安全员负责现场安全监督,确保施工过程中安全措施落实到位。
2. 材料准备- 电动吊篮设备:包括吊篮本体、安全锁、钢丝绳、提升机、电气控制系统等。
- 安装工具:扳手、螺丝刀、水平尺、线锤、卷尺等。
- 安全防护用品:安全带、安全帽、防滑鞋等。
3. 设备检查- 对电动吊篮设备进行全面检查,确保设备完好无损,符合国家相关标准。
4. 施工场地准备- 清理施工现场,确保安装区域平整、干净。
- 设置警戒线,设立安全警示标志,防止无关人员进入施工区域。
三、施工工艺1. 吊篮基础安装- 根据吊篮安装位置,确定基础位置,确保基础水平、牢固。
- 使用水平尺和线锤检查基础水平度,调整至符合要求。
- 将基础固定件安装到位,并拧紧螺栓。
2. 吊篮主体安装- 将吊篮主体缓慢放置在基础上,确保吊篮水平、稳定。
- 安装吊篮主体上的各个部件,包括安全锁、钢丝绳、提升机、电气控制系统等。
- 检查各部件连接是否牢固,电气线路是否连接正确。
3. 电气系统调试- 接通电源,对电气系统进行调试,确保电气系统运行正常。
- 检查电气线路绝缘电阻,确保安全可靠。
4. 安全防护措施- 安装安全锁,确保吊篮在发生意外时能够及时锁住。
- 检查钢丝绳的磨损情况,确保钢丝绳强度符合要求。
- 设置安全防护网,防止人员坠落。
5. 试运行- 在空载状态下进行试运行,检查吊篮运行是否平稳、可靠。
- 调整吊篮运行参数,确保吊篮运行符合设计要求。
四、施工质量控制1. 材料质量- 严格检查电动吊篮设备、安装工具、安全防护用品的质量,确保符合国家相关标准。
2. 施工工艺- 严格按照施工方案进行施工,确保施工质量。
电动吊篮安装、拆卸施工方案编制人:审查人:安装单位:编制单位:20**年07月05日目录1简介2电动吊篮的选型3电动吊篮主要技术参数4电动吊篮在建筑构造平面图上的部署5设计说明6机构简介7两方配合的项目8吊篮施工过程9安全技术举措10季节性施工举措11对工程的成品保护工作12抗颠覆安全系数验算13电动吊篮技术交底兼安全操作规图1.简介***团居住区回迁房建设工程26#楼高 10层,高约 33米。
该楼外墙面外保温涂料工程拟采纳我公司的电动吊篮施工。
我公司拥有ZLP —630型号的电动吊篮,拥有 **市城市建设委员会颁发的“** 市建筑施工起重机械设施租借维修公司资质证书”1级,可承接全部高度的施工项目。
此电动吊篮性能先进,安全起落,拆装方便,高效是外墙装饰工程的理想设施。
2.电动吊篮的选型为本工程采纳 ZLP —630 的电动吊篮,依据现场施工的实质需要,限制使用载荷为 630kg 。
篮筐外型尺寸: 3090mmX720mmX1300mm(长 x 宽 x 高),单元长度有 1米、 1.5米、 2米、 3米四种尺寸,而后按需要进行拼装,最大长度为6米,最小长度为 1米。
3.电动吊篮主要技术参数:型号:ZLP —630 型电源:380v ±5%50Hz 三相五线控制使用载荷( kg):630电动机功率( kw):2×1.8额定提高速度( m/min ):9.4钢丝绳Ф型号 6×19+IWS 航空用,破断拉力 4500N安全锁:防倾斜式安全锁同意冲击力:≤8.83KN4.电动吊篮在建筑构造平面图上的部署:知足外墙的装饰需要,在安装过程中,依据实质需要能够进行适合增减。
5.设计说明:5.1考虑到本工程从 10层安装,吊篮悬臂机构需要部署在楼顶面。
假如部分有特别造型,造成安装条件复杂,需要在安装时依据实质状况在提早预留孔洞,(用于吊篮支架安装)。
详细地点和高度参照吊篮部署图。
或许吊篮的前支架受地方条件限制放不下,可将前臂支于门窗洞口上,(洞口的混凝土标号一定大于等于 C25 ,宽度一定大于等于 200mm ),下方垫方木,横向加以固定。

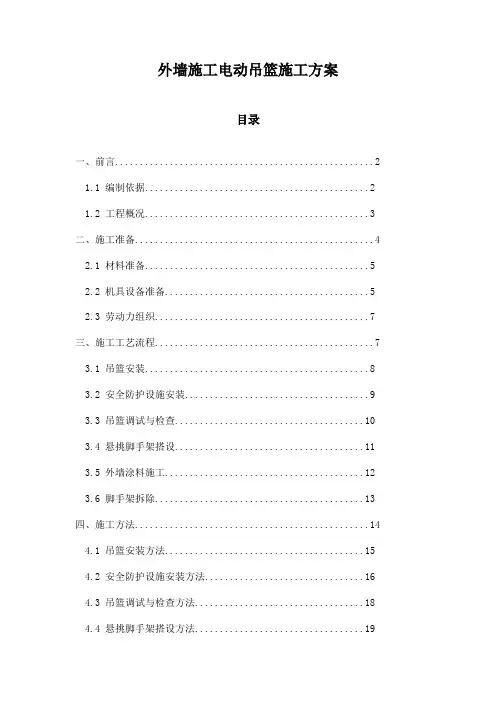

外墙施工电动吊篮施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工准备 (4)2.1 材料准备 (5)2.2 机具设备准备 (5)2.3 劳动力组织 (7)三、施工工艺流程 (7)3.1 吊篮安装 (8)3.2 安全防护设施安装 (9)3.3 吊篮调试与检查 (10)3.4 悬挑脚手架搭设 (11)3.5 外墙涂料施工 (12)3.6 脚手架拆除 (13)四、施工方法 (14)4.1 吊篮安装方法 (15)4.2 安全防护设施安装方法 (16)4.3 吊篮调试与检查方法 (18)4.4 悬挑脚手架搭设方法 (19)4.5 外墙涂料施工方法 (20)4.6 脚手架拆除方法 (21)五、质量控制与安全措施 (22)5.1 质量控制 (23)5.2 安全措施 (24)六、施工进度计划与资源配置 (25)6.1 施工进度计划 (27)6.2 资源配置 (28)七、环境保护与文明施工 (29)7.1 环境保护 (29)7.2 文明施工 (30)一、前言随着现代建筑事业的飞速发展,高层建筑越来越多,外墙装饰及维修工作愈加重要。
为了提高工作效率、保证施工质量与安全,我们采用了电动吊篮施工方案。
本方案旨在为外墙施工提供一个简便、快捷、安全且高效的方式,以满足现代建筑外墙施工的需求。
在实施外墙施工过程中,电动吊篮作为关键设备,可以大幅度的提高施工人员的工作效率,缩短施工周期,确保施工质量和安全。
本文将对外墙施工电动吊篮的构造、安装、使用及安全措施等方面进行详细阐述,以期为相关工程提供有益的参考。
1.1 编制依据1国家和地方有关建筑施工安全、质量和环境保护的法规、规章和标准,如《建筑法》、《安全生产法》、《建筑工程质量验收规范》等。
2行业主管部门发布的关于建筑施工安全、质量和环境保护的技术规定和指导意见,如住房和城乡建设部、中国建设工程质量监督检验协会等部门发布的文件。
3适用于本工程的施工图纸、设计文件和技术资料,包括建筑结构图、外墙保温材料及构造说明、电动吊篮的技术参数和使用要求等。

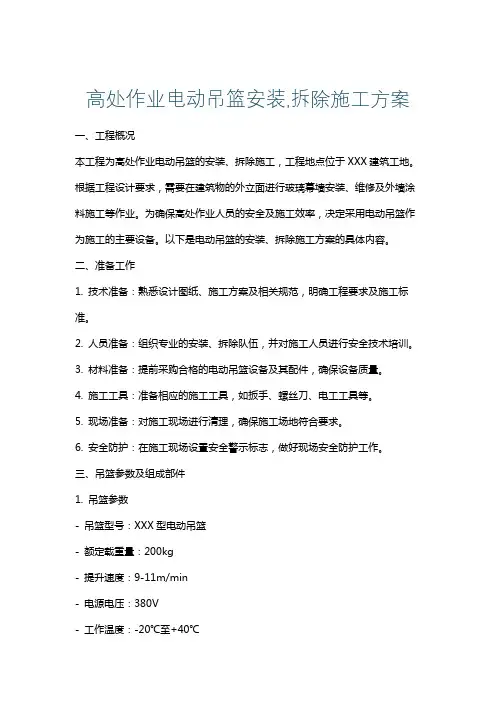

高处作业电动吊篮安装,拆除施工方案一、工程概况本工程为高处作业电动吊篮的安装、拆除施工,工程地点位于XXX建筑工地。
根据工程设计要求,需要在建筑物的外立面进行玻璃幕墙安装、维修及外墙涂料施工等作业。
为确保高处作业人员的安全及施工效率,决定采用电动吊篮作为施工的主要设备。
以下是电动吊篮的安装、拆除施工方案的具体内容。
二、准备工作1. 技术准备:熟悉设计图纸、施工方案及相关规范,明确工程要求及施工标准。
2. 人员准备:组织专业的安装、拆除队伍,并对施工人员进行安全技术培训。
3. 材料准备:提前采购合格的电动吊篮设备及其配件,确保设备质量。
4. 施工工具:准备相应的施工工具,如扳手、螺丝刀、电工工具等。
5. 现场准备:对施工现场进行清理,确保施工场地符合要求。
6. 安全防护:在施工现场设置安全警示标志,做好现场安全防护工作。
三、吊篮参数及组成部件1. 吊篮参数- 吊篮型号:XXX型电动吊篮- 额定载重量:200kg- 提升速度:9-11m/min- 电源电压:380V- 工作温度:-20℃至+40℃2. 吊篮组成部件- 悬挂机构:包括支架、钢丝绳、滑轮组等,用于支撑吊篮的重量。
- 吊篮:包括篮体、安全装置、电气控制系统等,用于承载作业人员及物料。
- 提升机:用于驱动吊篮上下运动。
- 安全锁:当吊篮发生异常时,安全锁自动启动,确保吊篮安全停止。
- 电气控制系统:用于控制吊篮的上升、下降、停止等操作。
四、吊篮的安装、移位和拆除方案1、吊篮搭设方案- 根据施工现场条件,选择合适的悬挂点,确保悬挂机构的稳定性和安全性。
- 在悬挂点处安装支架,支架应与建筑物结构牢固连接,并符合设计要求。
- 钢丝绳通过滑轮组与支架连接,确保钢丝绳处于垂直状态,无缠绕、打结现象。
- 将吊篮与钢丝绳连接,调整吊篮的平衡,确保吊篮水平。
- 安装提升机及安全锁,并与吊篮的控制系统相连接。
- 对吊篮的电气系统进行检查,确保所有线路连接正确,无裸露现象。

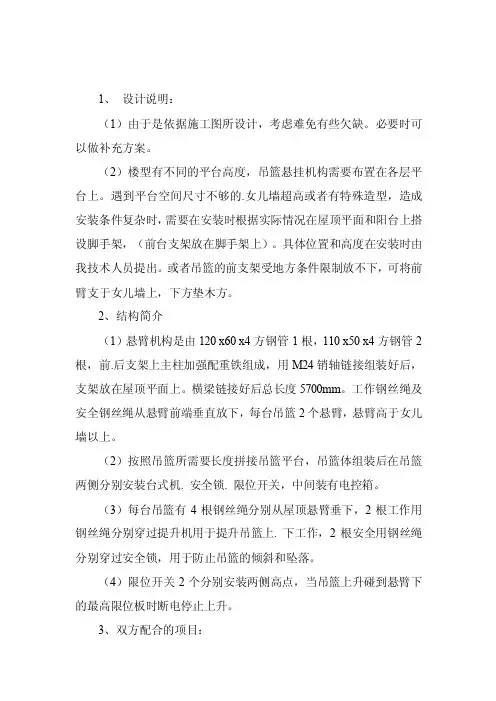

1、设计说明:(1)由于是依据施工图所设计,考虑难免有些欠缺。
必要时可以做补充方案。
(2)楼型有不同的平台高度,吊篮悬挂机构需要布置在各层平台上。
遇到平台空间尺寸不够的.女儿墙超高或者有特殊造型,造成安装条件复杂时,需要在安装时根据实际情况在屋顶平面和阳台上搭设脚手架,(前台支架放在脚手架上)。
具体位置和高度在安装时由我技术人员提出。
或者吊篮的前支架受地方条件限制放不下,可将前臂支于女儿墙上,下方垫木方。
2、结构简介(1)悬臂机构是由120 x60 x4方钢管1根,110 x50 x4方钢管2根,前.后支架上主柱加强配重铁组成,用M24销轴链接组装好后,支架放在屋顶平面上。
横梁链接好后总长度5700mm。
工作钢丝绳及安全钢丝绳从悬臂前端垂直放下,每台吊篮2个悬臂,悬臂高于女儿墙以上。
(2)按照吊篮所需要长度拼接吊篮平台,吊篮体组装后在吊篮两侧分别安装台式机. 安全锁. 限位开关,中间装有电控箱。
(3)每台吊篮有4根钢丝绳分别从屋顶悬臂垂下,2根工作用钢丝绳分别穿过提升机用于提升吊篮上. 下工作,2根安全用钢丝绳分别穿过安全锁,用于防止吊篮的倾斜和坠落。
(4)限位开关2个分别安装两侧高点,当吊篮上升碰到悬臂下的最高限位板时断电停止上升。
3、双方配合的项目:(1)人员配备:电动吊篮出租方在安装过程中负责对吊篮的安装及拆卸提供技术员技术指导,工地配备辅助人员8—10名协助安装。
移篮时根据所须移动的吊篮数量配备人员,拆卸吊篮时,必须配合相应人员搬运及垂直运输。
(2)电箱的要求:配备使用带100A空开的电箱3个及对应的漏电开关,必须是一机一闸,一保一漏。
4、吊篮施工过程按照安装方案准备吊篮——水平运输或垂直运输——绳坠,悬挂平,电气系统,悬挂机,钢丝绳。
——整体联结——通电试运行——载荷实验——验收交接进场:将吊篮和悬臂支架用货车运至施工现场,按照安装工艺流程图将吊篮各部件运送到安装位置。
安装前必须对进场吊篮部件进行检查核对。
电动吊篮安装方案电动吊篮安装方案一、准备工作1、吊篮进场可根据场地大小,分批进场。
2、使用方必须在建筑物内外预备380V电源。
3、为了减少往楼顶搬运吊篮配件的劳动强度,提高安装速度,有塔吊或升降设备的应给予配合。
4、建筑物顶部或架设悬挂机构的场地具备基本平整条件,此平台必须牢固、稳定,符合楼顶安装平台的条件。
已做防水保护层的,准备木板若干,以加强成品的保护。
5、建筑物顶部有其它杂物的应清理干净,便于安装或移动。
由于电动吊篮移动方便、灵活、使用效率高,没有其它特许要求。
6、我公司派吊篮技术人员负责指导安装,乙方负责搬运、协助安装及吊篮的拆卸。
7、搬运:水平搬运包括平台、绳坠铁、电器系统;垂直搬运包括屋面悬挂装置、钢丝绳、配重铁。
二、施工方法每台吊篮安装顺序图:1、悬挂机构的安装悬挂机构安装于建筑物的顶面。
将悬挂机构的零、组件和钢丝绳吊运至顶面后,在平面图标注的位置进行安装。
安装顺序如下图:安装及调整:①安装地面选择水平面,遇有斜面时,在脚轮下面用木板靠垫平,将前、后座脚轮用木楔楔紧固定。
如安装面是防水保温层时,在前、后座下加垫5厘米厚木板,防止压坏防水保温层面。
②可调式悬挂支架的调节支座高度使前梁下侧面略高于女儿墙(或其它障碍物)高度,在可能情况下,在悬挂机构定位后,在前梁伸出端下侧面与女儿墙间加垫木块固定。
③前梁伸出端悬伸长度为1.3-1.5米。
④前、后座间距离在场地允许情况下,尽量调整至最大距离。
⑤两个支架间距离调整至前梁悬伸端点间距离比悬吊平台长度小3-5厘米。
⑥张紧加强钢丝绳时,使前梁略微上翘3-5厘米,产生预应力,提高前梁刚度。
⑦装夹钢丝绳时,绳夹的数量是3个,U形开口在钢丝绳尾端对侧,且方向一致。
绳夹应从吊装点处开始依次夹紧,并在最后一个绳夹和前一个绳夹间,使钢丝绳有少许拱起。
⑧垂放钢丝绳时,将钢丝绳自由盘放在楼面,将绳头仔细抽出后沿墙面缓慢向下滑放。
钢丝绳放完后应将缠结的绳小心分开压住,地面多余的钢丝绳仔细盘好扎紧。
⑨悬挂支架定位后,将前、后座脚轮用插销固定。
⑩配重块每块25公斤,将配重块均衡套置于后座的四根配重块安装杆上。
配重块数量根据前梁悬伸长度、前后座间距离和悬吊载荷按下式计算确定(见下图)配重块数:X≥a(w1+w2)/12.5b式中:a ---前梁悬伸长度(毫米)b ---前、后座间距离(毫米)w1---悬吊平台总质量,包括悬吊平台、提升机、安全锁、电器箱、重锤、钢丝绳及1/2电缆质量之和(公斤)w2---最大工作载荷(公斤)2、悬吊平台的安装悬吊平台的安装顺序:悬吊平台的安装、调整①选择平整的地坪做安装面②各基本节对接处对齐,预紧后整个平台框架平直。
③安装两端提升机架使安全锁支架朝向平台外侧。
④装成后均匀紧固全部连接螺栓。
⑤铝合金选调平台用特殊方型垫圈。
3、安全锁及提升机的安装安全锁和提升机分别安装于悬吊平台两端提升机安装架上的安全锁支架和提升机支承中,安全锁安装时使摆臂滚轮朝向平台内侧。
提升机安装于悬吊平台内,安装时将提升机搬运至悬吊平台内,使提升机背面的矩形凹框对准提升机支承,插入销轴并用锁销锁定后,在提升机箱体上端用二只连接螺栓将提升机固定在提升机安装架的横框上。
也可以在通电后,在悬吊平台外将工作钢丝绳穿入提升机内,并点动上升按钮将提升机吊入悬吊平台内进行安装。
采用后一种方法安装时,须将提升机出绳口处稳妥垫空,并在钢丝绳露出出绳口时用手小心将绳引出,防止钢丝绳头部冲击地面而受损。
4、电器箱的安装电器箱安装于悬吊平台中间部位的后(高)栏片上,电箱门朝向悬吊平台内侧,用二个吊攀将电箱固定在栏片的栏杆上。
电器箱安装固定后,将电源电缆、电机电缆、操纵开关电缆的接插件插头插入电箱下端的相应插座中。
5、通电、检查通电前检查①三相接地电源,电源电缆接出处可靠固定。
②顶面悬挂机构安放平稳,固定可靠,连接螺栓无松动,平衡配重块安装可靠。
③钢丝绳连接处的绳扣装夹正确,螺母拧紧可靠。
④悬垂钢丝绳应分开,无绞结、缠绕和折弯。
⑤提升机、安全锁及悬吊平台安装正确、连接可靠,连接螺栓无松动或虚紧,连接处构件无变形或开裂现象。
⑥电缆接插件接插正确无松动,保险锁扣可靠锁紧。
⑦电缆施工立面上无明显突出物或其它障碍物。
通电后检查及要求:①闭合电箱内开关,电气系统通电。
②将转换开关置于左位置,分别点动电箱门及操纵开关的上升和下降按钮,左提升机电机正反运转。
③将转换开关置于右位置,分别点动电箱门及操纵开关的上升和下降按钮,右提升机电机正反运转。
④将转换开关置于中间位置,分别点动电箱门及操纵开关的上升和下降按钮,左、右提升机电机同时正反运转。
⑤将转换开关置于中间位置,启动左右提升机电机后,按下电箱门上紧停按钮(红色),电机停止运转。
旋动紧停按钮使其复位后,可继续启动。
⑥将转换开关置于中间位置,启动左右提升机电机后,分别按下各行程开关触头,警铃报警,同时电机停止运转。
放开触头后,可继续启动。
6、穿钢丝绳穿工作钢丝绳:位于悬挂机构前梁端头内侧位置的二根钢丝绳是工作钢丝绳,穿入提升机内。
①将钢丝绳穿入端穿过安全锁摆臂上的滚轮槽后,插入提升机上端进绳口,至插不进时将钢丝绳略微提起后用力下插,使钢丝绳插紧于提升机内。
②转动转换开关并按下相应的上升按钮,使钢丝绳平稳地自动穿绕于提升机的传动盘上。
③将穿出的钢丝绳通过提升机支架下端的引导滑轮将钢丝绳引放到悬吊平台外侧。
④两端提升机分别穿绳至钢丝绳拉紧时即刻停止,然后将转换开关转至中间位置,点动上升按钮,同时拉住悬殊吊平台两端,使其在自重作用下平稳处于悬吊状态,防止悬吊平台离开地面时与墙面或其它物体撞击。
待悬吊平台离地约20-30厘米时停止上升,并检查悬吊平台是否处于水平状态,如有倾斜,可将转换开关转至低端位置,并点动上升按钮,使悬吊平台低端提升直至处于水平位置。
7、穿安全钢丝绳位于悬挂机构前梁端头外侧的二根钢丝绳是安全钢丝绳,穿入安全锁内。
穿绳时,将钢丝绳穿入端插入安全锁上方的进绳口中,用手推进,自由通过安全锁后,从安全锁下方的出绳口将钢丝绳拉出,直至将钢丝绳拉紧。
8、重锤的安装重锤是固定在钢丝绳下端用来拉紧和稳定钢丝绳,防止悬吊平台在提升机时将钢丝绳随同拉起而影响悬吊平台正常运行。
安装时,将二个半片夹在钢丝绳下端离开地面约5-6厘米,然后用螺栓紧固于钢丝绳上。
9、验收、交接安装完毕后,组织有关人员进行验收检查,并填写《电动吊篮安装验收表》,由相关人员签字后方可投入使用。
10、安全绳及绳卡的安装安全绳在楼顶的攀挂点必须牢固,切不可将安全绳攀挂悬挂机构上面,顶部挂完后安全绳放置于吊篮的中间,自锁扣直接安装在安全绳上面。
11、电动吊篮的拆卸:1、拆卸前对吊篮进行全面检查,记录损坏情况;2、拆卸的方法步骤;A. 将平台停放平整的地面上,拆下绳坠铁;B. 切断电源;C. 将电缆从临时配电箱和吊篮上拆下,并卷成园盘;D. 将钢丝绳卸下拉到上方,并卷成园盘扎紧;E. 最后卸屋面悬挂装置,并做好保护工作。
三、电动吊篮安全操作规程1、使用吊篮人员均身体健康、精神正常,经过安全技术培训与考核,执有操作证方可上岗;非指定人员不得动用吊篮。
2、吊篮屋面悬挂装置安全齐全、可靠、稳定;配重压块36块,前臂挑出长度为1.3-1.5米。
3、吊篮严禁超载使用,额定载荷800公斤。
4、在现场使用中,距离整机10M内不得有高压电线。
5、工作前必须检查。
6、所有联接件齐全、牢固、可靠;无丢失损坏。
7、提升机钢丝绳入口严禁砂石、螺钉、螺帽、钢丝等杂物入内,以免提升机咬死切断钢丝绳造成危险。
8、检查悬挂机构,各紧固件是否连接牢靠,配重块与工作钢丝绳应符合安全技术要求,检查安全锁是否灵敏可靠。
9、检查电缆有无损坏,插头是否拧紧,保护零线是否连接可靠,并试验篮内配电箱的漏电保护开关是否灵敏可靠。
10、试车,检查各按钮开关功能是否灵敏可靠,并检查两侧提升机制动性能是否可靠。
11、吊篮应下放到最下层或固定在比较安全的平板(架子)上,方可上下,严禁把吊篮随意放置在窗洞处或其它不安全的地方跳下或爬上,下班时固定好电缆线,并切断电源锁好控制箱。
12、每次吊篮运行只能由一个人控制,在运行前提醒篮内其他人员并确定上、下方有无障碍物方可运行。
13、每次使用前均应在2米高度下空载运行2-3次,确认无故障方可使用。
14、上吊篮工作时必须戴好安全帽,系好安全带,严禁酒后上吊篮作业。
15、吊篮任一部位有故障均不得使用。
应请专业技术人员维修,使用人员不得自行拆、改任何部位。
16、雷、电、大风(阵风5级以上)天气不得使用吊篮,应停置地面。
17、施工单位应按建筑施工安全规模划出安全区,架设安全网。
四、验算、验收验算1、抗倾覆安全系数按照JG/T5032-93规定,抗倾覆系数等于配重矩比前倾力矩,其比值不得小于2K=G×BC/(P×AB)=413×4200/(480×1700)=2.1>2(见上图)销轴直径为18mm,所受压应力35.3Mpa2、钢丝绳破断拉力计算安全系数n≥S﹒a/W≥9式中S—单根承重钢丝绳额定破断拉力,KN 查Q/320231PB12 1998标准,d=8.6mm钢绳,S=70KNa—承重钢丝绳根数,此处a=1w—吊篮额载总重量:250+500+100+10+10+248+60=1178kg总载荷:N=1178×9.8=11544.4Nw=11544.4/1000/2=5.77KNn=70/5.77=12.13>9质量证明书试验记录钢丝绳破断力为70000N(70KN),证明钢丝绳符合标准要求。
验收1、我公司安装负责人进行自检、并填写检查单;2、指派检查人员对吊篮安全进行检查验收,其内容如下:A.平台及悬挂机构,安装是否符合要求;B.配重的重量及块数是否符合要求;C.悬挂机构的抗倾覆系数是否大于2;D.挑梁外伸是否符合要求;E.电器系统有无安全保护装置、电缆有无破损;F.安全锁及提升机是否正常。
(以上有安装验收表)3、根据验收情况签字交接。
使用前的培训当吊篮交付使用后,对操作人员必须进行现场培训。
我公司派工程师或技术员进行培训,合格后方可上岗。
……………………………………………………………………………………………………10 钢丝绳的要求10.1 钢丝绳的选择应按作业条件和钢丝绳的破断拉力S选用吊篮钢丝绳,所选用的钢丝绳对于爬升式必须符合GB 8902要求;对于卷扬式必须符合GB 1102的要求,并必须有产品性能合格证。
a.吊篮使用的钢丝绳型式、规格和长度都应在说明书内写明;b.在任何情况下承重钢丝绳的实际直径不应小于6mm。
10.2 钢丝绳安全系数的确定钢丝绳安全系数按下式确定,但安全系数值不应小于9。
n≥S·a/W式中 n——安全系数;S——单根承重钢丝绳的额定破断拉力,kN;a——承重的钢丝绳根数;W——包括吊篮平台、提升机构和电器系统等的自重及额定载荷。
