石材幕墙冬季施工方案
- 格式:doc
- 大小:38.00 KB
- 文档页数:4
A2 冬季施工方案报审表GB50319—2000工程名称:午山社区旧村改造项目B-7地块编号:致:青岛高园建设咨询管理有限公司我方已根据施工合同的有关规定完成冬季施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查。
附:冬季施工方案承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期建设工程监理规范承包单位用表内部版权翻印必究青岛市建设监理协会监制冬季施工方案审核表注:附冬季施工方案山东省建设工程质量监督总站监制鲁商蓝岸丽舍午山社区旧村改造项目B7地块石材幕墙工程冬季施工方案青岛鑫鸿飞装饰工程有限公司目录GB50319—2000 (1)目录 (4)1工程概况 (5)2编制依据 (6)3 冬期施工的时间及内容 (7)4冬期施工准备工作 (3)5安装施工 (4)6冬季施工技术措施 (7)7冬季施工安全措施 (7)8冬季施工质量保证措施 (8)9冬季施工消防措施 (9)1工程概况1、工程总体概况(1)工程基本信息工程名称:鲁商蓝岸丽舍午山社区旧村改造项目B7地块建设地点:青岛市崂山区松岭路88号建设单位:青岛鲁商置地发展有限公司监理单位:青岛高园建设咨询管理有限公司总承包:山东三箭建设工程股份有限公司分包单位:青岛鑫鸿飞装饰工程有限公司2编制依据1、图纸及文件1招标文件、招标图纸及招标文件答疑回复2招标图纸设计说明中明确要采用的国家、部颁、地方施工技术规程、规范3其它与本工程相关的现行技术规范、规程及标准4现场施工条件和业主、总包管理要求5国内幕墙相关规范,若有最新的国家和本地标准出台,尚应满足最新标准2、规范规程1《建筑工程施工质量验收统一标准》——GB50300-20012 《建筑工程冬期施工规程》——JGJ104-973 《钢结构工程施工质量验收规范》——GBG50205-20014《金属与石材幕墙工程技术规范》——JGJ 133-20015《建筑施工扣件式钢管脚手架安全技术规范》——JGJ 130-20016《公共建筑节能设计标准》——GB50189-20057《建筑设计防火规范》——GB50016-20063 冬期施工的时间及内容1、根据《建筑工程冬期施工规程》规定,当室外日平均气温连续五天稳定低于5℃即进入冬期施工,当室外日平均气温连续五天高于5℃时解除冬期施工。
一、编制依据1. 《建筑工程冬期施工规程》(JGJ104)2. 《幕墙工程技术规范》(GB50210)3. 《建筑节能工程施工质量验收规范》(GB50411)4. 工程施工图纸及设计文件二、工程概况1. 工程名称:某大厦幕墙工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积约XX万平方米,幕墙面积约XX万平方米4. 工程结构:框支承玻璃幕墙、点支承玻璃幕墙、石材幕墙等三、施工组织与管理1. 成立冬季施工领导小组,负责冬季施工的全面管理工作。
2. 建立健全冬季施工责任制,明确各级人员的职责。
3. 加强施工人员培训,提高冬季施工技术水平。
4. 定期召开冬季施工协调会议,解决施工过程中出现的问题。
四、冬季施工技术措施1. 施工环境控制(1)施工场地应保持平整、排水畅通,防止积雪、结冰。
(2)施工区域应设置防风、防寒设施,确保施工人员保暖。
(3)施工现场应设置安全警示标志,提醒施工人员注意安全。
2. 材料设备管理(1)施工材料应按照施工顺序、规格分类堆放,防止受冻、受潮。
(2)施工设备应定期检查、保养,确保设备正常运行。
3. 施工工艺(1)硅酮耐候胶注胶工序:在气温低于5℃时,应采用加热或保温措施,确保硅酮耐候胶的施工质量。
(2)幕墙面板安装:在气温低于0℃时,应采用保温材料对幕墙面板进行保护,防止冻裂。
(3)石材幕墙面板安装:在气温低于-15℃时,暂停施工,待气温回升后继续进行。
4. 施工安全措施(1)加强施工现场安全管理,防止高空坠落、物体打击等事故发生。
(2)加强施工人员安全教育,提高安全意识。
(3)施工现场设置安全通道,确保人员疏散畅通。
五、冬季施工进度安排1. 冬季施工前,对施工人员进行培训,确保施工人员掌握冬季施工技术。
2. 冬季施工期间,合理安排施工进度,确保工程进度不受气候影响。
3. 冬季施工结束后,及时进行验收,确保工程质量。
六、总结本方案针对冬季施工特点,制定了相应的技术措施和安全措施,确保冬季施工顺利进行。
石材幕墙冬季施工方案冬季施工是石材幕墙施工中的一个挑战。
低温、降雪、冰冻等天气条件可能会对施工进度和质量造成影响。
因此,制定科学合理的冬季施工方案对于保证工程质量、提高效率至关重要。
1. 冬季施工特点冬季施工的主要特点包括: - 低温影响:石材施工受到低温影响,影响胶粘剂的黏着性; - 天气变化:降雪、冰冻等天气条件会增加施工难度; - 安全保障:零下温度下,施工安全需要更加重视。
因此,在冬季施工中需要根据实际情况采取一系列措施来保障施工质量和安全。
2. 冬季施工方案2.1 材料准备提前准备好低温下需要使用的材料,包括胶粘剂、密封胶等,要选择能适应低温环境的材料。
2.2 施工保温在施工现场搭建临时保温棚,保持施工区域温度,有条件的话可以利用加热设备提高温度。
2.3 施工计划制定详细的施工计划,合理安排施工序列,充分考虑冬季天气因素,避免降雪、冰冻天气对施工造成影响。
2.4 人员培训确保所有参与施工的人员具备必要的冬季施工知识和技能,加强安全意识培训,提高应对突发情况的能力。
2.5 施工质量控制加强对施工过程的监管和控制,确保施工质量符合要求。
如有异常情况及时调整施工计划。
2.6 安全措施加强施工现场的安全管理,确保施工人员的安全,设置防滑措施,增加安全警示标志等。
3. 冬季施工效果评估在冬季施工结束后,需要对施工效果进行评估,检查施工质量和安全状况,及时发现问题并进行整改。
同时总结冬季施工经验,为今后的施工提供参考。
综上所述,冬季施工是石材幕墙施工中的一个重要环节,只有做好科学规划和有效实施,才能确保施工质量和安全。
希望能通过我们的努力和细致规划,确保石材幕墙冬季施工的顺利进行。
一、方案概述为确保幕墙工程在冬季施工期间顺利进行,保证施工质量与安全,特制定本专项方案。
本方案依据《建筑工程冬期施工规程》(JGJ104-97)及相关规范要求,结合工程实际情况,对施工准备、施工方法、质量控制、安全管理等方面进行详细规划。
二、适用范围本方案适用于本工程所有幕墙施工项目,包括干挂石材幕墙、玻璃幕墙等。
三、施工准备1. 人员培训:对施工人员进行冬季施工技术培训,确保施工人员掌握冬季施工操作规范和安全知识。
2. 材料设备:准备足够的保温材料、防冻剂、加热设备等,确保冬季施工所需材料充足。
3. 现场检查:对施工现场进行安全隐患排查,确保施工环境安全。
四、施工方法1. 施工顺序:根据工程进度和气候条件,合理安排施工顺序,确保冬季施工顺利进行。
2. 保温措施:对施工部位进行保温处理,如采用保温材料、加热设备等,防止施工部位受冻。
3. 防冻措施:对易冻部位采取防冻措施,如涂刷防冻剂、设置加热设备等。
4. 施工技术:- 干挂石材幕墙:在冬季施工时,应选择抗冻性能好的石材,并加强施工过程中的保温和防冻措施。
- 玻璃幕墙:在冬季施工时,应选择抗冻性能好的玻璃,并加强施工过程中的保温和防冻措施。
- 预埋件安装:在冬季施工时,应选择抗冻性能好的预埋件,并加强施工过程中的保温和防冻措施。
五、质量控制1. 材料检验:对施工材料进行严格检验,确保材料质量符合要求。
2. 施工过程控制:对施工过程进行严格监控,确保施工质量符合规范要求。
3. 隐蔽工程验收:对隐蔽工程进行验收,确保施工质量。
六、安全管理1. 现场安全:加强施工现场安全管理,确保施工人员安全。
2. 施工安全:加强施工过程中的安全措施,防止安全事故发生。
3. 应急预案:制定冬季施工应急预案,确保突发事件得到及时处理。
七、总结本幕墙冬季施工专项方案旨在确保工程在冬季施工期间顺利进行,保证施工质量与安全。
施工过程中,应严格按照本方案执行,并根据实际情况进行调整。

一、预案背景冬季施工期间,由于气温骤降,石材幕墙施工面临着诸多安全风险,如低温冻害、材料性能变化、施工人员操作困难等。
为确保冬季石材幕墙施工安全,特制定本预案。
二、组织机构1. 成立冬季石材幕墙施工安全领导小组,负责全面协调、指挥和监督冬季施工安全工作。
2. 安全领导小组下设办公室,负责具体实施、协调和监督工作。
3. 各施工班组设立安全员,负责班组内部安全管理工作。
三、预案内容1. 施工准备(1)在冬季施工前,对施工现场进行安全检查,确保施工设备、材料符合冬季施工要求。
(2)对施工人员进行冬季施工安全培训,提高安全意识。
(3)制定详细的施工方案,明确施工工艺、操作规程和安全注意事项。
2. 施工过程中安全措施(1)施工材料:选用抗冻性能良好的石材和密封材料,确保施工质量。
(2)施工人员:加强个人防护,佩戴防寒保暖衣物,防止冻伤。
(3)施工设备:确保设备正常运行,防止因低温导致设备故障。
(4)施工工艺:采用分层施工、分段施工等方式,减少施工过程中的安全隐患。
(5)施工现场:设置安全警示标志,明确施工区域、危险区域,确保人员安全。
3. 应急措施(1)遇有恶劣天气,立即停止施工,待天气好转后继续施工。
(2)发生安全事故,立即启动应急预案,组织人员进行救援。
(3)对受伤人员采取急救措施,并及时送往医院治疗。
四、预案实施与监督1. 安全领导小组负责监督本预案的实施,确保各项安全措施落实到位。
2. 施工人员要严格遵守施工方案和操作规程,确保施工安全。
3. 安全员要定期对施工现场进行检查,发现问题及时上报并采取措施解决。
五、总结与评估1. 施工结束后,对冬季石材幕墙施工安全工作进行总结,分析存在的问题和不足。
2. 根据总结结果,对预案进行修订和完善,提高冬季施工安全管理水平。
本预案旨在确保冬季石材幕墙施工安全,降低事故发生风险。
各级人员要高度重视,认真执行,共同保障施工安全。

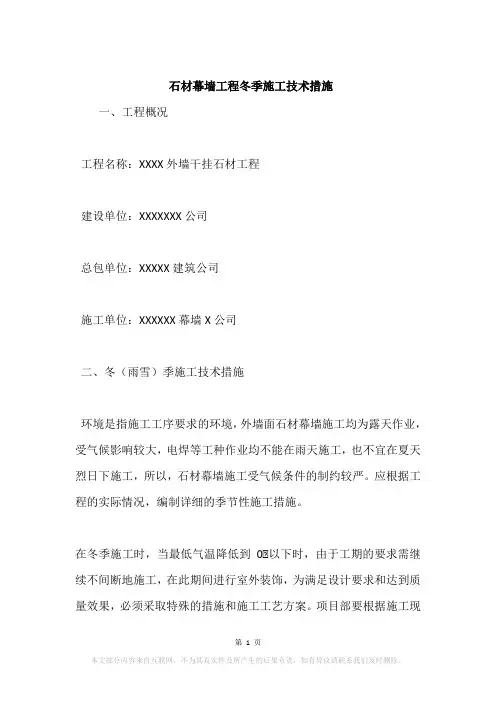

石材幕墙工程冬季施工技术措施一、工程概况工程名称:XXXX外墙干挂石材工程建设单位:XXXXXXX公司总包单位:XXXXX建筑公司施工单位:XXXXXX幕墙X公司二、冬(雨雪)季施工技术措施环境是指施工工序要求的环境,外墙面石材幕墙施工均为露天作业,受气候影响较大,电焊等工种作业均不能在雨天施工,也不宜在夏天烈日下施工,所以,石材幕墙施工受气候条件的制约较严。
应根据工程的实际情况,编制详细的季节性施工措施。
在冬季施工时,当最低气温降低到0℃以下时,由于工期的要求需继续不间断地施工,在此期间进行室外装饰,为满足设计要求和达到质量效果,必须采取特殊的措施和施工工艺方案。
项目部要根据施工现场的具体情况,制定落实措施,对施工人员进行一次冬期施工质量、安全教育,安排专人每天收听记录气象预报,及时报告。
必不可少的“冬施”物资应提前编制计划,及时派人采购入库。
如遇有大雾、雨天或构件表面凝结露珠时不宜作业,涂刷之后在4小时以内应严防雨水淋洒。
施焊现场风速超过5.4/s(三级风)焊接时,应采取遮蔽措施,焊接后冷却的接头应避免碰到雨水。
遇六级以上大风、大雾、大雪时,应暂停高空作业、露天安装,雨后操作应注意防滑。
应设专门的注胶间,要求清洁无尘、无火种、通风,并配置必要的设备,使室内温度控制在5~20℃,相对湿度控制在35%~75%之间。
现场注胶工作不能在风雨天进行,防止雨水和风沙浸入胶缝。
注胶不宜在低于5度的条件下进行,温度太低胶液发生流淌,延缓固化时间甚至影响拉结拉伸强度,必须严格按产品说明书要求施工。
考虑到本工程在施工过程中会遇到冬季雨雪季天气,为了确保工程施工工期和工程质量,在施工组织方案中必须详细的考虑到雨雪季施工措施:1.1在雨雪季为了不降低板块的防水性及五金件的防腐性,并防止防火岩棉和保温材料的遇雨腐烂,在雨雪天停止施工。
在防火棉铺设时,建议马上加封修板封闭,以防止雨雪水浸湿岩棉。
1.2雨雪季施工应尽量避免雪中作业,必要时在雨雪停止时可能采取赶补措施,现场施工时注意安全带的使用,用电作业注意防护,使用电焊时应检查焊接、焊把、电源线是否干燥,以保证施工安全。
石材幕墙工程冬季施工技术措施方案1、冬期施工技术措施1、对于幕墙冬季施工,最应解决的是硅酮耐候胶的注胶工序,过低的温度,将影响耐候胶的固化质量。
因此应避免在温度较低的夜间、早晨和傍晚进行注胶,需要选择中午(11:00至15:00)的时间进行。
2、同时,注胶时应由主管项目经理委托专职质检人员,对粘接材料的表面进行检查后,方可进行注胶工序。
质检人员应对施工当天的温度进行详细的记录,并及时抽查固化后的质量,出现问题立即返工。
3、干挂石材骨架工程冬施要求:1)骨架在负温度下安装钢时,要注意温度变化引起的钢结构外形尺寸的偏差。
如骨架在常温下制作在负温下安装时,要采取措施调整偏差。
2)严格按照焊接技术规范中有关焊口预热的规定进行,对焊条采取保温处理,施工前在保温箱内存放,施工中有专门的保温桶存放,来保证焊接质量。
3)避免雪天室外作业,尤其时雨雪交加的天气,应停止施工。
4)雪后,室外脚手架和施工作业面上的积雪要清理干净,再行作业。
5)对冬季施工所使用的机械设备,进行冬季维护,添加防冻剂,以保证机械设备及车辆的正常运转。
6)加强对施工人员的冬季施工教育,时刻提醒施工人员冬季工的注意事项。
同时对施工人员发放棉手套、棉衣等劳保用品,做好施工人员的防寒防冻工作。
7)井架,外墙脚手架应采用塑料布防风,挂保温帘保温,保证高空作业人员正常施工。
8)增加井架,脚手架安全网面积和密度,提高高空作业安全系数,坚持预防为主的原则。
2、铺装工程外圈石材铺设施工处在冬期施工阶段,应作为冬期施工的一项重点工作,除其它常规的施工方法外还应采取如下措施,以保证施工质量。
1、材料要求:铺设前清除板材表面污物、冰霜等,花岗石板材严禁浇水湿润,遭水浸冻后的石材不得使用;砂浆宜采用普通硅酸盐水泥拌制;所用砂不得含有直径大于10mm的冻结块和冰块。
拌合砂浆水温不得超过80℃,砂的温度不得超过40℃,水泥不得加热,砂浆稠度宜较常温适当增大。
室外温度低于-5℃拌和砂浆时应加防冻剂,防冻剂采用FJ-11砂浆防冻剂,防冻剂掺量为水泥量的4%,铺装用1:2.5干硬性砂浆,温度不应低于5℃。
石材工程冬季施工方案模板一、冬季施工特点冬季是石材工程施工的一个特殊时期,其施工环境和条件与其他季节有很大差异,主要表现为气温低、潮湿、天气不稳定等特点。
因此,冬季石材工程施工需要根据特殊的气候和环境条件,采取相应的措施,确保施工质量和进度。
二、冬季施工安全措施1.气温监测:施工时需不断监测气温,特别是在低温下,需采取预防措施,如做好保温措施、输送带和设备预热等。
2.防滑措施:冬季道路容易结冰、打滑,施工现场需铺设防滑垫、挖掘排水沟,确保施工人员和设备的安全。
3.防寒保暖:施工人员需配备保暖衣物和设备,特别是对于需要长时间站立和操作的工作岗位,要做好防寒保温工作。
4.设备保养:设备在低温环境下易受损,需加强设备保养和维护,及时清理积雪和冰冻结露,避免设备损坏和事故发生。
5.作业时间安排:在气温低的天气条件下,应减少工作时间,尤其是室外作业人员,要合理安排作息时间,避免出现寒害和意外事故。
三、冬季施工质量控制1.材料选用:在冬季,由于气温低、潮湿等因素,石材材料的质量容易受到影响,需加强对材料的检验和选用,特别是对于吸水性较强的石材,要加强保护和加工。
2.施工工艺:在冬季施工时,需根据气温和潮湿情况合理调整施工工艺,特别是对于需要水平和垂直精度较高的工序,要谨慎操作,避免温度和潮湿对施工质量造成影响。
3.护面处理:冬季气温低潮湿,易造成石材表面的结露和冻化,施工现场需采取相应的措施,如覆盖保护膜、加强通风排湿等,保证石材表面的质量和美观。
4.验收标准:冬季施工完成后,需严格按照验收标准进行质量检验,特别是对于冻胎、结露、裂纹等问题,要及时处理和修复,确保石材工程的质量。
四、冬季施工进度安排1.作业时间安排:在冬季气温较低,需根据天气情况合理安排施工作业时间,避免在恶劣天气条件下作业,影响施工进度和质量。
2.加班加点:在气温较低的情况下,可适当考虑加班加点,合理利用施工时间,加快工程进度。
3.备品备料:在冬季施工中,需提前储备好所需的备品备料,避免受天气影响而延误工程进度。
幕墙工程冬季施工方案冬季幕墙工程施工方案一、前期准备工作1.搭建防寒设施:在施工现场搭建临时棚架,以防止雨雪进入施工区域,影响施工进度。
2.完善防寒措施:在施工人员的工作服中增加保暖层,提供防寒用具,避免寒冷天气对施工人员的身体健康造成影响。
3.查验施工设备:对施工所需的各项设备进行检验和维护保养,确保设备的正常运行,以减少故障和延误施工进度。
4.规划施工路线:制定详细的施工路线图,避免因为天气原因导致施工受阻或者施工区域被封闭而无法施工。
二、保温保暖工作1.施工现场加热:在施工现场设置暖气设备,保持施工区域的温度在适宜的范围内,以保证施工人员的工作条件。
2.加固临时设施:加固施工现场的临时设施,如棚架、工棚等,使其能够抵御恶劣天气带来的影响,确保施工人员的工作环境。
3.防冻措施:在施工区域的水管、管道等易受冻结影响的地方,进行保温处理,以防止冻裂和漏水现象的发生。
4.施工材料存放:将各种材料、胶粘剂等放置在温暖的室内,以避免因受寒冷天气影响而导致材料质量下降或者无法正常施工。
三、施工工作1.塔吊的安全使用:在低温环境下,对于塔吊的使用要特别注意,对其液压、电器等系统进行检查和保养,确保其正常工作。
2.施工机械保养:对各类施工机械进行保养和检查,特别是涉及到液压系统、电气系统等易受寒冷天气影响的部件。
3.安全用火:在保温施工期间,必须严格遵守用火安全规定,做到明火防止,避免火灾事故的发生。
4.施工保护措施:对于已施工好的部分幕墙,采取有效的保护措施,避免因受寒冷天气影响而导致施工品质下降。
5.安全防护工作:加强施工现场的安全防护工作,提高施工人员的安全意识,避免因为天气原因导致的意外事故发生。
四、完工验收工作1.防寒保温验收:对已施工好的幕墙进行防寒保温验收,确保施工质量符合相关规定标准。
2.清理工作:对施工现场进行彻底的清理工作,清除施工过程中产生的废弃物和杂物,保持施工现场的整洁。
3.验收及交付:对整个幕墙工程进行最终验收,确保工程质量合格,并按照相关规定将工程交付给用户使用。
海融大厦(大沽北路121号配套公建)
石材幕墙工程
冬
季
施
工
方
案
深圳海外装饰工程有限公司
二〇一一年十一月二日
一、工程简介
1.1工程名称:海融大厦(大沽北路121号配套公建)石材幕墙工程
1.2工程地址:大沽北路121号
1.5质量标准:一次验收达到国家施工验收规范“合格”标准。
石材幕墙工程冬季施工方案
幕墙冬期施工是工程质量事故的多发季节,质量事故的隐蔽性和滞后性较为突出,施工计划和准备工作的时间性很强。
为确保在冬期中能进行正常的施工生产,保证工程质量不受季节性气候的影响,特制定本方案用以指导施工。
一、冬期施工的时间及内容
1、根据JGJ104《建筑工程冬期施工规程》规定,当室外日平均气温
连续五天稳定低于5℃即进入冬期施工,当室外日平均气温连续五天高于5℃时解除冬期施工。
2、冬季施工期间随时有可能遇到大风、大雪、寒流等气温急剧下降
的恶劣天气,每次寒流天气虽短,但气温平均下降5℃~10℃左右,这是冬施的关键,出问题的可能性最大。
为确保工程质量,降低成本,以求合理的经济效益,参考多年冬施经验,在严冬季节基线气温下降到-15℃以下时,暂停施工,躲过寒流,待气温回升后,再进行施工。
对施工部位未能达到抵抗冻害的成品,必须加强施工保温措施,预防可能发生的质量事故。
对确实不能停工需继续施工的工程项目,采取相应可靠的防冻措施和施工方法,方能施工。
二、冬期施工准备工作
1、搞好冬期施工,冬施准备工作是关键,必须做好各项准备工作。
由技术部编制冬期施工方案。
方案确定后,要组织有关人员学习,并向队组进行交底。
进入冬期施工前,对测温保温等专业人员组织培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。
幕墙为垂直高空作业,应合理安排施工工序,避免交差作业,防止上下同时施工。
2、材料准备
冬施用的测温记录表格、温度计,要及早做好准备。
根据工程进度、实物工程量要求,组织保温材料,如:彩条布、吹风机以及碘钨灯等。
三、冬期施工技术措施
1、对于幕墙冬季施工,最应解决的是干挂胶的注胶工序,过低的温
度,将影响干挂胶的固化质量。
因此应避免在温度较低的夜间、早晨和傍晚进行注胶,需要选择中午(11:00至15:00)的时间进行。
2、外檐架子采用彩条布做防风,以保证高空施工。
挂石材结构胶多加固化剂另外用吹风机吹或局部用灯烤,以便使胶加快固化,并及时抽查固化后的质量,出现问题立即返工。
3、幕墙结构工程冬施要求:
骨架在负温度下安装时,要注意温度变化引起的外形尺寸的偏差。
严格按照焊接技术规范中有关焊口预热的规定进行,对焊条采取保温处理,施工前在保温箱内存放,施工中有专门的保温桶存放,来保证焊接质量。
避免雪天室外作业,尤其时雨雪交加的天气,应停止施工。
雪后,室外脚手架和施工作业面上的积雪要清理干净,再行作业。
加强对施工人员的冬季施工教育,时刻提醒施工人员冬季施工的注意事项。
四、冬施质量保证措施
1、冬期施工前,进行一次冬施准备工作大检查,不具备冬施要求的不得进行冬期施工,对各级管理技术人员和冬施人员进行逐级技术安全交底,使每个施工人员、操作人员了解冬施要求,保证冬施措施贯彻执行。
2、除按常温质量检查要求外,还要对冬施各项工作进行监督检查。
3、冬季施工过程中对于外墙保温发泡的温度影响较大,当低于外保温的施工温度应停止外保温施工,等温度缓和后才能继续。
以保证建筑整体的节能保温功能。
五、冬施安全措施
1、对工地所有在用、停用、待修、在修及库存的机械设备,进行一次全面彻底的检查,如有问题及时整改,切实落实冬施期间机械设备的管理、维护工作。
2、遇有六级及六级以上大风时,停止作业。
3、安全部门在冬施前要组织各工种施工人员进行安全教育,提高冬施安全意识。
进行安全交底,避免安全隐患,并做好记录。
4、加强安全检查,严禁施工现场材料乱堆乱放。
发现易燃、易爆、危险品存在隐患的,责令及时整改并及时复查。
5、做好安全防护工作,修好生活区与施工区的出入通道,做好防冻、防滑、防煤气中毒、防爆等工作。
6、大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松
动下沉现象,务必及时报告项目领导,并及时处理。
7、冬季施工人员,应配备好冬施专业手套、鞋帽、衣物等防寒劳保
用品,并定期发施,以保证施工人员正常施工。
六、冬施消防措施
1、冬期施工必须做好现场和生活区的防火工作,严格执行现场用火
申请管理制度,现场严禁生火取暖。
2、入冬前对所有取暖加温措施进行一次全面检修,对职工进行取暖
安全知识教育,防止火灾等安全事故发生。
3、设置足量灭火器,认真贯彻执行市防火安全委员会有关规定,做
好施工现场消防工作。
4、加强对易燃、易爆、有毒物品的管理,对现场进出的易燃、易爆
物品设专用仓库分隔存放,并设防火标识。
5、各种可燃材料要远离火源,用火完后要检查是否有遗落的火种。
此外现场遇有其他突发现象由现场项目部立即向公司通报,并且成立专门应急小组负责组织现场救援和应对。
应急救援小组成员电话保持24小时开机状态,同时现场设置应急救援电话和联系人。
分别在宿舍和施工,办公现场公示栏公示。
