机井工程监理实施细则
- 格式:docx
- 大小:31.37 KB
- 文档页数:2
机井工程监理细则机井及配套井质量控制一)、凿井中的质量控制(1)、井身应园正、垂直,并符合下列规定;A、井身直径,不得小于设计井径B、管井轴线垂直度,即井孔倾斜度。
井孔必须保证井管的安装,井管必须保证抽水设备的正常工作。
泵段以上顶角倾斜:安装长轴深井泵时不得超过1度;安装潜水泵时不得超过2度。
泵段以下每百米顶角倾斜不得超过2度,方位角不能突变。
C、凿井过程中,如发现孔斜征兆,必须及时纠正。
钻头的弯曲、磨损必须定时检查,不合格者不得使用。
(2)、孔径变径的控制施工中孔径的变化,应根据设计要求与结合凿进中地层的变化情况而定。
凿孔直径的大小,必须满足下管后,能顺利下水泵的要求。
(3)、地层采样与编录控制管井过滤器和填入砾石头的规格,是根据含水层颗粒的大小和级配情况而确定的。
为了正确鉴别岩层,在凿进过程中应尽量采取不搅动的土样。
非含水层每3——5米采样一个,含水层中每2——3米采样一个,每层至少取1个小样。
取样重量不少于1公斤,取样深度误差不超过5厘米。
终孔后对地层应作细致地整理编录,编制井孔柱状图,地层记录汇总表。
对岩样进行描述,记录孔斜测量、孔深校正、井孔的静水位、动水位及出水量。
二)、井管安装控制(1)井管安装前,应做好以下准备工作:A、根据井管结构设计,进行配管;B、检查井管质量,并符合要求;C、下管前,应进行探井;D、泥浆护壁的井,应适当稀释泥浆,应清除井底的稠泥浆。
(2)井管质量要求井管应无残缺、断裂和弯曲等缺陷;井管两端必须完整,上下口平,管口与管口吻合,垂直于井管轴线;井管内壁应平滑、圆整;井管的抗压、抗拉强度要符合设计要求;(3)下置井管时,井管必须直立于井口中心,上端口应保持水平。
井管的偏斜度应符合要求.(4)沉淀管应封底。
当松散层下部已钻进而不使用时,井管应做牢固,防止下沉;基岩管井的井管应坐落在稳定岩层的变径台上。
(5)采用填砾过滤器的管井,应设置中器。
三)、填砾与管外封闭质量控制(1)、下置填砾过滤器的管井,井管安装后;应及时进行填砾。
机井工程监理细则一、工程准备阶段1.制定机井工程施工方案,明确工程的目标、范围和要求。
2.进行相关的勘察和设计,确保机井工程的可行性和安全性。
3.编制机井工程监理计划,确定监理的目标、流程和责任。
二、施工准备阶段1.进行机井工程的工地平整和防护,确保施工的顺利进行。
2.检查施工设备和材料的质量和规格,确保符合相关标准要求。
3.审查施工方案和施工图纸,确保合理性和准确性。
三、施工阶段1.监督施工的顺序和进度,确保工程按计划进行。
2.对施工现场的安全进行监测和检查,严禁发生事故和安全隐患。
3.检查施工质量,包括土方开挖、管道敷设、井筒建设等。
4.进行施工材料的抽样和质量检验,确保符合相应的标准要求。
5.检查施工记录和施工日志,确保施工过程得到记录和备份。
6.协调施工方和相关部门之间的工作,解决施工过程中的问题和纠纷。
四、竣工验收阶段1.进行机井工程的验收,检查工程是否符合合同和规范要求。
2.进行机井工程的功能测试,确保设备和系统的正常运行。
3.检查施工单位提供的技术资料和文件,确保完整和准确。
4.撰写机井工程的监理报告,总结工程的质量和进展情况。
五、工程维护阶段1.监督和管理机井工程的运行和维护,确保设备的正常运转。
2.定期进行机井工程的巡视和检查,及时发现和解决问题。
3.协助施工单位进行设备维修和更新,提高设备的使用寿命。
4.建立机井工程的档案和台账,记录工程的维护和管理情况。
以上是一份机井工程监理细则的示例,具体内容和要求可根据实际情况和工程要求进行调整和修改。
机井工程监理细则的制定和执行,可以确保机井工程的质量和安全,提高工程建设的效率和可持续发展。
机井工程监理实施细则第一章总则第一条为确保机井工程质量,规范机井工程监理工作,制定本细则。
第二条本细则适用于机井工程监理过程中各项工作的实施和控制。
第三条机井工程监理应遵循法律法规和相关技术标准,依法独立进行监理工作,保证工程质量和安全。
第四条机井工程监理应建立健全监理组织机构,明确各岗位职责和权限,并保证监理人员具备相关的专业知识和技术能力。
第五条监理人员应严守职业道德,遵守保密义务,不得泄露业主单位和施工单位的商业秘密。
第六条机井工程监理应以科学、公正、客观的态度进行工作,为业主单位提供专业技术支持。
第二章机井工程监理任务和方法第七条机井工程监理的主要任务包括:施工方案审核、施工现场检查、质量检验和监理报告等。
第八条机井工程监理应按照法律法规和技术要求对施工方案进行审核,对不符合规范要求的部分提出修改意见,并告知业主单位。
第九条机井工程监理应对施工现场进行定期的检查和监督,发现问题及时整改,并向业主单位进行汇报。
第十条机井工程监理应按照规定进行质量检验,确保施工质量符合相关标准和规范。
第十一条机井工程监理应及时编制监理报告,记录监理过程中的重要事项和存在的问题,并向业主单位提供建议和意见。
第三章机井工程监理的具体工作第十二条机井工程监理应与业主单位和施工单位建立良好的沟通和协调机制,共同推动工程的顺利进行。
第十三条机井工程监理应定期组织专业培训,提高监理人员的专业素质和技术能力。
第十四条机井工程监理应及时了解工程进展情况,掌握工程施工过程中的关键节点,做好施工控制。
第十五条机井工程监理应指导施工单位合理安排和利用施工人员,做好人员配备和管理。
第十六条机井工程监理应积极参与工程质量验收,对施工质量存在问题的部分要求进行整改,并进行复验。
第十七条机井工程监理应随时向业主单位汇报工程进展和存在的问题,提出合理化建议。
第四章机井工程监理的职责和权益第十八条机井工程监理应遵循法律法规,保护业主单位的合法权益。

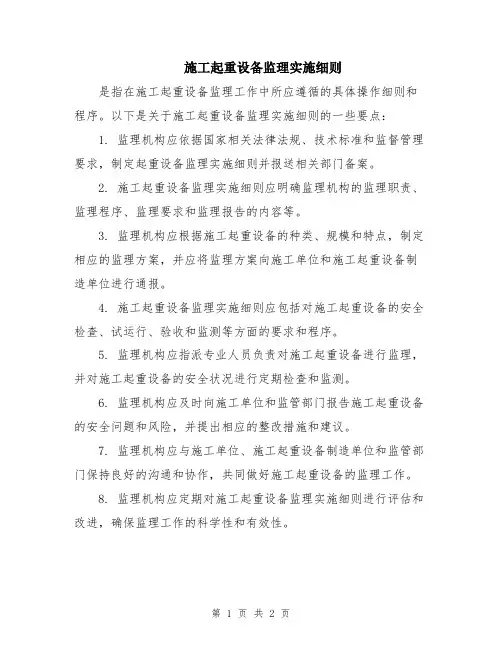

施工起重设备监理实施细则
是指在施工起重设备监理工作中所应遵循的具体操作细则和程序。
以下是关于施工起重设备监理实施细则的一些要点:
1. 监理机构应依据国家相关法律法规、技术标准和监督管理要求,制定起重设备监理实施细则并报送相关部门备案。
2. 施工起重设备监理实施细则应明确监理机构的监理职责、监理程序、监理要求和监理报告的内容等。
3. 监理机构应根据施工起重设备的种类、规模和特点,制定相应的监理方案,并应将监理方案向施工单位和施工起重设备制造单位进行通报。
4. 施工起重设备监理实施细则应包括对施工起重设备的安全检查、试运行、验收和监测等方面的要求和程序。
5. 监理机构应指派专业人员负责对施工起重设备进行监理,并对施工起重设备的安全状况进行定期检查和监测。
6. 监理机构应及时向施工单位和监管部门报告施工起重设备的安全问题和风险,并提出相应的整改措施和建议。
7. 监理机构应与施工单位、施工起重设备制造单位和监管部门保持良好的沟通和协作,共同做好施工起重设备的监理工作。
8. 监理机构应定期对施工起重设备监理实施细则进行评估和改进,确保监理工作的科学性和有效性。
以上是施工起重设备监理实施细则的一些要点,具体的实施细则还需要根据不同的监理机构和具体的监理项目来制定和执行。

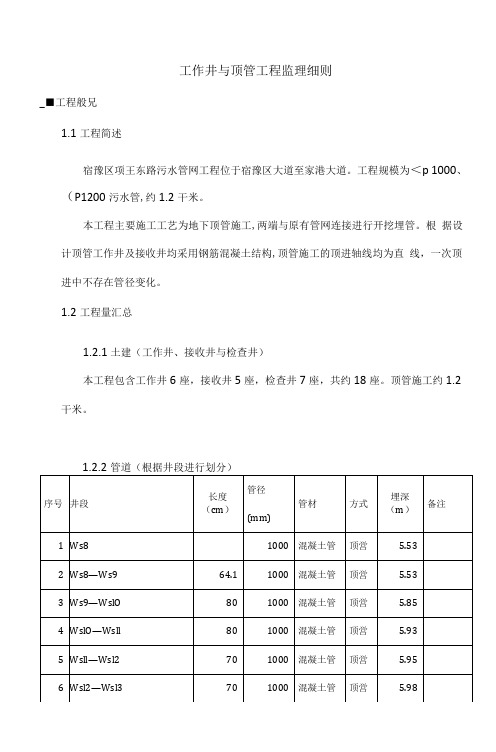

工作井与顶管工程监理细则_■工程般兄1.1工程简述宿豫区项王东路污水管网工程位于宿豫区大道至家港大道。
工程规模为<p 1000、(P1200污水管,约1.2干米。
本工程主要施工工艺为地下顶管施工,两端与原有管网连接进行开挖埋管。
根据设计顶管工作井及接收井均采用钢筋混凝土结构,顶管施工的顶进轴线均为直线,一次顶进中不存在管径变化。
1.2工程量汇总1.2.1 土建(工作井、接收井与检查井)本工程包含工作井6座,接收井5座,检查井7座,共约18座。
顶管施工约1.2 干米。
二轆工作依据本细则依据建设监理委托合同、监理规划、施工承包合同和施工组织设计,以及现行有关法令、法规和规要求编制,适用于监理合同中约定的监理项目围所有工程项目的施工进度控制。
2.1工程设计文件;2.2《岩土工程勘察报告》;2.4《给水排水构筑物施工及验收规》(GB50141-2008 );2.5《建筑地基与基础工程及验收规》(GB50202-2002 );2.6国家及有关部门颁布的有关建筑、市政建设的各项法令、法规和规要求法律法规;2.7建设工程委托监理合同;2.8工程监理规划、施工承包合同和施工组织设计。
三.监理工作流程根据工程的实际状况,结合监理规的相关要求,按建设项目施工阶段的容,编制相应监理工作流程如下:3.1.地下管线质量监理工作总流程监理工程师审批△ 3不合格不合格监理工程师检验、审批合格3・2.倒挂井施工庾量监理流程复查定位放线及标高监理工程师土方开挖现场检查返工不合格合格,签字专业监理工程师填报钢筋质量验收签证承包人•承包人根据设计和规范要求自检合格,并报有关资料现场检查现场监理工程师不合格现场检查专业监理工程师填报钢筋质量验收签证•承包人根据设计和规范要求自检合格,并报有关资料承包人。
机井工程监理实施细则一、总则为有利于机井工程施工质量,规范监理活动,依据招、投标文件和项目法人与施工单位签订的施工承建合同(以下简称“合同文件”)、工程设计文件以及《机井技术规范》(SL256—20xx)、有关工程施工技术规程、规范编制本细则。
本细则适用于机井工程。
二、施工准备工作监理1、开工条件控制按下列程序进行。
(1)检查凿井队是否具备相应的技术资质等级,检查施工组成人员是否达到要求,不符合要求的施工队伍、人员等禁止入场。
(2)向施工单位进行监理工作交底:明确监理例行程序。
下发监理作业表格;明确工程质量、进度、投资监理签证的程序;明确监理部与施工单位之间函件、文件、报表等公文手续;明确工程例会召开的地点、时间、会议议程等。
(3)审批施工单位报送的施工措施计划:督促施工单位根据设计文件、施工合同及施工现场实际情况提交施工措施计划,并从施工设备、材料供应、施工方法、施工质量保证体系和保证措施、施工进度等方面检查是否满足施工合同工程的技术和进度要求。
施工组织计划应包括以下主要内容。
1)工程概况。
2)施工准备(包括设备、材料供应、供电、供水等)。
3)施工布置。
4)质量保证措施。
5)组织管理机构6)安全生产措施。
7)进度计划。
(4)施工质量保证体系的检查认可:施工单位应建立完善的工程质量管理组织体系,建立现场施工人员自检、专职质检员复检和质检负责人终检的“三检”制,完成质量保证体系文件的编制,建立健全施工质量保证体系,并报送监理检查认可。
(5)组织设计交底:在工程开工前,监理工程师应组织设计单位进行设计交底,使施工单位明确设计意图、技术标准和技术要求。
(6)移交测量控制网点,审签施工单位控制网点施测成果:在工程开工前,监理工程师应及时向施工单位移交测量控制网点,督促施工单位布设施工控制网点,并对其成果进行审查和校验。
(7)检查施工准备工作:1)施工设备进场检验。
施工单位应根据地层条件选择合适的钻机类型进入现场,并向监理报送进场设备报验单。
施工现场各类设备机械安全监理实施细则是为了保障施工现场设备机械的安全性,防止事故发生而制定的细则。
下面是一些可能会包括在这些细则中的内容:
1. 设备机械的选择与审批:在施工前,对设备机械进行选择和审批,并进行相应的检测和验证,确保设备机械符合安全要求。
2. 设备机械的安装与调试:在设备机械安装和调试过程中,要按照相关规范进行操作,确保设备机械的安全性。
3. 设备机械的使用与维护:设备机械的操作人员应经过培训,并按照操作规程进行操作。
设备机械的定期维护和保养也应规范进行。
4. 设备机械的检测与监测:对设备机械进行定期的检测和监测,确保设备机械的安全性能。
如有异常情况及时处理。
5. 设备机械的保护与防护:针对设备机械的特点和工作环境,制定相应的保护与防护措施,确保操作人员的人身安全。
6. 设备机械的报废与更新:对老化或不符合要求的设备机械进行报废,并及时进行更新,以保证施工现场的设备机械安全。
7. 设备机械事故的应急处理:制定应急处理预案,培训相关人员,并进行演练,提高对设备机械事故的应急处理能力。
8. 设备机械监督检查与记录:设立设备机械安全监督检查岗位,定期对施工现场的设备机械进行检查,并做好相关记录。
以上是一些可能会包括在施工现场各类设备机械安全监理实施细则中的内容,具体的细则还需根据实际情况进行制定。
井下施工监理细则最新一、技术资质与人员审查施工单位必须提供有效的技术资质证明,确保具有从事井下施工的相应资质。
监理单位应对施工单位的项目经理、技术负责人、关键岗位人员进行资格审查,确保其具备相应的技术能力和经验。
施工单位应提交施工人员名单和技术培训合格证明,监理单位应对人员进行随机抽查,确保施工人员经过必要的培训并合格。
二、监理工作交底与程序在施工开始前,监理单位应组织施工单位进行监理工作交底,明确监理工作的程序和要求。
监理单位应制定详细的监理工作计划,包括监理内容、方法、频次和标准等,并向施工单位明确说明。
施工单位应按照监理单位的要求,及时提交施工计划、进度报告和质量控制资料等。
三、施工质量保证体系施工单位应建立完善的质量保证体系,包括质量管理体系文件、质量控制措施和质量检测手段等。
监理单位应对施工单位的质量保证体系进行审查和监督,确保其有效运行。
施工单位应按照国家和行业的相关标准、规范进行施工,确保工程质量符合设计要求。
四、设计交底与意图明确在施工开始前,设计单位应向施工单位和监理单位进行设计交底,明确设计意图、技术要求和工程难点等。
施工单位应充分了解设计意图和技术要求,制定相应的施工方案和措施。
监理单位应对施工单位的施工方案和措施进行审查,确保其符合设计要求。
五、测量控制网点移交测量单位应按照设计要求进行井下测量控制网点的布置和测量工作。
测量单位应及时将测量成果移交给施工单位和监理单位,确保其用于施工控制。
监理单位应对测量成果进行审查和监督,确保其准确性和可靠性。
六、施工准备工作检查监理单位应对施工单位的施工准备工作进行检查,包括施工现场准备、材料设备准备和人员准备等。
施工单位应按照监理单位的要求,及时完成施工准备工作,并提交相应的证明资料。
监理单位应对施工准备工作进行检查和评价,确保施工顺利进行。
七、井管安装与抽水设备施工单位应按照设计要求进行井管安装和抽水设备的选型、安装和调试工作。
监理单位应对井管安装和抽水设备的质量进行检查和监督,确保其符合设计要求。
机井工程监理细则机井及配套井质量控制一)、凿井中的质量控制(1)、井身应园正、垂直,并符合下列规定;A、井身直径,不得小于设计井径B、管井轴线垂直度,即井孔倾斜度。
井孔必须保证井管的安装,井管必须保证抽水设备的正常工作。
泵段以上顶角倾斜:安装长轴深井泵时不得超过1度;安装潜水泵时不得超过2度。
泵段以下每百米顶角倾斜不得超过2度,方位角不能突变。
C、凿井过程中,如发现孔斜征兆,必须及时纠正。
钻头的弯曲、磨损必须定时检查,不合格者不得使用。
(2)、孔径变径的控制施工中孔径的变化,应根据设计要求与结合凿进中地层的变化情况而定。
凿孔直径的大小,必须满足下管后,能顺利下水泵的要求。
(3)、地层采样与编录控制管井过滤器和填入砾石头的规格,是根据含水层颗粒的大小和级配情况而确定的。
为了正确鉴别岩层,在凿进过程中应尽量采取不搅动的土样.非含水层每3—-5米采样一个,含水层中每2——3米采样一个,每层至少取1个小样。
取样重量不少于1公斤,取样深度误差不超过5厘米。
终孔后对地层应作细致地整理编录,编制井孔柱状图,地层记录汇总表。
对岩样进行描述,记录孔斜测量、孔深校正、井孔的静水位、动水位及出水量.二)、井管安装控制(1)井管安装前,应做好以下准备工作:A、根据井管结构设计,进行配管;B、检查井管质量,并符合要求;C、下管前,应进行探井;D、泥浆护壁的井,应适当稀释泥浆,应清除井底的稠泥浆。
(2)井管质量要求井管应无残缺、断裂和弯曲等缺陷;井管两端必须完整,上下口平,管口与管口吻合,垂直于井管轴线;井管内壁应平滑、圆整;井管的抗压、抗拉强度要符合设计要求;(3)下置井管时,井管必须直立于井口中心,上端口应保持水平。
井管的偏斜度应符合要求。
(4)沉淀管应封底。
当松散层下部已钻进而不使用时,井管应做牢固,防止下沉;基岩管井的井管应坐落在稳定岩层的变径台上。
(5)采用填砾过滤器的管井,应设置中器.三)、填砾与管外封闭质量控制(1)、下置填砾过滤器的管井,井管安装后;应及时进行填砾。
机井工程监理实施细则一、引言随着人口的增长和农业的发展,机井工程在农村地区的重要性逐渐凸显。
机井工程的监理工作对确保机井的安全运行和保证农田灌溉的正常进行起着至关重要的作用。
为了规范机井工程的监理实施,保证机井工程的质量和安全,减少事故发生的可能性,特制定本细则。
二、监理任务及职责1. 监理任务:1.1 对机井工程施工过程进行监督,确保施工符合技术规范、设计要求和安全标准;1.2 验收机井工程完工情况,核实工程质量和安全性;1.3 在机井工程运行阶段,进行定期巡查、维护和评估工作。
2. 监理职责:2.1 审查监理合同和施工图纸,核对设计与施工之间的匹配性;2.2 检查施工人员资格和工作证照,确保具备相应的技能和资质;2.3 监督机井工程施工过程中的质量控制措施的落实情况,如材料选用、施工方法等;2.4 检查机井的基础、井身和设备安装情况,确保符合安全要求;2.5 定期巡查机井工程的运行情况,检查设备的运行状态和维护情况;2.6 编写监理报告,记录工程施工和运行情况,并提出改进建议。
三、监理流程1. 前期准备:1.1 监理人员应参与机井工程的设计评审,确保设计符合技术要求;1.2 编制监理计划,明确监理任务、阶段和时间安排;1.3 审查监理合同和施工图纸;1.4 拟定监理手续及报告模板。
2. 施工监理:2.1 监督施工单位的施工序列和施工方法;2.2 定期检查施工现场的安全措施;2.3 检查施工材料的质量,参与材料验收;2.4 监督施工质量控制和质量检验;2.5 掌握施工进度,及时提出意见和调整建议;2.6 处理施工中的纠纷和问题。
3. 验收与移交:3.1 参与机井工程竣工验收;3.2 检查机井的完工质量,核实施工符合设计要求;3.3 完善机井工程档案,包括技术资料、施工照片等;3.4 监督机井工程的设备调试和试运行。
4. 运行期监理:4.1 定期巡查机井的运行情况,包括水泵、管道、阀门等设备的运行状态;4.2 检查机井周边环境的变化情况,防止可能的水源污染;4.3 维护和检修机井设备,确保设备正常运行;4.4 协助农民合理使用机井,提供农田灌溉技术指导。
机井工程监理实施细则一、总则为有利于机井工程施工质量,规监理活动,依据招、投标文件和项目法人与施工单位签订的施工承建合同(以下简称“合同文件”)、工程设计文件以及《机井技术规》(SL256—2000)、有关工程施工技术规程、规编制本细则。
本细则适用于机井工程。
二、施工准备工作监理1、开工条件控制按下列程序进行。
(1)检查凿井队是否具备相应的技术资质等级,检查施工组成人员是否达到要求,不符合要求的施工队伍、人员等禁止入场。
(2)向施工单位进行监理工作交底:明确监理例行程序。
下发监理作业表格;明确工程质量、进度、投资监理签证的程序;明确监理部与施工单位之间函件、文件、报表等公文手续;明确工程例会召开的地点、时间、会议议程等。
(3)审批施工单位报送的施工措施计划:督促施工单位根据设计文件、施工合同及施工现场实际情况提交施工措施计划,并从施工设备、材料供应、施工方法、施工质量保证体系和保证措施、施工进度等方面检查是否满足施工合同工程的技术和进度要求。
施工组织计划应包括以下主要容。
1)工程概况。
2)施工准备(包括设备、材料供应、供电、供水等)。
3)施工布置。
4)质量保证措施。
5)组织管理机构6)安全生产措施。
7)进度计划。
(4)施工质量保证体系的检查认可:施工单位应建立完善的工程质量管理组织体系,建立现场施工人员自检、专职质检员复检和质检负责人终检的“三检”制,完成质量保证体系文件的编制,建立健全施工质量保证体系,并报送监理检查认可。
(5)组织设计交底:在工程开工前,监理工程师应组织设计单位进行设计交底,使施工单位明确设计意图、技术标准和技术要求。
(6)移交测量控制网点,审签施工单位控制网点施测成果:在工程开工前,监理工程师应及时向施工单位移交测量控制网点,督促施工单位布设施工控制网点,并对其成果进行审查和校验。
(7)检查施工准备工作:1)施工设备进场检验。
施工单位应根据地层条件选择合适的钻机类型进入现场,并向监理报送进场设备报验单。
机井工程监理实施细则一、引言机井工程是指为了满足农田灌溉用水需求而建设的机井设施。
为了确保机井工程的建设和使用符合标准和要求,需要进行监理工作。
本文档旨在规范机井工程监理的实施细则,以确保机井工程建设过程的安全、高效、可持续发展。
二、监理机构的角色和职责1.监理机构应具备行政资质,并严格按照国家相关法律法规进行运作。
2.监理机构负责全程监督机井工程的建设,包括设计审核、施工过程监督、验收评估等环节。
3.监理机构应撰写监理方案,并与建设单位进行协商,确保监理工作的目标和方法得到达成一致。
4.监理机构应及时向建设单位报告工程进展情况和存在的问题,并提出改进意见。
三、监理工作的组织与实施1.监理工作应在机井工程的全过程中进行,包括前期准备、设计阶段、施工阶段和验收评估阶段。
2.监理人员应熟悉机井工程的相关技术规范和标准,具备一定的工程技术和管理经验。
3.监理人员应及时到场监督施工现场,并按照监理方案进行工作。
4.监理人员应与施工单位保持良好的沟通与协调,及时解决施工过程中的问题。
5.监理人员应对机井工程的质量进行抽查和检测,并记录相关数据和结果。
四、监理工作的内容1.设计阶段的监理工作:(1)审核设计文件,确保设计文件的合理性和科学性。
(2)监督设计图纸的编制过程,核对关键参数和数据。
(3)检查设计方案的可行性和安全性。
2.施工阶段的监理工作:(1)监督施工过程中施工质量和施工进度的控制。
(2)检查施工材料的合格证明和质量检测报告。
(3)记录施工过程中的关键节点和施工质量问题,并提出整改意见。
(4)确保施工单位遵守相关的安全操作规程。
3.验收评估阶段的监理工作:(1)参与机井工程的验收评估活动,检查工程的完整性和质量标准的达到情况。
(2)评估机井工程的性能指标是否符合设计要求。
(3)出具监理报告,向建设单位提出监理意见和工程结论。
五、监理报告的编写要求1.监理报告应根据实地监理和抽查检测结果进行编写。
井下施工监理细则一、工程概况与要求1.1 工程概述:明确本井下工程的性质、规模、地理位置及主要建设内容,为后续施工监理工作提供基础资料。
1.2 工程要求:阐述工程的设计标准、质量目标、工期要求等,为监理工作设定明确的目标和准则。
二、施工组织与管理2.1 施工组织设计:要求施工单位提交详细的施工组织设计方案,包括人员配备、机械设备配置、施工工艺流程等。
2.2 施工现场管理:建立现场管理制度,明确监理人员与施工单位的沟通协调机制,确保施工过程中的信息传递及时准确。
三、施工准备与布置3.1 施工前准备:督促施工单位完成技术交底、人员培训、材料准备等工作,确保施工顺利进行。
3.2 施工布置:指导施工单位合理规划施工现场,确保设备、材料有序摆放,满足施工需求。
四、施工方法与技术4.1 施工方法选择:根据工程特点和设计要求,选择合适的施工方法,确保施工质量。
4.2 技术交底:确保施工人员熟悉并掌握相关技术标准、施工规范和安全操作规程。
五、质量保证与控制5.1 质量管理体系:要求施工单位建立完善的质量管理体系,明确质量责任,确保施工质量。
5.2 质量检查与验收:监理人员应对施工过程进行定期质量检查,对不符合要求的工程部位进行整改,确保工程质量符合设计要求。
六、进度计划与调整6.1 进度计划制定:审核施工单位的进度计划,确保其合理可行,满足工期要求。
6.2 进度监控与调整:对施工进度进行实时监控,发现进度滞后时及时要求施工单位调整计划,确保工程按时完成。
七、安全环保措施7.1 安全管理:要求施工单位制定详细的安全管理制度和操作规程,加强现场安全管理,确保施工过程中的安全生产。
7.2 环保措施:督促施工单位落实环保要求,采取有效措施减少施工对环境的影响,实现绿色施工。
八、图纸与文件管理8.1 图纸管理:确保施工图纸齐全、准确,及时跟进设计变更,确保施工按照最新图纸进行。
8.2 文件管理:建立完善的文件管理制度,确保施工过程中的技术文件、质量记录、安全环保资料等得到妥善保存,为后续工作提供依据。
井下安装监理细则一、工程概况与监理组织1.1 工程概况本工程涉及井下设备的安装工作,包括但不限于通风设备、排水设备、供电系统等关键设施的安装。
工程旨在确保井下作业的安全与效率,提升矿井整体运行水平。
1.2 监理组织监理工作由专业的监理团队负责,团队成员应具备丰富的井下设备安装经验及相关技术背景。
监理团队将按照合同约定,履行监理职责,确保工程质量和进度。
二、质量的事前控制2.1 设计审查监理团队将对工程设计进行审查,确保设计符合相关标准和规范,满足工程实际需求。
2.2 材料与设备检验对进入施工现场的材料和设备进行检验,确保其质量合格,符合设计要求。
2.3 施工方案审核审核施工单位提交的施工方案,确保其科学、合理、可行,满足工程质量要求。
三、质量的事中控制3.1 施工工艺监督监理团队将对施工工艺进行实时监督,确保施工按照既定的施工方案进行,避免出现质量问题。
3.2 质量检测定期对施工过程进行质量检测,发现问题及时要求施工单位整改。
3.3 隐蔽工程验收对隐蔽工程进行验收,确保其质量合格,符合设计要求。
四、质量的事后控制4.1 工程竣工验收在工程完工后,进行竣工验收,确保工程质量达到合同约定的标准。
4.2 质量保修期监督在质量保修期内,对工程质量进行监督,确保施工单位履行保修责任。
五、进度的事前控制5.1 施工进度计划审核审核施工单位提交的施工进度计划,确保其合理、可行,满足合同约定的工期要求。
5.2 资源准备监督监督施工单位按照施工进度计划准备充足的施工资源,确保工程按计划进行。
六、进度的事中控制6.1 进度跟踪与监控对施工进度进行实时跟踪与监控,确保工程按计划进行。
6.2 进度调整与优化根据实际情况对施工进度进行调整和优化,确保工程能够按时完工。
七、进度的事后控制7.1 工程延期处理若工程出现延期情况,及时与施工单位协商处理,确保工程尽快恢复正常进度。
7.2 进度总结与评估在工程完工后,对施工进度进行总结与评估,为今后的工作提供参考。
大型施工机械监理细则
主要包括以下内容:
1. 施工机械选用:监理应对施工机械的选用进行评估,包括机械的适应性、性能和质量等方面的考量。
2. 施工机械运行管理:监理应对施工机械的运行情况进行管理,包括机械的使用频次、运行时间、维护保养等方面的监管。
3. 施工机械维护保养:监理应监督机械的日常维护保养工作,包括定期检查、润滑、更换零部件等,确保机械的正常工作状态。
4. 施工机械技术指导:监理应提供针对施工机械的正确操作和使用指导,确保机械的安全可靠运行。
5. 施工机械安全管理:监理应对机械操作作业进行安全评估和监管,确保施工现场的人员和设备安全。
6. 施工机械事故处理:监理应参与机械事故的处理和调查,提出事故原因和改进措施,避免类似事故再次发生。
7. 施工机械检测和验收:监理应参与机械的检测和验收工作,对机械的性能和质量进行评估,并提出合理化建议。
8. 施工机械性能监测:监理应定期对机械的性能进行检测和评估,监测机械的运行情况和使用寿命。
以上是大型施工机械监理细则的一些主要内容,具体要根据实际情况和项目需求进行细化和补充。
第 1 页共 1 页。
机井工程监理实施细则95058(5篇模版)第一篇:机井工程监理实施细则95058机井工程监理实施细则一、总则为有利于机井工程施工质量,规范监理活动,依据招、投标文件和项目法人与施工单位签订的施工承建合同(以下简称“合同文件”)、工程设计文件以及《机井技术规范》(SL256—2000)、有关工程施工技术规程、规范编制本细则。
本细则适用于机井工程。
二、施工准备工作监理1、开工条件控制按下列程序进行。
(1)检查凿井队是否具备相应的技术资质等级,检查施工组成人员是否达到要求,不符合要求的施工队伍、人员等禁止入场。
(2)向施工单位进行监理工作交底:明确监理例行程序。
下发监理作业表格;明确工程质量、进度、投资监理签证的程序;明确监理部与施工单位之间函件、文件、报表等公文手续;明确工程例会召开的地点、时间、会议议程等。
(3)审批施工单位报送的施工措施计划:督促施工单位根据设计文件、施工合同及施工现场实际情况提交施工措施计划,并从施工设备、材料供应、施工方法、施工质量保证体系和保证措施、施工进度等方面检查是否满足施工合同工程的技术和进度要求。
施工组织计划应包括以下主要内容。
1)工程概况。
2)施工准备(包括设备、材料供应、供电、供水等)。
3)施工布置。
4)质量保证措施。
5)组织管理机构 6)安全生产措施。
7)进度计划。
(4)施工质量保证体系的检查认可:施工单位应建立完善的工程质量管理组织体系,建立现场施工人员自检、专职质检员复检和质检负责人终检的“三检”制,完成质量保证体系文件的编制,建立健全施工质量保证体系,并报送监理检查认可。
(5)组织设计交底:在工程开工前,监理工程师应组织设计单位进行设计交底,使施工单位明确设计意图、技术标准和技术要求。
(6)移交测量控制网点,审签施工单位控制网点施测成果:在工程开工前,监理工程师应及时向施工单位移交测量控制网点,督促施工单位布设施工控制网点,并对其成果进行审查和校验。
(7)检查施工准备工作:1)施工设备进场检验。
机井工程监理实施细则—、总贝y为有利于机井工程施工质量,规范监理活动,依据招、投标文件和工程法人与施工单位签订的施工承建合同<以下简称合同文件”、工程设计文件以及《机井技术规范》VSL256—2000)、有关工程施工技术规程、规范编制本细则。
b5E2RGbCAP本细则适用于机井工程。
二、施工准备工作监理1、开工条件控制按下列程序进行。
<1)检查凿井队是否具备相应的技术资质等级,检查施工组成人员是否达到要求,不符合要求的施工队伍、人员等禁止入场。
plEanqFDPw<2)向施工单位进行监理工作交底:明确监理例行程序。
下发监理作业表格;明确工程质量、进度、投资监理签证的程序;明确监理部与施工单位之间函件、文件、报表等公文手续;明确工程例会召开的地点、时间、会议议程等。
DXDiTa9E3d <3)审批施工单位报送的施工措施计划:督促施工单位根据设计文件、施工合同及施工现场实际情况提交施工措施计划,并从施工设备、材料供应、施工方法、施工质量保证体系和保证措施、施工进度等方面检查是否满足施工合同工程的技术和进度要求。
施工组织计划应包括以下主要内容。
RTCrpUDGiT 1)工程简况。
2)施工准备<包括设备、材料供应、供电、供水等)。
3)施工布置。
4)质量保证措施5)组织管理机构6)安全生产措施。
7)进度计划。
<4)施工质量保证体系的检查认可:施工单位应建立完善的工程质量管理组织体系,建立现场施工人员自检、专职质检员复检和质检负责人终检的三检”制,完成质量保证体系文件的编制,建立健全施工质量保证体系,并报送监理检查认可。
5PCzVD7HxA<5)组织设计交底:在工程开工前,监理工程师应组织设计单位进行设计交底,使施工单位明确设计意图、技术标准和技术要求。
jLBHrnAlLg<6)移交测量控制网点,审签施工单位控制网点施测成果:在工程开工前,监理工程师应及时向施工单位移交测量控制网点,督促施工单位布设施工控制网点,并对其成果进行审查和校验。
机井工程监理实施细则
、总则
为有利于机井工程施工质量,规范监理活动,依据招、投标文件和项目法人与施工单位签订的施工承建合同(以下简称“合同文件”)、工程设计文件以及《机井技术规范》(SL256—2000)、有关工程施工技术规程、规范编制本细则。
本细则适用于机井工程。
二、施工准备工作监理
1、开工条件控制按下列程序进行。
1)检查凿井队是否具备相应的技术资质等级,检查施工组成
人员是否达到要求,不符合要求的施工队伍、人员等禁止入场。
2)向施工单位进行监理工作交底:明确监理例行程序。
下发
监理作业表格;明确工程质量、进度、投资监理签证的程序;明确监理部与施工单位之间函件、文件、报表等公文手续;明确工程例会召开的地点、时间、会议议程等。
3)审批施工单位报送的施工措施计划:督促施工单位根据设
计文件、施工合同及施工现场实际情况提交施工措施计划,并从施工设备、材料供应、施工方法、施工质量保证体系和保证措施、施工进度等方面检查是否满足施工合同工程的技术和进度要求。
施工组织计划应包括以下主要内容:
1)工程概况;
2)施工组织;
3)施工准备(包括设备、材料供应、供电、供水等)
3)施工布置;
4)施工方法和技术措施;
5)质量保证措施;
6)进度计划;
7)安全、环保措施。
4)施工质量保证体系的检查认可:施工单位应建立完善的工
程质量管理组织体系,建立现场施工人员自检、专职质检员复检和质检负责人终检的“三检”制,完成质量保证体系文件的编制,建立健全施工质量保证体系,并报送监理检查认可。
5)组织设计交底:在工程开工前,监理工程师应组织设计单
位进行设计交底,使施工单位明确设计意图、技术标准和技术要求。
6)移交测量控制网点,审签施工单位控制网点施测成果:在
工程开工前,监理工程师应及时向施工单位移交测量控制网点,督促施工单位布设施工控制网点,并对其成果进行审查和校验。
7)检查施工准备工作:
1)施工设备进场检验。
施工单位应根据地层条件选择合适的钻机类型进入现场,并向监理报送进场设备报验单。
监理工程师应检验设备是否满足施工工期、施工强度和施工质量要求,未经监理工程师批准的施工设备不得在工程中使用。
未经监理工程师批准,施工设备不得撤离施工现场。
2)施工准备检查。
在施工前施工单位应平整好施工场地,并做
到路通、水通、电通。
监理工程师应检查施工单位钻机及附属配套设。
