回采工作面过断层安全技术措施
- 格式:docx
- 大小:114.40 KB
- 文档页数:12
工作面过断层及破碎带安全技术措施北翼采区掘进工作面在推动过程中,会遇到大小不同的断层,在断层四周,煤层变软、倾角变化、淋水增大、顶板比较破裂,在工作面过断层期间应严格执行以下平安技术措施。
1、遇断层时,必需加强断层带的支护密度,将断层带的柱距缩小至500~600mm(+2609水平运输大巷要缩至400~500mm).2、依据现场的实际状况,酌情在切顶线打上戗柱或戗棚加强支护,戗柱要迎着顶板来压的方向戗(正、反、斜戗均可)。
3、必需严格加强断层带及破裂带的顶板插背板,顶上小板必需插背完好,顶板破裂时,顶上小板必需插背严实,消失空顶必需用大料插背接顶,严禁空顶。
4、断层及破裂带打眼放炮时只能采纳密打眼(眼距为600~700mm),少装药(每个炮眼装1~2个药卷),放小炮(一次最多起爆顶、底各四个装药眼)的方式进行,或者用十字镐硬挖,严禁大面积放炮。
5、断层及破裂带放炮后必需准时挂支护,并视现场状况酌情每架或隔一打一,打上贴帮柱,打上贴帮柱后方可放下一炮。
6、断层带要分在同一组内作业,并支配责任心强,有阅历的老工人在该段作业,由一名班长亲自指挥并负责该段的平安质量工作,发觉担心全隐患必需马上组织处理。
7、若断层带顶板特殊破裂,煤壁片帮,应采纳大板或方木协作12#工字钢支架密集支护,间距尺寸不大于400mm,大板只能用来挑顶,严禁用来切顶。
8、断层带卧底(挖水沟)时,一次卧底量以300mm为宜,且打柱时柱头应向煤壁倾斜3~5度,以增加支柱的稳定性。
9、断层带支架、回架等必需设专人观侧,并保证后路畅通无阻。
10、班末班队长安检员和质量验收员必需严格对断层带的工程质量进行验收,若发觉不合格品必需准时组织人员整改。
11、断层区域必需保证通道畅通,轨道,材料避开堆在三、四排上,防止冒顶掩埋材料。
12、过断层期间,每班必需有跟班人员在现场值班,把好现场平安关。
13、在工作面上、下班交接时,工作面断层带必需重点交接,不得消失一根不合格支架。
12210工作面过断层安全技术措施一、说明:根据地质资料,12210工作面两巷及切眼共揭露断层19条(工作面断层位置情况如图A 所示),其中有3条对回采的影响程度较大,分别为F9(H=1.8m ∠50°)、F13(H=1.8 ∠35°)、F17(H=1.7 ∠45°),生产过程中首先揭露的是F13(H=1.8 ∠35°)断层,该断层随工作面推采由工作面86#架逐步向机尾延伸。
为保证工作面正常推进,确保安全生产,特编制措施如下,望有关人员认真贯彻执行。
二、过断层方法及技术要求:1、工作面过F13(H=1.8 ∠35°)断层采取平推硬过,回采时沿巷道底板进行适当破顶,采取跟底挑顶相结合的方法。
F13(H=1.8 ∠35°)断层揭露图如图B 所示。
煤厚:1.55m 泥岩:0.62m煤厚:1.54m F13 160°∠35°H=1.8mc833.5图B F13(H=1.8 ∠35°)断层揭露图2、正确控制好工作面层位,根据断层延伸方向,揭露断层处往下工作面机尾5架适当破顶,以破断层上盘顶板泥岩为主,以工作面底板坡度为参照点顺平工作面。
3、断层上盘提前适当破顶上飘,控制面溜上飘幅度,遇全岩时,在保证煤机顺利通过的前提下,采高要控制在1.5米以下,以确保尽量少破矸石,不影响生产。
4、由于断层落差较大,致使工作面起伏较大,断层处局部顶板破碎,为减少起伏对工作面正常生产的影响,断层处、薄煤区域顺茬段尽量顺平缓运输机,严禁出现陡坡或台阶。
5、工作面受断层影响顶板破碎段采用超前移架、带压擦顶移架等方式,尽量减少空顶时间,端面距符合规定,确保顶板完整。
移架时要及时调整支架支护状态,严禁出现歪、斜、挤、咬架现象。
6、当工作面通过薄煤区,煤层厚度低于0.8米时,应以挑顶为主,采高严格控制在1.4~1.5米之间,保证煤机能顺利通过为准。
综采工作面过断层安全技术措施引言在综采工作面进行煤矿开采过程中,可能会遇到断层的存在。
断层是地壳中断裂的地质构造,在煤矿开采过程中,断层会对工作面的安全造成威胁。
因此,采取适当的安全技术措施来应对综采工作面过断层的安全问题至关重要。
本文将介绍一些常见的综采工作面过断层安全技术措施。
1. 断层勘探和预测在综采工作面过断层之前,需要对断层进行勘探和预测。
断层勘探可以通过地质勘探和地震勘探等手段来了解断层的位置、倾角和断裂程度等信息。
通过断层预测,可以在煤矿开采过程中提前知晓断层的存在,从而采取相应的安全措施。
2. 应急预案制定针对综采工作面过断层可能出现的安全事故,需要制定应急预案。
应急预案应包括遇到断层时的紧急撤离路径、应急通信设备的设置、救援队伍的组织和应急物资的储备等内容。
制定应急预案是为了提高应对突发事件的能力,保障煤矿开采过程中的安全。
3. 断层上的支护和防护综采工作面过断层时,断层上的支护和防护措施是确保工作面安全的关键。
常见的支护措施包括钢架支护、锚杆预应力锚杆支护等。
这些支护措施可以增强工作面的稳定性,防止断层发生破裂和滑动等危险。
同时,还可以采取地层注浆、爆泡防护等技术手段来加强断层的防护。
4. 安全监测和预警系统为了实时监测综采工作面过断层的安全情况,可以建立安全监测和预警系统。
该系统可以通过测量工作面的应力变化、岩层位移以及断层的活动情况等指标来判断工作面的安全状况。
当监测指标超过预警阈值时,系统能够及时发出警报,提醒工作人员采取相应的措施。
5. 培训和教育综采工作面过断层的安全技术措施需要操作人员具备相应的知识和技能。
因此,需要进行安全培训和教育。
培训内容包括断层的基本知识、安全防护措施的操作方法以及应急预案的执行流程等。
通过培训和教育,可以提高工作人员的安全意识和技术水平,降低综采工作面过断层带来的风险。
结论综采工作面过断层的安全技术措施是确保煤矿开采过程中工作面安全的重要环节。

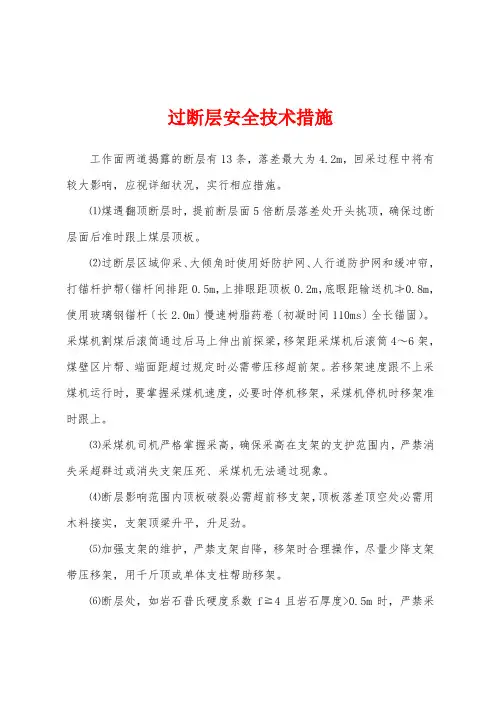

过断层安全技术措施
工作面两道揭露的断层有13条,落差最大为4.2m,回采过程中将有较大影响,应视详细状况,实行相应措施。
⑴煤遇翻顶断层时,提前断层面5倍断层落差处开头挑顶,确保过断层面后准时跟上煤层顶板。
⑵过断层区域仰采、大倾角时使用好防护网、人行道防护网和缓冲帘,打锚杆护帮(锚杆间排距0.5m,上排眼距顶板0.2m,底眼距输送机≯0.8m,使用玻璃钢锚杆〔长2.0m〕慢速树脂药卷〔初凝时间110ms〕全长锚固)。
采煤机割煤后滚筒通过后马上伸出前探梁,移架距采煤机后滚筒4~6架,煤壁区片帮、端面距超过规定时必需带压移超前架。
若移架速度跟不上采煤机运行时,要掌握采煤机速度,必要时停机移架,采煤机停机时移架准时跟上。
⑶采煤机司机严格掌握采高,确保采高在支架的支护范围内,严禁消失采超群过或消失支架压死、采煤机无法通过现象。
⑷断层影响范围内顶板破裂必需超前移支架,顶板落差顶空处必需用木料接实,支架顶梁升平,升足劲。
⑸加强支架的维护,严禁支架自降,移架时合理操作,尽量少降支架带压移架,用千斤顶或单体支柱帮助移架。
⑹断层处,如岩石普氏硬度系数f≧4且岩石厚度>0.5m时,严禁采
煤机强行破岩,应实行放震惊炮的方式助采。
⑺煤层变薄时,实行跟底破顶回采,如底板岩石坚硬,严禁采煤机强行破底,实行放炮松动助采。
⑻局部掉顶必需准时停输送机,接实顶板后再进展回采。
⑼如断层处顶板破裂易冒,可实行做超前档逮顶或打锚杆护帮的方法逮顶,生产过程中因断层构造简单严峻影响回采时,应视详细状况另行补充措施。
仅供参考[整理] 安全管理文书综采工作面过断层的安全技术措施日期:__________________单位:__________________第1 页共9 页综采工作面过断层的安全技术措施(一)加强断层影响区风机两巷维护1、为加强断层区风机两巷顶底板的管理,在风机两巷F12、F13断层影响区注射玛丽散加固顶底板且将风巷三排带帽点柱变为“一梁三柱”(见专项措施)。
2、及时更换卸压、损坏或失效的单体支柱。
3、顶板破碎漏矸处,在巷道顶部铺设菱形金属网,使用双股14#铅丝进行联网。
4、工作面胶带巷出现片帮时,必须支设点柱进行背帮处理防止因片帮出现漏顶。
背帮柱柱距1m。
背帮使用小杆(1200×60×10mm)。
5、工作面过断层期间胶带巷必须备有50颗DW45/110单体支柱、30颗DZ25/100单体支柱、5m3木板梁和小杆、30片菱形金属网、100根道木(150×150×1200mm)等备用支护材料。
6、工作面过断层期间,当班班长必须每班观察超前支护范围内巷道顶板情况,发现问题按规定及时处理。
(二)加强工作面设备管理1、必须做好工作面所有机电设备及设备易损件的备件准备工作,加强对机电设备的检修、保养力度。
过断层期间每天必须对工作面所有机电设备进行认真检查,确保所有设备完好可靠不带病运转。
2、加强泵站、液压支架的管理和维修。
保证泵站供液正常,压力不低于31.5Mpa。
保证液压支架完好,杜绝液压系统跑、冒、滴、漏现象,避免压力损失,确保支架不出现卸压等情况,有效控制工作面顶板。
工作面过断层期间,必须加大对工作面支架的维护、检修力度,每天检查支架上的管路、阀组和其他附件,发现问题及第 2 页共 9 页时处理或更换,卸压支架必须及时处理。
三、工作面过断层的方法1、F12正断层落差2.3米,F13正断层落差5米全部采用适当降低采高调整开采层位破断层下盘底板的方法平推通过。
工作面过断层安全技术措施引言工作面过断层是矿山开采中常见的情况之一,它带来了特殊的安全风险和挑战。
在采矿过程中,如果不采取适当的安全技术措施来控制断层活动,工作面上的人员和设备可能会受到严重威胁,甚至导致事故发生。
因此,采矿企业需要采取一系列的安全技术措施来确保工作面过断层的安全性。
本文将介绍一些常见的工作面过断层安全技术措施。
工作面过断层安全技术措施的目标工作面过断层安全技术措施的目标是确保工作面上的人员和设备的安全,并有效地控制断层活动。
具体来说,工作面过断层安全技术措施的目标包括:1.预测和监测断层活动:通过采用先进的监测设备,及时发现和预测断层活动,以便采取相应的措施。
2.控制断层活动:通过合理的支护和排水措施,有效地控制断层活动的范围和程度。
3.停工预警机制:建立完善的停工预警机制,确保在发生可疑的断层活动时及时停工,以避免事故发生。
工作面过断层安全技术措施的具体内容预测和监测断层活动预测和监测断层活动是工作面过断层安全的基础。
以下是一些常见的预测和监测断层活动的技术:1.断层活动监测仪:安装断层活动监测仪器,对断层进行持续监测。
常见的监测仪器包括应变计、振动监测仪等。
2.断层活动预测模型:根据历史数据和地质特征,建立断层活动的预测模型。
通过模型的预测结果,可以及时预警并采取相应的措施。
3.实时数据监测系统:通过使用实时数据采集和传输系统,及时获取地质参数和断层活动的数据,以便进行实时监测和预测。
控制断层活动控制断层活动是工作面过断层安全的关键。
以下是一些常见的控制断层活动的技术:1.支护技术:采用合理的支护技术,如钢架支护、木枋支护等,加强断层周围的支护,防止断层活动对工作面造成破坏。
2.排水技术:通过排水井和排水管道等设施,及时将地下水排出,减少地下水的压力,从而减轻断层活动对工作面的影响。
3.隔离措施:在断层附近设置隔离带,禁止人员和设备进入,以减少可能的人员伤亡和设备损坏。
停工预警机制建立停工预警机制是工作面过断层安全的重要组成部分。
采煤工作面过断层的安全技术措施12103工作面在工作面溜子尾部揭露一落差为1.3-1.4m断层,为保证过断层期间的安全生产,特制定本安全技术措施。
一、施工工艺施工方法:采用爆破沿顶破底施工方法过该断层,即下盘破底而上盘托顶的方法。
二、安全技术措施1、严格执行敲帮问顶制度,找掉危岩悬矸,严格执行先支后回制度,严禁空顶作业,支、回柱时必须有专人在现场指挥。
2、过断层期间要维护好断层处顶板,控制好断层面交接处顶板,防止顶板垮落。
若断层落差超过1.5米,顶板破碎或留有顶煤时,需用圆木或木板接顶,接茬处要挂超前梁,靠煤壁用液压单休柱支设临时柱,柱距0.5m,用木板闭实顶帮,以防片帮掉顶伤人。
3、工作面局部地段遇厚薄不均,顶板破碎较难控制时,要根据现场决定留顶或放顶。
若留顶时,要用π型钢或铰接梁套棚进行护顶维护。
套棚时用手镐沿煤层顶板在煤壁掏窝,深度≥0.3m,梁端抵到煤帮,保持一梁两柱,以防倒棚导致片帮掉顶伤人。
4、断层处放炮后及时支护。
断层处要根据采高变化及时调配适宜采高的单体,严禁单体超高使用,严禁缺梁少柱及使用损坏的柱梁。
断层处不准存有闲置单体。
断层处单体初撑力必须达到12MPa以上,各种特殊支护齐全、正规。
5、断层处采煤时要顺平底板,便于支护和运输。
断层处推进要够,防止溜子滞后造成运输事故和由于压力集中造成顶板事故。
6、按正规支柱支护的同时,还必须采用π型钢梁两根一组成对的临时支护,放炮落煤或采煤机割煤后,每一组π梁采用交替前移的方式进行前探临时支护,每根π梁下支设的单体液压支柱不得少于2根。
7、所有人员要在支护完好的顶板下工作,严禁空顶作业。
处理掉顶时,掉顶区上下5m范围内支架要加固整改。
掉顶区接顶时,要有跟班领导现场指挥,安排专人观察顶板,看好后退路,无关人员禁止在掉顶区停留。
严禁在空帮、空顶的情况下进行清理、接顶等工作。
8、施工班组要加强对《作业规程》及本措施的学习,严格按规程要求和本措施执行。
工作面过逆断层安全技术措施(精华1篇)工作面过逆断层安全技术措施1一、地质情况概述现14201工作面开采到头197米,尾198米(5月26日夜班),尾巷20XX米处揭露出一条逆断层,落差米,断层走向315°,倾角50°,岩性为中粗粒砂岩,头巷未揭露。
现已对该断层尾巷顶板破碎带提前注入超聚砼,并打三眼锚索组。
由于该断层给工作面的正常回采造成影响,为了保证工作面顺利通过该断层,特制定如下安全技术措施:二、安全技术要求1、正确好工作面层位,根据断层延伸方向,断层从尾端揭露,逐渐向工作面延伸,揭露断层处往工作面适当刹底,沿巷道底板开采。
工作面内适当顺底板坡度。
2、在保证底板的基础上,将采高在m。
3、加强顶板管理,坚持带压擦顶移架,防止顶板破碎的矸石冒落,必要时顶板压力较大区域上好金属网,待顶板条件正常后,方可撤网。
4、过断层前,要班班检查机组滚筒及截齿情况,对磨损的截齿及时更换,以利于破矸和减少对设备的损坏。
5、工作面尾部推进至20XX米时采用沿底推进,适当刹底,每次刹底量在100mm以内,直到巷道最低点20XX米,此时工作面开始沿巷道底板逐渐往起抬。
往前推至见岩石底板时,沿着底板往前推。
6、如果断层岩石采煤机截割困难时,必须进行爆破。
7、炮眼垂直工作面,行布置,如果岩石低于1米,则只布置一排炮眼,高于1米,布置两排,“三花”布置。
眼深1米,眼距米,采取放一茬炮,割一刀,依此循环。
8、采用逐段打眼、逐段放炮形式完成,每5米为一段。
9、待炮全部放完后,由班组长、安全员、瓦检员检查顶板、煤帮、瓦斯无问题后,开动采煤机把渣扫入运输机。
10、采煤机扫渣后,按规程规定及时移溜、拉架。
三、安全技术措施(一)其他安全技术措施1、每班开工前必须进行“四位一体”的检查,发现安全隐患,应及时排除后再生产。
2、采煤机割煤后滚筒通过后立即伸出前探梁,煤壁区片帮、端面距超过规定时必须带压超前移架。
若移架速度跟不上采煤机运行时,要采煤机速度,必要时停机移架,采煤机停机时移架及时跟上。
综采工作面过断层安全技术措施综采工作面过断层安全技术措施综采工作面过断层是煤炭开采过程中常见的情况,断层的存在给煤炭开采带来了更大的难度和危险性。
综采工作面过断层的安全工作是煤炭企业必须重视的一个环节,其措施的科学性和有效性直接关系着人员和设备的安全,也关系到生产成本和效益。
本文将从综采工作面过断层危险因素、安全技术措施以及技术提升等方面探讨综采工作面过断层的安全问题。
一、综采工作面过断层危险因素1.断层构造影响采场的稳定性,破碎带密度、含水量等特性对采场的工艺条件和煤质分布有显著影响。
2.断层带附近岩体断裂与变形,引起地面经济极限的改变。
岩层强度降低,煤层的抵抗能力减弱,采场的稳定性降低。
3.断层附近影响地应力分布,影响采场的围岩压力,导致采空区内应力卸载过快,引起采场坍塌变形、煤柱破坏等现象。
4.断层贯穿采场,部分地段有两个断层贯穿采场或者多个断层相互交错,采空区内地质条件复杂,采场的稳定性;另外,还有断层水的影响,给采场的安全带来了一定威胁。
二、综采工作面过断层的安全技术措施1.岩体地质勘察岩体地质勘察应主要考虑断层带的影响,勘察断层带的走向、宽度、构造特征,采用无损探伤、地电磁法等地质勘察和监测技术,掌握在此段煤层中断层的特征,提高对断层带的认识程度,为安全开采提供数值分析、数值模拟、预测预报等依据。
2.采场布置在综采工作面过断层时应尽量避免其经过采场,如果不能避免则应尽可能的降低断层对采场稳定性的影响。
采用完全煤柱采高方式进行采煤,尽量控制煤柱宽度,使未破碎带处于完整状态,煤柱宽度不宜超过煤层高度的1/2-2/3。
同时采用工作面一抽多支的采煤方式,使采空区的应力分布均衡。
3.采煤工艺采用断层处逐层放炮的方式进行爆破,断层带采用天然裂隙和微动力触发方式减轻其影响,强化支护,采用高强度、刚性的支护材料进行支护,采用钢筋网片对支架进行抗剪裂加固。
对于夹弧断层或多重断层带,采用错体减肥法降低断层带对采场的影响。
编号:AQ-JS-09666( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑回采工作面过断层安全技术措施Safety technical measures for mining face passing through fault回采工作面过断层安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
一、概况截止2013年12月4日早班,0908综采工作面11号支架至65号支架仍处于该工作面正断层(倾向90°,倾角90°,落差1.5m)的影响范围内,65号支架至111号支架现已安全通过该工作面正断层,受此影响导致11号支架至65号支架顶板破碎(2013年12月4日下午)20号支架至40号支架上方及前方煤壁煤层冒落严重),移架困难,支架接顶不实,工作面出现煤层顶板冒落片帮,为确保安全顺利通过断层,防止回采工作面再次发生片帮冒顶。
经集团公司领导及我矿领导现场研究,制定0908回采工作面过断层安全技术措施,望施工中严格执行。
二、施工方案1、工作面推进采用先支护后清理冒落煤矸的办法使工作面溜则能够转动起来。
工作面11号支架至65号支架前必须加打单体液压戴帽(用枕木)支柱进行支护,以确保支架前顶板的稳定及防止顶板的冒落,顶板破碎时必须进行补打单体液压戴帽(用枕木)支柱。
工作面冒落地段的支架上方每间隔一架必须用枕木垛墩与顶板接实(工作面运输端头架开始向机尾方向冒落带),枕木墩必须在支架立柱上方,以防止支架受顶板压力发生前倾,并在支架上方周期来压及片帮严重时可适当降低采高,以能通过采煤机为准,通过断层后及时调整工作面支架沿煤层顶板回采。
2、工作面11号支架至40号支架冒落带采用3米、6米的钢轨与3米木板、1.2米枕木对该段冒落地段进行支护,具体方法为:用两根6米的钢轨平行于工作面方向铺在支架上方(间距1米),再用两根3米的钢轨垂直并搭接于6米的钢轨上,搭接处用8号铁丝进行捆绑,3米的钢轨一头固定在支架上,另一头插在煤壁上掏0.5米的洞内。
上部铺菱形金属网护顶,网孔规格50×50mm,网片规格10000×1100mm,在用枕木垛墩与顶板接实,枕木与枕木用扒钉固定牢固。
再用两根f17.8mm,1?7股高强度低松弛预应力锚索,长度6000mm,钻孔直径28mm,采用一支K2335和两支Z2360低粘度树脂药卷锚固,锚固长度1600mm,与1.5米钢带、300×300×16mm的钢板将上部钢轨、枕木墩托住,锚索预紧力为200kN。
3、工作面40号支架至65号支架冒落带采用3米、6米的钢轨与3米木板、1.2米枕木对该段冒落地段进行支护,具体方法为:用两根6米的钢轨平行于工作面方向铺在支架上方(间距1米),再用两根3米的钢轨垂直并搭接于6米的钢轨上,搭接处用8号铁丝进行捆绑,3米的钢轨一头固定在支架上,另一头插在煤壁上掏0.5米的洞内。
上部铺菱形金属网护顶,网孔规格50×50mm,网片规格10000×1100mm,金属网上部用枕木垛墩与顶板接实,枕木与枕木用扒钉固定牢固。
再用两根f17.8mm,1?7股高强度低松弛预应力锚索,长度6000mm,钻孔直径28mm,采用一支K2335和两支Z2360低粘度树脂药卷锚固,锚固长度1600mm,与1.5米钢带将上部钢轨、枕木墩托住,锚索预紧力为200kN。
4、对工作面11号支架至65号支架前方煤壁采用f18?1800mm 树脂锚杆进行加固,锚固方式为全长锚固,采用两支锚固剂,一支规格为K2335,另一支规格为Z2360,钻孔直径为28,锚杆间排距800mm。
5、两顺槽必须备足工作面垛墩的枕木、钩板、木达子及单体液压支柱。
三、施工安全技术措施1、施工前后及施工过程中,跟班队长必须对作业地点的安全状况进行详细检查,发现问题必须及时处理,确认无危险后方可施工。
在处理顶板及煤壁离层煤矸时必须用长柄工具,并选好退路。
施工人员进入工作面前,必须由班长检查巷道上下帮煤壁情况,对顶帮进行敲帮问顶,敲帮问顶工作要贯穿在整个作业过程中,防止片帮、离层跨落的煤块、矸石伤人。
2、支架及液压管路系统必须加强检修,保证完好。
严禁出现滴、漏、跑、冒、串液等现象,发现问题要及时处理。
3、乳化液泵应连续运转,以防止停泵支架自降,且泵站压力必须达到30Mpa,支架初撑力达到24Mpa。
4、支架必须接顶严密,出现倒架、叠架及明显错差现象必须及时处理。
5、移架时,支架工要观察好顶板的变化情况,发现有异常情况必须停机处理,处理好后再开机。
6、顶板稳定后,方可进行勾顶。
处理石碴和勾顶前要先清理好退路,确保退路畅通,以便人员及时撤退,其它人员躲在安全地点,准备运送物料。
7、在煤帮前作业,必须闭锁运输机,摘开采煤机离合器,打开隔离开关,并严格执行“敲帮问顶”制度,并打好贴帮支柱,确认无片帮和掉碴的情况下,方可作业。
8、勾顶要从两头向中间逐架进行,在漏顶处的每道支架前梁下,用两根3米的钢轨垂直并搭接于6米的钢轨上,作为勾顶托梁,然后用板梁或圆木勾成“#”字型木垛,将顶勾严,防止漏碴。
9、勾顶前必须停止液泵,以防止支架误动作伤人,处理冒顶前,阀组手把必须固定在中间停止位置。
10、勾顶时必须用扒钉固定牢固以保持木垛的相互联结及稳定性。
11、勾顶前瓦斯员必须检查冒顶区的瓦斯浓度、氧气浓度及其他有害其他浓度,发现异常情况时迅速撤出作业区域。
12、地质构造带插梁、勾顶等作业过程中,跟班干部必须现场指挥,并指派一名有经验的老工人观察顶板,做好监护工作。
13、绞顶时,必须将物料备足放在使用地点附近,所有人员要统一听从指挥,递料人员动作要快要稳,并要给上方绞顶人员留好退路。
14、架间绞顶时,必须用长钎杆将矸石捣掉,并设专人进行监护,防止架间漏矸伤人。
15、升柱时,作业人员必须缓缓升柱,防止用力过猛造成柱头打滑。
安全技术措施(一)防片帮冒顶措施1、过断层时应根据实际情况及时调整工作面坡度,以在揭露断层时及时跟上顶板,防止托顶煤开采。
2、工作面周期来压期间,必须严格按要求加强顶板管理。
3、断层附近、顶板破碎地段按最小控顶距管理顶板,采高控制在1.7m以下。
4、合理组织劳动工序,加快工作面推进速度。
5、加强工作面工程质量管理,支架顶梁和顶板平整接触,不得出现点接触或线接触现象,严禁接顶不实或空顶。
确保支架状态良好,支撑有力,保证支架不挤、不咬,严格控制架间隙,防止细颗粒漏空导致顶板失稳。
顶板冒落严重时,及时降低采高,在架顶上接木垛后升架,使支架接顶有力。
6、采煤机割过后,及时拉架护顶,并保证追机移架,当移架跟不上采煤机时,适当减慢采机的牵引速度或暂时停机。
7、工作面尽量做到顺平顺直,防止局部片帮过大产生冒顶,工作面出现片冒时,要超前拉架。
8、所有作业人员严禁在运输机电缆槽、销排上行走或休息,并指定专人观察工作面煤壁及顶板情况,发现异常必须发出信号及时撤人。
9、要加强支架、液压系统的检修,确保支架和液压系统完好,无漏、窜液和自动卸载现象。
乳化泵压力不小于30Mpa,以确保工作面支架初撑力和支护阻力达到规定要求。
10、检修采煤机时,采煤必须停在顶板完好的地方。
煤壁侧必须用单体液压支柱护住煤壁,并安排专人观察顶板及煤壁情况。
11、检修运输机时,作业地点必须清净浮矸,且严禁单人作业,并安排专人观察顶板及煤壁情况。
12、工作面及上出口压力较大时,必须加强该处的支护,保持畅通。
端头悬顶面积超过规定时,可根据情况按要求加打木垛等措施加强端头支护,必须经常检查两顺槽的超前支护,发现泄液及时更换。
13、风钻、锚索机打眼时要注意安全操作,防止片帮、漏矸伤人。
14、施工过程中要特别注意顶部破碎的煤矸,必须在保证安全的情况下方可施工。
15、综采队跟班领导一定要随时观察顶板来压情况,必要时先进行撤人,待工作面压力平稳后再继续施工。
16、加强风管、风动工具的管理,采取捆绑固定措施,防止伤人。
17、随时检查回顺超前单体情况,防止单体滑崩伤人。
18、备足枕木等备用支护用料,存放距工作面上出口30m以外的两顺槽内,物料码放整齐,保证通风和行人要求。
防倒架措施1、回采过程中调整工作面的坡度,尽量使端头支架基本处于水平状态,以便为中间支架提供侧向反作用力,起到一个导向作用,控制整个工作面支架下滑。
2、支架侧护板必须始终处于伸出状态,防止架间空隙流矸、漏煤造成顶板空顶,侧护板保持平齐,错茬不超过2/3。
3、移架时采用带压擦顶移架,及时调整支架状态;移架后,持续供液3~5s保证初撑力达到规定要求。
4、发现支架有歪、倒、咬现象时,要立即处理。
工作面局部受地质构造影响,出现台阶时要及时调整。
5、加强工程质量管理,加强支架和液压系统的维护、使用管理,杜绝漏、窜液和自卸现象,防止出现支架自降、自卸等现象,确保支架支撑状态与设备状态良好。
6、对于工作面顶、底板不平,起伏较大处,采取适当的挑顶(伪顶)或卧底的方法,以保证工作面平直,减少局部倾角,同时使支架的顶梁和底座能很好地与顶、底板接触,防止倒架。
7、割煤时,要将顶、底板割平,避免出现台阶,以增加支架的稳定性。
8、支架顶梁要接顶严密,升足劲。
出现漏顶或顶板不平时,要将顶板接实。
其他安全技术措施1、过构造期间,必须加强排水系统的维护工作,保证机巷的排水系统正常,并备有足够能力的备用水泵,在发生水患时能随时投入使用。
2、通风队必须加强工作面、空顶区、上隅角、回风流中有毒有害气体的监测,必须保证工作面有足够的风量(600m3/min),不能满足要求时要在两顺槽内安装局部通风机进行通风。
3、必须保证工作面通讯畅通。
未尽事宜严格按《煤矿安全规程》、《操作规程》、《0908综采工作面回采作业规程》、《0908综采工作面过断层安全技术措施》中的有关规定执行。
