土方开挖技术交底记录(模板)[详细]
- 格式:doc
- 大小:51.52 KB
- 文档页数:5
土方开挖技术交底记录土方开挖技术交底记录一、交底情况时间:20XX年XX月XX日地点:施工现场交底内容:土方开挖技术参加人员:工程部负责人、施工队长、监理工程师、施工人员二、技术要求1. 保证挖掘面平整、垂直,斜坡面光滑,无松动坡体及裂缝。
2. 挖掘机械设备应当具备足够的力量和稳定性能,以保证施工过程中的安全和效率。
3. 在挖掘过程中,应注意不破坏原有建筑结构、设备及管线。
4. 在挖掘前,必须查明地下管线等物资的情况,并防止破坏。
5. 严格按照工程设计及图纸要求实施开挖。
6. 开挖场地周边应设置警示标志,提高安全意识。
7. 施工人员必须佩戴好安全帽、手套等相关安全装备。
8. 施工人员要做好现场卫生,保持施工过程干净整洁。
三、施工步骤1. 依据工程设计和相关图纸要求,进行现场勘察和确定开挖面位置,并对开挖面进行标注。
2. 对开挖区域的周边进行清理,直至保证安全开挖。
3. 根据图纸要求,选择合适的挖掘机进行开挖,并按照图纸要求实施开挖斜坡,保证斜坡面整洁光滑。
4. 在进行开挖作业时,避免破坏地下管线等物品。
5. 开挖作业完成后,对开挖面进行检查,并确认是否符合要求。
6. 保证挖掘现场的干净整洁,避免垃圾或者杂物对周边造成污染。
四、安全要求1. 在开挖现场,必须有相关人员进行监督和指导,避免安全事故的发生。
2. 在进行开挖前,必须对挖掘机械设备进行检查调试,确保其稳定性能及安全性。
3. 施工人员必须遵守相关安全标准,佩戴好相关安全装备。
4. 在作业过程中,如遇到风雨等恶劣天气,必须暂停开挖作业,确保施工人员的安全。
5. 在施工完成后,必须对现场进行清理,消除安全隐患。
五、结束语土方开挖是建筑工程中非常重要的环节,在施工过程中,必须严格按照设计要求及图纸要求进行实施,避免给建筑物及相关设备带来损坏或者危害。
同时,施工人员要做好安全和卫生工作,确保施工现场干净整洁,保障施工人员的身体健康和生命安全。

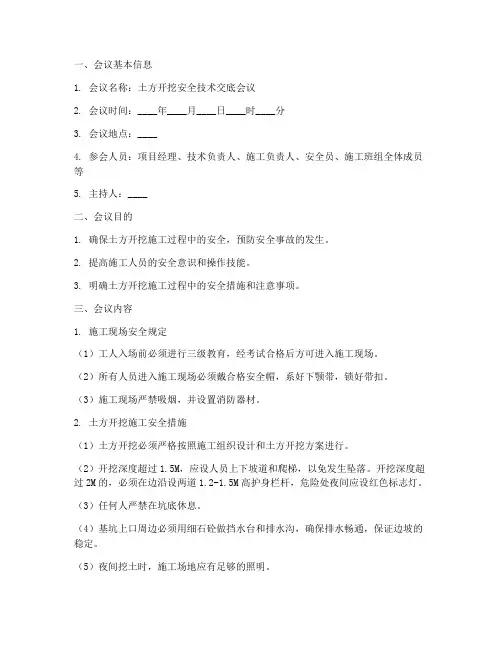

一、会议基本信息1. 会议名称:土方开挖安全技术交底会议2. 会议时间:____年____月____日____时____分3. 会议地点:____4. 参会人员:项目经理、技术负责人、施工负责人、安全员、施工班组全体成员等5. 主持人:____二、会议目的1. 确保土方开挖施工过程中的安全,预防安全事故的发生。
2. 提高施工人员的安全意识和操作技能。
3. 明确土方开挖施工过程中的安全措施和注意事项。
三、会议内容1. 施工现场安全规定(1)工人入场前必须进行三级教育,经考试合格后方可进入施工现场。
(2)所有人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣。
(3)施工现场严禁吸烟,并设置消防器材。
2. 土方开挖施工安全措施(1)土方开挖必须严格按照施工组织设计和土方开挖方案进行。
(2)开挖深度超过1.5M,应设人员上下坡道和爬梯,以免发生坠落。
开挖深度超过2M的,必须在边沿设两道1.2-1.5M高护身栏杆,危险处夜间应设红色标志灯。
(3)任何人严禁在坑底休息。
(4)基坑上口周边必须用细石砼做挡水台和排水沟,确保排水畅通,保证边坡的稳定。
(5)夜间挖土时,施工场地应有足够的照明。
(6)土方施工中,施工人员要经常注意边坡是否有裂缝,一旦发现,立即停止一切作业,待处理和加固后方可进行施工。
(7)开挖土方时,应有专人指挥,防止机械伤人或坠土伤人,挖土机的工作范围内,不准进行其他工作。
(8)基坑边1M以内不得堆土、堆料、停置机具。
3. 施工机械安全要求(1)施工机械应符合要求,防护装置必须齐全可靠。
(2)挖掘机施工时,严禁人员在回转半径内逗留、行走和作业。
(3)弃土应及时运至施工区域以外,随运随清。
4. 雨季施工安全措施(1)雨季施工时,应采取防止滑坡、流沙的措施。
(2)全面检查原有排水系统,进行疏浚,必要时增加排水措施,保证水流畅通。
(3)开挖基坑(槽)或管沟时,应四周垒填土埂,防止雨水流入,并要注意边坡和直立壁的稳定。
土方工程技术交底记录一、背景介绍土方工程是指在建造、道路、水利等工程项目中进行土壤的开挖、填筑、平整等作业。
为了确保土方工程的顺利进行,保证施工质量和安全,进行技术交底是必不可少的环节。
本文将详细记录土方工程技术交底的内容。
二、工程概况本次土方工程位于XX市XX区XX路XX号。
工程总面积为XXXX平方米,包括土方开挖、填筑、平整等工作。
工程施工期为XX年XX月XX日至XX年XX月XX日。
三、参预人员本次土方工程技术交底的参预人员包括:1. 项目经理:XXX2. 工程师:XXX3. 施工队长:XXX4. 监理员:XXX5. 监理工程师:XXX6. 安全员:XXX7. 其他相关人员四、技术交底内容1. 施工图纸解读项目经理详细解读了土方工程的施工图纸,包括开挖平面图、填筑平面图、剖面图等。
解读过程中重点强调了施工图纸上的关键尺寸、标注和符号的含义,以及施工工艺和要求。
2. 施工工艺和方法工程师详细介绍了土方工程的施工工艺和方法。
包括开挖工艺、填筑工艺、平整工艺等。
工艺中重点强调了土方工程的安全操作规程,包括机械设备的使用、人员的安全防护措施等。
3. 施工质量要求工程师详细讲解了土方工程的施工质量要求。
包括土方开挖的坡度、平整度、填筑的压实度等。
同时,工程师还强调了土方工程的质量检测方法和标准,以及如何进行质量记录和报告。
4. 安全注意事项安全员重点强调了土方工程施工中的安全注意事项。
包括机械设备的安全操作规程、人员的安全防护要求、现场安全检查和应急处理等。
同时,安全员还介绍了土方工程中常见的安全事故案例,并提供了相应的防范措施。
5. 环保要求工程师详细介绍了土方工程的环保要求。
包括土壤保护、水土保持、噪声控制等方面的要求。
工程师重点强调了土方工程施工中的环境保护意识和措施,以及相关法律法规的遵守。
六、技术交底记录本次土方工程技术交底记录如下:1. 交底时间:XX年XX月XX日2. 交底地点:XX市XX区XX路XX号3. 参预人员:项目经理XXX、工程师XXX、施工队长XXX、监理员XXX、监理工程师XXX、安全员XXX等。
土方开挖施工技术交底记录日期:【填写日期】地点:【填写地点】参与人员:【填写参与人员姓名】一、施工范围根据工程图纸和设计要求,本次施工的土方开挖范围为【填写开挖范围,包括具体的坐标和尺寸等信息】。
施工目标是按照设计要求完成地基开挖,确保土方开挖的质量和进度。
二、施工条件1.本次施工需要根据施工图纸确定的开挖坐标进行操作,并注意保持施工现场的整洁和有序。
2.施工区域为开放场地,确保安全操作同时确保施工人员的人身安全。
3.施工区域需要采取隔离措施,确保施工和周边环境的安全。
三、施工方案和方法1.需按照现场实际情况,量测土方开挖范围的尺寸与深度,并与设计要求进行对比,确保开挖的准确性。
2.使用挖掘机进行土方开挖,根据施工图纸确定的坐标进行操作。
3.开挖土方时,需将开挖出的土方按照分类进行堆放,分类包括可用土方、临时垫层土方和废弃土方。
4.当需要临时支撑的开挖墙超过2米时,需进行临时支撑措施,确保开挖墙的安全。
5.安全工作人员必须在开挖作业的现场进行监护和引导,确保施工作业的安全。
四、施工安全注意事项1.开挖前需对施工区域及周边进行勘察和测量,了解地基情况以及潜在的危险和脆弱点。
2.开挖时需注意避免与管道、电缆和地下设施等碰撞,如有遇到相关设施,需及时通知相关部门进行处理。
3.挖掘机操作人员需具备相关资质,确保挖掘机的安全操作。
4.开挖墙超过2米时,需相应采取临时支撑措施,严禁无措施的进行开挖。
5.作业现场需设置明显的警示标识并设置警示牌,禁止未经授权的人员进入施工区域,确保施工安全。
6.施工人员需正确佩戴安全帽,并遵守安全操作规程,确保个人安全。
五、交底验收1.对该施工技术交底记录进行仔细阅读,并提出相关问题和建议。
2.参与人员签字确认,并保留交底记录备查。
本施工技术交底记录经核实无误,并经参与人员确认。
施工单位(盖章):___________________参与人员签字:___________________。

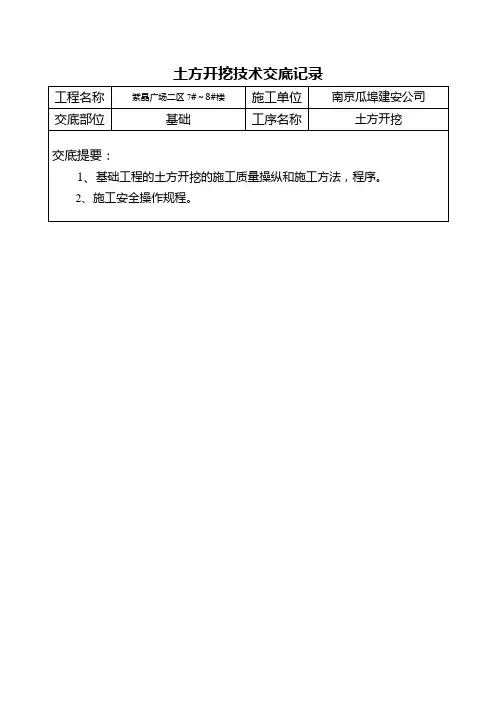

土方开挖技术交底记录
注:本记录一式两份,一份交同意交底人,一份存档。
技术交底记录
注:本记录一式两份,一份交同意交底人,一份存档。
技术交底记录
注:本记录一式两份,一份交同意交底人,一份存档。
技术交底记录
注:本记录一式两份,一份交同意交底人,一份存档。
技术交底记录
注:本记录一式两份,一份交同意交底人,一份存档。
技术交底记录
注:本记录一式两份,一份交给同意交底人,一份存档。
技术交底记录
注:本记录一式两份,一份交同意交底人,一份存档。
技术交底记录
注:本记录一式两份,一份交同意交底人,一份存档。
技术交底记录
注:本记录一式两份,一份交同意交底人,一份存档。
技术交底记录
注:本记录一式两份,一份交同意交底人,一份存档。
一、基本信息1. 交底日期:____年____月____日2. 交底地点:____地点3. 交底单位:____单位4. 交底人员:____人员5. 接收人员:____人员二、项目背景1. 项目名称:____项目2. 项目地点:____地点3. 施工单位:____单位4. 施工负责人:____负责人三、动土作业安全技术交底内容1. 动土作业办理手续(1)动土作业前,必须办理《动土安全作业证》。
(2)未经批准,不得擅自进行动土作业。
2. 动土作业现场安全管理(1)施工现场应设置安全警示标志,包括警示牌、警戒线、围栏等。
(2)夜间施工时,应悬挂红灯示警,确保施工现场安全。
(3)施工现场应设置必要的防护设施,如护栏、盖板、安全网等。
3. 动土作业人员安全要求(1)进入施工现场必须佩戴安全帽、安全带等个人防护用品。
(2)严禁酒后作业,确保人员精神状态良好。
(3)作业人员必须经过专业培训,掌握动土作业安全操作技能。
4. 动土作业操作注意事项(1)严格按照施工方案进行作业,不得擅自更改。
(2)挖掘土方时,注意观察土质变化,发现异常情况立即停止作业。
(3)挖土时,应从上至下逐层挖掘,不得超深挖掘。
(4)堆放土方时,高度不得超过1.5米,堆放距离不得小于2米。
(5)机械作业时,操作人员必须遵守操作规程,确保设备安全运行。
5. 土方开挖安全措施(1)开挖前,应编制开挖方案,并报相关部门审批。
(2)开挖过程中,应密切关注土壁稳定性,发现裂缝、倾倒等异常情况,立即采取措施。
(3)开挖时,严禁在管道、电缆等埋设物下方作业。
(4)开挖结束后,应及时回填土方,恢复场地原状。
6. 应急处理(1)发生安全事故时,立即停止作业,迅速组织救援。
(2)及时上报事故情况,按照相关规定进行处理。
四、总结1. 施工单位、施工负责人和作业人员应认真执行本交底内容,确保动土作业安全。
2. 本交底记录作为动土作业安全管理的依据,如有变更,应及时更新。

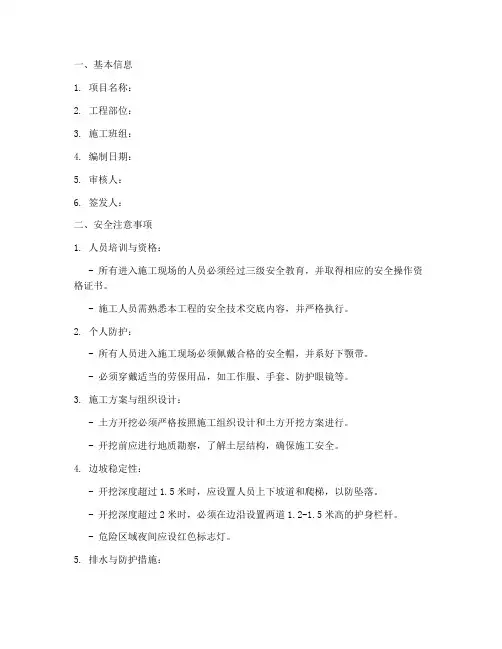

一、基本信息1. 项目名称:2. 工程部位:3. 施工班组:4. 编制日期:5. 审核人:6. 签发人:二、安全注意事项1. 人员培训与资格:- 所有进入施工现场的人员必须经过三级安全教育,并取得相应的安全操作资格证书。
- 施工人员需熟悉本工程的安全技术交底内容,并严格执行。
2. 个人防护:- 所有人员进入施工现场必须佩戴合格的安全帽,并系好下颚带。
- 必须穿戴适当的劳保用品,如工作服、手套、防护眼镜等。
3. 施工方案与组织设计:- 土方开挖必须严格按照施工组织设计和土方开挖方案进行。
- 开挖前应进行地质勘察,了解土层结构,确保施工安全。
4. 边坡稳定性:- 开挖深度超过1.5米时,应设置人员上下坡道和爬梯,以防坠落。
- 开挖深度超过2米时,必须在边沿设置两道1.2-1.5米高的护身栏杆。
- 危险区域夜间应设红色标志灯。
5. 排水与防护措施:- 基坑上口周边必须用细石砼做挡水台和排水沟,确保排水畅通,保证边坡稳定。
- 雨季施工时,应采取防止滑坡、流沙的措施。
6. 机械与工具安全:- 施工机械应符合要求,防护装置必须齐全可靠。
- 机械挖土时,严禁人员在回转半径内逗留、行走和作业。
- 两人操作间距应大于2.5米。
多台机械开挖,挖土机间距应大于10米。
7. 施工顺序与作业要求:- 挖土应自上而下,逐层进行,严禁先挖坡脚或逆坡。
- 基坑边1米以内不得堆土、堆料、停置机具。
三、应急处置1. 发现边坡裂缝:- 一旦发现边坡有裂缝,应立即停止一切作业,待处理和加固后,才能进行施工。
2. 人员坠落:- 如发生人员坠落,应立即启动应急预案,进行救援。
3. 机械伤害:- 如发生机械伤害,应立即停止机械作业,对受伤人员进行救治。
四、记录与检查1. 施工记录:- 施工人员需对每天的施工情况进行详细记录,包括施工内容、人员、机械等。
2. 安全检查:- 定期对施工现场进行安全检查,确保各项安全措施落实到位。
五、总结本安全技术交底记录旨在确保土建开挖施工过程中的安全,施工人员应严格遵守各项安全规定,确保施工安全顺利进行。

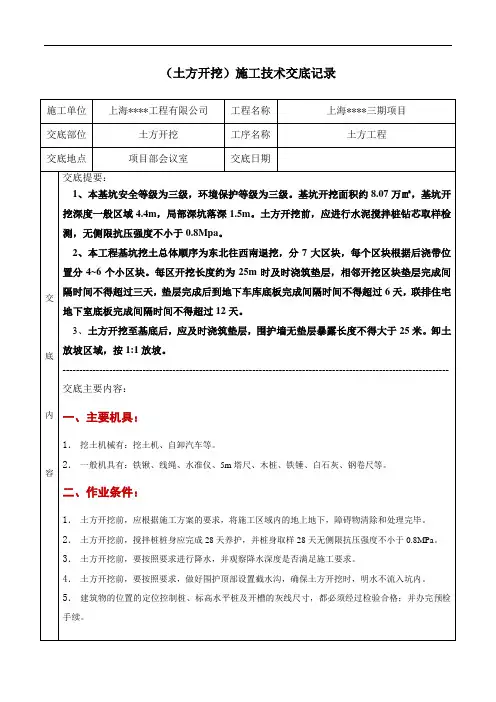

施工单位上海****工程有限公司工程名称上海****三期项目交底部位土方开挖工序名称土方工程
交底地点项目部会议室交底日期
施工单位上海****工程有限公司工程名称上海****三期项目交底部位土方开挖工序名称土方工程
交底地点项目部会议室交底日期
施工单位上海****工程有限公司工程名称上海****三期项目交底部位土方开挖工序名称土方工程
交底地点项目部会议室交底日期
施工单位上海****工程有限公司工程名称上海****三期项目
交底部位土方开挖工序名称土方工程
交底地点项目部会议室交底日期
2.土方开挖顺序:25、26、27区→1、2、3区→4、5、6区→7、8、9区→10、11、12区→13、14、15区→16、17、18区→19、20、21区→22、23、24区→28、29、30区→31-1、31-2、32-1、32-2区。
在24区土方开挖完成后,需等待F区、E区与H区地下室连通口结构、土方回填完成后,方能进行28区的土方开挖。
在G区开挖前,D区与G区地下室连通口结构、土方回填应完成。
3.土方开挖工序
定位放线→第一层土方开挖(挖深1.5~1.7米) →底板垫层、防水施工→定位放线→第二层土方开挖至坑底(挖深2.75米) →基坑监测→地基验槽→底板垫层、防水施工→局部集水井开挖→钢筋绑扎→底板混凝土施工。
土石方开挖技术交底记录一、背景介绍在土木工程建设中,土石方开挖是一个非常重要的施工环节。
正确的开挖技术能够确保工程的安全性和质量,并且能够有效控制施工造成的环境和人员伤害。
因此,在开挖之前,对土石方开挖技术进行详细的交底是非常必要的。
二、技术要求1. 施工前要仔细阅读施工图纸和设计文件,了解工程的开挖范围、深度和施工技术要求等相关信息。
2. 根据设计要求,选择合适的机械设备和工具进行开挖。
设备和工具的选择应符合工程规模和土质条件等要求。
3. 在开挖过程中,要按照设计要求进行控制和监测。
对于较大的开挖范围,需要进行地质勘探和土壤力学试验,以确定土质情况和稳定性。
4. 在开挖前要进行地下设施的勘察和标识,确保施工期间不会损坏管道、电缆等设施。
5. 在施工过程中,要注重施工人员的安全防护和劳动保护。
特别是对于深坑开挖,需按规定进行支护,确保施工人员的安全。
6. 开挖完毕后,应及时进行土石方的清理和回填。
清理工作应包括对开挖区域的清理和清除盲坑、坑底水等隐患。
7. 开挖完毕后,应进行工程质量验收。
验收内容包括地表平整度、坑底水平度等指标。
三、技术交底内容1. 工程概况:介绍工程的背景、目的、范围等基本信息。
2. 设计要求:详细说明设计图纸中的开挖范围、深度和开挖技术要求等内容。
3. 施工工艺:对于不同的土质条件和工程要求,说明合适的机械设备和工具的选择,并说明开挖的具体步骤。
4. 安全防护:对施工人员的安全防护措施进行交底,应包括对深坑开挖的支护措施、作业人员的安全教育等内容。
5. 地下设施保护:说明对地下设施的保护措施,包括勘察标识、清理和回填等步骤。
6. 质量验收:介绍工程完工后的质量验收内容和标准,并说明验收的具体流程。
四、技术交底注意事项1. 技术交底应由专业负责人进行,并记录交底人员的姓名、职务和交底时间等信息。
2. 技术交底应结合现场进行,直观地介绍施工步骤和注意事项。
3. 交底记录应详细、准确地记录交底内容,并保存在工程资料中。
土方开挖技术交底范本
1. 工程概况,对土方开挖工程的背景和目的进行简要介绍,包
括工程地点、工程规模、工期要求等基本信息。
2. 施工要求,明确土方开挖工程的施工要求,包括施工单位的
责任和义务、施工人员的安全要求、施工设备和工具的要求等。
3. 施工方案,详细描述土方开挖的施工方案,包括开挖的顺序、方法和步骤,开挖深度和宽度的要求,挖土的堆放和处理方式等。
4. 安全措施,列出土方开挖过程中需要采取的安全措施,包括
施工人员的个人防护措施、施工现场的安全警示标识、施工设备和
工具的安全操作规范等。
5. 质量要求,明确土方开挖工程的质量要求,包括开挖面的平
整度、边坡的稳定性、挖土的回填要求等。
6. 环境保护,提出土方开挖过程中需要注意的环境保护要求,
包括对周围环境的影响控制、土壤保护措施、废弃物处理等。
7. 监理要求,对土方开挖工程的监理要求进行说明,包括监理人员的职责和权限、监理报告的提交要求、监理检查和验收等。
8. 其他事项,对一些特殊情况或特殊要求进行说明,如遇到地下管线的处理、遇到特殊土质的处理、施工期间的交通安排等。
在编写土方开挖技术交底范本时,需要根据具体的工程情况进行调整和补充。
范本的目的是为了确保施工人员能够全面了解土方开挖工程的要求和方法,从而保证施工的安全和质量。
同时,范本也可以作为施工单位与监理单位之间的沟通和交流的依据,确保双方对土方开挖工程的要求有一致的理解。
土方工程技术交底记录一、项目概述本次土方工程是针对XX项目的土方开挖和填方工作进行技术交底。
该项目位于XX地区,总用地面积约为XX平方米。
本次土方工程的目标是确保土方开挖和填方工作的顺利进行,保证工程质量和进度。
二、工程要求1. 土方开挖要按照设计要求进行,确保开挖面平整、坡度合理,并且保证开挖的深度符合设计要求。
2. 填方要求土方均匀、密实,填方面的坡度和高度要符合设计要求。
3. 施工现场要保持整洁,及时清理垃圾和废弃物,确保施工区域的安全和环境卫生。
三、施工流程1. 土方开挖a. 根据设计图纸和标高要求,确定土方开挖的范围和深度。
b. 使用挖掘机进行土方开挖,注意操作规范,确保开挖面平整。
c. 开挖完成后,进行现场检查,确保开挖面的平整度和坡度符合要求。
2. 填方a. 根据设计要求和填方计划,确定填方的范围和填方高度。
b. 使用推土机进行填方作业,确保土方均匀、密实。
c. 填方完成后,进行现场检查,确保填方面的坡度和高度符合要求。
3. 清理和整理a. 施工现场要保持整洁,及时清理垃圾和废弃物。
b. 清理完毕后,对施工区域进行巡视,确保安全和环境卫生。
四、施工注意事项1. 施工人员必须具备相关资质和证书,严格按照操作规程进行作业。
2. 施工现场必须设置明显的安全警示标志,确保施工区域的安全。
3. 施工过程中,应及时记录施工情况,包括开挖和填方的进度、质量等。
4. 如遇恶劣天气或者其他不可抗力因素,应及时采取措施保护施工现场和人员安全。
五、质量控制1. 施工前,必须对挖掘机和推土机进行检查和维护,确保设备正常运行。
2. 施工过程中,应定期检查土方开挖的平整度和填方的均匀度。
3. 填方过程中,应进行土方的密实度检测,确保填方质量。
4. 施工完成后,进行验收,确保土方工程符合设计要求和规范。
六、安全管理1. 施工人员必须佩戴安全帽、安全鞋等个人防护装备,严禁穿拖鞋等不符合安全要求的服装。
2. 施工现场应设置安全警示标志和警戒线,确保施工区域的安全。
一、交底目的为确保土石方大开挖施工过程中的安全,预防安全事故发生,特进行安全技术交底。
二、交底对象全体参与土石方大开挖施工的施工人员、技术人员、管理人员。
三、交底内容1. 施工现场安全管理制度(1)施工人员必须遵守国家有关安全生产的法律、法规和标准,严格执行施工现场安全管理制度。
(2)施工现场必须设立安全警示标志,施工区域应设置围挡,确保施工区域封闭。
(3)施工现场严禁吸烟、动火,并配备足够的消防器材。
2. 施工人员安全防护(1)施工人员进入施工现场必须佩戴安全帽,系好下颚带,锁好带扣。
(2)高空作业人员必须佩戴安全带、安全绳,并做好安全防护措施。
(3)施工现场的坑、井、沟等危险区域必须设置围挡和安全标志,并设专人负责。
3. 土石方大开挖施工安全措施(1)土石方大开挖前,应编制详细的施工方案,并经相关部门审核批准。
(2)土石方大开挖过程中,必须遵循自上而下、分层开挖的原则,严禁超挖、乱挖。
(3)开挖过程中,发现地下管线、电缆等设施,应立即停止施工,并报告相关部门进行处理。
(4)土石方大开挖过程中,必须注意边坡稳定性,发现边坡有裂缝、坍塌等异常情况,应立即停止施工,采取应急措施。
(5)土石方大开挖过程中,必须做好排水、降水工作,确保施工现场排水畅通。
(6)夜间施工时,施工现场应有足够的照明,确保施工安全。
4. 机械操作安全(1)机械操作人员必须经过专业培训,取得操作资格。
(2)机械操作前,必须对机械进行检查,确保机械运行正常。
(3)机械操作过程中,必须严格遵守操作规程,严禁违规操作。
(4)机械作业范围内,严禁人员逗留、行走。
四、交底要求1. 施工人员要认真听取安全技术交底,了解施工过程中的安全注意事项。
2. 施工人员要严格执行安全技术交底内容,确保施工安全。
3. 施工现场管理人员要加强对施工安全的监督检查,发现问题及时处理。
4. 施工过程中,如遇特殊情况,应立即停止施工,待问题解决后方可继续施工。
一、工程名称:____________________________二、交底日期:____________________________三、交底人:____________________________四、参与交底人员:____________________________五、交底内容:1. 工人入场前教育(1)所有入场工人必须接受三级安全教育,包括入场教育、岗位技能教育和安全操作规程教育。
(2)工人需通过安全技术考试,取得合格证后,方可进入施工现场作业。
2. 个人防护用品(1)所有人员进入施工现场必须佩戴合格的安全帽,并确保安全帽的下颚带系好,带扣锁紧。
(2)作业人员应穿戴合适的劳动防护服、防护手套、防护鞋等。
(3)高空作业人员必须使用安全带,并做好高空作业防护措施。
3. 施工现场管理(1)施工现场应设置明显的安全警示标志,包括警示牌、警戒线、围栏等。
(2)施工现场应保持整洁,道路畅通,确保车辆和行人安全。
(3)施工机械应定期检查、维护,确保机械性能良好。
4. 土方开挖作业安全措施(1)土方开挖前,应进行地质勘察,了解土质、地下水等情况,制定相应的施工方案。
(2)开挖过程中,应自上而下分层开挖,严禁先挖坡脚或逆坡挖土。
(3)开挖深度超过1.5米时,应设置人员上下坡道和爬梯,确保人员安全。
(4)开挖深度超过2米时,应在边沿设置两道1.2-1.5米高的护身栏杆,危险处夜间应设红色标志灯。
(5)弃土应及时运至施工区域以外,随运随清,防止污染和占用道路。
5. 防止坍塌和滑坡(1)开挖过程中,应密切关注边坡稳定性,发现裂缝等异常情况,立即停止作业,进行加固处理。
(2)雨季施工时,应采取防止滑坡、流沙等措施,确保边坡稳定。
(3)基坑上口周边必须用细石砼做挡水台和排水沟,确保排水畅通,防止边坡坍塌。
6. 施工机械操作安全(1)挖掘机、推土机、铲运机等施工机械操作人员应经过专业培训,取得操作证。
(2)挖掘机施工时,严禁人员在回转半径内逗留、行走和作业。
土方开挖技术交底记录模板一、质量目标:合格二、安全目标:轻伤负伤频率控制在5‰以内,杜绝重伤。
三、环境目标:1、采取有效措施,降低噪音、扬尘污染;2、节约能源,减少材料消耗。
四、施工工艺及主要措施:1.开挖基槽时,应合理确定开挖顺序、路线及开挖深度。
2.采用反铲挖土机开挖基槽时,其施工方法如下;端头挖土法:挖土机从基坑的端头以倒退行驶的方法进行开挖。
自卸汽车配置在挖土机的两侧装运土。
3.挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基槽深度的1/2。
4.土方开挖宜从上到下分层分段依次进行,随时作成一定坡势,以利泄水。
5..在开挖过程中,应随时检查槽壁和边坡的状态,并按1:0.5的坡度放坡。
6.开挖基槽,不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。
暂留土层:挖土机用反铲时,为30cm左右为宜。
7.在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。
8.修帮和清底。
在距槽底设计标高30cm槽帮处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。
同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边,最后清除槽底土方。
9.槽底修理铲平后,进行质量检查验收。
10.成品保护措施:10.1土方开挖时,应防止邻近建筑物或构筑物,道路、管线等发生下沉和变形。
10.2施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。
如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。
在敷设有地上或地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线,造成严重事故。
11.安全措施:11.1机械工必须持证上岗,无证者不准动用机械设备。
11.2工人进入施工现场必须戴好安全帽,跟班作业时严禁在槽内嬉戏打闹,不准在槽边休息,应有专人监护。
某工程基础土方开挖技术交底记录1. 背景在某工程项目的基础施工阶段,土方开挖是一项重要的工作。
为了确保土方开挖工作的顺利进行,并减少安全事故的发生,需要进行技术交底。
本文档记录了某工程基础土方开挖技术交底的内容。
2. 目的本次技术交底的目的是确保施工人员了解并掌握正确的基础土方开挖技术,保证施工过程的安全性和施工质量。
3. 开挖要求3.1 开挖范围根据设计要求,开挖范围为XXX平方米,深度为XX米。
3.2 土质情况•土质类型:柔软黏土•土质稳定性:较好,但需注意土方边坡的稳定性•水文地质条件:无明显地下水位,但需注意排水措施3.3 安全措施•施工现场设立围挡,并张贴明显的安全警示标志•开挖边坡需按照设计要求进行扶正,并定期检查土方边坡的稳定性•施工人员必须配备安全帽、安全鞋等个人防护装备•避免雨天作业,如遇恶劣天气应采取相应的防护措施4. 施工流程4.1 准备工作•确保施工人员已经接受专业培训并持有相关证书•预先编制详细的开挖计划,包括工期、工序和质量要求•准备好所需的施工工具和机械设备,如挖掘机、平地机等•在施工现场设置临时办公室和仓库,存放施工资料和材料4.2 开挖过程1.根据设计要求,在开挖范围的四个角上标定控制点,并通过实测确定开挖的起点和终点。
开挖起点应设置合适的坡度,减小边坡的滑动可能性。
2.使用挖掘机进行土方开挖,注意控制挖掘机的速度和深度,避免过度挖掘造成坍塌。
3.开挖过程中,定期清理施工现场,防止土方垃圾堆积,影响施工进度和安全。
4.开挖达到设计要求的深度后,及时检查土方边坡的稳定性,并进行必要的扶正措施。
5.施工现场保持整洁,并将开挖产生的土方垃圾妥善处理,遵守环保要求。
4.3 完工验收1.完成土方开挖后,进行土方边坡稳定性的全面检查,确保符合设计要求。
2.清理施工现场,恢复周边道路和绿化等设施。
3.填写相应的竣工验收报告,并报送给相关部门进行验收。
5. 安全注意事项•施工人员在工作时必须佩戴好个人防护装备,并严禁穿拖鞋等不安全的服装。
