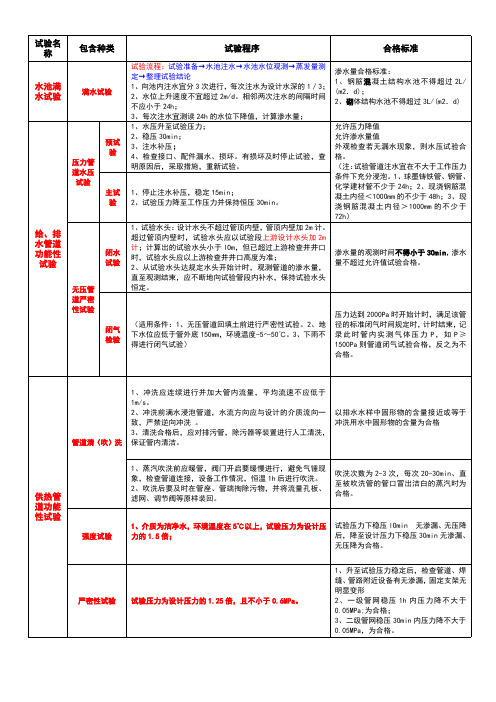

给排水、供热、燃气管道功能性试验的要求、过程和合格标准汇总严密性试验压力为设计压力的1.25倍,且不小于0.6MPa。
钢外护管焊缝的严密性试验应在工作管压力试验合格后进行。
试验介质为空气,试验压力为0.2MPa。
试验时,压力应逐级缓慢上升,至试验压力后,稳压缝上涂刷中性发泡剂并巡回检查所有焊缝,无渗漏为合格。
、吹洗在试运行前进行。
2、清洗可分为人工清洗、水力冲洗、气体吹洗。
3、管道的公称直径大于或等于DN800时可采用人工清洗。
4、蒸汽管道采用蒸汽清洗。
、工程已经过有关各方预验收合格且热源已具备供热条件后,对热力系统应按建设单位、设计单位认可的参数进行试运行,试运行的时间应为连续运行72h。
、试运行过程中应缓慢提高工作介质的升温速度,应控制在不大于10℃/h。
在试运行过程中对紧固件的热拧紧,应在0.3MPa压力以下进行。
、试运行中应对管道及设备进行全面检查,特别要重点检查支架的工作状况。
、对于已停运两年或两年以上的直埋蒸汽管道,运行前应按新建管道要求进行吹洗和严密性试验。
新建或停运时间超过半年的直埋蒸汽管道,冷态启动时必须进行暖管。
气体吹扫:1、吹扫介质在管内实际流速不宜小于20m/s。
2、吹扫时的最高压力不得大于管道的设计压力/3、每次吹扫管道的长度不宜超500m;当管道长度超过500m时,宜分段进行吹扫。
4、吹扫顺序应从大管到小管,从主管到支管。
清管球清扫:每次吹扫长度同气体吹扫。
当目测排气无烟尘时,应在排气口设置白布或白漆木靶板检验,内靶上无铁锈、尘土等其他杂物为合格。
空气A:强度试验前应具备下列条件:1、试验用的压办汁及温度记录仪应在校验有效期内。
2、试验方案已经批准,有可靠的通信系统和安全保障措施,已进行了技术交底。
3、管道焊接检验、清扫合格。
4、埋地管道回填土宜回填至管上方 0.5m 以上,并留出焊接口。
气压试验强度试验压力和介质应符合下表规定:A:严密性试验应在强度试验合格、管线全线回填后进行。
2018年二级建造师《市政工程》易混淆知识点:管道的功能性试验2018年二级建造师考试已经结束,新一轮的备考也随之来临。
为了让二级建造师考生更好的备考,学尔森网校二级建造师考试频道与广大考生分享二级建造师考试备考经验。
本文为:2018年二级建造师《市政工程》易混淆知识点:管道的功能性试验。
更多二级建造师考试信息请关注学尔森网校二级建造师考试频道。
城市管道工程章节的内容每年必考,有学员就跟学尔森君抱怨,每每翻到这一页,对于管道的功能性试验总是傻傻分不清楚,有没有好的方法可以记住呢?今天学尔森君就给大家一些简单的小记法。
一、强度试验给水排水管道功能性试验分为压力管道的水压试验和无压管道的严密性试验。
水压试验分为为预试验和主试验阶段,预试验阶段将管道内水压缓缓地升至规定的试验压力并稳压30min;主试验阶段停止注水补压,稳定15 min,15 min后压力下降不超过所允许压力下降数值时,将试验压力降至工作压力并保持恒压30min,进行外观检查若无漏水现象,则水压试验合格。
供热管道强度试验试验压力为1.5倍设计压力,且不得低予0. 6MPa,其目的是试验管道本身与安装时焊口的强度。
燃气管道强度试验一般情况下试验压力为设计输气压力的1.5倍,但钢管不得低于0.4MPa,聚乙烯管( SDR] l)不得低予0.4MPa,聚乙烯管(SDR17.6)不得低予0.2MPa。
水压试验时,当压力达到规定值后,应稳压1h,观察压力计应不少于30min。
点击【二级建造师学习资料】或打开/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版对于这部分内容试验数据比较多,大家记住在给水排水管道水压试验阶段有三个时间30+15+30,燃气管道水压试验记住稳1察30 ,供热和燃气的试验压力数据记住1.5倍即可。
二、严密性试验给水排水管道管道的严密性试验分为闭水试验和闭气试验;供热管道严密性试验试验压力为1. 25倍设计压力,且不得低于0. 6MPa,它是在各管段强度试验合格的基础上进行的;燃气管道的严密性试验试验压力根据管道设计输气压力而定,当设计输气压力P 5kPa时试验压力为20kPa;当设计输气压力P 5kPa时,试验压力为设计压力的1.15倍,但不得低于0. 1MPa。

创建与申报中的注意事项一、力求减少工程质量问题1999~2001申报的361个工程检查情况中,汇集了比较普遍存在的质量问题64个,管道设备安装方面的问题19个,电气照明方面的问题17个。
管道设备安装:1、管道贴墙敷设,管道的保温层嵌入抹灰层内。
2、管道穿墙与顶棚或楼板的套管不规则,套管内未封堵。
3、小直径的管道水平度与垂直度欠佳,暖气片回水坡度大。
4、管道吊杆不垂直,不顺直,涂漆不到位。
5、管道接头露出麻丝和多道丝扣。
6、管道穿楼板套管露出长度不一,有的套管露出楼板下面。
7、管道介质色标及走向的标志不明确或欠完善。
8、组合式空调机组安装缺垫片,坐便器安装缺胶垫。
9、铸铁管的承插口灰浆欠饱满,低于20毫米。
10、阀门缺耐压试验(特别是使用多种型号和规格的阀门)。
11、管道的保温与防腐施工不细腻。
12、管道的焊缝美观欠佳。
13、管道井内抹灰粗糙,垃圾不清除。
14、管道接口焊接有错口现象。
15、小便斗安装不在一个水平。
16、消防喷林安装不成行成线。
17、燃气管道与器具安装不细腻。
18、风机与水泵的连接轴处未加以保护。
19、空调水与消防水管道的保温厚度明显不够。
电气照明安装:1、室内同一处的开关与插座不在一标高线上。
2、大面积室内照明灯具不成线。
3、接地线的标志不明显。
4、屋顶的避雷线(针)不平直。
5、电缆用铁丝绑扎。
6、电气线槽内的导线铺设较乱。
7、电缆支架不涂刷漆。
8、插座与螺口灯具有的零火线错接。
9、电线使用过长软管。
10、电管入箱盒处缺护口。
11、明配管的间距过大。
12、吊顶内导线明露,软管保护不到位。
13、导线分色不符合要求,配电箱内地线有串接现象。
14、有的导线接头未涮锡。
15、避雷带单面焊接。
16、电气部件被涂料污染。
17、开关插座周边露有缝隙。
2002~2003申报的252个工程检查中,出现的新的质量问题。
电器照明方面:1、开关插座的标高与间距不一;2、灯具安装不顺直,与吊顶面不贴紧有明显缝隙,吊挂灯具标高不一;3、电缆缺标牌;4、配电柜配线排列不整齐,绑扎混乱、回路编号不全;5、使用的软管过长或过短,两端不固定;6、防雷网的支架不顺直;7、零火线错接或接地线,或地线标志不规范不明显;8、明管采用暗盒;管道设备安装方面:1、管道保温粗糙;2、过墙与过楼板的管道套管长短不一,管道与套管之间未封堵;3、管道吊杆弯曲不直,纵不成线;4、发兰盘螺栓与地脚螺栓过长;5、管道丝扣露出过长和麻丝过多;6、阀门挂牌不全,阀门手轮未用色标示出开关箭头;7、小便斗标高不一;8、没有按管道内介质标出色标;二、创奖工程也要有所选择建设单位积极性不高的;资金不到位,建建停停的;肢解分包,分包单位质量不能控制的;工期太紧不能按正常程序施工的很难创出精品工程。
给排水、暖气、燃气工程1. 给水工程给水工程是指为城市、工业、农村、野外等提供清洁、卫生、安全的用水,包括水源、输水、储水、供水等一系列过程。
在水资源日益短缺的今天,正确选择和使用水资源,合理规划和设计水源、输水、储水、供水等环节显得尤为重要。
在城市生活中,居民的生活用水、工业生产的用水和消防用水都是从给水管网中获取的。
给水管网系统包括分水器、输水管网、储水设施、净水厂等。
在建设城市、工业、农村等地的给水工程时,需要考虑以下几个方面:1.1 水源水源的选择必须保证其水质符合卫生标准,要做到清洁、卫生、安全,建设针对性的净水工程,处理和消除潜在的污染源。
1.2 输水管网输水管网应设置在城市、工厂、农村地区的主要干道和街道中,需要足够的容量来承载流量。
输水管网的设计需要考虑到城市规划、用水人口密度、土地利用等因素。
1.3 储水设施储水设施是为了应对分时段、紧急缺水、突发事故等情况而设计的,储水设施除了满足用水需求,还要考虑到消防用水等需要。
1.4 净水厂净水厂是将来自水源的原水变为达到国家饮用水卫生标准的水,要考虑到设备的选用、工艺流程的确定、运营管理等多方面问题。
2. 排水工程排水工程是指将人们生产和生活中产生的废水、污水、雨水等有害物质排放到环境中,保证环境卫生和人们身体健康的工程。
在城市建设、规划、生活、工业、污染防治等方面,排水工程都扮演着重要的角色。
排水工程通常包括收集、传输、处理、排放等过程,结合当地环境和经济条件,应根据分区策划和具体实践。
2.1 收集系统收集系统主要由管网、检查井、泵站、分水器等构成。
这些设施的建设和管理必须要保证很好的质量和可靠性。
排水管网设计和建设需要根据相关的标准和规范。
2.2 传输系统传输系统主要由管道和泵站构成,需要保持稳定运行,同时还要保持对管道和泵站的定期检查和养护。
2.3 处理系统处理工艺通常包括物理、化学和生物三个方面,只有合理选用工艺方法,才能够达到降低环境污染的目的。

排水管道安装前的三个试验
排水管道安装须做3个试验,以确认管道的工作性能,同时对管道的施工质量予以肯定及认可,是不可缺少的检测手段。
闭水试验
闭水试验的目的在于检查管口是否有渗漏,以便对缺陷及时予以处理。
闭水试验仅用于埋地管道,从立管检查口注以清水,观察15 min,以液面不下降、无渗水为合格。
检查每个接口且将管子四周土清除干净,以确认其真实性,做到万无一失。
满水试验
满水试验又称盛水试验,其目的在于检查卫生设备的严密状况。
具体做法是打开每层的水龙头,观看卫生设备接口有无渗漏。
当水流与卫生设备溢流孔平齐时,关闭水嘴,再查看脸盆接口密封情况。
对于坐便器则应用手感受其周围的密封胶是否有潮湿、洇水痕迹。
对于小便斗应查看下水口密封是否严密。
通球试验
通球试验的目的是检查排水管的畅通状况。
将水球或尺寸合适的乒乓球投入立管检查口,使之从室外检查井排出后捞出,表明管道畅通无阻。
若水球没有随水流流出,则重新扔球进行试验,直至合格。
规范要求:通球率应为100%,即合格率为100%,否则,须找出堵塞部位予以修复后重新试验。
三个试验是排水管道施工的重要检查手段,管工应充分重视,监理人员要随时督促,使工程质量迈上新台阶。

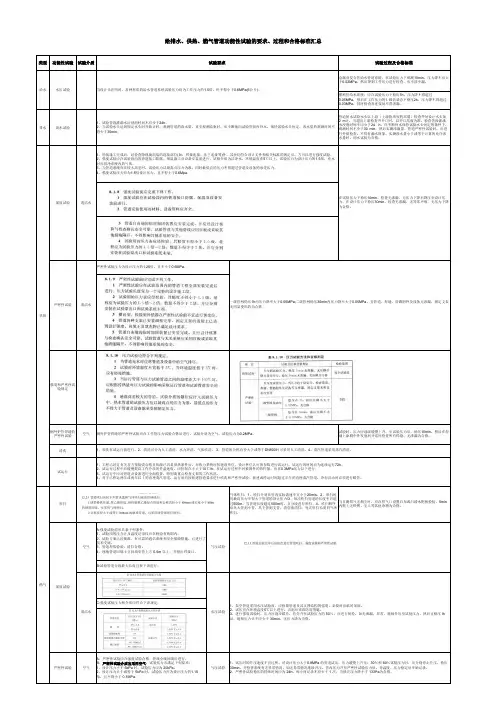

一级建造师市政功能性试验汇总及比照表功能性试验总结给水排水管管道给水排水管道功能性试验分为压力管道的水压试验和无压管道的严密性试验。
一、根本舰定〔一〕水压试验1.压力管道分为预试验和主试验阶段;试验合格的判定依据分为允许压力降值和允许渗水量值,按设计要求确定。
设计无要求时,应根据工程实际情况,选用其中一项值或同时采用两项值作为试验合格的最终判定依据;水压试验合格的管道方可通水投入运行。
2.压力管道水压试验进展实际渗水量测定时,宜采用注水法进展。
3.管道采用两种〔或两种以上〕管材时,宜按不同管材分别进展试验;不具备分别试验的条件必须组合试验,且设计无具体要求时,应采用不同管材的管段中试验控制最严的标准进展试验。
〔二〕严密性试验1.污水、雨污水合流管道及湿陷土、膨胀土、流砂地区的雨水管道,必须经严密性试验合格前方可投入运行。
2.管道的严密性试验分为闭水试验和闭气试验,应按设计要求确定;设计无要求时,应根据实际情况选择闭水试验或闭气试验。
word版3.全断面整表达浇的钢筋混凝土无压管渠处于地下水位以下时,除设计要求外,管渠的混凝土强度等级、抗渗等级检验合格,可采用内渗法测渗水量;渗漏水量测方法按?给水排水管道工程施工及验收规X?GB 50268附录F的规定检查符合设计要求时,可不必进展闭水试验。
4.不开槽施工的内径大于或等于1500mm钢筋混凝土构造管道,设计无要求且地下水位高于管道顶部时,可采用内渗法测渗水量;渗漏水量测方法按GB 50268附录F的规定进展,符合以下规定时,那么管道抗渗能力满足要求,不必再进展闭水试验。
〔三〕大口径球墨铸铁管、玻璃钢管、预应力钢筒混凝土管或预应力混凝土管等管道单口水压试验合格,且设计无要求时:1.压力管道可免去预试验阶段,而直接进展主试验阶段;2.无压管道应认同严密性试验合格,无需进展闭水或闭气试验。
〔四〕管道的试验长度1.除设计有要求外,压力管道水压试验的管段长度不宜大于1.Okm;对于无法分段试验的管道,应由工程有关方面根据工程具体情况确定。

给排水管道灌水(通水)试验记录表C2-17-2工程名称虞城县响河商业街售楼处试验时间年月日试验部位一至顶层依据标准GB50242-200《建筑给水排水及采暖工程施工质量验收规范》5.2.1编号规范或设计要求试验备注规格材质允许渗水量计量时间实际渗水量试验时间通水情况F—1 de20 PP-R 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降灌水高度高于底层卫生器具上边F—2 de25 PP-R 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降灌水高度高于底层卫生器具上边F—3 de50 PP-R 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降灌水高度高于底层卫生器具上边F—4 de50 PP-R 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降灌水高度高于底层卫生器具上边F—5 de75 PP-R 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降灌水高度高于底层卫生器具上边评定意见:所试排水管道灌水试验合格2014年月日参监理(建设)单位施工单位加人员专业技术负责人质检员试验员给排水管道灌水(通水)试验记录表C2-17-2工程名称中国人民解放军71315部队公寓试验时间年月日试验部位一至四层依据标准GB50242-200《建筑给水排水及采暖工程施工质量验收规范》5.2.1编号规范或设计要求试验备注规格材质允许渗水量计量时间实际渗水量试验时间通水情况F—6 de110 UPVC 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降灌水高度高于底层卫生器具上边F—7 de160 UPVC 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降灌水高度高于底层卫生器具上边评定意见:所试排水管道灌水试验合格2011年月日参加监理(建设)单位施工单位专业技术负责人质检员试验员人员给水管道灌水(通水)试验记录表C2-17-2工程名称商丘市金地邮政大厦(北楼)试验时间年月日试验部位一至十二层依据标准GB50242-200《建筑给水排水及采暖工程施工质量验收规范》5.2.1编号规范或设计要求试验备注规格材质允许渗水量计量时间实际渗水量试验时间通水情况污—1 DN25 PPR 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降灌水高度高于底层卫生器具上边污—2 DN20 PPR 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降灌水高度高于底层卫生器具上边评定意见:所试给水管道灌水试验合格2006年月日参加人员监理(建设)单位施工单位专业技术负责人质检员试验员排水管道灌水(通水)试验记录表C2-17-2工程名称商丘市金地邮政大厦(北楼)试验时间年月日试验部位一至十二层依据标准GB50242-200《建筑给水排水及采暖工程施工质量验收规范》5.2.1编号规范或设计要求试验备注规格材质允许渗水量计量时间实际渗水量试验时间通水情况污—1 DN160 UPVC 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降灌水高度高于底层卫生器具上边污—2 DN110UPVC 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降灌水高度高于底层卫生器具上边污—3 DN75UPVC 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降灌水高度高于底层卫生器具上边污—4 DN50UPVC 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降灌水高度高于底层卫生器具上边评定意见:所试排水管道灌水试验合格2006年月日参加监理(建设)单位施工单位专业技术负责人质检员试验员人员雨水管道灌水(通水)试验记录表C2-17-2工程名称商丘市金地邮政大厦(北楼)试验时间年月日试验部位一至十二层依据标准GB50242-200《建筑给水排水及采暖工程施工质量验收规范》5.2.1编号规范或设计要求试验备注规格材质允许渗水量计量时间实际渗水量试验时间通水情况污—1 DN110 PVCV 不允许渗水满水15min水面下降后,再灌满观察5min管道及接口无渗漏20min管道畅通且液面无下降评定意见:所试雨水管道灌水试验合格2006年月日参加人员监理(建设)单位施工单位专业技术负责人质检员试验员。
水池闭水试验水池施工全部完成后,待砼强度达到100%后进行满水试验。
按照《给水排水构筑物施工及验收规范GBJ141-90》要求进行满水试验。
(但雨天时,不做满水试验涌水量的测定)2.6.1充水1)在水池达到设计强度后,一般应分三次进行充水试验。
第一次充水高度为设计水深的;第二次为;第三次将水池注水至设计水位。
2)充水水位上升速度不宜超过2m/h,相邻两次充水的间隔时间,不应小于24小时。
3)每次充水宜测读24小时的水位下降值,计算渗水量,在充水过程中和充水后,应对水池作外观检查。
当发现渗水量过大时,应停止充水。
待作出处理后方可继续充水。
2.6.2水位观测1)充水时的水位可用水位标尺测定。
2)充水至设计水深进行渗水量测定时,应采用水位测针测定水位。
水位测针的读数精度应达。
3)充水至设计水深后至开始进行渗水量测定的间隔时间,应不少于24h。
4)测该水位的初读数与末读数之间的间隔时间应为24小时。
5)连续测量的时间可依实际情况而定,如第一天测定的渗水量逐渐减少,可延长观测。
2.6.3蒸发量测定1)现场测定蒸发量可采用直径约为50cm,高约30cm的敞口钢板水箱,并设有测定水位的测针。
水箱应检验,不得渗漏。
2)水箱应固定在水池中,水箱中充水深度可在20cm左右。
3)测定水池中水位的同时,测定水箱中的水位。
2.6.4水池渗水量的计算(略)(二)给排水、消防水系统工程1.工程概况本标段给排水包括:污水处理工程界区的消防水池和四方公司总排口区域的在线分析室的给排水组成。
2、给排水、消防系统工程施工方案2.1管道安装所有管道安装,在工序间歇或施工中断时,都应采取临时封堵措施封闭管道,以防杂物进入管道影响管道使用,并应注意防止管子发生碰撞。
所有管道安装应严格按设计要求进行,必须保证管道定位、标高、坡度的准确性。
管道焊接人员必须持证xx。
1)塑料类(包括钢塑、铝塑)管道承插粘接A.管道切割采用细齿锯。
切割好的管口,应垂直于管道轴线且平齐,无毛刺、飞边等现象。
·161·第四章 给排水、燃气工程第一节 给排水、燃气工程识图一、常用图例(一)给排水工程常用图例:1.管道及附件1)管道类别应以汉语拼音字母表示,并符合表2.4.1的要求。
注:分区管道用加注角标方式表示,如J 1、J 2、RJ 1、RJ 2……。
·162· 2)管道附件的图例宜符合表2.4.2的要求。
·163·3.管件(见表2.4.4)。
·164··165·7.给水排水设备(见表2.4.8)·166· (三)燃气工程常用图例:1.管道与附件·167·2.阀门及仪表(见2.4.16)二、给排水、燃气工程识图基本知识(一)给排水工程施工图的识读1、给排水工程施工图的分类:给排水工程施工图按内容来分,可以大致分为以下三类。
1)室外管道及附属设备图指城镇居住区和工矿企业区的给水排水管道施工图。
属于这类图样的有区域管道平面图、街道管道平面图、工矿企业厂区管道平面图、管道纵剖图、管道上的附属设备图、泵站及水池和水塔管道施工图、污水及雨水出口施工图。
2)室内管道及卫生设备图指一幢建筑物内用水房间(如厕所、厨房、实验室、锅炉房)以及工厂车间用水设备的管道平面布置图、管道系统图、卫生设备。
用水设备、加热设备和水箱、水泵等的施工图。
3)水处理工艺设备图指给水厂和污水处理厂的平面布置图、水处理设备图(如沉淀池、滤池、曝气池、消化池等全套施工图)、水处理及污泥处理流程图。
给水排水工程施工图纸表现的形式可分为基本图和详图两大类。
2、室内给排水工程施工图的识读给水排水工程施工图中的管道、卫生器具、阀门以及设备等都是用图例符号表示的,在识读施工图时,必须弄懂这些图例符号。
1)平面图的识读室内给水排水管道平面图,是给水排水施工图中最基本最重要的图样。
它主要表示了建筑物内给水和排水管道及有关卫生器具或用水设备的平面布置。
试验名称包含种类试验程序合格标准水池满水试验满水试验试验流程:试验准备→水池注水→水池水位观测→蒸发量测定→整理试验结论1、向池内注水宜分3次进行,每次注水为设计水深的1/3;2、水位上升速度不宜超过2m/d。
相邻两次注水的间隔时间不应小于24h;3、每次注水宜测读24h的水位下降值,计算渗水量;渗水量合格标准:1、钢筋混凝土结构水池不得超过2L/(m2.d);2、砌体结构水池不得超过3L/(m2.d)给、排水管道功能性试验压力管道水压试验预试验1、水压升至试验压力;2、稳压30min;3、注水补压;4、检查接口、配件漏水、损坏。
有损坏及时停止试验,查明原因后,采取措施,重新试验。
允许压力降值允许渗水量值外观检查若无漏水现象,则水压试验合格。
(注:试验管道注水宜在不大于工作压力条件下充分浸泡。
1、球墨铸铁管、钢管、化学建材管不少于24h;2、现浇钢筋混凝土内径<1000mm的不少于48h;3、现浇钢筋混凝土内径>1000mm的不少于72h)主试验1、停止注水补压,稳定15min;2、试验压力降至工作压力并保持恒压30min。
无压管道严密性试验闭水试验1、试验水头:设计水头不超过管顶内壁,管顶内壁加2m计。
超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;计算出的试验水头小于lOm,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;2、从试验水头达规定水头开始计时,观测管道的渗水量,直至观测结束,应不断地向试验管段内补水,保持试验水头恒定。
渗水量的观测时间不得小于30min,渗水量不超过允许值试验合格。
闭气检验(适用条件:1、无压管道回填土前进行严密性试验。
2、地下水位应低于管外底150mm,环境温度-5~50℃。
3、下雨不得进行闭气试验)压力达到2000Pa时开始计时,满足该管径的标准闭气时间规定时,计时结束,记录此时管内实测气体压力P,如P≥1500Pa则管道闭气试验合格,反之为不合格。
管道试验的总结一、给排水管道功能性试验功能性试验包括:压力管道水压试验、无压管道的严密性试验、给水管道的冲洗与消毒。
一)压力管道的水压试验1、试验压力:预试验1.5倍的设计压力,主试验1.5倍的设计压力15分钟后降至设计压力。
2、试验介质:纯净的水。
3、试验步骤:1)预试验阶段:加压至1.5倍设计压力后稳压30分钟,期间有压力降可注水补压,外观测无漏水试验继续;如有漏水和损坏停止试验,查明原因并采取措施后重新试压。
2)主试验阶段:停止注水补压保持试验压力稳压15分钟,无压力降或符合要求后下降至设计压力恒压30分钟,外观测无漏水则合格。
4、试验长度:小于1.0km5、基本规定:1)水压试验分为:预试验和主试验。
2)合格判定依据:允许压力降值和允许渗水量值符合设计要求;一般采用一种或两种同时采用,同时采用两种的要两项指标都合格作为最终的判定。
3)水压试验进行实际渗水量测定时,宜采用注水法进行。
4)采用两种(或两种以上)管材时,应按不同管材分别试验,不具备分别试验的,且无设计要求的,应采用不同种管材中最严的标准进行试验。
5)设计无要求时,可以免去预试验,直接进行主试验的管材有:管道单口水压试验合格的大口径的球墨铸铁管、玻璃钢管、预应力钢筒混凝土管或预应力混凝土管等。
6)管道的试验长度:水压试验的管段长度不宜大于1.0km。
2、试验方案与准备工作1)试验方案包括:后背及堵板的设计、进水管路、排气孔及排气孔的设计、加压设备、压力计的选择及安装设计、排水疏导措施、升压分级的划分及观测制度的规定、试验管段的稳定措施和安全措施。
2)准备工作a、试验管段所有敞口应封闭,不得有渗漏水现象。
b、试验管段不得用闸板做堵板,不得含有消火栓、水锤消除器、安全阀等附件。
c、水压试验前应清除管道内的杂物。
d、应做好水源引接、排水等疏导方案。
e、除管道的接口外,其他地方应回填不少于500mm的土。
3)管道内注水与浸泡a、应从下游缓慢注入,注入时在上游的管顶及管段中的高点设置排气阀,将管道内的气体排除。
备注:
⑴给排水管道水压试验的预试验期间,要检查管道接口、配件处有无漏水、损坏现象,有漏水、损坏现象时,应及时停止试验,查明
原因并采取措施后重新试压。
⑵压试验的预试验期间,要检查管道接口、配件处有无漏水、损坏现象,有漏水、损坏现象时,应及时停止试验,查明原因并采取措施后重新试压。
⑶供热管道功能性试验合格后,应对供热管道的钢外护管焊缝进行严密性试验,试验介质为空气,试验压力为,稳压10min,用中性发泡剂涂抹所有焊缝,无渗漏为合格。
⑷燃气管道严密性试验合格后,应把所有未参加严密性试验的设备、仪表、管件进行复位,按设计压力对系统升压,然后采用发泡剂检查设备、仪表、管件及其与管道的连接处,不漏为合格。
⑸安全措施:①架空管道水压试验前,应对管道采取临时加固措施;②换热站试运行前应编制运行方案,在环境温度低于5度进行时,否则应采取防冻措施。
试运行时间应从正常试运行状态的时间开始计算连续运行72h。
③ .在试验过程中发现管道、设备、附件、焊缝、支架出现渗漏、变形、损坏时,严禁带压处理。
4.水压试验结束后,应及时排净管内积水,排水时防止形成负压。
