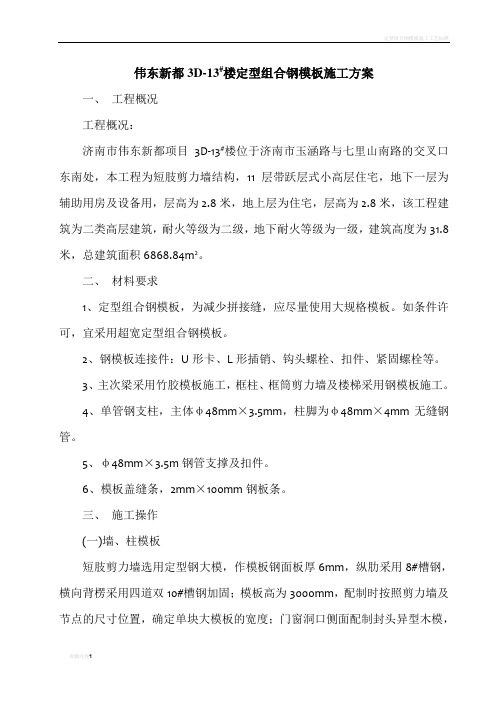

伟东新都3D-13#楼定型组合钢模板施工方案一、工程概况工程概况:济南市伟东新都项目3D-13#楼位于济南市玉涵路与七里山南路的交叉口东南处,本工程为短肢剪力墙结构,11层带跃层式小高层住宅,地下一层为辅助用房及设备用,层高为2.8米,地上层为住宅,层高为2.8米,该工程建筑为二类高层建筑,耐火等级为二级,地下耐火等级为一级,建筑高度为31.8米,总建筑面积6868.84m2。
二、材料要求1、定型组合钢模板,为减少拼接缝,应尽量使用大规格模板。
如条件许可,宜采用超宽定型组合钢模板。
2、钢模板连接件:U形卡、L形插销、钩头螺栓、扣件、紧固螺栓等。
3、主次梁采用竹胶模板施工,框柱、框筒剪力墙及楼梯采用钢模板施工。
4、单管钢支柱,主体φ48mm×3.5mm,柱脚为φ48mm×4mm无缝钢管。
5、φ48mm×3.5m钢管支撑及扣件。
6、模板盖缝条,2mm×100mm钢板条。
三、施工操作(一)墙、柱模板短肢剪力墙选用定型钢大模,作模板钢面板厚6mm,纵肋采用8#槽钢,横向背楞采用四道双10#槽钢加固;模板高为3000mm,配制时按照剪力墙及节点的尺寸位置,确定单块大模板的宽度;门窗洞口侧面配制封头异型木模,采用φ12螺栓与钢大模固定。
施工工艺1.1 安装工序:检查控制线、清理——焊接模板限位钢筋——安放角模——安装内平模——安放穿墙螺栓——安装外模并固定——调整模板间隙、找平直——检验模板质量——浇筑砼——拆模、清理、集中堆放(拆模工序与之相反)。
1.2 安装方法:(1)墙体内模安装:根据控制线焊模板限位钢筋,根据洞线焊接安装洞模的控制钢筋头,使之符合洞口的标高和尺寸,不使内模移位,洞模的宽度同墙厚,与模板接触面钉5mm厚海棉,使两侧大模板夹紧严密,保证浇筑砼时不漏浆,洞模用定型角铁铁件固定。
洞模内用垂直和水平支撑撑牢,保证组装灵活,拆卸方便,并用质量可靠。
(2)墙体外模安装:首先在板墙根部焊接ΦΦ16@1500、长度同墙厚的短钢筋,要求短筋必须呈现水平、同板墙垂直,以保证砼墙不位移、墙体厚度的准确性及大模板稳定性。
组合式大钢模板剪力墙施工工法一、前言在高层建筑施工中,剪力墙施工是建筑主体施工的关键,剪力墙体抹灰,由于受到环境、气候、材料和操作者技术的影响,往往造成抹灰裂缝、空鼓等质量通病,严重影响了工程的耐久性和正常使用。
所谓清水砼施工工艺,就是在现浇墙体施工中采用特制的组合型大钢模板,使模板接缝表面平整光滑,在砼拆模后墙体达到抹灰的效果,可以直接刮涂料进行装修,减少了墙体抹灰工序施工。
剪力墙大模板施工工艺彻底清除了墙体装修质量通病隐患,对于工程创优和房屋的正常使用具有深远的意义;且大模板周转使用周期长,具有良好的经济效益。
大连筑成建设集团有限公司通过学习国内先进经验,在大连万科魅力之城1.2-1.4期工程施工中引进组合式大钢模板清水混凝土支模工艺,通过实践取得了良好的效果,经总结形成本工法。
二、工法特点(一)节约原材料,节省了抹灰用料。
(二)提高工效,组合型大钢模板经过改装可以重复周转使用。
(三)消除了板底抹灰质量通病的隐患,安全感提高。
(四)施工条件简单,施工工艺易于操作。
(五)缩短了装修工期。
(六)采用组合型大钢模板支模与传统小模板、竹胶板相比,周转使用次数多,工序少,机械化操作性强。
三、适用范围本工法适用于中高层民用建筑现浇剪力墙体施工。
四、工艺原理采用86系列全钢整体式大模板施工剪力墙,一面墙由1—2块大模板配置,大模板表面光滑,接缝平整,在砼拆模后墙体达到抹灰的效果,可以直接刮涂料进行细装修,减少了墙体抹灰工序。
五、施工工艺(一)施工工艺流程放模板边线和控制线——模板边线外侧粘贴海绵条——焊接剪力墙根部顶模钢筋(打板时预埋插筋,避免在主筋上焊接)——沿剪力墙边线切割3-5㎜深的剔凿边线,然后在线内将墙体面剔凿成均匀的麻面——大模板检查修整,均匀涂刷油性脱模剂——安内横墙模板——安内纵墙模板——安外墙内侧模——安外墙外侧模板——校正垂直用穿墙螺栓将墙两边模板锁紧——每块模板垂直度、平整度检查验收——外墙外模、楼梯间、电梯井模板与下层墙(老墙)吊线顺直——大模板根部抹水泥砂浆(防漏浆)——浇注砼——砼强度达1.2Mpa 后拆模。
定型组合模板标准施工工艺定型组合模板标准施工工艺一、技术准备1 技术准备(1)详细阅读工程图纸,根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件编制模板施工方案,确定模板类别、配置数量、流水段划分以及特殊部位的处理措施等。
(2)确保模板、支架及其辅助配件具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
必要时对模板及其支撑体系进行力学计算.2 材料要求(1)定型组合大钢模板定型组合大钢模板的主要部件有组合钢模板(面板、边框、横竖肋)、模板背楞、支撑架、浇筑混凝土工作平台、穿墙螺栓和柱箍等.1)定型组合大钢模板面板采用6mm热轧原平板.边框采用80mm 宽、6~8mm厚的扁钢或钢板,横竖肋采用6~8mm扁钢,模板总厚度为86mm。
2)模板背楞采用8号或10号槽钢,支撑架采用钢管或槽焊接而成,操作平台可采用钢管焊接并搭没木板构成,穿墙螺栓采用T16X6-20x6的螺栓,长度根据结构具体尺寸而定,柱箍采用双8号或10号槽钢。
3)模板面板的配板应根据具体情况确定,一般采用横向或竖向第1页共12页排列,也可以采用横、竖向混合排列.4)模板与模板之间采用M16的螺栓连接。
5)以定型组合大模板拼装而成的大模板必须安装2个吊钩.吊钩必须采用未经冷拉的I级热轧钢筋制作。
6)组装后的模板应配设支撑架和操作平台,以确保混凝土浇筑过程中模板体系的稳定性.(2)钢框胶合板模板钢框胶合板模板是以热轧异型型钢为边框,以胶合板(竹胶合板或木胶合板)为面板,并用沉头螺丝或拉铆钉连接面板与横竖肋的一种模板体系。
1)边框厚度为95mm,面板采用15mm的胶合板,面板与边框相接处缝隙涂密封胶。
2)模板之间用螺栓连接,同时配以专用的模板夹具,以加强模板间连接的紧密性。
3)采用双10号槽钢做水平背楞,以确保板面的平整度。
4)模板背面配专用支撑架和操作平台.(3)小钢模小钢模由面板和横竖肋组成,面板厚度为2.3mm或2。

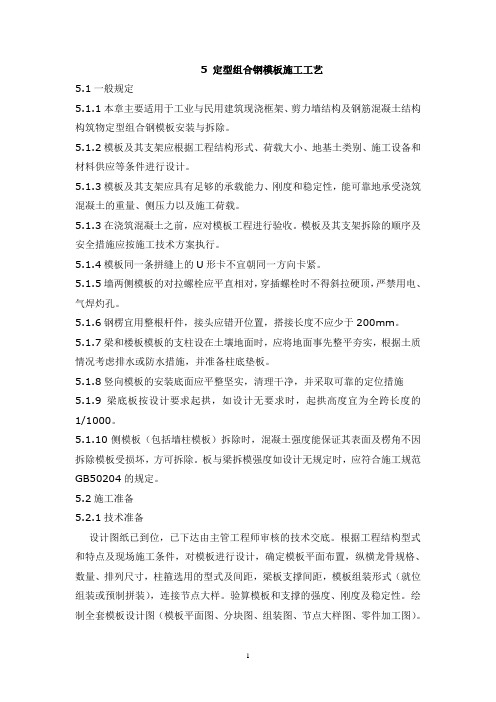

5 定型组合钢模板施工工艺5.1一般规定5.1.1本章主要适用于工业与民用建筑现浇框架、剪力墙结构及钢筋混凝土结构构筑物定型组合钢模板安装与拆除。
5.1.2模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。
5.1.3模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
5.1.3在浇筑混凝土之前,应对模板工程进行验收。
模板及其支架拆除的顺序及安全措施应按施工技术方案执行。
5.1.4模板同一条拼缝上的U形卡不宜朝同一方向卡紧。
5.1.5墙两侧模板的对拉螺栓应平直相对,穿插螺栓时不得斜拉硬顶,严禁用电、气焊灼孔。
5.1.6钢楞宜用整根杆件,接头应错开位置,搭接长度不应少于200mm。
5.1.7梁和楼板模板的支柱设在土壤地面时,应将地面事先整平夯实,根据土质情况考虑排水或防水措施,并准备柱底垫板。
5.1.8竖向模板的安装底面应平整坚实,清理干净,并采取可靠的定位措施5.1.9梁底板按设计要求起拱,如设计无要求时,起拱高度宜为全跨长度的1/1000。
5.1.10侧模板(包括墙柱模板)拆除时,混凝土强度能保证其表面及楞角不因拆除模板受损坏,方可拆除。
板与梁拆模强度如设计无规定时,应符合施工规范GB50204的规定。
5.2施工准备5.2.1技术准备设计图纸已到位,已下达由主管工程师审核的技术交底。
根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式及间距,梁板支撑间距,模板组装形式(就位组装或预制拼装),连接节点大样。
验算模板和支撑的强度、刚度及稳定性。
绘制全套模板设计图(模板平面图、分块图、组装图、节点大样图、零件加工图)。
模板数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。
5.2.2材料准备(1)定型组合钢模板(长度为600、750、900、1200、1500mm,宽度为100、150、200、250、300mm),阴阳角模,连接角模。
钢木组合定型模板施工工法1 前言模板工程是高层建筑结构施工的一道关键工序,模板工程质量的好坏直接影响钢筋混凝土结构工程质量。
且高层建筑中标准层数较多,模板的尺寸相对固定,因此在高层建筑工程施工中,采用什么样的模板系统既可以保证工程质量又可以提高工效,是施工单位一直在探索的问题。
高层钢筋混凝土框架剪力墙结构模板工程的通常施工方法是大模板工艺和滑模工艺。
近年来随着高层建筑施工技术的发展,应用新技术越来越多,而钢木组合定型模板施工技术亦是近年来国内逐渐发展的一项新的高层建筑结构施工技术。
下面介绍泉州金海湾等项目主体施工中采用的钢木组合定型模板,希望能给业内同行技术人员提供一些参考,并希望能提出宝贵意见。
2 特点钢木组合工艺基本保留了散装模板工艺的提升方式和施工装置,因此兼有旧工艺施工的优点,如施工连续快速,设备配套定型简单可靠,节省脚手架搭设,操作方便,改善施工条件等。
这种工艺主要由钢管骨架支撑系统、模板和护模系统三部分组成,钢管骨架支撑包括可调双翼柱头、Ø48钢管、可调底托、可调T型调节模板、L型可调模板、操作平台、连接角模等。
护模系统包括回形卡、定型钢角模、U形卡、扣件、紧固螺栓、钩头螺栓、L型插销、穿墙螺栓、防水穿墙拉杆螺栓、柱模定型箍等。
该工艺与散装模板工程主要不同点在于将传统的木支撑以及钢制对拉螺杆替换,木支撑换为厚壁标准钢管,内置大尺寸螺栓,螺栓顶采用点焊槽钢的办法对梁板底进行荷载的有效传递。
同样对拉螺杆换成钢管-螺栓形式,亮点在于柱、梁等构件的阴阳角的保护,在搭设完毕的胶合板上多加一道预制角铁,然后用槽钢、螺栓有效紧固。
3 适用范围钢木组合工艺适用于每层建筑面积大于600m2的高层建筑物及多种结构形式,如剪力墙结构、框架剪力墙结构;特别适合高层商业住宅标准层结构的使用。
4 工艺原理模板工程承受的荷载包括模板及支架自重、新浇砼自重、钢筋自重、施工人员和施工机具产生的荷载、倾倒混凝土产生的荷载、振捣混凝土时对侧模产生的的冲击荷载。
隧道二衬止水带定型组合钢模板法施工工法隧道二衬止水带定型组合钢模板法施工工法一、前言隧道施工中的止水措施是非常重要的一环,能够有效防止地下水渗漏进入隧道内部,保障隧道工程的安全和可持续运营。
隧道二衬止水带定型组合钢模板法是一种先进的施工工法,具有较高的施工效率和施工质量。
本文将详细介绍隧道二衬止水带定型组合钢模板法的工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点隧道二衬止水带定型组合钢模板法采用钢模板作为止水带的定型模板,通过拼接和固定形成一体化的止水带结构,从而实现了节约材料、提高施工效率的优势。
三、适应范围隧道二衬止水带定型组合钢模板法适用于各类地质条件下的隧道工程,特别适用于水压较大、易渗水的地质条件,可以有效防止地下水进入隧道,保证构筑物的稳定和安全运营。
四、工艺原理隧道二衬止水带定型组合钢模板法的原理是通过钢模板的定型和组合,形成一体化的止水带结构。
具体的工艺措施包括:在隧道二衬施工过程中,将钢模板按照设计要求进行拼接、固定,形成止水带的结构;使用专用的止水材料填充钢模板之间的空隙,保证止水带的完整性和安全性;在钢模板安装完成后,进行底板和顶板的灌浆,以增强止水带的稳定性和耐水性。
五、施工工艺隧道二衬止水带定型组合钢模板法的施工工艺包括以下几个具体步骤:1. 准备工作:对施工场地进行清理,准备所需的材料和机具设备。
2. 模板安装:根据设计要求,将钢模板进行拼接、固定,形成一体化的止水带结构。
3. 止水材料填充:使用专用的止水材料填充钢模板之间的空隙,确保止水带的完整性和安全性。
4. 灌浆处理:进行底板和顶板的灌浆,增强止水带的稳定性和耐水性。
5. 验收与完工:对施工质量进行验收,确认施工完工,并进行相应的记录和报告。
六、劳动组织隧道二衬止水带定型组合钢模板法的劳动组织包括施工人员的组织和分工,确保施工过程中各项工作有序进行。
钢木模板施工工法一、前言现代城市内的土建混凝土成型系统施工,主要采用的是清水模板、钢模施工方法。
在土建混凝土成型系统的施工过程中组对清水模板或定做、搭设脚手架架体、吊装模板、加固模板等,这是混凝土成型系统施工最普遍的施工方法。
根据混凝土成型工程的材料需求和施工工艺,我项目部经过对多个土建工程的经验和实践,制定出了一套行之有效的针对混凝土成型系统施工的新方法—“混凝土成型系统——钢模模板”施工方法(以下简称钢模模板)。
此工艺方法实施后取得了显著的经济效益和社会效益,是对混凝土成型系统施工的一次革命。
二、工法特点钢木模板是一种可以重复使用的混凝土成型系统,不仅能确保混凝土工程质量,而且施工速度快,模板周转次数高,材料消耗低,大大缩短了工期,节约了大量资源(人力、物力、财力),同时能够满足安全、质量和功能等各方面的要求。
三、适用范围钢木模板适用于工用建筑、民用建筑,桥梁等混凝土施工量较大的工程。
四、工艺原理采用以钢木模板新材料技术为基础的螺栓连接工艺,代替原有清水模板、钢模板,使及相应的构件能够满足成型特殊结构墙体的需要,同时大大缩短工程工期,提高周转材料利用率,获得较高效益的目的。
五、施工工艺流程及操作要点(一)施工工艺流程清理模板—刷脱模剂—焊限位钢筋—按控制线和配模图安装模板—安装套管、拉筋—用钢管加固模板—做砂浆填平、封补模板底部—调整模板垂直度—支护模板斜支撑—浇筑混凝土—拆模—清理模板—刷脱模剂—二次施工。
(二)操作要点1、放线定点放线定点是所有工作坑和混凝土成型系统施工前的基础工作。
如果在混凝土成型系统采用钢木模板施工,则在放线定点时可以根据实际情况在模板定位线后方以10cm~15cm为准放一条控制线,在设计允许的情况下。
这样做的目的是为了控制立面模板的是否垂直。
可见给钢模模板定位线对于混凝土成型系统施工是非常重要的。
2、施工准备钢木模板吊入施工现场,应为钢支架是独立支架,模板为小型、轻型模板,对于大型桥梁或层高大于3.3m等特殊工程的混凝土成型系统立面支架可以场外支对利用现场吊车掉到现场指定位置,对于普通土建工程立面支架完全可以利用现场施工吊车吊入施工现场用少量人工支对独立支架及顶板支架(标准层高独立支架重量为62.4kg、顶板支架重量为78.5kg),独立支架和顶板支架都是一体的不用利用其他辅助材料去连接,省去了架子工等工种的繁琐操作程序。
框架结构定型组合钢模板施工工艺标准(QB-CNCEC J020101-2004)1适用范围本工艺标准适用于工业与民用建筑现浇混凝土框架和现浇混凝土剪力墙模板,采用组合钢模板的施工操作。
2 施工准备2.1材料2.1.1定型组合钢模板:长度为600、900、1200、150O mm;宽度为100、150、200、250、300mm。
2.1.2定型钢角模:阴阳角模、连接角模、改形联接角模等。
2.1.3连接件:U 形卡、3 形扣件、碟形扣件、对拉螺栓、钩头螺栓等。
2.1.4支承件:柱箍、脚手钢管支柱、木材等。
2.1.5钢模板及配件应严格检查,不合格的不得使用。
经修理后的模板也应符合质量标准的要求。
2.1.6隔离剂:不宜用废机油。
2.2主要工机具:斧子、锯、扳手、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。
2.3作业条件2.3.1模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横钢楞规格、数量、排列尺寸,柱箍选用的型式及间距,梁板支撑间距,模板组装形式,连接节点大样,验算模板和支撑的强度、刚度及稳定性。
绘制全套模板设计图(模板平面图、分块图、组装图、节点大样图、零件加工图)。
模板数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。
2.3.2模板应涂刷脱模剂,分规格堆放。
2.3.3按模板设计图,放好轴线和模板边线、水平控制标高,模板底口应做水泥砂浆找平层,检查并校正。
2.3.4柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办完隐蔽验收手续。
2.3.5 按图纸要求和操作工艺标准进行安全、技术交底。
2.4 作业人员:木工、起重工、机械工、测量工、电焊工等,起重工、机械工、测量工、电焊工应持证上岗。
3操作工艺3.1 工艺流程:3.2操作细则:3.2.1安装柱模板:3.2.1.1先弹出柱子中心线及四周边线,按标高抹好水泥砂浆找平层调整柱底标高,并作为定位的基准,12支侧模时应与其靠紧。
工具式定型化组合钢模板剪力墙支模体系施工工法工具式定型化组合钢模板剪力墙支模体系施工工法一、前言工具式定型化组合钢模板剪力墙支模体系是一种先进的施工工法,通过使用特殊的钢模板和工艺技术,能够高效地实现墙体的施工和支撑。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例,以便读者对该工法有一个全面的了解。
二、工法特点工具式定型化组合钢模板剪力墙支模体系施工工法具有以下几个特点:1. 高效性:采用钢模板和工具式定型化组合支架,能够实现快速、高效的施工,提高工程进度。
2. 工艺精确:通过精确的模板制作和支模安装,能够保证墙体的准确度和稳定性。
3. 操作简便:工法采用模板一次性定型,减少了多次拆模和调整的过程,操作简便,易于掌握。
4. 质量可控:通过提前制作模板和支模,能够保证施工过程中墙体的质量和稳定性。
5. 经济节能:减少了砌筑工序,节省了人力、物力和时间成本,同时能够减少对原材料的消耗和浪费。
三、适应范围工具式定型化组合钢模板剪力墙支模体系适用于各种类型的剪力墙施工,特别适用于大型工程和高层建筑。
由于工法具有高效、精确和经济节能等特点,能够满足追求施工速度、质量和经济效益的现代建筑需求。
四、工艺原理工具式定型化组合钢模板剪力墙支模体系的工艺原理主要包括施工工法与实际工程之间的联系和采取的技术措施。
在施工工法方面,采用了预制一次性模板和支撑系统,通过模板的准确定型和支模的稳定安装,实现了墙体的快速搭建和施工。
在实际工程方面,通过分析工程设计和结构要求,选择合适的模板类型和尺寸,确保施工过程中的墙体质量和稳定性。
在技术措施方面,采用了精确的模板制作工艺,严格控制模板尺寸和结构,保证墙体准确度;同时,采用可调节的支模系统,通过调整支模大小和位置,确保墙体的稳定性。
五、施工工艺工具式定型化组合钢模板剪力墙支模体系的施工工艺主要包括以下几个阶段:1. 模板制作:根据工程设计和结构要求,制作预制一次性模板。
框架结构定型组合钢模板的安装与拆除工艺标准1范围本工艺标准主要适用于工业与民用建筑现浇框架剪力墙结构定型组合钢模板安装与拆除。
2施工准备2.1 材料与主要机具:2.1.1 定型组合钢模板:长度为600、750、900、1200、1500mm;宽度为100、150、200、250、300mm。
2.1.2 定型钢角模:阴阳角模、连接角模。
2.1.3 连接件:U形卡、L形插销、3形扣件、碟形扣件、对拉螺栓、钩头螺栓、紧固螺栓等。
2.1.4 支承件:柱箍、定型空腹钢楞、钢管支柱、钢斜撑、钢桁架、木材等。
2.1.5 钢模板及配件应严格检查,不合格的不得使用。
经修理后的模板也应符合质量标准的要求。
2.1.6 隔离剂:不宜用废机油。
2.1.7 斧子、锯、扳手、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。
2.2 作业条件2.2.1 模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式及间距,梁板支撑间距,模板组装形式(就位组装或预制拼装),连接节点大样。
验算模板和支撑的强度、刚度及稳定性。
绘制全套模板设计图(模板平面图、分块图、组装图、节点大样图、零件加工图)。
模板数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。
2.2.2 预制拼装:2.2.2.1 拼装场地应夯实平整,条件许可时应设拼装操作平台。
2.2.2.2 按模板设计图进行拼装,相邻两块板的每个孔都要用U形卡卡紧,龙骨用钩头螺栓外垫碟形扣件与平板边肋孔卡紧。
2.2.2.3 柱子、剪力墙模板在拼装时,应预留清扫口或灌浆口。
2.2.3 模板拼装后进行编号,并涂刷脱模剂,分规格堆放。
2.2.4 放好轴线、模板边线、水平控制标高,模板底口应做水泥砂浆找平层,检查并校正,柱子用的地锚已预埋好。
2.2.5 柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办完隐检手续。
定型组合钢模板施工工法一、施工特点:、工艺先进、通用性强、拆装方便。
1 、周转次数多,节省材料。
2施工灵活方便,可先按设计要求组装拼成大型模板,也、 3 可采用散装散拆。
便于施工管理,现场堆放整齐,安装后整体效果好。
4、适用范围:二、本工艺标准适用于工业与民用建筑、现浇框架剪力墙结、1 构定型组合钢模板安装与拆除。
工艺原理:三、
定型组合钢模板由钢模板、连接件和支撑件三部分组1、成。
钢模板由连接件连接后通过支撑件将荷载下传到持力层或对钢模
板进行加固使模板具有足够的稳定性和坚固性。
四、主要材料和机具:U形卡、各种扣件螺栓定型组合钢模板、定性钢角模、1、
×3.5mm钢管、隔离剂等。
482、斧子、扳手、锯子、捶子、线坠、钢尺、撬棍等。
五、施工工艺及操作要点:
5、1、安装柱模板
抹找平层做定位墩台工艺流程:弹柱位置线1、1、5.
验柱安拉杆或斜撑模安装柱模板安装柱箍收5、1、2按照设计及规范要求在砼面上弹出柱位置线并引控制线,按标高抹好水泥沙浆找平层,按位置线做好定位墩台,以便保证柱轴线、边线与标高的准确性。
5、1、3安装柱模板:先将柱子的第一节四面模板就位,用连接角组拼好,角膜宜高出平模,校正调好对角线并用柱箍固定,然后以第一节模板上依附高出角膜为基准,用同样的方法逐节组装直到全高。
安装通排柱时先装两端柱,经校正固定后拉通线安装中间柱。
5、1、4安装柱箍:柱箍可用角钢、钢管等制成。
柱箍应根据柱模尺寸、侧压力大小,在模板设计中确定柱箍尺寸和间距。
5、1、5安装柱模拉杆或斜撑:柱模每边设两根拉杆,固定于事先预埋在楼板内的钢筋环上,用经纬仪控制、花蓝螺栓调节,校正垂直度。
拉杆与地面夹角为45 度,预埋的钢筋环与柱距离3/4柱高。
5、1、6柱模检验:将柱模内清理干净,封闭清理口。
柱模自检合格后报验监理、建设单位。
5、2安装剪力墙模板:
5、2、1工艺流程:弹线安装门洞口模板安一侧模板安另一侧模板调整固定验收
在砼面上弹出位置线并引控制线。
2、2、5.
按位置线安装门洞口模板,下预埋件或木砖。
、35、2把预先拼装好的一面模板就位,应边就位边校正并随、4、52 即安装各种连接件、预埋件,使模板稳固。
清理墙内杂物,再安装另一侧模板,调整斜撑使模板、55、2 垂直、平整后拧好穿墙螺栓,对模板进行加固,校正调直。
模板安装完毕后,检查一便扣件、螺栓
是否紧固,模6、52、板拼缝是否严密。
自检合格后报监理、建设单位。
安装梁模板:5、3 支立柱安13、工艺流程:弹线调整标高5、安装梁侧模验收装梁底模2在砼面上弹出梁轴线和水平线。
、5、3安装梁钢支柱时,支柱底必须平整。
当梁截面较大时35、3、可采用双排或多排支柱,支柱的间距应由模板设计规定,一般应以一为宜,支柱双向加剪力撑和水平拉杠,离地50cm 设~60100cm 道。
调整标高校正轴线位置无误后搭设和调评模板支架,45、3、4m固定钢楞或梁卡具,在刚楞上铺放梁底板拉线找直。
当梁跨大于时,梁底板按设计标高起拱,如设计无要求时起拱高度宜为全跨长‰。
1度的‰~3 绑扎梁钢筋,经检验合格后办理隐检,并清理杂物。
、、535用钢楞或三角支撑架固定梁侧模板,龙骨间距应由模63、5、,梁模板上口用定型卡子固定,75cm板设计规定,一般情况下宜为
当梁高超过60cm时,加穿螺栓固定。
安装后校正梁中线、标高、截面尺寸,将梁模板内杂3、75、物清理干净。
自检合格后报监理、建设单位。
4安装楼板模板:5、支立柱安大小龙骨5、4、1工艺流程:地面夯实
铺模板校正标高加立杆的水平拉杆验收
5、4、2地面为土质地面时应夯实并垫通长脚手板。
楼层地面需要时也应垫通长脚手板,不的垫砖等物不结实的物件。
5、4、3支立柱时从边跨一侧开始安装,先安第一批排立柱并同
时安装大龙骨,依次逐排安装。
立柱与龙骨间距应按模板设计规定,一般支柱间距为80~120cm,大龙骨间距为60~120 cm,小龙骨间距为40~60cm。
立柱应垂直、稳定。
5、4、4调节支柱高度,将大小龙骨找平。
5、4、5铺定型组合钢模板:可以从一侧开始铺,每两块板间的边肋用U型卡连接。
U型卡间距一般不大于30cm,每个U型卡竖方向应正方向间,不要安在同一方向。
在拼缝处可用窄尺寸的拼缝模板或木板代替。
但均应拼缝严密。
5、4、6楼板模板铺完后,用水准仪测量模板标高,进行校正检验。
5、4、7标高校完后,支柱之间加水平拉杆,(根据支柱高度确定)一般离地20~30cm设一道,往上纵横方向每隔1、6m左右设一道,并应经常检查,保证其完整牢固。
.
5、4、8将模板内杂物清理干净,自检合格后报验监理、建设单位。
5、5模板拆除:5、5、1底模应在砼强度达到设计及规范要求时方可进行拆模,模板拆除时应保证砼表面及棱角不受损坏。
5、5、2模板拆除时应遵循先非承重,后承重;先支的后拆,后支得先拆;自上而下的原则。
5、5、3柱模拆除时,先拆掉柱斜拉杆,或斜支撑,卸掉柱箍再把连接每层柱模板的U型卡拆掉,然后轻轻撬动模板使模板与砼面脱离。
5、5、4墙模板拆除:先拆穿墙螺栓等附件,使模板离开墙体再拆斜拉杆或斜撑,用撬棍轻轻撬动模板始模板离开墙体,即可把模板吊运走。
5、5、5楼板、梁模板拆除:应先拆梁侧帮模后拆除楼板模板,拆楼板模板时先拆掉水平拉杆然后再拆除支柱。
用钩子将模板钩下,等该段模板全部脱模后集中运出。
5、5、6拆下的模板及时清理粘连物,涂刷脱模剂。
拆下的扣件等物品集中收集管理。
5、5、7拆模时严禁将模板直接从高处往下扔,以防止模板变形损坏或发生事故。
5、6模板的运输、维修和包管:
5、6、1模板运输时不同规格的模板不得混运。
运输时必须采取有效的措施,防止模板滑动、倾倒。
装卸模板时应轻装轻卸。
.5、6、2模板维修:钢模板及附件拆除后,应及时清理并对变形的模板及附件进行修理,钢模板及时刷脱模剂。
质量不合格的模板和附件不得使用。
5、6、3模板保养:钢模板宜存放在室内或棚内板底应支垫离地面100mm以上,露天堆放地面应平整结实,支垫离地面200mm 以上。
两点距楼板两端长度不大于模板长度的1/6,地面要有排水措施。
5、6、4入库的附件、小件要装入箱袋,大件要按规格分类整跺。
六、材料要求:
6、1钢管采用力学性能适中的φ235A钢且必须有产品合格证和材质检验报告,规格48mm×3.5mm,无裂纹、分层压痕、划道和硬弯。
6、2扣件不得有裂缝,扣紧钢管时开口处最大距离应不小于5mm。
6、3钢模板必须有足够的强度、钢度、和稳定性,不得有裂纹、变形或破损。
七、劳动力和安全、消防:
7、1劳动力组织:选则有施工经验的优秀劳务队,按工程量大
小进行施工。
7、2安全措施:
7、2、1支模时架体上不得堆放过重的模板,以免压塌架体。
7、2、2在架体的正上方有人施工时正下方不得站人,以免落物伤人。
.
7、2、3严禁在架子上倒地走或坐在架子上休息。
7、2、4模板堆放不得过高。
7、2、5施工时操作人员应实行统一管理,统一指挥的原则。
7、2、6施工人员必须佩戴安全帽,正确使用安全防护用品。
7、2、7不得酒后作业,或在严重疲劳状态下作业,不得带病作业。
7、2、8文明施工,不得有打架斗殴等现象发生。
,
八、质量要求:
项允许偏检验方
5钢尺检轴线位
+5水准仪或拉线底模上表面标钢尺检
+10钢尺检基截面内部尺钢尺检柱、墙、+-5
6经纬仪或吊线5m层高垂直不大钢尺检
8经纬仪或吊线钢尺检5m
大2钢尺检相邻两板表面高低
5
2表面平整靠尺和塞尺检。
注:检查轴线位置时,应沿纵、横两个方向量测并取其中最大值
九、应注意的质量问题:
9、1柱模板截面尺寸不准、砼保护层过大、柱身扭曲。
防止办法是:
支模前按图弹出位置线,校正钢筋位置,支柱前柱子应做小方盘模.
板,保证底部位置准确,根据柱子截面尺寸及高度设计好柱箍尺寸及间距,柱四角做好支撑。
9、2梁、板模板,容易产生的问题是:梁身不直、梁底不平,梁侧面鼓出、梁上口尺寸偏大、板中部下挠。
防止办法是:梁、板模板应通过设计确定龙骨,支柱的尺寸及间距,使模板支撑系统有足够的强度及刚度。
防止浇砼时模板变形,模板支柱的底部应支在坚实的地面上,垫通长脚手板,防止柱下沉。
梁、板模板应按设计要求起拱防止挠度过大。
梁模板上口应有拉杆锁紧防止
上口变形。
9、3墙模板容易产生的问题是:墙体砼厚度不一致、截面尺寸不准确、拼接不严缝隙过大造成跑浆。
模板应根据墙体高度和厚度通过设计确定纵横龙骨的尺寸及间距,墙体的支撑、浇筑方法、角模形式。
模板上口应设拉接,防止上口尺寸偏大。
9、4拆模时模板粘结砼面造成麻面。
模板在使用前刷隔离剂,使模板容易脱离。
.。
