JL—C002 攀钢集团攀枝花新白马矿业有限责任公司白马铁矿1号排土场及废石输送工程-截排洪系统及胶带隧洞工程工程建设监理工作月报第五期2013年10月1日至2013年10月31日内容提要:本月工程形象进度完成情况工程签证情况本月工程情况评述本月监理工作小结下月监理工作打算总监理工程师(签字):项目监理机构(公章):日期:2013年10月31日四川省建设厅制工程名称白马铁矿1号排土场及废石输送工程-截排洪系统及胶带隧洞工程设计单位攀钢集团设计研究院有限公司建设单位攀钢集团攀枝花新白马矿业有限责任公司施工单位攀钢工程技术有限公司特种分公司形象进度完成情况计划完成1、1#排洪隧洞洞身掘进80米。
2、2a胶带隧洞洞身掘进45米。
实际完成1、1#排洪隧洞洞身掘进完成67m,二衬支护完成33m。
2、2a胶带隧洞洞身掘进完成58m,二衬支护完成46m。
原因分析1、1#排洪隧洞没有完成月进度计划,影响的主要原因是:(1)10月1日至10月15日,每天炸药供给量不足。
2、2a胶带隧洞没有完成月进度计划,影响的主要原因是:(1)2a胶带隧洞进出便路因雨季土方坍塌,阻碍洞渣外运和施工材料进出;(2)10月1日至10月15日期间,每天炸药供给量不足。
工程签订情况例会纪要专题报告1份内容简要1、工地监理例会记要1份签证工程质量12份内容简要1、分项工程检验记录10份2、隐蔽工程记录2份通知、指示、指令向承包单位发的1份内容简要1、监理通知单0份2、安全检查通报1份的各种报告承包单位出0份内容简要签证工程付款0份内容简要2013年10月份工程进度款支付申请表0份四川省建设厅制本月工程情况评述:一、进度控制方面:本月主要是2a胶带隧洞及1#排洪隧洞的洞身支护和掘进工作。
2a胶带隧洞出口端掘进进尺58米,里程为k1+012,完成进度计划,而二衬支护只完成46米,里程为1+057,没有完成进度计划,影响进度的主要原因是:(1)2a胶带隧洞出口端进出便路因雨季土方坍塌,阻碍洞渣外运和施工材料进出;(2)10月1日至10月15日,每天炸药供给量不足,造成施工进度滞后。
监理月报总结第一篇:监理月报总结和富公寓续建工程监理月报总结一、工程概况1.项目名称:和富公寓续建工程2.建设地点:上海市泰安路120弄3.建设单位:上海运高房地产发展有限公司4.设计单位:上海建筑设计研究院有限公司上海地下建筑设计研究院5.监理单位:上海三凯建设监理有限公司6.施工单位:上海第五建筑有限公司7.建筑面积:地上部分3743平方米;地下部分2011平方米。
二、监理月报的形式及月报内容1.月报形式:采用一月一报的书面形式来说明,共分为三张表格。
第一张表格说明计划完成工作量、实际完成工作量和脱期原因;第二张表格对当月工程情况进行评述;第三张表格对当月的监理工作进行小结,并对下月的监理工作进行打算和安排。
2.根据月报内容分别阐述如下:⑴.对于每一期的监理月报,我们首先对形象进度完成情况进行说明:通过把实际完成工作量与计划完成工作量作对比,找出并分析脱期原因。
⑵.根据工作进度,突出重点:上海三凯建设监理有限公司 1自2005年7月1日续建工程基坑开挖以来,共报告监理月报15份。
在第1期的月报中,着重对A楼地下室墙板、顶板、梁,B、C楼基础底板混凝土浇筑进行质量控制;第2~3期重点对主体结构施工,B、C楼基础底板混凝土浇筑、主体结构施工,以及电气、给排水管道预埋,地下室防水工程施工进行质量控制;第4期重点对A、B、C楼二结构施工,电气、给排水管道二次配管施工,屋面防水工程,外墙石材幕墙、保温、铝合金窗施工进行质量控制;第5期重点对A、B、C楼二结构施工,斜屋面拆除,电气、给排水管道二次配管施工,外墙石材幕墙、保温、铝合金副框安装进行质量控制;第6~7期重点对A、B、C楼斜屋面拆除后重建施工,以及外墙石材幕墙、铝合金门窗安装、室内一般抹灰装饰、装修,电气、给排水管道二次配管施工进行质量控制;第8期重点对石材幕墙、铝合金门窗安装,电气、消防管道安装、电梯安装进行质量控制;第9~10期对A、B、C楼斜屋面重新浇筑后的防水挂瓦以及石材幕墙、铝合金门窗安装等进行质量控制;第11~15期重点对A、B、C楼后期配套工程,以及石材幕墙、铝合金门窗收尾、室内装修等进行重点控制。
C6监理工作月报(2013年6月)工程名称玉泉苑公租房项目建设单位:市玉泉苑公租房项目建设领导小组施工单位:建安(集团)公司中豪建筑工程有限公司中建设集团有限公司监理单位:陕西玉泉苑项目监理部项目总监:填表时间:2013-6-30陕西省建设厅监制陕西省建设监理办协会承印序号月报内容核验情况分析及综合评价1本月工程概况及工程形象进度中厦8号楼填充墙内抹灰9-22层;外墙外保温完成65%;变形缝安装50%;内墙涂料做样板间;水暖电安装正在进行。
中豪:16号楼内墙抹灰完;16号楼外墙面抹灰完;16号楼外墙外保温完成50%。
16号楼塑钢窗安装完;16号楼水电安装同步进行。
17号楼内墙抹灰90%;17号楼外墙抹灰完;17号楼外墙外保温20%;17号塑钢窗安装;17号楼水电暖安装同步进行。
21号楼内墙抹灰完;21号楼外保温完成50%;21号楼内墙刮腻子70%;21号楼卫生局阳台防水层50%;21号楼水电安装同步进行。
汕头建安:15号楼外墙外保温完成80%,3-23层内墙,顶棚,刮腻子70%,1-23层洗衣机阳台,卫生间防水找平层完,地下室内墙抹灰完。
22号楼22-28层内抹灰完,外墙抹灰3-28层完,3-23层墙面,顶棚刮腻子30%,外保温施工60%,1-2层塑钢窗安装完。
本月工实际完成情况与计划进度比较16#、17#、21#楼稍有滞后,8#、15#、22#楼按计划完成任务。
2 程进度对进度完成情况及采取措施效果的分析六月份主要工作是装饰装修工作与水暖电安装工作,安装与装饰装修工作点多,而户线长。
必须及时检查及平行检验,随时掌握材料供给及劳动力情况,经常与项目部沟通施工中存在的问题。
对中豪项目部进度较慢的问题六月份召开三次专题会议,及时解决了劳动力少的问题,使各项目部基本完成施工进度计划。
3 本月工程质量与安全实际质量与安全情况分析本月质量方面,要求项目部每道工序应有专项施工方案,技术交底,严格落实“三检”制度。

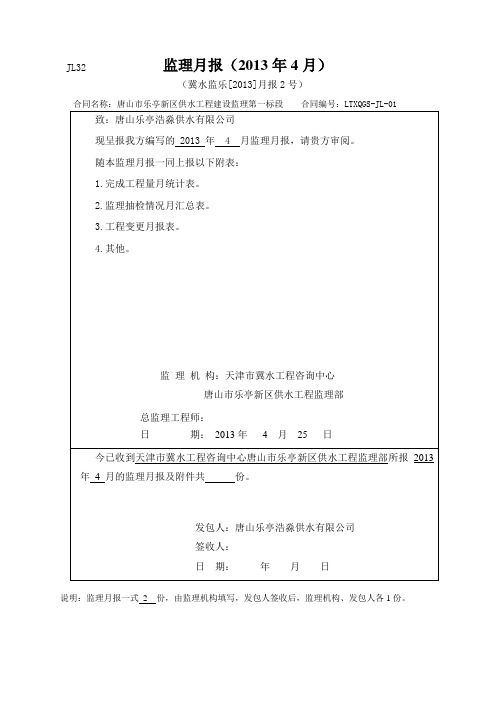

监理月报(2013年4月)JL32(冀水监乐[2013]月报2号)JL32监理月报(冀水监乐[2013]月报2号)2013 年第 2 期2013 年3月26 日至2013 年 4 月25 日批准:胡胜泉审核:贾军吴竟编制:杨炳瑞工程名称:唐山市乐亭新区供水工程发包人:唐山市乐亭浩淼供水有限公司监理机构:天津市冀水工程咨询中心唐山市乐亭新区供水工程监理部总监理工程师:胡胜泉日期:2013 年 4 月 25 日目录一、概述....................................................................... 错误!未定义书签。
1.1 工程概况.................................................... 错误!未定义书签。
1.2监理范围..................................................... 错误!未定义书签。
1.3施工合同简介............................................. 错误!未定义书签。
二、本月工程进展情况............................................... 错误!未定义书签。
三、工程质量控制....................................................... 错误!未定义书签。
3.1工程质量监理控制情况 ............................ 错误!未定义书签。
3.2工程质量检验情况..................................... 错误!未定义书签。
3.3工程质量评定及验收................................. 错误!未定义书签。
四、工程进度控制....................................................... 错误!未定义书签。
第1篇一、报告概述报告时间:2023年X月报告对象:项目总监办、业主单位、施工单位报告编制人:[监理员姓名]一、本月工作概述本月,我单位严格按照监理合同要求,认真履行监理职责,对施工现场进行全方位、全过程的质量、安全、进度、合同及信息管理等工作。
现将本月监理工作总结如下:一、工程质量控制1. 严格按照施工图纸、设计文件、规范和标准进行现场监理,对施工过程中出现的质量问题及时提出整改意见,确保工程质量符合要求。
2. 对施工过程中使用的原材料、半成品、成品进行严格检验,确保材料质量符合设计要求。
3. 加强对施工工艺、施工方法、施工设备等方面的监督,确保施工质量。
4. 本月共发现并整改质量问题XX项,其中重大质量问题XX项,一般质量问题XX 项。
二、安全文明施工管理1. 严格执行安全生产法律法规,加强施工现场安全检查,确保施工现场安全文明施工。
2. 对施工现场的临时设施、消防设施、施工用电等进行检查,确保安全设施齐全有效。
3. 加强对施工现场的文明施工管理,对施工现场的垃圾、废弃物进行分类处理,保持施工现场整洁。
4. 本月共发现并整改安全隐患XX项,其中重大安全隐患XX项,一般安全隐患XX 项。
三、进度控制1. 严格按照施工进度计划进行现场监理,对施工进度进行跟踪、检查和协调。
2. 加强对施工进度的监控,确保施工进度符合合同要求。
3. 本月共发现并解决影响进度的因素XX项,确保项目按计划推进。
四、合同管理1. 严格执行合同约定,对合同执行情况进行监督。
2. 加强合同变更管理,确保合同变更合法、合理。
3. 本月共处理合同变更XX项,确保项目合同执行顺利。
五、信息管理1. 建立健全项目信息管理制度,确保信息传递及时、准确。
2. 定期收集、整理、汇总项目相关信息,为项目决策提供依据。
3. 本月共收集、整理项目信息XX项,为项目决策提供有力支持。
六、本月工作亮点1. 本月我单位对施工现场进行全面巡查,及时发现并整改质量问题,确保工程质量。
三门县工程建设监理有限公司
监
理
月
报
(2013年5月)
工程名称:君临城邦二期三标段
建设单位:三门新城投资开发有限公司
编制人:
审核人:
编制日期:2013年5月25 日
一、本月工程概况
二、工程进度
三、工程质量
的临时洞口处,每隔两皮砌体应设置2φ6拉筋,拉筋两端分别深入先砌筑墙体及后墙洞砌体各700毫米。
框架柱构造柱上的拉结筋,应安放准确牢固,其外露部分应在施工中不得任意弯折。
墙上埋设电管时,只能垂直埋设,不得水平镂槽,开竖缝时不得锤斧剔凿,电管直径不宜大于25毫米,按规定固定好管阀,用水冲去粉末再用砂浆分遍填实,管阀埋设应在抹灰前完成。
抹灰工程:
①抹灰砂浆及掺有水泥或石灰膏拌制的砂浆,应控制在初凝前用完。
②木结构与砖石结构,砼结构等相接处基体表面的抹灰,应先铺钉金属网,并绷紧牢固,金属网与各基体的搭接宽度不应小于100毫米。
③抹灰前,砖石砼等基体表面的灰尘,污垢和油渍等,应清除干净并应做基层表面处理,随即分层抹灰。
防止表面空鼓开裂。
④抹灰前应先检查基体表面的平整度,并用于抹灰层相同的砂浆设置标志或标筋。
⑤抹灰前应检查钢木等门窗框位置是否正确,与墙连接是否牢固,连接处的缝隙应用水泥砂浆或水泥混合砂浆(加少量麻刀)分层嵌塞密实。
⑥室内墙面,柱面和门窗洞口的阳角宜用1:2水泥砂浆做护角,其高度不应低于2米,每侧宽度不应小于50毫米。
三门县工程建设监理有限公司监理月报
五、 安全生产情况
六、工程量与工程款支付
六、合同其事项处理情处排水况
七、本月监理工作小结。
施工月报(2013年5月)(山东水总[2013] 月报002号)合同名称:河南省南水北调受水区漯河供水配套工程施工11标段合同编号:NSBD-LHPT/SG-11、施工月报一式3 份,由承包人填写,每月份,监理机构、发包人各1份。
2、施工月报内容应包括:本合同段工程总体形象、在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。
施工月报(山东水总[2013年]月报002号)2013 年第02 期2013 年04月22日至2013年05月22日工程名称:河南省南水北调受水区漯河供水配套工程施工十一标合同编号:NSBD-LHPT/SG-11承包人:山东水利工程总公司项目经理:日期:2013年05月22日一、工程基本情况漯河供水配套工程输水线路总长131.08km,其中10号口门向漯河市、舞阳县输水线路长108.94km,17号口门向临颍县输水线路长22.14km(不含输水干线长度)。
输水总流量为6.2m3/s,其中10号口门输水流量为4.2m3/s,17号口门输水流量为2.0m3/s。
输水线路沿线共布置穿越工程63座,其中穿河渠13座,公路37座,铁路13座。
设置阀井332座,镇墩493个。
本标段为河南省南水北调受水区漯河供水配套工程17号分水口门供水线路工程第十一标段,在漯河市临颍县境内,起点位于临颍县固厢乡四村支线桩号L14+554.527处,终点为临颍县二水厂桩号L22+154.949。
该标段管线长7.6km,管径为DN1600和DN1400。
临颍一水厂支线钢管长39.6m,管径为DN1000;建筑物有穿G107国道及城区道路顶管5座;现地管理房2处;阀件井22座;镇墩39个及机电设备安装等。
主要工程量包括:PCCP管(钢管)铺设7639.6m,顶管631m,土方开挖24.23万m³,土方回填21.88万m³,混凝土5570m³,粗砂垫层4825m³,钢筋制安262t。
皓海嘉业一号厂房等2项监理工作总结总监理工程师:张孝海编制日期:2013年12月1日一、工程概况1、项目情况工程名称:皓海嘉业一号厂房等2项建设地点:北京市亦庄开发区内建设单位: 北京皓海嘉业机械科技有限公司设计单位:北京龙安华诚建筑设计有限公司监理单位:建研凯勃建设工程咨询有限公司承包单位:河北建工集团有限责任公司;劳务分包单位:北京安辰嘉业建筑劳务有限公司合同开竣工时间:2012年9月6日——2014年2月9日,一号厂房和研发中心计划元旦至春节前竣工验收。
基地用地范围:南北长约176.5m,东西宽约296.5 m。
北侧临E1#区间路,西侧经海路,南侧临科创九街,东侧经海五路。
建设规模及分期建设本工程共分两期建设,其中一期为本期建设项目;一期包括:研发中心、一号厂房、二期包括:二号厂房、三号厂房、四号厂房及变配电室,门卫及综合设备用房(含消防控制中心、消防水池及泵房、换热站)。
2、建设规模及分期建设统计表名称数量单位建筑高度占地面积层数建筑性质耐火等级建设用地面积47755.9m 2总建筑面积72935.77m 2其中地上建筑面积71638.41m2地下建筑面积1297.36m2一期总建筑面积52523.79m 2其中地上建筑面积51564.20m2地下建筑面积1297.36m2二期总建筑面积200m3、研发中心概况:位于园区西南侧,南侧为科创九街,北侧为四号厂房、东侧为一号厂房、西侧为园区环形车道。
本工程确定以首层的室内地面作为室内标高±0.000,相当于绝对标高27.60M,属于框剪结构。
建筑项目主要特征地下建筑主要为食堂、餐厅及设备用房,地上建筑主要为办公、研发用房及休息室,其中办公、研发用房位于建筑一层~三层,休息室位于四层~五层。
建筑层数:地下局部一层,地上五层;各层层高:建筑室内外高差0.600M,地下室食堂层高为5.4M、餐厅层高为3.9M,首层层高为3.9M,二~五层层高均为3.6M,顶层层高为3.9M,建筑高度19.8米。
S248盐济线S316路口至S239路口段中修工程监理月报(第2期)总监办公室二○一三年五月二十九日监理月报一、工程概况1、工程简介S248盐济线S316路口至S239路口段中修工程起自商河县城南S248与S316路口(K68+670),向南至济阳县城西S248与S239路口(K107+800)止,全长39.13km,一级公路标准,路面宽21~24m,该工程为路面中修工程,主要以挖补为主。
第一合同段由济南通达公路工程有限公司承建,桩号为k68+670~k85+630,全长16.96km,路面宽24m,负责商河县境内路面挖补全部工程。
主要工程量为:水泥稳定碎石基层277190.97m2,粗粒式沥青混凝土(AC-25)159212.45m2,中粒式沥青混凝土(AC-20)900.54m2,细粒式沥青混凝土(AC-13)412603.78m2,中粒式改性沥青混凝土5734.4 m2,细粒式改性沥青混合料面层13065.6m2,以及标志、标线工程等,工程造价69359324.78元。
第二合同由济南金曰公路工程有限公司承建,桩号为k68+670~k107+800,全长22.17km,路面宽24m,负责济阳县境内路面挖补全部工程。
主要工程量为:水泥稳定碎石基层249431.29m2,粗粒式沥青混凝土(AC-25)136320.47m2,中粒式沥青混凝土(AC-20)36274.25m2,细粒式沥青混凝土(AC-13)503753m2,中粒式改性沥青混凝土20151m2,细粒式改性沥青混合料面层47810m2,以及标志、标线工程等,工程造价81237071.4元。
开工日期:2013年4月10日竣工日期:2013年10月10日建设单位:济南市公路管理局施工单位:济南通达公路工程有限公司济南金曰公路工程有限公司监理单位:山东省圣地公路工程监理咨询中心设计单位:济南金衢公路勘察设计研究有限公司2、本月天气情况:本月日历30天(2013年4月25日-2013年5月25日)。
皓海嘉业一号厂房等2项工程监理月报年度: 2013年月份: 5月份总监理工程师:建研凯勃建设工程咨询有限公司皓海项目监理部2013年5月 27日目录一、工程基本情况:1.工程基本情况2.施工基本情况二、承包单位项目组织系统:1.承包单位组织框图及主要负责人2.主要分包单位承担分包工程的情况三、工程进度: 1.工程实际完成情况与总进度计划比较2.本月实际完成情况与月进度计划比较3.本月工、料、机动态4.对进度完成情况的分析5.本月采取的措施及效果6.本月在施部位工程照片四、工程质量:1.分项工程验收情况2.分部工程验收情况3.主要施工试验情况4.工程质量问题5.工程质量情况分析6.本月采取的措施及效果五、安全文明施工:六、工程计量与工程款支付1.工程量审批情况2.工程款审批及支付情况3.工程款支付情况分析七、构配件与设备:1.采购、供应、进场及质量情况2.对供应厂家资质的考察情况八、合同其他事项的处理情况1.工程变更2.工程延期3.费用索赔九、天气对施工的影响十、项目监理部组成与工作统计:1.项目监理部组织框图2.监理工作统计十一、本月监理工作小结:1.对本期工程安全、进度、质量等方面的综合评价。
2 .意见及建议3.本月监理工作的主要内容:4.下月监理工作主要内容:一、工程概况:1、工程基本情况:工程名称皓海嘉业一号厂房等2项建设单位北京皓海嘉业机械科技有限公司工程地点北京大兴亦庄开发区路东区经海路与科创9街交叉路口东北总建筑面积52524㎡地上建筑面积51490.62㎡地下建筑面积1033.38㎡结构形式框剪结构,一号厂房首层至三层顶板加预应力无粘结钢绞线。
主体高度一号厂房至女儿墙高度23.7米,研发中心建筑高度19.8米层高一号厂房:首层7.5米,二层6.6米,5.4三层米。
研发中心:地下室食堂5.4米,餐厅3.9米,首层3.9米二至五层3.6米。
外窗一号厂房塑钢窗和玻璃幕墙,研发中心断桥铝合金窗和玻璃幕墙外装修外墙面砖和涂料一号厂房内装修墙面为白色防火型乳胶漆墙面、面砖墙面,顶棚为防火型乳胶漆和防水石膏板,地面为耐磨混凝土地面为耐磨混凝土防水地面、细石混凝土防水地面、细石混凝土地面、防滑地砖。
研发中心内装修墙面为白色防火型乳胶漆墙面、面砖墙面,电梯厅为干挂花岗石墙面,顶棚为防火型乳胶漆和防水、防火石膏板吊顶。
地面为细石混凝土地面、地砖、大理石地面电气系统220/380V配电系统、火灾自动报警系统、消防联动系统、电梯监视系统、可燃气体报警系统。
给排水、采暖、通风系统生活给水系统、太阳能集中热水系统、中水系统、污废水系统、雨水及冷凝水排水系统、消火栓和喷淋系统。
采暖系统、通风系统、防排烟系统开竣工日期2012年9月6日——2014年2月9日建安产值117150260.82元监督单位亦庄开发区质量监督站工程图纸设计单位北京龙安华诚建筑设计有限公司勘察单位北京航勘基础工程建设有限公司监理单位建研凯勃建设工程咨询有限公司总承包单位河北建工集团有限责任公司2、施工基本情况:(1)本期在施的形象部位及施工项目:一号厂房:①屋面泡沫混凝土浇筑;屋面找平层施工②加气块墙砌筑;③,外墙装饰柱混凝土施工④暖气沟内侧抹灰;⑤一至三层电缆桥架安装⑥一到三层电线盒穿线⑦首层给排水管道施工研发中心:①研发中心加气块填充墙砌筑;;②电缆桥架安装二、承包单位项目组织系统1. 承包单位组织框图及主要负责人:2. 主要分包单位承担分包工程的情况:(1).北京市建筑工程研究院有限责任公司承包预应力工程:预应力张拉完成98%。
(2).河南省华泰建材开发有限公司施工一号厂房屋面保温找坡层泡沫混凝土。
三、工程进度1.本月工、料、机动态:2、对进度完成情况的分析本月工程施工滞后项目较多,一号厂房屋面找坡和保温层泡沫混凝土施工滞后,原定4月16日开始一号厂房窗框安装,除样板窗外实际未开始安装 3、采取的措施及效果(1).严格审查施工单位进度计划,督促施工方多上人,加快施工进度。
(2).在监理例会协调进度计划落实情况。
(3).由于甲方功能定位、设计方案等多种原因,本月进度滞后。
4、本月在施部位工程照片:人 工工种 木工 钢筋工 瓦工 架子工 电工 水暖工 其它 合计 人数 18 8 21 5 18 11 23 104 持证人 - --5149- 28 主要 材 料 名称单位 上月库存量 本月进场量本月消耗量本月库存量 钢筋 t 28.714 0 12 16.714 电线 没 0 133900 41000 92900 混凝土m 30 1100 1100 0 桥架 没0 2746 2010736主 要 机 械名称生产厂家规格型号 数量 物料提升机 天津市宝亮建筑机械有限公司SMZ150 2 塔吊 江汉建筑工程机械厂 5013 1 木工圆锯机 北京多宾城建筑机械有限公司 JM104A 1 钢筋弯曲机 北京顺义永光清洁机械厂 WG40 1 钢筋切断机 北京多宾城建筑机械有限公司 QG40 1 钢筋调直切断机北京多宾城建筑机械有限公司GTY4-121研发中心北侧加气块砌筑 一号厂房装饰柱研发中心南侧加气块砌筑 一号厂房 暖气沟内侧抹灰一号厂房电器桥架安装 一号厂房屋面找平层四、工程质量1、分项(检验批)工程验收情况 1)现浇结构外观及尺寸偏差检验批验收记录序号部 位分项(检验批)工程名称报验单号验收情况承包单位自评监理单位验收 研发中心1 1-12/A-F 轴地下外墙、顶板、梁基础拉梁后浇带现浇结构002 合格 合格 23 4一号厂房1 一层至屋面层塔吊洞顶板现浇结构121 合格 合格 2 34 5 6 7 82)模板拆除检验批记录序号部位分项(检验批)工程名称报验单号验收情况承包单位自评监理单位验收一号厂房1 一层至屋面层塔吊洞顶板模板拆除123 合格合格2345678910111213141516171819208)后浇带隐蔽记录序号部位分项(检验批)工程名称报验单号验收情况承包单位自评监理单位验收一号厂房1 1-9/A-L轴基础底板、地基梁后浇带后浇带002 合格合格9)混凝土施工检验批质量验收表序号部位分项(检验批)工程名称报验单号验收情况承包单位自评监理单位验收研发中心1 1-12/A-C轴二层梁、板后浇带混凝土施工039 合格合格2 1-12/A-C轴三层梁、板后浇带混凝土施工040 合格合格3 9-12/A-C轴机房层剪力墙、框架柱混凝土施工041 合格合格4 9-12/A-C轴机房层楼板、梁混凝土施工042 合格合格一号厂房1 9-17/A-L轴屋面梁、板后浇带混凝土施工104 合格合格2 1-9/A-L轴屋面层、机房层梁、板后浇带混凝土施工105 合格合格3 9-17/A-L轴屋面女儿墙混凝土施工106 合格合格4 2-9/A-L轴屋面女儿墙混凝土施工107 合格合格5 屋面采光井女儿墙混凝土施工108 合格合格6 2-17/J-L轴机房层女儿墙混凝土施工109 合格合格7 9-17/A-L轴三层梁、板后浇带混凝土施工110 合格合格10)防水混凝土检验批质量验收记录序号部位分项(检验批)工程名称报验单号验收情况承包单位自评监理单位验收研发中心1 1-4/A-F轴基础底板、柱基承台防水混凝土001 合格合格2 1-4/A-F轴地下室外墙、导墙防水混凝土002 合格合格3 1-4/C-F轴地下室外墙防水混凝土003 合格合格4 1-4/A-C轴地下室外墙防水混凝土004 合格合格5 1-4/C-F轴地下室顶板、梁、楼梯防水混凝土005 合格合格6 1-5/A-C轴地下室顶板、梁、楼梯、剪力墙防水混凝土006 合格合格7 1-4/D-F轴采光井挡土墙防水混凝土007 合格合格2、分部工程验收情况:本月15日主体结构分部初步验收。
3、主要施工试验情况:序号试验编号试验内容施工部位(一号厂房)试验结论监理结论1 HN13-08886 混凝土抗压强度试验报告14-17/E-H轴三层楼板、梁合格合格2 HN13-10888 混凝土抗压强度试验报告9-17/A-L轴二层楼板、梁后浇带合格合格3 HN13-10213 混凝土抗压强度试验报告1-9/A-L轴屋面层、机房层梁板后浇带合格合格4 HN13-10100 混凝土抗压强度试验报告9-17/A-L轴屋面梁、板后浇带合格合格5 HN13-10333 混凝土抗压强度试验报告2-9/A-L轴屋面女儿墙合格合格6 HN13-10334 混凝土抗压强度试验报告9-17/A-L轴女儿墙合格合格7 HN13-10627 混凝土抗压强度试验报告1-12/A-C轴三层梁、板后浇带合格合格8 HN13-10728 混凝土抗压强度试验报告2-17/J-L轴机房女儿墙合格合格9 HN13-10727 混凝土抗压强度试验报告9-17/A-L轴三层梁、板后浇带合格合格10 HN13-11081 混凝土抗压强度试验报告1-9/A-L轴三层梁、板后浇带合格合格11 HN13-10964 混凝土抗压强度试验报告9-12/A-C轴出屋面剪力墙、框架柱合格合格12 HN13-10963 混凝土抗压强度试验报告9-12/A-C轴出屋面楼板、梁合格合格13 HN13-10606 混凝土抗压强度试验报告1-9/A-L轴三层梁、板、后浇带合格合格14 HN13-10604 混凝土抗压强度试验报告5-9/A-C轴机房层楼板、梁合格合格序号试验编号试验内容施工部位(研发中心)试验结论监理结论1 HN13-09755 混凝土抗压强度试验报告1-12/A-C轴二层梁、板后浇带合格合格2 HN13-10406 混凝土抗压强度试验报告1-12/A-C轴二层梁、板后浇带合格合格3 HN13-10605 混凝土抗压强度试验报告5-9/A-C轴机房层剪力墙、框架柱合格合格4 HN13-10889 混凝土抗压强度试验报告1-12/A-C轴五层梁、板后浇带合格合格5 HN13-10889 混凝土抗压强度试验报告9-17/A-L轴屋面梁、板后浇带合格合格4、工程质量问题:1)、研发中心暖气沟沟盖板板下未座浆(铺砂浆),沟盖板已勾缝封严;2)、一号厂房屋面找平层未留缝问题。
5、工程质量问题情况分析:本工程施工已完成部位的工程质量总体较好,在可控范围内。
6、本月采取的措施及效果:针对以上质量问题,监理部加强对现场巡视力度,要求施工单位加强质量管理。
针对研发中心暖气沟沟盖板板下未座浆(铺砂浆),沟盖板已勾缝封严,签发023号工作联系单,要求整改,针对一号厂房屋面找平层未留缝问题签发024号工作联系单,要求施工单位整改。
五、安全文明施工:五月施工现场安全状况,可分以下几个方面:1、一号厂房和研发中心须及时办理物料提升机使用登记证。
