工程结算习题
- 格式:ppt
- 大小:135.50 KB
- 文档页数:37

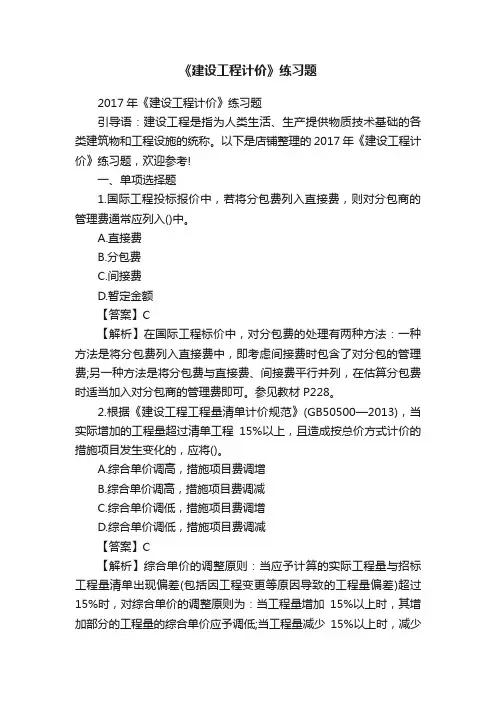

《建设工程计价》练习题2017年《建设工程计价》练习题引导语:建设工程是指为人类生活、生产提供物质技术基础的各类建筑物和工程设施的统称。
以下是店铺整理的2017年《建设工程计价》练习题,欢迎参考!一、单项选择题1.国际工程投标报价中,若将分包费列入直接费,则对分包商的管理费通常应列入()中。
A.直接费B.分包费C.间接费D.暂定金额【答案】C【解析】在国际工程标价中,对分包费的处理有两种方法:一种方法是将分包费列入直接费中,即考虑间接费时包含了对分包的管理费;另一种方法是将分包费与直接费、间接费平行并列,在估算分包费时适当加入对分包商的管理费即可。
参见教材P228。
2.根据《建设工程工程量清单计价规范》(GB50500—2013),当实际增加的工程量超过清单工程15%以上,且造成按总价方式计价的措施项目发生变化的,应将()。
A.综合单价调高,措施项目费调增B.综合单价调高,措施项目费调减C.综合单价调低,措施项目费调增D.综合单价调低,措施项目费调减【答案】C【解析】综合单价的调整原则:当应予计算的实际工程量与招标工程量清单出现偏差(包括因工程变更等原因导致的工程量偏差)超过15%时,对综合单价的调整原则为:当工程量增加15%以上时,其增加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。
至于具体的调整方法,则应由双方当事人在合同专用条款中约定。
措施项目费的调整:当应予计算的实际工程量与招标工程量清单出现偏差(包括因工程变更等原因导致的工程量偏差)15%,且该变化引起措施项目相应发生变化,如该措施项目是按系数或单一总价方式计价的,对措施项目费的调整原则为:工程量增加的,措施项目费调增;工程量减少的,措施项目费调减。
至于具体的调整方法,则应由双方当事人在合同专用条款中约定。
参见教材P233。
3.根据《建设工程工程量清单计划规范》(GB50500—2013),下列关于计日工的说法中正确的是()。
工程结算判断题

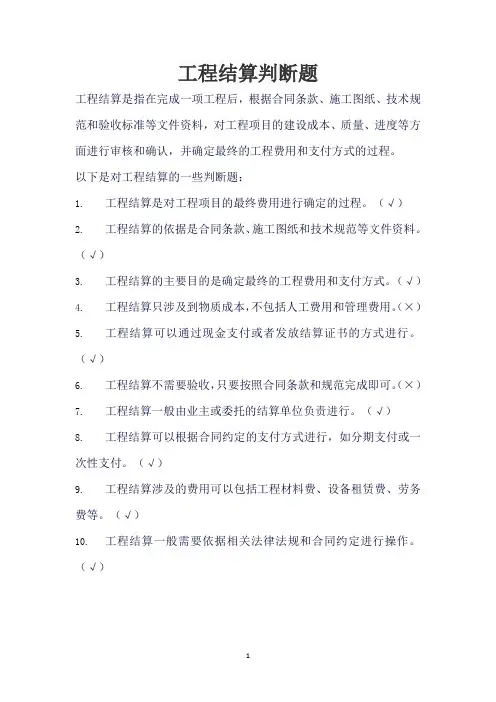

工程结算是指在完成一项工程后,根据合同条款、施工图纸、技术规范和验收标准等文件资料,对工程项目的建设成本、质量、进度等方面进行审核和确认,并确定最终的工程费用和支付方式的过程。
以下是对工程结算的一些判断题:
1.工程结算是对工程项目的最终费用进行确定的过程。
(√)
2.工程结算的依据是合同条款、施工图纸和技术规范等文件资料。
(√)
3.工程结算的主要目的是确定最终的工程费用和支付方式。
(√)
4.工程结算只涉及到物质成本,不包括人工费用和管理费用。
(×)
5.工程结算可以通过现金支付或者发放结算证书的方式进行。
(√)
6.工程结算不需要验收,只要按照合同条款和规范完成即可。
(×)
7.工程结算一般由业主或委托的结算单位负责进行。
(√)
8.工程结算可以根据合同约定的支付方式进行,如分期支付或一次性支付。
(√)
9.工程结算涉及的费用可以包括工程材料费、设备租赁费、劳务费等。
(√)
10.工程结算一般需要依据相关法律法规和合同约定进行操作。
(√)
综上所述,工程结算是工程项目建设过程中的一个重要环节,需要依据相关法律法规和合同约定进行操作,确保工程项目的成本和质量符合要求。
一、简答题(共25分,每小题5分)1.建筑工程预算定额有哪些作用?2.其他项目清单有哪些内容?3.什么是“两算”对比?“两算”对比有何意义?4.工程项目的工程量清单计价程序是什么?5.投标人应如何处理招标文件中清单内容不妥或遗漏的内容?二.计算题(共35分,第一题15分,第二题20分)1.某工程使用425号普通硅酸盐水泥,货源从甲、乙、丙、丁四个厂进货,甲厂供货30%,出厂价284元/T,乙厂供货25%,出厂价265元1.T2.F3.F4.T5.T6.F7.T8.T9.F10.F四、简答题(共25分,每小题5分)1.建筑工程定额在我国工程建设中具有重要的地位和作用,主要表现在以下几个方面:(1)是评定优选工程设计方案经济合理性的依据(2)是招标投标活动中编制标底标价的重要依据(3)是施工企业组织和管理施工的重要依据(4)是施工企业和项目部实行经济责任制的重要依据(5)是总结先进生产方法的手段2.第一部分指的是招标人部分(不可竞争性)。
招标人部分指的是由招标人提出费用项目,并预估该项目所需的金额,由投标人计入报价中的费用项目,包括预留金和材料购置费两项。
第二部分为投标人部分(可竞争性)。
投标人部分指的是由招标人提出费用项目且提出费用项目的数量,由投标人进行报价,计入报价中的费用项目。
包括总承包服务费和零星工作项目费两项。
3.施工图预算与施工预算之间的对比叫“两算”对比。
通过“两算”对比分析,找到企业计划与社会平均先进水平的差异,从而控制实际成本的消耗。
通过对各分项“费差”(即价格的差异)5.(3)包装费:水泥纸袋包装费已包括在材料原价内,不另计算。
但包装回收值应在材料预算价格中扣除。
纸袋回收率为50%,纸袋回收值按0.10元/个计算。
则包装费应扣除值为:20×50%×0.10=1.00元/t(4)运输费25元/t(5)材料采购及保管费(276+8.19+25)×2%=6.18元/t425号普通硅酸盐水泥预算价格为:预算价格=276+8.19+25+6.18-1.00=314.37元/t2.解:H全=1.5+0.1-0.3=1.3>1.2,放坡,查表K=0.5H湿=1.5+0.l-0.6=1(m)1—1:外墙L=8×2=16(m)内墙L=(8-0.24)×0.97=7.53(m)V全=(1.4+0.2+2×0.3+0.5×1.3)×1.3×23.53=87.18(m3)3.4.5.普通窗按以平方米计算。
工程结算习题答案工程结算习题答案工程结算是工程项目进行到一定阶段时,对工程造价进行核算和结算的过程。
它是工程项目管理的重要环节,对于保证工程质量、控制成本、合理分配资源起着至关重要的作用。
下面将针对一些常见的工程结算习题,提供详细的答案和解析。
习题一:某工程项目总造价为1000万元,已完成工程量占总工程量的60%,已支付工程款占总工程款的40%。
请计算该项目的工程结算金额。
解析:工程结算金额可以通过已完成工程量和已支付工程款的比例来计算。
根据题目给出的数据,已完成工程量占总工程量的60%,已支付工程款占总工程款的40%。
因此,工程结算金额可以通过总造价乘以这两个比例来计算。
工程结算金额 = 总造价× 已完成工程量比例× 已支付工程款比例= 1000万元× 60% × 40%= 240万元因此,该项目的工程结算金额为240万元。
习题二:某工程项目总造价为800万元,已完成工程量占总工程量的50%,已支付工程款占总工程款的60%。
请计算该项目的未完成工程量和未支付工程款。
解析:未完成工程量可以通过总工程量减去已完成工程量来计算,未支付工程款可以通过总工程款减去已支付工程款来计算。
未完成工程量 = 总工程量 - 已完成工程量= 100% - 50%= 50%未支付工程款 = 总工程款 - 已支付工程款= 100% - 60%= 40%因此,该项目的未完成工程量为50%,未支付工程款为40%。
习题三:某工程项目总造价为1200万元,已完成工程量占总工程量的70%,已支付工程款占总工程款的80%。
请计算该项目的工程结算金额、未完成工程量和未支付工程款。
解析:根据习题一和习题二的解析,可以得到工程结算金额、未完成工程量和未支付工程款的计算公式。
工程结算金额 = 总造价× 已完成工程量比例× 已支付工程款比例= 1200万元× 70% × 80%= 672万元未完成工程量 = 总工程量 - 已完成工程量= 100% - 70%= 30%未支付工程款 = 总工程款 - 已支付工程款= 100% - 80%= 20%因此,该项目的工程结算金额为672万元,未完成工程量为30%,未支付工程款为20%。
第五章建设项目施工阶段合同价款的调整和结算(4)4.工期索赔的计算(1)工期索赔中应当注意的问题1)划清施工进度拖延的责任■可原谅工期:承包人不应承担任何责任的延误■不可原谅工期:承包人的原因造成施工进度滞后2)被延误的工作应是处于施工进度计划关键线路上的施工内容。
(非关键工作延误超过了总时差)(2)工期索赔的计算方法①直接法。
如果某干扰事件直接发生在关键线路上,造成总工期的延误,可以直接将该干扰事件的实际干扰时间(延误时间)作为工期索赔值。
②比例计算法。
如果某干扰事件仅仅影响某单项工程、单位工程或分部分项工程的工期,要分析其对总工期的影响,可以采用比例计算法。
■已知受干扰部分工程的延期时间:■已知额外增加工程量的价格:比例计算法虽然简单方便,但有时不符合实际情况,而且比例计算法不适用于变更施工顺序、加速施工、删减工程量等事件的索赔。
③网络图分析法。
■延误的工作为关键工作,则延误的时间为索赔的工期;■延误的工作为非关键工作,当该工作由于延误超过时差而成为关键工作时,可以索赔延误时间与时差的差值;若该工作延误后仍为非关键工作,则不存在工期索赔问题。
■可以用于各种干扰事件和多种干扰事件共同作用所引起的工期索赔。
(3)共同延误的处理工期拖期很少是只由一方造成的,往往是两、三种原因同时发生(或相互作用)而形成的,故称为“共同延误”。
①确定“初始延误”者,它应对工程拖期负责;②初始延误者是发包人,承包人的工期延长及经济补偿;③初始延误者是客观原因,补偿工期,很难获得费用补偿;④初始延误者是承包人原因,无补偿。
【2017年·单选】某工程进度计划网络图上的工作X(在关键线路上)与工作Y(在非关键线路上)同时受到异常恶劣气候条件的影响,导致X工作延误10天,Y工作延误35天,该气候条件未对其他工作造成影响。
若Y工作的自由时差(应该为总时差)为20天,则承包人可向发包人索赔的工期是()天。
A.10B.15C.25D.35『正确答案』B『答案解析』本题考查的是工程索赔类合同价款调整事项。
《建设工程造价案例分析》第六章工程结算与决算(习题)1第六章工程结算与决算试卷第五题主要基于教材第6 章:工程结算与决算一、典型题型汇总清单计价模式下工程价款的计算二、典型题型解析(一)应具备的知识点1.合同价款的计算(1)单位工程施工合同价款=分部分项工程费+措施项目费+其他项目费+规费+税金(2)分部分项工程费=艺(分部分项工程清单量x综合单价)(3)措施项目费=艺(措施项目清单量x综合单价)+ 艺措施费(4)其他项目费=暂列金额+暂估价+总承包服务费+计日工(5)清单综合单价=人+材+机+管+利+风(6)规费=(分部分项工程费+措施项目费+其他项目费)x规费费率(7)税金=(分部分项工程费+措施项目费+其他项目费+规费)x税率2.预付款的计算(1)材料(设备)预付款的额度、支付时间和起扣方式(全部扣回)(2)措施费预付款的额度、支付时间(不扣回)(属于工程款,应满足工程款的支付条件)(3)安全文明施工费的预付额度、支付时间(不扣回)(属于工程款,应满足工程款的支付条件)3.进度款的计算按合同约定计算,一般按月结算,注意以下几方面:(1)应签证的进度款:考虑扣除质保金(2 )应签发(应支付)的进度款:还应考虑支付比例、业主自供材及材料预付款的扣留等说明:如果质保金是逐月扣留,则在进度款中首先要考虑扣留的是质保金,在质保金扣留的基础上再考虑扣其他,如业主自供材、预付款的扣回等。
如当月批准的索赔、变更、签证款与进度款同期支付。
4.质保金的扣留按合同约定要求扣留,以实际造价为计算基数(包括索赔、变更、签证款,一般不含工期奖罚款)5.竣工结算款的计算竣工结算款=实际总价款-质保金-已支付的工程款(包括已支付的预付款)=实际总价款X(1—已支付比例一应扣留质保金率)6.动态调值公式的应用7.偏差分析投资偏差=已完工程计划投资-已完工程实际投资分析:结果v 0,表示投资超支;结果〉0,表示投资节约进度偏差=已完工程计划投资—拟完工程计划投资分析:结果v 0,表示进度拖延;结果>0,表示进度提前(二)案例详解1.教材典型案例教材第6 章案例P251 案例五教材第6章案例P256案例六教材第6 章案例P261 案例七教材第6章案例P282案例十三2.综合案例案例一】(2016 年真题)背景:某工程项目发包人与承包人签订了施工合同,工期5 个月。
工程结算练习题一、项目背景本练习题涉及的工程项目为一座高层住宅楼的建设。
该项目地处市中心,总建筑面积为1.5万平方米,共有30层,主要包括住宅单元、公共设施以及地下停车场等。
在设计方案确认后,需要进行工程结算,计算项目的总造价,并确保合理分配费用。
二、工程结算内容1. 劳务费根据施工总量和工程难度的不同,劳务费占总造价的比例有所差异。
在本项目中,按照合理的劳务费标准,将劳务费设置为总造价的30%。
2. 材料费材料费是工程项目中不可忽视的一项支出。
根据设计方案,项目所需材料包括钢筋、混凝土、砖瓦、油漆、管道等。
根据实际施工需要,在合理的质量和价格范围内,计算各类材料的费用,并将其加入总造价中。
3. 设备费在高层住宅楼的建设中,需要使用各类设备,如塔吊、起重机、电梯等。
这些设备的购置费用和使用成本需要纳入项目的总造价中。
4. 人工费除了劳务费外,还需要考虑工人在施工期间的生活费用,包括食宿、交通等,这些费用需要根据实际情况进行估算,并纳入工程结算中。
5. 管理费为了保证项目的顺利进行,需要雇佣项目管理人员,并支付他们的管理费用。
管理费的数额需要根据项目规模和难度进行合理的设定。
6. 其他费用在实际工程项目中,可能还会涉及一些其他费用,如建筑设计费、监理费、安全费等。
针对本项目,需要根据实际情况考虑是否存在其他费用,并根据合理的比例加入总造价中。
三、工程结算计算1. 各项费用合计通过将劳务费、材料费、设备费、人工费、管理费以及其他费用进行逐项计算,并相加得出各项费用的合计。
2. 费用调整考虑到项目中可能存在的风险和未知因素,需要对各项费用进行适当的调整。
在总费用的基础上,添加一定的风险预算和储备费用,以确保项目的顺利进行和后续维护。
3. 工程结算总额将各项费用合计与费用调整的结果相加,得出最终的工程结算总额。
四、结论通过对工程项目的结算计算,我们可以清晰地了解项目的总造价和费用分配情况。
这有助于项目管理人员进行合理的预算和决策,确保项目的顺利进行。

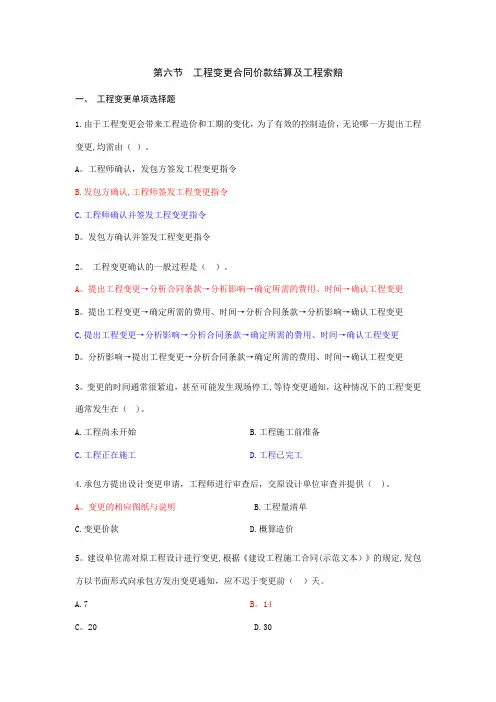

第六节工程变更合同价款结算及工程索赔一、工程变更单项选择题1.由于工程变更会带来工程造价和工期的变化,为了有效的控制造价,无论哪一方提出工程变更,均需由()。
A。
工程师确认,发包方签发工程变更指令B.发包方确认,工程师签发工程变更指令C.工程师确认并签发工程变更指令D。
发包方确认并签发工程变更指令2。
工程变更确认的一般过程是()。
A。
提出工程变更→分析合同条款→分析影响→确定所需的费用、时间→确认工程变更B。
提出工程变更→确定所需的费用、时间→分析合同条款→分析影响→确认工程变更C.提出工程变更→分析影响→分析合同条款→确定所需的费用、时间→确认工程变更D。
分析影响→提出工程变更→分析合同条款→确定所需的费用、时间→确认工程变更3。
变更的时间通常很紧迫,甚至可能发生现场停工,等待变更通知,这种情况下的工程变更通常发生在( )。
A.工程尚未开始B.工程施工前准备C.工程正在施工D.工程已完工4.承包方提出设计变更申请,工程师进行审查后,交原设计单位审查并提供( )。
A。
变更的相应图纸与说明 B.工程量清单C.变更价款D.概算造价5。
建设单位需对原工程设计进行变更,根据《建设工程施工合同(示范文本)》的规定,发包方以书面形式向承包方发出变更通知,应不迟于变更前()天。
A.7 B。
14C。
20 D.306.在厂房施工时,基础下出现流沙层,这种情况下的工程变更属于()。
A.设计变更B.施工条件变更C.进度计划变更D.工程项目变更7.承包商在施工中提出的合理化建议涉及设计图纸或施工组织设计的更改及对原材料、设备的换用,须经()同意.A。
发包方 B.工程师C.设计方 D。
工地负责人8.承包方提出变更价款后和调整合同价前完成的首要工作是()。
A。
发包方审查 B.工程师审查C。
发包方和承包方之间协商 D。
工程师和承包方之间协商9.工程师同意采用乙方的合理化建议,所发生的费用和获得的收益,( )。
A.发包方分担或分享 B。
第5 章工程结算1.关于工程变更的说法,正确的是(D)。
A.监理人要求承包人改变已批准的施工工艺或顺序不属于变更B.发包人通过变更取消某项工作从而转由他人实施不属于变更C.监理人要求承包人为完成工程需要追加的额外工作不属于变更D.承包人不能全面落实变更指令而扩大的损失由承包人承担2.清单计价的工程,若合同未做约定,当工程量的变化幅度在(A)以外,且影响分部分项工程费超过(C)时,其综合单价以及对应的措施费(如有)均应调整。
A.0%B.1%C.0.1%D.0.01%3.关于工程索赔的说法,正确的是(B)。
A.索赔是单向的B.监理人的指令有时会发生索赔C.发包人不可以通过冲账、扣留保金等实现索赔D.合同中默认的索赔不具有法律效力4.根据《建设工程工程量清单计价规范》(GB50500-2008),关于索赔的处理规定,说法正确的是(B)。
A.承包人超出规定的时限提出索赔将无权获得追加付款但工期可以延长B.具有连续影响的索赔事件承包人应递交中间索赔报告C.发包人收到索赔报告后一个月内不作答复则承包人视为该项索赔已被认可D.承包商在接受了竣工付款证书后至最终结清证书前仍有权提出施工期间的任何索赔5.根据《标准施工招标文件》中的合同条款,关于合理补偿承包人索赔的说法,正确的是(B)。
A.承包人遇到不利物质条件可进行利润索赔B.发生不可抗力只能进行工期索赔C.异常恶劣天气导致的停工通常可以进行费用索赔D.发包人原因引起的暂停施工只能进行工期索赔6.根据我国现行的关于工程预付款的规定,下列说法中正确的是(C)。
A.发包人应在合同签订后一个月内或开工前10 天内支付B.当约定需提交预付款保函时则保函的担保金额必须大于预付款金额C.发包人不按约定预付且经催促仍不按要求预付的,承包人可停止施工D.预付款是发包人为解决承包人在施工过程中的资金周转问题而提供的协助7.由于承包人的原因使工程未在约定的时间内竣工的,对原约定竣工日期后继续施工的工程进行价格调整时,涉及到原约定竣工日期价格指数与实际竣工日期价格指数,则调整价格差额计算应采用(D)。
一级造价师之建设工程计价练习题附带答案单选题(共20题)1. 关于进口设备原价的构成及其计算,下列说法中正确的是()。
A.进口设备原价是指进口设备的到岸价B.进口设备到岸价由离岸价和进口从属费构成C.关税完税价格由离岸价、国际运费、国际运输保险费组成D.关税不作为进口环节增值税计税价格的组成部分【答案】 C2. 按照世界银行有关规定进行的国际竞争性招标,在中标人确定后还应进行合同谈判。
下列主题中属于合同谈判内容的是()。
A.合同价格的优惠B.合同双方的权利和义务C.合同标的物数量增减引起的价格变化D.投标人承担技术规格书中没有规定的额外任务【答案】 C3. 根据《建设工程工程量清单计价规范》(GB50500-2013),一般不作为安全文明施工费计算基础的是()。
A.定额人工费B.定额人工费+定额材料费C.定额人工费+定额施工机具使用费D.定额人工费+定额材料费+定额施工机具使用费【答案】 B4. 工程造价指标测算中,各类造价数据的时间需求符合造价指标的时间要求。
下列造价数据的时间选取符合规定的是()A.投资估算采用投资估算书编制完成日期B.最高投标限价采用投标截止日期C.合同价采用合同签订日期D.结算价采用工程结算日期【答案】 A5. 某工程合同价款为800万元,于2007年7月签订合同并开工,2009年10月底竣工并按约定完成最终结清。
合同约定按工程造价指数调整法对工程价款进行动态结算。
根据当地造价站公布的造价指数,该类工程2007年7月和2008年8月、2009年9月的造价指数分别为113.15和117.60、128.60,则此工程价差调整额为()万元。
A.109.2B.228.8C.31.5D.140.8【答案】 A6. 某建设项目工程费用为2000万元,工程建设其他费用为800万元,已知基本预备费费率为10%,项目建设前期年限为1年,建设期3年,各年投资计划额为:第一年20%,第二年50%,第三年30%。
园林工程分章节习题和答案(工程预决算)《园林工程施工与预决算》园林工程预决算一、单选题1、园林工程的单位工程一般由各个(B)组成。
A、单项工程B、分部工程C、分项工程D、工序2、园林工程的分部工程一般由各个( C )组成。
A、单项工程B、单位工程C、分项工程D、工序3、物体有一定厚度而长宽不定时,采用( B )为计量单位。
A、mB、㎡C、m3D、t或㎏4、物体的长宽高变化不定时,采用( C )为计量单位。
A、mB、㎡C、m3D、t或㎏5、物体的断面形状一定而长度不定时,采用(A )为计量单位。
A、延长米B、㎡C、m3D、t或㎏6、预算定额项目表中,一般采用( C )的计量单位。
A、既定B、原有C、扩大D、缩小7、园林工程定额项目中人工以工日为单位,取( B )位小数。
A、1B、2C、3D、48、园林工程定额项目中机械以( C )台班为单位,取2位小数。
A、台B、班C、台班D、工日9、园林工程定额项目中钢材及钢筋以( D )为单位,取3位小数。
A、mB、m3C、gD、t10、园林工程定额项目中草皮一般以( C )为单位。
A、mB、㎡C、10㎡D、100㎡11、起挖或栽植裸根乔木,一般计算规格为( D ),可直接套用计算。
A、冠幅B、球径C、干高D、胸径12、起挖或栽植丛生竹类,一般设计规格为( C ),需要换算成根盘丛径计算。
A、冠幅B、球径C、高度D、胸径13、草坪、木本花卉、地被植物材料在运输、栽植过程中,合理损耗率为( C )。
A、1.5%B、2%C、4%D、10%14、建筑物各层平面布置中可直接为生产或生活使用的净面积的总和称为( A )。
A、使用面积B、结构面积C、结构面积D、建筑面积15、直接用在工程上的各项费用的总和属于(A)。
A、直接费B、间接费C、利润D、税金16、列入预算定额的直接从事工程施工的生产工人开支的各项费用之和称为(A)。
A、人工费B、直接费C、工程成本D、间接费17、施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销费用称为(B )。
工程计价总复习题一、单选题1.关于工程计价的方法,下列说法不正确的是()。
A.工程计价是工程价值的货币形式B.当一个建设项目还没有具体的图样和工程量清单时,常用分部组合计价法C.工程计价包括工程单价的确定和总价的计算D.工程计价的基本原理在于项目的分解与组合2.下列关于工程计价的说法中,正确的是( )。
A.工程计价包含计算工程量和套定额两个环节B.分部分项工程费=∑[基本构造单元工程量×相应单价]C.工程计价包括工程单价的确定和计算工程量D.工程计价中的工程单价仅指定额单价3.采用工程量清单计价方式招标时,对招标工程量清单的完整性和准确性负责的是( )。
A.编制招标文件的招标代理人B.编制清单的工程造价咨询人C.发布招标文件的招标人D.确定中标的投标人4.关于建筑安装工程费用中建筑业增值税的计算,下列说法中正确的是()。
A.当事人可以自主选择一般计税法或简易计税法计税B.一般计税法、简易计税法中的建筑业增值税税率均为9%C.采用简易计税法时,税前造价不包含增值税的进项税额D.采用一般计税法时,税前造价不包含增值税的进项税额5.关于工程造价的分部组合计价原理,下列说法正确的是()。
A.分部分项工程费=基本构造单元工程量×工料单价B.工料单价指人工、材料和施工机械台班单价C.基本构造单元是由分部工程适当组合形成D.工程总价是按规定程序和方法逐级汇总形成的工程造价6.有关联合试运转费的表述,说法错误的是( )。
A.试运转收入包括试运转期间的产品销售收入B.联合试运转费不包括在试运转中暴露出来的因施工原因或设备缺陷等发生的处理费用C.联合试运转费包括应由设备安装工程费用开支的调试及试车费用D.试运转支出包括试运转所需原材料、燃料及动力消耗的费用7.建设工程造价有两种含义,从业主的角度通常理解为()。
A.建设工程成交价格B.建筑安装工程费C. 建设工程总费用D.建设工程固定资产投资8.建设项目总投资是为完成工程项目建设并达到使用要求或生产条件,在建设期内预计或实际投入的全部费用,下列关于我国现行建设项目总投资的说法中正确的是()。
工程造价结课考核习题一、单项选择题1.工程造价管理是指()。
A、建设单位的造价管理B、施工企业的现场管理C、建设项目的全过程管理D、监理单位造价管理2.计算工料消耗和资金消耗的最基本构造要素是()。
A、单位工程B、分项工程C、分部工程D、工序。
3.单项工程是()的组成部分。
A、分部工程B、单位工程C、分项工程D、建设项目。
4.定额从广义上说是按一定标准规定的()。
A、额度B、价格C、方法D、法定价。
5.基价=()。
A、机械费B、人工费C、综合价D、人工费、机械费、材料费。
6.下列()损耗包括在材料预算价格中。
A、施工操作损耗B、材料加工损耗C、场内运输损耗D、场外运输损耗7.建筑面积按建筑物外墙勒脚以上()的外围水平面积计算。
A、结构B、建筑C、中心线D、轴线8.()不计算建筑面积。
A、单排柱车棚B、半地下室C、突出外墙的装饰物D、无围护结构挑阳台9.同一建筑物如结构,层数不同时,应()计算建筑面积。
A、按主体B、分别C、合并D、最大面积10.建筑面积包括使用面积、辅助面积和()。
A、居住面积B、结构面积C、有效面积D、生活或生产使用的净面积。
11.地下室、半地下室等出入口()。
A、不计算建筑面积,B、按其上口外墙中心线计算建筑面积C、高度超过2.2m的应计算建筑面积D、按其上口外墙外围水平面积计算。
12.建筑物内的门厅、大厅,其建筑面积按()计算。
A、按结构外围水平面积,B、不论其高度如何均按一层计算建筑面积,C、按自然层水平投影面积,D、门厅、大厅的净面积。
13.某工业厂房,外墙勒脚以上外围水平面积1519.2m2,外墙勒脚外围水平面积为1521.6m2,内有二层办公楼,每层办公楼外围面积300m2,其建筑面积为()。
A、1519.2m2B、1521.6m2C、1819.2m2D、2119.2m214.毛石、条石基础每边各增加工作面()。
A、20cmB、15cmC、10cmD、30cm。
15.基础钎探时按底层建筑面积()。
第四节工程价款结算一、单项选择题1.《建设工程工程量淸单计价规范》的规定,在具备施工条件的前提下,业主应在双方签订合同后的一个月内或不迟于约定的开工日期前的()天内预付工程款。
A.10B. 15C.7D. 142.根据《建设工程工程量淸单计价规范》的规左,包工包料工程的预付款按合同约左拨付, 原则按合同金额的()比例区间预付。
A.5%〜25%B. 10%〜25%C.5%〜30%D. 10%〜30%3.业主应该在介同约定的时间拨付约左金额的预付款。
如果业主不安约龙预付,承包商向业主发出要求预付的同志应在预付时间到期后的()天内发出。
A.7B. 10C.14D. 284.根据《建设工程价款结算暂行办法》规定,在具备施工条件的前提下,业主给承包商预付工程款应在双方签订合同后的()OA.半个月内B. 1个月内C. 1个半月内D.2个月内5.业主不按约左预付,承包商应在预付时间到期后按时向业主发出要求预付的通知,业主收到通知后仍不按要求预付,承包商可在发出通知()天后停止施工,业主承担违约责任。
A.7B. 10C. 14D. 286•在工程进度款结算于支付中,承包商提交的已完工程量而监理不予计量的是()。
A.因业主提出的设计变更而增加的工程量B.因承包商原因造成工程返工的工程呈C.因延期开工造成施工机械台班数量增加D.因地质原因需要加固处理增加的工程量7.合同双方应该在合同专用条款第26条中选泄两种结算方式中的一种,作为进度款的结算方式。
两种结算方式是按月结算于支付和()。
A.按季结算与支付B.按年结算与支付C.分段结算与支付D.目标结算与支付8.承包商应当按照合同约泄的方法和时间,向监理(业主)提交已完工程量的报告。
监理(业主)接到报告后()天内核实已完工程咼.如未及时核实完,则承包商报告中的工程量即视为被确认,作为工程价款支付的依据。
双方合同另有约定的,按合同执行。
A.7B. 10C. 14D. 289.在工程进度款结算过程中,除了对承包商超出设汁图纸范用而增加的工程量,监理不予计量之外,还包括()OA.因发包人原因造成返工的工程量B.因承包商原因造成返工的工程量C.因不可抗力造成返工的工程量D.因不利施工条件造成返工的工程量10•根据监理(业主)确认的工程量讣量结果,承包商向监理(业主)提出支付工程进度款申请,监理(业主)应在()天内向承包商支付工程进度款。
