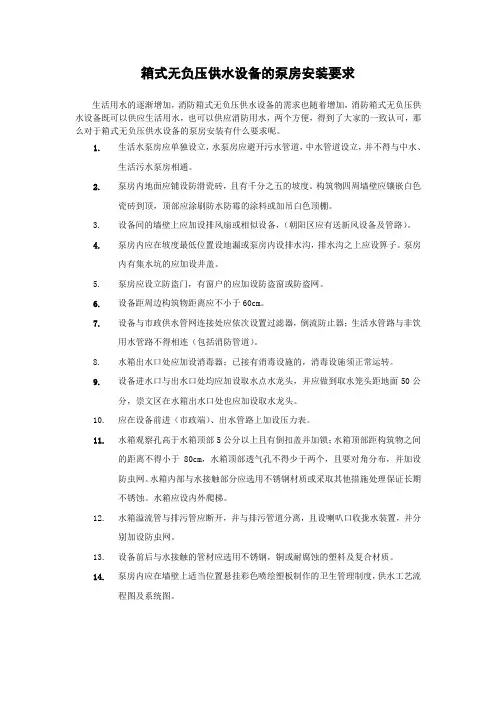

箱式无负压供水设备的泵房安装要求生活用水的逐渐增加,消防箱式无负压供水设备的需求也随着增加,消防箱式无负压供水设备既可以供应生活用水,也可以供应消防用水,两个方便,得到了大家的一致认可,那么对于箱式无负压供水设备的泵房安装有什么要求呢。
1.生活水泵房应单独设立,水泵房应避开污水管道,中水管道设立,并不得与中水、生活污水泵房相通。
2.泵房内地面应铺设防滑瓷砖,且有千分之五的坡度。
构筑物四周墙壁应镶嵌白色瓷砖到顶,顶部应涂刷防水防霉的涂料或加吊白色顶棚。
3.设备间的墙壁上应加设排风扇或相似设备,(朝阳区应有送新风设备及管路)。
4.泵房内应在坡度最低位置设地漏或泵房内设排水沟,排水沟之上应设箅子。
泵房内有集水坑的应加设井盖。
5.泵房应设立防盗门,有窗户的应加设防盗窗或防盗网。
6.设备距周边构筑物距离应不小于60cm。
7.设备与市政供水管网连接处应依次设置过滤器,倒流防止器;生活水管路与非饮用水管路不得相连(包括消防管道)。
8.水箱出水口处应加设消毒器;已接有消毒设施的,消毒设施须正常运转。
9.设备进水口与出水口处均应加设取水点水龙头,并应做到取水笼头距地面50公分,崇文区在水箱出水口处也应加设取水龙头。
10.应在设备前进(市政端)、出水管路上加设压力表。
11.水箱观察孔高于水箱顶部5公分以上且有倒扣盖并加锁;水箱顶部距构筑物之间的距离不得小于80cm,水箱顶部透气孔不得少于两个,且要对角分布,并加设防虫网。
水箱内部与水接触部分应选用不锈钢材质或采取其他措施处理保证长期不锈蚀。
水箱应设内外爬梯。
12.水箱溢流管与排污管应断开,并与排污管道分离,且设喇叭口收拢水装置,并分别加设防虫网。
13.设备前后与水接触的管材应选用不锈钢,铜或耐腐蚀的塑料及复合材质。
14.泵房内应在墙壁上适当位置悬挂彩色喷绘塑板制作的卫生管理制度,供水工艺流程图及系统图。
无负压供水设备与水箱水塔供水优缺点概述无负压供水设备是一种新型的节能供水设备,设备系运用当今最先进的PIC电脑控制技术,将变频调速器与电机水泵组合而成的机电一体化高科技节能供水装置。
无负压供水设备以水泵出水端水压(或用户用水流量)为设定参数,通过PIC自动控制变频器的输出频率从而调节水泵电机的转速,实现用户管网水压的闭环调节,使供水系统自动恒压稳于设定的压力值。
一、无负压供水设备施工方案工作原理根据实际使用要求,先设定给水压力值,压力传感器监测管网压力,并转为电信号送至可编程PIC控制器,经分析处理,将信号传至变频器来控制水泵运行,当用水量增加时,其输出的电压及频率升高,水泵转数升高,出水量增加,当用水量减小时,水泵转数降低,减少出水量,使管网压力维持设定压力值,,在多台泵运行时,逐机软启动,由变频转工频至压力流量满足为止,实现了水泵的循环控制,当夜间停止用水时,可通过附泵来维持工作,并配有稳压隔膜罐,保持管网压力稳定,供水泵可以停机保压。
二、无负压供水设备施工方案产品六大优点:(1)高效节能:充分利用市政水源本身具有的压力热能,差多少补多少,切实有效地、最大限度地发挥了变频调速的节能效果。
(2)洁净卫生:构成连续密闭的增压供水方式,完全保持了市政水源的国家水质卫生标准,从根本上避免了增压系统造成的水质标准降低和各种水源污染问题。
(3)杜绝浪费:不仅淘汰了高位水箱,还彻底地取消了地面(地下)水池水箱,完全杜绝了水箱溢流,定期清洗造成的水源浪费。
(4)运行噪声低:系列产品采用全变频调整方案时,大部分时间特别在夜间处于低噪声运行工况。
(5)设计了全密闭的、兼有缓冲作用和动态补偿作用的水源箱罐,与目前市场所谓无负压罐相比,更具有实际意义,并使控制系统得以简化。
(6)该系列产品控制系统充分总结了国内外变频给水设备的设计制造经验,采用规范通用的控制系统技术方案,可换用任意厂商的变频器、调节器、PLC和其他元器件,调试维修特别方便,为产品的终身售后服务奠定了良好基础,不会因技术进步而导致售后服务问题。
供水设备安装过程及注意事项
你知道供水设备安装的注意事项和使用方法吗?这里长沙中崛向大家透露管网叠压供水设备安装的详细步骤和一些小窍门,避免出现一些遗漏差错。
安装过程:
1、将设备控制柜水平安放在水泥基础上,并用膨胀螺丝固定好;
2、找好进水口、出水口;
3、将自来水管引入到设备进水口,设备进水口法兰前端请顺序安装阀门,过滤器;
4、将用户出水管引入到设备出水口,设备出水口法兰前端请安装阀门,扰性街头;
5、将三相四线电引入到控制柜电源接线端,电源线大小根据设备总功率来定;
6、将每台水泵线经穿线管引入到控制柜底下电接线接线处;
7、进水压力检测三芯线,引入到控制柜底下信号端,检测进水压力;
8、出水压力检测三芯线,引入到控制柜底下信号端,检测出水压力;
9、缺水保护检测三芯线,引入到控制柜底下信号端,缺水保护;
注意事项:
1、信号线与动力线必须分别放置在不同的金属管道,必须分开走线;
2、电机电缆应独立于其他电缆走线,尽量避免与其他电缆平行走线,其最小距离5cm;
3、电缆玻璃线要尽可能短,同时对剥离线以后的屏蔽层要用绝缘胶布包起来,以防止屏蔽线与其他设备接触引入干扰。
无负压供水设备的安装包括哪些方面?背景介绍在传统的供水系统中,由于水塔的高度限制,水只能流向该高度以下的区域。
这给高层建筑或较高区域的用户带来了供水压力不足或无法供水的问题。
为了解决这一问题,无负压供水设备应运而生。
无负压供水设备工作时将水从管道转移到水箱,从而实现对较高区域的供水。
下面将介绍无负压供水设备的安装包括哪些方面,为用户安装提供帮助。
安装位置无负压供水设备是安装在水箱上方,最好选择室内空气流通的地区进行安装,同时具有良好的密封性和防水性能。
需要注意的是,设备的安装位置和周围环境应与维护人员操作方便。
安装流程1.安装负压调节阀负压调节阀的作用是保证供水系统处于负压状态,从而避免管道出现漏水隐患。
负压调节阀可以安装在水箱、水泵或管道的任何位置上。
需要注意的是,负压调节阀材料和规格应符合相关国家标准。
2.安装水箱水箱是无负压供水设备的关键部分,它承担着储存和供应给水系统所需的水量的任务。
在进行水箱的安装前,需要按照建筑设计方案进行施工。
安装水箱时,应选择稳固的位置,并使用适当的安装工具进行固定。
3.安装水泵水泵是将水箱内的水通过管道输送到需要水的地方的设备。
为了保证供水系统的正常运行,水泵应按照相应的规格进行选择和配置。
在安装水泵前,应进行测试以确保设备的正常运行。
4.安装管道管道是无负压供水设备的输水管道,它负责将水从水箱输送到需要水的地方。
在进行管道布置时,应根据使用需求进行规划设计,并确保使用的管道材料符合建筑规定和国家标准。
安装技术1.确定安装位置在进行安装的过程中,需要对安装位置进行精确测量,以防位置偏差引发漏水等问题,并确保设备的安全和稳定性。
2.检测密封性在进行设备安装前,应进行密封性的检测,以确保防水效果良好。
应该注意的是,在安装过程中,需要特别关注所有接口和工艺管道,以避免出现漏水问题。
3.清洗管道在安装设备之前,应清洗所有接口和管道,避免污物和灰尘进入供水系统并影响水质。
无负压供水设备的安装注意事项和适用范围无负压供水设备的安装注意事项:1.调试前应该具备条件:控制柜应安装在活洁、干燥、无滴水的场合,且无腐蚀性或导电性粉尘(保护等级2,应做好各种防护工作。
电源进线要求为三相五线制,电压要求:380V( 土0%,进入电控柜的方式为下进线制,零线、PE线分别压在零线绝缘端子、接地铜排上;三根相线接到上端的总空开上,要求压接铜接头、涮锡处理,要求固定牢靠。
电气布线穿管必须在预制地面前,按厂家或设计单位的穿管图铺设穿线套管,钢管必须高出预制地面一定距离并套丝,接好电机线,信号线需调试人员指导安装。
管道对接设备前一定要冲洗,调试前一定要备足水源,水泵不能空载调试,否则损坏设备。
使用临时电源调试时,现场一定砸接地极,接好地线,更换正式电源时需调手动正反转。
2.运行中注意的问题:控制柜应垂直放置,平■稳安放在控制柜基础或槽钢底座上。
先把电控柜内主开关合闸,再将控制电源单极开关合上后,才能进行设备的手动和自动操作。
设备正在运行时,严禁操作自动/手动”转换开关。
只有设备完全停止时,方可操作此开关。
采用自耦降压启动的设备,严禁频繁启动,否则有可能造成设备损坏。
变频柜和控制柜壳体要可靠接地不要带电操作大功率变频器,在切断电源之后,应等待5分钟,待中间电路电容放电完毕再对变频器、电机或电缆进行操作(最好等变频器电源指示灯灭后3分钟。
必须由专业人员对设备进行检修和维护。
设备在检修时,应将控制柜进线电源切断。
要定期活理电控柜中的灰尘,保持电控柜的活洁。
不定期检查电控柜中的接地螺丝,确保接线可靠。
消防供水设备必须将面板上的手动/自动”主令开关打自动位置,以便设备自动对消防进行巡检,并在接到消防信号时能自动启动消防泵。
3.出现异常现象应注意的问题:设备具有全自动运行的功能,如果出现报警故障不能自动时,应急用水可采取手动,时间不宜过长(并有人现场监视压力,等厂家维修人员到场处理。
没有经过专业培训的人员请勿自行维修,否则可能造成严重的后果。
无负压供水设备标准1总则1.0.1为使管网叠压(无负压)供水技术在工程设计、施工及验收中,做到技术先进、经济合理、安全卫生、维护方便、确保质量,制定本规程。
1.0.2本规程适用于新建、扩建或改建的城镇企事业单位和居民区采用管网叠压(无负压)供水技术的生活给水工程。
管网叠压(无负压)供水技术如用于工业生产、消防等给水工程时,还应参照现行有关规范或规定执行。
1.0.3本规程不适用于可能对公共供水管网会造成有毒污染的相关行业(医院、医药、化工、核工业等)的管网叠压(无负压)供水工程。
1.0.4管网叠压(无负压)供水设计与城市供水总体规划的要求协调一致,并应根据工程的具体情况,进行必要规则和试验,做到因地制宜,力求稳妥,统一管理,确保安全。
1.0.5水泵直接从室外给水管网吸水供水装臵应符合《管网叠压供水设备》CJ/TXXX的规定。
1.0.6管网叠压(无负压)供水设计、施工及验收,除执行本规程外,还应符合国家现行的有关标准、规范的要求.2术语2.0.1管网叠压(无负压)供水由水泵叠加市政供水管网水压,直接从市政供水管网中取水增压的供水方式.2.0.2管网叠压(无负压)供水设备由防污隔断单元、变频加压单元、压力补偿单元、压力变送器、微机控制单元和管路系统等组成,并在市政供水管网允许的条件下,通过变频水泵运行或非运行时间均能自动、连续地向给水管网供水的设备。
4管网叠压供水设备4.1一般规定4〃1〃1用于管网叠压供水的供水设备应结构合理、占地面积小:节能、自动化程度高、管理操作简便、运行安全可靠、安装方便、易于维护。
4〃1.2管网叠压(无负压)供水设备的性能、材质和卫生要求等,应满足当地行政主管部门及供水企业对供水水质、管网安全、用水管理、生产调度等方面的要求。
4.1.3管网叠压(无负压)供水设备按结构形式可分为:l室外整体式;2室内整体式;3室内分体式。
4.1.4管网叠压供水设备按有无调节装臵可分为:1水箱调节:2气压水罐调节;3无水箱,亦无气压水罐调节。
无负压成套供水设备安装方法1、无负压成套供水设备妥善出库运至现场。
在运输过程中,要注意成品保护,避免罐体的变形和管路受到挤压。
2、设备就位,按图纸要求定位中心和标高。
3、泵水平度初次测量在主轴外露部分或在水平出口法兰面上,或在垂直进出口法兰面上测铅垂度,允许偏差≤0.1mm/m。
4、初找平后对预留地脚螺栓孔进行灌浆。
灌浆材料采用设计标号的细石混凝土,如设计没明确标识则采用比灌浆材料高一等级无收缩细石混凝土。
5、初找平后对预留地脚螺栓孔进行灌浆。
灌浆材料采用设计标号的细石混凝土,如设计没明确则采用比基础材料高一等级无收缩细石混凝土。
6、地脚螺栓孔中的混凝土强度达到80%后,按初找平方法对泵进行精找平,拧紧地脚螺栓,测量出中心、标高、水平度值为最终记录。
偏差应符合图纸要求或安装规范要求。
纵向安装水平偏差不应大于0.1/1000mm,横向安装水平偏差不应大于0.2/1000mm。
两轴的同心度在0.05mm以内,两半联轴器的平行度在0.05mm以内。
7、点焊垫铁,二次灌浆。
8、在二次灌浆混凝土强度满足设计要求后,在配管前进行靠背轮对中。
9、测量靠背轮间距。
10、对中方法,两点对中法。
主要检查径向及轴向偏差。
两轴的同心度在0.05mm以内,两半联轴器的平行度在0.05mm以内。
11、在原有系统出水主管路上设置三通阀,确保新设备调试合格正常使用后断开原有设备联接12、阀门安装时,应按安装说明书进行安装,重量大的蝶阀,应设置牢固的基础。
蝶阀的蝶板安装于管道的直径方向。
13、不锈钢管道安装时,应采用不锈钢专用砂轮片切割;14、水泵安装前检査管口保护物和堵盖完好无损。
水泵联接管道的内部和管端清洗干净,管中无杂物,密封面和螺纹不损伤,管道设置支架,连接法兰端面平行。
水泵与管道连接后,复检水泵的精度,发现偏差及时调整管道,水泵与管道连接后,不在管道上进行焊接或气割,确因需要拆下管道或采取必要措施,以防杂物进入水泵。
15、开关柜及控制柜的强电和弱电安装时,应分别成束分开排列,用于静态保护、控制回路的电缆采用屏蔽型。
无负压供水设备安装调试文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-一、调试前应具备的条件:1、控制柜应安装在清洁、干燥、无滴水、无腐蚀性、无导电性粉尘的场合。
2、电源进线三相五线制,电压要求:380V±10%,进入电控柜的方式一般应采用下进线制,零线、地线分别压在零线绝缘端子、接地铜排上。
要求接线牢固可靠。
3、穿线管应在预制地面时,按厂家或设计单位的穿线图预埋,钢管必须按图纸要求高出预制地面并套丝及穿钢带线。
(该图与正文无关,为长沙奔宇机电广告展示,如对本产品有购买、代理意向,可添加图片上QQ或拨打电话,欢迎来厂参观)4、供水管道内的杂质杂物必须冲洗干净才能与设备对接,设备充满水后方准调试,水泵不能空载调试,否则会造成水泵损坏。
5、使用临时电源调试时。
现场要砸接地极。
接好地线,更换正式电源后确保水泵旋转方向正确。
二、无负压供水设备主要技术指标:1、供水指标管网压力输入范围:0.05mpa~0.6mpa;二次供水压力范围:0.3mpa~2.0mpa;二次供水流量范围:2m3/h~1000m3/h;二次供水水质:与自来水管网水质相同;二次供水压力稳定度:设定压力值的±1%;真空清除响应时间:不大于100ms;水量调蓄时间:不大于3分钟(用户可选);掉电后维持供水时间:不小于30分钟(用户可选)系统供水效率:40%~80%以上(与水泵效率和管网供水压力有关);压力缓冲滞后时间:不大于100ms.2、电器指标输入电压范围:三相380V±15%,50/60Hz;输入功率范围:1kw~75kw;电压谐波:不大于5%;备用电源:DC输入220V,AC输出三相电压380V±5%,输出功率1kw~75kw.3、环境指标环境温度:-10℃~65℃;环境温度:60℃~85℃,无结露;介质温度:5℃~60℃;噪音指数:最大65db;海拔高度:4500m;卫生标准:与水接触部分达到食品级标准。
ZWX(I)箱式无负压供水设备功能特点1、无负压系统与市政管网直联取水加压运行不会造成市政自来水管网负压。
2、置压通过调节许可压力控制阀可设置市政自来水管网许可吸水压力。
3、借压(或叠压)超过许可吸水压力和流量时可在自来水管网压力基础上增压。
与从普通蓄水池吸水相比运行时可减少水泵台数或(和)降低转速达到节能目的。
4、变频恒压设备实时通过传感器检测出口压力,将检测值和设定值进行比较运算,确定电机及水泵投入台套数和变频器输出频率(反应到电机及水泵为转速)以追贴用水曲线实现恒压。
5、无噪音采用现代设计理念,充分考虑现代人对环境的要求,选用静音专用变频器,运用了消音设计手段,故系统能超静音运行。
6、停电不断水供电线路停电时,系统通过BY PASS等手段实现停电不断水,即停电时系统自动切换为市政自来水压力供水。
7、高度自动化系统能实现全自动控制,具有手动,自动切换、主副泵定时轮换、压力调整、恒压、高低电压保护、欠相保护、漏电保护、过载保护、过热保护、缺水保护、漏水检测补偿、不用水停车、瞬间跳闸保护等功能。
另可根据用户需求配置人机界面,可视化远程调整、监测和维护。
ZWX(I)箱式无负压供水设备供水系统概述ZWX(I)箱式无负压供水设备交流电机变频驱动是我国近几年来发展较快的高新技术,这种变频技术主要应用于变负荷的水泵和风机,它比用阀门、节流孔来调节流量要节省很多的能源,这种技术的应用,正符合国家的节能产品推广计划。
根据流体力学的基本原理,当水泵变频调速替代阀门进行流量调节时,节能效果十分显著。
因为水泵的流量与转速成正比;压力与转速的平方成正比;轴功率与转速的三次方成正比。
所以水泵采用变频调速时,节能效果与调节阀门相比,可省电40-50%。
据统计,常规水泵大部分时间在额定负荷下运行工作。
特别是自来水厂和居民小区的生活给水泵,设计时均按最大用水负荷选泵,而每天24小时用水负荷变化很大,在夜间用水负荷更低。
随着空调、淋浴设施进入家庭,进一步加大了用水的波峰与波谷的差值。
箱式无负压叠压生活给水设备安装、保养注意事项一、案例工程箱式无负压变频供水设备由下列设备组成:现在就无负压变频供水设备的安装、保养注意事项及优点进行阐述:案例工程生活恒压变频设备采用箱式无负压式供水。
此产品是一种全新一体化供水设备,是在无负压变频供水和变频供水的基础上开发研制的,吸取了无负压叠加变频供水和变频供水设备的优点,有效利用了无负压叠加自来水压力功能和水箱蓄水调节恒压供水功能,(无负压叠加自来水压力功能原理:利用密封罐体内高压气水压力达到供水目的。
具体工作顺序是由水泵将水通过逆止阀压入罐体,使罐内气体受到压缩,压力逐渐增大。
当压力达到指定上限时远程控制压力表通过控制柜使泵机自动停止。
设备中的水压高于外界管网压力,自动送水至供水管网。
当罐体内水位下降,罐内气体膨涨压力减小到指定的下限位置时,电接点压力表通过控制柜使水泵重新启动。
如此反复,使设备不停供水。
当罐内气体不足时,补气阀可自动补气。
),水箱蓄水是为了市政管网停水时补水作用。
二、生活恒压变频设备安装使用及保养1、安装前应仔细检查泵体内有无硬质物,以免运行时损坏叶轮和泵体。
2、安装时管路重量不允许加在泵上,以免使泵变形,影响正常运行。
3、拧紧地脚螺栓,以免起动时振动对泵性能产生影响。
4、在泵的进、出口管路上安装调节阀,在泵出口附近安装远程压力表,以控制泵在额定工况内运行,确保泵的正常使用。
5、排出管路杂物,如装逆止阀应装在闸阀的后面。
6、泵的安装方式分为硬性联接安装,安装牢固,垫片绝不能缺少。
7、生活恒压变频设备安装在地下二层通风良好、灰尘少、不潮湿的场地,环境湿度为5℃-40℃,环境良好。
8、为方便设备安装、保养、设备四周留了1米空间,人孔处应保留1.5米空间,四周地面设排水沟。
9、生活恒压变频设备安装在用砼浇注罐体支承座。
基座在主体施工时已经固化,吊装罐体及变频设备并放稳,安装时用水平尺把槽钢基础安装水平,误差控制在1mm,保证变频设备运行时良好,随后安装附件,接通电源。
无负压供水设备安装调试Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】一、调试前应具备的条件:1、控制柜应安装在清洁、干燥、无滴水、无腐蚀性、无导电性粉尘的场合。
2、电源进线三相五线制,电压要求:380V±10%,进入电控柜的方式一般应采用下进线制,零线、地线分别压在零线绝缘端子、接地铜排上。
要求接线牢固可靠。
3、穿线管应在预制地面时,按厂家或设计单位的穿线图预埋,钢管必须按图纸要求高出预制地面并套丝及穿钢带线。
(该图与正文无关,为长沙奔宇机电广告展示,如对本产品有购买、代理意向,可添加图片上QQ或拨打电话,欢迎来厂参观)4、供水管道内的杂质杂物必须冲洗干净才能与设备对接,设备充满水后方准调试,水泵不能空载调试,否则会造成水泵损坏。
5、使用临时电源调试时。
现场要砸接地极。
接好地线,更换正式电源后确保水泵旋转方向正确。
二、无负压供水设备主要技术指标:1、供水指标管网压力输入范围:0.05mpa~0.6mpa;二次供水压力范围:0.3mpa~2.0mpa;二次供水流量范围:2m3/h~1000m3/h;二次供水水质:与自来水管网水质相同;二次供水压力稳定度:设定压力值的±1%;真空清除响应时间:不大于100ms;水量调蓄时间:不大于3分钟(用户可选);掉电后维持供水时间:不小于30分钟(用户可选)系统供水效率:40%~80%以上(与水泵效率和管网供水压力有关);压力缓冲滞后时间:不大于100ms.2、电器指标输入电压范围:三相380V±15%,50/60Hz;输入功率范围:1kw~75kw;电压谐波:不大于5%;备用电源:DC输入220V,AC输出三相电压380V±5%,输出功率1kw~75kw.3、环境指标环境温度:-10℃~65℃;环境温度:60℃~85℃,无结露;介质温度:5℃~60℃;噪音指数:最大65db;海拔高度:4500m;卫生标准:与水接触部分达到食品级标准。
无负压供水设备施工方案1. 引言在城市供水系统中,无负压供水设备是一个重要的组成部分。
它能够有效地提高供水系统的稳定性和可靠性,减少供水中的气泡和水锤现象,并有效地改善供水的质量。
本文将介绍无负压供水设备的施工方案。
2. 设备选型在施工之前,首先需要进行无负压供水设备的选型工作。
根据供水系统的规模和需求,选择合适的设备型号和规格。
同时,要考虑设备的质量和性能,并与供水系统的其他组成部分相匹配。
3. 施工准备在正式施工之前,需要进行一系列的准备工作。
包括:- 设备安装位置的确定:根据供水系统的实际情况,确定无负压供水设备的安装位置,并确保其与其他设备和管道的连接顺畅。
- 施工工具和材料的准备:准备好需要使用的工具和材料,包括手工工具、电动工具、管道材料等。
- 施工方案的编制:根据供水系统的结构和要求,编制详细的施工方案,包括施工步骤和安全要求等。
4. 施工步骤无负压供水设备的施工步骤包括: 1. 设备安装:根据施工方案,将无负压供水设备按照要求安装到预定位置。
确保设备与其他管道和设备的连接紧密,并且无泄漏现象。
2. 管道连接:根据设备的要求,将供水管道与无负压供水设备进行连接。
采用合适的连接方式,确保连接紧密且无泄漏。
3. 电气接线:对于电动设备,需要进行电气接线工作。
根据设备的电气要求,进行正确的接线操作,并进行必要的绝缘处理。
4. 设备调试:安装完成后,对无负压供水设备进行必要的调试工作。
检查设备的运行状态,确保其正常工作并达到设计要求。
5. 安全测试:完成调试后,进行安全测试。
测试设备的安全性能,包括漏电保护、过载保护等。
确保设备的安全运行。
6. 施工记录和验收:在施工全过程中,要进行详细的记录和备份,包括施工步骤,施工日期,设备规格等信息。
施工完成后,进行验收,并填写相应的验收报告。
5. 安全措施在无负压供水设备的施工过程中,要注意安全措施的落实,包括: - 严格执行施工方案,确保施工各项操作的顺序和安全性。
无负压供水设备施工方案目录一、工程概况2二、供水方式2三、设计原则2四、设计依据2五、设备选型3六、自动化系统控制方案5七、改造工程概况6八、施工顺序7九、施工进度计划8十、施工方法及工艺要求9十一、主要施工管理计划10十二、质量管理计划10十三、安全管理计划11十四、环境管理计划12十五、施工技术要求13一、工程概况工程中生活给水水源均由市政自来水给水管网供给,且水质符合国家《生活饮用水卫生标准》要求。
生活加压区用水点:酒店式公寓;二、供水方式生活供水方式为:市政自来水| MC陋无负压供水设备用水点——>三、设计原则1、设计体现技术先进、使用安全可靠、造价经济合理、施工简便的方针。
2、结合本项目中的实际运行情况,制定合理的控制方案,在系统功能、性能指标、经济指标、可靠性要求等综合数据上达到工艺要求,追求最佳的性能价格比。
3、系统具有手动、自动两种工作方式下的启停泵组功能,系统内不同水泵均能实现交替运行且能够互为备用。
4、系统的设计便于检修、维护,系统具有完善的故障自诊断功能。
5、自动化性能好,操作控制灵活方便,界面友好直观。
6、配置高档,工艺先进。
四、设计依据1、该工程的基本资料2、《无负压给水设备》无负压行业标准3、《无负压管网增压稳流给水设备》无负压国家标准4、《建筑给水排水设计规范》5、《高层建筑给水排水设计手册》6、《泵站设计规范》7、《给水排水设计手册》第2册五、设备选型项目方案选型设计说明A、设计依据(1)《建筑给水排水设计规范》(2)《给水排水设计手册》第2册(3)《泵站设计规范》(4)《给水管网系统理论与分析》(5)《无负压增压稳流给水设备》B、设备清单工程中生活给水水源均由市政自来水给水管网供给,且水质符合国家《生活饮用水卫生标准》要求。
建筑情况:项目为12层酒店式公寓,直供区部分最高-3-4层由市政管网直接供给,5层以上为加压设备供水。
安装无负压供水设备一套,对中高区供水。
无负压供水装置工作原理:无负压供水装置投入使用,自来水管网的水进入供水罐,罐内空气从真空消除器排除,待水充满后,真空消除器自动关闭。
当自来水管网压力能够满足用水要求时,系统由旁通止回阀向用水管网直接供水;当自来水管网压力不能满足用水需求时,系统压力信号由远传压力表反馈给变频控制器,水泵运行,并根据用水量的大小自动调节转速恒压供水,若运转水泵达到工频转速时,则启动另一台水泵变频运转。
水泵供水时,若自来水管网的水量大于水泵流量,系统保持正常供水;用水高峰时,若自来水管网的水量小于水泵流量时,供水罐内的水作为补充水源仍能正常供水,此时,空气由真空消除器进入供水罐,罐内真空遭到破坏,确保了自来水管网不产生负压,用水高峰过后,系统又恢复到正常供水状态。
当自来水管网停水,造成供水罐液位不断下降,液位将信号反馈给变频控制器,水泵自动停机,以保护水泵机组,供水罐可以储存并释放能量,避免了水泵频繁启动。
我国采用的楼宇无负压供水装置大致经历了四个阶段:(绵绵)无负压供水装置第一阶段是采用“储水池+水泵+高位水箱”的方法,市政来水进入储水池,然后由水泵加压后送至高位水箱,由高位水箱向用户供水,蓄水池起到高峰用水时调节作用;无负压供水装置第二阶段是采用“储水池+水泵+压力罐”的方法,市政来水进入储水池,然后由水泵加压后送至压力罐,由压力罐向用户供水,蓄水池起到高峰用水时调节作用;无负压供水装置第三阶段采用“储水池+恒压变频供水系统”的方法,设定了系统的供水压力后,在控制的作用下,水泵的转速和投入运行的水泵数量随供水量的变化而改变,输出压力的恒定,一定程度上节省了电耗。
无负压供水装置第四阶段管网叠压(无负压)供水时代,设备直接连接在市政来水管网上,不需要修储水池,充分利用了市政来水管网的压力,设备具有高效节能、环保无二次污染、自动化程度高、易维修等特性,逐步成为现代建筑的理性的供水方式。
以上是供应无负压稳压增压水箱,无负压稳压水箱,让您找到家的感觉的详细信息,由长沙供水设备有限公司自行提供,如果您对供应无负压稳压增压水箱,无负压稳压水箱,让您找到家的感觉的信息有什么疑问,请与该公司进行进一步联系,获取供应无负压稳压增压水箱,无负压稳压水箱,让您找到家的感觉的更多信息。
无负压供水设备是现在常用的二次供水设备之一,其配置有:水泵机组、稳流罐与真空抑制器、变频控制柜、气压罐等。
为了确保无负压供水设备的稳定使用,我们在进行使用前,需要对它的安装进行严格的要求,只有这样才能保证后期的使用,在安装的过程中,其实有很多的技巧需要我们去摸索,只有这样,才能保证产品能够正常的工作。
具体是:1)无负压供水设备的气压罐,其容积、气压、水位及工作压力应符合设计要求。
2)设备上的使用阀、压力表等的安装应符合产品使用说明书的要求。
3)设备安装位置、进水管及出水管方向应符合设计要求;安装时其四周应设检修通道,其宽度不应小于0.7m,消防气压给水设备顶部至楼板或梁底的距离不得小于1.0m。
4)设备到现场须拆箱清点。
安装就位须找平、灌浆。
管路连接与电控接线须对照图纸,核对无误。
5)设备安装完后,须对设备调试与试运转。
包括水泵的启停控制,各个阀
门的开关,以及设备清洗、充水后的试运转。
无负压供水设备在安装过程中,可能会出现一些瓶颈期,不过不要着急,看仔细其阅读说明,按照步骤一步一步来操作,如果实在有不懂的,可以请教相关人员。
具体是河南上田泵业有限公司。
我们专注于消防系统、污水系统、循环系统、二次供水系统和控制系统等民用建筑用泵及其成套设备的研发与生产,已成功开发多个系列,能满足不同用户的需求。
无负压供水设备设备安全操作规定1. 引言无负压供水设备是一种新型自动调节水压设备,广泛应用于高层建筑、商业中心、医院、学校等公共场所的供水系统中,能够有效解决供水系统中的问题,提高供水质量和供水效率。
为了确保设备安全运行,保护供水系统安全,我们制定了以下的无负压供水设备设备安全操作规定。
2. 设备安装准备在进行无负压供水设备的安装前,需要确保以下几点:2.1 设备安装位置无负压供水设备应安装在干净、通风良好的室内环境中,离地面不低于2m,不能暴露在阳光下。
同时需要保持设备周围的空间充足,灰尘总数量不得超过每立方米100mg。
2.2 设备电源设备电源应使用符合国家安全标准的电源,并确保供电电源的接地可靠。
2.3 环境要求设备安装环境需要无震动、无明火、无腐蚀性气体和易燃易爆气体等危险物质,同时禁止吸烟和使用明火。
3. 设备操作3.1 开机前操作在开机前,需要先检查设备的各项参数是否正常,如电源、水泵、调压器等是否正常,以及各个传感器检测的数值是否正确。
若数值异常,需及时停机检修,否则会影响设备的正常运行。
3.2 设备调整需要根据实际情况,合理调整设备的工作参数,如水泵启停压力、输出压力等,及时对设备进行检查和维护,并对设备进行定期巡检和保养。
3.3 关机操作在关机前,需要先关闭水泵,然后将设备切断电源,同时需要关闭设备周围的阀门和水管。
4. 安全注意事项4.1 不得私自拆卸设备任何人员都不得擅自拆卸、维修或更换设备零部件,并保持设备的完好性能。
4.2 禁止随意改变接线方式除技术人员外,任何人员都不得随意改变电器线路和接线方式,以免引起安全事故。
4.3 不得轻易增加负载设备设置电路负荷时,不可随便增加负载,需要根据实际需要合理调整电路,并在技术人员指导下进行操作。
4.4 定期维护和检查定期维护和检查是确保设备正常运行的重要保证,需要定期对设备进行巡检和保养,定期更换设备的滤网等易损件。
5. 处理应急情况在设备出现异常情况时,需要及时采取应急措施,避免事故扩大化。
中崛无负压供水设备,立志打造世界品牌。
为中华崛起,铸世界品牌,为中部崛起,树标杆企业!客户问题,从我中绝,速度改变世界!无负压供水设备介绍无负压供水设备是集微电子技术、自动控制技术及多项现代建筑为一体的新技术,是在绿色环保、节能的时代潮流中出现的一颗新星,此产品已被列入国家十一五规划推广项目,经过了几年的实践,该产品正朝着集约化、系统化、标准化方向发展。
一、无负压供水设备的发展阶段我国采用的楼宇给水增压系统即无负压供水设备大致经历了四个阶段:第一阶段是采用“储水池+水泵+高位水箱”的方法,市政来水进入储水池,然后由水泵加压后送至高位水箱,由高位水箱向用户供水,蓄水池起到高峰用水时调节作用;第二阶段是采用“储水池+水泵+压力罐”的方法,市政来水进入储水池,然后由水泵加压后送至压力罐,由压力罐向用户供水,蓄水池起到高峰用水时调节作用;第三阶段采用“储水池+恒压变频供水系统”的方法,设定了系统的供水压力后,在控制的作用下,水泵的转速和投入运行的水泵数量随供水量的变化而改变,输出压力的恒定,一定程度上节省了电耗。
第四阶段管网叠压(无负压)供水时代,设备直接连接在市政来水管网上,不需要修储水池,充分利用了市政来水管网的压力,设备具有高效节能、环保无二次污染、自动化程度高、易维修等特性,逐步成为现代建筑的理性的供水方式。
二、无负压供水设备系统原理智能型管网接力升压(无负压)设备可根据用户需求设定用户供水压力,如果管网供水压力高于设定压力时,水泵机组处于停机状态,自来水可通过连通管路直接对用户供水。
当市政管网供水压力低于设定压力时,设备自动进人接力升压工作状态,机组通过压力传感器,水泵及恒压变频控制柜组成闭环控制系统,随着用水量的变化,不断调整水泵转速及投入运行的水泵台数,以保持供水压力恒定。
流量调节器是密封容器,在供水管网能满足供水要求时,此无负压供水设备作为供水管网与供水设备之间的缓冲装置,以消除水泵机组对管网的脉动影响。
如何安装无负压供水设备?无负压供水设备的安装都是由厂家直接装好的然后成套发给用户的,而用户只需将无负压供水设备进出水口与外部管网相连接就行。
但也有特殊情况,比如水泵房的门太小不能直接成套进去,所以要将无负压供水设备拆了,然后一部件一部件的送进去,最后重新组装,这一部分工作必须由专业人士来负责,或由厂家派出技术人员到现场完此项工作。
无负压供水设备正确安装流程:1、整套水泵运到现场。
附带底座者已装好电动机。
找平底座吋可不必卸下水泵和电机。
2、将底座放在地基上。
在地脚螺钉附近垫楔形垫铁。
将底座垫高约20?40毫米。
准备找平后填充水螺浆之用。
3、用水平仪检査底座的水平度。
找平后扳紧地脚螺母用水泥浆填充底座。
4、经3-4天水泥干固后。
再检査一下水平度。
5、将底座的支持平面、水泵脚、电机脚的平面上的污物洗清除;并把水泵和电机放到底座上。
6、调整无负压供水设备泵轴水平。
找平后适当上紧螺母。
以防走动。
待调节完毕后再安装电机。
在不合水平处垫以铁板,泵和联轴器之间留有一定间隙。
7、把平尺放在联轴器上。
检査水泵轴心线与电机轴心线是否重合。
若不重台。
在电机或泵的脚下垫以薄片,使两个联轴器外圆与平尺相平。
然后取出垫的几片薄铁片。
用经过刨制的整块铁板来代替铁片。
并重新检査安装情况。
为了检查安装的精度。
在几个相反位置上用塞尺。
测量两联轴器平面的间隙。
联轴器平面一周上最大和最小间隙差数不得超过0.3毫米。
两端中心线上下或左右的差数不得超过0.1毫米。
这是无负压供水设备内部安装的一些基本流程,设备与外部管网连接必须在厂家技术人员知指导下安装完成。
本文章由四川博海供水设备有限公司提供,博海供水,专注供水15年,只做客户放心的产品。
无负压供水设备安装 This manuscript was revised by JIEK MA on December 15th, 2012.
无负压供水设备安装
施工方案
一、工程概况
工程名称:XXXX工程
工程概况:最高供水楼层33层,采用四组箱式无负压成套供水设备
二、标准及规范
1、《压缩机、风机、泵安装工程施工及验收规范》(GB50275-98)
2、《机械设备安装工程施工及验收通用规范》(GB50273-98)
3、随机文件和设计图纸和资料
4、现场的施工条件
三、施工前准备工作
1、审阅出厂证明书和检验记录。
2、施工工器具准备。
3.设计及其它技术文件齐全,施工图纸已经会审,技术交底和必要的技术培训。
4.材料、劳动力、机具基本齐全。
5.基础施工完毕,混凝土强度已达要求
四、施工程序
五、设备开箱和验收
1、由建设单位组织我方人员参加,清点随机出厂合格证明书、图纸及文件等技术资料。
2、应按设备装箱单清点泵的零件部件和配套件并应齐全。
并应无缺件、损坏和锈蚀等;管口保护物和堵盖应完好。
3、应核对泵的主要安装尺寸并应与工程设计相符。
4、移交后要妥善保管。
六、基础验收
安装施工前基础须经正式交接验收。
基础施工单位应提交质量合格证明书、测量记录及其它施工技术资料:
1、基础移交时,应附有标高、外形尺寸、中心、测量记录和有关的技术资料。
2、基础复测检查:
a、外观检查,不应有裂纹、缝隙、孔洞、露筋等缺陷。
b、基础中心、标高、水平度误差在允许范围内。
c、地脚螺栓预留孔,预埋地脚螺栓应符合设计要求
七、基础表面处理
1、在地脚螺栓两侧及机座的立筋及纵向中心线部位或负荷集中的地方铲出垫铁位置,用铁水平检查垫铁的水平度。
2、除垫铁位置外基础表面铲麻,以利二次灌浆结合良好。
3、配置垫铁每组垫铁(包括一对斜垫铁)不得超过4块,如果基础标高过低,则应采用较厚垫铁或预埋垫铁,以减少垫铁块数。
垫铁的间距不大于500mm。
4、垫铁大小根据设备大小或技术文件要求来确定;
图一地脚螺栓垫铁和灌浆示意图
1—基础;2—设备底座;3—螺母;4—垫圈;5—灌浆层斜面
6—灌浆层;7—成对斜垫铁;8—外模板;9—平垫铁;10—地脚螺栓;11—麻面
(三)、动设备安装
1、设备就位,按图纸要求定位中心和标高。
八、安装
1、无负压成套供水设备妥善出库运至现场;在运输过程中,要注意成品保护;避免罐体的变形和管路受到挤压。
2、设备就位,按图纸要求定位中心和标高。
3、泵水平度初次测量在主轴外露部分或在水平出口法兰面上,或在垂直进出口法兰面上测铅垂度,允许偏差≤m。
4、初找平后对预留地脚螺栓孔进行灌浆。
灌浆材料采用设计标号的细石混凝土,如设计没明确标识则采用比灌浆材料高一等级无收缩细石混凝土。
5、初找平后对预留地脚螺栓孔进行灌浆。
灌浆材料采用设计标号的细石混凝土,如设计没明确则采用比基础材料高一等级无收缩细石混凝土。
6、地脚螺栓孔中的混凝土强度达到80%后,按初找平方法对泵进行精找平,拧紧地脚螺栓,测量出中心、标高、水平度值为最终记录。
偏差应符合图纸要求或安装规范要求。
纵向安装水平偏差不应大于1000mm,横向安装水平偏差不应大于1000mm。
两轴的同心度在以内,两半联轴器的平行度在以内。
7、点焊垫铁,二次灌浆。
8、在二次灌浆混凝土强度满足设计要求后,在配管前进行靠背轮对中。
9、测量靠背轮间距。
10、对中方法,两点对中法。
主要检查径向及轴向偏差。
两轴的同心度在以内,两半联轴器的平行度在以内。
11、在原有系统出水主管路上设置三通阀,确保新设备调试合格正常使用后断开原有设备联接
2 人员计划
十、质量保证措施
1、严格执行设计文件、合同文件、相关规范与标准。
2、在做好施工图会审及技术交底的基础上,严格按图纸施工,不随意更改施工图纸。
3、在施工的全过程中,始终坚持“自检、互检和专检”以及隐蔽验收制度。
隐蔽工程应经业主、监理等检查合格会签验收后,方准继续施工。
对检查出来的质量问题要及时认真整改,对不合格的工序质量要及时返工重做,绝不留下质量隐患。
4、在各工序作业时,施工员和质检员一定要对作业班组人员进行详细的操作技术、质量标准交底,有利于提高各工序的操作质量水平。
第八篇成品及设备的保护措施(第十八章)
1、施工人员要认真遵守现场成品保护制度,注意保护建筑内的装修、成品、设备、
设施。
2、所有设备在安装前有关人员进行拆箱清点检查,并做好记录,发现缺损及丢失,
应及时向有关部门反映,检查人员不到齐时,不得随便拆箱。
3、设备开箱清点后对于易丢、易损部件由专人负责入库妥善保管。
各类小型仪表元
件,在安装前不要拆包装。
设备搬运时明露在外的表面防止碰撞。
4、对成品有意损坏的要给予处罚。
5、对管道成品要加强保护,不得随意拆、碰、压、防止损坏。
6、各专业施工遇有交叉“打架”现象发生时,不得擅自拆改。
需经设计、甲方及有
关部门协商,经各专业协商后,方可施工。
7、现场建立与工程量相适应的场地、库房,以利材料的堆入及储备.
8、现场设备、材料、加工件派专人负责生产进度。
计划编制进行收、管、发的工
作。
9、库内、场内的各种材料分规格、型号放整齐,符合规定要求。
10、加强对施工班组的料具管理,防止材料和水表零部件的丢失,废料及下角料及时
进行回收处理。
