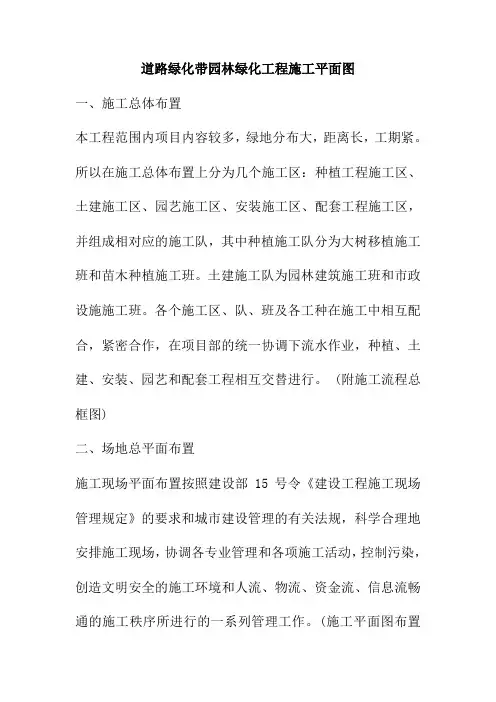

道路绿化带园林绿化工程施工平面图一、施工总体布置本工程范围内项目内容较多,绿地分布大,距离长,工期紧。
所以在施工总体布置上分为几个施工区:种植工程施工区、土建施工区、园艺施工区、安装施工区、配套工程施工区,并组成相对应的施工队,其中种植施工队分为大树移植施工班和苗木种植施工班。
土建施工队为园林建筑施工班和市政设施施工班。
各个施工区、队、班及各工种在施工中相互配合,紧密合作,在项目部的统一协调下流水作业,种植、土建、安装、园艺和配套工程相互交替进行。
(附施工流程总框图)二、场地总平面布置施工现场平面布置按照建设部 15号令《建设工程施工现场管理规定》的要求和城市建设管理的有关法规,科学合理地安排施工现场,协调各专业管理和各项施工活动,控制污染,创造文明安全的施工环境和人流、物流、资金流、信息流畅通的施工秩序所进行的一系列管理工作。

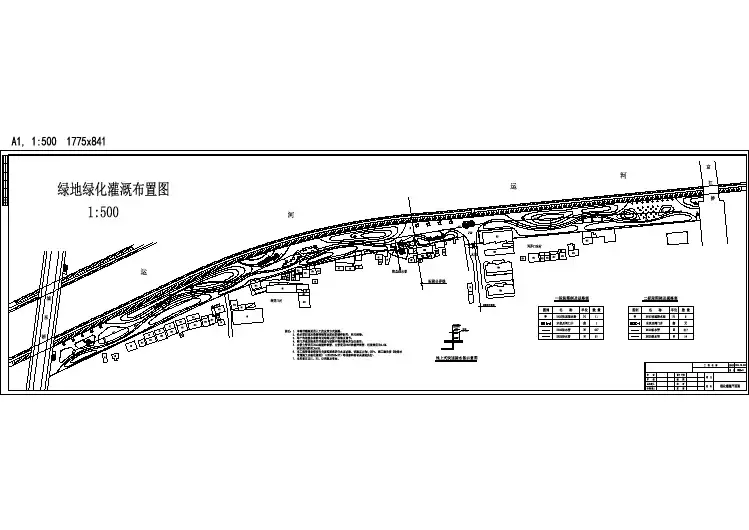

(施工平面图布置见附件)总平面布置是否合理,直接关系到施工进度的快慢,安全文明施工的要求和体现我公司管理水平的高低,施工平面布置应考虑以下因素:1.确保场内道路畅通,满足施工对材料堆放场地的要求,尽量减少二次搬运和场内运输。
2.满足安全、文明施工对场地的要求,生活区和生产区要有明显的隔离。
3.符合施工现场山林防火要求和环境卫生的要求。
4.符合施工现场安全用电规范要求。
5.场地布置中,要避免土建、安装、装饰单位相互干扰,还要满足甲方的有关要求。
(一 )、临时道路:根据施工场地布置的要求,结合总平面布置,利用场地内待建道路先做路基垫层后作为施工通道,一方面可避免重复挖填路基所造成的人力财力浪费.另一方面也可以趁施工运输碾压路基,防止道路沉降。
在路侧设排水沟,出口处设洗车平台,并设沉淀池,废水经沉淀后排入指定管道。
(二 )、临时设施场地布置以保持现场总体环境,重点保护管线及周围环境、场内施工方便为原则。
食堂宿舍等生活设施拟定设在工地西北角。
因为这块地方是地坪,因此利用这块地方进行施工用房搭设,待整个绿地完成后再拆除施工用房,局部进行地坪施工。

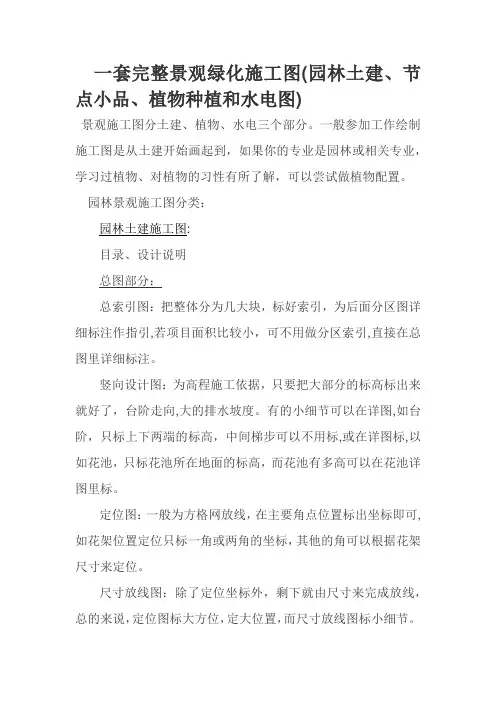

一套完整景观绿化施工图(园林土建、节点小品、植物种植和水电图)景观施工图分土建、植物、水电三个部分。
一般参加工作绘制施工图是从土建开始画起到,如果你的专业是园林或相关专业,学习过植物、对植物的习性有所了解,可以尝试做植物配置。
园林景观施工图分类:园林土建施工图:目录、设计说明总图部分:总索引图:把整体分为几大块,标好索引,为后面分区图详细标注作指引,若项目面积比较小,可不用做分区索引,直接在总图里详细标注。
竖向设计图:为高程施工依据,只要把大部分的标高标出来就好了,台阶走向,大的排水坡度。
有的小细节可以在详图,如台阶,只标上下两端的标高,中间梯步可以不用标,或在详图标,以如花池,只标花池所在地面的标高,而花池有多高可以在花池详图里标。
定位图:一般为方格网放线,在主要角点位置标出坐标即可,如花架位置定位只标一角或两角的坐标,其他的角可以根据花架尺寸来定位。
尺寸放线图:除了定位坐标外,剩下就由尺寸来完成放线,总的来说,定位图标大方位,定大位置,而尺寸放线图标小细节。
铺装设计图:对总体铺装设计布置,什么地方面是什么铺装,一一在平面图标出来,作为后面铺大样的索引。
总图通常情况下有这些,遇到特殊的项目还可适当加其他的图类.详图部分:分区详图:大面积的项目,在总平面图不好标注的情况下要分区标注,让图纸标注清晰明白。
一般标尺寸、小品位置。
小品详图:平面、立面、剖面、平立剖面中比较细的节点要放大来标注,基础做法等,还附上简单的说明(不好用图纸来表达的情况下)。
铺装大样:铺装平面图,铺装断面图,纹理样式、铺法、规格大小、材料等都要标注.植物施工图:目录、设计说明、苗木表总索引图:植物和大部小品建筑物标注出来。
植物放线图:一般是方格网放线、定位大乔木和灌木色带大体位置,标坐标。
乔木平面图:把灌木隐藏、只留乔木,标注植物名称、数量等信息。
灌木平面图:把乔木隐藏,只留灌木,标注植物名称、面积或数量等信息,有的植物布局比较拥挤,还要把地被植物单独做一张平面图.水电施工图:给水平面图:景观给水一般分景观用水(如水景用水)和灌溉用水,把用水点、水管线路、取水点、管径大小、管底标高、坡度标出来即可。
道路绿化带园林绿化工程施工平面图一、施工总体布置本工程范围内项目内容较多,绿地分布大,距离长,工期紧。
所以在施工总体布置上分为几个施工区:种植工程施工区、土建施工区、园艺施工区、安装施工区、配套工程施工区,并组成相对应的施工队,其中种植施工队分为大树移植施工班和苗木种植施工班。
土建施工队为园林建筑施工班和市政设施施工班。
各个施工区、队、班及各工种在施工中相互配合,紧密合作,在项目部的统一协调下流水作业,种植、土建、安装、园艺和配套工程相互交替进行。
(附施工流程总框图)二、场地总平面布置施工现场平面布置按照建设部 15号令《建设工程施工现场管理规定》的要求和城市建设管理的有关法规,科学合理地安排施工现场,协调各专业管理和各项施工活动,控制污染,创造文明安全的施工环境和人流、物流、资金流、信息流畅通的施工秩序所进行的一系列管理工作。
(施工平面图布置见附件)总平面布置是否合理,直接关系到施工进度的快慢,安全文明施工的要求和体现我公司管理水平的高低,施工平面布置应考虑以下因素:1.确保场内道路畅通,满足施工对材料堆放场地的要求,尽量减少二次搬运和场内运输。
2.满足安全、文明施工对场地的要求,生活区和生产区要有明显的隔离。
3.符合施工现场山林防火要求和环境卫生的要求。
4.符合施工现场安全用电规范要求。
5.场地布置中,要避免土建、安装、装饰单位相互干扰,还要满足甲方的有关要求。
(一 )、临时道路:根据施工场地布置的要求,结合总平面布置,利用场地内待建道路先做路基垫层后作为施工通道,一方面可避免重复挖填路基所造成的人力财力浪费.另一方面也可以趁施工运输碾压路基,防止道路沉降。
在路侧设排水沟,出口处设洗车平台,并设沉淀池,废水经沉淀后排入指定管道。
(二 )、临时设施场地布置以保持现场总体环境,重点保护管线及周围环境、场内施工方便为原则。
食堂宿舍等生活设施拟定设在工地西北角。
因为这块地方是地坪,因此利用这块地方进行施工用房搭设,待整个绿地完成后再拆除施工用房,局部进行地坪施工。
