井巷掘进的主要施工方法
- 格式:docx
- 大小:39.91 KB
- 文档页数:3
井巷工程施工有哪些方法一、井巷掘进方法1. 顶进法:顶进法是一种常用的井巷掘进方法,即从地表向地下探进,逐步深化井巷。
顶进法通常适用于表土松软、地下水位高、井巷长度短等情况。
在顶进法中,可采用手掘、机械掘进或爆破等方式来进行掘进工作。
2. 底进法:底进法是另一种常用的井巷掘进方法,即从地下向地表探进,逐步扩大井巷。
底进法通常适用于地下岩层坚硬、岩石承载力好等情况。
在底进法中,可采用钻孔爆破、机械掘进或隧道掘进机等方式来进行掘进工作。
3. 直井掘进:直井掘进是一种在地表垂直向下探进,逐步深化井巷的方法。
直井掘进通常适用于地下水位高、表土松软等情况。
在直井掘进中,可采用手掘、机械掘进或冲击钻等方式进行掘进工作。
4. 斜井掘进:斜井掘进是一种在地表呈一定角度向下探进,逐步深化井巷的方法。
斜井掘进通常适用于较大倾角的地层中,通过控制斜井角度和方向,在地下形成坡度较陡的井巷。
在斜井掘进中,可采用机械掘进、隧道掘进机等方式进行掘进工作。
二、井巷支护方法1. 土方支护:土方支护是一种通过土石方支撑、排水、排热等工程措施来保护井巷周围土体稳定的方法。
在土方支护中,可采用锚喷、钢管支撑等方式来进行支护工作。
2. 钢筋混凝土支护:钢筋混凝土支护是一种通过钢筋混凝土结构来支护井巷周围土体稳定的方法。
在钢筋混凝土支护中,可采用顶梁、矩形梁等结构形式来进行支护工作。
3. 钢架支护:钢架支护是一种通过钢架结构来支护井巷周围土体稳定的方法。
在钢架支护中,可采用钢架支撑、锚杆支护等方式来进行支护工作。
4. 压力支护:压力支护是一种通过地下水位调节、增压等方式来支护井巷周围土体稳定的方法。
在压力支护中,可采用地下水泵、压紧器等设备来调节地下水位和土体压力,以提高井巷支护效果。
三、井巷固结方法1. 地下注浆:地下注浆是一种通过注浆材料填充地下空隙、填裂缝等方式来固结井巷的方法。
在地下注浆中,可采用水泥注浆、聚合物注浆等方式来进行固结工作。
井巷掘进的主要施工方法井巷掘进是指在矿山、隧道、水利工程等方面,为了形成通行的道路或通道,需要通过挖掘出一条长而狭窄的隧道或井巷并且挖掘出煤、矿石、土壤等物质的工程。
井巷掘进过程中施工方法多种多样,下面将介绍井巷掘进的主要施工方法。
开挖方法井巷掘进的开挖方法主要分为两类:爆破开挖法爆破开挖法的特点是只能在坚硬的岩石或大体积的填土情况下使用,是一种高速、高效的掘进方式。
具体开挖步骤如下:1.根据需要掘进的井巷形状、长度、深度及地方的岩石、填土等情况,设计出合理的掘进路径;2.根据井巷的设计图纸,制定出爆破方案;3.安装爆炸器进行爆破。
爆破开挖法的优点是开挖速度快,效率高,但是需要进行严格的安全措施,严格遵守所有相关爆破相关的规定和监管要求。
掘进机械开挖法掘进机械开挖法指使用掘进机器进行割、钻、挖掘,通过机器的机械力对地面进行开挖。
其优点在于在各种地质条件下都能适用,并且可以针对不同的岩石进行选择不同的机械进行开挖。
掘进机械开挖法的一般步骤如下:1.选择适当的开挖机械进行开挖;2.根据井巷的设计图纸,在地面上进行标注,并确定好开挖的方向和方位;3.进行机械开挖。
支护方法支护方法是井巷掘进的一个关键点,它关系到井巷是否能够安全稳定地进行使用。
主要支护方法包括:钢拱管支护法钢拱管支护法是一种应用广泛的井巷掘进支护方法,它适用于各种地质条件。
其主要步骤如下:1.在井巷弯头处、大面积的塌方区域等关键地点接管支护的加强措施;2.安装口径适合的钢拱管,连接起来;3.将钢拱管固定在岩壁或深部土层上。
钢拱管支护法的优点是施工速度快,支撑力大,并且具有较好的整体稳定性。
气垫壁面支护法气垫壁面支护法是一种基于液压力的井巷支护技术,其优点在于具有非常高的接触面积,并且可以自由收缩和膨胀。
主要步骤如下:1.在井巷壁面安装上一个空气垫的水平管道;2.加压进空气垫中的气体,使空气垫与岩石保持高压状态;3.通过连续排放泥浆等杂质,来进行均衡的压力平衡。
井巷掘进的主要施工方法
井巷掘进是地下工程中常见的施工方法,用于开挖井巷、隧道、地下室等空间。
主要施工方法有隧道掘进法、浅孔法、盾构法、巷道掘进法等。
以下将对这些主要施工方法进行详细介绍。
1. 隧道掘进法
隧道掘进法是最常用的井巷掘进方法之一,根据具体情况可以分为爆破法、机械法和盾构法等。
其中,爆破法是最传统的方法,通过在隧道断面上进行爆破来实现开挖,然后用机械设备进行清理和修整。
机械法主要用于软弱地层,通过大型机械设备进行挖掘和施工。
盾构法是一种相对高效的开挖方法,使用隧道掘进机进行推进,同时进行土壤的挖掘和施工。
2. 浅孔法
浅孔法是一种适用于较小井巷开挖的方法。
它主要利用小直径的浅孔钻进行施工,通过逐段钻进,然后使用工具进行清理和修整。
浅孔法一般适用于软弱地层或需要快速施工的情况。
3. 盾构法
盾构法是一种非常高效的井巷掘进方法,常用于长距离、大断面的隧道开挖。
盾构机可以根据需要进行液压推进或者泥水平衡推进,在挖掘的同时进行隧道的衬砌施工。
盾构法的优点是施工速度快、安全可靠,能够适应各种地质条件。
4. 巷道掘进法
巷道掘进法是一种适用于地下矿山或矿井的井巷开挖方法。
它主要通过使用矿井机械对井巷进行挖掘和施工。
巷道掘进法需要考虑到地下矿山的特殊地质条件和安全因素,通常采用的机械设备有隧道掘进机、矿山掘进机等。
总结起来,井巷掘进的主要施工方法有隧道掘进法、浅孔法、盾构法和巷道掘进法等。
不同的方法适用于不同的地质条件和工程要求,施工人员需要根据实际情况选择合适的方法,并结合相关的施工工艺和设备进行施工。
采用撞锲式施工方法通过破碎带施工工艺
在工作面永久支护下用风动钻机在工作面沿巷道轮廓线斜向上10°打眼,打好眼后,用Ø32×3500钢管,头削成楔形,在冒落区顶部前进方向打进去,钢管间隙100 ,拱顶部全部打入钢管,顶部压力大的部位将锚杆插入钢管中增加钢管的强度,29U型棚架设在钢管下,按设计规格架设U型棚,棚拱部托住钢管。
之后开始出矸,在挖除冒落物期间, 要随时观察冒落物的稳定情况,当掏进900时停止出矸,开始架第二架U型钢棚重复上述过程,当钢管插入工作面长度小于800时,打打下一轮钢管。
施工时必须在永久支护下作业,钢管发生弯曲和下沉,及时用点柱加横梁进行加强支护。
井巷掘进的主要施工方法井巷掘进是指在地下开挖盲巷或井筒,用于矿山、地铁、水利工程及其他地下工程的施工。
井巷掘进的主要施工方法包括机械化掘进、液压掘进、爆炸掘进和手挖掘进等。
下面将对这些主要施工方法进行详细介绍。
1. 机械化掘进机械化掘进是指利用挖掘机、钻探设备、装载机等机械设备来进行井巷开挖的方法。
机械化掘进的优点是施工速度快、效率高、劳动强度低,同时也可以适应各种地质条件。
常见的机械化掘进方法有隧道掘进机、剥离机、铣刨机等。
2. 液压掘进液压掘进是指利用液压设备进行地下掘进的方法。
液压掘进的特点是操作方便、安全可靠、施工速度快,可以在比较狭小和复杂的空间内进行工作。
常见的液压掘进设备有液压钻机、液压锤和液压船等。
3. 爆炸掘进爆炸掘进是指利用爆炸能量进行井巷开挖的方法。
爆炸掘进的特点是施工速度快、工作半径大,但同时也存在一定的安全隐患。
为了确保施工安全,需要对爆炸掘进进行严格的爆破设计和施工管理。
常用的爆炸掘进方法包括雷管爆破、冲击钻爆破和液氮炸药爆破等。
4. 手挖掘进手挖掘进是指利用人工进行井巷开挖的方法。
手挖掘进一般适用于较小规模的工程或者在短期内需要开挖的紧急情况下使用。
手挖掘进的优点是灵活性高、造价低,但速度较慢,劳动强度高。
手挖掘进一般需要配合使用铁锹、钢镐等工具。
综上所述,井巷掘进的主要施工方法包括机械化掘进、液压掘进、爆炸掘进和手挖掘进等。
根据具体的施工需求和工程要求,可以选择合适的施工方法进行井巷开挖。
需要注意的是,在进行井巷掘进时,要严格遵守相关的施工规范和安全要求,确保施工过程的安全可靠。

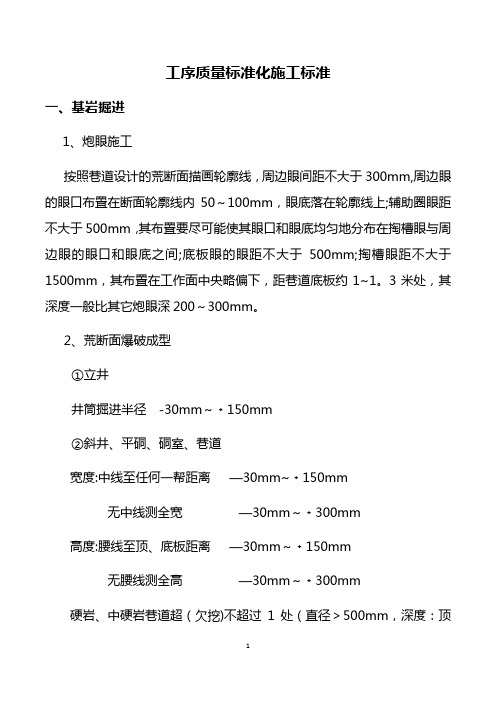

工序质量标准化施工标准一、基岩掘进1、炮眼施工按照巷道设计的荒断面描画轮廓线,周边眼间距不大于300mm,周边眼的眼口布置在断面轮廓线内50~100mm,眼底落在轮廓线上;辅助圈眼距不大于500mm,其布置要尽可能使其眼口和眼底均匀地分布在掏槽眼与周边眼的眼口和眼底之间;底板眼的眼距不大于500mm;掏槽眼距不大于1500mm,其布置在工作面中央略偏下,距巷道底板约1~1。
3米处,其深度一般比其它炮眼深200~300mm。
2、荒断面爆破成型①立井井筒掘进半径-30mm~﹢150mm②斜井、平硐、硐室、巷道宽度:中线至任何一帮距离—30mm~﹢150mm无中线测全宽—30mm~﹢300mm高度:腰线至顶、底板距离—30mm~﹢150mm无腰线测全高—30mm~﹢300mm硬岩、中硬岩巷道超(欠挖)不超过1处(直径>500mm,深度:顶>250mm、帮>300mm).软岩(含破碎带)掘进规格在考虑允许偏差后的规格不得小于设计的巷道宽度、高度。
煤、半煤岩巷道超(欠)挖不超过3处(直径>500mm,深度:顶>250mm、帮>200mm)。
3、井巷掘进坡度的偏差不得超过±1‰。
4、巷道水沟允许偏差符合以下要求:中心至内沿:—50mm~﹢50mm宽度: —30mm~﹢30mm深度: -30mm~﹢30mm壁厚:—10mm5、光面爆破眼痕率硬岩不小于80%、中硬岩不小于50%、软岩周边成型应符合设计轮廓.6、出砟及装运岩①耙斗机距工作面最远距离:下山30m,平巷35m,上山40m。
②工作面积砟不得超过巷道断面1/3。
二、支护1、临时支护工作面必须配备完好可用液压支柱不少于两根,并按要求使用2、永久支护(1)锚杆支护①锚杆杆体及配件的材质、品种、规格、强度必须符合设计要求。
②树脂药卷的材质,规格、配比性能必须符合设计要求。
③锚杆安装应牢固,托盘紧贴岩面、不松动.锚杆的安装预紧力不得小于杆体屈服载荷的40%~60%,其中:(Ⅰ)杆体屈服强度为335MPa的:1、直径为20mm的,预紧力不低于160N·m;2、直径为22mm的,预紧力不低于210N·m;3、直径为24mm的,预紧力不低于280N·m;(Ⅱ)杆体屈服强度为500MPa的:1、直径为20mm的,预紧力不低于240N·m;2、直径为22mm的,预紧力不低于320N·m;3、直径为24mm的,预紧力不低于410N·m;④锚杆的设计锚固力不小于杆体屈服载荷的1。
第1篇一、项目概述井巷工程是矿井建设的重要组成部分,其施工质量直接影响到矿井的生产安全和经济效益。
本工程以某矿井井巷工程为例,对该项目的施工组织进行详细阐述。
二、施工组织设计1. 施工队伍根据工程规模和复杂程度,组建一支具有丰富经验的施工队伍。
施工队伍应包括施工项目经理、技术负责人、安全员、质量员、施工员等。
施工人员需具备相关资质,确保施工质量和安全。
2. 施工方案(1)施工顺序:先进行井筒施工,再进行平巷、斜井等辅助巷道的施工。
(2)施工方法:采用钻眼爆破法进行岩石掘进,采用锚杆、喷射混凝土等支护方式。
(3)施工设备:选用先进的钻眼设备、爆破设备、运输设备、支护设备等。
3. 施工进度安排根据工程规模和施工条件,制定合理的施工进度计划。
施工进度计划应包括各分项工程的开工时间、完工时间、施工周期等。
4. 施工质量保证措施(1)加强施工人员培训,提高施工人员素质。
(2)严格执行施工规范和操作规程,确保施工质量。
(3)加强施工现场管理,确保施工过程中的安全、文明施工。
(4)加强施工过程中的质量检查,发现问题及时整改。
5. 施工安全保证措施(1)加强安全教育培训,提高施工人员安全意识。
(2)严格执行安全操作规程,确保施工过程中的安全。
(3)加强施工现场安全检查,及时发现并消除安全隐患。
(4)配备必要的安全防护设施,确保施工人员安全。
三、施工组织管理1. 施工项目管理(1)建立健全施工项目管理制度,明确各部门职责。
(2)加强施工过程中的沟通与协调,确保施工顺利进行。
(3)定期召开施工项目会议,及时解决施工过程中遇到的问题。
2. 施工人员管理(1)加强施工人员培训,提高施工人员素质。
(2)合理配置施工人员,确保施工人员满足施工需求。
(3)关心施工人员生活,提高施工人员工作积极性。
3. 施工材料管理(1)建立健全材料管理制度,确保材料质量。
(2)合理采购、存储和使用施工材料,降低成本。
(3)加强材料管理,确保材料供应及时。
一、工程概况本项目为XX煤矿井巷工程,主要包括矿井主井、副井、风井的井筒施工、水平巷道开拓、采区巷道掘进等。
工程地点位于XX地区,地质条件复杂,施工难度较大。
二、施工目标1. 确保施工安全和质量,按照国家相关法律法规和行业标准进行施工。
2. 按时完成施工任务,确保矿井生产顺利进行。
3. 优化施工方案,提高施工效率,降低施工成本。
三、施工方法1. 井筒施工(1)采用机械化施工,采用大直径钻头、大型钻机进行钻探,提高施工效率。
(2)井筒支护采用锚杆、钢筋网、喷射混凝土联合支护,确保井筒稳定。
(3)井筒排水采用深井潜水泵,保证井筒施工过程中水位的控制。
2. 水平巷道开拓(1)采用综掘机进行掘进,提高施工效率。
(2)巷道支护采用锚杆、钢筋网、喷射混凝土联合支护,确保巷道稳定。
(3)巷道排水采用排水沟、潜水泵等设施,保证巷道排水畅通。
3. 采区巷道掘进(1)采用综掘机进行掘进,提高施工效率。
(2)巷道支护采用锚杆、钢筋网、喷射混凝土联合支护,确保巷道稳定。
(3)巷道排水采用排水沟、潜水泵等设施,保证巷道排水畅通。
四、施工组织与管理1. 施工队伍组织(1)成立项目施工领导小组,负责工程的整体协调和指挥。
(2)设立工程技术部、安全质量部、物资供应部、人力资源部等部门,负责具体施工管理工作。
2. 施工进度管理(1)制定详细的施工进度计划,明确各阶段施工任务和时间节点。
(2)加强施工进度监控,确保工程按计划推进。
3. 施工质量管理(1)严格执行国家相关法律法规和行业标准,确保施工质量。
(2)加强施工过程中的质量检查,发现问题及时整改。
(3)建立质量管理体系,对施工过程进行全过程质量控制。
4. 施工安全管理(1)加强施工人员的安全教育培训,提高安全意识。
(2)严格执行安全操作规程,确保施工安全。
(3)定期进行安全检查,及时发现和消除安全隐患。
五、环境保护与文明施工1. 严格执行国家环境保护政策,降低施工对环境的影响。
编号:SM-ZD-55147 井巷掘进的主要施工方法Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.
编制:____________________
审核:____________________
批准:____________________
本文档下载后可任意修改
井巷掘进的主要施工方法
简介:该规程资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。
文档可直接下载或修改,使用时请详细阅读内容。
根据施工方法及地层赋存条件的不同,井巷(井筒或巷道)施工分为普通凿井法与特殊凿井法。
普通凿井法是在稳定或含水较少的地层中采用钻眼爆破或其他常规手段凿井的方法。
特殊凿井法是在不稳定或含水量很大的地层中,采用非钻爆法的特殊技术与工艺的凿井方法,通常采用的有冻结法凿井、钻井法凿井、注浆凿井法凿井。
1.普通凿井法
普通凿井法一般采用钻眼爆破的方法。
在岩体上钻凿一定直径、一定深度及数量的炮眼,并在炮眼中装人炸药,靠炸药爆炸的力量破碎岩体,从而达到井巷掘进的目的。
它的优点是操作简单、易于掌握、设备简单、安全可靠,可以根据要求,在岩体中钻爆出不同形状、不同深度的井筒或巷道。
根据炮眼深度与直径的不同,我国煤矿将钻眼爆破法分为浅孔爆破法、中深孔爆破法和深孔爆破法。
炮眼直径小于
50~、深度小于2m时称为浅孔爆破,多用于井巷工程;炮眼直径小于50~、深度2-4 m称为中深孔爆破,多用于井筒及大断面硐室掘进;炮眼直径大于50~、深度大于5m则称为深孔爆破,主要用于立井井筒及溜煤眼、大断面硐室以及露天开采的台阶爆破。
2.特殊凿井法
特殊凿井法是当井筒穿过不稳定含水地层时,用普通凿井法无法通过时采用的特殊施工方法,主要有冻结法、钻井法、注浆法。
