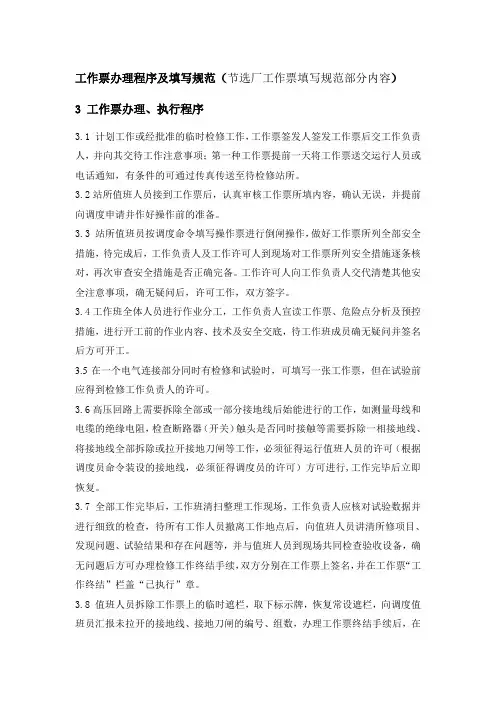

工作票办理程序及填写规范(节选厂工作票填写规范部分内容)3 工作票办理、执行程序3.1 计划工作或经批准的临时检修工作,工作票签发人签发工作票后交工作负责人,并向其交待工作注意事项;第一种工作票提前一天将工作票送交运行人员或电话通知,有条件的可通过传真传送至待检修站所。
3.2站所值班人员接到工作票后,认真审核工作票所填内容,确认无误,并提前向调度申请并作好操作前的准备。
3.3 站所值班员按调度命令填写操作票进行倒闸操作,做好工作票所列全部安全措施,待完成后,工作负责人及工作许可人到现场对工作票所列安全措施逐条核对,再次审查安全措施是否正确完备。
工作许可人向工作负责人交代清楚其他安全注意事项,确无疑问后,许可工作,双方签字。
3.4工作班全体人员进行作业分工,工作负责人宣读工作票、危险点分析及预控措施,进行开工前的作业内容、技术及安全交底,待工作班成员确无疑问并签名后方可开工。
3.5在一个电气连接部分同时有检修和试验时,可填写一张工作票,但在试验前应得到检修工作负责人的许可。
3.6高压回路上需要拆除全部或一部分接地线后始能进行的工作,如测量母线和电缆的绝缘电阻,检查断路器(开关)触头是否同时接触等需要拆除一相接地线、将接地线全部拆除或拉开接地刀闸等工作,必须征得运行值班人员的许可(根据调度员命令装设的接地线,必须征得调度员的许可)方可进行,工作完毕后立即恢复。
3.7 全部工作完毕后,工作班清扫整理工作现场,工作负责人应核对试验数据并进行细致的检查,待所有工作人员撤离工作地点后,向值班人员讲清所修项目、发现问题、试验结果和存在问题等,并与值班人员到现场共同检查验收设备,确无问题后方可办理检修工作终结手续,双方分别在工作票上签名,并在工作票“工作终结”栏盖“已执行”章。
3.8 值班人员拆除工作票上的临时遮栏,取下标示牌,恢复常设遮栏,向调度值班员汇报未拉开的接地线、接地刀闸的编号、组数,办理工作票终结手续后,在工作票“工作票终结”栏盖“已执行”章,等待调度命令恢复送电。
工作票填写规范电气一、二种工作票公共部分:1.工作票的填写可以由签发人或负责人填写。
根据风场现有条件,在签发人、工作负责人、值班负责人不够的情况下,签发人可以作为值班负责人,但不能作为工作负责人。
2. 下列工作项目可以签发一份工作票(一)电气工作,工作票上所列的工作地点,以一个电气连接部分为限。
如果检修设备属于同一电压、位于同一楼层、同时停送电,且不会触及带电导体时,则允许在几个电气连接部分共用一张工作票。
开工前工作票内的全部安全措施必须一次做完。
(二)在几个电气连接部分上依次进行不停电的同一电压等级、同一类型的工作,可以填用一张工作票。
(三)若一个电气连接部分或一个配电装置全部停电,则所有不同地点的工作,可以签发一张工作票,但要详细填明主要工作内容。
3.事故抢修工作(指生产主、辅设备等发生故障被迫紧急停止运行,需要立即恢复的抢修和排除故障的工作)可不填用工作票,但必须经值长同意,在做好安全措施的情况下方可进行工作。
预计抢修工作时间超过4小时,应填用工作票;夜间如找不到工作票签发人,可先开工,第二天白班上班时抢修工作仍需继续进行的,应履行工作票手续。
对上述可以不填用工作票的事故抢修工作,必须明确工作负责人、工作许可人,按《安规》和本规定要求做好安全措施,办理工作许可和工作终结手续。
工作许可人应将工作负责人姓名、采取的安全措施、工作开始时间、工作结束时间以及处理情况记入值班记录簿。
.4.填写与修改:工作票需用钢笔或签字笔填写一式两份,字迹应工整、清晰,不得任意涂改,如个别错漏字需要修改时,应字迹清楚。
设备名称、编号、压板、插头、操作动词(拉开”、“合上”、“开”、“关”、“启”“停”、“送”等)。
人员姓名、日期和时间不得涂改。
每张工作票的修改不得超过2处,如修改有1处,改的字不得超过3个;如修改有2处,2处修改的字加在一起不得超过3个,否则应重新填票。
(补填的字、去掉的字也算作修改处)5.如一值办的票,一值下班时可以变更为二值的工作负责人,但在二值下班时工作未结束,可以在工作票的备注栏中填写“工作未完,措施保留”,之后将工作票办结束,再重新办理工作票开工,在交接班时再变更为一值工作负责人。
工作票的编号
1. 为使工作票编号不发生重复、不连续等现象,规定工作票编号由分类字母缩写+工作地点+年份(4位)-月份(2位)-日期(2位)-序号(3位)组成,确保每份工作票在热电厂内的编号唯一,且便于查阅、统计、分析。
2. 分类缩写规定
主控工作票分类字母缩写:主控电气第一种工作票字母为“ZDQ Ⅰ”,主控电气第二种工作票字母为“ZDQⅡ”,主控热机工作票字母为“ZRJ”,主控热控工作票字母为“ZRK”,主控一级动火工作票字母为“ZDHⅠ”,主控二级动火工作票字母为“ZDHⅡ”,主控事故抢修单“ZQX”。
辅控工作票分类字母缩写:辅控电气第一种工作票字母为“FDQ Ⅰ”,辅控电气第二种工作票字母为“FDQⅡ”,辅控热机工作票字母为“FRJ”,辅控热控工作票字母为“FRK”,,辅控一级动火工作票字母为“FDHⅠ”,辅控二级动火工作票字母为“FDHⅡ”,辅控事故抢修单“FQX”。
(二) 工作地点:00为公用系统,01为#1机组,02为#2机组;
(三) 工作时间:年份用四位数字表示,月份、日期用两位数字表示,不足两位时,第一位用零补齐,如03表示3月。
(四) 工作票序号:由三位数组成,按月排序,每月第一份票序号为001。
(五) 示例:2019年5月1日#1机组主控第一份热机第一种工作票表示为“ZRJⅠ012019-05-01-001”。
线路工作票填写执行规定第一章总则第一条为规范线路工作票的填写和执行,提高线路施工作业的安全性和效率,本规定制定。
第二条线路工作票是指对线路施工、检修等作业过程中的重点工作、危险工作以及其他需要明确责任和安全措施的工作进行安排、登记和控制的票据。
第三条线路工作票填写和执行应遵循的基本原则是:安全第一,规范操作,责任明确,层级逐级审批,专人专岗,实施防误措施,远离高压设备,逐项验清。
第四条填写和执行线路工作票的人员应具备相应的电力专业知识和技能,并且取得相应的电力操作证书。
第五条线路工作票的填写和执行应符合相关法律、法规、操作规程的要求。
第六条填写和执行线路工作票的单位和个人,应加强培训,提高质量,预防事故,防止安全隐患。
第二章线路工作票的填写第七条线路工作票的填写是指根据施工、检修等作业要求,对线路工作票的各项内容进行逐项填写的过程。
第八条线路工作票的填写内容应包括:作业单位名称、作业单位负责人、作业人员、工作票编号、作业时间、作业地点、作业内容、作业要求、工具设备、安全措施、防误操作步骤、作业人员签名、电力班组负责人签字。
第九条线路工作票的填写应根据实际情况填写,并保证内容的准确、完整和规范。
第十条作业单位负责人应认真核对线路工作票的填写内容,并在填写完毕后审批签字。
第十一条电力班组负责人签字表示对线路工作票的填写和执行负责。
第三章线路工作票的执行第十二条线路工作票的执行是指根据填写完成的线路工作票的要求,进行相应的施工、检修等作业的过程。
第十三条线路工作票的执行应遵循以下原则:1.作业前,应对作业成员进行安全教育,明确作业要求和安全注意事项。
2.作业过程中,严格按照填写的工作内容和要求进行操作,确保作业的安全性和质量。
3.作业过程中,发现安全隐患和操作错误时,应立即停止作业,并报告相关负责人。
4.作业完成后,应对作业现场进行清理和整理,确保线路的正常运行。
第十四条电力班组负责人是线路工作票的执行者,应严格按照工作票的要求进行操作,并保证作业成员的安全。
技术培训记录会议时间2015.11.4 地点会议室主持人刘岐记录人孙硕参加人员会议内容:工作票和操作票填写规范一、培训目的:为提高项目人员安全意识,规范操作票和工作票的填写,养成良好的安全工作习惯,确保人生和设备的安全。
二、倒闸操作:1、倒闸操作分类:⑴监护操作:由两人进行同一项的操作。
⑵单人操作:由一人完成的操作。
⑶检修人员操作:由检修人员完成的操作。
2、倒闸操作的基本条件⑴有与现场一次设备和实际运行方式相符的一次系统模拟图(包括各种电子接线图)。
⑵操作设备应具有明显的标志,包括:命名、编号、分合指示、旋转方向、切换位置的指示及设备相色等。
⑶高压电气设备都应安装完善的防误操作闭锁装置。
3、倒闸操作的基本要求:⑴停电拉闸操作应按照断路器(开关)—负荷侧隔离开关(刀闸)—电源侧隔离开关(刀闸)的顺序依次进行,送电合闸操作应按与上述相反的顺序进行。
严禁带负荷拉合隔离开关(刀闸)。
⑵开始操作前,应先在模拟图上进行核对性模拟预演,无误后,再进行操作。
操作前应先核对设备名称、编号和位置,操作中应认真执行监护复诵制度,宜全过程录音。
操作过程中应按操作票填写的顺序逐项操作。
每操作完一步,应检查无误后做一个“√”记号,全部操作完毕后进行复查。
⑶监护操作时,操作人在操作过程中不得有任何未经监护人同意的操作行为⑷操作中发生疑问时,应立即停止操作并向发令人报告。
⑸用绝缘棒拉合隔离开关(刀闸)或经传动机构拉合断路器(开关)和隔离开关(刀闸),均应戴绝缘手套。
雨天操作室外高压设备时,绝缘棒应有防雨罩,还应穿绝缘靴。
接地网电阻不符合要求的,晴天也应穿绝缘靴。
雷电时,一般不进行倒闸操作,禁止在就地进行倒闸操作。
⑹装卸高压熔断器,应戴护目眼镜和绝缘手套,必要时使用绝缘夹钳,并站在绝缘垫或绝缘台上。
⑺电气设备停电后(包括事故停电),在未拉开有关隔离开关(刀闸)和做好安全措施前,不得触及设备或进入遮栏,以防突然来电。
⑻电气设备停电后(包括事故停电),在未拉开有关隔离开关(刀闸)和做好安全措施前,不得触及设备或进入遮栏,以防突然来电。
填写工作票规范要求一、审票:1、本部班组工作票:1)计划时间第一种工作票要求在调度批准停电范围内;(与其它二、三种工作票都不得超过15天及跨月)2)确认工作班人员:要求工作票人员人数与实际工作人员人数一致并具备进站工作资格;(如有厂家人员须在执行工作票保证书备注上注明并有工作负责人签名)3)工作任务要求设备双编明确、具体和清晰;4)工作地点要求与工作任务一致;5)工作要求的安全措施第一种票:①一次设备停电范围要满足工作任务要求,对于与工作无关设备不要填入票内(防止画蛇添足);②对投退相关的直流电源、低压及二次回路:要求有效防止已停电的一次设备误动作危及人身和设备安全;③对合地刀及接地线:要求保障已停电有工作的一次设备可靠的接地保障人身安全,对与工作无关又不涉及人身安全的地刀及接地线不要填入票内;④应设遮栏、应挂标示牌:1、要在停电的开关及一经合上即有可能带电的刀闸操作把手上挂“禁止合闸,有人工作”标示牌(线路工作要悬挂“禁止合闸,线路有人工作”标示牌);2、围遮栏要将停电检修设备与带电运行设备明显区分隔离,并在遮拦上面对工作地点悬挂一定数量的“止步,高压危险”标示牌(二次保护屏上工作要在相邻保护屏前后挂红布隔离;3、在工作地点(有工作的一次设备本体及保护屏)或遮拦入口处悬挂“在此工作”标示牌;4、在一些登高作业的工作要在指定的爬梯处挂“从此上下”标示牌,5、在有两台及以上主变的变电站对有一台主变检修应在相邻主变爬梯入口处悬挂“禁止攀登”标示牌。
⑤线路对侧安全措施,要求线路对侧接地:则根据工作需要填写“是”或“否”不能空白。
⑥需办理二次技术措施单:则根据工作需要填写“是”(写明几张)或“否”不能空白。
第二种票:①工作条件:1、相关高压设备状态:应注明相关高压设备的状态不得空白;2、相关直流、低压及二次回路状态:应注明相关直流、低压及二次回路的状态不得空白。
②应投切的相关直流电源、低压及二次回路:在不需要一次设备停电及不影响一次运行的情况下根据工作需要投切相关的设备电源及二次压板;③应设遮栏、应挂标示牌:1、在一次设备上工作(不需要停电者)及二次端子箱上工作需要围遮栏时,要将工作地点与工作无关的运行设备隔离防止扩大工作范围,并在遮拦上面对工作地点悬挂一定数量的“止步,高压危险”标示牌(二次保护屏上工作要在相邻保护屏前后挂红布隔离;3、在工作地点(有工作的一次设备本体及保护屏)或遮拦入口处悬挂“在此工作”标示牌。
马鞍山万能达发电公司热力机械工作票
锅炉分公司车间(公司)一班或沪宜公司班组(队)编号
1、工作负责人:张××
2、参加工作人数:不含工作负责人
3、工作地点及内容:使用标准名称,顶格填写
4、计划工作期限:自年月日时分至年月日时分
工作票签发人:本人签名签发日期:年月日时分
9、批准工作结束时间:至年月日时分
值长:本人签名工作负责人:本人签名工作许可人:本人签名
10、上述安全措施已全部执行,核对无误,从年月日时分许可开始工作。
工作许可人:本人签名工作负责人:本人签名
11、工作负责人变更:自年月日时分原工作负责人离去,变更为工作负责人。
工作票签发人:原签发人签名工作票许可人:本人签名
12、工作票延期:有效时期延长到年月日时分
值长:本人签名值班长:本人签名工作负责人:本人签名
15、工作票终结,工作人员已全部撤离,现场已清理完毕。
全部工作于年月日时分结束。
工作负责人:本人签名工作许可人:本人签名
备注:
工作票考核人:
其他简要注意事项:
1、各栏目必须顶格填写,且按格书写,不准一行字占多格;
2、外包单位人员担任工作票负责人的,需在票面上反映外包单位名称;
3、每个工作负责人只能持有一张已开工的工作票(与之关联的动火工作票除外);
4、工作票签发人不得担任本人签发的工作票负责人;
5、工作票负责人不得担任其他工作票的工作班成员;
6、所有工作票必须工作负责人本人办理,其他人员不得代办、代签名。
7、其他未列入的,详见《电力安全工作规程》动力或变电部分、“两票管理制度”(规
章安健环[2012]15号)。
广州供电局(工作票负责人收执票盖“工作终结”)(变电站收执票盖“工作票终结”)填写变电站的电压等级和名称变电站第三种工作票1、计划工作时间已过期或超出计划停电时间。
2、工作票关键字、词字迹不清、错漏。
关键词为:a) 断路器、隔离开关、接地刀闸、保护压板等设备的名称和编号、接地线安装位置;b) 断开、合上、给上、取下、短接、拆除;c) 有关设备编号的阿拉伯数字,甲、乙,一、二,Ⅰ、Ⅱ,A、B等;d)工作许可时间、工作终结时间。
3、工作班人员同实际人数、人名不符。
4、工作任务、工作地点填写不明确(包括电压等级及设备名称)、错漏。
5、工作要求的安全措施不正确、不具体、不完善。
如:应挂的标示牌漏挂或挂错;应按规定设置遮拦未设或设置不当。
6、工作许可栏的安全措施不当。
如:(1)对工作要求的安全措施是否满足要求未作出评价并按实际补充或调整。
(2)应注明的保留带电线路或带电设备及其他安全注意事项未注明。
(3)工作许可时间未填写。
7、工作负责人有变更时未办理变更手续。
8、应办理延期的工作未办理工作延期手续。
9、工作需办理工作间断手续的未办理或记录不全;工作间断中现场安全措施有变动时未按规定办理工作间断手续的。
10、未经许可人同意擅自增加工作内容;增加工作内容时需变更或增设安全措施者,未重新办理工作票。
11、工作过程中需要变更安全措施时,未经许可人签名同意。
12、一个工作负责人同一许可工作时段持有两张或以上的工作票。
13、其他及工作票附件(包括《安全技术交底单》、附页及危险点控制措施卡)不符合“安规”或南方电网《电气工作票技术规范》规定可能会引发事故者。
工作票不规范标准:1、非关键词字迹不清及涂改超过3处。
2、工作票编号填写不规范。
3、工作计划时间超15天。
4、工作票中签名不全或只写姓不写名。
5、未按规定盖“工作终结”、“工作票终结”章或盖错章。
6、应与工作票一同保存的《安全技术交底单》、《二次设备及回路工作安全技术措施单》、附页和危险点控制措施卡等,未与工作票一同保存;7、工作票上使用的技术术语不规范。
六、电力线路第一种工作票填写规范单位(1)单位内部的施工班组在本单位内进行的工作,填写工作负责人所在的部门名称;(例如:张家港市供电公司输变电检修部的继电保护班在张家港的七海坝变电站进行工作,“单位”栏填:输变电检修部)。
(2)公司系统内一个单位的施工班组到另一个单位工作,填写工作负责人所在单位名称;(例如:直属输变电检修部的继电保护班在常熟的虞东变电站进行工作,“单位”栏填:直属输变电检修部)。
(3)外单位来本公司进行的工作,填写施工单位名称 (例如:华东送变电公司某分公司到××供电公司进行工作,“单位”栏目应填写“华东送变电公司”)。
停电申请单编号填写运行管理单位向调度报送的停电申请单编号。
(1)当一张工作票(线路、电缆)有多张停电申请单时,应填写停电申请时间最长的一张;若停电申请时间相同,可任填一张。
(2)当电缆第一种工作票同时有线路停电申请单与变电停电申请单时,应填线路停电申请单编号。
编号(1)工作票的编号,同一单位(部门)同一类型的工作票应统一编号,不得重号。
(2)微机开票时,单位和编号由系统自动生成。
(3)当工作票打印有续页时,在每张续页右上方填写工作票编号。
1.工作负责人(监护人)工作负责人名单应由工区(所、公司)书面批准。
非本企业的工作负责人应事先报发包工程的安全监督部门审核批准。
班组应填写工作负责人(监护人)所在班组名称。
对于两个及以上班组共同进行的工作,则班组名称填写“综合”。
2.工作班人员(不包括工作负责人)(1)工作班人员在10人及以下时,应将工作班人员全部填写,然后注明“共×人”。
(2)工作班人员在10人以上时,至少应填写10名主要工作人员的姓名,然后注明“共×人”。
(3)同一份工作票中工作班组两个及以上时,应填写各班组1—2名主要人员的姓名,然后注明“共×人”。
(4)参与该项工作的农民工、临时工等其它人员也应包括在“工作班人员”中,其人数在10人及以下时应写清每个人员的名字、注明总人数。
检修工作票填写操作规程一、填写前准备1.1 确认检修工作票的类型,如例行检修、临时检修等。
1.2 检查工作票的有效期,确保填写的工作票在有效期内。
1.3 检查工作票的编号,确保填写的工作票编号与实际使用一致。
二、填写工作票内容2.1 填写工作票的基本信息2.1.1 填写工作票的名称,如“例行检修工作票”或“临时检修工作票”。
2.1.2 填写工作票的编号,确保与实际使用的工作票编号一致。
2.1.3 填写工作票的有效期限,标明工作票的开始日期和结束日期。
2.1.4 填写工作票的填写人员信息,包括姓名、工号等。
2.2 填写工作内容2.2.1 对检修设备或系统进行详细描述,包括设备或系统的名称、位置等信息。
2.2.2 根据实际检修需求,填写具体的检修内容,如更换零部件、清洁设备等。
2.2.3 根据检修内容,填写相关的安全措施,确保操作人员的安全。
2.2.4 根据检修内容,填写所需的工具和设备,确保工作的顺利进行。
2.2.5 如有需要,填写与其他工作票的关联信息,确保工作的协调进行。
2.3 填写工作票的时间计划2.3.1 根据工作内容,制定详细的时间计划,包括开始时间、结束时间等。
2.3.2 如有需要,在时间计划中添加备用时间,以应对可能出现的延误情况。
2.4 填写工作票的验收标准2.4.1 根据设备或系统的特点,制定相应的验收标准。
2.4.2 对于具体的检修工作,填写相应的验收标准和要求。
三、工作票填写后处理3.1 填写完毕后,由填写人员核对工作票内容的完整性和准确性。
3.2 工作票需要经过相关领导或指定人员的审批。
3.3 完成审批后,将工作票交由相应的执行人员进行实际的工作操作。
3.4 工作完成后,填写人员对工作票的实际操作情况进行记录。
四、填写规范和注意事项4.1 填写时应注意工作票的顺序和要求,确保每项内容齐全、准确。
4.2 使用规范的书写格式,保持工作票的整洁和美观。
4.3 语句通顺,句子结构清晰,避免使用模糊的词语和表达方式。
电气工作票和操作票填写和使用规范一、电气工作票的填写规范1.基本信息的填写:电气工作票的第一部分是填写基本信息,包括工作票编号、单位名称、施工部门、填写日期等。
这些信息应准确、清晰地填写,以便后续工作的跟踪和查询。
2.工作内容的详细描述:在电气工作票中,应清晰地描述工作内容和要求。
包括工作地点、工作对象、工作性质、工作方法等。
工作内容的描述应具体、明确,以确保工作人员能准确理解工作要求,做好准备工作。
3.安全措施的制定:在电气工作票中,应对工作中可能存在的危险和风险进行评估,并制定相应的安全措施和防护措施。
例如,对带电作业应明确戴防护手套、穿防护服等。
这些措施应详细列出,以便工作人员参考和执行。
5.工作票的保存和归档:电气工作票应保存一定的时间,以备查阅和追溯。
通常建议将工作票归档保存一年以上,以保证后续的质量评估和隐患排查。
二、操作票的填写规范1.基本信息的填写:操作票的基本信息包括票据编号、单位名称、操作部门、填写日期等。
同样,这些信息应准确、清晰地填写,方便后续的查阅和跟踪工作。
2.操作内容的详细描述:在操作票中,应具体详细地描述操作步骤和注意事项。
包括操作对象、操作工具、操作步骤、安全注意事项等。
操作内容的描述应具体明确,以确保工作人员能准确无误地进行操作。
3.安全措施的制定:在操作票中,应列出和描述相应的安全措施和操作要求。
例如,对高压设备的操作应明确戴绝缘手套、穿防护服等。
这些措施应详细列出,以便工作人员参考和执行。
5.操作票的保存和归档:操作票同样需要保存一定的时间,以备查阅和跟踪操作记录。
建议将操作票归档保存一定时间,以便后续的质量控制和问题追溯。
三、电气工作票和操作票的使用规范1.工作人员应按照工作票和操作票的要求进行工作和操作,并认真填写相关信息。
2.工作人员在进行工作和操作时,要严格按照所制定的安全措施进行操作,确保自身安全和设备安全。
3.工作人员在完成工作和操作后,应认真填写操作票的实际工作情况和操作结果,并与批准人进行确认。
电气工作票和操作票填写和使用规范电气工作票和操作票是电气安全管理的重要手段。
它们是现场工作操作的必要依据,有助于规范操作流程、确保施工质量、保障施工安全。
下面就电气工作票和操作票的填写和使用规范进行详细介绍。
一、电气工作票的填写1、票号:电气工作票的票号是依据施工现场情况和制定方案编号确定的一组数字。
一般由施工负责人指定,并确保与其他工作票号码不重复。
2、工程名称及施工地点:列明工程名称及施工地点。
3、工程负责人:列明对该工程负责的人员姓名。
4、工程日期:列明施工工作日期。
5、施工班组:列明参与施工的班组名称及人员名单。
6、现场安全控制措施:列明施工现场安全控制措施,包括消防、通风、防护等。
7、工程内容:列明施工工作的具体内容,包括计划完成时间、工作内容、工作人员及使用的工具、设备、材料等。
8、工作票签发人、班组长、工程负责人、工作的出质人以及工作人员等人员签字确认。
二、电气操作票的填写1、票号:电气操作票的票号是由工程负责人指定的一组数字,保证不与其他操作票编号重复。
2、工程名称及施工地点:列明工程名称及施工地点。
3、工程负责人:列明对施工工程负责的人员姓名。
4、工程日期:列明施工工作的日期。
5、施工班组:列明参与施工的班组名称及人员名单。
6、操作内容:列明施工工作的具体内容,包括工作人员及使用的工具、设备、材料等。
7、操作票签发人、班组长、工程负责人、受让人以及工作人员等人员签字确认。
三、电气工作票和操作票的使用规范1、规范文件应当包括安全操作规程、电气安全管理规程、电气安全操作规程等。
规范文件中的操作事项和安全措施是操作票和工作票的依据和前提。
2、发布操作票和工作票之前应当经过认真的安全分析和风险评估,以确保施工或操作过程中的人员安全。
3、工作票和操作票的内容要清晰、准确、无遗漏、无重叠,不得发生违反规定或脱离实际的情况。
4、票面要求黑字白底,字迹要清晰,不得有涂改、划掉、遮挡等情况发生。
工作票填写规范(电力电缆、II、施工作业)一、电力电缆第一种工作票填写规范单位(1)单位内部的施工班组在本单位内进行的工作,填写工作负责人所在的部门名称;(例如:张家港市供电公司输变电检修部的继电保护班在张家港的七海坝变电站进行工作,“单位”栏填:输变电检修部)。
(2)公司系统内一个单位的施工班组到另一个单位工作,填写工作负责人所在单位名称;(例如:直属输变电检修部的继电保护班在常熟的虞东变电站进行工作,“单位”栏填:直属输变电检修部)。
(3)外单位来本公司进行的工作,填写施工单位名称(例如:华东送变电公司某分公司到本公司进行工作,“单位”栏目应填写“华东送变电公司”)。
停电申请单编号填写运行管理单位向调度报送的停电申请单编号。
(1)当一张工作票(线路、电缆)有多张停电申请单时,应填写停电申请时间最长的一张;若停电申请时间相同,可任填一张。
(2)当电缆第一种工作票同时有线路停电申请单与变电停电申请单时,应填线路停电申请单编号。
编号(1)工作票的编号,同一单位(部门)同一类型的工作票应统一编号,不得重号。
第一种工作票与第二种工作票要分开编号。
(2)微机开票时,单位和编号由系统自动生成。
(3)当工作票打印有续页时,在每张续页右上方填写工作票编号。
(4) 电缆工作票编号统一以“缆字”起头,“缆字”后面的编号可按签发工作票时的月份(2位)、工作票签发人的代号(2位)和当月该工作票签发人签发的工作票的序号组成(3位)。
各单位可以根据习惯自行规定编号规则。
1.工作负责人本单位书面公布的,具有电缆第一种工作票工作负责人资格的本次工作负责人姓名, 若几个班同时工作时,填写总工作负责人的姓名。
非本企业的工作负责人应预先经设备运行管理单位安监部门审核确认。
班组应填写工作负责人(监护人)所在班组名称。
对于两个及以上班组共同进行的工作,则班组名称填写“综合”。
2.工作班人员(1)工作班人员在10人及以下时,应将工作班人员全部填写,然后注明“共×人”。
六、电力线路第一种工作票填写规范单位(1)单位内部的施工班组在本单位内进行的工作,填写工作负责人所在的部门名称;(例如:张家港市供电公司输变电检修部的继电保护班在张家港的七海坝变电站进行工作,“单位”栏填:输变电检修部)。
(2)公司系统内一个单位的施工班组到另一个单位工作,填写工作负责人所在单位名称;(例如:直属输变电检修部的继电保护班在常熟的虞东变电站进行工作,“单位”栏填:直属输变电检修部)。
(3)外单位来本公司进行的工作,填写施工单位名称 (例如:华东送变电公司某分公司到××供电公司进行工作,“单位”栏目应填写“华东送变电公司”)。
停电申请单编号填写运行管理单位向调度报送的停电申请单编号。
(1)当一张工作票(线路、电缆)有多张停电申请单时,应填写停电申请时间最长的一张;若停电申请时间相同,可任填一张。
(2)当电缆第一种工作票同时有线路停电申请单与变电停电申请单时,应填线路停电申请单编号。
编号(1)工作票的编号,同一单位(部门)同一类型的工作票应统一编号,不得重号。
(2)微机开票时,单位和编号由系统自动生成。
(3)当工作票打印有续页时,在每张续页右上方填写工作票编号。
1.工作负责人(监护人)工作负责人名单应由工区(所、公司)书面批准。
非本企业的工作负责人应事先报发包工程的安全监督部门审核批准。
班组应填写工作负责人(监护人)所在班组名称。
对于两个及以上班组共同进行的工作,则班组名称填写“综合”。
2.工作班人员(不包括工作负责人)(1)工作班人员在10人及以下时,应将工作班人员全部填写,然后注明“共×人”。
(2)工作班人员在10人以上时,至少应填写10名主要工作人员的姓名,然后注明“共×人”。
(3)同一份工作票中工作班组两个及以上时,应填写各班组1—2名主要人员的姓名,然后注明“共×人”。
(4)参与该项工作的农民工、临时工等其它人员也应包括在“工作班人员”中,其人数在10人及以下时应写清每个人员的名字、注明总人数。
