基坑监测阶段性报告
- 格式:docx
- 大小:124.64 KB
- 文档页数:5
***基坑水平位移监测(阶段性)监测报告编制人:负责人:审核人:***有限公司二零一四年六月十八日阶段性报告(2014年5月11日~2014年6月17日)一、监测依据1、《建筑基坑工程监测技术规范》GB50497—2009;2、《建筑深基坑工程施工安全技术规范》(JGJ311-2013);3、《建筑地基基础设计规范》GB50007-2011;4、《新疆建筑基坑土钉支护统一规定》XJJ038-2008;5、《工程测量规范》GB50026-2007;6、《建筑基坑支护技术规程》JGJ120-2012。
二、监测内容根据基坑的实际情况及设计要求,基坑的监测内容为基坑坡顶水平位移。
三、坡顶水平位移监测方法1、该项目采用独立坐标系统,基准点及坡顶水平位移基点观测采用极坐标法施测。
使用科力达KTS—442Rlc全站仪进行监测,主要性能指标:1",2+2ppm.2、极坐标法是利用数学中的极坐标原理,以两个已知点为坐标轴,以其中一个点为极点建立极坐标系,测定观测点到极点的距离,测定观测点与极点连线和两个已知点连线的夹角的方法。
四、监测警戒值监测项目警戒值五、监测阶段性报告1、从5月11日至5月15日分别对基坑东侧、南侧、西侧底部浇筑支撑墩(历时5天),基坑东侧、南侧、西侧均出现渗水现象,基坑边坡水平位移的变化比较稳定。
东侧水平位移最大值为1#监测点:9。
60mm,平均为1.92mm/d;南侧水平位移最大值为10#监测点:2。
30mm,平均为0。
46mm/d;西侧水平位移最大值为18#监测点:0。
60mm,平均为0。
12mm/d.2、从5月16日至5月18日车库地基平整阶段(历时3天),基坑水平位移变化不大,基坑趋于稳定.东侧水平位移最大值为1#监测点:2。
90mm,平均为0。
97mm/d;南侧水平位移最大值为10#监测点:1.90mm,平均为0.63mm/d;西侧水平位移最大值为18#监测点:0.80mm,平均为0.27mm/d.3、从5月19日至6月1日车库防水、筏板工程(历时14天),基坑水平位移变化不大,基坑趋于稳定。

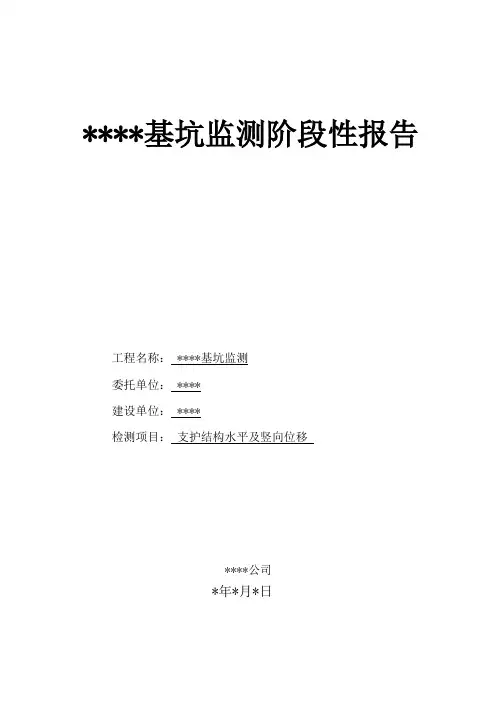

****基坑监测阶段性报告工程名称: ****基坑监测委托单位: ****建设单位: ****检测项目:支护结构水平及竖向位移****公司*年*月*日声明1、报告无我单位资质认定标识、检验检测专用章、骑缝章和钢印无效。
2、报告无检测、审核、批准人签字无效。
3、报告涂改、换页、漏页无效,复印件无效。
4、报告仅对实施现场检测时的工程现状和质量状况负责。
5、报告引用的委托方或其他方提供资料内容的真实性,由提供资料方负责。
6、对本报告若有异议或需要说明之处,应于收到报告之日起十五日内向我单位书面提出,本单位将给予及时的解释或答复,逾期不予受理。
检测机构:****公司单位地址:****邮政编码:****基坑监测阶段性报告批准:审核:观测:目录(一)、工程概况 (1)(二)、监测依据 (2)(三)、监测警戒值及精度 (2)(四)、监测方法及要求 (4)(五)、监测结果分析 (4)(六)、监测结论 (5)(七)、附交资料 (5)一、工程概况工程名称:****基坑监测。
工程地点:****。
建设单位:****。
工程概况:考虑到基坑周边环境及相临建筑物对基坑水平位移、地面沉降值的要求,本基坑工程共5个支护界都单元,其中:一区基坑深**m,采用护坡桩+锚索支护形式,桩长**m(含冠梁);二区基坑深**m,采用护坡桩+锚索支护形式,桩长**m(含冠梁);三区基坑深**m,采用土钉墙支护形式;四区基坑深**m,采用土钉墙支护形式;五区基坑深**m,采用土钉墙支护形式。
本基坑属于二级基坑,根据《建筑基坑工程监测技术规范》要求应进行支护结构水平位移及竖向位移监测、周边建筑沉降监测、周边土体竖向位移监测、地下水位监测、周边建筑物及地表裂缝监测。
位移及沉降监测点应沿基坑周边布设,间距不宜大于20m。
每边监测数目不少于3个,其余个监测项目质量控制及验收标准均应瞒住《建筑基坑监测技术规范》GB 50497-2009的有关规定。
该基坑基坑监测期间应定期进行巡视检查,巡视检查内容包括:1、基坑周边环境(1)地下管道有无破损、泄露情况;(2)周边道路(地面)有无裂缝、沉陷;2、监测设施(1)基准点、测点完好的状况;(2)有无影响观测工作的障碍物;(3)监测元件的完好及保护情况。
基坑监测总结报告一、引言基坑监测是在建筑施工中非常重要的一项工作,其目的是为了及时掌握基坑的变形情况,保证施工的安全性和稳定性。
本报告总结了一次基坑监测的过程和结果,并对监测数据进行了分析和评价。
二、监测目标和方法本次基坑监测的目标是掌握基坑的变形情况,特别是地下水位的变化和基坑的沉降情况。
监测方法主要包括以下几方面:1.地下水位监测:利用水位计定时定点采集地下水位数据,并进行记录和分析。
2.基坑侧壁变形监测:采用全站仪进行基坑的侧壁变形监测,包括侧壁的位移和倾斜情况。
3.基坑底部沉降监测:利用测量水准仪定时测量基坑底部的沉降情况,并记录和分析数据。
三、监测结果根据监测数据的统计和分析,得出以下结果:1.地下水位变化较为稳定,在施工过程中水位基本保持不变。
这说明基坑附近的地下水状况相对稳定,对施工没有明显的影响。
2.基坑侧壁的变形情况较小,位移和倾斜均在设计范围内。
说明基坑的支护结构和施工工艺是合理的,满足了安全性和稳定性的要求。
3.基坑底部存在一定的沉降,但变化趋势平稳。
这可能是由于地下水位的变化和基坑开挖引起的。
然而,沉降量在合理范围内,不会对施工造成太大的影响。
四、评价和建议根据本次监测的结果,可以对施工进行评价和提出建议:1.施工工艺和支护结构的设计是合理的,能够满足基坑的安全性和稳定性要求。
因此,在后续的施工过程中可以继续使用相同的工艺和结构。
2.地下水位变化较小,对施工没有明显的影响。
因此,在后续施工中可以继续进行相同的地下水处理和排水工作。
3.基坑底部的沉降量在合理范围内,但仍需要继续监测和控制。
建议定期进行测量,并根据监测数据及时采取相应的措施。
4.在基坑施工过程中,需要加强施工人员的安全意识和培训,确保他们具备监测数据的正确使用和分析能力。
五、结论基坑监测是保证建筑施工安全性和稳定性的重要环节。
通过本次监测,我们得出了一些重要的结论和建议。
在后续的施工过程中,我们将继续对基坑进行监测,并根据监测数据调整和优化施工措施,以确保施工的顺利进行。
基坑监测报告基坑是指建筑施工中挖掘的坑洞。
因为基坑施工涉及到土体的挖掘和支护,不可避免地会对周边环境和其他建筑物产生一定的影响。
为了确保施工的安全和环保,需要对基坑的监测进行及时、准确的报告,下面就基坑监测报告进行说明。
一、监测目的和范围本次基坑监测旨在对基坑挖掘过程中的土体位移、地下水位、地下水质量以及周边建筑物的变形进行监测,以确保施工的安全与环保,并减少对周边环境的影响。
二、监测方法和设备本次监测采用了多种监测方法和设备,包括但不限于:1.土体位移监测:采用测量仪器对基坑周边的地表位移进行实时监测,以了解土体的变形情况。
2.地下水位监测:采用水位计和水文测量仪器对基坑周边的地下水位进行实时监测,以评估基坑挖掘对地下水位的影响。
3.地下水质量监测:采集地下水样品进行实验室化验,以监测基坑挖掘对地下水质量的影响。
4.建筑物变形监测:采用位移传感器对周边建筑物进行实时监测,以评估基坑挖掘对建筑物变形的影响。
三、监测结果及分析1.土体位移:根据监测数据显示,基坑挖掘过程中土体的位移呈现逐渐增加的趋势,但总体来说位移范围在安全范围内。
2.地下水位:地下水位随着基坑挖掘的深入而逐渐下降,但在设计的控制范围内,未导致周边地区的地下水严重下降。
3.地下水质量:实验室化验结果显示基坑挖掘对地下水质量影响不大,水质基本稳定。
4.建筑物变形:周边建筑物的变形量在允许范围内,未出现明显的沉降或倾斜情况。
四、处理措施和建议根据监测结果,结合现场施工情况,提出了以下建议和处理措施:1.加强土体支护:根据土体位移监测结果,加强对基坑周边土体的支护,以确保施工的安全和稳定。
2.控制地下水位:根据地下水位监测结果,合理安排抽水工程,控制地下水位,避免对周边地区的地下水资源造成过大的影响。
3.加强环境保护措施:定期监测地下水质量,加强对施工过程中产生的污水的处理和排放,避免对地下水质量的影响。
4.加强建筑物监测:继续对周边建筑物进行实时监测,发现异常情况及时处理。

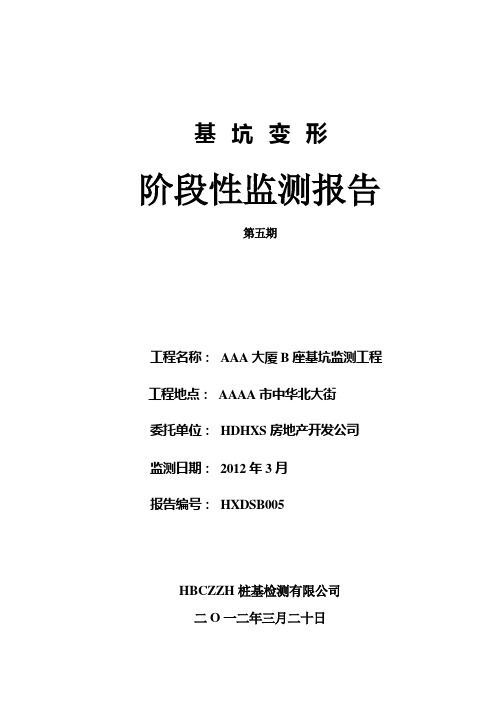

基坑变形阶段性监测报告第五期工程名称:AAA大厦B座基坑监测工程工程地点:AAAA市中华北大街委托单位:HDHXS房地产开发公司监测日期:2012年3月报告编号:HXDSB005HBCZZH桩基检测有限公司二O一二年三月二十日AAA大厦B座项目基坑工程基坑变形监测阶段性报告现场监测人员:AAAAAAAAAAAAHBCZZH桩基检测有限公司二O一二年三月二十日目录一、工程概况 (4)二、监测依据 (4)三、监测项目与点位布置 (5)四、监测数据和数据处理结果 (6)五、各监测变化分析、评价及发展预测 (8)六、意见和建议 (8)附图 (8)一、工程概况HD市AAA大厦B座基坑开挖监测工程场地位于HD市中华大街与DD 厂路交叉口东北角。
根据建设单位提供的资料:拟建工程为单栋16层建筑和地下车库组成,其中基坑开挖深度-8.22~-10.32m,基坑支护面积约1450m2 。
该工程东为HD市三建家属楼,北为已建综合楼,其周围有地下管线,距基坑边缘最近的管线为5米。
二、监测依据1、《岩土工程勘察报告》及甲方提供的相关技术资料等要求2、《建筑基坑支护技术规程》(JGJ120-99)3、《建筑与市政降水工程技术规范》(JGJ/T111-98)4、《建筑基坑工程监测技术规范》(GB50497-2009)5、《建筑地基基础工程施工质量验收规范》(GB 50202-2002)6、《锚杆喷射混凝土支护技术规范》(GB50086-2001)7、《建筑地基基础设计规范》(GB50007-2002)8、“HD市AAA大厦基坑支护及隔水帷幕施工设计总说明及其施工图纸”三、监测项目与点位布置1、基坑支护结构变形观测:按设计要求,共布设38个监测点,编号为JK1~JK38,详见观基坑监测点布置图,其中JK18、JK19、JK20因北侧综合楼业主阻挠无法布点测量。
2、支护结构深层位移监测:按设计要求,共布设4个监测点,编号为1~4,详见基坑监测点布置图。
基坑工程监测报告完整优秀版简介
本报告是对于基坑工程的监测情况进行分析、总结与评价的报告。
我们本次监测共计检测了 10 个点位,主要监测内容包括地表
沉降、水位变化、地下管线位移。
检测结果
地表沉降
在本次监测中,我们检测到基坑工程周边地表存在一定程度的
沉降现象。
其中,最大沉降量出现在监测点Q1 处,达到了4.5cm。
我们推测这可能与地下水位变化及土层结构有关。
水位变化
在本次监测中,我们检测到监测点 P1 处水位上升较为明显,
其中最高上升了2.3m。
经分析,这可能与周围地下管线施工有关。
地下管线位移
在本次监测中,我们检测到地下管线在施工过程中发生了一定
程度的位移。
其中,最大位移出现在监测点G1 处,达到了1.5cm。
我们认为这可能是施工过程中挖掘和填埋不当造成的。
综合评价
通过本次监测,我们对基坑工程的建设情况进行了详细评估。
我们发现,尽管地表沉降、水位变化和地下管线位移等问题存在,
但这些问题都在可控范围内。
我们向施工方提出了相关建议,希望
施工方能够及时采取措施解决上述问题,并确保基坑工程的安全施
工和顺利进行。
基坑监测情况汇报近期,我公司在某地进行了基坑监测工作,并对监测情况进行了详细的记录和分析。
以下是对监测情况的汇报:一、监测范围。
本次监测范围包括基坑周边建筑物、地下管线、地表沉降情况等,涵盖了基坑工程施工可能影响到的各项因素。
二、监测手段。
我们采用了多种监测手段,包括测量仪器的安装、遥感技术的应用以及实地调查等方式,确保了监测数据的全面性和准确性。
三、监测数据分析。
经过对监测数据的分析,我们发现在基坑周边建筑物的监测中,部分建筑出现了轻微的位移情况,但未达到警戒值。
地下管线的监测显示,管线受到了一定程度的变形,但未出现破裂和泄露情况。
地表沉降监测显示,基坑周边地表出现了一定程度的下沉,但未影响周边道路和建筑物的安全。
四、监测结果评估。
根据监测结果,我们对基坑工程的影响进行了评估。
在建筑物位移方面,我们将加强对周边建筑物的监测,并采取相应的支护措施,以确保建筑物的安全。
对于地下管线的变形情况,我们将进行进一步的监测和评估,并在必要时进行修复和加固。
针对地表沉降情况,我们将加强对周边道路和建筑物的巡检,确保其安全使用。
五、监测工作总结。
本次基坑监测工作取得了一定的成果,但也发现了一些问题和隐患。
我们将进一步加强对监测数据的分析和评估,及时采取相应的措施,确保基坑工程施工过程中的安全和稳定。
六、后续工作安排。
针对本次监测中发现的问题和隐患,我们将制定具体的后续工作方案,并加强与相关部门的沟通和协调,确保基坑工程的顺利施工和周边环境的安全稳定。
在未来的监测工作中,我们将继续努力,不断提升监测技术水平,为基坑工程的安全施工和周边环境的安全稳定做出更大的贡献。
以上是对本次基坑监测情况的汇报,如有任何问题和建议,请及时与我们联系。
感谢您的关注和支持!。
*********基坑变形监测报告2018年10月**********基坑变形监测报告工程名称:******工程地点:******监测日期:2018年X月X日~2018年X月X日目录一、工程概况............................ 错误!未定义书签。
二、监测依据............................ 错误!未定义书签。
三、监测内容............................ 错误!未定义书签。
四、监测点布置和监测方法 ................ 错误!未定义书签。
五、监测工序和测点保护 .................. 错误!未定义书签。
六、报警值.............................. 错误!未定义书签。
七、监测时长和频率 ...................... 错误!未定义书签。
八、监测成果及分析 ...................... 错误!未定义书签。
九、附表、附图.......................... 错误!未定义书签。
一、工程概况工程场地地处*******,北池一路西首路南侧,文昌馨苑居住区西侧。
拟建*****及地下车库概况如下:表1 工程概况基坑平面尺寸:89.1m(东西最大尺寸)×80.1m(南北最大尺寸)基坑支护深度:3.9-5.0m二、监测依据1.《建筑地基基础设计规范》(GB5007-2002)。
2.《建筑基坑工程监测技术规范》(GB50497-2009)。
3.《工程测量规范》(GB50026-2007)。
4.《建筑变形测量规程》(JGJ/T 8-2016)。
5. 基坑支护方案、施工方案。
三、监测内容1.基坑顶部竖向位移;2.基坑顶部水平位移;3.基坑周边地表竖向位移;4.基坑周边地表裂缝;5.周边临时建筑物裂缝;6.地下水位;四、监测点布置和监测方法4.1监测点布置4.1.1监测点位的选择基坑变形观测点设立在基坑坡度边缘处,首次开挖共计布设观测点23个(其中基坑监测点*个,编号J1-J*;原有建筑物*个,编号Y1-Y*);详见基坑监测点布设示意图。
深基坑检查情况汇报
尊敬的领导:
根据您的要求,我对深基坑进行了检查,并将情况汇报如下:
一、基坑地质情况。
经过实地勘察,发现该基坑所处地质属于岩层地质,整体岩石结构较为坚固,
不存在明显的滑坡、崩塌等地质灾害隐患。
但在部分区域发现了少量的岩屑堆积和裂缝,需要加强监测。
二、基坑支护情况。
基坑周边已经完成了初步的支护工程,包括钢支撑和混凝土护壁。
在检查过程中,未发现明显的支护失稳、开裂等情况,整体结构较为稳固。
三、基坑排水情况。
基坑排水系统已经建立并投入使用,通过现场观察和排水管道监测,基坑内部
水位保持在合理范围内,排水效果良好。
四、基坑施工管理情况。
在施工现场,我发现各项施工管理措施得到了有效执行,现场作业人员严格按
照安全操作规程进行作业,安全防护设施齐全,施工管理秩序井然。
五、存在问题及建议。
尽管基坑目前整体情况良好,但仍需注意以下几点,首先,加强对岩屑堆积和
裂缝部位的监测,及时采取相应的加固措施;其次,定期检查和维护基坑支护结构,确保其稳固性;最后,加强施工现场安全管理,做好各项安全预防措施。
六、结论。
综上所述,基坑目前整体情况良好,但仍需密切关注地质变化和支护结构稳定性,加强施工现场安全管理。
我将继续对基坑进行监测,并及时向您汇报相关情况。
谨此报告,如有不妥之处,敬请指正。
基坑监测总结报告基坑监测总结报告一、总体概述基坑监测是针对基坑开挖过程中可能出现的地质灾害风险进行的实时监测工作。
本次基坑监测工作从开始开挖到基坑完工共计持续了三个月,主要监测目标为基坑周边建筑物的变形情况和基坑水位变化情况。
通过多种监测手段和方法,监测数据显示整个开挖过程中没有出现严重的地质灾害和安全事故发生。
二、监测方法和设备本次基坑监测工作采用了多种监测方法和设备,包括自动测绘仪、全站仪、GPS定位仪等,确保了监测数据的准确性和真实性。
同时,建立了一套完善的监测体系,包括监测网、监测点、传感器等。
监测数据通过无线传输技术实现实时采集和监控。
三、监测结果分析1. 基坑周边建筑物变形情况:通过对基坑周边建筑物进行实时监测,发现变形情况较为平稳,基本未发生明显的倾斜、下沉等变形现象。
监测数据显示变形量均在安全范围内,没有出现超过预警值的情况。
2. 基坑水位变化情况:基坑开挖过程中,对地下水位变化进行了连续监测。
监测数据显示,随着基坑的逐渐加深,地下水位有所上升,但未超过安全标准范围。
在施工过程中,采取了相应的降水措施,有效控制了地下水位的变化,保证了施工安全。
四、监测数据评估针对获取的监测数据,进行了综合评估。
通过对数据的对比和分析,得出以下结论:1. 基坑周边建筑物的变形情况较为稳定,未发生超出安全范围的情况,施工对建筑物的影响较小。
2. 基坑水位变化在允许范围内,并通过降水措施得到了有效控制,保证了施工的顺利进行。
3. 基坑监测设备和技术的应用,能够对基坑施工过程中的地质灾害风险进行及时监测和预警,大大提高了施工的安全性和可靠性。
五、存在问题和建议1. 目前监测设备和技术的应用还有一定的局限性,监测范围有限。
在下一次基坑监测工作中,应考虑对监测范围进行扩大,并加强对监测数据的分析和处理。
2. 基坑施工过程中的变形情况和地下水位变化是相互影响的,今后的监测工作中,应加强两者之间的关联性研究,以更好地预测和控制地质灾害风险。
基坑监测阶段性报告 Document number:NOCG-YUNOO-BUYTT-UU986-1986UT
基坑监测工程
阶段性报告
某某测绘有限公司
2012年3月03日
报告编写:某某某
工程负责:某某某
资料汇总:某某某
测绘单位:某某某测绘有限公司
阶段性报告
一、监测标准
1、本工程“技术设计书”;
2、国家一、二等水准测量规范(GB12897-91);
3、建筑变形测量规程(JGJ/T8-97);
4、精密工程测量规范(GB50026-93);
5、城市测量规范(CJJ8-99);
6、工程测量规范(GB50026-2007);
7、岩土工程监测规范(YS5229-96);
8、建筑工程基坑支护技术规程(JGJ120-99)。
二、监测内容
根据基坑的实际情况及设计要求,基坑的监测内容包括:1、基坑坡顶水平位移
2、基坑坡顶竖向位移
3、基坑深层水平位移及监测预警。
三、监测方法
(1)坡顶水平位移观测
坡顶水平位移基点观测采用极坐标法和前方交会法施测,工作基点的稳定性检查采用后方交会法检测。
使用南方NTS-370全站仪进行监测,主要性能指标:1",3+2ppm 极坐标法是利用数学中的极坐标原理,以两个已知点为坐标轴,以其中一个点为极点建立极坐标系,测定观测点到极点的距离,测定观测点与极点连线和两个已知点连线的夹角的方法。
(2)深层水平位移观测
本次监测使用任丘市北方仪器厂生产的RQBF-698A智能型测斜仪,性能指标为±0.01mm/500mm。
测斜管在测试前5天布设完毕,在3~5天内重复测量3次,判明处于稳定状态后,进行测试工作,测斜观测分正测和反测,测斜观测时每0.5m标记一定要卡在相同位置,每次读数一定要等候电压值稳定才能读数,确保读数准确性。
(3)坡顶竖向位移观测
竖向位移监测基坑竖向位移采用Trimble精密水准仪进行观测,其观测精度要求按国家二等水准规范执行。
要求各观测点测站高差中误差符合±0.5mm。
四、监测阶段性报告
自2011年10月03日,开始对基坑进行定期监测。
1、从10月3日至11月1日基坑开挖至-4.7米(历时30天),基坑水平位移最大量为H21:2.90mm,平均为2.06mm;竖向位移最大量为H21:-1.43mm,平均为-
0.89mm;深层水平位移最大量:孔号S03(东西方向)2.19mm(地下0.5m处)平均为
1.90mm(地下0.5m处)。
基坑喷浆支护至-3.00米,基坑未出现涌土、流砂、管涌等现象,周边也未出现地面裂痕,基坑边坡的变化比较稳定。
2、11月2日基坑进入桩基阶段,至12月3日(历时31天)桩基工程基本完成,基坑水平位移最大量H23:5.90mm,平均为4.42mm;竖向位移与深层位移变化不大,基坑趋于稳定。
3、12月4号至6号,连续降雨,尤其基坑南部边沿堆载建筑材料,基坑南部西侧临时搭建的桩基泥浆池,大型机械设备,加之气温下降,使基坑在水平位移急剧加大。
到12月25日基坑南部水平位移最大值H22为18.20mm,平均位移量11.15mm。
基坑北部水平位移最大值H12为9.60mm,平均位移量6.42mm。
基坑竖向位移最大值
H12:-2.28mm平均-1.81mm。
深层水平位移最大量:孔号S05:9.399mm(地下0.5m处)平均为5.13mm(地下0.5m处)。
20天的时间,基坑南部平均变化速率达到
0.56mm/d,最大为0.91mm/d。
北部平均变化速率达到0.32mm/d,最大为0.48mm/d。
基坑东部(H14)和西部(H25)相对变化比较小,水平位移量分别为H14:3.10mm;H25:
3.55mm。
4、截止2011年12月14日基坑桩基工程已全部完成,基坑已开挖至设计深度,12月24日基坑底部平整完成。
从12月25日至2012年1月3日,基坑周围的堆积物已部分清除,基坑水平、竖向及深层水平位移变化速率有降低的趋势。
监测项目警戒值附表1
注:警戒值的70~80%作为报警值
5、监测期间,基坑位移变化未出现坑底、侧壁管涌、渗漏或流沙,基坑周边地面未出现开裂现象。
各项监测数字均在“警戒值”范围之内。
结论:基坑顶部水平、竖向位移或深层水平位移正常。
基坑南侧西部(H21、H22、H23)顶部水平位移较大,请有关部门清除基坑边缘的泥浆池及堆积物,减少对基坑边坡的影响。
请施工部门注意保护基坑周围的监测标志,禁止在基坑边沿堆积建筑材料,防止在基坑边沿使用大型机械设备。
