PDCA循环在工程项目进度管理分析
- 格式:doc
- 大小:242.00 KB
- 文档页数:4
工程质量管理pdca循环工作原理
PDCA循环工作原理在工程质量管理中的应用如下:
1. P(Plan)计划:在工程项目的开始阶段,制定质量管理计划。
这一阶段的目标是明确项目的质量目标、标准和要求,同时制定实现这些目标的具体策略和措施。
2. D(Do)执行:按照制定的计划实施质量控制活动,包括采购、施工、
检测等环节。
在这一阶段,要确保所有的资源都得到合理配置和有效利用,以实现计划中的质量目标。
3. C(Check)检查:在实施过程中,定期或不定期地检查实施效果,对比
实际结果与计划中的预期结果,评估质量控制的成效。
同时,通过收集和分析质量数据,发现存在的问题和偏差。
4. A(Act)处理:根据检查结果,采取相应的措施处理存在的问题。
对于
不符合计划要求的情况,要分析原因,制定纠正措施,防止问题再次发生。
对于有效的质量控制方法,将其纳入标准,以便在后续项目中重复使用。
PDCA循环是一个持续改进的过程。
在工程质量管理中,通过不断地循环应用PDCA原理,逐步提高工程项目的质量水平,以满足客户的需求和期望。
同时,PDCA循环有助于企业建立一套完整的质量管理体系,提升整体的管理水平。
PDCA循环在铁路工程项目管理中应用探析将PDCA循环管理这一理论引入到铁路工程项目管理之中,谈论了其在项目管理中的各方面的应用。
运用PACD循环管理理论可以将铁路工程项目管理这一综合型的服务改变。
让其在动态形态之中,并且在每一次的动态循环中不断发现问题、解决问题,从而形成科学高效的管理手段,确保铁路工程项目的顺利完成。
标签:铁路工程;PDCA循环;项目管理TB1前言铁路工程项目的顺利建设,离不开多个目标的设定以及完成,但最重要的是时间、质量、成本这三项,这三个因素是最大的制约因素,必须在工程建设中力求达到速度快、质量高、成本低这三个要求。
铁路工程项目建设单位将PDCA 循环应用在铁路项目进度管理上可以科学地控制项目的实施进度。
PDCA循环被称为戴明循环,是美国质量管理专家戴明首先提出的。
PDCA 模式可简述如下:计划P(Plan),基于铁路工程项目施工要求和组织的方针,为提供结果建立必要目标。
实施D(Do),按照预定的计划,在实施的基础上,努力实现预期目标。
检查C(Check),确认实施方案是否达到了目标。
处理A (Action),其会将发现的检查结果进行处理,并且以此来肯定其成功的经验,让其更加的标准化、规范化,同时通过不断的检查来总结那些失败经验,从而引以为鉴,确保下次不会再出现类似的问题。
2PDCA在铁路工程项目管理中的应用2.1Plan(计划)(1)施工单位提交进度计划。
通过招标程序确定施工单位后,铁路项目建设单位将要求施工单位提供更详细的施工设计,施工设计要包含为按期完成项目制定的详细的工程施工进度计划。
通过进一步了解现场施工环境、施工条件,施工单位可以在招标时计划书的基础上做进一步的调整计划,使之更加合理可行。
(2)监理单位评审进度计划。
当监理单位收到由施工单位提交的关于工程进度计划时,就应该开始组织专业工程师对项目进行评价调查。
同样单位在投标时考虑到铁路项目建设单位工期的需要,会在合适的范围内刻意做一些调整,即使是中标之后的进度计划书都可能是站在利益最大化的角度来考虑如何变更部分项目的工期。
建筑工程管理中 PDCA循环管理的应用摘要:近年,国内建筑业快速发展,人们对于建筑物的需求也呈现了快速上涨态势,国内建筑业规模也在增加,整个建筑行业未来发展空间巨大。
建筑公司为了使建设质量进度得到可靠的保障,工程项目管理工作开展,也显得特别有必要,对于当前建筑工程项目管理工作来讲,有项目进度、质量、成本控制和投资管理等多项工作内容。
整个项工程管理内容涉及到不同作业环节,建筑企业需要改变传统的项目管理方法,覆盖到项目施工等多个领域,PDCA循环法可以实现对建筑项目全方位的管控,本篇文章就从项目实际分析采用PDCA循环法应用内容。
关键词:建筑工程管理;PDCA;循环管理引言:建筑是城市化发展重要标志,在城市开发建设中,要重点关注建筑工程管理的各个方面,国内建筑市场建筑公司竞争日益激烈,有些建筑公司为了获得更多的经济效益,采用分包法方式,这样就会造成项目总包和分包产生纠纷,还会对建筑工程施工带来影响,要进一步加强对项目工程管控力度,选择PDCA计划实施,对整个建筑工程施工动态化监管。
一、PDCA循环管理的模式PDCA循环法有计划、实施、检查、处理等不同工作阶段,通常来讲PDCA法是一类循环工作管理流程,有着更强施工逻辑,在当前国内建筑工程领域中大范围推广,能够展现出更高价值。
PDCA循环管理特点就是整个项目管理就会像流程一样依次推行,直到剩余的工作完成之后就建筑下一个阶段。
尽管在项目施工中出了一部分问题,但是还会不断涌现其他的问题,那就要开展第三次的循环管理指导,将所有的建筑工程问题都有效解决。
另一个工程的特点就是将整个建筑企业看成一个最大的PDCA循环,各部门都是以最小的PDCA循环作为主体,进而使得企业和各个小部门之间也展现出了一种大环套小环的状况。
PDCA是一个循序渐进向上的过程,也是不断往复循环,并不会因为在某个时间节点长期逗留,在循环期间,旧问题就会被新的方法所处理,问题解决管理水平就会逐步提高,每次循环就会解决不同问题,在工程项目管理中,需要不断循环来解决不同样问题,这样才能够使项目管理水平得到大幅度提升[1]。
PDCA循环管理模式在建筑工程项目管理中的应用摘要:随着建筑行业的发展,人们对建筑工程质量表现出更高的要求。
换而言之,一个建筑行业的稳定发展,离不开对建筑工程的高质量管理。
PDCA循环管理模式的科学性远强于传统的建筑工程管理,属于项目建设的全过程管理。
因此,研究首先分析了PDCA循环管理的优势,并探讨了其在建筑工程管理的应用方式,最后通过建筑工程的实例分析,再次分析了PDCA循环管理的应用方式。
关键词:工程管理;PDCA循环管理;建筑工程;一、PDCA循环管理模式在建筑工程管理中的应用重要性分析与传统的管理模式不同的是,PDCA循环管理模式并不单一,其具备独特的立体性与多元性。
当将PDCA循环管理模式应用于建筑工程管理中时,该模式的应用能够不断优化、改善建筑工程管理中存在的各种问题。
通过PDCA循环管理模式的应用,建筑工程中出现的问题将在一个接一个的循环中,获得问题的最佳解决方案,从而达到相应问题的彻底解决。
换句话说,PDCA循环管理模式的引入,能够大幅度增强建筑工程的工程质量,降低工程质量问题发生率,还能在一定程度上缩减工程修建完毕后的维护成本。
另外,由于PDCA循环管理模式的循环性特点,可以帮助相关工作人员对建筑工程各阶段问题的原因进行整合和总结,降低该问题对后续环节的持续影响,确保工程顺利开展。
同时,PDCA管理模式的引入,令建筑工程管理得到事前、事中、事后等三个阶段方面的控制,在最大化建筑工程管理质量、管理效率的同时,增加了建筑工程管理工作的系统性,保证了建筑工程施工进度。
二、、PDCA循环管理模式在建筑工程管理中的应用措施分析1、计划阶段中PDCA循环管理模式的应用在建筑工程管理中引入PDCA循环管理时,应首先安排专业人士对建筑工程项目的大致特点、建造要求进行分析调查,并根据分析结果进行工程管理计划的科学制定,以此确保该PDCA循环管理模式能够在建筑工程管理工作中充分发挥作用。
由于建筑工程施工中会用到各种各样建筑材料,且对建筑物资量的要求很大,因此制定管理计划时,应当将建筑相关物资的合理配置纳入考虑范围,避免资源的非必须消耗。
建设工程项目质量管理的pdca循环
建设工程项目的质量管理可以采用PDCA循环,即计划(Plan)、实施(Do)、检查(Check)和改进(Act)。
1. 计划(Plan):在项目开始之前,制定项目质量管理计划,明确项目的质量目标、质量要求和质量控制措施。
这一阶段需要确定项目的质量标准、检查方法和检查频率等。
2. 实施(Do):根据项目质量管理计划,执行相应的质量控制措施。
包括按照质量标准进行施工、安装、检测等工作,并进行记录、取样等必要的质量控制措施。
3. 检查(Check):在实施过程中,对项目的质量进行检查和评估。
包括对施工现场、材料、设备等进行质量检查,确保其符合质量要求和质量标准。
同时,还需要对项目进度、成本等进行检查,确保项目按照计划进行。
4. 改进(Act):根据检查的结果,对项目的质量进行改进和调整。
如果存在质量问题,需要立即采取纠正措施,并对问题的原因进行分析,以避免类似问题的再次发生。
同时,还需要对质量管理计划进行调整和改进,以提高项目的整体质量。
通过PDCA循环,可以不断地对项目的质量进行监控和改进,确保项目按照质量要求和质量标准进行。
这一循环可以持续进行,直到项目完成。

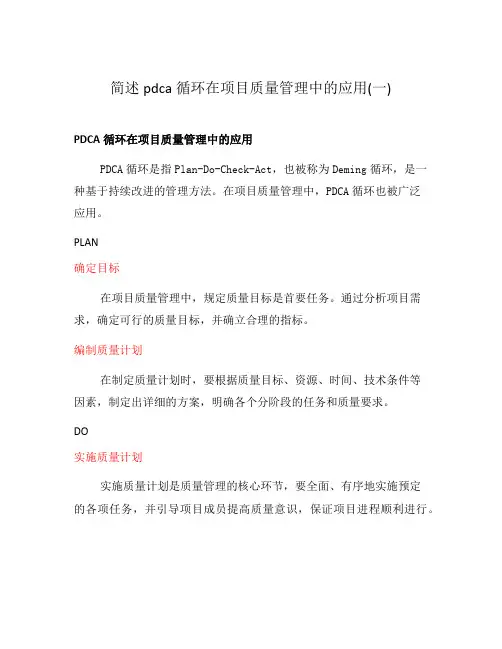

简述pdca循环在项目质量管理中的应用(一)PDCA循环在项目质量管理中的应用PDCA循环是指Plan-Do-Check-Act,也被称为Deming循环,是一种基于持续改进的管理方法。
在项目质量管理中,PDCA循环也被广泛应用。
PLAN确定目标在项目质量管理中,规定质量目标是首要任务。
通过分析项目需求,确定可行的质量目标,并确立合理的指标。
编制质量计划在制定质量计划时,要根据质量目标、资源、时间、技术条件等因素,制定出详细的方案,明确各个分阶段的任务和质量要求。
DO实施质量计划实施质量计划是质量管理的核心环节,要全面、有序地实施预定的各项任务,并引导项目成员提高质量意识,保证项目进程顺利进行。
整理资料随着项目推进,要随时对质量数据进行收集和整理,通过分析数据,了解项目进展情况,从而辅助决策。
CHECK进行质量评估利用已经整理好的质量数据进行质量评估,对项目质量进行全面检查,找出存在的问题和不足,通过分析原因,帮助制定进一步的改进措施。
总结评价结合上述评估结果,进行总结评价,向相关方面报告质量管理情况,并反馈给项目管理组,为下一阶段项目管理提供参考依据。
ACT推行改进根据总结评价结果,制定改进方案,推动改进工作,提高管理水平和效率,全面提升质量管理水平。
优化PDCA循环在实施过程中,还需要不断优化PDCA循环,运用PDCA的理念,不断发现问题、解决问题、优化工作、推进发展,使项目顺利实施。
以上是PDCA循环在项目质量管理中的应用,通过合理运用PDCA模型,能够帮助项目顺利实施,提高项目管理水平,进一步提升项目质量。
应用案例PDCA循环在各种项目中均有应用案例。
例如,在软件开发项目中,PDCA循环被用于不断优化研发流程和产品质量,达到提高产品竞争力的目的;在工程建设项目中,PDCA循环则被用于不断优化工程管理流程和施工工艺,保证工程质量和交付时间。
总结PDCA循环是一种持续改进的管理方法,结合实际的项目质量管理需要,坚持不懈地应用PDCA循环,能够帮助项目管理者把握进度、提高质量、降低成本。

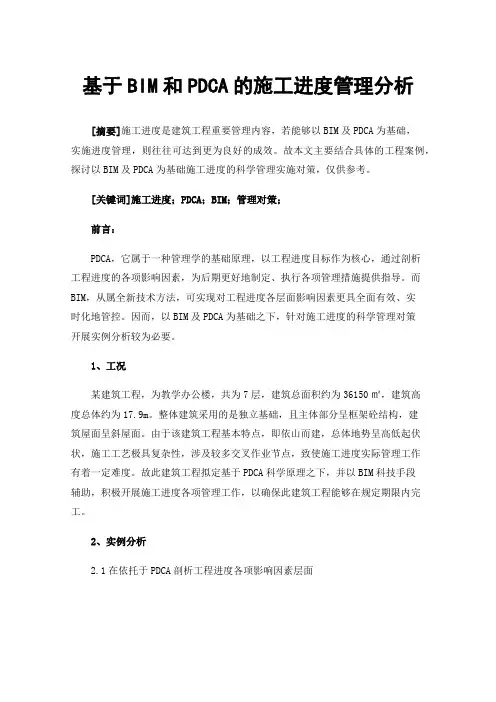

基于BIM和PDCA的施工进度管理分析[摘要]施工进度是建筑工程重要管理内容,若能够以BIM及PDCA为基础,实施进度管理,则往往可达到更为良好的成效。
故本文主要结合具体的工程案例,探讨以BIM及PDCA为基础施工进度的科学管理实施对策,仅供参考。
[关键词]施工进度;PDCA;BIM;管理对策;前言:PDCA,它属于一种管理学的基础原理,以工程进度目标作为核心,通过剖析工程进度的各项影响因素,为后期更好地制定、执行各项管理措施提供指导。
而BIM,从属全新技术方法,可实现对工程进度各层面影响因素更具全面有效、实时化地管控。
因而,以BIM及PDCA为基础之下,针对施工进度的科学管理对策开展实例分析较为必要。
1、工况某建筑工程,为教学办公楼,共为7层,建筑总面积约为36150㎡,建筑高度总体约为17.9m。
整体建筑采用的是独立基础,且主体部分呈框架砼结构,建筑屋面呈斜屋面。
由于该建筑工程基本特点,即依山而建,总体地势呈高低起伏状,施工工艺极具复杂性,涉及较多交叉作业节点,致使施工进度实际管理工作有着一定难度。
故此建筑工程拟定基于PDCA科学原理之下,并以BIM科技手段辅助,积极开展施工进度各项管理工作,以确保此建筑工程能够在规定期限内完工。
2、实例分析2.1在依托于PDCA剖析工程进度各项影响因素层面以PDCA的循环原理为基础,确立工程进度各项影响因素相应管理流程,结合此工程特点,参考着类似的工程实践经验,借助头脑风暴方法,剖析出工程进度各项影响因素,详见表1。
表1工程进度各项影响因素情况2.2模型构建从该建筑工程选定Revit系统为BIM核心的建模软件,先对CAD文件实施拆分处理,再将统一轴网绘制出来,统一轴网(.rvt)格式文件发送至建筑、电气、给排水等各个专业建模的工程师,处于统一轴网之下,依照着1:1比例,将各个专业模型绘制出来,将建模速度加快。
直接参照着纸质版的图纸予以绘制出来,还可链接着CAD的电子图纸,并沿着轮廓予以绘制出来。
项目管理PDCA
标题:项目管理PDCA
引言概述:
PDCA是项目管理中常用的一种方法论,它包括计划(Plan)、实施(Do)、检查(Check)、调整(Act)四个步骤。
通过不断循环这四个步骤,项目团队可以不断改进项目管理过程,提高项目执行效率和质量。
本文将详细介绍项目管理PDCA的具体内容和应用。
一、计划(Plan)
1.1 制定项目目标和范围
1.2 制定项目计划和时间表
1.3 制定项目资源和预算
二、实施(Do)
2.1 分配任务和责任
2.2 实施项目计划
2.3 监控项目进度和质量
三、检查(Check)
3.1 对项目执行情况进行评估
3.2 分析项目执行过程中的问题
3.3 检查项目执行结果是否符合预期
四、调整(Act)
4.1 根据检查结果进行调整
4.2 采取措施解决问题
4.3 优化项目管理过程
五、持续改进
5.1 回顾项目执行过程
5.2 总结经验教训
5.3 应用改进措施到下一个项目
结论:
项目管理PDCA方法是一个循环不断的过程,通过不断的计划、实施、检查和调整,项目团队可以不断改进项目管理过程,提高项目执行效率和质量。
在实际项目管理中,团队应该灵活运用PDCA方法,根据具体情况进行调整和优化,以确保项目顺利完成。

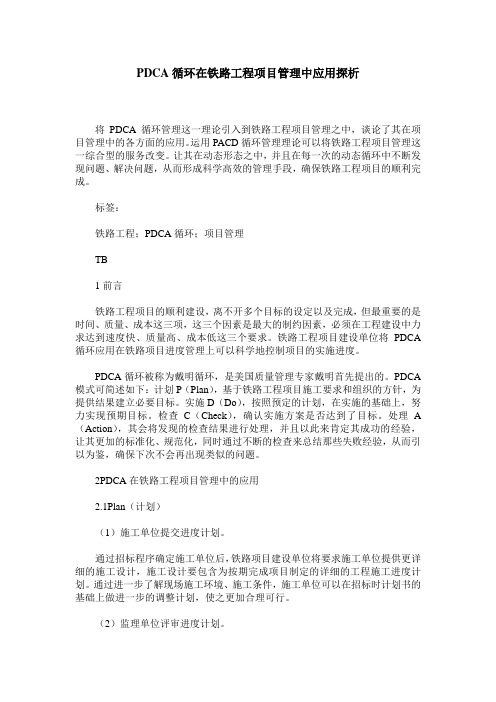

PDCA循环在工程项目进度管理分析
一、前言
在工程项目实施阶段,参与各方都着力于对项目进度、投资及质量进行有效控制。
笔者从项目业主的角度出发,通过工程实例将PDCA循环管理理论程序引入工程项目进度管理中,以实现对项目实施进度进行科学性的控制。
PDCA循环又叫戴明环,是美国质量管理专家戴明博士首先提出的。
PDCA是英语单词Plan(计划)、Do(执行)、Check(检查)和Action(处理)的第一个字母,PDCA循环就是按照这样的顺序进行管理并且循环不止地进行下去的科学程序。
某水电开发项目营地建设工程由17栋建筑物组成,总建筑面积逾3万m2,该工程除土建标外,还有弱电、绿化、污水处理、消防及二次装修等附属项目。
在总工期10个月内要完成所有项目的建设,使营地达到入住条件,这一要求使进度控制从项目开始之初便显得尤为重要,项目各组成标段在时间上环环相扣,任何上一项目的延期都
可能对整个工程进度造成影响。
为了保证该项目能在预定的期限内高质量地顺利完成,项目业主在进度控制中引入PDCA循环理论,以期对整个工程的进度实施动态管理。

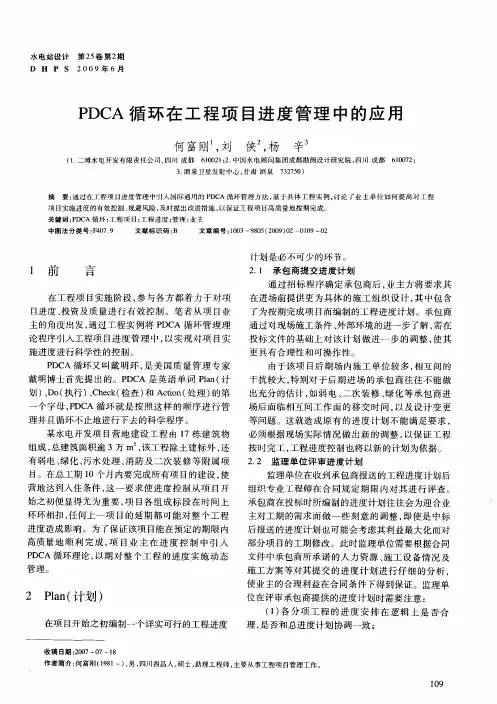

二、Plan(计划)
在项目开始之初编制一个详实可行的工程进度计划是必不可少的环节。
1.承包商提交进度计划
通过招标程序确定承包商后,业主方将要求其在进场前提供更为具体的施工组织设计,其中包含了为按期
完成项目而编制的工程进度计划。
承包商通过对现场施工条件、外部环境的进一步了解,需在投标文件的基础上对该计划做进一步的调整,使其更具有合理性和可操作性。
由于该项目后期场内施工单位较多,相互间的干扰较大,特别对于后期进场的承包商往往不能做出充分的估计,如弱电、二次装修、绿化等承包商进场后面临相互间工作面的移交时间,以及设计变更等问题。
这就造成原有的进度计划不能满足要求,必须根据现场实际情况做出新的调整,以保证工程按时完工,工程进度控制也将以新的计划为依据。
2.监理单位评审进度计划
监理单位在收到承包商报送的工程进度计划后组织专业工程师在合同规定期限内对其进行评查。
承包商在投标时所编制的进度计划往往会为迎合业主对工期的需求而做一些刻意的调整,即使是中标后
报送的进度计划也可能会考虑其利益最大化而对部分项目的工期修改。
此时监理单位需要根据合同文件中承包商所承诺的人力资源、施工设备情况及施工方案等对其提交的进度计划进行仔细的分析,使业主的合理利益在合同条件下得到保证。
监理单位在评审承包商提供的进度计划时需要注意:(1)各分项工程的进度安排在逻辑上是否合理,是否和总进度计划协调一致;(2)各分项工程工期设置是否合理,着重关注关键线路工期安排是否合理;(3)投标文件中所承诺的资源投入是否能满足进度计划的需求,机械设备在各分项工程的使用安排上是否有冲突;(4)相应于进度计划编制的物资需求计划是否合理;(5)评估工程项目可能面临的风险以及该进度计划的抗风险能力。
监理单位对该进度计划评审后需提出具体意见,经总监审核并报业主单位批准后予以执行。
评审不合格的工程进度计划,监理工程师应提出修改完善的意见,要求承包商在指定的时间内重报。
3.业主单位确认进度计划
该项目工程进度计划通过监理的评审后业主项目管理岗人员需再次对其进行讨论,并以其为基础利用Project等工具编制了自己的进度控制计划;为有效控制项目风险,还相应对其乐观情况和悲观情况做了考虑。
业主以该计划为依据,日后对项目进度进行动态的跟踪控制,以便及时提出改进措施。
三、Do(实施)
当项目转入实施阶段后,承包商即开始按既定的计划、工序进行施工。
在此阶段,由于受外部条件的变化、设计变更、施工单位资源投入情况、材料供应情况及天气状况等因素的影响,实际的施工进度、施工工序难免会发生一定的变化。
而如何在实施中应对这些因素对工程进度的影响,加强对进度的控制,就需要项目业主、监理单位积极地发现问题,预防可能发生的变化,对已发生的影响进度的事件积极处理。
此时项目业主应注意:。
(1)协助承包商排除外部事件的干扰,保证场内的正常施工秩序;
(2)监督承包商按既定的计划、工序施工;
(3)对由业主统供的主料保证供应;
(4)对各种延长工期的申请严把审批关;
(5)对各种合理的工程进度款支付凭证及时处理,保证承包商的良性资金流动。
四、Check(检查)
通过在实施中对工程进展情况进行动态的跟踪和分析,项目管理人员可以方便地检查进度计划的实际执行情况,并可及时地发现问题,以便采取有效的措施。
1.工程项目信息的收集
(1)要求承包商定期上报工程进度报表资料,监理单位在根据原定计划对其进行审核后报业主单位;
(2)全面掌握工程现场动态,定期调整编制的进度计划,以便对工程总体进展情况做到心中有数;
(3)掌握承包商资源投入情况,督促其按合同承诺的要求投入充足的人力、物力;
(4)掌握工程物资需求情况,要求承包商编制年、月、旬等计划,运用计划管理手段来确保各种主要物资的供应。
2.对进度执行情况跟踪检查
在该营地建设项目中,业主项目管理人员为有效控制进度,自行编制了一套进度计划。
该计划在全面收集工程信息的基础上不断进行调整,并对关键线路项目重点跟踪。
通过与承包商报送计划的对比,及时指出进度可能滞后项目,分析其是否超过该项工作的自由时差或总时差,判断其在整个网络计划中对后续项目及总进度可能造成的影响。
五、Action(处理)
在工程项目施工期间如出现上述各种不确定因素可能导致工期变化时,项目管理人员应及时采取果断的处理措施,减少或消除各种不利因素对工程进度的影响。
(1)提早发现问题,预防不确定事件的发生。
通过Check(检查)阶段,如发现某一因素可能影响工程进度时,应果断采取措施,防止不利事件发生,或减小其影响。
例如,在本项目的建设期间,钢筋、水泥等工程物资都需通过铁路从外地调运,而地方某农产品在5~6月间将大量外运造成铁路运输紧张,为防治由于工程物资供应不足造成进度的拖延,项目管理人员提早要求承包商调整物资需求计划,提前加大储备,以防因物资短而缺造成工程延误。
(2)在施工过程中如出现对工程进度影响较大的设计变更,业主应协调设计单位及时发出设计修改通知,督促承包商尽快提出相应的施工方案。
如工期不可调整则可采取赶工措施,在合同范围内给予承包商合理的经济补偿,以免承包商因费用问题而消极怠工。
(3)设立工程进度奖。
对工程各主要节点设置适当的进度奖金,提高承包商的积极性,促使其加大资源投入。
(4)形成例会制度。
项目管理人员通过与监理单位、承包商的交谈,在了解工程情况的同时可以掌握、协调各方的关系,避免由于各方沟通原因对工程造成影响。
(5)此外,项目管理人员还应建立物资计划等台账,同时对变更项目、可能导致索赔事件进行跟踪记录,以便在应对各种不确定事件时及时提出完整可靠的支持资料。
通过在某营地建设工程项目进度管理中引入PDCA循环管理理论,探讨了其在项目进度管理中的应用和体会。
工程项目进度管理是一项综合性事务,PDCA循环管理理论的使用,使项目进度处于一种动态管理中,通过每一次循环不断发现问题、处理问题,提高了管理手段的科学性和有效性,确保了工程项目的顺利完成。
