卫生间防水施工工艺1.施工流程管道安装→吊模→堵洞→结构自闭水→找平层→基层清理→细部处理→配制底胶→涂刷底胶→细部附中层施工→第一遍涂膜→第二遍涂膜→第三遍涂膜防水层施工→防水层一次试水→保护层施工→防水层二次试水→防水层验收2.操作工艺(1)管道安装地漏标高由地面作法和门口至地漏坡度(坡度不小于3%)确定,施工时要严格控制。
安装管道时将止水圈套在管道上(止水圈由管道生产商配套供应)。
所有穿越卫生间楼板的管道安装完毕并验收合格后,须及时堵洞,堵洞时要严格细致地进行孔洞清理,将地漏、上下水等各管道周围的木楔、砖块等用来临时固定管子的杂物彻底清除。
(2)支模、堵洞堵洞用的模板可采用木模板或定型底模。
支模后用水冲洗孔洞,先用表面处理剂满涂预留洞口四周,再分两次灌缝。
第一次先把止水圈提起,用加微膨胀剂的半干硬性细石混凝土灌入并捣实,混凝土强度等级应比楼板混凝土强度提高一个标号,其厚度为楼板厚度的1/2。
第二次落下止水圈,用与第一次相同的混凝土填缝,使其与楼板齐平。
填缝混凝土要及时养护,一般不少于5天。
堵洞模版示意图(3)结构自闭水堵洞混凝土养护期过后,找平层施工前,应进行结构自闭水试验,蓄水厚度最低点不得小于2cm。
蓄水36-72h后进行检查,对管根、通风道等渗漏严重处详细记录,并在整改后进行复验,直至未发现漏水就进行下道施工。
(4)找平层施工为使找平层和基层结合牢固,应将基层的浮灰、油污等处理干净,找平层施工时应边扫素水泥浆边浇筑,卫生间周圈墙角处抹成R=30mm的圆弧,管道周围留凹槽内嵌油膏。
分两次抹压,最后压光压平,找平层要及时养护,以防找平层开裂、空鼓或起砂。
(5)基层清理1)涂刷防水层的基层表面,须将尘土、杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平、扫净,抹灰、压平,阴阳角处应抹成圆弧或钝角。
2)涂刷防水层的基层表面应保持干燥,含水率一般不大于9%。
并要平整、牢固,不得有、松动、空鼓、开裂及起砂等缺陷。
卫生间防水做法卫生间防水施工工艺、流程及注意事项在卫生间装修施工之前,首先要确定好水电路的设计,一定要详细考虑设计方案的可能性、可行性和可用性。
先进行水电暖管道的铺设再找平。
在做卫生间防水施工时,应先对基层进行处理.去除原有装修材料,把浮土、水泥清理干净,先用水泥砂浆将地面做平,然后再做防水处理,要求表面平整、干燥。
这样可以避免防水涂料因薄厚不均而造成渗漏.铺贴防水涂料时应涂刷均匀,不能有漏刷、起鼓和脱落的现象,防水涂料层厚度不得小于 1.2mm,否则会影响防水效果。
施工时注意防水死角,墙地面之间的接缝以及上下水管道与地面的接缝处,是最容易出现问题的地方.在卫生间防水层施工完后,将卫生间的所有下水道堵住,在门口砌一道25cm 高的坎,然后在卫生间灌入20cm高的水。
24小时后,检查四周墙面和地面有无渗漏现象,如果出现渗漏需要及时修补, 修补后再做24小时弊水试验无渗漏方可进入下一阶段的施工。
蔽水试验完成后,通常需要5—7天的时间(防水涂料形成防水膜需要5到7天的时间),在防水涂料层上再做一层水泥砂浆保护层,一来对防水涂料层起到保护用作,二来便于贴面砖,注意不要破坏已做好的防水涂料层。
等水泥砂浆保护层干透后,就可以在上面铺贴墙地砖或喷刷涂料亦或是铺贴防墙纸,进行正常的装饰装修了。
普通住宅卫生间地方狭小,并有管线穿楼板等情况,故常用涂料防水而绝少采用卷材防水。
涂料防水常见有2种:合成高分子类的-——聚氨酯防水涂料(转角等需加聚酯布,玻纤布等)高聚物改性沥青类的———S B S防水涂料(需加胎体增强材料聚酯布,玻纤布等)沥青基的防水涂料基本不用了。
聚氨酯防水涂料大体的做法如下:1:地面向地漏方向找坡,水泥砂浆或豆石混凝土均可,但表面要平整。
门口附近坡度小,地漏附近坡度大,根据具体情况掌握。
2:管线穿楼板根部,加强防水。
管根建筑密封膏封严,水泥抹平滑护脚后,刷防水涂料时贴玻璃丝布加强层1~2层。
地漏附近同样措施。
防水施工方案(卫生间及屋面防水)一、卫生间防水施工方案本工程防水工程主要为东苑招待所卫生间地面及墙面防水处理,墙面防水做到1.8m高,针对现场实际情况,特对防水工程编制施工方案:1.材料要求(1)聚合物水泥防水涂料是以聚合物乳液和水泥为主要原料,加入其它添加剂制成的液料与粉料双组份水性建筑防水涂料。
按规定比例混合拌匀使用,属反应挥发型,对环境和人体健康无危害的环保型防水涂料。
(2)材料的要求:按照清单使用II型防水涂料,II型产品是以水泥为主的防水涂料,多适用于长期浸水环境下的建筑防水工程。
(3)产品的双组份经分别搅拌后,其液体组份应为无杂质、无凝胶、无对人有害气味的均匀乳液。
固体组份应为无杂质、无结块、无对人有害气味的粉末。
(4)该种防水涂料出厂时要有产品合格证,使用说明书和试验报告等证件;材料运到施工现场后,必须进行抽样复制,检测合格后方可使用。
2.主要机具(1)清理防水基层的工具:铁锹、锤子、凿子、钢丝刷、油开刀、条扫、吹尘器等。
(2)取料配料工具:台秤、电动搅拌器、搅拌筒、装料小桶等。
(3)涂料涂覆工具:滚刷、刮板、油漆刷等。
3.作业条件(1)从事防水施工的队伍必须有相应等级的资质证书,主要操作人员要有经过专业培训的岗位证书,坚持持证上岗。
(2)厕浴间防水基层可用水泥砂浆抹平压光,坚实平整,不空鼓,不起砂,在潮湿或干燥的基面上均可施工。
(3)基层泛水坡度宜在2%以上,不得积水,管子根、阴阳角等部位应抹成圆弧或钝角。
(4)与基层相连的管件、卫生洁具、地漏、排水口等应在防水层施工前安装牢固。
预留套管或管道未安装完不得进行防水层施工。
(5)厕浴间光线不足时,应有低压照明和通风设施,施工现场严禁烟火。
4.操作工艺(1)工艺流程(2)清理基层:必须认真负责的彻底清扫干净,不得有浮尘、杂物、明水等,并随时注意保持基面清洁卫生。
(3)配制防水涂料在涂刷之前必须有专人负责配料,可按下表提供的配合比分别称出配料所用的液料、粉料和水的重量。
新房卫生间做防水的正确施工方法(一)新房卫生间做防水的正确施工为什么需要正确的防水施工?•防水是卫生间装修中非常重要的一步,它可以保护房屋结构不受潮湿环境的侵害,延长使用寿命。
•正确的防水施工可以避免水渗漏,防止漏水引发的二次修缮,降低维修成本。
•合格的防水施工可以避免潮湿环境下产生霉菌、细菌等问题,保证居民健康。
防水材料的选择•涂刷型防水材料:适用于卫生间地面和墙面的防水施工。
常见的涂刷型防水材料包括聚合物防水涂料、聚氨酯防水涂料等。
在施工时,应根据材料的使用说明进行操作,确保涂刷均匀。
•卷材防水材料:适用于卫生间防水层的施工。
常见的卷材防水材料有胶粘剂型、热熔型和自粘型,根据实际情况选择适合的材料进行施工。
防水施工步骤1.准备工作–清理施工面:将卫生间的地面和墙面清理干净,确保无灰尘、油污等杂质。
–处理基层:检查卫生间的基层墙面和地面是否平整,并进行必要的修补。
2.防水材料施工–地面防水:•涂刷型防水材料:按照材料使用说明,将涂刷型防水材料均匀涂刷在地面上,确保无死角。
•卷材防水材料:将卷材防水材料铺设在地面上,并使用胶粘剂、熔炉或自粘性材料将卷材固定牢固。
–墙面防水:•涂刷型防水材料:将涂刷型防水材料均匀涂刷在墙面上,确保涂层均匀。
•卷材防水材料:将卷材防水材料铺设在墙面上,并使用胶粘剂、熔炉或自粘性材料将卷材固定紧密。
3.防水处理细节–管道处理:对墙里的排水管道、水龙头等处进行密封处理,防止渗水。
–角部处理:墙角、地角等处需加强处理,使用防水胶条或专用角部处理材料进行封闭。
–漏水测试:完成防水层施工后,进行漏水测试,以确保防水层质量。
4.后续工序–防水层干燥:根据防水材料的要求,等待防水层完全干燥后再进行后续装修工序。
–地砖铺贴:将地砖按照设计方案进行铺贴,确保地砖与防水层之间有足够的粘结面积。
–墙面装饰:选择适合卫生间环境的墙面装饰材料,如瓷砖、石材等,进行施工。
定期检查与维护•建议定期检查卫生间防水层的情况,如发现破损、老化等问题,应及时修复。

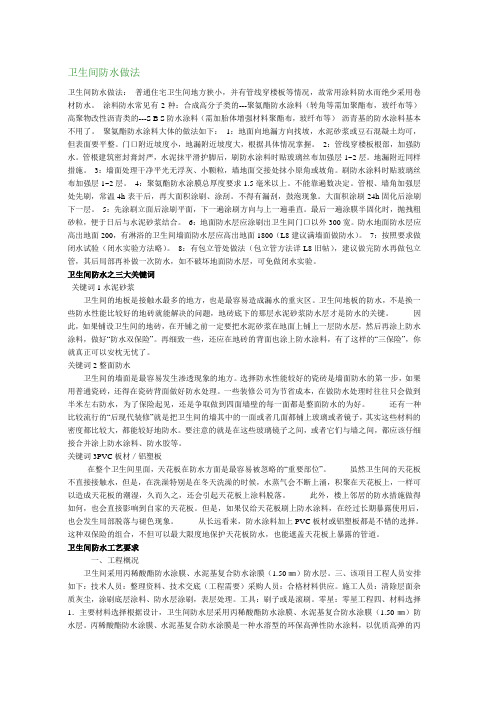

卫生间防水做法卫生间防水做法:普通住宅卫生间地方狭小,并有管线穿楼板等情况,故常用涂料防水而绝少采用卷材防水。
涂料防水常见有2种:合成高分子类的---聚氨酯防水涂料(转角等需加聚酯布,玻纤布等)高聚物改性沥青类的---S B S防水涂料(需加胎体增强材料聚酯布,玻纤布等)沥青基的防水涂料基本不用了。
聚氨酯防水涂料大体的做法如下:1:地面向地漏方向找坡,水泥砂浆或豆石混凝土均可,但表面要平整。
门口附近坡度小,地漏附近坡度大,根据具体情况掌握。
2:管线穿楼板根部,加强防水。
管根建筑密封膏封严,水泥抹平滑护脚后,刷防水涂料时贴玻璃丝布加强层1~2层。
地漏附近同样措施。
3:墙面处理干净平光无浮灰、小颗粒,墙地面交接处抹小原角或坡角。
刷防水涂料时贴玻璃丝布加强层1~2层。
4:聚氨酯防水涂膜总厚度要求1.5毫米以上。
不能靠遍数决定。
管根、墙角加强层处先刷,常温4h表干后,再大面积涂刷、涂刮。
不得有漏刮,鼓泡现象。
大面积涂刷24h固化后涂刷下一层。
5:先涂刷立面后涂刷平面,下一遍涂刷方向与上一遍垂直。
最后一遍涂膜半固化时,抛拽粗砂粒,便于日后与水泥砂浆结合。
6:地面防水层应涂刷出卫生间门口以外300宽。
防水地面防水层应高出地面200,有淋浴的卫生间墙面防水层应高出地面1800(L8建议满墙面做防水)。
7:按照要求做闭水试验(闭水实验方法略)。
8:有包立管处做法(包立管方法详L8旧帖),建议做完防水再做包立管,其后局部再补做一次防水,如不破坏地面防水层,可免做闭水实验。
卫生间防水之三大关键词关键词1水泥砂浆卫生间的地板是接触水最多的地方,也是最容易造成漏水的重灾区。
卫生间地板的防水,不是换一些防水性能比较好的地砖就能解决的问题,地砖底下的那层水泥砂浆防水层才是防水的关键。
因此,如果铺设卫生间的地砖,在开铺之前一定要把水泥砂浆在地面上铺上一层防水层,然后再涂上防水涂料,做好“防水双保险”。
再细致一些,还应在地砖的背面也涂上防水涂料,有了这样的“三保险”,你就真正可以安枕无忧了。
卫生间防水做法卫生间防水施工工艺、流程及注意事项在卫生间装修施工之前,首先要确定好水电路的设计,一定要详细考虑设计方案的可能性、可行性和可用性.先进行水电暖管道的铺设再找平.在做卫生间防水施工时,应先对基层进行处理。
去除原有装修材料,把浮土、水泥清理干净,先用水泥砂浆将地面做平,然后再做防水处理,要求表面平整、干燥。
这样可以避免防水涂料因薄厚不均而造成渗漏。
铺贴防水涂料时应涂刷均匀,不能有漏刷、起鼓和脱落的现象,防水涂料层厚度不得小于1.2mm,否则会影响防水效果。
施工时注意防水死角,墙地面之间的接缝以及上下水管道与地面的接缝处,是最容易出现问题的地方.在卫生间防水层施工完后,将卫生间的所有下水道堵住,在门口砌一道25cm 高的坎,然后在卫生间灌入20cm高的水。
24小时后,检查四周墙面和地面有无渗漏现象,如果出现渗漏需要及时修补, 修补后再做24小时弊水试验无渗漏方可进入下一阶段的施工。
蔽水试验完成后,通常需要5—7天的时间(防水涂料形成防水膜需要5到7天的时间),在防水涂料层上再做一层水泥砂浆保护层,一来对防水涂料层起到保护用作,二来便于贴面砖,注意不要破坏已做好的防水涂料层。
等水泥砂浆保护层干透后,就可以在上面铺贴墙地砖或喷刷涂料亦或是铺贴防墙纸,进行正常的装饰装修了。
普通住宅卫生间地方狭小,并有管线穿楼板等情况,故常用涂料防水而绝少采用卷材防水. 涂料防水常见有2种:合成高分子类的-——聚氨酯防水涂料(转角等需加聚酯布,玻纤布等)高聚物改性沥青类的——-S B S防水涂料(需加胎体增强材料聚酯布,玻纤布等) 沥青基的防水涂料基本不用了。
聚氨酯防水涂料大体的做法如下:1:地面向地漏方向找坡,水泥砂浆或豆石混凝土均可,但表面要平整.门口附近坡度小,地漏附近坡度大,根据具体情况掌握。
2:管线穿楼板根部,加强防水。
管根建筑密封膏封严,水泥抹平滑护脚后,刷防水涂料时贴玻璃丝布加强层1~2层.地漏附近同样措施. 3:墙面处理干净平光无浮灰、小颗粒,墙地面交接处抹小原角或坡角。
1.涂膜施工顺序:基层处理→涂刷底层涂料→(增强涂抹或增补涂料)→涂布第一道涂膜防水层→(增强涂抹或增补涂布)→涂布第二道涂膜防水层→涂布第三道涂膜防水层→检查验收涂布顺序应先垂直面后水平面;先阴阳角及细部后大面。
每层涂抹方向应相互垂直。
2.涂布基层涂料目的是隔绝基层潮气,提高涂膜同基层的粘结力,底涂采用长柄滚筒滚涂,要求滚涂均匀不得露底。
小面积施工可用油漆刷将底层涂料细致均匀地涂刷在处理好的基层上。
大面积施工应先用油漆刷沾底层涂料,将阴阳角、排水口、预埋件等细部均匀细致地涂布一遍,再用长把滚刷在大面积基层上均匀地涂布底层涂料。
要注意涂布均匀、厚薄一致,不得漏涂。
涂布间隔24h以上(具体时间应根据施工温度测定),待底层涂料固化干燥后,方可施工下道工序。
3.增强措施:阴阳角、管道周围、预埋件、施工缝及裂纹处等均需增强防水措施。
增强涂布与增补涂布可在涂刷底层涂料后进行,也可在涂布第一道涂膜防水层以后进行,还可在每相邻两层涂膜之间进行。
具体做法如下:第一道涂膜施工前在该部位增强涂布一道涂膜(或铺贴一遍玻璃纤维布)。
增强涂布是涂膜防水层的最初涂层,因此涂布操作时要认真仔细,保证质量,不得有气孔、鼓泡、褶皱、翘边等现象。
4.涂布第一道涂膜:在前一道涂膜固化干燥后,先检查其上有无残留的气孔或气泡,如无,即可涂布施工,如有则应用橡胶板刷将涂料用力压入气孔填实补平,然后进行下一道涂膜施工。
涂布第一道聚氨酯涂膜防水材料,可用橡皮板刷均匀涂刷,力求厚薄一致,平面或坡面施工后,在防水层未固化前不宜上人踩踏,涂抹施工过程中应留出退路,可以分区分片用后退法涂刷施工。
5.涂布第二道涂膜:第一道涂膜固化后即可在其上均匀涂刷第二道涂膜,其施工方法与第一道相同,但涂刷方向应与第一道的涂刷方向垂直。
涂布每一道涂膜与上一道相隔的时间以上道涂膜的固化程度确定,一般不小于4h(以手感不粘)。
6.涂布第三道涂膜:第二道涂膜固化后可在其上均匀涂刷第三道涂膜,其涂刷方向与第二道的涂刷方向垂直,卫生间上墙1800mm高。
卫生间防水施工方案流程卫生间防水也可使用聚合物水泥防水涂料进行防水,随着健康防水理念而起的新资料。
用这类资料进专家庭防水办理工作,不仅可以达到防水收效,而且可以保证家居安全与健康。
那么,下面是为大家的卫生间防水施工方案流程,欢迎大家阅读阅读。
一、卫生间防水施工工艺流程1、卫生间防水施工工艺流程基层办理—细部附加层施工—第一层涂膜—第二层涂膜—第一次试验—保护层施工——第二次试验——工程质量查收。
2、工艺流程剖析(1)基层办理基层找平,无明显水迹,渗漏处先进行堵漏办理; 基层表面强度表面无浮土、砂粒等污物,表面应平展、无松动; 阴阳角半径磨成圆滑的小圆角 ; 表面应平展、无松动。
(2)细部附加层施工用油漆刷蘸取搅拌好的涂料,在管根部、地漏、阴阳角等简单漏水的单薄部位均匀涂刷。
地面与墙角交接处,涂膜防水卷材上,刷两次涂抹防水资料。
(3)涂膜用塑料橡胶刮或油漆涂刮 ( 刷) 在基层表面上,厚度一致 ; 第一层涂膜薄涂,第二层涂膜的涂膜方向与第一层涂膜的涂刮 ( 刷) 方向垂直。
转角、接缝、变形缝等特别部位必定仔细涂刷至吻合要求,涂膜厚薄要均匀、封闭严实,不一样意有露底、起鼓、零散、开裂、翘边和收口密封不严等现象。
(4)试水试验卫生间、厨房等部位在防水层干固后,在门槛部位砌一垄砖进行24 小时闭水实验,看楼下楼顶可否有湿水滴,无则证明防水施工是合格的。
二、卫生间防水施工方法1 、卫生间立管(1)立管定位后用防水砂浆堵严 ;(2)管根四周宜形成凹槽,将管根四周及凹槽内清理干净 ;(3)将油膏挤压在凹槽内并用刮刀刮严实,在凹槽两侧与管根口四周,应先涂刷聚氨酯防水涂料,凹槽底部应垫以牛皮纸或其他背衬资料 ;(4)将管道外壁 200mm高的范围内,除去灰浆和油垢杂物,并按设计规定涂刮聚氨酯防水涂料。
2、卫生间地漏(1)立管定位后,楼板四周缝隙应用防水砂浆堵严,缝大于 20mm 时宜用细石混凝士堵严。
(2)厕浴间垫层向地漏处找 2%坡度,垫层厚度小于 30mm时用水泥混杂砂浆,大于 30mm时用水泥炉渣资料。
卫生间防水施工方案防水施工方案为了确保室内卫生间的防水效果,我们采用聚氨酯涂膜进行三遍厚度为2.0mm的施工。
作业条件:1.基层表面应清扫干净,残留的灰浆硬块和高出部分应刮平、扫净。
对于管根周围不易清扫的部位,可以使用毛刷清除,如果有坑洼不平处或阴阳角未抹成圆角处,应使用胶:水泥:砂子=1:1.5:2.5的砂浆进行修补。
2.根据墙上的50水平控制线,弹出墙面防水高度线。
3.施工房间必须设置足够的照明设备。
4.防水材料储存、保管和使用时要远离火源,备有足够的灭火器等消防器材。
5.操作人员应经过专业培训考核合格后,持证上岗,先做样板间,经检查验收合格后方可进行全面施工。
施工机具:电动搅拌器、搅拌桶、小漆桶、塑料刮板、弹簧称、毛刷、滚筒、小抹子、铲刀、笤帚、高压吹风机、平铲、钢丝刷、量尺、色粉袋、剪刀、压辊。
材料要求:所有进场材料必须有出厂质量合格证、相应资质等级检测部门出具的检测报告、产品性能和使用说明书。
进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。
施工工艺及方法:一、施工流程:材料准备→技术准备→基层处理→涂布底油→细部处理→防水层施工→保护层→质量检验→成品保护二、基层处理:1.基层找平层做好后,找平层上应无明显水迹。
2.基层表面应坚实具有一定的强度,清洁干净,表面无浮土、砂粒等污物,表面应平整、光滑、无松动,要求抹平压光,对于残留的砂浆或突起物应以铲刀削平。
3.阴阳角应抹成半径为50㎜均匀光滑的小圆角。
4.穿墙管道及连接应安装牢固,接缝严密,若有铁锈、油污应以钢丝刷、砂纸、溶剂等予以清理干净。
三、施工工艺:1.聚氨酯涂膜施工顺序:基层处理→(增强涂抹或增补涂料)→涂布第一道涂抹防水层→(增强涂抹或增补涂料)→涂布第二道涂膜防水层。
涂布顺序应先垂直面后水平面,先涂阴角处及细部后大面。
每层涂抹方向应相互垂直。
2.增强措施:在阴角、管道周围、施工缝及裂纹处等均需增强防水措施,其做法是第一道涂膜施工前在该部位增强涂布一道涂膜(或铺贴一遍玻璃纤维布)。
