角钢车间11月3周未完成生产任务计划原因分析及整改措施
- 格式:doc
- 大小:20.50 KB
- 文档页数:1
工作计划未完成原因分析在工作中,我们常常制定详细的工作计划,期望能够有条不紊地推进各项任务,达成预期的目标。
然而,有时我们会发现,尽管付出了努力,工作计划却未能按时完成。
这不仅会影响工作效率和成果,还可能给团队和个人带来不必要的压力和困扰。
为了避免这种情况的再次发生,深入分析工作计划未完成的原因显得尤为重要。
一、目标设定不合理工作计划的起点是明确的目标设定。
如果目标过高、不切实际,或者过于模糊、缺乏可衡量性,就很容易导致计划无法完成。
目标过高可能是由于对任务的难度和所需资源估计不足。
例如,在一个新产品研发项目中,设定在极短时间内完成复杂的技术突破和市场调研,而没有充分考虑到技术瓶颈和市场的不确定性,这显然是不现实的。
目标模糊则让人在执行过程中缺乏清晰的方向。
比如,只是简单地说“提高客户满意度”,但没有具体说明通过哪些指标来衡量满意度的提升,以及提升到何种程度,这样的目标难以有效指导工作。
二、任务分解不细致即使目标设定合理,若任务分解不到位,也会影响计划的完成。
任务分解不够细致,容易导致遗漏关键步骤或环节。
比如在组织一场大型活动时,如果没有将前期宣传、场地布置、嘉宾邀请、节目安排等各项任务逐一细化,并明确责任人和时间节点,就很可能出现某些重要工作被忽视或拖延的情况。
此外,任务分解不合理还可能造成各个子任务之间的逻辑关系混乱,相互之间缺乏有效的衔接和协调,使得工作流程不畅,影响整体进度。
三、资源不足资源包括人力、物力、财力和时间等。
资源不足是导致工作计划未完成的常见原因之一。
人力方面,可能是人手短缺,或者团队成员的能力与任务要求不匹配。
例如,一个需要具备高级编程技能的项目,却安排了经验不足的开发人员,必然会影响工作的进度和质量。
物力资源不足,如缺乏必要的设备、工具或材料,也会阻碍工作的正常开展。
比如在生产线上,关键设备的故障或原材料的短缺,都可能导致生产计划延误。
财力资源的匮乏可能限制了一些必要的投入,如无法聘请专业的顾问或购买优质的服务,从而影响工作的效果和进度。
生产未达成产原因及改善措施1. 生产未达成的原因说到生产没达成,大家可能会觉得,这事儿不就是“遇到点小麻烦”吗?其实可真没那么简单。
我们首先得看看,背后的原因可真是五花八门。
像老话说的,“千里之行,始于足下”,如果一开始就出问题,那后面的进程就容易变得一团糟。
1.1 设备老化首先,设备问题可真是让人头疼。
你想啊,老旧的设备就像那辆跑了十年的老车,开起来可不如新车顺畅。
机器一抖一抖的,根本就没法稳定生产。
设备不靠谱,大家都得绞尽脑汁想着怎么补救。
结果就是,生产进度慢得像蜗牛,心急也没用。
1.2 人员培训不足再说说人这一块。
我们都知道,技术活儿不光靠机器,人的技能也非常重要。
可如果培训不到位,工人们上岗时就像没上过课的学生,手忙脚乱的样子,真让人揪心。
毕竟,“磨刀不误砍柴工”,大家如果不熟练,生产效率那是直线下降啊。
2. 改善措施好,既然问题说完了,那咱们就得想办法解决了。
毕竟,“一朝被蛇咬,十年怕井绳”,这次教训可得吸取。
来,看看我们可以采取哪些措施。
2.1 更新设备首先,得考虑更新设备。
就像人年纪大了,得换个年轻点的机器,能让生产线顺畅得多。
想象一下,换上新设备后,生产就像火箭发射一样,一气呵成,效率蹭蹭往上涨,真是让人乐开了花。
再说,投资设备也是为以后打基础,长远看绝对是划算的。
2.2 强化培训其次,人员培训得跟上。
可以定期举办一些培训班,大家齐聚一堂,学习新技能。
像个“知识马拉松”,一边学一边互动,既轻松又有效。
这样,工人们不但能提升技能,整个团队的氛围也会变得更好,合作更默契。
毕竟,“团结就是力量”,大家一起向前冲,才能不怕任何挑战。
3. 结语最后,总结一下,生产未达成的原因真不少,既有设备老化的苦恼,也有人才培训不足的无奈。
但只要我们用心去解决,想方设法改善,未来一定能迎来更好的生产效率。
就像那句老话说的,“只要功夫深,铁杵磨成针”,只要我们持续努力,终究能把问题一一解决,生产进度稳步提升。
工作计划未完成原因分析在工作中,我们常常会制定详细的工作计划,期望能够有条不紊地推进各项任务,达成预期的目标。
然而,有时我们会发现,尽管付出了努力,工作计划仍未能按时完成。
这不仅会影响工作效率和成果,还可能给团队和个人带来压力。
为了找出问题所在,改进工作方法,提高工作效能,有必要对工作计划未完成的原因进行深入分析。
一、目标设定不清晰目标是工作计划的核心,若目标设定不清晰,就会导致工作方向的迷失。
可能出现的情况有:目标过于笼统,缺乏具体的量化指标和明确的时间节点,使得工作人员在执行过程中难以准确把握工作的重点和进度。
例如,工作计划中只是简单地提到“提高销售业绩”,但没有明确规定提高的幅度和完成的时间,这就给执行带来了很大的不确定性。
另外,目标过高或过低也会影响计划的完成。
目标过高,超出了团队或个人的实际能力范围,容易让人产生畏难情绪,从而缺乏积极进取的动力;目标过低,则无法充分发挥团队的潜力,导致工作效率低下,资源浪费。
二、任务分解不合理将整体的工作计划分解为具体的任务是确保计划顺利执行的重要环节。
如果任务分解不合理,就会造成工作流程的混乱。
比如,有些任务之间的依赖关系没有理清,导致前置任务未完成就开始后续任务,从而需要返工;或者任务分配不均衡,有的人员承担过多的工作,而有的人员则任务过少,影响整体工作进度。
此外,任务分解时没有充分考虑到各种资源的限制,如人力、时间、资金等,也会导致任务无法按计划完成。
三、时间管理不善时间是有限的资源,若时间管理不善,工作计划就容易落空。
常见的问题包括:没有为各项任务合理安排时间,导致一些任务拖延,挤压了其他任务的时间;缺乏有效的时间规划,没有预留足够的缓冲时间来应对突发情况和意外事件;以及在工作过程中容易被各种琐事干扰,分散了注意力,降低了工作效率。
四、沟通协作不畅在团队工作中,良好的沟通协作至关重要。
如果沟通不畅,就会出现信息传递不及时、不准确的情况,导致工作衔接出现问题。

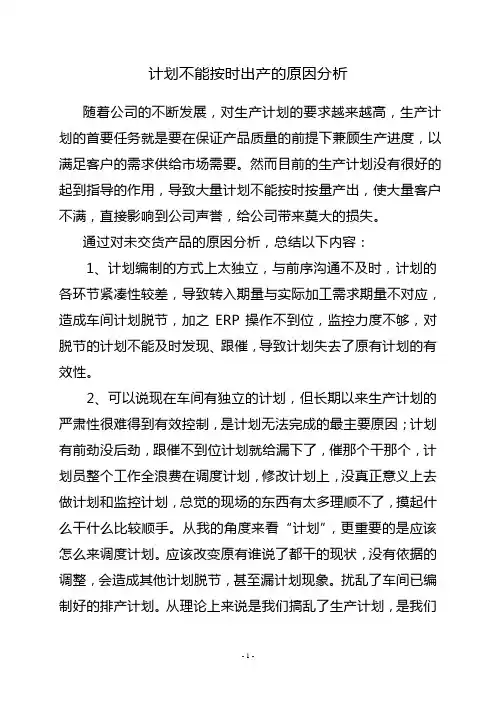

计划不能按时出产的原因分析随着公司的不断发展,对生产计划的要求越来越高,生产计划的首要任务就是要在保证产品质量的前提下兼顾生产进度,以满足客户的需求供给市场需要。
然而目前的生产计划没有很好的起到指导的作用,导致大量计划不能按时按量产出,使大量客户不满,直接影响到公司声誉,给公司带来莫大的损失。
通过对未交货产品的原因分析,总结以下内容:1、计划编制的方式上太独立,与前序沟通不及时,计划的各环节紧凑性较差,导致转入期量与实际加工需求期量不对应,造成车间计划脱节,加之ERP操作不到位,监控力度不够,对脱节的计划不能及时发现、跟催,导致计划失去了原有计划的有效性。
2、可以说现在车间有独立的计划,但长期以来生产计划的严肃性很难得到有效控制,是计划无法完成的最主要原因;计划有前劲没后劲,跟催不到位计划就给漏下了,催那个干那个,计划员整个工作全浪费在调度计划,修改计划上,没真正意义上去做计划和监控计划,总觉的现场的东西有太多理顺不了,摸起什么干什么比较顺手。
从我的角度来看“计划”,更重要的是应该怎么来调度计划。
应该改变原有谁说了都干的现状,没有依据的调整,会造成其他计划脱节,甚至漏计划现象。
扰乱了车间已编制好的排产计划。
从理论上来说是我们搞乱了生产计划,是我们没有严肃生产计划,使得车间忙于调整。
3、产品进度在实际操作中往往与产品质量的保证发生冲突。
如何做到既能保证产品质量而且兼顾产品生产的进度,是一个非常棘手的问题,对出现质量问题的产品处理,是生产中经常遇到的,可是次如何处理却又成了难上难。
对不合格产品处理的及时与否关系到产出的及时与批完成量。
处理的明确性,有时处理意见出来含糊,不明确。
造成生产安排的困难与生产修复的浪费,甚至是产品的报废,使得生产计划一拖再拖。
4、销售计划传递给生产,需要更及时、准确,为生产计划的实施争得第一时间。
作为一宗指令,要指明是全年计划、季度计划、月份计划、临时计划、急需计划、样品计划还是储备计划;给出明确的需求日期和客户不同阶段所需求数量;已经确定,不能轻易变动,持严肃态度。

工作计划未完成原因分析在工作中,我们常常会制定各种各样的计划,期望能够有条不紊地推进工作,达成预期的目标。
然而,现实往往并不如我们所愿,工作计划未能按时完成的情况时有发生。
这不仅会影响工作效率和质量,还可能对个人和团队的发展造成不利影响。
因此,深入分析工作计划未完成的原因,对于改进工作方法、提高工作效率具有重要意义。
一、目标设定不合理目标是工作计划的核心,如果目标设定不合理,那么整个计划就很可能无法顺利完成。
目标设定不合理主要体现在以下几个方面:1、目标过高有时候,我们可能会过于乐观地估计自己的能力和资源,设定了过高的目标。
例如,在一个项目中,规定在极短的时间内完成大量复杂的任务,这显然超出了实际的工作能力和资源条件。
过高的目标会给人带来巨大的压力,导致工作动力不足,甚至产生畏难情绪,从而影响工作进度。
2、目标过低与目标过高相反,目标过低则无法充分发挥个人和团队的潜力,也容易导致工作积极性不高,对工作的投入度不够,进而影响工作效率和质量。
3、目标不明确如果目标不够清晰明确,就会让人在工作中感到迷茫,不知道应该朝着哪个方向努力。
例如,目标只是笼统地说“提高工作效率”,但没有具体说明提高多少、通过什么方式提高,这样的目标就缺乏可操作性,难以有效地指导工作。
二、计划缺乏可行性一个好的工作计划不仅要有明确的目标,还需要具备可行性。
计划缺乏可行性主要表现为以下几点:1、时间安排不合理在制定计划时,没有充分考虑各项任务所需的时间,导致时间分配不合理。
有些任务安排的时间过紧,无法按时完成;而有些任务则安排的时间过长,造成了时间的浪费。
2、任务顺序不合理没有合理安排任务的先后顺序,导致一些前置任务没有完成,就开始进行后续任务,从而影响整个工作计划的进度。
例如,在开发一个新产品时,没有先完成市场调研和需求分析,就直接进行设计和开发,结果可能因为不符合市场需求而需要重新调整。
3、资源分配不足没有充分评估完成工作计划所需的人力、物力和财力等资源,导致资源分配不足。

生产未达成产原因及改善措施哎呀,这生产问题可真是让人头疼啊!今天我们就来聊聊这生产未达成产原因及改善措施,看看怎么解决这个问题吧!我们得弄清楚生产未达成产的原因是什么。
其实,这个问题嘛,就像人感冒了一样,有很多种可能的原因。
有时候是因为原材料不够,有时候是因为设备坏了,还有时候是因为工人技术不过关。
这个问题的原因是五花八门的,我们需要一个个排查出来。
那么,排查出原因之后,我们就要想办法解决这些问题了。
解决办法嘛,就像是给人治病一样,需要对症下药。
对于原材料不够的问题,我们可以多找一些供应商,或者提前做好储备;对于设备坏了的问题,我们可以及时维修,或者换一台新的;对于工人技术不过关的问题,我们可以加强培训,提高他们的技能水平。
只要我们找到了问题的根源,就一定能够找到解决问题的办法。
当然啦,解决问题的过程中,我们还需要注意一些细节问题。
比如说,我们在采购原材料的时候,要选择质量好、价格合理的供应商;在维修设备的时候,要注意安全,避免发生意外;在培训工人的时候,要因材施教,让他们真正掌握技能。
只有把这些细节问题处理好了,我们才能真正解决生产未达成产的问题。
那么,解决了生产未达成产的问题之后,我们还需要做些什么呢?当然是要总结经验教训,防止类似问题再次发生。
这个总结的过程嘛,就像是给自己治病后的康复期一样重要。
我们需要反思自己在这个过程中做得好的地方,以及做得不好的地方;我们需要分析导致问题的原因,以及解决问题的方法;我们需要制定一些预防措施,以确保以后不再出现类似的问题。
只有把这个总结的过程做好了,我们才能真正从这个问题中学到东西,提高自己的生产水平。
我想说的是,生产未达成产这个问题虽然让人头疼,但只要我们用心去解决,就一定能够克服它。
就像人们常说的那样:“世上无难事,只怕有心人。
”所以,让我们一起努力吧!让生产顺利进行,让我们的生活更加美好!。

施工未完成原因及下步采取措施施工未完成原因及下步采取措施施工工程是一个复杂而繁琐的过程,有时候由于各种原因导致施工未能按时完成。
本文将探讨一些常见的施工未完成原因,并提出相应的下步采取措施,以确保施工工程能够顺利完成。
一、施工未完成原因1.物料供应延迟:施工工程需要大量的物料供应,如果供应商延迟交货,会导致施工工期无法按时完成。
2.人力资源不足:施工过程中需要有足够的工人来完成各项任务,如果人力资源不足,工程进度会受到影响。
3.天气因素:恶劣的天气条件,如暴雨、大风等,会影响施工进度,导致工程未能按时完成。
4.设计变更:在施工过程中,如果设计出现变更,需要重新调整工程进度和施工方案,可能会导致工程未能按时完成。
5.技术难题:有时候施工过程中会遇到一些技术难题,需要额外的时间和资源来解决,从而导致工程未能按时完成。
二、下步采取措施1.加强物料供应管理:与供应商建立良好的合作关系,及时沟通物料需求,确保物料供应按时到位,避免因物料延迟导致工程未能按时完成。
2.合理安排人力资源:提前进行人力资源评估,确保有足够的工人参与施工工程,避免因人力不足导致工程进度延误。
3.合理把握天气条件:根据天气预报提前做好准备工作,合理安排施工计划,避免在恶劣天气条件下进行施工,确保工程能够按时完成。
4.严格控制设计变更:在施工过程中,尽量避免设计变更,如果确实需要变更,要及时与设计师、业主等相关方进行沟通,确保变更能够及时落地,避免对工程进度的影响。
5.加强技术支持:提前评估施工可能遇到的技术难题,寻求专业技术人员的帮助和支持,制定解决方案并在施工过程中及时执行,确保技术难题不会影响工程进度。
施工未完成可能由多种原因引起,但通过采取相应的措施,可以最大程度地减少施工延误的风险。
加强物料供应管理、合理安排人力资源、合理把握天气条件、严格控制设计变更以及加强技术支持,这些措施将有助于确保施工工程能够按时完成。
只有在不断总结经验教训的基础上,我们才能不断提高施工管理水平,确保工程的质量和进度。

工作计划未完成原因分析在工作中,我们时常会制定各种各样的工作计划,期望能够有条理、高效地完成任务,达成目标。
然而,实际情况往往是,尽管付出了努力,仍有部分工作计划未能按时完成。
这不仅会影响工作进度和效率,还可能对个人和团队的发展产生一定的阻碍。
因此,深入分析工作计划未完成的原因显得尤为重要。
一、目标设定不合理工作计划的目标设定是整个工作的起点和核心,如果目标设定不合理,那么后续的工作就很难顺利开展。
目标过高或过低都可能导致工作计划无法完成。
目标过高时,往往超出了实际的能力范围和资源配置,使得在执行过程中遇到重重困难,无法在规定的时间内达成。
例如,在一个项目中,设定了在极短的时间内完成一个复杂的系统开发,却没有充分考虑到技术难题、人员技能水平以及所需的时间和资源投入,最终导致计划无法按时完成。
目标过低则可能导致工作动力不足,执行过程中缺乏紧迫感,容易产生拖延和松懈的情绪,从而影响工作效率和进度。
二、缺乏详细的规划和分解即使目标设定合理,如果没有将其详细分解为具体的任务和步骤,并制定相应的时间表,工作计划也难以顺利完成。
缺乏详细规划时,容易出现工作顺序混乱、重点不明确的情况。
比如,在一个营销活动的策划中,没有明确先进行市场调研,再制定策略,最后执行推广的步骤,导致工作过程中不断调整和返工,浪费了大量的时间和精力。
任务分解不细致也会导致责任不明确,每个成员不清楚自己的具体职责,容易出现推诿和扯皮的现象,影响工作的协同和推进。
三、资源不足资源是完成工作计划的重要保障,包括人力、物力、财力等方面。
资源不足是导致工作计划未完成的常见原因之一。
人力不足时,员工可能会承担过多的工作任务,导致工作压力过大,无法按时完成。
比如,在一个项目中,需要多名专业人员参与,但实际配备的人员数量远远不够,使得工作进展缓慢。
物力资源短缺,如缺乏必要的设备、工具或材料,也会影响工作的正常进行。
例如,在生产线上,关键设备出现故障,而备用设备不足,导致生产停滞。
生产计划计划安排不到位的原因及整改措施咱们生产线上问题一多,真让人头大。
想想那些忙得脚不沾地的工人,还是出现了各种错误,生产计划安排不到位的情况一层层地浮出水面。
这时候,老板一皱眉,经理一开口:“这不行啊,生产怎么安排的?”所有人都开始挠头,想这到底是为什么?这背后有不少“鬼故事”藏着。
你要说根本原因,大致有这么几点。
首先啊,计划不周全。
这事儿你要是做过生产管理,肯定知道,做计划那可不是画个饼那么简单,稍微一不小心,问题就来了。
生产计划安排往往从上到下一个接一个的环节错过了沟通,计划早就变成了“理想国”,而现场的实际情况根本不搭边。
这个就像你早上给自己定了个清单,下午想想,哎,怎么没完成?原来一开始就没估算清楚时间,根本没考虑到各种小插曲,直到晚上一看,早就拖到最后一刻。
生产计划安排不到位,就这点儿事儿!计划得不够细致、没留余地,遇到一点小情况就崩盘。
计划中往往没人关注到那些“潜规则”,比如设备的磨损、人员的临时调动,这些都得算进去。
否则,一切的安排都像一纸空文,成了纸上谈兵。
再说一个问题,就是沟通不畅。
生产线上的人员多了去了,哪一个岗位都不小,要是每个人都像做独立工作一样,根本就做不好。
一开始都想着按照计划来,结果操作员做得飞快,经理坐那喝茶,根本不听现场的声音,大家看不到生产的“真相”。
这种没有沟通的安排,基本上就注定了问题的爆发。
一个计划,要做到滴水不漏,不只是计划员的责任,还得看各个环节人员的执行力。
上级不给下属正确的指导,或者说给的指导跟实际操作完全不符,计划的实施当然就会出差错。
你看,我们有多少时候都明白“纸上得来终觉浅”的道理,可工作中总是忽略了这点。
于是,计划的执行便开始打折扣,进度也慢了下来,出现了滞后。
最让人头疼的就是生产设备的问题。
你看,设备有时候不好使,时不时出点小问题,大家的工作节奏就一下子慢了下来。
尤其是当设备维护不到位,磨损严重的时候,生产计划真的是能被拖得一塌糊涂。

车间问题分析与改进措施在现代制造业中,车间是生产的核心场所,其运行效率和质量直接关系到企业的竞争力和经济效益。
然而,在实际的车间生产中,往往会存在各种各样的问题,这些问题如果不能得到及时有效的解决,将会对生产造成严重的影响。
因此,对车间问题进行深入分析,并采取切实可行的改进措施,具有重要的现实意义。
一、车间常见问题1、生产计划不合理生产计划是车间生产的重要指导,但在实际操作中,经常会出现计划不合理的情况。
例如,生产任务分配不均衡,导致某些工序积压大量在制品,而某些工序则出现空闲;生产计划的调整不及时,无法应对市场需求的变化和突发情况;生产计划与物料供应不协调,造成物料短缺或积压,影响生产进度。
2、设备故障频发设备是车间生产的重要工具,但由于设备老化、维护保养不到位、操作不当等原因,设备故障频发。
设备故障不仅会影响生产进度,还会增加维修成本和废品率。
3、人员管理不善人员是车间生产的主体,但在人员管理方面,存在着一些问题。
例如,员工技能水平参差不齐,部分员工无法胜任工作要求;员工工作积极性不高,存在敷衍了事、消极怠工的现象;人员流动率较大,导致生产不稳定,新员工培训成本增加。
4、质量管理不到位质量是企业的生命,但在车间生产中,质量管理往往存在漏洞。
例如,质量标准不明确,员工对质量要求不清楚;检验环节不完善,无法及时发现产品质量问题;质量问题追溯困难,无法找出问题的根源并采取有效的改进措施。
5、现场管理混乱现场管理是车间生产的基础,但在实际生产中,现场管理往往比较混乱。
例如,物料摆放混乱,查找困难,浪费时间;工具设备乱丢乱放,影响工作效率;工作环境脏乱差,存在安全隐患。
二、问题原因分析1、缺乏有效的沟通协调机制在车间生产中,涉及到多个部门和环节,如果缺乏有效的沟通协调机制,就会导致信息不畅通,工作衔接不顺畅,从而影响生产计划的制定和执行。
2、设备管理体系不完善设备管理不仅仅是设备的维修和保养,还包括设备的选型、采购、安装、调试、使用、报废等全过程。
角钢车间11月3周未完成生产任务计划原因分析及整改措施角钢车间11月3周生产计划中:
1.徐姚改造工程加工完毕;
2.福建蒲园工程5K2-SJC3正在加工,其余塔型除缺料外基本加工完毕;
3.东泉线工程除转序件外基本加工完毕;
4.笠东线工程待加工。
造成生产计划未完成主要原因如下:
1.福建莆田工程多为双倍、四倍塔型,眼孔较多,生产效率低,对大角班特别是自动冲床提出了较高的要求;
2.部分塔型出现缺料情况,特别是160、180角钢。
针对以上原因车间做出以下整改措施:
1.根据车间生产任务分布情况,从中小班抽调一组人员,另因车间停止进料任务,从原进料员中抽调一组人员,补充到自动冲工序,大线实行三班制,增加工作时间,从而为完成生产任务提供保障;
2.多与物资采购部沟通,对缺料的材质及时反馈,避免出现因缺料情况影响生产任务的完成。
角钢车间
2012年11月24日。
