电除尘拆除施工方案
- 格式:doc
- 大小:82.00 KB
- 文档页数:15
电除尘拆除施工方案一、背景介绍在现代工业生产中,除尘设备被广泛应用于对空气中的颗粒物进行净化。
电除尘器作为一种重要的除尘设备,其定期维护和清洁是确保设备正常运行和增加设备寿命的关键环节。
为了保证电除尘器的正常运行,必须定期进行维护和清洁工作,而拆除施工是电除尘器维护清洁的一个重要环节。
二、拆除施工步骤1. 施工准备在进行电除尘器的拆除施工前,需要做好充分的施工准备工作,包括准备必要的工具、材料和人员,确保施工顺利进行。
同时,需对施工现场进行周密的安全检查,确保施工过程中没有安全隐患。
2. 停机与断电在开始拆除电除尘器之前,首先需要对设备进行停机和断电处理,确保操作人员的安全。
在停机与断电后,需要等待一段时间让设备完全停止运行并确保电除尘器内部没有残留电荷。
3. 拆除电除尘器根据拆除施工方案,逐步对电除尘器进行拆除工作。
按照拆除顺序分别拆卸各个零部件,并注意标记和记录每个部件的位置和连接方式,以便后续安装时能够正确组装。
在拆除过程中,需要注意操作规范,避免损坏设备。
4. 清洁处理拆除电除尘器后,需要对清洁设备进行彻底清洁处理。
清洁包括清洁电除尘器各个零部件、过滤器等,并清除内部的积灰和污垢。
清洁完毕后需要等待设备完全干燥后才能进行后续的操作。
5. 维护检查在拆除电除尘器施工完成后,需要进行设备的维护检查工作。
检查设备各个部件的完好情况,是否有损坏或磨损,需要更换的部件等,确保设备在后续安装和运行中能够正常工作。
6. 整理清理最后,在拆除施工完成后,需要对施工现场进行整理清理工作。
清理施工现场并清除残留物,确保施工现场的整洁和安全。
三、注意事项1.在拆除电除尘器时需要严格按照拆除方案进行操作,避免操作不当导致设备损坏。
2.在拆除施工中要注意安全防护,避免发生安全事故。
3.完成拆除施工后要对设备及施工现场进行细致检查,确保施工质量。
结束语电除尘是现代工业生产中常见的净化设备,通过定期拆除施工可以确保设备的正常运行和延长设备寿命。
湿式电除尘施工方案1. 引言湿式电除尘技术是一种常用的工业粉尘处理方法。
它通过将含尘气体与水接触,利用水膜将粉尘捕获并沉降,达到除尘的效果。
本文将介绍湿式电除尘的施工方案,包括设备选型、施工步骤和注意事项等内容。
2. 设备选型2.1 除尘器湿式电除尘器是湿式电除尘系统的关键设备。
在选型过程中,需要考虑以下几个方面:•处理能力:根据实际情况确定处理设备的风量和尘量。
•结构材料:优先选择耐腐蚀、耐磨损的材料,以保证设备的长期稳定运行。
•电压等级:根据工厂的电压等级选择合适的设备。
2.2 水系统湿式电除尘系统需要配备水系统,用于与含尘气体接触并捕获粉尘。
水系统的选型应考虑以下因素:•水质和供水压力:确保水质符合标准,并确保供水压力满足湿式除尘设备的流量要求。
•冷却系统:根据具体需要,选择是否配置冷却系统,以控制系统温度。
3. 施工步骤湿式电除尘的施工可以分为以下几个步骤:3.1 施工准备•对工作区域进行清理,确保没有杂物和障碍物。
•检查设备的运行状态,确保设备正常。
•准备所需材料和工具。
3.2 安装设备•根据施工图纸,确定设备的位置,并进行固定。
•连接设备的进出口管道,并确保密封。
•安装水系统,并与设备连接。
3.3 调试设备•打开水系统,确保水正常流动,并调节水量。
•打开电源,启动设备,并调节风量和水量,确保设备正常运行。
•检查设备各项指标是否满足要求,如风量、负压等。
3.4 施工完成•对设备和管道进行清洗和消毒,确保设备的卫生和安全。
•清理现场,将施工材料和工具进行整理。
•编写施工报告,记录设备运行情况和施工过程中的注意事项。
4. 注意事项在湿式电除尘的施工过程中,需要注意以下几个方面:•施工人员必须佩戴好所需的防护用品,如手套、口罩、防护眼镜等。
•施工现场必须保持整洁,避免杂物和杂草对设备运行的影响。
•在施工过程中,确保设备和管道的密封性,避免泄漏。
•定期维护设备,清洗水系统和更换滤芯等关键部件。

1、工程概略:内蒙古托克托发电厂 2 期工程为 2×600MW机组,每台锅炉装备两台电除尘器,由浙江菲达环保科技股份有限企业生产,型号为F480-5, 总重3059.851 吨,双室五电场构造,除尘器集尘面积 96000m2,长 32920mm ,宽 29500mm ,高 30021mm ,主要有进、出气烟箱、底梁、壳体、梯子及平台、阳极系统、阴极系统、内、外顶盖、钢支柱、顶部起吊、防雨棚、灰斗及护壳保温等部分构成。
电除尘的除尘原理是含尘烟气经过高压静电场时,与电极间的正、负离子和电子发生碰撞或在离子扩散运动中荷电,带上电子和离子的尘粒在电场力作用下向异性电极运动并吸附在异性电极上,经过振打等方式使电极上的尘埃落入灰斗中。
实践证明:静电场场强越高,电除尘器成效越好,且以负电晕捕集尘埃之成效最好,因此,该设备设计为高压负电晕电极构造形式。
2、编制依照:《火电施工质量查验及评定标准加工配制篇》(试行);《电力建设备工及查收技术规范(锅炉篇)》( DL/T5047-95);《火电施工质量查验及评定标准锅炉篇》( 1996 年版);《电力建设安全工作规程火力发电厂部分》();《电力建设备工及查收技术规范(焊接篇)》(DL5007-92版);《电除尘器使用说明书》;浙江菲达环保科技股份有限企业供给的安装图纸。
3、成质量量目标:所有安装项目一定知足厂家供给设计图纸及业主要求,外观工艺雅观,所有参评项目查收优秀率达到100% 。
4、施工准备:4.1 动工具备条件:4.1.1 设备到货齐备;4.1.2 全体施工人员经过技术、安全交底,并经过体检合格;4.1.3 施工机械部署到位;4.1.4 基础以交安;4.1.5 设备盘点编号、垫铁配制、爬梯制作、地脚螺丝过扣、平台搭设、阳极板起吊架制作、电瓷产品耐压试验等。
4.2 施工应具备的工具:水平仪、经纬仪各 1台;2T 、 3T 倒链各 30件;5T 卷扬机 2 台;1 米钢板尺 4 把;割把 10件;线锥 6件;DBQ300 1 台;TH7150 1 台。
武钢第一烧结厂机头310m²电除尘器改造工程施工方案湖北鑫超达建筑劳务有限公司二0一0年十二月二十日审批意见目录一、工程概况二、施工准备三、主要分项工程的施工方法和施工程序四、主要质量保证措施五、主要安全保证措施一、工程概况310m²电除尘器自2004年投产,这次大修也是310 m²电除尘器自安装以来第一次大修,6年来历次小修,只是局部更换磨损严重的部位,本次大修前由于运行周期较长,除尘器内部多处部件已严重受损,经检查发现主要缺陷有:1.甲、乙侧二电场阴极芒刺线线体开裂松动,甲、乙侧三、四电场阴极螺旋线积灰较多。
2.甲、乙阳极板定位固定角铁局部开裂、脱落,阳极板积灰较多。
3.甲、乙侧阴极振打竖轴、轴承装置及大、小拨轮传动装置均磨损严重。
4.受烟温、气流等影响,乙侧阴极振打竖轴瓷轴连接同心度偏差较大,造成拨叉频繁断裂。
5.甲、乙侧一、二电场阴阳级振打锤臂磨损严重,振打承击砧部分脱落,焊缝开裂。
6.甲、乙侧二电场阴极振打锤臂磨损严重,其他电场部分磨损。
7.甲侧、乙侧阳极振打减速机偏心轴承磨损,手盘动有卡涩现象。
因此,本次技改采取下列措施进行大修:1、顶盖板及横流更换;2、阴极板线系统检修.更换甲、乙侧二电场开裂松动芒刺线,更换后级线保持平直,松紧度适宜,同一平面内不平度<10mm,级距误差均≯±6mm。
各连接夹板、线夹螺栓齐全、紧固,并加止退焊点。
甲、乙侧三、四电场螺旋线经检查无松弛,挂钩处无电蚀情况,间距一致。
3.阳极极板定位系统加固.对所有电场阳极定位角铁脱落得部分进行修复,加固焊缝,调整定位间隙,使其对应得阳极板座自由悬挂,无卡涩、抱死现象。
各级距保持≯6mm,连接夹板螺栓齐全,并加止退焊点。
4.阴极振打轴传动系统更换.甲、乙侧阴极振打传动竖轴系统整体拆除,更换所有轴承装置,大、小拨轮,调整了原竖轴与瓷轴得同心度偏差。
更换后得传动轴系统大、小拨轮对接灵活,轴承完好,瓷轴与轴得不同心度≯1mm,各部螺栓可靠,紧固止退。
锅炉、电除尘拆除施工方案一、工程介绍该工程的拆除为 4台锅炉及其配套的电除尘系统、自动电气、现场控制系统、鼓引风机系统、汽水管道、非标件及其附属设备。
锅炉技术参数:过热蒸汽: 400 t/h 工作压力 140 kg/cm2蒸汽温度 550 ℃再热蒸汽: 330 t/h 工作压力25.5/24 kg/cm2蒸汽温度 335/550 ℃制造日期: 1984年制造单位:上海锅炉厂二、锅炉拆除原则与顺序1、拆除原则先低风险后高风险,保温及内衬拆除先上后下,锅炉本体拆除先下后上,先里后外。
2、拆除顺序保温及内衬拆除→户外管道、烟风及燃烧系统、排烟除尘系统拆除→锅炉本体外部配管、仪器仪表、辅助设备拆除→下降管、消音器管拆除→折焰口以下水冷壁拆除→空气预热器拆除→省煤器拆除→过热器和剩余水冷壁拆除→汽包及其内部装置拆除→钢结构框架从上向下拆除三、拆除运输通道的设置锅炉间设备拆除工作量大,大件多,拆除难度较大。
为方便拆除及设备运输,先确定拆除运输通道。
需要在炉后设置吊车进出开口,可以进出吊车、拖车,炉前部设置一条运输通道,用于拆除设备运输。
每台炉主要设备由下向上拆除,卷扬机吊挂后分段切割,放到锅炉零米层,拖到炉后运输通道运走。
四、正负零平面设备拆除正负零平面设备拆除可以将运输通道清理出来,便于设备运输至锅炉房外场地。
正负零平面设备包括风机等设备,风机由吊车吊起拖运至运输通道运走。
零米管道直接切割拖运。
五、受热面拆除专项施工方案概况:锅炉受热面包括水冷壁、过热器、省煤器、空气预热器等。
水冷壁等受热面通过吊挂装置吊挂于钢结构框架上,对于高温过热器及低温过热器等吊挂搁置于钢架横梁上。
拆除顺序:空气预热器拆除→水冷壁后面部分的拆除→省煤器拆除→过热器→水冷壁剩余部分的拆除拆除第一步:受热面拆除必须在锅炉外围管道、炉墙、燃烧器、电除尘器、下降管等全部拆除后方可进行。
空气预热器离地面较近,可以整体切割后用卷扬机吊装到地面省煤器蛇形管可以在空中切割成片状用卷扬放到地面,拖出后按照要求切割。
湿式电除尘施工方案湿式电除尘是一种利用水雾作为介质的除尘方法,通过将水雾喷射到烟气中,使烟尘颗粒与水雾发生碰撞和吸附作用,从而达到净化烟气的目的。
湿式电除尘具有效率高、节能环保等优点,因此在很多工业领域被广泛应用。
下面将介绍湿式电除尘施工的方案。
1.施工前准备(1)明确施工区域:根据工艺流程和设备布局,确定需要进行湿式电除尘处理的区域,例如锅炉烟气出口、工业炉烟道、炉窑等。
(2)检查设备及系统:对湿式电除尘设备进行检查,确保设备正常运转和系统完好,包括泵站、喷头、水源等。
同时检查烟道是否存在堵塞和泄漏等问题,及时进行修理。
(3)制定施工计划:根据施工区域的特点和工艺要求,制定具体的施工方案和施工计划,包括湿式电除尘设备的选择、施工工艺、喷洒间隔等。
2.施工步骤(1)搭建喷淋系统:根据施工区域的情况,搭建喷淋系统,包括水源、管道、泵站、喷头等设备。
确保喷淋系统的安全可靠,喷头的布置合理,能够对烟气进行均匀喷淋。
(2)调试设备:对湿式电除尘设备进行调试,包括调整水泵的进出口阀门、设置泵的运行参数、调整喷淋角度和喷射强度等。
确保设备能够正常运转和满足施工要求。
(3)开始喷淋:根据施工计划,开始喷淋过程。
根据烟尘浓度和颗粒粒径的大小,设置合适的喷淋频率和喷淋时间。
同时要注意喷淋的均匀性和覆盖面积,确保烟气中的烟尘颗粒能够充分与水雾接触和吸附。
(4)监控和调整:在施工过程中,需要不断监控除尘效果和工艺参数,如果发现问题或异常情况,需要及时调整和修正。
例如,如果发现喷淋不均匀或存在喷淋死角,需要重新调整喷头的布置或增加喷头的数量。
3.施工后处理(1)清洁设备和维护设备:在施工结束后,需要对除尘设备进行清洁和维护,包括清洁喷头、排水泵等,确保设备的正常运行和延长设备的使用寿命。
(2)收集并处理废水:湿式电除尘过程中产生的废水需要进行收集和处理。
一方面,可以设置废水收集系统,将废水集中处理;另一方面,可以采用水循环利用的方式,将废水回收再利用,减少水的浪费。

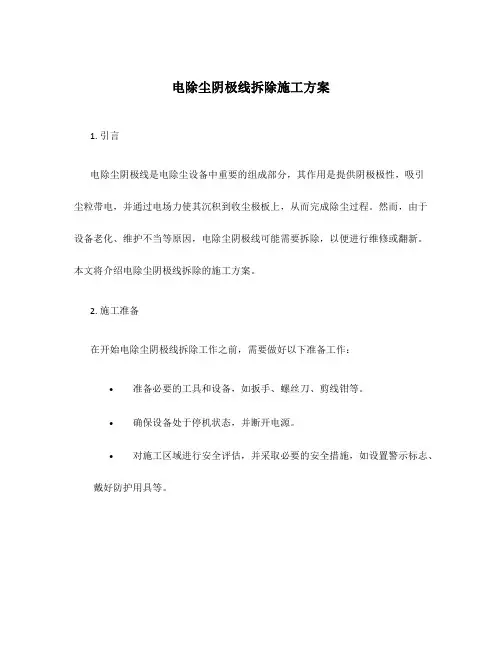

电除尘阴极线拆除施工方案1. 引言电除尘阴极线是电除尘设备中重要的组成部分,其作用是提供阴极极性,吸引尘粒带电,并通过电场力使其沉积到收尘极板上,从而完成除尘过程。
然而,由于设备老化、维护不当等原因,电除尘阴极线可能需要拆除,以便进行维修或翻新。
本文将介绍电除尘阴极线拆除的施工方案。
2. 施工准备在开始电除尘阴极线拆除工作之前,需要做好以下准备工作:•准备必要的工具和设备,如扳手、螺丝刀、剪线钳等。
•确保设备处于停机状态,并断开电源。
•对施工区域进行安全评估,并采取必要的安全措施,如设置警示标志、戴好防护用具等。
3. 拆除步骤步骤一:确认拆除区域首先,需要确认要拆除的电除尘阴极线所在的区域。
通常,电除尘阴极线会沿着收尘极板的布线走向固定在设备的架构上。
在确认区域后,可以开始拆除工作。
步骤二:松开固定螺丝使用扳手或螺丝刀,松开固定螺丝,将电除尘阴极线与设备架构分离。
需要注意的是,应该逐个松开螺丝,而不是一次性松开所有螺丝,以免导致阴极线过度张力,损坏设备或造成安全事故。
步骤三:剪断阴极线在将电除尘阴极线与设备架构分离后,使用剪线钳将阴极线剪断。
对于较长的阴极线,可以根据需要进行分段剪断,以方便后续处理。
在剪断阴极线时,应该保持剪口平整,避免留下大量的无用线头。
步骤四:清理阴极线残留物完成阴极线剪断后,可能会有残留物留在设备架构上。
使用刷子或吸尘器等工具清理阴极线残留物,并确保设备架构表面干净整洁。
步骤五:整理工作区域将拆除过程中产生的废料和工具整理好,放置在指定的区域,并进行集中处置。
工作区域应该保持整洁,以确保安全和提高工作效率。
4. 安全注意事项在进行电除尘阴极线拆除工作时,需注意以下安全事项:•施工人员应佩戴防护手套和护目镜,以保护身体和眼睛免受尘粒和机械伤害。
•在拆除过程中,严禁随意触摸设备的其他部件,以免触电或造成其他伤害。
•如发现设备存在其他故障或异常情况,应及时报告相关部门进行处理。

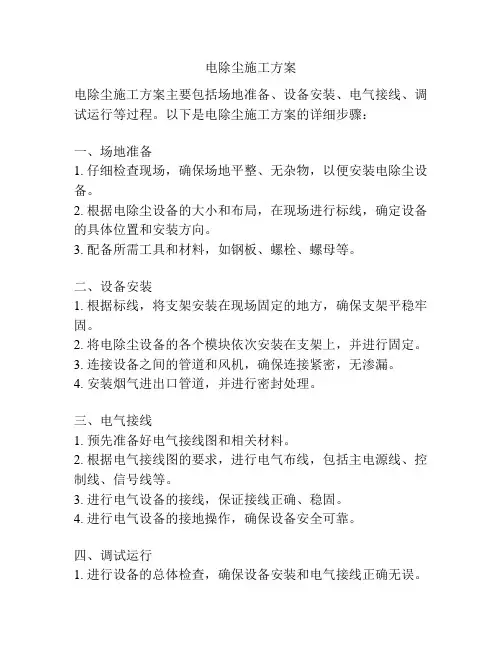

电除尘施工方案
电除尘施工方案主要包括场地准备、设备安装、电气接线、调试运行等过程。
以下是电除尘施工方案的详细步骤:
一、场地准备
1. 仔细检查现场,确保场地平整、无杂物,以便安装电除尘设备。
2. 根据电除尘设备的大小和布局,在现场进行标线,确定设备的具体位置和安装方向。
3. 配备所需工具和材料,如钢板、螺栓、螺母等。
二、设备安装
1. 根据标线,将支架安装在现场固定的地方,确保支架平稳牢固。
2. 将电除尘设备的各个模块依次安装在支架上,并进行固定。
3. 连接设备之间的管道和风机,确保连接紧密,无渗漏。
4. 安装烟气进出口管道,并进行密封处理。
三、电气接线
1. 预先准备好电气接线图和相关材料。
2. 根据电气接线图的要求,进行电气布线,包括主电源线、控制线、信号线等。
3. 进行电气设备的接线,保证接线正确、稳固。
4. 进行电气设备的接地操作,确保设备安全可靠。
四、调试运行
1. 进行设备的总体检查,确保设备安装和电气接线正确无误。
2. 对电除尘设备进行调试,检查设备的工作状态,并根据实际情况进行调整。
3. 进行设备的试运行,观察设备运行效果,如发现问题及时进行处理。
4. 进行设备的功能测试,包括风量、过滤效率等指标的测试。
总结:
电除尘施工方案主要包括场地准备、设备安装、电气接线、调试运行等过程。
在施工过程中,应遵循安全第一的原则,确保施工质量和效果。
在完成施工后,还应进行设备的定期维护和检查,以确保设备的长期有效运行。

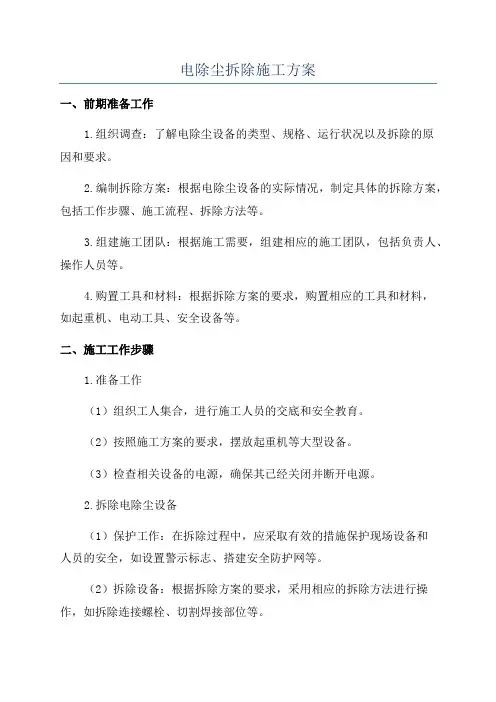

电除尘拆除施工方案一、前期准备工作1.组织调查:了解电除尘设备的类型、规格、运行状况以及拆除的原因和要求。
2.编制拆除方案:根据电除尘设备的实际情况,制定具体的拆除方案,包括工作步骤、施工流程、拆除方法等。
3.组建施工团队:根据施工需要,组建相应的施工团队,包括负责人、操作人员等。
4.购置工具和材料:根据拆除方案的要求,购置相应的工具和材料,如起重机、电动工具、安全设备等。
二、施工工作步骤1.准备工作(1)组织工人集合,进行施工人员的交底和安全教育。
(2)按照施工方案的要求,摆放起重机等大型设备。
(3)检查相关设备的电源,确保其已经关闭并断开电源。
2.拆除电除尘设备(1)保护工作:在拆除过程中,应采取有效的措施保护现场设备和人员的安全,如设置警示标志、搭建安全防护网等。
(2)拆除设备:根据拆除方案的要求,采用相应的拆除方法进行操作,如拆除连接螺栓、切割焊接部位等。
(3)施工安全:在拆除过程中,应注意自身的安全,戴好相关的防护设备,如安全帽、防护眼镜等。
同时注意操作的稳定性,确保不会对其他设备或人员造成危险。
(4)设备拆卸:将拆除下来的电除尘设备进行分类,整理并妥善存放,方便以后的维修和使用。
3.清理现场(1)拆除完毕后,清理现场的杂物和积灰等,确保工作区域的整洁和安全。
(2)对拆除产生的废弃物进行分类处理,如可回收物、危险废物和普通垃圾等。
4.文件整理(1)在施工过程中,应编制相关的施工记录,包括施工日期、工时、拆除设备的数量和情况等。
(2)对拆除过程中的问题和困难进行记录,以便后续的安全分析和改进。
(3)根据完成的拆除工作,编写《拆除工作报告》,详细记录施工的过程、结果和问题,并提出改进意见和建议。
三、安全措施1.施工前,组织工人进行安全教育,明确施工的危险性和注意事项,提高工人的安全意识。
2.在施工现场设置明显的警示标志,指示施工区域和危险区域,确保施工现场的安全。
3.对施工过程中可能遇到的安全隐患进行评估,并采取相应的措施进行预防和防范,如搭建安全防护网、设置安全通道等。
郑州华电高科电力设备工程有限公司江苏盐城射阳港电厂3#.4#机组电除尘拆除施工方案编制:审核:审批:编制单位:山东军辉建设安装工程有限公司2014年10月目录1.工程概况 (3)2.编制依据 (3)3.作业前应具备的条件 (3)4.主要施工机具 (4)5.组织机构及劳动力配置 (4)6.施工工期 (5)7.拆除的顺序及方法 (5)8.安全措施 (6)9.危险点(源) (10)10.施工环境保护 (12)11.施工进度计划 (12)一、工程概况江苏盐城射阳港发电厂3#4#机组除尘器为电气除尘器,3#4#机组各对应一台除尘器,每台除尘器分为六个电场,大致设备有:除尘器支架、除尘器壳体、阴极板、阳极板、灰斗、冲灰器、阳极板振打器、阴极板振打器、检修电动葫芦、顶部布置有六台变压器及开关柜、系统管道及阀门、就地控制柜等,阴极板、阳极板悬挂在顶部支撑梁上。
拆除方式:变压器及开关柜、阴极阳极振打器电机、电动葫芦、手动及气动插板门、冲灰器、各种就地控制柜、测量元件为保护性拆除,除尘器支架、壳体、阴极板、阳极板、灰斗、进出口喇叭口、平台楼梯、除尘器范围内的各种管道为破坏性拆除。
二、编制依据1、《建设工程安全生产管理条例》2、《建筑施工高处作业安全技术规范》3、《施工现场临时用电安全技术规范》4、《电力建设安全健康与环境管理工作规定》5、《火电施工质量检验及评定标准》(锅炉机组篇)6、工程建设标准强制性条文(电力工程部分) (2006版)7、射阳港发电厂下发的各种管理文件三、作业前应具备的条件1、电除尘拆除方案已批复。
2、电除尘拆除范围内的的各种水、汽、油系统与在用机组相隔断,并做好明显标记。
3、电除尘拆除范围内的电已永久性断掉。
4、电除尘拆除区域已围设完成,并挂有安全警示牌。
5、经过作业区域的在用管线已做可靠的保护措施。
6、使用的工器具已到位齐全并已检测合格。
7、设备、废料堆放周转性场地以划分。
8、安全通道已设立并挂有安全警示牌。
9、消防器材已布置到位。
10、应急预案已审批,应急物资已到位,应急组织机构已建立。
11、作业人员已到位,体检合格。
12、作业人员、管理人员已进行安全三级教育,考试已合格。
13、安全技术交底已进行,并实行全员签字。
14、特种作业人员资格审查已结束,并已合格通过。
15、起重机械已到位,并有有效的安全手续。
16、与电厂办理的各种手续已完成,并批准开工。
17、施工用电已布置完,符合安全使用要求。
四、主要施工机具五、组织机构及劳动力配置1、组织机构2、劳动力计划起重机械班10人;架子班10人;电工2人;电焊气割班10人;辅助工20人。
六、施工工期从2014年10月10日至12月10日,预计60天。
七.拆除顺序及方法1、拆除顺序:整体顺序及原则:3#电除尘左半部→3#电除尘右半部→4#电除尘右半部→4#电除尘左半部原则:先拆除3#除尘器是为了与4#锅炉拆除工作面错开,每台左右半部拆除顺序是为了留出吊车停车位置。
每半部拆除顺序:顶部变压器及开关、电动葫芦及其支撑架拆除→阴、阳极振打电机拆除→各种阀门、就地控制柜拆除→冲灰器拆除→各种管线拆除→各种电缆拆除→保温层拆除→前、后喇叭口拆除→灰斗拆除→除尘器顶盖拆除→阴、阳极板拆除→顶部大梁拆除→壳体四侧拆除→支撑钢架拆除→场地整理。
2、拆除方法在拆除前,沿除尘器支撑立柱外侧四周用高1.8米以上的铅丝网围挡,并挂安全警示牌。
保护性拆除的设备,用50T以上的汽车吊逐一拆除吊放,拆下后放置在规定的区域并做好保护措施。
保温层拆除:用吊笼悬挂作业人员,从上至下逐层拆除保温铁皮,铁皮用尼龙绳人工吊放至地面,保温棉袋装吊放在地面,拆除后的铁皮、保温棉堆放在指定的区域内。
灰斗拆除:切割成小块吊放在地面。
顶盖拆除:切割成小块用滑轮、尼龙绳吊放在地面。
阴阳极板拆除:用小型卷扬机加滑轮组悬挂并受力,脱离大梁,从除尘器壳体内部吊放在地面。
顶部大梁拆除:把50T以上的汽车吊调整到合适的位置(它在此位置的起重高度、幅度、起重量能满足拆大梁的要求),此时大量的重量要小于汽车吊在此位置额定负荷的90%,吊点为两个,以大梁中心线对称分布,在大梁生根部位搭好脚手架切割大梁两端,生根部位完全割离后,起吊下放。
注意:切割时,注意重物反弹伤人,必要时先采取用手拉葫芦加固措施,防止重物在割离时反弹或摆动。
壳体拆除:壳体与支架是个整体,施工人员在壳体外侧站在爬梯上从上至下分层切割成小块(每块重量约30公斤左右),用尼龙绳或钢丝绳通过滑轮,从电除尘壳体内部吊放在地面。
楼梯拆除:电除尘中间爬梯在壳体未开始拆除时可以使用,当壳体开始拆除时相应标高的爬梯同步拆除,当另一侧电除尘拆除时应提前做好登高措施,爬梯使用中不得破坏两侧结构,要及时检查壳体、爬梯是否发生位移。
废料堆放在指定的场地,做好防风措施,及时运出厂外,有价值的材料放在指定的场地,保护性拆除的设备放在指定的场地,做好保护。
八、危险点(源)九、安全措施1、所有施工人员进入现场前应通过三级安全教育,考核合格后,统一办理工作证。
施工过程中遵守《电力建设安全工作规程》,抵制习惯性违章。
2、作业前,施工单位对拆除现场进行全方位的隐患排查,待配齐安全防护设施与消除隐患后方可组织施工人员进场熟悉作业场所。
3、进场作业人员,根据工作需要,按行规配齐合格的劳动防护用品,特种操作人员随身携带相关证件。
4、配备足够的消防水管、沙箱、铁锨、灭火器等消防器材,同时有可靠地消防水源,并有专人管理。
5、在施工前应做好相应的安全隔离措施,拉好警戒线,挂好警示标志并设专人监护。
6、保持施工现场干净整洁,道路畅通,照明亮度达标,安全设施齐全,安全防火人员跟踪检查,杜绝不安全现象和引起火灾现象发生。
7、进入现场必须戴好安全帽,2米及2米以上高空作业必须正确系好安全带。
8、所有施工人员都应身体健康,应无妨碍工作的病症,从事登高作业的人员应血压正常,无心脏病,无恐高症与精神障碍等。
9、拆除区域拉好警戒线,挂上警示牌,做好隔离防护措施,安排专人监护,坚决拒绝无关人员随意进入拆除现场。
10、施工人员禁止穿硬底鞋、拖鞋、高跟鞋、易滑的鞋或赤脚从事高处作业,禁止酒后作业。
11、施工人员在高处作业不得坐在平台、孔洞边缘,不得骑坐在栏杆上,不得躺在走道板上或安全网上休息,不得在栏杆外施工。
12、高处作业人员应衣着灵便,衣袖、裤脚应扎紧。
进入施工现场,应正确佩戴安全帽,从事高处作业时,应正确系好安全带、防坠器,如上方无法系挂安全带时,要拉好水平绳。
在临边作业时,如没有护栏时,拉好防护网、安全缆绳。
13、对拆除形成的孔洞及时围栏,如只是拉警戒线,必须挂上警示标志,严防高空坠落和坠物伤害。
14、施工现场严禁立体交叉作业和10米内不安排平面交叉作业。
15、在施工现场易发生危险源(点),设置专项的安全防护措施并设立醒目的警示标志。
必要时暂时停工,认真分析制定安全防范措施后再继续施工。
16、高空的拆除物禁止向地面抛掷。
17、高处作业特殊区域需要抛、卸时,首先向上级主管部门提交书面申请,获得批准后,实行以下安全措施:地面设围栏,封闭零米层,用对讲机联络,设定专人看护,以免高空落物伤人,无关人员不得入内。
18、高处作业地点,各层平台,走道不堆放超过允许载荷的物件,拆除、切割工件边角、余料等放至牢靠地点,并有防止坠落的措施。
19、高处使用梯子作业前进行检查,梯子不缺档,不垫高使用,梯子横档间距以30cm为宜,使用梯子有人扶持或上端扎牢,下端采取防滑措施,单面梯子与地面夹角以60度为宜,两人不在同一梯子上作业,在通道处使用梯子,有人监护或设置围栏。
20、安全帽、安全带使用前应进行检查,不合格的不准使用。
21、吊车操作人员严格遵守安全操作规程,有权拒绝违章指挥、违章作业,坚持“十不吊”。
22、吊车的指挥人员经过专业知识和常识的培训,合格后才能上岗。
23、指挥时用对讲机沟通联络,严格控制吊车的超负荷作业,以确保安全。
24、消防器材不得随意搬动和损坏,定期进行消防器材检验,保证有效可靠,确保施工现场防火安全。
25、现场配备足够的消防灭火器材,确保扑灭任何时间、任何地点出现的火情。
26、在对电除尘拆除作业前,应组织一次楼梯及栏杆的专项安全检查,对锈蚀严重的踏步、栏杆安排加固并维修,确保上下人员的人身安全。
27、手拉葫芦要有产品合格证,使用前必须经过专业人员的检测,经检验合格后方能使用。
28、吊车在作业前,应检查钢丝绳、离合器、制动器等是否安全可靠,无问题后方可继续使用。
29、吊车作业操作时,操作者不得在重物吊起、停留在空中时,离开现场,起吊过程中严禁任何人在重物下方通过、行走或停留。
30、由于是室外作业,遇到恶劣天气(雷雨、大风或台风)不安排施工作业。
31、施工单位应根据郑州华电建立的安全制度和定期检查制度对安全防护措施,施工用电、起重机械(索具等)每天检查一次。
每周组织一次安全专项检查,并做好安全台账记录,每日班前组织对人员的安全防范教育,对全体施工人员在施工前安排专项的防火、防爆、文明施工及“施工作业人员进场须知”的教育,对原业主及项目部提出的安全隐患整改通知,做到整改不过夜,及时申请验收闭环。
十、环境保护保温拆除严格按照国家环境保护要求进行施工1、垃圾的统一管理施工中产生的垃圾及割下的废旧设备做到及时清理,不得乱扔乱抛,应分类集中回收到指定存放处,并做好相应的防风处理。
加强临设的日常维护和管理。
2、材料堆放、机具停放统一管理材料堆放分门别类,堆放整齐。
机具放置合理区域,不占用道路影响交通。
施工现场保持道路通畅。
3、有效控制噪声污染4、防治扬尘污染严禁高空抛洒施工垃圾,防止尘土飞扬。
严禁焚烧废弃物,防止烟尘和有毒气体的产生。
5、施工现场有充足的消防器材;清除施工区域内的易燃易爆物品。
十一、进度计划进度计划(以半部除尘器拆除为例)。
