构造柱主筋偏位处理方案
- 格式:doc
- 大小:14.50 KB
- 文档页数:2
一、引言柱子是建筑结构中重要的承重构件,其质量和稳定性直接关系到整个建筑物的安全性。
柱筋偏位是指柱筋在柱子截面中心轴线外侧的位置,可能会导致柱子在承受荷载时产生不均匀应力分布,进而影响柱子的承载能力和稳定性。
因此,在设计和施工中应采取相应的处理方案来解决柱筋偏位问题。
本文将介绍柱筋偏位的处理方案,包括设计阶段的预防措施和施工阶段的纠正措施。
二、设计阶段的预防措施在设计阶段,可以采取以下预防措施来避免或减少柱筋偏位的发生:1.合理的柱子截面设计:在设计柱子的截面时,应考虑受力情况和柱子的尺寸,并采用合适的柱子截面形状和尺寸,以减少柱筋偏位的可能性。
2.合理的柱筋布置:在进行柱子的柱筋布置时,应按照设计要求进行,避免柱筋布置过于靠近柱子边缘,从而降低柱筋偏位的风险。
3.使用支撑和固定装置:在柱筋施工过程中,可以使用支撑和固定装置来保持柱筋位置的稳定,避免柱筋在浇筑混凝土时发生偏位。
三、施工阶段的纠正措施如果在柱子施工过程中发现柱筋偏位问题,可以采取以下纠正措施:1.柱筋重新布置:根据实际情况,可以重新调整柱子的柱筋布置,将偏位较大的柱筋重新布置到合适的位置,以确保柱子的稳定性和承载能力。
2.使用加固材料:对于柱筋偏位较大的情况,可以使用加固材料如钢板或钢筋进行加固,以增加柱子的稳定性和承载能力。
3.调整施工工艺:针对柱子施工中柱筋偏位问题,可以调整相关工艺步骤,例如加强柱子浇筑时的监控和振捣等工艺,以确保柱筋的准确布置和位置稳定。
4.检测与监控:在施工过程中,应加强对柱子的检测与监控,及时发现并解决柱筋偏位问题,避免其对柱子的稳定性产生不利影响。
四、总结柱筋偏位是影响柱子稳定性和承载能力的重要问题,对于建筑结构的安全性具有重要意义。
为了解决柱筋偏位问题,在设计阶段应合理设计柱子截面和柱筋布置,并采用支撑和固定装置来保持柱筋位置稳定。
在施工阶段,要及时发现并纠正柱筋偏位问题,可以采取柱筋重新布置、使用加固材料、调整施工工艺和加强检测与监控等措施。
一层构造柱钢筋偏位处理方案一、工程概况#######工程楼位于#####路东,由#####房地产开发有限公司开发,浙江省#####有限公司设计,浙江###监理有限公司监理,###建筑工程公司承建。
现基础工程已全部完成,由于我方在施工时疏于控制,造成构造柱局部偏位比较严重,特编制此处理方案。
二、参照标准及规范《砌体结构设计规范》GB50003-2001,《建筑抗震设计规范》GB50011-2001,《混凝土结构设计规范》GB50010-2002,《砌体工程施工质量验收规范》GB50203-2002,《混凝土结构工程施工质量验收规范》GB50204-2002,《建筑施工手册》2004年第四版,《设置钢筋混凝土构造柱多层砖房抗震技术规程》JGJ/T13-94三、处理程序轴线复核——构造柱定位——附加钢筋设置——复核验收。
四、处理方法对上述各幢楼,逐一进行轴线复核,弹出构造柱外框线,对于构造柱竖向钢筋位移30mm以上的构造柱筋按照下述方法进行处理。
1、首先凿除构造柱根部砼至满足构造柱主筋锚固长度位置,然后清理干净,按照构造柱外框线扣除保护层位置,利用配置的统长钢筋绑扎在梁、圈梁的主筋上,构造柱根部500mm范围内加密,间距未50mm,见附图:2、把预留在楼面上的构造柱钢筋弯直,露在构造柱外框线以外的钢筋切除,然后清理干净,采用原设计混凝土强度等级高一级的混凝土(下有地下室的采用微膨胀混凝土)浇捣密实。
3、每幢楼处理完毕后经自检合格后,报监理验收,待监理验收合格后进行下道工序的施工。
五、技术要求1、打凿混凝土表面时采用人工打凿,不得使用风镐。
人工打凿时应仔细认真,不得凿伤板、梁、圈梁的主筋及箍筋。
2、打凿时应控制打凿面长宽尺寸,不得过大,以满足处理所需尺寸为准。
3、钢筋采用原构造柱相同规格钢筋,下料必须正确,特别是焊接接头长度。
六、质量要求1、钢筋焊接时必须严格控制构造柱钢筋位置,确保主筋位置在允许范围内。
篇一:钢筋偏位处理方案〔2477字〕一、编制依据〔见附表1〕二、工程概况本工程采用桩承台+筏板根底;上部构造为框架或剪力墙。
本工程采用钢筋级别有一级钢、二级钢、三级钢,规格主要有直径8、10、12、14、16、18、20、22、25。
三、工程目标1、进度目标:垫层浇筑完毕场地移交后,我司即可开展根底及主体构造施工。
2、质量目标:一次性验收合格。
确保工程质量符合GB50300-20XX?建筑工程施工质量验收统一标准?合格要求。
3、平安文明管理目标:责任事故死亡率为零;轻伤频率控制在1‰以。
4、环境管理目标:噪声排放达标;控制粉尘;到达ISO4001环保认证的要求四、施工准备〔一〕、技术准备1、施工方案报审;2、施工技术交底;〔二〕、现场准备每层混凝土浇筑完毕,完成墙柱定位弹线,复核工作后。
〔三〕、劳动力配置方案偏位校正配备工人:钢筋工2人、砼工1人,杂工1人。
〔四〕、物资配置方案准备好钢筋校正扳手,加固钢筋,电焊机,电箱。
五、现浇构造(柱、墙)钢筋偏位处理方案1、钢筋偏位〔柱≤5mm,墙≤3mm〕:在规允许围不进展处理。
2、钢筋偏位在〔柱>5mm≤25mm;墙>3mm≤15mm〕,围,且不超出保护层厚度时:按国标图集03G101-1柱、墙钢筋在楼面变截面时钢筋弯曲做法,直接按照1:6的比例在构造面调整钢筋,见图1。
3、钢筋偏位〔柱>25mm≤50mm;墙>15mm≤30mm〕向偏:如果钢筋位移在25mm 到50mm之间且向偏,可直接在楼面上按1:6比例调整钢筋,保证模板支设,同时采取钢筋根部绑扎和点焊钢筋的方法进展加固,加筋的直径为14,加筋需要与打弯的钢筋绑扎搭接在一起。
见图2。
4、钢筋偏位〔柱>25mm;墙>15mm〕向外偏超过保护层:如果钢筋偏位〔柱>25mm;墙>15mm〕,向外偏超过保护层厚度,构造截面不能局部加大处理时可将偏位钢筋打弯锚固,割除长出局部原钢筋,再另植一样钢筋的方法处理,见图3。
柱筋偏位处理措施柱筋偏位是工程施工中常见的一种问题,对建筑物的安全和稳定性有很大的影响,因此必须采取有效的处理措施。
本文将从柱筋偏位的原因、危害以及处理措施三方面进行详细的分析和介绍。
一、柱筋偏位的原因1、施工质量不合格。
施工过程中,由于施工人员的操作不当、施工机械的故障等原因,导致柱筋布置位置和方向出现一定的偏差,从而造成柱筋偏位。
2、设计不合理。
设计过程中,由于数据核算不准确、计算不周等原因,导致柱筋的位置和方向存在一定的问题,进而导致柱筋偏位。
3、材料质量差。
材料质量差是导致柱筋偏位的重要原因之一。
虽然柱筋柔性能强,但如果材料质量不好或者材料损坏,就会导致柱筋的强度下降或者形变过大,从而产生偏位问题。
二、柱筋偏位的危害1、建筑物的安全性受到威胁。
柱筋偏位会导致柱子的承载能力下降,进而影响建筑物的稳定性和安全性,为建筑物及其使用者带来潜在的危险。
2、建筑物的美观度受到影响。
柱子偏位会导致建筑物的立面不协调,视觉效果不佳,严重影响建筑物的外观美观度。
3、维护成本增加。
柱子偏位会导致建筑物承载体系的不平衡,从而导致维护成本的增加。
三、柱筋偏位处理措施1、加强施工监管。
施工过程中,应加强对柱筋的布置质量进行监控。
对于操作不当、机械故障等情况,应及时进行纠正,并严格按照设计要求进行柱筋的定位和加固。
2、优化设计方案。
在设计过程中,应进行充分的数据核算和计算,确保柱筋的定位和方向准确无误。
同时,应对柱筋的截面积、强度等参数进行充分的考虑,以避免因数据不准确而导致的偏位问题。
3、加强材料质量管理。
在采购材料时,应对柱筋材料的质量负责,并进行充分的质量检测。
对于发现存在质量问题的柱筋,应及时替换或加强加固措施,以确保建筑物的安全性和稳定性。
4、采用有效的加固措施。
对于柱筋偏位较为严重的情况,应采取有效的加固措施,如在偏位的位置处加固钢筋、加大柱子的截面积等。
5、强化维护管理。
在建筑物的运行过程中,应定期对柱子的偏位情况进行检测和修缮,及时加强柱子的加固措施,有效延长建筑物的使用寿命。
构造柱主筋偏位处理方案
目前,在进行钢筋砼条形基础施工中发现有构造柱主筋偏位的现象,为确保工程质量,项目部根据现场实际情况制定以下处理方案,并要求施工班组严格按处理方案认真及时地整改。
一、组织项目部技术、质检人员及有关班组施工人员对工地现场各楼号进行全面检查,并做好记录;针对此现象对相关职能部门和班组人员进行质量意识再教育和施工技术再交底;对主要责任施工班组进行批评,并根据项目部有关规定予以经济处罚。
二、具体处理方案:
1、柱主筋偏位≤3cm时,可直接用特制钢筋扳手稍加调整到位即可;
2、柱主筋偏位>3cm、≤5cm时,偏位柱主筋不可陡弯,而是将柱主筋部位砼凿出,凿出深度范围以调整1cm钢筋位置确保弯段长度为6cm的要求调整偏位钢筋,钢筋调整好后再用比原级配高一标号的砼补浇;
3、柱主筋偏位>5cm时,采用化学植筋的办法另补加柱主筋,原偏位钢筋在确保满足锚固长度的情况下保留(不到位时可用特制钢筋扳手调整到位),化学植筋法即:用电锤在柱主筋的正确位置钻孔(孔径比主筋规格大一号,钻孔深度为主筋直径的十倍即10d),孔钻好后用冲气器将孔内灰尘冲干净,再用植筋的专用树脂锚固剂填满孔,同时将所植钢筋植入孔内,钢筋须插入孔底并确保锚固剂满溢为止,植好的钢筋待固化后即可进行下道工序(具体按树脂锚固剂使用说明施工)。
三、质保措施:
1、施工过程中,首先要保证柱筋的位置正确,定位时要注意绑扣方法(必要时采取点焊定位),同时可用斜向撑筋双向撑牢柱筋骨架。
2、砼浇捣过程必须安排有责任心的人专门值班看筋,并及时检查、调正偏位钢筋。
3、项目部质检人员加强现场巡查,以便及时发现、处理质量问题。
上海宏豪建筑工程有限公司郭巷泰安三期项目部
2005-6-9。
柱筋偏位处理方案柱筋偏位是指柱筋与柱中心线产生一定偏离的现象,如果不及时进行处理,会严重影响到整个结构的稳定性和安全性。
因此,节选以下柱筋偏位处理方案共,希望能为您提供一些帮助。
一、柱筋偏位原因在混凝土结构中,柱筋偏位的原因通常包括以下几种:1.振动不当。
在浇筑混凝土时,不合适的振动会造成柱筋的偏移。
2.施工工艺和材料不良。
如果柱子的支撑或固定不稳定,或者材料不良的话,也可能造成柱筋偏位。
3.设计不合理。
如果在设计中,没有考虑到柱筋偏位的影响,也可能导致柱筋偏位。
二、柱筋偏位处理方案如果发现柱筋偏位,应该立即采取一些措施。
以下是针对柱筋偏位的几种处理方案:1.更换柱筋。
如果柱筋偏位比较严重,可能需要更换柱筋。
在更换柱筋的过程中,需要保证柱的稳固和完整。
2.调整柱筋位置。
如果柱筋偏位不是很严重,可以考虑调整柱筋位置。
要确保柱筋得到正确的定位,并采用正确的焊接方法进行固定。
3.使用加劲钢筋。
在柱筋位置偏移的情况下,可以添加加劲钢筋以增加柱的强度和稳定性。
需要注意的是,在添加加劲钢筋时,必须遵循正确的钢筋布置和熔接规定。
4.采用补强措施。
如果柱筋偏位导致柱的强度下降,就需要采取补强措施。
可以采用钢板增加柱的外形尺寸或运用预应力技术提高柱的强度。
5.重新设计支撑。
如果柱子的形变导致柱筋偏位,则可能需要重新设计支撑系统。
在重新设计支撑时,必须仔细考虑力学要求,并根据具体情况进行调整。
三、柱筋偏位的预防措施为了避免柱筋偏位的发生,应采取以下预防措施:1. 在设计阶段应该考虑到柱筋偏位对结构的影响,并采取必要的措施来减少柱筋偏位。
例如,采用合适的强度等级和尺寸的柱,同时合理设计布置钢筋等。
2. 在施工过程中需要控制好振动和温度等因素的影响,防止柱筋产生偏移。
3. 施工前应该认真检查柱筋的布置,并严格执行施工规范和工艺要求。
4. 加强监督和检测。
对经常发生柱筋偏位的区域要加强检查和监督,及时发现问题并采取必要的措施。

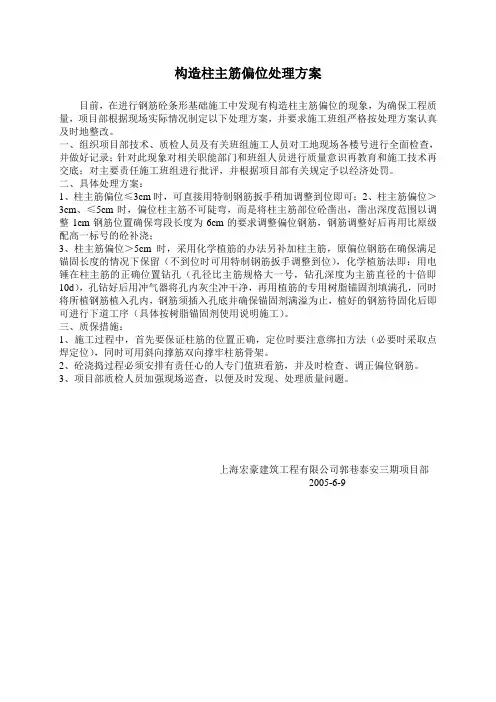

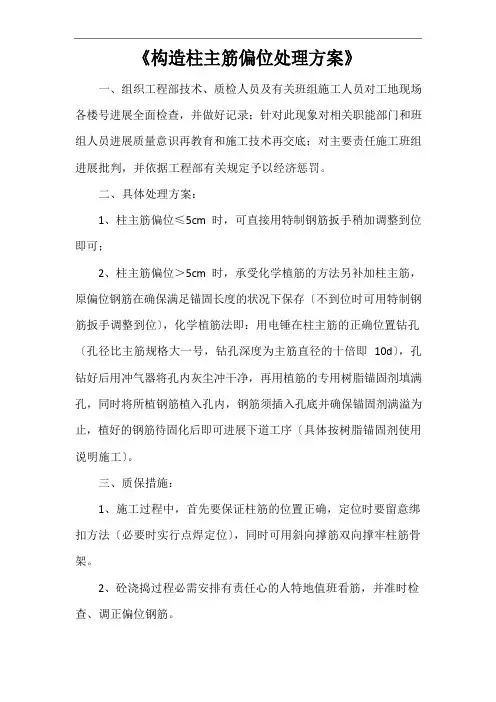

《构造柱主筋偏位处理方案》一、组织工程部技术、质检人员及有关班组施工人员对工地现场各楼号进展全面检查,并做好记录;针对此现象对相关职能部门和班组人员进展质量意识再教育和施工技术再交底;对主要责任施工班组进展批判,并依据工程部有关规定予以经济惩罚。
二、具体处理方案:1、柱主筋偏位≤5cm 时,可直接用特制钢筋扳手稍加调整到位即可;2、柱主筋偏位>5cm 时,承受化学植筋的方法另补加柱主筋,原偏位钢筋在确保满足锚固长度的状况下保存〔不到位时可用特制钢筋扳手调整到位〕,化学植筋法即:用电锤在柱主筋的正确位置钻孔〔孔径比主筋规格大一号,钻孔深度为主筋直径的十倍即10d〕,孔钻好后用冲气器将孔内灰尘冲干净,再用植筋的专用树脂锚固剂填满孔,同时将所植钢筋植入孔内,钢筋须插入孔底并确保锚固剂满溢为止,植好的钢筋待固化后即可进展下道工序〔具体按树脂锚固剂使用说明施工〕。
三、质保措施:1、施工过程中,首先要保证柱筋的位置正确,定位时要留意绑扣方法〔必要时实行点焊定位〕,同时可用斜向撑筋双向撑牢柱筋骨架。
2、砼浇捣过程必需安排有责任心的人特地值班看筋,并准时检查、调正偏位钢筋。
3、工程部质检人员加强现场巡查,以便准时觉察、处理质量问题。
安徽东皖建设集团鼎盛鑫城1#、2#楼工程部xx 年5 月22 日其次篇:柱筋偏位处理方案坑园卫生院一层框架柱主筋偏位整改措施一、觉察问题地下室顶梁板砼浇筑后,觉察一层柱预留钢筋有偏位现象,偏位尺寸主要在20mm 以内,个别柱筋偏位较大,超出20mm。
标准允许偏差:轴线8mm,钢筋保护层5mm,共计13mm,即但凡偏差超出13mm 的柱主筋均不符合标准要求,均需进展整改。
二、缘由分析柱轴线放线有偏差;柱模板搭设支撑不牢;柱钢筋骨架绑扎不牢,在节点处梁柱钢筋穿插,梁钢筋就位时把柱钢筋挤歪了;浇注砼时振动不当,把纵筋骨架振松;人为踩踏、来回泵管的拖拉,现场看筋不到位等。
三、安全隐患柱主筋偏位在工程中常会遇到,但不行无视。
柱子钢筋偏位处理方案柱子钢筋偏位是指柱子中的钢筋在施工过程中出现了偏移或错位的情况,这种情况如果不及时处理,将会严重影响柱子的受力性能和整体结构的安全性。
因此,针对柱子钢筋偏位问题,我们需要制定相应的处理方案,以确保结构的安全和稳定。
首先,对于已经出现钢筋偏位的柱子,我们需要进行现场勘察和测量,确定偏位程度和位置。
根据测量结果,可以采取以下几种处理方案:一、重新调整钢筋位置。
针对偏位严重的柱子,可以考虑重新调整钢筋的位置。
这需要施工人员使用专业的工具和设备,将偏位的钢筋重新调整至正确的位置,并进行固定。
在此过程中,需要特别注意保证钢筋的受力性能和连接质量,以确保柱子的整体稳定性。
二、增加补充钢筋。
对于偏位较轻的柱子,可以考虑增加补充钢筋来弥补偏位带来的影响。
在增加补充钢筋的过程中,需要根据实际情况确定补充的位置和数量,以确保钢筋的受力均匀和结构的稳定性。
三、加固处理。
对于一些老旧建筑或者结构受损严重的柱子,可以考虑采取加固处理的方式来解决钢筋偏位问题。
加固处理可以通过增加外部支撑、包裹加固等方式来提升柱子的整体受力性能,从而弥补钢筋偏位带来的影响。
除了针对已经出现钢筋偏位的柱子进行处理外,我们在施工过程中还需要注意以下几点,以预防钢筋偏位问题的发生:1. 加强施工管理,严格按照设计要求和施工规范进行施工,确保钢筋的安装位置和质量符合要求。
2. 提高施工人员的技术水平,加强对施工人员的培训和管理,提升他们的施工技能和质量意识。
3. 强化监理和质量检验,加强对施工过程的监督和检查,及时发现和处理钢筋偏位等质量问题。
总之,柱子钢筋偏位是一个需要引起高度重视的问题,对于已经出现偏位的柱子,需要根据实际情况采取相应的处理方案;对于施工过程中的预防工作,需要从管理、技术和监督等方面全面加强,以确保柱子钢筋的安全和稳定。
构造柱主筋移位处理方案柱主筋移位处理是钢筋混凝土结构施工中比较常见的问题。
若主筋移位未得到充分修补,将会影响结构稳定性,极大地影响建筑物的安全性能。
因此,针对柱主筋移位问题,我们需要采用相应的处理方案来加以修补。
一、处理方法1. 强制加固法:该方法主要通过对已移位的主筋进行加固,使其能够重新承受起荷载,保障结构的稳定性。
具体方法如下:(1)放样检测:首先需要进行钢筋放样,在固定柱体上标记出被移位的钢筋位置,方便后续的处理操作。
(2)确定加固方式:根据移位问题的具体情况,选择相应的加固方式,通常有钢板加固、钢筋加固、碳纤维增强等方法。
(3)加固操作:将选择好的加固材料固定到已移位的钢筋上,保证加固材料和旧钢筋之间的紧密连接,这样就能够有效地将已移位的主筋固定在原有的位置上。
(4)检测加固质量:在完成加固工作之后,需要对加固质量进行检测,确保加固后的主筋符合相应的强度要求。
2. 变通处理法:该方法与强制加固法不同,不是通过对移位的钢筋进行修补,而是将结构构件进行相应的变通处理,来降低主筋移位影响。
具体方法如下:(1)放样检测:首先需要进行钢筋放样,在固定柱体上标记出被移位的钢筋位置,方便后续的处理操作。
(2)确定变通方案:根据移位问题的具体情况,选择相应的变通方案,通常包括对柱体进行削减、附加增重、增大支撑面积等方法。
(3)实施变通处理:根据选择好的变通方案,对柱体进行相应的处理,将已移位的主筋的受力点改变到合理的位置。
(4)检测变通质量:在完成变通处理工作之后,需要对变通处理质量进行检测,确保变通后的主筋符合相应的稳定要求。
二、处理注意事项1. 确保工程质量:在进行移位处理时,要严格按照工艺要求进行操作,确保工程质量。
2. 稳定施工现场:在进行移位处理时,需要配备专人负责指挥和安全保障工作,确保施工现场稳定。
3. 防止质量问题:在移位处理过程中,应该注意对合格材料的选用,防止质量问题,增强结构稳定性。

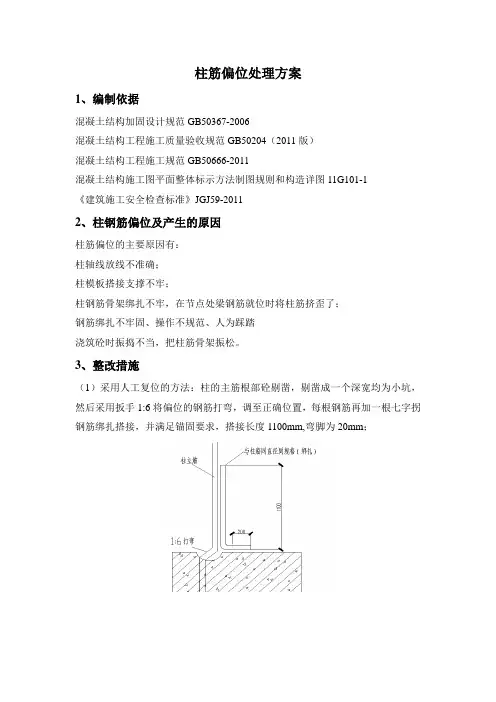

柱筋偏位处理方案1、编制依据混凝土结构加固设计规范GB50367-2006混凝土结构工程施工质量验收规范GB50204(2011版)混凝土结构工程施工规范GB50666-2011混凝土结构施工图平面整体标示方法制图规则和构造详图11G101-1《建筑施工安全检查标准》JGJ59-20112、柱钢筋偏位及产生的原因柱筋偏位的主要原因有:柱轴线放线不准确;柱模板搭接支撑不牢;柱钢筋骨架绑扎不牢,在节点处梁钢筋就位时将柱筋挤歪了;钢筋绑扎不牢固、操作不规范、人为踩踏浇筑砼时振捣不当,把柱筋骨架振松。
3、整改措施(1)采用人工复位的方法:柱的主筋根部砼剔凿,剔凿成一个深宽均为小坑,然后采用扳手1:6将偏位的钢筋打弯,调至正确位置,每根钢筋再加一根七字拐钢筋绑扎搭接,并满足锚固要求,搭接长度1100mm,弯脚为20mm;(2)采用植筋的方法:偏位较大时,在柱框内相同的延伸线上种植同规格的钢筋,处理步骤如下:1)构造要求:钻孔直径应大于所植钢筋直径4mm,钻孔深度不小于10d;2)钻孔后,应先用空压机或手动气筒彻底吹净孔内碎石和粉尘,保持孔道干燥;3)在孔中注入专用胶液,立即插筋,并按顺时针方向边转边插,直至达到深度,然后对植筋进行固定,直到硬化;4)与该植筋对应的偏位筋,切除时应预留并满足搭接长度,沿根部表面剔除砼,将柱外部分钢筋打弯并埋入楼面里,余下的部分调整后与新植筋钢筋搭接。
4、预防措施(1)熟悉图纸,按图纸及施工工艺标准要求,向班组进行技术交底,严格按钢筋绑扎工艺标准进行施工;(2)做好操平放线工作,弹好水平标高线,柱墙外皮尺寸线,并进行复核;(3)根据弹好的外皮尺寸线,检查下层预留钢筋的位置、数量、长度,如不符合要求时,应进行处理。
绑扎前先整理调直下层伸出的钢筋;(4)柱主筋用两个箍筋分别在楼面标高处和楼面上500mm处固定,绑扎牢靠;(5)浇筑砼前详细检查柱筋的位置是否符合设计要求,固定措施是否牢靠。
构造柱主筋偏位处理方案
一、编制依据
本方案依据《工程施工图纸建筑设计总说明》以及《加气混凝土砌块墙建筑构造》的相关要求进行编制。
二、编制目的
本工程的填充墙设计选用蒸压加气混凝土砌块砌筑,为了保证加气混凝土砌体墙的砌筑质量,合理配置砌体墙与承重墙之间拉结筋的数量并保证其位置准确,正确指导施工,特编制本方案。
三、具体处理方案:
1、柱主筋偏位≤5cm时,可直接用特制钢筋扳手稍加调整到位即可;
2、柱主筋偏位>5cm时,采用化学植筋的办法另补加柱主筋,原偏位钢筋在确保满足锚固长度的情况下保留(不到位时可用特制钢筋扳手调整到位),化学植筋法即:用电锤在柱主筋的正确位置钻孔(孔径比主筋规格大一号,钻孔深度应满足要求),孔钻好后用冲气器将孔内灰尘冲干净,再用植筋的专用树脂锚固剂填满孔,同时将所植钢筋植入孔内,钢筋须插入孔底并确保锚固剂满溢为止,植好的钢筋待固化后即可进行下道工序(具体按树脂锚固剂使用说明施工)。
四、质保措施:
1、施工过程中,首先要保证柱筋的位置正确,定位时要注意绑扣方法(必要时采取点焊定位),同时可用斜向撑筋双向撑牢柱筋骨
架。
2、砼浇捣过程必须安排有责任心的人专门值班看筋,并及时检查、调正偏位钢筋。
3、项目部质检人员加强现场巡查,以便及时发现、处理质量问题。
