抗滑桩单价分析表格
- 格式:xls
- 大小:18.50 KB
- 文档页数:1
单价分析表
工程范围:1#墩抗滑桩2.5*3.5m,碎石土
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩抗滑桩2*3m砼
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩抗滑桩Ⅱ级钢筋
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩坡面防护挡墙
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩抗滑桩2.5*3.5m,石方
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩搅拌站迁移
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩抗滑桩系梁Ⅱ级钢筋
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩抗滑桩系梁砼
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩抗滑桩护壁
计算: 复核: 审核: 日期:
########
216.3011043.7225753.4 16.31043.717012.31
208741。

人工挖孔桩施工技术及单价分析抗滑桩支挡工程是整治山体滑坡常用方法之一。
抗滑桩是把桩埋进稳定不动的岩石、土体中,依靠桩与桩周边岩(土)体的相互嵌制作用把滑坡推力传递到稳定岩(土)体中,增加岩(土)体的抗滑力和被动抗力,使滑坡体趋于稳定。
抗滑桩常用的施工方法有人工挖孔桩和钻孔桩。
邻近既有铁路线抗滑桩加固滑坡施工受地形地貌条件影响及铁路运营条件限制,大型钻机机械无法使用,目前,邻近既有铁路抗滑桩施工大部分采用人工挖孔就地浇筑钢筋混凝土方形、矩形或圆形桩。
南昆线xx隧道进口滑坡位于八渡站至文佃站区,为单线铁路,线路右侧约10m为一农村公路,左侧为南盘江。
从地貌形态上看,该滑坡前沿已发生局部浅层滑动,根据现场勘探调查及地质钻探资料揭露,地质表层为第四纪坡残物,为粘土夹砂泥岩碎块,砖红色或浅黄色,下伏三叠系第中统边阳组泥岩夹砂岩、中~弱风化灰岩,地下水主要为粘性土的孔隙水和基岩裂隙水。
该滑坡组成边坡岩土体为黏土夹碎石土,厚约2.5~6m,其底部强风化砂岩,厚约4.5~15.6m,该滑坡在强降雨作用下发生土体沿强风化砂岩顶面滑动破坏(浅层滑动,),在地质条件不断恶化下,有可能沿强风化砂岩底面、中~弱风化灰岩顶面滑动(深层滑动),滑体长约100m,宽约70m,厚6~15m,属于中型滑坡。
如不及时整治,将严重危及行车安全。
本段线路采用抗滑桩加挡土墙结合锚索框架梁增加坡面稳定性,解决滑坡体滑动挤压隧道和线路路基偏移问题。
自隧道进口设12根抗滑桩加固滑坡,线路左、右侧分别为7根和5根,桩之间距离为6~8m,抗滑桩截面尺寸2.0×2.5m,采用C30混凝土浇筑;桩长18~27m,左侧抗滑桩下方陡坎新设C30混凝土挡土墙,右侧抗滑桩桩顶设两排4Φ15.2mm预应力锚索,第一排距桩顶以下0.5m位置,第二排距桩顶以下1.5m位置,锚索长27m。
1.抗滑桩施工方案的比选1.1钻爆法。
为确保既有铁路的行车运营安全,在邻近铁路线路两侧路堤坡脚、路堑坡顶、铁路桥梁外侧及铁路隧道上方中心线两侧各1000m范围内明确禁止使用爆破施工。

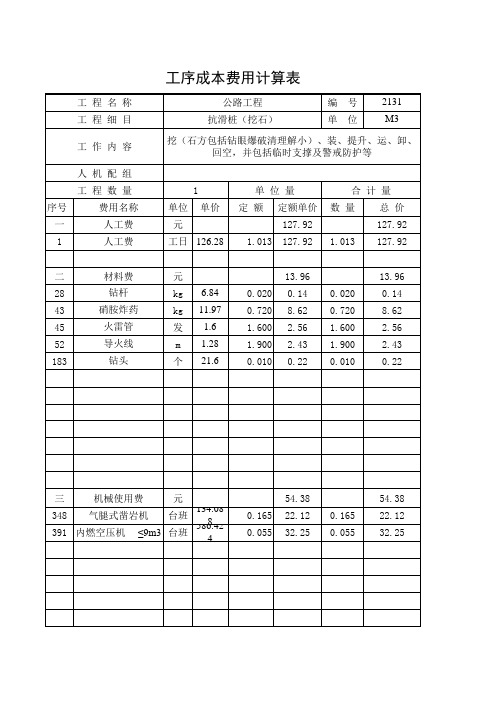

单价分析表Company number:【0089WT-8898YT-W8CCB-BUUT-202108】C30钢筋混凝土抗滑桩施工单价分析一、项目供应的相关材料单价如下:#水泥:475元/吨;柴油:元/升;钢筋:4100元/t砂、碎石均由水电八局购买二、单价分析如下:1、砂及碎石从水电八局运到施工现场的运费:20元/m32、每1m3C30混凝土施工单价分析:1)每方混凝土用量:水泥:砂:碎石:水=392:706:2)砂:÷××+20)=元3)碎石:÷××+20)=元4)水泥:×475=元5)人工费:100元/m36)水、电费(柴油发电机发电),设备费、场地建设费及管理费:120元/m37)每1m3C30混凝土的单价为:+++100+120=元3、每1m3C25混凝土施工单价分析:1)每方混凝土用量:水泥:砂:碎石:水=358:761:2)砂:÷××+20)=元3)碎石:÷××+20)=元4)水泥:×475=元5)人工费:100元/m3及管理费:120元/m37)每1 m3的单价为:+++100+120=4、锁口、护壁、爬梯钢筋制安:4600元/t。
5、人工挖孔(×,护壁:):100×5=500(每1 m3 100元)6、每1米抗滑桩C30混凝土的数量为:3m3/m,C25混凝土护壁、锁口的数量为: m3/m,护壁、锁口、爬梯钢筋的数量为:m7、综上所述,每1m抗滑桩的施工单价为:×3+×+4600×+500=元/m。
经双方协商后,每1m抗滑桩的施工单价(不含桩身钢筋)为:2900元/m。
C25混凝土抗滑桩桩顶连梁施工单价分析二、项目供应的相关材料单价如下:#水泥:475元/吨;柴油:元/升;钢筋:4100元/t砂、碎石均由水电八局购买二、单价分析如下:1、砂及碎石从水电八局运到施工现场的运费:20元/m32、每1m3C25混凝土施工单价分析:1)每方混凝土用量:水泥:砂:碎石:水=358:761:2)砂:÷××+20)=元3)碎石:÷××+20)=元4)水泥:×475=元5)人工费:100元/m3及管理费:280元/m3。
计量单位m人工费材料费机械费管理费人工费材料费管理费利润A2-5 J*2,R*2打预制方桩 截面350×350mm 桩长(18m)以外打(压)试验桩100m0.00041187.285680.081483180.460.472.270.070.09A2-6打预制方桩 截面400×400mm 桩长(18m)以内100m 0.00961143.427727.731268.58319.8410.9874.19 3.07 1.98A2-28方桩接桩 电焊接桩包角钢10个0.004629.341533.99563.43152.612.526.140.610.45A2-5换打预制方桩 截面350×350mm 桩长(18m)以外送桩100m 0.0006712.375528.88889.8180.460.43 3.320.110.0814.485.913.862.59单位单价(元)合价(元)kg 3.680.14个 1.970.09片 4.460.35m31313.520.39m 73.573.24t 4069.85.7kg 4.90.4元10.02工程名称:预算书1标段:第 1 页 共 5 页工程量1250清单综合单价组成明细清单综合单价组成明细项目编码010*********项目名称预制钢筋混凝土方桩单价合价利润机械费定额编号定额项目名称单位数量113.282.25128.230.53213.710.59205.8212.18人工单价小计15.56综合工日102元/工日未计价材料费清单项目综合单价122.32细主要材料名称、规格、型号数量(元)(元)金属材料(摊销)0.0377草袋片0.0774麻袋0.044混凝土方桩400×4000.9965松杂板枋材0.0003低碳钢焊条(综合)0.0815等边角钢(综合)0.0014注:1.如不使用省级或行业建设主管部门发布的计价依据,可不填定额编码、名称等;2.招标文件提供了暂估单价的材料,按暂估的单价填入表内“暂估单价”栏及“暂估合价”栏。
单价分析表

工程范围:1#墩抗滑桩2.5*3.5m,碎石土
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩抗滑桩2*3m砼
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩抗滑桩Ⅱ级钢筋
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩坡面防护挡墙
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩抗滑桩2.5*3.5m,石方
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩搅拌站迁移
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩抗滑桩系梁Ⅱ级钢筋
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩抗滑桩系梁砼
计算: 复核: 审核: 日期:
单价分析表
工程范围:1#墩抗滑桩护壁
计算: 复核: 审核: 日期:
########
216.3011043.7225753.4 16.31043.717012.31
208741。
抗滑桩单价分析
经过对现场施工队伍人、材、机调查了解,对路基抗滑桩的综合单价进行如下分析:
参考指标:2*1.5m截面(另有20cm护壁)抗滑桩单桩开挖,每天平均进尺0.9m。
每日完成挖方量为4.1方;护壁砼为1.4方;护壁钢筋为13.94kg (1m3挖方护壁钢筋为3.4kg);
1、人工费:110-140元/m3。
(清包工价格)
2、材料费:炸药、雷管=(17*2.5*0.2*12+17*5.5+1*3.5)/4.1=48.54元/m3(备注:每次爆破钻孔平均17个,每孔装2.5节炸药)
护壁砼(考虑C15)=1.4*150/4.1=51.2元/m3(备注:C15砼由施工队自拌,水泥、碎石、砂根据配合比定为150元/m3)
护壁钢筋:13.94*2.844/4.1=9.67元/m3。
(备注:钢筋单价2844元/方)模板、钢管、电线摊销:10元/m3
其他零星材料费=7元/m3
材料费合计:48.54+51.2+9.67+10+7=126.41元/m3
3、机械费:空压机=200/2/4.1=24.39元/m3(备注:空压机每台班计200元,提供2个桩施工所需)
卷扬机=60/4.1=14.6元/m3(备注:3T卷扬机每台班计60元)
电焊机=0.045*100=4.5元/m3(备注:每1m3开挖方计0.045个台班,每台班计100元)
其他小型机具费=7元/m3
机械费合计:24.39+14.6+4.5+7=50.49元/m3
4、管理费=10元/m3
5、利润=30元/m3
6、税金=10元/m3
合计:人工费+材料费+机械费+管理费+利润+税金=130+126.41+50.49+10+30+10=356.9元/m3。
