锚杆支护管理制度1、锚杆支护作业必须严格按掘进工作面作业规程的有关规定进行施工。
作业规程中必须明确规定锚杆(锚索)的安装质量、锚固力、预紧扭矩、间排距、外露长度、孔深及材料的规格等。
支护材料的选择必须有明确的计算依据并符合产品的检验及使用要求。
2、施工断面超宽、超高大于500mm时,须变更支护设计,采用补打锚杆(锚索)或支撑式支护进行加固,对因为巷道片帮造成巷道任一帮超宽0.3米以上时,必须采取增补支护措施。
并由分管安全的副矿长组织实施。
3、由于施工不当而造成巷道断面及支护变更时,应对施工单位给予处罚。
4、特殊地点采用特殊支护及加强支护措施时,其支护范围延伸至巷道正常段起点5米以上。
5、锚杆安装前,应检查树脂锚固剂性状。
严禁使用过期、硬结、破裂等变质失效的锚固剂。
6、顶部锚杆推广使用扭矩螺帽快速安装工艺,安装时必须边搅拌边将锚杆推进至孔底,严禁先推进后搅拌,帮锚杆也应优先采用快速安装工艺,保证锚杆安装质量。
7、为了保证锚杆角度,掘进工作面推广使用液压、风动锚杆锚索钻机。
8、采用锚杆、锚索支护巷道,施工严格按作业规程和质量标准操作,端锚锚杆预紧力必须达到5吨及以上,加长锚固锚杆预紧力必须达行7吨及以上,锚索预紧力必须大于7吨以上。
锚杆、锚索的安装优先选用风动或电动涨拉机具。
锚杆必须使用力矩手紧固;安装后1-2小时,必须对锚杆进行二次紧固。
9、采用锚杆(锚索)支护巷道,必须每50米预留一根锚杆、锚索进行一次锚杆(锚索)破坏式可锚性试验,具体试验办法由田占年、刘先裕安排制定。
10、安装树脂时,必须严格按设计要求的顺序和数量在锚杆孔中放置锚固剂。
当少放或错放树脂锚固剂,以致不能过到设计的锚固长度时,按事故追查处理。
11、搅拌树脂锚固剂时,必须严格按标准掌握搅拌时间和胶凝等待时间。
12、井下运输、存放树脂锚固剂应注意避免受压、受折、受热,已破损或废弃的树脂锚固剂要带出地面挖坑掩埋或采用其他方式妥善处理,严禁混入煤流系统中。
编订:__________________单位:__________________时间:__________________井下锚杆锚固力、锚索预紧力检测安全措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-3470-24 井下锚杆锚固力、锚索预紧力检测安全措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
根据锚杆、锚索施工技术规范规定,需对井下锚杆进行锚固力、锚索预紧力检测。
为确保检测期间的安全,特制定本技术安全措施。
一、技术措施1、检测仪器:YML-II型煤矿用锚杆拉力计;使用2号锭子油或20号机械油。
2、检测方法:(1)接通液压源;用快速接头及胶管将进出油口与油泵连接好。
(2)用丝杆、支撑筒、油缸与要检测的锚杆螺纹接头连接好。
(3)启动油泵,操作换向阀(加压),开始检测。
(4)读数:压力表读数(MPa)乘以0.4,即为检测拉力值,单位t。
(5)检测完毕后,操作换向阀卸压,使压力表归零,油泵活塞全部缩回。
3、检测时间及数量规定;不定期检测。
每施工60m 抽样检查一组,每组随机抽样4根进行检查。
设计变更或材料变更时,应做相应锚杆锚固力检测,数量不变。
4、检测点设置要求:(1)梯形断面:同一断面顶板抽试2根、两帮各一根为一组,帮部无锚杆,在顶板上检测4棵。
(2)拱形断面对锚杆随机抽样做锚固力检测。
煤矿锚杆支护技术规锚杆支护中锚固力与锚杆拉拔力区别①锚固力是锚杆对围岩产生的约束力,是限制围岩变形,起支护作用的力。
锚杆拉拔力是锚杆锚固后拉拔实验时,所能承受的极限载荷,反映的是杆体、锚固剂、岩石粘结到一起后,锚杆破断或失效的最大拉力。
②锚固力随着被支护围岩变形、围岩的膨胀而增大,因此锚固力是一个动态发展并不断变化的力。
锚杆拉拔力是一个固定值,不随围岩变形和锚杆受力而改变。
如果围岩不发生变形且不考虑杆体的松驰效应,锚固力等于初锚力。
③锚固力检测使用安装于锚杆螺母和托盘之间的锚杆测力计,一般在锚杆安装时把锚杆测力计安好。
检测锚固力是为了监测锚杆受力状况,需要进行长期观测。
锚杆拉拔力检测使用锚杆拉力计,检测可以在锚杆安装完成后任何时候进行,检测锚杆拉拔力是为了查验锚杆杆体、锚固剂、岩石粘结效果。
在施工中,检测锚杆拉拔力时,一般只要达到设计锚固力即可;在做破坏性检测时,则要求锚杆被拉断或锚杆被拉出才终止。
④检查锚杆施工质量时,一般检查锚杆拉拔力。
监测分析锚杆工作情况时,测锚固力。
测量锚固力是为了验证支护的可靠性,为以后修改支护设计提供依据。
设计和施工时,必须保证锚杆拉拔力大于杆体破断力这一基本原则,即锚杆杆体受力超过其破断力后,锚杆可能被拉断,但锚杆不能被拉出。
常见错误是设计的锚杆拉拔力小于杆体破断力。
⑤施工、设计中锚固力与锚杆拉拔力经常混淆、混用。
二者混淆原因一方面是由于一些标准、教课书说法不一,造成混乱;另一方面对二者涵认识理解有误,辨识不清。
一、术语和定义1、煤巷:断面中煤层面积占4/5或4/5以上的巷道。
2、半煤岩巷:断面中岩石面积(含夹石层)大于1/5到小于4/5的巷道。
3、锚杆支护:以锚杆为基本支护形式的支护方式。
4、锚杆杆体破断力:锚杆杆体能承受的极限拉力。
5、锚杆拉拔力:锚杆锚固后,拉拔试验时,锚杆破断或失效时的极限拉力(锚杆拉拔力是锚杆锚固后拉拔实验时,所能承受的极限载荷,反映的是杆体、锚固剂、岩石粘结到一起后,锚杆破断或失效的最大拉力)。
文件编号:TP-AR-L9613In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________井下锚杆锚固力、锚索预紧力检测安全措施正式样本井下锚杆锚固力、锚索预紧力检测安全措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
根据锚杆、锚索施工技术规范规定,需对井下锚杆进行锚固力、锚索预紧力检测。
为确保检测期间的安全,特制定本技术安全措施。
一、技术措施1、检测仪器:YML-II型煤矿用锚杆拉力计;使用2号锭子油或20号机械油。
2、检测方法:(1)接通液压源;用快速接头及胶管将进出油口与油泵连接好。
(2)用丝杆、支撑筒、油缸与要检测的锚杆螺纹接头连接好。
(3)启动油泵,操作换向阀(加压),开始检测。
(4)读数:压力表读数(MPa)乘以0.4,即为检测拉力值,单位t。
(5)检测完毕后,操作换向阀卸压,使压力表归零,油泵活塞全部缩回。
3、检测时间及数量规定;不定期检测。
每施工60m抽样检查一组,每组随机抽样4根进行检查。
设计变更或材料变更时,应做相应锚杆锚固力检测,数量不变。
4、检测点设置要求:(1)梯形断面:同一断面顶板抽试2根、两帮各一根为一组,帮部无锚杆,在顶板上检测4棵。

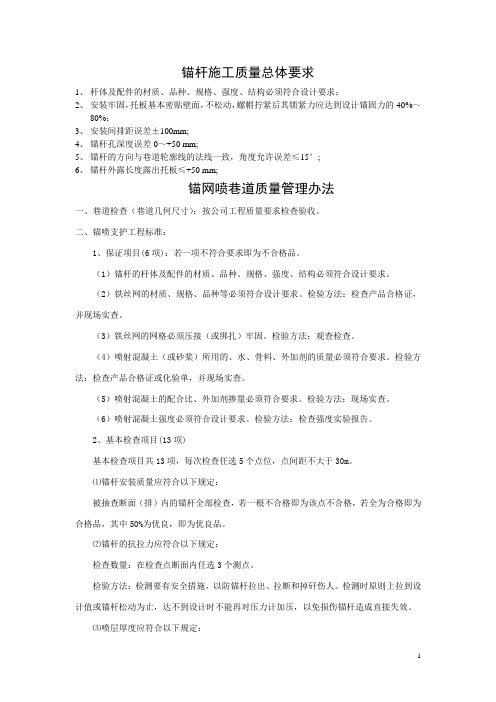

锚杆施工质量总体要求1、杆体及配件的材质、品种、规格、强度、结构必须符合设计要求;2、安装牢固,托板基本密贴壁面,不松动,螺帽拧紧后其锁紧力应达到设计锚固力的40%~80%;3、安装间排距误差±100mm;4、锚杆孔深度误差0~+50 mm;5、锚杆的方向与巷道轮廓线的法线一致,角度允许误差≤15°;6、锚杆外露长度露出托板≤+50 mm;锚网喷巷道质量管理办法一、巷道检查(巷道几何尺寸):按公司工程质量要求检查验收。
二、锚喷支护工程标准:1、保证项目(6项):若一项不符合要求即为不合格品。
(1)锚杆的杆体及配件的材质、品种、规格、强度、结构必须符合设计要求。
(2)铁丝网的材质、规格、品种等必须符合设计要求。
检验方法:检查产品合格证,并现场实查。
(3)铁丝网的网格必须压接(或绑扎)牢固。
检验方法:观查检查。
(4)喷射混凝土(或砂桨)所用的、水、骨料、外加剂的质量必须符合要求。
检验方法:检查产品合格证或化验单,并现场实查。
(5)喷射混凝土的配合比、外加剂掺量必须符合要求。
检验方法:现场实查。
(6)喷射混凝土强度必须符合设计要求。
检验方法:检查强度实验报告。
2、基本检查项目(13项)基本检查项目共13项,每次检查任选5个点位,点间距不大于30m。
⑴锚杆安装质量应符合以下规定:被抽查断面(排)内的锚杆全部检查,若一根不合格即为该点不合格,若全为合格即为合格品,其中50%为优良,即为优良品。
⑵锚杆的抗拉力应符合以下规定:检查数量:在检查点断面内任选3个测点。
检验方法:检测要有安全措施,以防锚杆拉出、拉断和掉矸伤人。
检测时原则上拉到设计值或锚杆松动为止,达不到设计时不能再对压力计加压,以免损伤锚杆造成直接失效。
⑶喷层厚度应符合以下规定:检查数量:在检查点断面内任选2个测点。
检查方法:打孔尺量检查。
(4)其它检查项目及要求详见附表。
三、文明生产标准:按公司规定的要求进验收。
四、质量评分规定:按《检验评定表》在保证项目每条达到的前提下(保证项目有一条达不到,则不评分定级)进行评定等级。
文件编号:RHD-QB-K9613 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX井下锚杆锚固力、锚索预紧力检测安全措施标准版本井下锚杆锚固力、锚索预紧力检测安全措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
根据锚杆、锚索施工技术规范规定,需对井下锚杆进行锚固力、锚索预紧力检测。
为确保检测期间的安全,特制定本技术安全措施。
一、技术措施1、检测仪器:YML-II型煤矿用锚杆拉力计;使用2号锭子油或20号机械油。
2、检测方法:(1)接通液压源;用快速接头及胶管将进出油口与油泵连接好。
(2)用丝杆、支撑筒、油缸与要检测的锚杆螺纹接头连接好。
(3)启动油泵,操作换向阀(加压),开始检测。
(4)读数:压力表读数(MPa)乘以0.4,即为检测拉力值,单位t。
(5)检测完毕后,操作换向阀卸压,使压力表归零,油泵活塞全部缩回。
3、检测时间及数量规定;不定期检测。
每施工60m抽样检查一组,每组随机抽样4根进行检查。
设计变更或材料变更时,应做相应锚杆锚固力检测,数量不变。
4、检测点设置要求:(1)梯形断面:同一断面顶板抽试2根、两帮各一根为一组,帮部无锚杆,在顶板上检测4棵。
(2)拱形断面对锚杆随机抽样做锚固力检测。
(3)检测顺序;顶板锚杆检测顺序由靠帮锚杆向巷道中部锚杆顺序依次检测,帮部锚杆则由下至上的顺序检测。
5、设计锚杆锚固力标准;为64KN,设计压力表读数≥16Mpa,锚杆拉拔加压应缓慢均匀,直至锚杆松动或压力表读数(数显值)达到锚杆设计锚固力64KN(压力表值为16Mpa,转为拉力值6.4t)。
6、锚索预紧力标准;直径22mm的强力锚索预应力应控制在250-300KN,直径17.8-20mm的锚索预应力应控制在150-250KN。
井下锚杆锚固力、锚索预紧力检测安全措施(最新版)( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改井下锚杆锚固力、锚索预紧力检测安全措施(最新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes井下锚杆锚固力、锚索预紧力检测安全措施(最新版)根据锚杆、锚索施工技术规范规定,需对井下锚杆进行锚固力、锚索预紧力检测。
为确保检测期间的安全,特制定本技术安全措施。
一、技术措施1、检测仪器:YML-II型煤矿用锚杆拉力计;使用2号锭子油或20号机械油。
2、检测方法:(1)接通液压源;用快速接头及胶管将进出油口与油泵连接好。
(2)用丝杆、支撑筒、油缸与要检测的锚杆螺纹接头连接好。
(3)启动油泵,操作换向阀(加压),开始检测。
(4)读数:压力表读数(MPa)乘以0.4,即为检测拉力值,单位t。
(5)检测完毕后,操作换向阀卸压,使压力表归零,油泵活塞全部缩回。
3、检测时间及数量规定;不定期检测。
每施工60m抽样检查一组,每组随机抽样4根进行检查。
设计变更或材料变更时,应做相应锚杆锚固力检测,数量不变。
4、检测点设置要求:(1)梯形断面:同一断面顶板抽试2根、两帮各一根为一组,帮部无锚杆,在顶板上检测4棵。
(2)拱形断面对锚杆随机抽样做锚固力检测。
(3)检测顺序;顶板锚杆检测顺序由靠帮锚杆向巷道中部锚杆顺序依次检测,帮部锚杆则由下至上的顺序检测。
5、设计锚杆锚固力标准;为64KN,设计压力表读数≥16Mpa,锚杆拉拔加压应缓慢均匀,直至锚杆松动或压力表读数(数显值)达到锚杆设计锚固力64KN(压力表值为16Mpa,转为拉力值6.4t)。
锚杆(索)的一般规定
L当边坡工程采用锚固方案或包含有锚固措施时,应充分考虑锚杆的特性、锚杆与被锚固结构体系的稳定性、经济性以及施工可行性。
2、锚杆(索)主要分为拉力型、压力型、荷载拉力分散型和荷载压力分散型,适用于边坡工程和岩质基坑工程。
3、锚杆设计使用年限应与所服务的边坡工程设计使用年限相同,其防腐等级应达到相应的要求。
4、锚杆的锚固段不应设置在未经处理的下列岩土层中:
1有机质土,淤泥质土;
2液限3L大于50%的土层;
3松散的砂土或碎石土。
5、下列情况宜采用预应力锚杆:
1边坡变形控制要求严格时;
2边坡在施工期稳定性很差时;
3高度较大的土质边坡采用锚杆支护时;
4高度较大且存在外倾软弱结构面的岩质边坡采用锚杆支护时;5滑坡整治采用锚杆支护时。
6、下列情况的锚杆(索)应进行基本试验,并应符合本规范附录C的规定:1采用新工艺、新材料或新技术的锚杆(索);
2无锚固工程经验的岩土层内的锚杆(索);
3一级边坡工程的锚杆(索)。
7、锚杆(索)的形式应根据锚固段岩土层的工程特性、锚杆(索)承载力大小、锚杆(索)材料和长度以及施工工艺等因素综合考虑,可按本规范附录D 选择。
锚杆、锚索锚固力计算1帮锚杆锚固力不小于50KN(或5吨或12.5MPa)公式计算拉力器上仪表读数MPa X 4二锚固力KN锚固力KN T10二承载力吨例13MPa 拉力龄上仪表读数乂4二52KN 斜同力52KN 锚同力〜10=5.2吨承载力2、顶锚杆锚固力不小于70KN(或7吨或17.5MPa)公式计算拉力器上仪表读数MPa X 4二锚固力KN锚固力KN T10二承载力吨例18MPa 拉力龄上仪表仗数X4= 72KN 锚同力72KN锚固力-10=7.2吨承载力3、①15.24锚索锚固力不小于120KN(或12吨或40MPa)公式计算拉力器上仪表读数MPa X 3.044= 锚固力KN锚固力KN -10= 承载力吨例40MPa 拉力龄上仪表仗数X 3.044= 121.76KN 锚同力121.76KN 锚同力十10=12.176吨承载力4、①17.8锚索锚固力不小于169.6KN(或16.96吨或45MPa)公式计算拉力器上仪表读数MPa X 3.768二锚固力KN锚固力KN T10二承载力吨例45MPa 拉力龄上仪表读数X 3.768= 169.56KN 锚間力169.56KN 锚同力-10=16.956吨承载力5、①21.6锚索锚固力不小于250KN(或25吨或55MPa)公式计算拉力器上仪表读数MPa >(4.55=锚固力KN锚固力KN T10二承载力吨例55MPa拉力器上仪表读数X 4.55二250KN 锚固力250KN锚川力三10=25吨承载力型号为YCD22-290型预应力张拉千斤顶备注1、使用扭力矩扳手检测朽锚杆扭力矩不小J 120KN,顶锚杆扭力矩不小于150KN2、井下排版填写记录均坦锚同力帮绡杆50KN、顶锚杆70 KN、① 15.24 锚索120KN、① 17.8 锚索169.6KN3、检测设备型号锚杆拉力计型号LSZ200型锚杆拉力计①15.24锚索拉力计型号Y CD-180-1型预应力张拉千斤顶①17.8锚索拉力计型号YCD18-200型张拉千斤顶21.6锚索承载力为504KN办公室卫生管理制度一、主要内容与适用范围1•本制度规定了办公室卫生管理的工作内容和要求及检查与考核。
旬邑县留石村煤矿
锚杆、锚索锚固力及预紧力测试抽查记录
工程名称:
主管单位:生产技术科
时间:二〇一四年度
---------煤矿锚杆、锚索锚固力及预紧力测试记录
测试部位:m处测试时间:年月日
测试部位
顶锚杆左帮锚杆右帮锚杆抽查结果锚索抽查结果
锚固力
(KN)
预紧力
(N.M)
锚固力
(KN)
预紧力
(N.M)
锚固力
(KN)
预紧力
(N.M)
1、锚杆预紧:
2、锚杆锚固力拉试:
锚固力(KN)
设计
值
45 140 45 140 45 140 250 1组
2组
间排距外露长
度
间排距
外露长
度
间排距
外露长
度
抽查结果间排距外露长度抽查结果
1组
1、间排距:
2、锚杆外露:
2组
锚杆、锚索规
格
锚杆:¢18×2000mm 锚索:¢15.24×6200mm 锚杆间排距:800×800mm 锚索1400×2400mm 备注
科室人员在巷道每50m范围内对施工队锚杆、锚索锚固力及预紧力测试进行抽查
施工队长矿跟班大队长科室抽查人员。
山西黄土坡鑫运煤业有限公司
巷道锚杆、锚索支护时预紧力与锚固力值的规定锚杆预紧力、锚固力是体现锚杆支护主动性、及时性的主要指标,合理的预紧力、锚固力可提高岩层的自行支撑能力,保证整个锚杆支护体系发挥效能。
试验数据表明,锚杆扭力矩与预紧力在一定范围内呈线性关系,锚杆扭力矩随预紧力的增加而增大。
锚杆扭力矩的提高对顶板稳定性有积极作用。
根据长期对顶板及两帮锚杆支护检测数据的总结,为保证锚杆预紧力、锚固力达到设计要求,提高锚杆对顶板、巷帮的支护效果,根据巷道围岩力学性质、支护设备的性能以及锚杆本身的材质情况,特制定本规定。
一、锚杆扭力矩值、锚固力值的规定
锚杆预紧力值、锚固力值表
二、相关要求
(一)表中扭力矩规定值为要求支护质量的最低值,检测时,根据实际情况不得低于此表规定的数值。
(二)该规定下发后,自查中严格按照此标准执行。
(三)配备齐全相匹配的检测工具(扭矩扳手)。
(四)施工过程中,锚杆托盘必须紧贴巷道表面围岩安装。
锚杆安装角度要正确,倾斜度不得超过规定值。
(五)掘进队要加强锚杆机检修工作,保证锚杆、钻机、部件及相关阀组完好、可靠。
(六)规范锚杆钻机司机操作程序,养成正确的操作习惯,必须做到开启自动阀进行搅拌、开启手动阀进行紧固锚杆。
(七)技术人员、现场操作人员,根据实际操作过程中出现的问题及时修改作业规程及本规定。
(八)供应单位要严格按照技术标准提供质量合格的锚杆,保证锚杆的质量;杜绝不合格的锚杆供应。
生技科
2015、5、12
山西黄土坡鑫运煤业有限公司锚杆、锚索支护巷道预紧力与锚固力值
规
定
2015、5、12。
