田林县水利电业有限公司职工限价商品房令狐文艳广西华宇建工有限责任公司脚手架专项施工方案编制单位:广西华宇建工有限责任公司编制人:审核人:批准人:编制日期:年月日目录一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《混凝土结构工程施工质量验收规范》(GB50204-2002);3、《建筑施工安全检查标准》(JGJ59-2011);4、《建筑施工高处作业安全技术规范》(JGJ80-91);5、《建筑机械使用安全技术规程》(JGJ33-2001);6、《施工现场临时用电安全技术规范》(JGJ46-2005);7、《建筑施工模板安全技术规范》(JGJ162-2008);8、《建设工程安全生产管理条例》;9、关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号文;10、本工程施工图纸和施工组织设计等。
二、工程概况本工程为田林县水利电业有限公司职工限价商品房项目,拟建场地位于田林县乐里镇百花寨囊马坡。
1#楼地下0层,地上10层,剪力墙结构,房屋高度37.25米。
根据本工程特点及施工机具、材料及人力配备情况,本工程采用落地和悬挑脚手架结合的形式进行施工。
三层以下采用落地式双排脚手架(高度为9.6米);在三层楼板、九层楼板分二段外挑双排脚手架,第一段外挑脚手架高度为18米,第二段外挑双排脚手架高度为12.65+1.5米。
2#、3#楼地下0层,地上13层,剪力墙结构,房屋高度45.6米。
根据本工程特点及施工机具、材料及人力配备情况,本工程采用落地和悬挑脚手架结合的形式进行施工。
七层以下采用落地式双排脚手架(高度为9.6米);在七层楼板、十二层楼板分二段外挑双排脚手架,第一段外挑脚手架高度为15米,第二段外挑双排脚手架高度为12.6+1.5米。
工字钢在建筑物内用3根直径为18mm的圆钢卡环固定。
工字钢悬挑出建筑物最短部分为1.1m,最长部分为2.7米。
在建筑物内部分由建筑物外边至最内端的卡环距离不得小于1.5m,工字钢长度最少为3.0m。
一、工程概况令狐文艳工程名称:***建设单位:***监理单位:***设计单位:***勘察单位:***施工单位:***建设地点:******工程位于***,合同总价约***万元,总建筑面积约8.9万平方米,地下3层约3.6万平方米,地上8层约5.3万平方米的商业楼。
***工程建筑结构的安全等级为二级,属于钢筋混框架结构。
所在地区抗震设防烈度为7度,地上部分抗震等级一级,地下负一层塔楼相关范围抗震等级一级,地下负一层非塔楼相关范围抗震等级三级,地下负二层抗震等级二级,地下负三层抗震等级三级。
结构使用年限为50年。
地下室防水等级为Ⅱ级,屋面防水等级一级。
建筑物防火分类一类,耐火等级一级。
建筑物人防等级6级,人防建筑面积7830平方米。
本工程为1栋商业楼,地下3层,地上8层,其中地下负二、三层高均为4米,地下负一层高为5米,地上一层高为5米,地上2至7层高均为4.8米,地上8层高为4.65米。
建筑总高度43.25米。
本方案为采用盘扣式脚手架的模板及支撑架专项施工方案。
适用于5m及以下支模区域。
本工程盘扣支模位置为:因该工程模板结构种类较多。
该工程选取400*900(层高5.m)、300*1000(层高5.m)、180板(层高5m)、人防300板(层高5m)进行计算,计算设计按最不利状况设计。
自动扶梯、夹层中庭等位置支模高度超过5m及以上区域另编制高大支模专项方案。
另:梁高700-1000mm加对拉螺杆一道。
间距900mm。
二、编制依据1.《建筑施工承插型套扣式钢管脚手架安全技术规程》DBJ 15-98-20142.《混凝土结构工程质量验收规范》GBJ50202-2002(2011版)。
3、《建筑施工扣件式钢管脚手架安全技术规范》JGJ33-2011。
4、《建筑工程模板施工手册》5、《建筑工程施工质量验收统一标准》(GB50300-2013)6、《建筑施工模板安全技术规范》(JGJ126-2008)7、《钢管脚手架扣件》(GB15831)8、《建设工程项目管理规范》GB/T50326-20069、《建筑施工安全检查标准》(JGJ59—2011);10、《建筑施工高处作业安全技术规范》(JGJ80-91)11、《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)12、《建筑工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号)三、盘扣式脚手架介绍盘扣式脚手架全称为多功能盘扣式脚手架,广东省地方规范标准称其为承插型套扣式钢管脚手架。

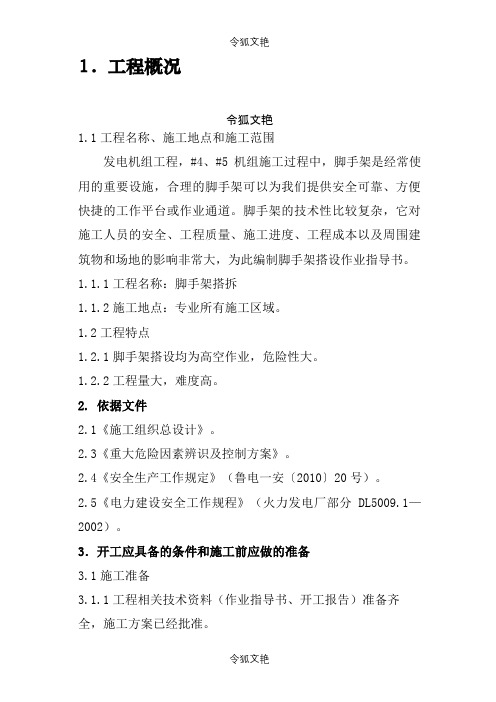

1.工程概况令狐文艳1.1工程名称、施工地点和施工范围发电机组工程,#4、#5机组施工过程中,脚手架是经常使用的重要设施,合理的脚手架可以为我们提供安全可靠、方便快捷的工作平台或作业通道。
脚手架的技术性比较复杂,它对施工人员的安全、工程质量、施工进度、工程成本以及周围建筑物和场地的影响非常大,为此编制脚手架搭设作业指导书。
1.1.1工程名称:脚手架搭拆1.1.2施工地点:专业所有施工区域。
1.2工程特点1.2.1脚手架搭设均为高空作业,危险性大。
1.2.2工程量大,难度高。
2. 依据文件2.1《施工组织总设计》。
2.3《重大危险因素辨识及控制方案》。
2.4《安全生产工作规定》(鲁电一安〔2010〕20号)。
2.5《电力建设安全工作规程》(火力发电厂部分DL5009.1—2002)。
3.开工应具备的条件和施工前应做的准备3.1施工准备3.1.1工程相关技术资料(作业指导书、开工报告)准备齐全,施工方案已经批准。
3.1.2施工用的工器具经相关部门检验合格。
3.1.3按照作业指导书准备工器具和起重索具。
3.2开工前应具备的条件3.2.1脚手架材料能满足组合施工的展开。
3.2.2脚手架材料经相关部门检验合格。
3.2.3施工人员熟悉图纸、作业指导书及与该项目有关的资料,熟悉现场,了解现场的环境。
3.2.4吊装机具性能良好。
3.2.5施工人员通过技术与安全培训合格,并经安全与技交底签字后方可施工。
4.人员组织、分工及有关人员的资格要求4.1人员组织:架工:16人安全员:1人质检员1人技术员:4人施工员:1人4.2有关人员的素质要求4.2.1 施工人员必须经过安全培训,查体合格后持证上岗,必须能够从事高空作业。
4.2.2施工人员必须经三级安全教育并考试合格,从事脚手架搭设和拆除的架子工,必须持有专责机构颁发的有效证件。
4.2.3施工人员必须经过技术人员的安全技术交底,对交底清楚明白并亲自签字后方可上岗,施工人员增加、中间换人或停工超过一个月的必须重新进行交底。

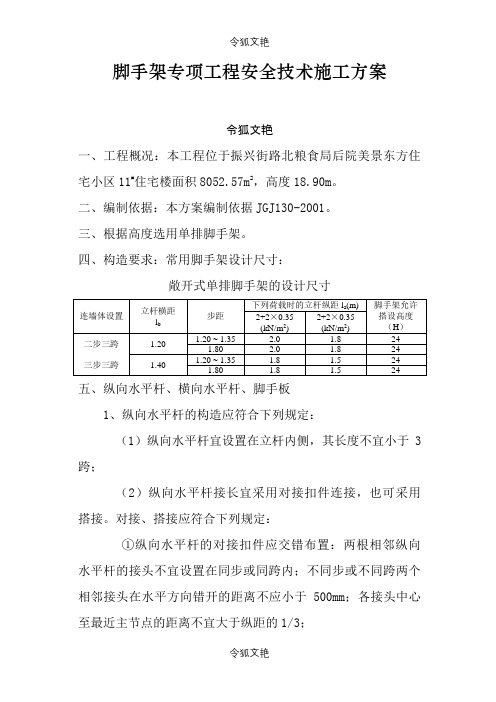

脚手架专项工程安全技术施工方案令狐文艳一、工程概况:本工程位于振兴街路北粮食局后院美景东方住宅小区11#住宅楼面积8052.57m2,高度18.90m。
二、编制依据:本方案编制依据JGJ130-2001。
三、根据高度选用单排脚手架。
四、构造要求:常用脚手架设计尺寸:敞开式单排脚手架的设计尺寸五、纵向水平杆、横向水平杆、脚手板1、纵向水平杆的构造应符合下列规定:(1)纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨;(2)纵向水平杆接长宜采用对接扣件连接,也可采用搭接。
对接、搭接应符合下列规定:①纵向水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3;②搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm;③当使用冲压钢脚手板、木脚手板、竹串片脚手板时,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上;当使用竹笆脚手板时,纵向水平杆应采用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于400mm。
2、横向水平杆的构造应符合下列规定:(1)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
(2)作业层上非主节点处的横向水平杆,宜概括支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2;(3)当使用冲压钢脚手板、木脚手板的横向水平杆两端均应采用直角扣件固定在纵向水平杆上;单排脚手架的横向水平杆的一端,应用直角扣件固定在纵向水平杆上,另一端应插入墙内,插入长度不应小于180mm。
3、脚手板的设置应符合下列规定:(1)作业层脚手板应铺满、铺稳,离开墙面120 ~ 150mm;(2)冲压钢脚手板、木脚手板、竹串片脚手板等,应设置在三根横向水平杆上。
当脚手板长充小于2m时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。

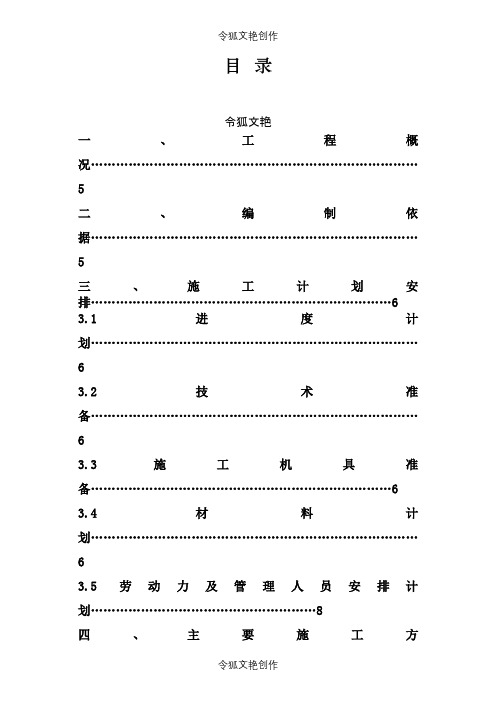

目录令狐文艳一、工程概况 (5)二、编制依据 (5)三、施工计划安排 (6)3.1进度计划 (6)3.2技术准备 (6)3.3 施工机具准备 (6)3.4 材料计划 (6)3.5 劳动力及管理人员安排计划 (8)四、主要施工方案 (9)4.1落地式脚手架方案 (9)4.1.1 工艺流程 (9)4.1.2 脚手架搭设 (9)4.2卸料平台搭设方案 (10)4.2.1施工准备 (10)4.2.2 工艺流程 (11)4.2.3 卸料平台的搭设 (11)4.2.4 卸料平台的安全措施 (12)五、脚手架方案计算书 (12)5.1落地式脚手架方案 (12)一、参数信息 (12)二、大横杆的计算 (13)三、小横杆的计算 (15)四、扣件抗滑力的计算 (17)五、脚手架立杆荷载计算 (17)六、立杆的稳定性计算 (19)七、最大搭设高度的计算 (20)八、连墙件的计算 (21)九、立杆的地基承载力计算 (22)十、结论和建议 (23)5.2卸料平台搭设验算 (23)A、参数信息 (23)B、次梁的验算 (24)C、主梁的验算 (26)D、钢丝拉绳的内力验算 (29)E、钢丝拉绳的强度验算 (29)F、钢丝拉绳拉环的强度验算 (30)G、操作平台安全要求 (30)六、施工安全保证措施 (30)6.1 材质及其使用的安全技术措施 (30)6.2 脚手架搭设的安全技术措施 (31)6.3 脚手架上施工作业的安全技术措施 (32)6.4 脚手架拆除的安全技术措施 (32)6.5、脚手架的验收 (33)6.6、脚手架的维护保养 (34)6.7、环保措施 (35)七、应急预案 (35)7.1施工现场内、外应急资源 (35)7.2可能发生的事故种类 (36)7.3应急措施 (36)7.4恢复生产及事故调查程序 (37)外墙脚手架工程施工方案一、工程概况:本工程为***,建设单位为某公司,设计单位为某公司,监理单位为某公司,勘察单位为某公司,施工单位为某。
目录令狐文艳1、编制依据12、工程概况13.施工部署23.1 施工组织管理机构23.2劳动力配置33.3主要施工机械设备配置34.施工总体方案44.1 脚手架方案选择44.2 脚手架材料选择45、施工流程及方案45.1工艺流程45.2施工方案46、脚手架的检查与验收87、质量保证体系及技术措施9 7.1质量保证体系97.2 技术保证措施107.3 质量保障措施118、脚手架安全技术措施11 8.1安全保证措施118.2脚手架拆除安全技术措施129.安全保证组织机构及保证体系139.1安全组织机构和保证体系139.2 安全保证措施15附一.脚手架计算书201.1 参数信息201.2 小横杆的计算211.3 大横杆的计算221.4 扣件抗滑力的计算231.5 脚手架立杆荷载计算241.6 立杆的稳定性计算26附二.立杆的地基承载力计算27桥墩脚手架施工方案1、编制依据《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001;《客货共线铁路桥涵工程施工技术指南》TZ10203-2008;《建筑地基基础设计规范》(GB50007-2002);《建筑结构荷载规范》(GB50009-2001);《钢结构设计规范》(GB50017-2003);2、工程概况成昆铁路米易至攀枝花段位于四川省攀枝花市境内,北起米易县,向南经盐边县、攀枝花市东区、仁和区至川滇省界,正线全长93.844km。
成昆铁路北端连通成都枢纽,通往川西、西北地区以及华北、东北、华东等部分地区;中部于攀枝花与规划的昭攀丽铁路相交,可通往滇东北和黔西北地区;南端经广通至昆明枢纽,通达滇、黔、桂、珠三角及东南亚地区,是西南地区的重要骨架路网。
成昆线米易至攀枝花段是成昆铁路的重要组成部分。
本标段为成昆铁路米易至攀枝花段扩能改造工程站前工程MPZQ-4标:(1)新建双线:仁和沟车站大桥昆明端台背(D6K587+157.20)~大份田大桥昆明端桥台台背(DK607+819.82),全长21.138km。
一. 施工准备令狐文艳1.1技术准备3.1.1熟悉审查方案及方案图,认真学习脚手架专项施工及安全规范。
3.1.2搜集有关脚手架的资料,作好材料准备。
1.2机具准备:用各栋号塔吊解决材料的垂直运输,架子扳手20个,力矩扳手1把。
1.3 材料准备φ48×3.5钢管;厚50mm、宽200mm~300mm、长4000mm 脚手板;1.5m×6.0m密目安全网;3m×6.0m安全尼龙兜网;直角扣件;旋转扣件;对接扣件;14#普通型工字钢;φ20锚环;25定位钢筋; 6×19+1钢丝绳(绳纤维芯),直径31.0mm。
1.4 现场准备在楼层结构施工时按本方案附图8要求加工、定位埋设φ20锚环;工字钢就位后需按附图8要求在工字钢上焊接φ25定位钢筋。
2.主要施工方法2.1脚手架设计阶段部位脚手架设计基础与主体施工阶段柱及内墙操作架利用满堂红内架地下室外墙操作架采用落地式双排脚手架,立杆纵距1500步距1500mm;排距为1000mm,搭设高度为7米。
主体主楼首层~二层为落地双排脚手架,搭设高度8-9m。
3层、11层搭设悬挑脚手架,搭设高度为J-14#楼:23.2m,26.5 m,J-15、11#楼:23.2m,18.4 m,J-12#楼:23.2m,24m,立杆纵距1500,步距1500mm,排距为1000mm。
其中:落地式双排脚手架,立杆纵距1500步距1500mm;排距为1200mm。
悬挑脚手架,立杆纵距1500,步距1800mm,排距为1000mm。
商业基础-二层采用双排落地脚手架,立杆纵距1500步距1800mm;排距为1200mm。
砌筑工程外脚手架商业裙房采用结构外脚手架。
主楼因装修阶段外架考虑采用吊篮,但砌筑工程有外围护砌筑墙,因此外墙砌筑随着主体结构施工进行,在悬挑架拆除前施工完毕。
人行马道不单独设立,采用楼层内楼梯解决人行交通。
卸料平台采用工字钢挑梁,钢丝绳斜拉式,具体详专项施工方案主体结构脚手架分段搭设,主楼二层以上第一步挑架搭设成形后,下部落地架开始拆除。
脚手架计算书(1)令狐文艳本工程脚步手架采用Φ48×3.5无缝钢管,立杆横距为1.05m,立杆纵距为1.8m,步距为1.8m,共9步16.2m;施工作业层按一层计,则脚手片满铺三层,自重标准值为0.1KN/m2;脚手架外立杆里侧挂密目安全网封闭施工,自重标准值为0.1KN/m2。
一、横向、纵向水平杆计算1、横向、纵向水平杆的抗弯强度按下式计算:≤fσ=MW式中M—弯矩设计值,按M=1.2M GK+1.4 M GK计算;M GK为脚手板自重标准值产生的弯矩;M QK为施工荷载标准值产生的弯矩;W—截面模量,查表Φ48×3.5mm钢管W=5.08cm3;f—钢材的抗弯强度计算值,f=205N/mm2。
(1)纵向水平杆的抗弯强度按图1三跨连续梁计算,计算跨度取纵距l a=1800mm。
a、考虑静载情况g k=0.1×1.05/3=0.035KN/m=35N/m按图2静载布置情况考虑跨中和支座最大弯矩。
M1中=0.08g K l a2M B=M C=-0.1g K l a2b 、考虑活载情况q k =3kN/m 2×1.05m/3=1050N/m按图3、4两种活载最不利位置考虑跨中最大弯矩。
M 1中=0.101q K l a 2按图5种活载最不利位置考虑支座最大弯矩。
M B =M C =-0.177q K l a 2根据以上情况分析,可知图2与图3(或图4)这种静载与活载最不利组合时M 1中跨中弯矩最大。
M GK =0.08g K l a 2=0.08×35×1.82=9.07N.m M QK =0.101q K l a 2=0.101×1050×1.82=343.6 N.m M=1.2M GK +1.4M QK =1.2×9.07+1.4×343.6= 491.92N.m σ=M W =491.92×1035.08×103=96.8N/mm 2〈f=205N/mm 2(2)横向水平杆的抗弯强度计算计算横向水平杆的内力时按简支梁计算如图6,计算跨度取立杆横距l 0=1050mm ,脚手架横向水平杆的构造计算外伸长度a 1=350mm ,a 2=100mm 。
目录一、令狐文艳二、工程概况…………………………………………………………1三、脚手架设计方案 (2)四、落地式扣件钢管脚手架计算书 (3)五、悬挑式扣件钢管脚手架设计 (14)六、悬挑式扣件钢管脚手架计算书 (15)七、脚手架搭设与拆卸方案 (21)八、附图………………………………………………………… (26)幕墙脚手架工程专项方案一、工程概况1、工程名称:xx工程2、建筑单位:xx置业有限公司3、设计单位:xx建筑工程设计公司4、监理单位:xx工程咨询有限公司5、施工单位:xx建设有限公司本工程总建筑面积约xxxx m2,由xxx、xxx(部分)、xxx 组成。
xx楼地上xx层,地下xx层,建筑高度xxx m,建筑面积xxx 2,其中地上为xx2,地下(夹层)为xxx m2;xx楼地上xxx层,地下xx层,建筑高度xxm,建筑面积xxx m2,其中地上为xxx m2,地下(夹层)为xxx 2;地下车库为地下二层,建筑面积xxxx m2。
本工程幕墙脚手架使用工期根据幕墙施工工期为:xx年x 月xx日——xx年x月xx日。
本工程幕墙脚手架搭设工程结合国家现行规范及以本工程的实际情况,以设计为主要搭设依据,在确保安全的前提下考虑施工的实用性和材料的经济效果,并借助杭州市诸多高层幕墙的施工经验及现场实际情况,现将脚下手架工程做法如下划分:本工程幕墙脚手架采用落地式与悬挑式脚手架相结合,落地式脚手架搭设于地下室顶板结构层,其标高为xx米。
xx楼落地式脚手架搭设至xx层。
xxx层以下为落地式脚手架(搭在地下室顶板上,地下室顶板标高为xx m,板厚为xx ㎜),xx层楼面开始悬挑,高度为xx m,分2次悬挑,步距为1.8m。
第一次悬挑从xx层楼面(楼面标高为xx m)悬挑至xx 层楼面(xxx m),共10步;第二次悬挑从19层楼面(xxx)悬挑至屋顶(xxx m),共10步。
悬挑式脚手架使用的悬挑梁采用16号槽钢锚固于楼层结构中,考虑到幕墙施工的便利性,槽钢自主楼外墙悬挑约1.55米。
目录令狐文艳1.编制依据 (2)2.工程概况及安装条件 (2)3.材料要求及危险源控制 (2)3.1材料质量 (2)3.2 操作平台搭、拆、施工阶段危险源识别、评价与控制 (2)4.四轮移动式操作平台搭、拆一般规定 (3)5.四轮移动式操作平台的构造、搭设及使用要求 (4)5.1 基本要求 (4)5.2施工准备 (5)5.3 四轮移动式操作平台搭设工艺 (5)5.4 使用过程中的要求 (9)6.移动式操作平台搭设验收 (9)7.移动式操作平台的拆除 (10)8.脚手架安全注意事项 (10)9.应急预案 (11)1.编制依据脚手架安全技术规范(JGJ88-92)建筑施工扣件式钢管脚手架安全技术规范(JGJB-2001)。
《建筑施工安全检查标准》JGJ59-99以及强制性条文。
施工组织设计2.工程概况本工程包括咸阳恒大帝景综合楼9室内外装修工程,总建筑面积2846.56㎡,地上总建筑面积㎡,建筑层数地下一层,地上2层,建筑高度 m。
1#食堂三层建筑高度16.05m。
生产调度中心地下室层高5.7m、首层层高6.0m、裙房以下标准层层高5.5m、主楼标准层层高4.5m;食堂层高分别为5.9m,二层层高5.4m,三层层高4.5m。
3.材料要求及危险源控制结合本工程结构形式,实际施工特点,二次结构及装修施工时根据施工需要搭设移动操作平台。
3.1材料质量3.1.1 移动式操作平台采用钢管为:ø48,其壁厚不得小于3.5mm;门架采用MF1219,门架及其配件的规格、性能及质量应符合现行行业标准《门式钢管脚手架》(JGJ76)的规定。
3.1.2 扣件材质应符合《钢管脚手架扣件》GB15831 的规定,并在螺栓拧紧扭力矩达65N.m时不得破坏(用扭力扳手测试).3.1.3 铺设板材符合相关质量要求。
3.2 操作平台搭、拆、施工阶段危险源识别、评价与控制危险源4. 四轮移动式操作平台搭、拆一般规定1)搭设前应检查所有材料是否符合要求。
目录
令狐文艳
一、工程概况1
二、编制依据2
三、原因分析及处理措施2
四、现场控制措施3
五、施工部署4
六、劳动力及材料、机具配备4
七、安全措施4
一、工程概况
中国-马来西亚钦州产业园区启动区产业工人公共租赁房建设项目一期位于广西钦州市中马钦州产业园启动区内C-04-02地块的北部,本标段建设规模:1#、2#、3#楼宿舍楼、岗亭、围墙以及室外园林绿化工程。
1#、2#、3#楼及配套设施总建筑面积为28409.62㎡;1#~3#楼均为地上6层,无地下室,钢筋混凝土框架结构,1#楼建筑面积10177.7㎡,建筑高度20.6m,首层为商铺,二至六层为宿舍;2#楼建筑面积8761.9㎡,建筑高度19.6米,首层为商铺和服务用房,二至六层为宿舍;3#楼建筑面积6069.62㎡,建筑高度22.7m,一至二层为餐厅,三至六层为宿舍;耐火等级:二级;建筑工程等级:二级;抗震设防烈度:6度;设计使用年限:50年,主
要结构类型:框架结构。
本工程脚手架为双排落地式脚手架,步距 1.8m,横距0.8m,纵距 1.5m,内杆离周边建筑物0.3m,搭设高度高出屋面楼板 1.5m,小横杆里端距墙0.2m,每节点间布置两根小横杆,扫地杆离地0.2m,防护栏杆卫位于每步中间。
二、编制依据
1、工人公共租赁房(一期)工程施工图
2、施工组织设计
3、建设单位所下发的指令及工作联系函
4、建筑施工扣件式钢管脚手架安全技术规程《JGJ130—2011》
三、原因分析及处理措施
1、原因分析
本工程体量大、工期紧迫,脚手架搭设在100厚C15砼垫层上,由于雨季连续冲刷和基础不均匀沉降等原因造成部分脚手架下沉,立杆悬空,大横杆、连墙件应力荷载集中变形等现象,现主要对脚手架下沉进行技术处理以及对脚手架可能出现的安全隐患进行预防。
2、处理措施
1)检查外脚手架是否存在积水,如有积水则采用水泵将积水及时排出,并用砼或水泥砂浆抹出找平坡度。
2)立杆悬空部位脚手架首先采用木方、模板等将其顶起垫牢,支撑固定后浇筑C15混凝土加固牢靠。
部分支撑立杆垫
层下出现下沉悬空,采用C15砼灌入垫层下部,砼灌入需饱满,浇筑砼完成后采取相应封闭措施,防止砼流出垫层下再次出现悬空。
3)局部大横杆、扫地杆变形过大处,先将两侧脚手架与建筑物加固好,再将变形大的大横杆、扫地杆等拆除卸荷后重新搭设,小横杆不平位置,采用松一条改一条的方法将小横杆调平。
4)连墙件出现脱扣、变形,立杆悬空等现象需要拆除卸荷并调直后重新连,同样采用松一条改一条的方法将连墙件重新调平。
5)局部立杆、大横杆、小横杆变形不大处,增加斜撑支撑固定,按两步三跨布置,扣件采用旋转扣件,拧紧固牢。
6)中庭脚手架下沉部位采用C15砼灌实后,将扫地杆用木方垫起,部分变形较大部位在中庭两侧采用横向支撑杆固定,同样采用两步三跨布置,
7)中庭部位南北两侧两排立杆用剪刀撑固定,即:将南侧立杆底部与北侧立杆一层顶部连接,将南侧立杆一层顶部与北侧立杆底部连接,形成剪刀撑,剪刀撑布每三跨四排立杆布设一道,一层连续布设。
四、现场控制措施
加强现场管理,在施工前加强对工人的安全技术交底,严格监督,针对特殊部位编制专门的方案措施进行加强处理,重点控制,在施工前,做足技术指导,在施工过程中,严格控制
过程,以达到质量合格。
五、施工部署
5.1成立安全防护领导小组
安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建“文明现场”的根本要求,为此项目经理部成立安全防护领导小组,机构组成、人员编制及责任如下:
组长:项目执行经理周常青,负责施工现场安全防护全面主持工作。
副组长:虢彪,负责施工现场协调工作及施工现场总指挥。
组员:刘强、赵靖、郭维、陈其辉、何劲松,负责现场安全防护落实整改具体工作。
六、劳动力及材料、机具配备
架子工:3人,负责脚手架拆除、搭设等整改工作,钢管:48x3.5mm钢管,脚手板:若干块20cm宽,脚手架整改完毕后脚手板复位。
直角、旋转、对接扣件:若干,将破损的扣件拆下更换,脚手板手:3把,架子工拆除和搭设使用,力矩扳手:2把,检查扣件拧紧力度是否达到要求,
七、安全措施
根据脚手架施工的特殊性,要求施工时做到:
(1)进入施工现场的人员必须戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟。
(2)进入施工现场的人员不得随意拆除和移动标识牌。
(3)严禁酗酒人员上架作业,施工操作时要求精力集中、禁止开玩笑和打闹。
(4)脚手架搭设人员必须是经考试合格的专业架子工,持上岗证方可上岗。
凡有高血压、贫血病的、心脏病及其他不适宜高空作业者,一律不得上脚手架操作。
(5)上架子作业人员上下均应走人行梯道,不准攀爬架子。
(6)脚手架堆放场做到整洁、摆放合理。
(7)施工人员做到活完料净脚下清,确保脚手架施工材料不浪费。
(8)运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和钢丝要集中回收处理,应及时整理、检查,按品种、分规格堆放整齐,妥善保管。
(9)在雨期要经常检查脚手板、斜道板、跳板上有无积水等物,若有则应随时清扫,并要采取防滑措施。
(10)杆件的设置和连接,连墙件、支撑、门洞桁架等需经常进行检查和维修,地基有无积水,底座有无松动,立杆有无悬空,扣件螺栓有无松动等,派专人负责定期检查和维护。
(11)扣件、钢管等出现锈蚀的及时更换,锈蚀不严重的重新刷漆保养,出现裂纹的扣件钢管及时更换并做好更换记录,脚手架构件由分包队伍现场负责人、项目部现场施工员以及安全员负责,发现问题及时整改。
(12)在脚手架使用过程中,应尽量避免塔吊卸料、泵管浇筑砼、施工机械等的碰撞,出现脚手架局部损坏时及时修补更换,不得继续使用。
