设备监造作业文件
- 格式:doc
- 大小:103.50 KB
- 文档页数:19
一、监造目的及范围:为了更好的保证电力变压器的制造质量,避免变压器在网运行中产生过热、绝缘损坏、放电、漏油、爆炸等风险,有效指导变压器监造人员开展监造工作,把电力变压器制造过程中存在的质量问题消灭在产品出厂前,特制定本作业指导书。
适用范围:本作业指导书适用于南方电网公司110kV及以上电力变压器在制造期内进行的驻厂监造工作。
特别说明:监造工作不代替制造企业对产品质量的保证。
二、监造工作依据的标准和技术文件:1、国家标准、行业标准及南方电网企业标准;2、设备采购合同及其附件(含:订货技术协议等);3、生产厂家的工艺文件(含标准);4、三方或双方的会议纪要;5、本作业指导书;三、见证作业内容说明:见证方式分为:文件见证(R)、现场见证(W)、停工待检(H);见证依据以下几部分进行见证:标准要求栏的内容可根据技术协议或厂家的工艺标准填写;见证结果栏根据见证内容填写相应的数据,并根据标准要求的数据给予判断;备注栏是对相应见证结果补充,主要填写见证照片或见证相关文件(监造通知单、监造联络单等)的文件编号。
或是对见证情况不符合的简要描述。
(一)、管理体系及作业环境:1 原材料和外购件的质量直接影响到变压器本身的质量,监造人员应熟悉技术协议中原材料和外购件的要求,并按要求对原材料和外购件进行查验。
2 监造人员须核对原材料和外购件的出厂证明或入厂检验记录,应满足相关国家标准和变压器生产企业验收标准。
3 监造人员应根据订货协议中对原材料和外购件的型号、技术参数、生产厂家的要求,核对实物是否相符。
(三)、变压器生产过程:1、油箱制造2、铁心制作4、器身装配5、总装配(四)、变压器试验1、变压器出厂试验的试验项目以订货技术协议的要求为主,监造人员必须了解技术协议要求的试验项目,并对试验全过程进行监督、见证。
2、发往变电站现场的套管必须随变压器本体一起做绝缘耐受试验。
(五)、包装、入库和发运。
设备监造作业指导书1. 目的、要求1.1指导采购设备的监造工作,保证采购设备的质量和进度满足工程项目要求。
1.2根据采购设备的重要性和复杂程度,为突出设备监造重点,编制设备监造大纲。
1.3对设备重要工序的质量监理点分为四类即:R—文件见证即需要承包商提供文件进行见证的质量监理点W—现场见证对复杂的关键的工序、测试、试验要求进行旁站监理,在该见证点,承包商应提前通知监造工程师实施见证和监理,监造工程师如未能在约定的时间到达现场,承包商可自检合格后转入下道工序。
H—停止点见证即对重要的工序节点、隐蔽工程、关键的试验验收必须在监理工程师监督下进行,并对结果进行确认。
P—日常巡检即监造工程师在生产车间或现场了解的工艺规程情况、工序质量情况、零部件加工及组装试验状况、不合格品处置情况。
2. 监造项目2.1监造项目分为原材料、金属结构件、机加工件、铸锻件、电气设备、耐火材料、整机性能、外协(购)件、技术文件、产品除锈涂漆,产品包装、装箱集港。
2.2原材料监造项目包括原材料化学成分、原材料机械性能、工厂原材料复检情况、原材料尺寸偏差、特殊实验、实物照片等。
2.3金属结构件监造项目包括钢板拼接质量、钢板下料尺寸偏差、下料外观粗糙度、焊缝尺寸偏差、焊缝表面质量(咬边、饱满度、平滑度等)、结构件尺寸偏差、钢板表面质量、变形情况、工艺支撑情况等。
2.4机加工件监造项目包括主要关键表面粗糙度、尺寸偏差、工厂质检报告、热处理性能、外观质量、特殊检验等。
2.5铸件监造项目包括铸件炉前化学成分、铸件热处理报告、铸件尺寸偏差、铸件表面质量、取样复检报告2.6电气部分监造项目包括原材料材质、机械性能、产品外观质量、特殊试验、性能测试、转子平衡试验、工厂质检报告、连接尺寸、布线情况等。
2.7耐火材料监造项目包括原材料化学成分、性能检测报告、产品尺寸偏差、体积、件数、重量。
2.8技术文件监造项目包括技术文件的格式(电子版、纸版、可编辑性、排版形式)、内容、提供份数、提交时间、交货状态(装箱、单寄)。
设备监造大纲1000t/d褐煤干燥装置设备监造大纲1 总则1.1为了确保1000吨天褐煤干燥装置设备的制造质量,对重要设备制造进行有效监造,保证设备到达现场后能顺利安装、调试和投产,实现褐煤干燥示范装置一次成功投运和安全可靠运行。
1.2设备监造是指根照设备供货合同,按照国家有关法规、规章、技术标准、对设备制造过程的质量实施监督。
1.3设备的制造质量由设备制造单位(以下简称制造单位)全面负责,设备监造并不减轻制造单位的质量责任,也不代替对设备的最终质量验收。
监造人员对被监造设备的制造质量承担监造责任。
2 编制依据国质检质联[2002]174号《设备监造管理暂行办法》DL/T 586-2008 《电力设备监造技术导则》设备订货合同的技术协议设备技术文件和图纸,设备制造相关的质量规范和工艺文件3 监造范围3.1 主装置钢结构3.2 干燥炉、热解炉、激冷盘3.3 精制钝化装置3.4 锅炉3.5 压力容器3.6 各类大型容器3.7 大型风机3.8 旋风分离器3.9 大型变压器3.10大型电动机4 监造内容4.1 审查制造单位质量保证体系;4.2 审查制造单位施工组织设计和进度计划;4.3 审查原材料、外购件质量证明书和复验报告;4.4 审查焊接工艺评定和焊接作业指导书4.5 审查特种作业人损资质证书。
如焊工、理化及无损检测人员、热处理人员等。
4.6 施工技术文件和质量验收文件4.7 质量检查验收报告4.8 现场见证(外观质量、规格尺寸、制造加工工艺等); 4.9 停工待检点见证5 监造组织机构和人员配置5.1 监造机构和人员配置5.1.1 领导小组组长:李石湘副组长:何曙光成员:欧阳苍松5.1.2 监造工作小组组长:周新良(主要负责对主装置、精制钝化装置、钢结构的驻厂监造和进度协调)5.2 监造机构岗位职责5.2.1 监造领导小组职责5.2.1.1 确定项目监造机构人员的分工和岗位职责;5.2.1.2 主持编写项目监造大纲;5.2.1.3 检查和监督监造人员的工作,根据工程项目的进展情况可进行人员调配,对不称职的人员应换其工作;5.2.1.4 主持监造工作会议,签发监造机构文件。
版本/修改码: A/O受控状态:Q/QHDL 青海省电力公司企业标准Q/QHDL ZY WL01 -- 2009电网设备/材料监造作业指导书目次前言 (Ⅱ)1 目的范围 (1)2 规范性引用文件 (1)3 术语和定义 (1)4 职责 (2)5 工作程序 (4)6 相关/支持性文件 (10)7 记录 (10)附录A (规范性附录)流程图 (23)附录B (资料性附录)修改页 (24)前言为规范青海省电力公司物流服务中心(以下简称“物流中心”)的监造工作,根据GB/T19001-2000 idt ISO 9001:2000《质量管理体系要求》、DL/T 800-2001《电力企业标准编制规则》及DL/T 586-2008《电力设备/材料监造技术导则》,结合物流中心实际,制定本作业指导书。
本作业指导书由物流中心提出,并归口管理。
本作业指导书的附录A为规范性附录,附录B为资料性附录。
本作业指导书的起草单位:物流中心本作业指导书的起草人:陈广林卫振番韩盼合李增林李军明本作业指导书的审核人:张永祥本作业指导书的批准人:刘春新本作业指导书由物流中心负责解释。
电网设备/材料监造作业指导书1 目的范围1.1目的通过规范电网设备/材料监造程序,加强对公司采购的主设备/材料制造过程的监督,达到提高主设备/材料供货质量和投资效益的目的,更好地为公司电网建设和公司发展服务。
1.2 范围1.2.1适用于公司采购的110kV电压等级变压器、断路器、组合电器类等主设备/材料(含35kV 充气柜)的监造及其它需要监造的设备/材料。
1.2.2 配合国网公司集中监造工作。
流程图细化1.2.3 公司业务主管部门或运行单位、项目管理单位认为有必要进行监造的其它设备/材料,经公司主管领导批准后,一并由物流中心组织监造工作。
1.2.4 对于首次使用的设备/材料和需要研发、定型的系统成套设备/材料(包括特殊、高科技重大设备/材料),组织单位由物流中心配合监造。
目录一.总则 (1)二.设备监造、设备质量验检体系 (1)三.监造依据 (2)四.监造合同 (3)五.监造人员 (4)六.监造方式 (4)七.监造工作程序 (5)八.监造文件 (8)九.产品质量保证体系审核。
(8)十.制造厂责任 (9)十一.附表:质量监造项目表 (10)表1:电站锅炉质量监造主要内容 (11)表2:(1)汽轮机主机质量监造主要内容 (17)表2:(2)汽轮机主要部套及辅属设备 (20)表3:发电机监造、检验和性能验收试验主要项目 (21)表4:配套辅机质量监造主要内容 (27)见证情况汇总表 (32)设备监造实施细则一.总则本着质量第一的原则,依据设备合同规定的标准及要求,客观公正地实施监造,及时准确地提供监造文件资料,全心全意地为华能沁北电厂一期工程服务。
监造目的是督促制造厂严格把好质量关,消除重大质量缺陷,防止一般常见性、多发性的质量问题,使产品制造质量达到合同规定的要求。
按监造合同规定的项目和内容实施文件见证R(监造人员对制造厂提供的有关产品在投料前的原材料、元器件及进入下道工序前的检验检查、试验结果、资料进行核查并签署书面意见)、现场见证W(监造人员与制造人员共同在制造、试验、总装等过程进行现场监督检查,并对其检验或试验结果等文件签署书面意见)和停工待检H(制造厂在进行下一道工序前必须停工等待监造人员参加的检验或试验项目完成并签署书面意见),并对见证负责。
采用监造方与用户联合监造组织形式。
但质量监造并不代替制造厂的质量检验,制造厂对其产品的质量全面负责。
二.设备监造、设备质量验检体系为实现沁北电厂一期工程创精品工程,造一流电厂,争创“鲁班奖”,最终实现二高、一低的建设方针,把好制造的质量控制是极其重要的基础工作,实施设备制造全过程质量监造和检验。
2.1组织优秀的专业技术骨干人员,对汽轮机、发电机、锅炉、主变、主要辅机、压力容器等重要设备制定监造大纲、确定监造细则。
2.2除设备厂家对自身设备制造质量进行正常检查验收外,组建华能沁北项目建设部为主、沁北电厂专业人员和专家(聘有经验的厂家或从事安装工作的专业人员)联合组成的设备监造、设备质量检验体系。
杭州华诚设备工程监理有限公司动设备监造作业指导书编制:审核:批准:年月日目录1。
总则。
.。
.。
..。
...。
..。
.。
.。
..。
.。
.。
.. (2)2. 适用范围.。
..。
.。
.....。
.。
.。
.....。
.。
..。
...。
..。
.. (2)3. 设备监造过程的一般规定.....。
..。
.。
.。
...。
..。
.。
.。
24。
对监造人员的能力要求。
....。
..。
..。
.。
...。
.。
.。
..。
.35. 监造过程重点质量控制工作 ....。
.。
.。
.。
.。
.。
..。
.。
46。
质量问题与质量事故的处理。
.。
.。
...。
.。
...。
..。
.。
...。
.。
(7)7. 主要质量控制点设置示例(离心压缩机).。
.。
..。
......。
88.附则..。
.。
.。
.。
.。
...。
.。
.。
.。
.。
.....。
...。
81、总则1。
1、本作业指导书是动设备监造工作的指导性文件,为使监理项目设备监造技术、管理工作的内容、步骤和方法更趋规范、统一和程序化.以达到为设备监造人员在检查设备制造过程中,对各项质量检验工作的程序、产品质量的实际状态能否满足设计、标准、规范及合同要求,检查制造厂记录、报告的真实性和准确性提供指导。
1。
2压缩机、汽轮机和泵类等动设备一般采用 API 标准采购、制造和验收。
国内制造厂需要在吸收 API 标准的基础上,自己设计图纸、制定切合国情的企业标准,因此,制造厂在制造这类设备时有一定的随意性,往往会发生偏离API 标准的情况。
另外,由于在机械设备制造方面,国家没有颁布过任何法令性的规程或条例。
基于上述两个原因,就有必要实行监造的手段,由熟悉API 标准的设备监造人员参与制造过程的检验。
2、适用范围:本作业指导书适用于监理项目动设备的驻厂监造检验管理工作,动设备包括:离心式和往复式压缩机、蒸汽轮机机组、燃气轮机机组、烟气轮机等能量回收机组、增压机、风机、离心泵、往复泵、水力除焦系统机械等制造难度大、制造周期长、价格昂贵的关键转动设备。
电气设备监造方案1. 概述电气设备监造方案是为了确保电气设备在制造过程中的质量控制和监督,以及确保设备符合相关标准和要求的计划和指导文件。
本文档旨在提供一个详细的电气设备监造方案,以指导制造商和监督机构在电气设备制造过程中的合作和操作。
2. 目标本方案的目标是确保电气设备制造过程中的质量控制和监督,以及确保设备符合相关标准和要求。
具体目标如下:•确保电气设备的制造过程符合国家法律法规和相关标准的要求。
•完善电气设备的质量控制措施,确保产品的质量稳定和可靠性。
•建立有效的监督机制,监督和把关电气设备制造过程中的质量控制和合规性。
3. 方案内容3.1 制造商责任制造商是电气设备监造过程中的主体,其责任如下:•根据国家法律法规和相关标准,制定电气设备的制造工艺和作业规范。
•确保电气设备制造过程中的人员具备相关技术知识和经验,以保证质量控制措施的实施。
•定期进行生产线设备的检测和校准,确保设备的准确性和可靠性。
•建立电气设备制造过程中的记录和档案,以便追溯和验证产品的质量。
3.2 监督机构责任监督机构是电气设备监造过程中的监管者,其责任如下:•根据国家法律法规和相关标准,制定监督和把关电气设备制造过程的检查和评估标准。
•对制造商实施过程监督和产品抽检,确保质量控制和合规性的有效实施。
•定期对电气设备制造过程进行评估和审核,及时发现并纠正问题,提高整体质量水平。
•建立监督档案和记录,以便追溯和证明监督工作的有效性。
3.3 质量控制措施为了保证电气设备的质量和符合相关标准要求,需要制定相应的质量控制措施,包括但不限于以下几个方面:•原材料采购:建立供应商评估和选择机制,确保原材料的质量符合要求。
•制造工艺:制定详细的制造工艺流程和作业指导书,明确每个环节的工艺控制点和关键步骤。
•检测和测量:使用合适的检测设备和工具,对关键环节和关键参数进行检测和测量,并确保设备的准确性和可靠性。
•制造记录和追溯:建立制造记录和档案,确保产品制造过程的可追溯性和合规性。
电力变压器驻厂监造文件管理工作制度报审稿一.总则第一条为充分发挥监造文件在监造工作中的指导作用,据文件管理的有关规定,特制订本制度。
第二条驻厂监造文件主要包括:依据类文件、作业类文件、依据类标准及监造组收发的各种工作联系单等文件。
二.监造文件的分类第三条依据类文件1.国网公司集中规模招标主要设备监造管理办法;2.订货合同及其附件(含订货技术协议);3.产品设计文件。
主要包括设计联络会纪要、设计更改单等;4.供应商的工艺文件;5.监造大纲。
包括:总则,定义,设备监造的工作范围和内容,设备监造工作的目标,设备监造的依据,设备监造组织机构、人员配置和职责划分,监造工作程序及监造方式等;6.国家电网公司相关的技术要求文件(包括:(1)国家电网公司十八项电网重大反事故措施;(2)110(66)-500kV 油浸式变压器(电抗器)管理规范);7.相关的国标、行标、规程、导则;8.经项目单位和供应商确认的其它相关文件。
第四条作业类文件1.监造实施细则。
内容包括:总则(监造目的、适用范围、监造责任),监造依据,设备概括,监造见证方式,组织机构人员配置及联系方式,监造工作内容,设备交货时间,监造工作的管理规定,附表目录。
统一规定了设备监造具体过程中的细节和统一格式;2.监造日志。
是编制监造总结的信息源和基础资料。
要求每个项目建立一本监造日志台帐,从生产投料开始,每天记录与生产进度、工艺质量、技术水平有关的情况;3.监造见证表。
内容包括项目名称、项目编号、见证表编号,见证点名称、设备名称,见证形式,见证时间、地点,参加见证人员,监造依据,见证情况,见证结论及相关方见证签字;4.监造工作联系单。
包括:整改通知单、停工通知单、专题报告等;5.监造时报、周报、月报等。
时报是需要即时上报的紧急信息,要求24小时内送达;周报内容包括本周监造进度及下周计划、存在的问题及处理,本周见证/检查内容、见证结论、存在的问题及处理,其他监造事宜等。
中冶长天节能环保技术有限公司设备监造作业指导书2014年3月16日发布2014年3月16日实施中冶长天节能环保技术有限公司文件见证作业指导书1、目的为贯彻执行设备监造提供控制程序,使监造工作具有可操作性,特制定本指导书。
2、适用范围本公司承担的设备监造。
3、相关文件3.1 《设备监造控制程序》4、定义4.1 文件见证:监造人员对制造企业关于合同产品的主要原材料、元器件投料前及进入下道主要工序前的检验、检查、试验结果等进行核对,并签署书面意见。
5、职责驻厂监造人员负责进行文件见证,文件见证结论不符合规定要求的必须重新进行文件见证。
6、工作流程6.1 驻厂监造人员依据供货合同、技术协议及本设备监造项目表的文件见证内容开展见证工作。
6.2 文件见证步骤。
6.2.1 核对制造厂提供的文件见证资料。
6.2.1.1 要求被见证文件的表格栏目填写齐全、数据清晰。
6.2.1.2 技术指标符合相关标准/设计图样或技术文件的要求。
6.2.1.3 操作、试验、检验、审核人员签章,日期填写完整。
6.2.2 填写见证情况表。
6.2.2.1 项目名称6.2.2.2 制造厂名称。
6.2.2.3 项目编号,由公司统一编制。
6.2.2.5 见证点名称:部套(或零部件)名称、监造内容(见证项目)。
6.2.2.6 设备名称:如汽轮机(包括设备出厂工号/序号)。
6.2.2.7 见证形式:文件见证。
6.2.2.8 见证时间和地点。
6.2.2.9 填写参加见证人员名单。
6.2.2.10 监造依据:要注明依据的编号、名称、条款等。
6.2.2.11 见证情况:主要填写见证情况概要、内容多可续表。
6.2.2.12 见证结论:①符合合同/标准/设计/图样要求。
②依据合同/标准/设计/图样,某项指标超标,制造厂采取措施消缺处理后,方可使用。
③不符合合同/标准/设计/图样。
对见证结论②或③监造人员要填写《监造通知单》通知制造厂并督促处理后,再重新见证,直至符合供货合同要求。
附件4质量检验及设备监造1. 设备监造1.1. 设备监造主要内容(参见附表)表1:设备监造内容乙方将在签订合同后2周内提供详细的质量控制计划(QCP)。
1.2. 乙方将尽一切努力配合甲方履行好上述质量控制表中所规定的质量见证项目,乙方将确保设备的检验和试验工作满足设计图样、标准和文件要求的重要检验和试验项目,并满足质量控制计划中的要求,确保质量控制计划中所规定的检验试验项目均能按标准进行。
1.3. 对质量控制计划中的关键部件、关键质量见证点,甲方将按事先的计划开展严格控制和进行适当过程监督,对特别重大的部件的关键质量见证点将进行转序条件的确认。
如未经确认,乙方自行将有关零部件转序,甲方将发出暂时停工通知单,发生此类事件,乙方必须立即停工处理,经甲方追溯处理确认无问题后,方可继续转序。
否则,将视为不执行合同行为,记入合同执行偏差分类统计表,作为今后甲方扣款的依据。
1.4. 乙方在甲方指定的重大原材料投料之前5日,书面通知甲方,或将投料通知单复印提交甲方。
甲方将在本合同生效之日起一个月内,向乙方提出要求进行审查的这部分原材料的清单。
1.5. 对于质量控制计划表中的关键质量见证点需甲方见证的项目,若甲方未进行见证,零部件不得转入下道工序。
如因乙方未按规定及时出示这些见证点的见证资料,亦不通知甲方,零部件仍然转序,将被作为不符合合同的事件记入合同执行偏差分类统计表。
乙方必须杜绝在零部件完工前甚至完工后再提交文件见证,如发生这类事件,监造将拒签发设备放行证明和有关付款确认。
由此引起的责任由乙方承担。
1.6. 乙方将提前一定时间通知甲方进行有关的质量见证。
对一般文件见证点R和现场见证点(W)应至少提前4天通知甲方,对所有关键文件见证点应提前1周通知,对关键的现场见证(W)和停止检查点(H)应至少提前10个工作日通知甲方。
如因乙方不按时通知甲方,造成甲方不能履行有关见证,甲方有权要求乙方重新安排见证,所造成的进度或交货的延迟责任由乙方承担;如不能安排重新见证,将按上条处理。
风机采购合同驻厂监造细则按照工程施工及风机排产计划,为确保风机在供货期间的过程控制和中间验收,加强对风机质量监控,保证风机供应方能按时、按质、按量完成所供合同范围内所有风机的生产、供货,保障安装工程的顺利进行,制定本细则。
一、适用范围与责任1.本细则适用于合同范围内的所有风机设备。
2.重庆鼓风机厂严格进行厂内各生产环节的检验,所提供的风机须有质量保证书、产品合格证等书面文件。
3.驻厂监造人员必须严格按照合同、技术协议及国家标准与规范对成品进行检查验收。
二、执行标准与规范三、监造依据及技术指标1.监造依据2.监造内容3.技术指标四、检验工具卷尺游标卡尺千分尺水平仪五、监造要求及验收1.监造要求1.1严格按照岗位职责要求对风机厂家的生产监造。
1.2驻厂监造人员在驻厂第二日与风机应商进行风机的生产工艺流程和质量保证措施的沟通。
1.3驻厂第二日17点前将原材料进货厂家、机加工时间、焊接时间、组装时间等内容收集,以电子档形式回报监产监造小组进行评审。
1.4每天了解供货厂商生产进度情况,其内容包括:设备部件加工、设备焊接、设备组装、完工量。
1.5每天负责对供货商质量检查后设备质量进行抽样检查,对于存在重大异常时及时汇报监造组长,并与供货厂商沟通,保证设备满足技术协议要求。
1.6参与设备抽样送检工作,并将抽样送检情况记录在当日《驻厂监造记录表》上。
1.7每天负责对供货商质量检验部门的检验报告进行查看,对新进厂的原材料质量报告进行搜集,并将主要指标及原材料情况填写在《驻厂监造记录表》上,于17点前将电子档回报监产监造小组。
1.8每天负责督促风机供货商严格按合同规定及排产、交货计划组织风机生产及材料的发货。
1.9每周五16点前以电子档形式向监产监造小组汇报风机生产进度,其内容包括:生产准备情况,排产、交货计划,并对一周生产情况汇总。
2.验收2.1原材料验收:现场对供货商的每批钢材进行跟踪,并将分析结果及时汇报监造小组,若检测不合格,该批设备全部作废。
设备监造及检验作业文件1 目的目的是为了保证本项目所采购设备能够如期交付,并满足设备采购合同的各项技术要求。
2 职责责任部门为采购部、总包方相关专业所(室)。
3 作业内容3.1 前期准备工作3.1.1 工程采购部根据本工程具体设备种类、涉及专业、设备供方所在区域等情况成立设备监造、检验组。
3.1.2 监造、检验人员认真熟悉设备采购合同供货范围和技术要求,收集相应的设备制造、检验标准及规范。
熟悉设备选用材料、加工工艺、装配、试验等方面的技术要求及相应检测和验证方法。
3.1.3 必要时项目管理部采购部应组织所有监造人员参加针对材料、机加工艺、测量工具使用、验收程序等内容的集中业务知识学习。
3.2 了解整体情况,核实进度3.2.1 监造人员到达设备供方制造厂后,由销售人员联系设备制造部门负责人,介绍本合同设备目前加工制造情况,同时监造人员应要求供方提供相应的生产计划。
3.2.2 供方对监造人员进行必要的现场安全教育后,带领监造人员到加工现场实地落实、查看设备的加工制造情况。
落实过程中监造人员要详细记录各零部件所在加工车间及加工工序。
3.2.3 监造人员通过供方物质供应部门了解设备制造所需外购材料、配套部件的订货、到货情况,必要时应要求查看供方材料、外购件的订货合同。
3.2.4 监造人员在了解设备制造的整体情况后,根据设备采购合同规定的交货期及供方提供的设备制造进度计划,核实目前合同设备的加工制造进度能否满足合同规定的交货期要求,如果目前进度滞后,应立即以书面形式向采购经理汇报。
3.3 过程监造3.3.1 首先监造人员应对用于合同设备制造的钢板、锻件毛坯、铸件毛坯等关键材料的检测报告和实物进行检查。
监造人员应要求供方提供并查阅上述原材料的化验单、出厂检验单、质量证明书及到厂后的质量复检单;同时可以要求供方提供相应的检测工具,对原材料实物质量进行检验。
3.3.2 监造人员要向供方工艺人员了解各零部件的加工工艺编排,查阅工艺卡片。

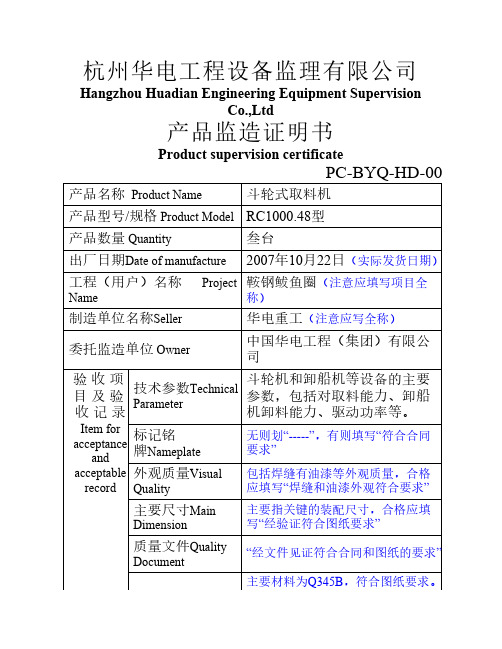

杭州华电工程设备监理有限公司Hangzhou Huadian Engineering Equipment SupervisionCo.,Ltd产品监造证明书Product supervision certificatePC-BYQ-HD-00产品名称Product Name斗轮式取料机产品型号/规格 Product Model RC1000.48型产品数量 Quantity叁台出厂日期Date of manufacture2007年10月22日(实际发货日期)工程(用户)名称Project Name 鞍钢鲅鱼圈(注意应填写项目全称)制造单位名称Seller华电重工(注意应写全称)委托监造单位 Owner 中国华电工程(集团)有限公司验收项目及验收记录Item for acceptanceand acceptable record 技术参数TechnicalParameter斗轮机和卸船机等设备的主要参数,包括对取料能力、卸船机卸料能力、驱动功率等。
标记铭牌Nameplate无则划“-----”,有则填写“符合合同要求”外观质量VisualQuality包括焊缝有油漆等外观质量,合格应填写“焊缝和油漆外观符合要求”主要尺寸MainDimension主要指关键的装配尺寸,合格应填写“经验证符合图纸要求”质量文件QualityDocument“经文件见证符合合同和图纸的要求”主要材料为Q345B,符合图纸要求。
材料Material监造结论Supervision Conclusion:[√]接收Accepted– 符合合同要求准予发货Vendor to ship as directed by buyer purchaser order.[ ]接收Accepted– 需满足备注中的要求Subject to condition stated in comments on remark.备注Remark:1. 有条件接收,一般仅指设备存在外观缺陷,不涉及关键尺寸、关键材料以及试验不符合设计要求等质量问题。
特种设备监造实施方案一、前言。
特种设备是指在生产、加工、储存、运输、使用等过程中,具有一定危险性的锅炉、压力容器、电梯、起重机械、压力管道、场(厂)内专用机械等设备。
特种设备的监造工作是保障设备安全运行的重要环节,为了做好特种设备监造工作,制定实施方案是必不可少的。
二、监造范围。
特种设备监造实施方案的监造范围包括但不限于以下几个方面:1. 设备的材料、结构、工艺、安全阀等相关部件的检查;2. 设备的安装、调试、运行试验等过程的监督;3. 设备的定期检验、定期检测、定期检查等工作的监督;4. 设备的事故调查、事故分析等相关工作的监督。
三、监造程序。
1. 设备验收前的监造。
在设备交付使用之前,需要对设备进行验收,包括设备的材料、结构、工艺等方面的检查。
监造人员需要对设备的相关文件进行审查,并对设备进行全面检查,确保设备符合相关标准和规定。
2. 设备安装调试阶段的监造。
设备安装调试阶段是设备投入使用前的重要环节,监造人员需要对设备的安装、调试过程进行全程监督,确保设备安装质量符合要求,设备调试过程安全可靠。
3. 设备定期检验、定期检测阶段的监造。
设备的定期检验、定期检测是设备运行过程中的重要环节,监造人员需要对设备的定期检验、定期检测工作进行全程监督,确保设备的安全运行。
4. 设备事故调查、事故分析阶段的监造。
在设备发生事故时,监造人员需要及时到达现场,对事故进行调查和分析,找出事故原因,并提出改进措施,确保类似事故不再发生。
四、监造要求。
1. 监造人员需要具备相关的专业知识和工作经验,能够独立完成监造工作;2. 监造人员需要严格遵守相关的法律法规和标准规定,做到公正、公平、公开;3. 监造人员需要具备良好的沟通能力和团队合作精神,能够与相关部门和人员进行有效沟通和协调;4. 监造人员需要具备较强的责任心和执行力,能够按照监造方案的要求,认真履行监造职责。
五、监造记录。
监造人员需要对监造过程中的重要环节和关键问题进行记录,包括但不限于设备的检查结果、安装调试过程中的关键参数、定期检验、定期检测结果、事故调查、事故分析等相关记录。
汽机设备监造手册一.目的为提高汽轮机设备制造质量,保障产品质量安全可靠,在设备制造过程中或制造前,将现场安装和运行容易出现的问题从设备制造方面解决或预防,达到设备出厂为合格产品。
二.范围本标准规定了汽轮机设备在制造过程中的质量建造要求,对汽轮机设备监造内容和见证方式提出了部分意见。
本标准仅适用于依据合同对汽轮机设备的制造过程进行监造(含外协件和外购产品),包括汽轮机新建、扩建、改建工程,不代替国家或产业主管部门的质量监督和设备到工地后的质量验收。
监造项目如下:三.编制依据1、电力设备监造技术导则(DL/T596-2008)2、买方与卖方签订的设备供货合同及相应附件、技术协议等3、制造厂相关工艺及检验规范等技术文件四.术语和定义下列术语和定义适用于本标准1. 监造Manufdcturing Supervision设备监理单位受委托人委托,根据供货合同,按照国家有关法规、规章、技术标准,对设备制造过程的质量实施监督.2. 停工待检Hold Point H点指重要工序节点、隐蔽工程、关键的试验验收点或不可重复试验验收点。
注:停工待检项目必须有用户和(或)监造代表参加,现场检验签证后方能转入下道工序。
3. 现场见证Witness Point W点在现场对产品制造过程中的某些过程进行监督检查。
注:现场见证项目应有监造代表(或用户与监造代表参加)在场对制造单位的试验、检验等过程进行现场监督检查,对符合要求的予以签认.4. 文件见证 Recorder Point R点查阅制造单位提供的有关合同设备原材料、元器件、外购外协件及制造过程中的检验、试验记录等资料.注:由监造单位对符合要求的资料予以签认.五.一般规定1。
设备监造是以国家和行业相关法规、规章、标准及设备供货合同为依据,按照合同确定的设备质量见证项目,在制造过程中监督检查合同设备的生产制造过程是否符合设备供货合同、有关规范、标准,包括专业术语技术规范的要求.2。
报告编号:2009040021-02中国石化洛阳分公司油品质量升级改造第二阶段实施工程260 万吨/年柴油加氢精制装置热高压分离器(V-3402)监造报告编制:审核:批准:合肥通安工程机械设备监理中心合肥通安工程机械设备监理中心产品质量监造报告书产品名PRODUCT NAME2一、概述中国石化洛阳分公司油品质量升级改造第二阶段实施工程260 万吨/年柴油加氢精制装置热高压分离器(V-3402)监造报告中国石油化工股份有限公司洛阳分公司油品质量升级改造第二阶段实施工程260 万吨/年柴油加氢精制装置中的热高压分离器(V-3402)由中国石化集团洛阳石油化工工程公司(LPEC)设计,由兰州兰石炼化设备公司制造。
合肥通安工程机械设备监理中心受业主的委托,担任该设备的驻厂监造工作,并根据设计图纸、技术条件、技术协议、质量检验计划及相关标准编制监造大纲及监造细则指导驻厂监造工程师开展监造工作。
在监造工作期间,监造人员依据图样、技术协议和相关标准规范,采用巡检、现场见证、文件审查等工作方式实施监造工作,做到及时发现、及时处理设备制造质量和进度问题,对产品制造质量的控制达到了预期的效果。
该台热高压分离器监造工作从2009 年7 月开始至2009 年12 月25 日设备发货止,历时共 6 个月。
该项目参与驻厂监造工作有XXX 工程师。
二、设备技术参数及特点本设备为高温、中压、存放易燃、易爆、中度危害介质的二类压力容器。
采用高温下具有较高强度和抗高温氧化腐蚀、良好的可加工性和焊接性、一定的组织稳定性的合金钢12Cr2Mo1R(H)钢板、12Cr2Mo1 锻件作为主体材料,采用焊法兰+八角垫结构保证密封性。
具体主要技术参数见下表:热高压分离器(V-3402)技术参数本设备的监造重点:1.原材料质量控制:热高压分离器的筒体和上、下封头材质为12Cr2Mo1R(H) 钢板,人孔法兰、接管法兰、对应法兰、法兰盖等材质为12Cr2Mo1 锻件,要分别对钢板和锻件材料质证书和复验报告进行审查,检查化学成分、常温力学性能、低温冲击(-30℃)、冷弯、晶粒度、非金属夹杂物等性能参数,控制原材料力学性能和内在质量。
中冶长天节能环保技术有限公司设备监造作业指导书2014年3月16日发布2014年3月16日实施中冶长天节能环保技术有限公司文件见证作业指导书1、目的为贯彻执行设备监造提供控制程序,使监造工作具有可操作性,特制定本指导书。
2、适用范围本公司承担的设备监造。
3、相关文件3.1 《设备监造控制程序》4、定义4.1 文件见证:监造人员对制造企业关于合同产品的主要原材料、元器件投料前及进入下道主要工序前的检验、检查、试验结果等进行核对,并签署书面意见。
5、职责驻厂监造人员负责进行文件见证,文件见证结论不符合规定要求的必须重新进行文件见证。
6、工作流程6.1 驻厂监造人员依据供货合同、技术协议及本设备监造项目表的文件见证内容开展见证工作。
6.2 文件见证步骤。
6.2.1 核对制造厂提供的文件见证资料。
6.2.1.1 要求被见证文件的表格栏目填写齐全、数据清晰。
6.2.1.2 技术指标符合相关标准/设计图样或技术文件的要求。
6.2.1.3 操作、试验、检验、审核人员签章,日期填写完整。
6.2.2 填写见证情况表。
6.2.2.1 项目名称6.2.2.2 制造厂名称。
6.2.2.3 项目编号,由公司统一编制。
6.2.2.5 见证点名称:部套(或零部件)名称、监造内容(见证项目)。
6.2.2.6 设备名称:如汽轮机(包括设备出厂工号/序号)。
6.2.2.7 见证形式:文件见证。
6.2.2.8 见证时间和地点。
6.2.2.9 填写参加见证人员名单。
6.2.2.10 监造依据:要注明依据的编号、名称、条款等。
6.2.2.11 见证情况:主要填写见证情况概要、内容多可续表。
6.2.2.12 见证结论:①符合合同/标准/设计/图样要求。
②依据合同/标准/设计/图样,某项指标超标,制造厂采取措施消缺处理后,方可使用。
③不符合合同/标准/设计/图样。
对见证结论②或③监造人员要填写《监造通知单》通知制造厂并督促处理后,再重新见证,直至符合供货合同要求。
6.2.2.13 见证签字:每项见证后制造厂、监造方、顾客(如参加)代表签署姓名。
6.3 见证资料的收集6.3.1 投料前要完成主要原材料、元器件的文件见证工作。
6.3.2 现场见证前必须完成相应的文件见证。
6.3.3 每项文件见证工作结束后,应及时将见证情况表进行归档。
6.3.4 制造厂不提供见证资料的,驻厂监造人员可以发《监造通知单》。
7、表格《见证情况表》现场见证作业指导书1、目的为贯彻执行设备监造提供控制程序,使监造工作具有可操作性,特制定本作业指导书。
2、适用范围本公司承担的设备监造。
3、相关文件3.1 《设备监造控制程序》4、定义4.1现场见证:监造人员和顾客与制造企业共同对所监造设备的制造、检验/试验、总装等过程进行现场监督检查,并对检验、试验结果等进行核对,并签署书面意见。
5、职责5.1 驻厂监造人员参加现场见证。
现场见证结论不符合规定要求的必须重新见证。
5.2 对于业主要求参加的现场见证项目驻厂监造人员应在见证前7-10天书面通知项目部,项目部以书面形式再及时通知业主方。
6、工作流程6.1 驻厂监造人员接到监造任务后,依据供货合同、技术协议及本设备监造项目表的现场见证内容,熟悉检验、试验大纲及其相关的标准、设计和图样要求。
6.2 现场见证前的准备工作。
6.2.1 现场见证前,该部套的文件见证项目必须全部见证完毕,相应见证资料齐全。
6.2.2 现场见证前,驻厂监造人员应按检验或试验大纲检查制造厂现场见证准备情况(如检验、试验测量器具要完好、准确、在有效检验期内等)。
6.2.3 按照监造合同要求,驻厂监造人员应做好与顾客的联络工作。
6.3 现场见证步骤6.3.1 按照检验或试验大纲内容和要求,进行现场见证。
6.3.2 填写见证情况表。
6.3.2.1 项目名称6.3.2.2 制造厂名称。
6.3.2.3 项目编号,由公司统一编制。
6.3.2.4 见证表编号:6.3.2.5 见证点名称:如高压转子高速动平衡及超速试验(包括部件代号)。
6.3.2.6 设备名称:汽轮机(包括设备出厂工号/序号)。
6.3.2.7 见证形式:现场见证。
6.3.2.8 见证时间和地点。
6.3.2.9 参加见证人员名单:包括制造厂、顾客、监造方。
6.3.2.10 监造依据:标准、编号、名称、条款等。
6.3.2.11 见证情况:主要填写见证内容、情况概要、内容多可续表。
6.3.2.12 见证结论:①符合合同/标准/设计/图样要求。
②依据合同/标准/设计/图样,某项指标超标,制造厂采取措施消缺处理后,方可使用。
③不符合合同/标准/设计/图样。
对见证结论②或③监造人员要填写《监造通知单》通知制造厂并督促处理后,再重新见证,直至符合供货合同要求。
6.3.2.13 见证签字:每项见证后制造厂、监造方、顾客代表签署姓名和日期。
6.4 见证资料的收集6.4.1 现场见证工作结束后,应及时将见证情况表进行归档。
7、表格《见证情况表》监造工作简报编写要求1、目的将产品制造质量及监造工作的情况及时、准确、简练的通报给项目部,使项目部对监造工作情况及产品质量情况有较全面的了解。
2、职责2.1 驻厂监造人员负责整理、编写监造设备的监造工作情况。
3、内容及要求3.1 驻厂监造人员按监造合同要求,提供每台设备监造情况资料。
内容包括:3.1.1项目名称、机组编号、设备名称、产品代号。
3.1.2设备监造情况,包括见证情况;现场见证要有相应的见证情况表(复印件)随简报一并上报。
3.1.3质量问题:反映质量问题的产生原因、处理措施及处理结果(监造人员不提决定性意见)。
3.1.4标准的引用:写明引用标准代号及名称。
对检验(试验)见证项目,应附有相应标准的规定值。
3.1.5通报产品的生产计划及制造进度。
3.2 如发现重大制造质量问题,应及时用传真向公司汇报。
3.3 监造人员编写的简报素材只能报给公司,由公司编核、出版后,统一发送有关单位。
4、其他4.1 文字书写4.1.1 字体要工整,不得潦草;4.1.2 要采用规范的技术术语和国家法定计量单位;4.1.3 文字简明通顺、字迹清楚。
4.2 正确使用标点符号。
4.3 图表绘制要规范。
监造工作总结编写大纲1、目的为确保编制监造工作总结的规范化。
2、适用范围适用于本公司承担的设备监造。
3、职责3.1驻厂监造人员,负责监造工作总结资料的收集、整理、编制;3.2 驻厂监造人员在监造工作结束30天内,负责将监造工作总结资料上交项目部;3.3 项目部在监造工作结束45天内,完成监造工作总结的编核、审查和批准工作;3.4 监造工作结束两个月内,项目部向工程运营部交出监造工作总结。
4、内容、格式4.1 封面:4.1.1名称:XX工程XX设备监造工作总结4.1.2单位:中冶长天节能环保技术有限公司4.1.3时间:XXXX年XX月4.2 整理、编制、审核、批准整理、编制、审核、批准人员应签署姓名和日期。
4.3 监造人员4.3.1 驻厂监造人员4.3.2 技术负责人4.3.3 项目经理4.4 主要内容及要求4.4.1 前言4.4.1.1 监造任务的委托来由;4.4.1.2 监造的组织形式及监造方式;4.4.1.3 对监造的概述及总体评价。
4.4.2 第一部分监造工作总结4.4.2.1 设备概况——设备结构特点及主要技术规范;4.4.2.2 监造工作的依据和标准——标准编号、名称(要写全称);4.4.2.3 监造工作过程概况及制造加工网络示意图;4.4.2.4 监造中发现的设备质量问题及其处理结果;4.4.2.5 监造设备质量的总体评价;4.4.2.6 制造厂对遗留问题的质量承诺;4.4.2.7 对监造设备在安装调试中应注意的事项及建议。
4.4.3 第二部分见证资料汇总(包括文件见证和现场见证)4.4.3.1 见证情况表:内容填写要齐全,相应的见证资料要完整。
4.4.3.2 见证项目不得漏项,见证情况表要按监造项目表内容编号排序。
4.4.3.3 见证情况表要整洁、清楚,要具备复制装订的条件。
4.4.4 第三部分附件4.4.5 编后语5、其他要求5.1 文字书写5.1.1 字体要工整,不得潦草;5.1.2 要采用规范的技术术语和国家法定计量单位;5.1.3 文字简明通顺、字迹清楚。
5.2 正确使用标点符号5.3 图表绘制要规范。
工作现场资料管理办法1、目的为了保证监造服务提供控制程序的有效实施,满足监造合同的要求,特制定本办法。
2、适用范围适用于本公司承担的设备监造派驻各厂的监造人员工作现场。
3、相关文件3.1 《设备监造控制程序》4、职责驻厂监造人员:负责与设备监造工作相关的所有资料汇总、整理、编号、存档、移交等工作。
5、现场资料、文件、记录管理范围5.1 聘用合同:监造人员经公司同意、项目部确认后,由项目部与监造人员签订的监造聘用合同。
其中一份正本由被聘用人员个人保管。
5.2 派驻通知单:由采购经理就监造设备向制造厂发出的《派驻监造人员通知单》,此通知单由驻厂负责人保管一份。
5.3 监造合同资料5.3.1 监造项目实施表:由监造单位、顾客和制造厂共同签订确认的设备监造项目实施表。
5.3.2 供货合同:由采购经理与制造厂签订的被监造设备的合同(含技术协议)。
5.3.3 采购经理提供的与被监造设备制造质量有关的文件、资料。
5.4 公司下发的有关文件、资料。
5.5 往来资料。
包括直接来函/文及有关资料和通过公司转来的顾客函/文等。
5.6 监造工作实施所需的表格/质量记录。
5.6.1 见证情况表(含现场见证和文件见证表格及相应附件)5.6.2 监造通知单:监造通知单主送制造厂,抄送项目部,保留一份复印件存档。
5.7 公司设备监造控制程序要求的各种表格/质量记录。
5.8 监造工作所需要的标准/规程/规范及有关文件资料等。
6、文件、资料的整理和归档管理办法6.1 项目资料标识/编号,关于设备监造的资料都要进行标识/编号,存档立卷时标识是唯一的,项目编号由公司统一编制、发放。
6.2 项目资料的整理、编号、归档。
驻厂监造人员在监造过程中,应及时将资料进行整理、编号、存档。
6.2.1 分卷方法驻厂监造人员公用卷一般分为二卷:“设备监造标准/规程/规范”卷和“上级单位文件资料”卷。
专用项目卷一般分为三卷:“XX项目合同资料”卷:包括5.2条和5.3条内容。
“XX项目文件资料”卷:包括简报素材、5.5条内容和5.4条部分内容。
“XX项目设备总结资料”卷:包括见证情况表、监造通知单等。
如工作需要还可以增加其他卷册。
6.2.2 监造资料存档时都要有编号,每卷首页还要有文件资料目录。
6.3 工作现场使用的标准应是有效版本,对需要留用的作废或过期标准要在封面注明。
7、收文规定7.1 驻厂监造人员收到上级单位文件(含传真)要在“收文清单”上登记,并存放在“上级单位文件资料”卷中。
