地下室筏板钢筋马橙支撑方案(1) 00
- 格式:doc
- 大小:2.69 MB
- 文档页数:6
基础筏板钢筋马椅施工方案
项目背景
此施工方案是为了在基础筏板上安装钢筋马椅以支撑建筑物的
目的。
在施工过程中需要注意安全问题,避免使用损坏或疲劳的材料。
施工流程
1. 筏板的预制和铺设:根据设计的深度和尺寸制作筏板,安装
木方和钢筋以保证板的稳固。
2. 马椅的制作和安装:根据设计图纸制作马椅,在安装时需要
保证位置准确,高度一致,且之间的距离符合设计。
3. 钢筋的安装和连接:安装钢筋时需要保证正确的弯曲和连接,以确保钢筋之间的位置和角度正确,同时要注意钢筋的几何尺寸和
数量。
4. 混凝土的浇注和养护:混凝土浇注时应注意保持一定的流动性,密实性和强度。
养护时保证温度和湿度的稳定以防止龟裂。
安全措施
1. 建立施工现场安全管理制度,负责人应对全面负责安全工作。
2. 聘请具有安全工作资质证书的专业管理人员,监督施工现场的安全工作。
3. 搭建安全防护网,包括防护脚手架,防护平台等设施。
4. 物料运输时采取安全措施,避免物体坠落。
5. 工人需经过安全教育培训,掌握安全操作技能和应急处置方法。
以上是本次施工的基础筏板钢筋马椅施工方案,遵循此方案能够确保施工进度和工程质量,同时也能保障施工人员和周边群众的安全。

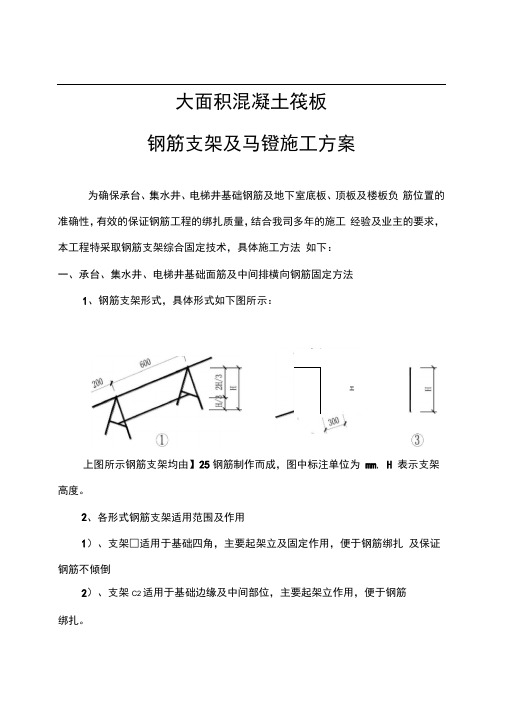

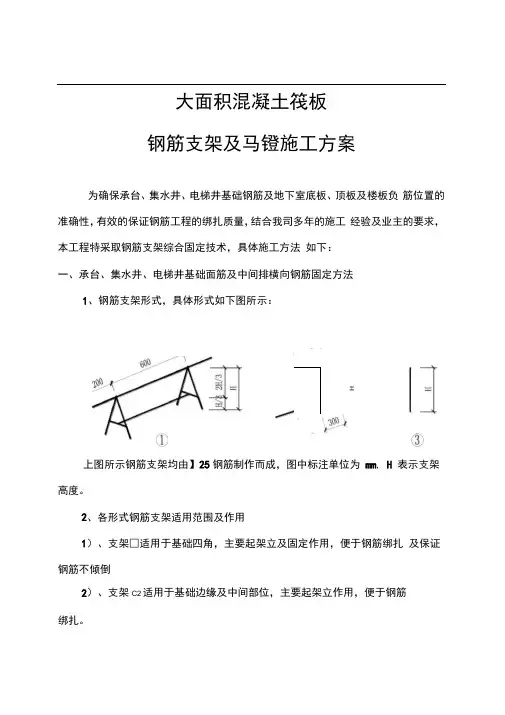

【标准施工方案】大面积混凝土筏板_钢筋支架及马镫施工方案(标准施工方案,可以直接使用,可编辑优秀版资料,欢迎下载)大面积混凝土筏板钢筋支架及马镫施工方案为确保承台、集水井、电梯井基础钢筋及地下室底板、顶板及楼板负筋位置的准确性,有效的保证钢筋工程的绑扎质量,结合我司多年的施工经验及业主的要求,本工程特采取钢筋支架综合固定技术,具体施工方法如下:一、承台、集水井、电梯井基础面筋及中间排横向钢筋固定方法1、钢筋支架形式,具体形式如下图所示:上图所示钢筋支架均由25钢筋制作而成,图中标注单位为mm,H 表示支架高度.2、各形式钢筋支架适用范围及作用1)、支架○,1适用于基础四角,主要起架立及固定作用,便于钢筋绑扎及保证钢筋不倾倒.2)、支架○,2适用于基础边缘及中间部位,主要起架立作用,便于钢筋绑扎。
3)支架错误!适用于钢筋绑扎完毕后加焊于错误!、错误!支架间,加强基础钢筋的整体稳定性,确保钢筋位置准确性。
3、各形式钢筋支架的布设1)、单层钢筋支架平面布置单层钢筋支架平面布置示意图2)、双层或多层钢筋支架布置二层钢筋支架平面布置示意图中间层钢筋支架平面布置示意图(注:当为三层以上时,相邻层错误!、错误!支架交错布置)顶层钢筋支架平面布置示意图多层钢筋支架立面布置示意图(注:当为三层以上时,中间相邻层错误!、错误!支架交错布置)以上图示均为钢筋支架布设示意图,实际施工过程中可根据实际情况适当调整,但各支架间距应控制在1m以内。
二、地下室底板、顶板及楼板负筋固定方法1、钢筋支架形式,具体形式如下图所示:上图所示钢筋支架由16、14钢筋制作而成,16钢筋支架用于地下室底板、顶板负筋,14钢筋支架用于楼板负筋,图中标注单位为mm,H 表示支架高度。
2、钢筋支架的平面布置地下室底板或顶板及楼板负筋支架间距为1m,呈梅花形布置,实际施工过程中可根据实际情况适当调整,但各支架间距应控制在1m以内。
(详见附图)三、钢筋支架制作及使用说明1、制作钢筋支架时,应结合施工图纸综合考虑结构部位、构件尺寸等关键因素,严格控制钢筋支架的制作高度.2、钢筋绑扎过程中,应严格按照图纸及施工方案进行钢筋支架的布设,不同形式及高度的钢筋支架不得混用,确保钢筋位置的准确性。
精心整理
5筏板钢筋的绑扎
钢筋网的绑扎。
双向主筋的钢筋网,须经将全部钢筋交叉点绑牢,绑扎时应注意相邻绑扎点的铁丝扣要成八字形,以避免网片歪斜变形。
基础底板的上层钢筋网片下面应设置马凳,以保证钢筋位置正确。
马凳按以下规则要求进行布设,马凳应与网片钢筋绑扎牢固。
本工程基础均为筏板基础。
为了保证钢筋保护层厚度及钢筋绑扎质量,针对主楼、车库的钢筋设
级Φ22
的10倍。
接头不宜位于构件最大弯矩处。
根据设计图纸检查钢筋的型号、直径、根数、间距是否正确,特别检查支座负弯矩筋的数量。
检查钢筋接头的位置及接头长度是否符合规定。
检查钢筋保护层厚度是否符合要求。
检查钢筋绑扎是否牢固,有无松动现象。
检查钢筋是否清洁。
示意图如图5.4-12所示。
板筋绑扎坚持先弹线,后摆放受力主筋、分布筋,如图5.4-13。
预埋件、电线管、预留孔等及时配合安装。
精心整理
图5.4-13弹线绑扎
图5.4-12杂物清理示意图。
一、方案背景马凳钢筋作为筏板基础中的重要组成部分,主要用于支撑上层钢筋,保证施工质量和施工安全。
为确保马凳钢筋施工的规范性和安全性,特制定本专项方案。
二、方案编制依据1. 《建筑工程施工质量验收统一标准》(GB 50300-2013)2. 《混凝土结构工程施工质量验收统一标准》(GB 50204-2015)3. 《钢筋焊接及验收规范》(JGJ18-2012)4. 《钢筋机械连接技术规程》(JGJ107-2010)5. 工程施工图纸及施工组织设计三、方案内容1. 马凳钢筋材料要求(1)马凳钢筋采用HPB235、HRB335等强度等级的钢筋,直径应根据设计要求确定,一般不小于8mm。
(2)马凳钢筋应表面光滑,无锈蚀、裂纹等缺陷。
2. 马凳钢筋布置要求(1)马凳钢筋应布置在筏板基础受力筋层与分布筋层之间,间距应根据设计要求确定,一般不大于1500mm。
(2)马凳钢筋的支撑范围不应大于1平方米,具体布置应按照专项施工方案执行。
3. 马凳钢筋焊接要求(1)马凳钢筋焊接采用双面焊接,焊接质量应符合相关规范要求。
(2)焊接过程中,应确保焊接处无裂纹、气孔、夹渣等缺陷。
4. 马凳钢筋施工顺序(1)根据施工图纸及专项施工方案,确定马凳钢筋的布置位置。
(2)按照设计要求,将马凳钢筋焊接成所需形状。
(3)将马凳钢筋放置在筏板基础受力筋层与分布筋层之间,确保其稳定。
(4)对马凳钢筋进行检验,确保其符合设计要求。
四、质量控制措施1. 严格材料验收,确保马凳钢筋质量。
2. 施工过程中,加强对马凳钢筋焊接、布置等环节的检查,确保施工质量。
3. 对马凳钢筋施工过程进行全程监控,发现问题及时整改。
4. 施工完成后,对马凳钢筋进行验收,确保其符合设计要求。
五、安全保证措施1. 施工人员应穿戴好个人防护用品,如安全帽、工作服、手套等。
2. 施工现场应设置安全警示标志,确保施工人员安全。
3. 施工过程中,加强对施工现场的巡查,及时发现并消除安全隐患。
大面积混凝土筏板钢筋支架及马镫施工方案为确保承台、集水井、电梯井基础钢筋及地下室底板、顶板及楼板负筋位置的准确性,有效的保证钢筋工程的绑扎质量,结合我司多年的施工经验及业主的要求,本工程特采取钢筋支架综合固定技术,具体施工方法如下:一、承台、集水井、电梯井基础面筋及中间排横向钢筋固定方法1、钢筋支架形式,具体形式如下图所示:上图所示钢筋支架均由】25钢筋制作而成,图中标注单位为mm, H 表示支架高度。
2、各形式钢筋支架适用范围及作用1)、支架□适用于基础四角,主要起架立及固定作用,便于钢筋绑扎及保证钢筋不倾倒2)、支架C2适用于基础边缘及中间部位,主要起架立作用,便于钢筋绑扎。
工13)支架G 适用于钢筋绑扎完毕后加焊于O 1、②支架间,加强基础钢筋 的整体稳定性,确保钢筋位置准确性。
3、各形式钢筋支架的布设 1)、单层钢筋支架平面布置单层钢筋支架平面布置示意图2)、双层或多层钢筋支架布置g oTL -oggO• JT 7Ogru • —110001000100010004 T卜- J E--------------------- t二层钢筋支架平面布置示意图Og B ■!JL —gO JLJLA1000 ・----------- ----JL1000 1000 1000中间层钢筋支架平面布置示意图(注:当为三层以上时,相邻层O 2、㊂支架交错布置)100010001000------ t----------------------- “顶层钢筋支架平面布置示意图••慕础垫层多层钢筋支架立面布置示意图(注:当为三层以上时,中间相邻层O 2、包支架交错布置)以上图示均为钢筋支架布设示意图,实际施工过程中可根据实际情况适当调整,但各支架间距应控制在1m以内二、地下室底板、顶板及楼板负筋固定方法1、钢筋支架形式,具体形式如下图所示:上图所示钢筋支架由丨16、丨14钢筋制作而成,丨16钢筋支架用于地下室底板、顶板负筋,丨14钢筋支架用于楼板负筋,图中标注单位为mm, H 表示支架高度。
基础筏板钢筋马凳施工方案基础筏板是建筑施工中常用的基础形式之一,它通常用于较大型建筑物的基础中。
在筏板的施工过程中,钢筋马凳的安装是至关重要的一步。
本文将详细介绍基础筏板钢筋马凳的施工方案。
一、施工前准备工作1.组织工程技术人员对施工现场进行勘测,确定基础筏板的布置和尺寸。
2.根据设计要求,准备所需的材料和工具,包括钢筋马凳、钢筋、混凝土、模板、水平仪等。
3.清理施工现场,确保施工区域平整和干净。
二、钢筋马凳的制作和安装1.根据设计要求,制作钢筋马凳。
钢筋马凳的制作要求牢固可靠,要使用质量合格的钢筋进行制作,钢筋焊接要牢固,弯曲角度要符合要求。
2.在基础筏板的板面上进行定位,依据设计要求和图纸确定马凳安装的位置和间距。
3.使用水平仪和量具进行测量,确保马凳的水平度和垂直度符合要求。
4.使用专用工具将钢筋马凳与基础筏板焊接连接。
焊接要牢固可靠,确保钢筋马凳能够承受后续混凝土浇筑时的荷载。
三、混凝土浇筑1.在钢筋马凳安装完毕后,根据设计要求搭建好模板。
模板要牢固可靠,确保混凝土浇筑时不会变形或倾斜。
2.进行混凝土的搅拌和运输,确保混凝土的质量符合要求。
3.钢筋马凳周围的混凝土浇筑要均匀,避免出现混凝土浇筑不均匀的情况。
4.混凝土浇筑完毕后,使用振动器进行震实处理,确保混凝土与钢筋马凳之间的粘结性。
5.混凝土硬化后,拆除模板,检查基础筏板表面的质量和平整度。
四、验收和收尾工作1.检查基础筏板的表面质量,确保无明显的缺陷和裂缝。
2.进行基础筏板的质量验收,包括尺寸验收、水平度验收和垂直度验收等。
3.清理施工现场,清除工地上的垃圾和杂物,恢复周围环境的整洁。
总结:基础筏板钢筋马凳的施工方案包括施工前的准备工作、钢筋马凳的制作和安装、混凝土的浇筑以及最后的验收和收尾工作。
在施工过程中,要注重细节,确保每个环节都按照设计要求进行,并严格按照施工规范进行操作,以确保基础筏板的质量和安全性。
地下室钢筋支架及马镫施工方案一、工程概况本工程为_____地下室建设项目,地下室建筑面积为_____平方米,结构形式为_____。
地下室施工中,钢筋工程是重要的组成部分,为确保钢筋的位置准确和施工安全,需要合理设置钢筋支架及马镫。
二、编制依据1、本工程的施工图纸及相关设计文件。
2、《混凝土结构工程施工质量验收规范》(GB 50204-2015)。
3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)。
4、国家及地方现行的有关施工及验收规范、规程、标准。
三、施工准备1、技术准备(1)熟悉施工图纸,明确钢筋支架及马镫的设置位置、规格型号等要求。
(2)对施工人员进行技术交底,使其了解施工工艺和质量标准。
2、材料准备(1)根据施工图纸计算所需的钢筋、钢管、角钢等材料的数量,并进行采购。
(2)材料进场后,应进行检验,确保其质量符合要求。
3、施工机具准备(1)准备好电焊机、切割机、扳手等施工机具。
(2)对施工机具进行检查和调试,确保其性能良好。
四、钢筋支架及马镫的类型及选用1、钢筋支架类型(1)角钢支架:适用于较大跨度的钢筋网片支撑。
(2)钢管支架:通用性较强,可根据需要调整高度。
2、马镫类型(1)几字形马镫:制作简单,使用方便。
(2)通长马镫:稳定性好,承载能力强。
3、选用原则根据地下室结构的特点、钢筋的规格和间距、施工荷载等因素,综合选用合适的钢筋支架及马镫类型。
五、钢筋支架及马镫的布置1、钢筋支架的布置(1)在地下室底板、顶板的双层钢筋网片中,每隔一定距离设置一排钢筋支架。
(2)支架的间距应根据钢筋的重量、跨度等因素确定,一般不大于 15 米。
2、马镫的布置(1)在楼板的双层钢筋网片中,每隔一定距离设置一个马镫。
(2)马镫的间距一般为 1 米左右,梅花形布置。
六、钢筋支架及马镫的制作与安装1、钢筋支架的制作(1)角钢支架:将角钢按照设计要求进行切割、焊接,形成支架。
(2)钢管支架:将钢管切割成合适的长度,用扣件连接成支架。
天鹅丽都37-39#楼、1#综合楼项目(底板钢筋支架及顶板马镫)专项方案中科建工集团有限公司2018年4月10日目录第一章工程概况 (2)第二章编制依据 (2)第三章底板钢筋支架施工方案 (2)第一节底板钢筋支架方案 (2)第二节钢筋支架工艺技术 (3)第四章顶板钢筋马镫施工方案 (4)第一节顶板钢筋马镫方案 (4)第二节顶板钢筋马镫工艺技术 (5)第五章钢筋支架及马镫质量控制措施 (5)第六章成品保护措施 (6)第一章工程概况天鹅丽都二期项目位于江苏省盐城市阜宁县白天鹅公园南侧地块,北至长春路东至上海路。
本工程包含37#、38#及39#住宅楼及1#综合楼,总建筑面积65471.88平方米,其中37#、38#及39#住宅楼建筑面积59990.31平方米,1#综合楼建筑面积5481.57平方米。
建筑主要使用功能为住宅。
每栋住宅楼长度约48米,宽度约16.5米,主要屋面高度98.750米。
地下一层,地上三十三层,地下室层高为4.250米,一层层高6.00米,二层以上标准层层高为2.9米。
1#综合楼为地上3层,一层层高5.4m,二层及三层层高3.6m。
结构形式:37#、38#及39#楼为框架剪力墙结构,1#综合楼为框架结构。
结构设计使用年限50年。
本工程建筑设计标高±0.00绝对标高2.60米。
主楼基础部分1500mm厚筏板面筋最大配筋为25@125双向布置;车库部分(商业位置)400mm筏板面筋为16@125双向布置;为保证钢筋安装质量及安全必须设置支架。
主楼及商业一层板板厚250mm及180mm,面筋为双层双向10@150拉通,为了保证钢筋安装质量需设置钢筋马镫。
第二章编制依据1、37-39#楼、1#综合楼项目施工图纸;2、《混凝土结构工程施工图平面整体表示方法制图规则和构造详(16G101-1,16G101-3);3、《混凝土结构工程施工质量验收规范》(GB50204-2015);4、《钢筋焊接及验收规范》(JGJ18-2012);5、《钢筋机械连接通用技术规程》(JGJ107-2016);6、《建筑工程施工质量验收统一标准》(GB50300-2013)第三章底板钢筋支架施工方案第一节底板钢筋支架方案一、钢筋支架的安装高层大筏板基础上下层钢筋之间,下层双向钢筋安装完毕并设置好垫块,检查符合要求后,再在下层钢筋上焊接钢筋支架,钢筋支架需等间距设置,确保支架焊接牢固,满足上层钢筋承载力要求,然后再进行上层钢筋及柱墙插筋的安装。
筏板马凳筋施工方案一、项目概述:为了满足建筑工地上临时用工作马凳的需要,本施工方案提供了一种简单、方便、经济、稳定的筏板马凳筋施工方案。
二、材料准备:1. 建筑用筏板:采用厚度为15mm,规格为1500mm×600mm的筏板。
根据需要,按照标准尺寸切割。
2. 钢筋:直径为8mm的钢筋,根据设计要求进行切割。
3. 螺栓:螺栓长度为120mm,螺母和螺栓直径为8mm。
三、施工步骤:1.制作筏板底板:根据需要的马凳筋长度,将筏板切割成标准尺寸。
2.找准筋位:根据设计图纸要求找准筋位,使用笔在筏板上标记出筋孔位置。
3. 钻孔:使用电钻和8mm直径钻头,在筏板上钻孔。
每个筋孔间距为150mm。
4. 合理布置钢筋:根据设计要求,将长度为250mm的8mm钢筋插入筏板的筋孔中。
每个马凳筋需要插入三根钢筋。
5.固定钢筋:使用螺栓、螺母紧固钢筋,确保钢筋的稳固性。
6.修整钢筋:使用角磨机修整钢筋,在底板平齐的基础上,确保钢筋的长度和精准度。
7.浇筑混凝土:将准备好的混凝土倒入筏板内,确保混凝土充满筏板中的空隙。
8.整理表面:使用平坦工具整理马凳筋表面,清除多余的混凝土和杂质。
9.养护:根据混凝土的养护要求进行养护,保持筏板马凳筋的稳定性。
四、施工安全注意事项:1.钢筋操作时要戴上手套、护目镜等个人防护用品,以免伤害手部和眼睛。
2.钻孔时要注意周围的人员,确保安全距离。
3.在施工过程中,要随时检查钢筋的稳定性,确保筏板马凳筋的安全性和稳定性。
五、质量控制:1.筏板底板的尺寸应符合设计要求,并且表面平整。
2.钢筋的长度和直径应符合设计要求,位置准确。
3.混凝土浇注应完全充满筏板内的空隙,表面平整。
六、项目总结:筏板马凳筋施工方案采用简单的工艺,使用常规的材料,施工过程简单方便,经济实用。
施工后的筏板马凳筋具有稳定性好、使用寿命长的特点,能够满足建筑工地上临时用工作马凳的需要。
在施工过程中,要严格按照施工步骤进行操作,确保施工质量和施工安全。
平顶山恒大名都首期二标段7#8#11#12#
楼
(筏板马凳支撑)
专
项
施
工
方
案
编制:
审核:
审批:
二零一四年三月
目录
一、总说明 (3)
二、工程概况............................. 错误!未定义书签。
三、筏板支撑马凳安装..................... 错误!未定义书签。
四、施工工艺............................. 错误!未定义书签。
五、示意图............................... 错误!未定义书签。
一、总说明
1、编制说明
(1)本工程为平顶山市恒大名都首期二标,建设单位为平顶山恒荣置业有限公司。
本工程位于平顶山市湛河区姚电大道与稻香路交叉口向南路东。
我公司在研究了“平顶山市恒大名都首期二标”的招标文件,遵照《中华人民共和国招标投标法》等有关规定,经研究有关文件和考察了工程现场的情况下,编制本施工方案件。
施工中如有变化将作调整后报监理工程师。
(2)本施工方案是根据设计图纸、招标文件,并结合现场实际情况编制的,主要有各分部分项主要施工方案,为确保工程质量、编制了专项筏板钢筋支撑方案,
2、编制依据
1)施工招标文件
2)业主提供的初步设计文件、设计图纸、结合施工规范,现场观察情况。
二、工程概况:
1.工程名称:平顶山恒大名都首期二标段:
2.标段内容:首期二标段;7#8#11#12#楼:
3.工程地点:平顶山市湛河区姚电大道与稻香路交叉口向南路东;
4.工程性质:高层单元式住宅;
5.工程规模:首期二标段7#楼33层,建筑面积24802.86平方米。
8#楼33层,建筑面积25363.98平方米。
11#楼33层,建筑面积36598.78平方米。
12#楼33层,建筑面积24361.06平方米。
6.结构形式:剪力墙结构;
三、筏板支撑马凳安装
1、工艺流程:弹钢筋位置线→铺设底层钢筋→放垫块→敷设专业管线→安放马凳支架→标识上层钢筋网间距→铺设上层定位钢筋→铺设上层钢筋→接头连接→二次放线确定插筋位置•→暗柱、墙插筋→申报隐检→隐检签证→转入下道工序。
2、地下室基础筏板马凳筋、水平定位筋、斜撑稳定杆采用螺纹三级钢22钢筋制作,马凳支设纵横向间距均为1500mm;纵向设立水平定位筋,每间隔1500mm铺设一根,确保马凳筋支设后间距准确、上层筋定位牢固(详见后附图)。
3、顶板马凳采用螺纹三级钢10钢筋制作,马凳支设纵横向间距为1000mm,距梁边或墙边200mm处开始布置第一道马凳筋(详见后附图)。
4、定位钢筋接头,应在马凳支架筋支座上,•每个支点用焊机点焊固定。
四、施工工艺
(一)图纸情况
1、主楼筏板厚度1500mm,配筋为Φ22@160(三级钢)双层双向,混凝土强度等级C35。
2、顶板板厚180 mm时,配筋为Φ10@170(三级钢)双层双向。
3、其它个别部位板厚大于等于150mm。
相应制作安装。
(二)马凳筋制作与绑扎
1、筏板马凳筋制作与绑扎
(1)主楼筏板厚度为1500MM,为保证钢筋绑扎后钢筋位置正确,底板钢筋绑扎后,及时垫水泥垫块。
设放马凳筋,焊接定位筋。
(2)本工程中,筏板基础配筋为22@160双层双向,筏板边缘侧面封边构造采用图集11G101-3中84页U型筋构造封边,U型筋及构造分布筋均为22@150,筏板主筋保护层厚度:底40㎜,顶22㎜。
筏板中间设22钢筋马凳支撑上部钢筋网片,马凳筋高度1320mm,上部平直段200mm,每边支腿长度250mm,在每排马凳筋上部沿筏板长度方向设置一根通长22定位钢筋以支撑整个上层钢筋的下层钢筋(如下图所示)。
五、示意图如下:
马凳筋可与斜撑杆焊接,但马凳筋与斜撑杆不可焊接在筏板主筋上。
地下室顶板马凳制作(采用10钢筋)。
