十月份施工月报
- 格式:docx
- 大小:52.23 KB
- 文档页数:13
EPC工程施工月报(2021年10月份)一、工程概况本月施工的EPC项目为我公司承建的某新型城镇化安置区建设项目,项目位于我国中部地区,规划总用地面积101754.87平方米(合152.6亩),建设总建筑面积249218.32平方米,主要包括住宅、公共服务设施用房、幼儿园、停车位、充电桩等配套设施。
工程分为两期施工,本期为一期工程,包括菜场(商业)及5#楼、7#楼、8#楼、9#楼和所有地下室工程。
二、施工进展1. 菜场(商业)工程施工:本月菜场(商业)工程施工正式启动,已完成售楼部部分的超高超跨高支模结构施工及样板间的装修。
目前,主体结构工程施工进度为75%,装修工程进度为50%。
预计12月30日前完成一期菜场(商业)工程施工。
2. 楼栋工程施工:5#楼、7#楼、8#楼、9#楼主体结构工程已完成80%,预计下个月完成全部主体结构施工。
3. 地下室工程施工:所有地下室工程施工进度达到70%,计划下个月完成地下室主体结构施工。
4. 配套设施施工:本月开始进行项目区给排水、强电、弱电、天然气、消防、热力等配套工程施工,目前施工进度为60%。
三、工程质量与安全管理1. 质量控制:本月加强对施工现场的质量管理,严格执行工程质量标准,对施工过程中的质量问题及时进行整改,确保工程质量。
2. 安全管理:加强施工现场的安全培训,提高员工安全意识,严格执行安全操作规程,本月施工现场实现零事故目标。
四、项目协调与沟通1. 加强与业主、设计、监理等相关部门的沟通协调,确保项目顺利推进。
2. 针对施工过程中出现的问题,及时与相关部门沟通,制定解决方案,确保工程进度不受影响。
3. 组织定期项目进度会议,协调各施工单位,确保工程进度和质量。
五、下月工作计划1. 完成一期菜场(商业)工程施工,确保按时交付。
2. 加快楼栋主体结构工程施工,确保年底前完成全部主体结构施工。
3. 完成地下室主体结构施工,确保项目整体进度不受影响。
4. 加快配套设施工程施工,确保项目配套设施完善。
标题:十月份工程施工进展报告尊敬的领导、同事们:随着十月的到来,工程施工进入了关键时期。
在这个月里,我们将继续按照项目计划,稳步推进各项工程,确保工程质量和进度。
以下是十月份工程施工的详细计划和安排。
一、工程进度1. 土建工程:预计在本月完成主体结构的施工,开始进行二次结构施工。
同时,将加大对模板、钢筋等构件的检查力度,确保工程质量。
2. 安装工程:在本月将完成给排水、电气、暖通等管道和设备的安装,并开始进行调试工作。
3. 装饰工程:预计在本月完成外墙装修,开始进行室内装修。
重点关注装修材料的质量,确保装修效果。
二、质量管理1. 加强施工现场的管理,严格执行工程质量标准,确保工程质量符合设计要求。
2. 对施工现场进行定期检查,对发现的问题及时整改,防止质量问题扩大。
3. 加强与合作单位的沟通,确保各专业工程之间的协调和配合。
三、安全管理1. 加强施工现场的安全培训,提高员工的安全意识,杜绝安全事故的发生。
2. 定期对施工现场进行安全检查,对发现的安全隐患及时整改。
3. 加强施工现场的消防安全管理,确保消防设施设备完好,预防火灾事故的发生。
四、文明施工1. 加强施工现场的环境保护,严格执行环保法规,减少施工对环境的影响。
2. 加强施工现场的卫生管理,定期清理施工现场,保持环境整洁。
3. 加强施工现场的噪音控制,严格执行噪音防治措施,减少对周边居民的影响。
五、工程计划1. 完成主体结构施工,开始进行二次结构施工。
2. 完成给排水、电气、暖通等管道和设备的安装,并开始进行调试工作。
3. 完成外墙装修,开始进行室内装修。
4. 加强施工现场的管理,确保工程质量符合设计要求。
5. 加强施工现场的安全管理,预防安全事故的发生。
6. 加强施工现场的文明施工,保护环境,减少对周边居民的影响。
总之,我们将在十月份加强施工现场的管理,确保工程质量和进度。
我们相信,在全体员工的共同努力下,我们一定能够顺利完成各项工程任务。
施工情况汇报一、十月份工程进展情况:1.一层地下室土方开挖19号完成,比计划进度滞后4天。
2.修边清底、桩头破除和基础砖胎模施工在计划工期内。
3.二层地下室支撑梁施工在计划工期内完成。
4.三区地下室底板混凝土结构工程比计划进度滞后8天。
二、滞后主要原因1.对桩身不完整的三类桩进行接桩和注浆处理。
2.桩身砼代表试块抗压强度不合格,现场抽芯检测。
三、十一月份施工计划安排:详11月进度计划横道图四、问题的整改落实情况:1.在创卫检查工作中,我项目部积极响应,投入人力、物力对施工区、生活区进行深入彻底的整改,并对区域周边环境进行保护。
2.加强了现场安全生产措施,对深基坑进行全封闭防护。
3.项目部要求施工科测量员对基坑进行自测,并将自测成果报项目监理部。
4.水电班组和部分材料已进场。
5.基坑防护应急预案已编制。
五、施工质量管理:为保证工程质量,项目部把责任层层落实,具体到人,每个施工班组在施工过程中,项目部都安排有专人进行跟踪监督管理,发现问题及时纠正处理,每道工序施工完毕,由班组自检后报技术科进行质量检查验收,一定要把质量事故风险降到最低。
六、安全生产、文明施工为保证又快又好的施工,项目部加强了安全第一,预防为主方针的学习,组织全体施工人员学习各工种安全文明生产的规章制度,提高全员安全文明施工的意识。
做好工程项目的安全文明建设工作,完善施工现场的安全文明设施,搞好现场安全文明管理工作,努力实现本工程安全生产无伤亡、文明施工达标的目标。
1、安全目标:(1)杜绝伤亡事故发生。
(2)杜绝重大火灾、交通、机械事故;2、安全生产管理制度(1)施工单位安全生产责任制度、安全生产责任体系必须上墙.(2)施工单位管理人员均应负一定的安全责任,本着“谁施工,谁负责”安全生产同步的原则,对工程进行全面的管理.(3)施工单位将责任落实到人,细到班组。
3、安全教育制度:(1)建立安全教育制度,做好现场施工人员进场安全教育工作。
十月份中化岩土研发中心工程施工情况汇报
1、主要形象进度:
1)、外装修已基本完成
2)、内装完成90%;
3)、完成广场砖铺设1500平米;
4)、室外栏杆完成50%;
5)、电气完成95%;
6)、消防、给排水、暖通工程进入系统调试;
2、质量控制情况:
1)、加强日常巡查,
2)、对重点部位进行巡查部少于两次,进行严格的质量控制,
3)、上月未发生任何质量问题,
4)、对不合格的工程项目采取了整改措施;
3、安全生产控制情况:
1)、坚持安全第一、预防为主,坚持管生产必管安全的原则,做到警钟长鸣,常抓不懈始终把安全生产放在第一位;
2)、对重点部位加强布控,反复强调高空作业必须系好安全带,吊篮施工必须按照安全技术规范执行;
3)、加强临边洞口的防护;
4)、做好防火工作的宣传,例如消防通道的畅通等,避免火灾事故的发生;
5)、注重文明施工的管理,及时将现场的垃圾清除场外。
工程施工日志月总结(2021年10月份)一、工程概况本月,我部负责的XX工程项目进入了施工高峰期。
根据项目施工计划,我们全面展开了主体结构、建筑给排水、电气安装、装饰装修等各项工作。
本月施工重点集中在主体结构的施工,以及相关配套设施的安装。
二、工程进度1. 主体结构施工:本月完成主体结构施工共计约20层,其中包括混凝土浇筑、钢筋绑扎、模板拆除等工作。
目前,主体结构施工已进入收尾阶段。
2. 建筑给排水施工:本月完成建筑给排水管道安装约5000米,主要包括室内给水、排水、中水管道及室外给水、排水管道。
给排水施工进度与主体结构施工相匹配,确保了后续施工的顺利进行。
3. 电气安装施工:本月完成电气线路铺设约3000米,主要包括室内外电源线、弱电线缆、照明线路等。
电气施工按照设计要求及施工规范进行,确保了用电安全。
4. 装饰装修施工:本月完成室内外装饰装修面积约10000平方米,主要包括墙面抹灰、地面铺设、门窗安装等。
装饰装修施工按照设计方案及施工工艺进行,确保了装修质量。
三、工程质量与安全1. 质量控制:本月我们严格执行质量管理制度,加强过程质量控制,对施工过程中的每一个环节进行严格把关。
对于发现的问题,及时整改,确保工程质量符合国家标准。
2. 安全生产:本月我们加强施工现场安全管理,严格执行安全生产规章制度。
对施工现场进行定期的安全巡查,对发现的安全隐患及时整改。
同时,加强员工的安全教育,提高员工的安全意识。
四、工程协调与沟通1. 内部协调:本月我们加强内部协调,确保各部门之间的沟通畅通。
定期召开项目推进会议,对项目进度、质量、安全等方面进行总结和部署。
2. 外部协调:本月我们积极与设计单位、监理单位、甲方等相关单位进行沟通,及时解决施工过程中出现的问题。
同时,加强与政府部门、社区、供应商等的沟通,为工程施工创造良好的外部环境。
五、本月工作亮点与不足1. 亮点:本月施工现场管理有序,工程进度、质量、安全等方面均取得了显著成果。

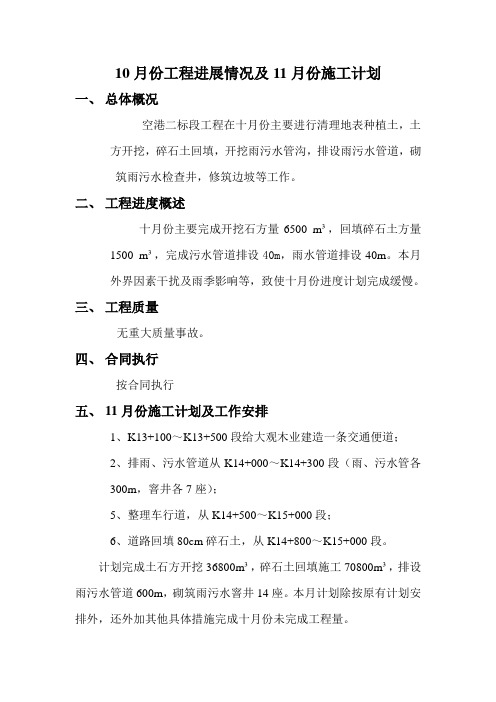

10月份工程进展情况及11月份施工计划一、总体概况空港二标段工程在十月份主要进行清理地表种植土,土方开挖,碎石土回填,开挖雨污水管沟,排设雨污水管道,砌筑雨污水检查井,修筑边坡等工作。
二、工程进度概述十月份主要完成开挖石方量6500 m³,回填碎石土方量1500 m³,完成污水管道排设40m,雨水管道排设40m。
本月外界因素干扰及雨季影响等,致使十月份进度计划完成缓慢。
三、工程质量无重大质量事故。
四、合同执行按合同执行五、11月份施工计划及工作安排1、K13+100~K13+500段给大观木业建造一条交通便道;2、排雨、污水管道从K14+000~K14+300段(雨、污水管各300m,窨井各7座);5、整理车行道,从K14+500~K15+000段;6、道路回填80cm碎石土,从K14+800~K15+000段。
计划完成土石方开挖36800m³,碎石土回填施工70800m³,排设雨污水管道600m,砌筑雨污水窨井14座。
本月计划除按原有计划安排外,还外加其他具体措施完成十月份未完成工程量。
六、施工环境及需业主解决的问题1、红沙坡村有村民堵路不让施工。
2、我施工范围内一条油管未能及时迁走影响我队路基施工。
3、各管线进场施工相互影响相互干扰影响我队施工。
4、K12+600光缆没能及时迁移影响我队施工。
七、附表1、工程投资完成情况统计表。
2、工程形象进度统计表。
3、下月施工计划安排表。
4、变更工程一览表。
5、在场机械一览表。
6、主要材料进场数量表。
7、本月劳力配制表。
8、承包人自检试验汇报表。
9、本月晴雨表。
10、施工进度照片。
10月工作总结施工员
在过去的10月里,作为一名施工员,我经历了很多挑战和收获,也积累了不少经验和教训。
在这个月里,我参与了多个项目的施工工作,从中学到了许多宝贵的经验,也遇到了一些问题和困难,但我始终坚持着,不断努力,最终取得了一些成绩。
首先,我要总结一下我在10月份的工作成果。
在这个月里,我参与了两个大型项目的施工工作,分别是一座商业综合体的建设和一处公共设施的改造工程。
在这两个项目中,我负责协调施工进度,监督工程质量,处理现场问题等工作。
通过我和团队的努力,两个项目都按时完成了施工任务,并且得到了客户和领导的一致好评。
其次,我要总结一下我在10月份遇到的困难和问题。
在施工过程中,我们遇到了一些不可预料的困难,比如天气突变、材料供应不足、工人配合不力等。
这些问题给我们的工作带来了很大的困扰,但我们都积极应对,及时解决了这些问题,确保了工程的顺利进行。
最后,我要总结一下我在10月份的收获和感悟。
在这个月里,我深刻体会到了团队合作的重要性,只有大家齐心协力,才能顺利完成工程任务。
同时,我也意识到了自己在管理和沟通方面的不足,需要不断学习和提升自己的能力。
总的来说,10月份对我来说是一个充实而有挑战的月份。
在接下来的工作中,我会继续努力,不断提高自己的能力,为公司的发展贡献自己的力量。
希望在未来的工作中,我能够取得更好的成绩,为公司的发展做出更大的贡献。
工程施工月报(2021年10月)一、工程概况本月施工项目为某城市轨道交通某站主体结构工程,工程位于城市核心区域,总建筑面积约为15000平方米。
工程主要包括站厅、站台、换乘通道等部位的主体结构施工。
工程自开工以来,严格按照业主要求,确保工程质量、安全、进度全面受控。
二、工程进度1. 站厅主体结构:本月完成站厅主体结构混凝土浇筑,正在进行模板拆除及清理工作。
预计下月完成站厅主体结构施工。
2. 站台主体结构:本月完成站台主体结构混凝土浇筑,正在进行模板拆除及清理工作。
预计下月完成站台主体结构施工。
3. 换乘通道主体结构:本月完成换乘通道主体结构混凝土浇筑,正在进行模板拆除及清理工作。
预计下月完成换乘通道主体结构施工。
4. 附属结构:本月完成部分附属结构施工,包括排水、通风、消防等设施。
预计下月完成全部附属结构施工。
三、工程质量1. 原材料质量:严格把控原材料采购质量,对入场原材料进行批次检测,确保原材料合格。
2. 施工过程质量:加强现场施工过程控制,严格执行施工方案,对施工过程中的质量问题及时整改。
3. 验收质量:按照验收标准,对已完成部位进行验收,确保工程质量符合设计及规范要求。
四、安全生产1. 安全生产责任制:明确各级管理人员及施工人员的安全生产责任,确保安全生产措施落实到位。
2. 安全教育培训:加强安全教育培训,提高施工人员的安全意识,本月组织安全培训2次,培训人数达到100人次。
3. 施工现场安全管理:加强施工现场安全管理,严格执行安全操作规程,本月发现并及时整改安全隐患30余处。
4. 应急预案:完善应急预案,开展应急演练,提高应对突发事件的能力。
本月组织应急演练1次,参演人员达到100人。
五、工程协调1. 与业主沟通:定期与业主进行沟通,及时了解业主需求,协调解决工程中的问题。
2. 与其他单位协调:加强与设计、监理、施工等单位的合作,确保工程顺利进行。
3. 人员调整:根据工程进度,合理调整施工人员,确保施工力量充足。
工程施工量月报(2021年10月份)一、工程概况本项目位于XX市XX区,占地面积约为XX平方米,总建筑面积约为XX平方米。
工程包括XX栋住宅楼、XX栋商业楼、地下停车场及配套设施。
工程总投资约为XX 亿元,预计202X年竣工。
本报告主要针对2021年10月份的工程施工情况进行了总结和分析,主要包括土建工程、安装工程、装饰工程、园林绿化工程等方面的施工量。
二、工程施工量统计1.土建工程:(1)本月完成基础混凝土浇筑XX立方米,累计完成XX立方米;(2)本月完成主体结构混凝土浇筑XX立方米,累计完成XX立方米;(3)本月完成砖砌体XX立方米,累计完成XX立方米;(4)本月完成钢筋制作安装XX吨,累计完成XX吨。
2.安装工程:(1)本月完成给排水管道安装XX米,累计完成XX米;(2)本月完成供电线路安装XX米,累计完成XX米;(3)本月完成消防管道安装XX米,累计完成XX米;(4)本月完成通风与空调管道安装XX米,累计完成XX米。
3.装饰工程:(1)本月完成室内墙面抹灰XX平方米,累计完成XX平方米;(2)本月完成室内地面铺设XX平方米,累计完成XX平方米;(3)本月完成外墙涂料XX平方米,累计完成XX平方米;(4)本月完成室内装修XX平方米,累计完成XX平方米。
4.园林绿化工程:(1)本月完成绿化土填埋XX立方米,累计完成XX立方米;(2)本月完成绿化植物种植XX株,累计完成XX株;(3)本月完成景观小品施工XX个,累计完成XX个;(4)本月完成园林景观照明安装XX套,累计完成XX套。
三、工程进度及存在问题1.工程进度:根据目前施工情况,土建工程预计2021年11月底完成主体结构施工;安装工程预计2022年1月底完成全部管道安装;装饰工程预计2022年3月底完成室内装修;园林绿化工程预计2022年4月底完成。
2.存在问题:(1)部分施工材料供应不稳定,影响施工进度;(2)施工现场安全管理还需加强,确保工程质量和人员安全;(3)雨季施工给工程带来一定影响,需要合理安排施工计划。
施工月报表10月11、本月工作在本月的施工工作中,我们单位共完成了XX项任务,其中涉及到的建筑施工内容有:•项目一:在本月初完成了项目一的地基填方工作,按计划完成了土方工程,准备开展下一步的混凝土浇筑工作;•项目二:本月在项目二的钢筋加工及安装方面,进行了大量的工作,并按计划完成了30%的钢筋工程;•项目三:在本月中旬,我们顺利完成了项目三的建筑物墙体砌筑与防水工作,并准备进入下一步的室内装修工作阶段;•项目四:本月的雨季给项目四的进度安排带来了些许影响,但我们及时调整了进度安排,顺利完成了地下室的排水工程,保证了其他工作的顺利开展;2、存在的问题及解决方案在本月的施工工作中,我们始终高度关注着各项工作的进展情况和存在的问题,并采取强有力措施,及时解决问题,主要问题如下:•问题一:在项目二的钢筋方面,由于钢筋数量大且加工难度较大,加工流程中出现了部分钢筋损坏、弯曲等情况;•解决方案:我们采取了加强钢筋标识明确加工流程、加强质量控制、对施工人员进行技能培训等措施,保证了后续工作的顺利开展;•问题二:在项目三的防水工程中,由于材料配比不匹配、施工操作不当等问题,部分区域的防水效果不理想;•解决方案:我们采用更严格的材料检验规范、及时与材料供应商反馈问题并实现了及时更换材料、加强工人技能培训与监督等措施,及时解决了存在的问题;3、下月计划针对本月的工作情况以及存在的问题,为了确保下月工作的顺利开展,我们制定了以下下月计划:•在项目一的混凝土施工中,进一步完善现场管理、加强材料现场检验等方面,确保施工质量;•在项目二的钢筋施工中,进一步强化对加工流程的质量控制,确保施工质量;•在项目三的室内装修工程中,加强与装修公司协作、提高材料使用的效率、进一步完善工程管理等方面,确保工期安排;•在项目四的桩基工程中,采用更加科学的施工技术,缩短工期,并确保质量。
综上,我们将在下个月的工作中,继续切实按照施工安排,加强现场管理,严格把控施工质量,保证施工任务的圆满完成。
文件编号:
合同编号:LXCTLXTYSG2016-1#
总 8 期第 7 期
兰西铁苑棚户区改造项目A区地下车库工程
施工月报
2016 年第七期
(时间段:2016年9月26日- 10月26日)
(附形象图片)
业主单位名称:兰州市西固区城市发展投资有限公司
设计单位名称:兰州有色冶金设计研究院有限公司
地勘单位名称:甘肃土木工程科学研究院
监理单位名称:甘肃工程建设监理公司
施工单位项目经理部名称:甘肃建投土木工程建设有限公司
兰西铁苑棚户区改造项目A区
地下车库工程项目部
施工单位月度报表总体要求:
所有项目实行月进度报表制度,每月20日为报表的基准日,报表内容包括:
1、工程概况:要在报表中重点描述工程建设的内容和范围以及当期工程进度的大事件,提供当月完成形象工程进度内容数量的一览表。
2、施工基本情况:说明主体工程与各分项工程的进度情况,及影响进度的原因分析和整改措施的落实。
3、质量控制:对当期工程质量控制情况进行综合分析,对施工过程出现的质量问题提出整改的措施和方案,对下月提高工程质量的提高提出控制措施和办法。
4、材料的进场及检测:真实反映进场材料的数量、规格、型号及质量检测结果,对不合格材料的提出处理意见和措施。
5、投资控制:真实反映已完成并经监理工程师审核合格的实体工程的工程量及造价。
6、合同管理:真实的反映进场的施工单位管理技术人员及进场机械是否与招投标文件描述一致,是否满足施工现场的需要,并提出相应的改进措施和办法。
合同内已完成的合格的工程量按月计量支付。
合同以外建设单位通过设计单位增加的设计变更,按相关规定程序办结相关签证手续,完成并达到合格工程的由监理工程师签认,纳入当期合同外结算。
7、安全、环保情况:真实反映当期安全生产及环境保护的情况,对发现和存在的问题提出改进的措施办法和方案。
8、下月进度计划和阶段性控制重点、节点(对人员、机械、材料、资金等主要生产要素及保障措施进行详细描述并列表说明)。
9、需协调解决的问题和建议。
10、报表资料须附工程影像资料及照片。
11、报表的编制:所有上报的报表在封面上要注明“第期/总期”及发包人单位和项目负责人名称、设计单位和项目负责人名称、地勘单位和项目负责人名称、监理单位和总监理工程师名称、施工单位和项目负责人名称。
各单位(除设计和地勘单位外)要加盖项目部公章,项目负责人须署亲笔签名。
报表内容须项目负责人、技术负责人、安全生产负责人、分项工程负责人、造价人员、编制人员和专业监理工程师逐页签名。
一、工程概况
1、本期大事简述
由于本阶段施工赶上秋后雨季,受雨季天气影响,地下土方工程开挖施工难度较大,有效工作天数受到限制,各项工作无法正常完成。
为克服雨季天气影响,在今后施工过程中,加大雨季防护措施,尽最大力量完成本月的工作计划。
2、手续办理及进展情况
施工手续全部办理完毕
3、工程数量一览表
项目简况及主要工程数量表
二、安全文明施工基本情况
1、施工情况
在现场施工单位分项工程的工程进度情况:
a、2016.9.17-9.19完成了A区地下车库第Ⅰ段区域的顶板砼浇筑;
b、2016.10.1-10.5完成了A区地下车库第Ⅰ和Ⅱ段区域的外墙防水;
c、2016.9.10-2016.10.10完成了A区地下车库第Ⅳ区域的大部分独立基
础土方的开挖和第Ⅴ段区域后浇带以北的少部分独立基础的土方开挖;
d、2016.10.4完成了第Ⅴ段区域后浇带以南的顶板砼浇筑;
e、2016.10.10完成了A区地下车库第Ⅲ段区域的底板砼的浇筑;
f、2016.10.5开始进行第Ⅱ段区域的外墙土方回填;
1)目前正在施工的危险性较大的分部分项工程
模板工程
2)危险性较大的分部分项工程是否按经审批的专项方案执行及执行情况,安全控制措施落实情况。
模板工程施工方案已审批,严格按照审批后的方案施工,各项措施落实到位。
本月安全文明及其他专项方案审批一览表
(1)安全检查、安全例会开展情况
①每周一上午对施工现场进行安全大检查,下午进行安全例会总结。
②对存在安全隐患的部位进行追踪排查,将安全隐患消灭在萌芽当中;(2)人员进场及交底情况
①木工、钢筋工、架子工、混凝土、防水工、安装工、普工全部进厂;
②对所有进场的施工人员分别进行三级安全教育,各工种进行安全技术交底,有记录文件和音像资料。
(3)设备进场及验收情况
本阶段进场的钢管、安全网、扣件、钢丝绳等安全防护用品均建立收、发建立台账。
4)下个月控制重点
(1)、第Ⅲ段区域顶板砼的浇筑;
第Ⅳ段区域独立基础、土方平整、垫层砼和防水;
第Ⅴ段区域独立基础、土方平整、垫层砼和防水;
第Ⅱ段区域外墙土方的回填;
第Ⅰ段区域外墙的防水以及剩余车库土方的开挖;
2016年10月份 A区地下车库单位工程施工情况一览表
三、进度控制
1、9-10月份形象进度
g、2016.9.17-9.19完成了A区地下车库第Ⅰ段区域的顶板砼浇筑;
h、2016.10.1-10.5完成了A区地下车库第Ⅰ和Ⅱ段区域的外墙防水;
i、2016.9.10-2016.10.10完成了A区地下车库第Ⅳ区域的大部分独立基
础土方的开挖和第Ⅴ段区域后浇带以北的少部分独立基础的土方开挖;j、2016.10.4完成了第Ⅴ段区域后浇带以南的顶板砼浇筑;
k、2016.10.10完成了A区地下车库第Ⅲ段区域的底板砼的浇筑;
l、2016.10.5开始进行第Ⅱ段区域的外墙土方回填;
2、影响进度的原因分析和调整措施
1)、受雨季天气影响,地下施工难度较大,有效工作天数受到限制,各项工作无法正常完成。
为克服雨季天气影响,在今后施工过程中,加大雨季防护措施,尽最大力量完成本月的工作计划。
2)、现场土方开挖进度,运输土方难度较大,由于城市管理执法队、市督查组的关于环境监测指数影响,为了配合“蓝天工程”,降低减排,降低空气超标指数工作,施工现场作业未能够正常进行;
四、质量控制
1、质量控制情况概述
(1)质量保证体系已建立,施工单位质量责任人:张涛在岗。
各种质量保证措施齐全、在实施过程中得到落实。
(2)本月有质量问题,都已经整改处理。
2、施工活动情况
本月施工组织设计、专项施工方案等文件的审查情况
本月质量方面的指令(质监站通知、城投公司通知、监理通知、工作联系单)
3、设计变更
1)材料检测情况
进场材料全部合格
5、针对质量问题原因分析、采取措施
无
1、投资完成情况
本月投资完成情况
略
3、工程量审核情况
工程量属实
六、合同管理
1、本月设计变更、洽商、补充协议
单位: / 万元
2、施工单位人员及主要机械设备进场情况
投入机械设备一览表
(列表说明机械名称、型号、数量、进场时间等)
1、扬尘污染治理:对现场实施洒水降尘,出入大门口车辆所有进行清洗,对现场材料进行100%覆盖。
2、环保治理:夜间施工时严禁噪声大的机械进行施工,对70分贝以上的机械噪音施工控制在6:00-22:00,进出车辆冲洗,道路洒水降尘、绿化用水、支护结构的养护用水全部使用地下降水,杜绝自来水的无序消耗。
3、施工现场机械全部采用“一机一闸一保护”进行配线。
各机械严格按照操作规程进行作业,下班后所有机械关闸并进行开关箱上锁。
4、塔吊施工严格按照“操作规程”与“十不吊”进行作业,严禁违章指挥、违章操作。
5、已经与各主楼单位签订安全生产管理协议。
6、所有临边进行安全防护,并设警示牌。
八、下月进度计划和阶段性控制重点(人、材料、机械等生产要求投入情况进行描述并列表说明)
下月进度计划
1、2016.10.11-2016.10.25左右完成第Ⅲ段区域的模板、钢筋及顶板砼浇筑;
2、2016.10.11-2016.10.31计划完成Ⅳ段和Ⅴ段所有的独立基础承台的土方、浇筑及回填作业,并将垫层、底板防水完成;
3、计划2016.10.11-10.20日19#楼以北的车库土方开挖,排除各方面影响因素,完成剩余土方作业,月底完成独立基础承台以及垫层、底板防水的各项作业。
4、2016.10.26-2016.11.15计划开始做第Ⅳ段区域的底板以及顶板的模板、钢筋、砼的浇筑作业;
5、2016.11.15-2016.12.1计划若在天气条件和政策允许的条件下,将Ⅴ段剩余的工程量进行施工并采取一系列的冬期施工措施;
6、第Ⅴ段区域的外墙防水计划10月底提前完成。
7、第Ⅴ段区域和第Ⅱ段区域靠近主楼的沉降后浇带,计划在10月底提前浇筑完成;
九、需协调解决的问题和建议
需要建设单位、监理单位督促13、14#主楼施工单位搭设与车库相邻上空水平防护,防止高空坠物伤人。
十、工程照片
施工形象进度见附图。
