满堂红脚手架施工技术交底
- 格式:doc
- 大小:29.00 KB
- 文档页数:7

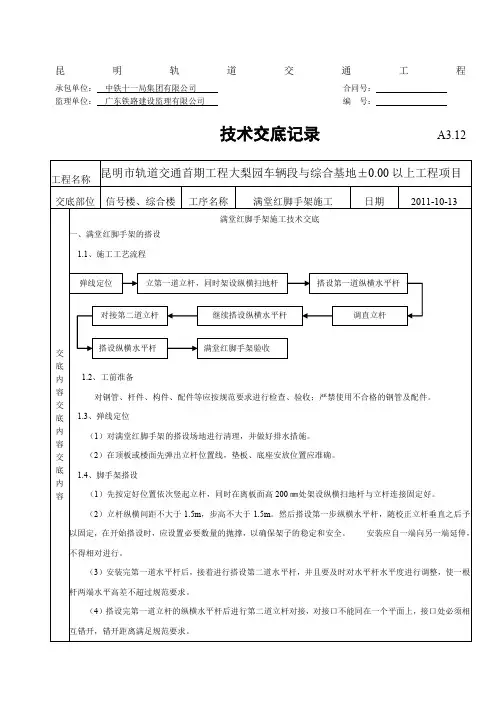

承包单位:中铁十一局集团有限公司合同号:监理单位:广东铁路建设监理有限公司编号:技术交底记录A3.12工程名称昆明市轨道交通首期工程大梨园车辆段与综合基地±0.00以上工程项目交底部位信号楼、综合楼工序名称满堂红脚手架施工日期2011-10-13交底内容交底内容交底内容满堂红脚手架施工技术交底一、满堂红脚手架的搭设1.1、施工工艺流程1.2、工前准备对钢管、杆件、构件、配件等应按规范要求进行检查、验收;严禁使用不合格的钢管及配件。
1.3、弹线定位(1)对满堂红脚手架的搭设场地进行清理,并做好排水措施。
(2)在顶板或楼面先弹出立杆位置线,垫板、底座安放位置应准确。
1.4、脚手架搭设(1)先按定好位置依次竖起立杆,同时在离板面高200㎜处架设纵横扫地杆与立杆连接固定好。
(2)立杆纵横间距不大于1.5m,步高不大于1.5m。
然后搭设第一步纵横水平杆,随校正立杆垂直之后予以固定,在开始搭设时,应设置必要数量的抛撑,以确保架子的稳定和安全。
安装应自一端向另一端延伸,不得相对进行。
(3)安装完第一道水平杆后,接着进行搭设第二道水平杆,并且要及时对水平杆水平度进行调整,使一根杆两端水平高差不超过规范要求。
(4)搭设完第一道立杆的纵横水平杆后进行第二道立杆对接,对接口不能同在一个平面上,接口处必须相互错开,错开距离满足规范要求。
弹线定位立第一道立杆,同时架设纵横扫地杆搭设第一道纵横水平杆调直立杆继续搭设纵横水平杆对接第二道立杆搭设纵横水平杆满堂红脚手架验收承包单位:中铁十一局集团有限公司合同号:监理单位:广东铁路建设监理有限公司编号:技术交底记录A3.12昆明市轨道交通首期工程大梨园车辆段与综合基地±0.00以上工程项目工程名称交底部位信号楼、综合楼工序名称满堂红脚手架施工日期2011-10-13 (5)立杆对接后要马上搭设纵横水平杆,并随着校正立杆,并继续向上搭设。
(6)剪刀撑应随搭升的架子一起及时设置。
技术交底记录脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于 1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
(见下图)(2)扫地杆设置:脚手架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距钢管底端不大于200mm 处的立杆上。
横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
扫地杆在端头与立杆交接处伸出扣件长度不小于10cm。
(3)水平杆的构造应符合下列规定:水平杆应设置在立杆内侧,单根杆长度不应小于3 跨;纵向水平杆接长应采用对接扣件连接或搭接,并应符合下列规定:1)两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不应大于立杆间距的1/3。
2)搭接长度不应小于1m,应等间距设置3 个旋转扣件固定;端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。
(4)剪刀撑的搭设要求:1)在架体外侧周边及内部纵、横向每5m~8m,应由底至顶设置连续竖向剪刀撑,剪刀撑宽度应为5m~8m。
2)在竖向剪刀撑顶部交点平面应设置连续水平剪刀撑。
第一类梁支撑详图:第二类梁支撑详图:四、架子的验收、使用及管理1、架体的验收、使用:(1)把好验收关。
搭设过程中的架子,每搭设一个施工层高度必须由项目技术负责人组织技术、安全人员与搭设班组共同进行检查,符合要求后,方可上人使用。
架子未经检查、验收,除架子工外,严禁其他人员攀登。
验收合格的架子任何人不得擅自拆改,需局部拆改时,要经负责人同意,由架子工操作。
(2)工程的施工负责人,必须按架子方案的要求,拟定书面操作要求,向班组进行安全技术交底,班组必须严格按操作要求和安全技术交底施工。
(3)使用按2.5KN/m²考虑,因此架子上不准堆放成批材料,零星材料可适当堆放。
(4)保证高处作业人员的安全。
一、工程名称:____________________二、施工单位:____________________三、建设单位:____________________四、分项工程名称:____________________五、作业单位:____________________六、交底部门:____________________七、交底人:____________________八、施工期限:____________________九、接受交底班组或员工签名:____________________一、交底内容:1. 安全注意事项:- 作业人员必须穿戴好个人防护用品,如安全帽、安全带、防滑鞋等。
- 高空作业人员必须系好安全带,并确保安全带正确佩戴、高挂低用。
- 拆除脚手架前,四周应设围栏或警示标志,并在交通要道设专人监护,禁止无关人员进入。
- 严格遵守拆除顺序,不得擅自更改拆除方案。
2. 满堂红脚手架搭设要求:- 承重的满堂红脚手架,立杆的纵、横向间距不得大于1.5米。
纵向水平杆(顺水杆)每步间距不得大于1.4米,檩杆间距不得超过750毫米。
- 操作层应满铺竹笆,如必须留空洞,应设围栏保护。
- 立杆底部应夯实,设置垫板,确保稳固。
3. 满堂红脚手架拆除要求:- 拆除脚手架前,四周应设围栏或警示标志,并在交通要道设专人监护,禁止无关人员进入。
- 严格按照拆除顺序进行,不得擅自更改拆除方案。
- 拆除过程中,注意保护周围设施,防止损坏。
4. 登高措施:- 满堂红脚手架应设登高措施,保证操作人员上下安全。
- 登高时,操作人员必须佩戴安全带,并确保安全带正确佩戴、高挂低用。
5. 防护措施:- 大型条形内脚手架,操作步层两侧,应设防护栏杆保护。
- 满堂红脚手架步距,应控制在2米内,必须高于2米时,应有技术措施保护。
- 满堂红脚手架的稳固,应采用斜杆(剪刀撑)保护。
6. 其他注意事项:- 施工用电必须由专业电工负责,电工作业持证上岗。
一、交底目的为确保满堂红内架施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工部位:____________________4. 施工内容:____________________三、安全注意事项1. 施工准备- 检查满堂红内架的材料、构件是否符合设计要求,确保质量合格。
- 检查施工工具、设备是否完好,并进行必要的调试和校验。
- 确保施工现场环境整洁,无障碍物。
2. 人员配备- 施工人员必须经过专业培训,熟悉满堂红内架的施工工艺和安全操作规程。
- 施工人员应佩戴好安全帽、安全带等个人防护用品。
3. 施工操作- 施工过程中,严禁酒后作业,确保人员精神状态良好。
- 严禁擅自改变满堂红内架的构造和尺寸。
- 严格按照施工顺序进行操作,不得盲目施工。
4. 高空作业- 高处作业人员必须系好安全带,安全带应固定在可靠位置。
- 高处作业区域下方应设置安全防护网,防止物体坠落。
- 高处作业时,应使用工具袋,防止工具坠落伤人。
5. 支撑系统- 满堂红内架的支撑系统必须牢固可靠,支撑点应均匀分布。
- 支撑杆件不得弯曲、变形,发现异常应及时更换。
- 支撑系统应定期检查,确保其安全性。
6. 模板安装- 模板安装前应检查模板的平整度、垂直度,确保符合设计要求。
- 模板安装时应注意模板的连接牢固,防止松动。
- 模板安装完成后,应进行验收,确保其安全性。
7. 模板拆除- 模板拆除前应确认混凝土强度达到设计要求。
- 拆除模板时,应从上往下逐层拆除,严禁从下往上拆除。
- 拆除模板时,应注意防止模板突然坠落,确保人员安全。
四、应急预案1. 人员伤亡事故- 发现人员伤亡事故,立即停止施工,组织抢救。
- 及时拨打急救电话,并向上级报告事故情况。
- 保护事故现场,配合相关部门进行调查。
2. 设备损坏事故- 发现设备损坏事故,立即停止使用,并采取措施防止事故扩大。
一、交底目的为确保满堂红门式架搭设和拆除过程中的安全,防止事故发生,特制定本安全技术交底。
二、适用范围本交底适用于满堂红门式架的搭设、拆除及使用过程。
三、交底内容1. 施工人员应熟悉本工种的安全技术操作规程及作业技能,作业前进行安全交底教育。
2. 严禁高空作业人员患有不适于高空作业的病症,禁止酒后作业。
3. 作业人员必须佩戴合格的安全帽,系好下额带,锁好带扣。
4. 登高(2m以上)作业时,必须系合格的安全带、系挂牢固、高挂低用。
5. 严禁穿拖鞋或塑料底鞋高空作业。
6. 电气焊作业,需持有操作证、用火证,并清理周围易燃易爆物品。
氧气、乙炔两瓶间距应符合规范,焊机双线应到位,配备合格有效的消防器材。
7. 禁止带电操作,线路禁止带负荷接断电。
8. 登高作业必须佩戴工具袋,穿防滑鞋,工具应放在工具袋内,不得随意放置在钢梁上或易失落的地方。
9. 现场作业人员禁止吸烟、追逐打闹。
10. 特种工种必须持证上岗。
11. 非专职人员不得从事电工作业,临时用电线路架空敷设,并做好绝缘措施。
12. 吊索具在使用前必须检查,不符合安全要求禁止使用。
13. 吊装作业由专职信号工指挥,超高吊装要有清晰可视的旗语或笛声及对讲机指挥。
14. 满堂红门式架搭设要求:(1)满堂红门式架的最大搭设高度,可根据实际情况确定。
(2)对门架配件、加固件进行检查验收,禁止使用不合格的构配件。
(3)对脚手架的搭设场地进行清理、平整,并做好排水。
(4)基础处理:为保证地基具有足够的承载能力,立杆基础施工应满足构造要求和施工组织设计的要求。
(5)满堂红门式架搭设程序:铺设垫板、安放底座、立门架、装交叉支撑、安装水平架(或脚手板)、安装钢梯、安装水平加固杆、安装连墙杆、装配剪刀撑、装配顶步栏杆。
(6)满堂红门式架搭设时,一次搭设高度不应超过最上层连墙件三步或自由高度小于6m,以保证脚手架稳定。
15. 满堂红门式架拆除要求:(1)拆除前应确保周围环境安全,无人员作业。

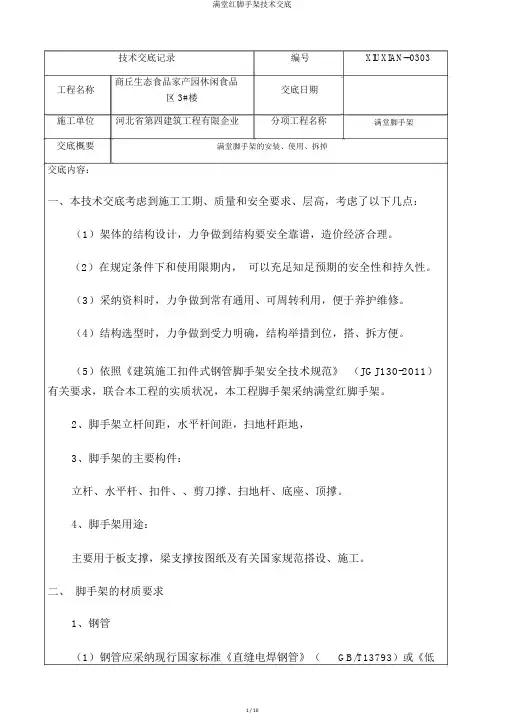

技术交底记录编号XIUXIAN--0303工程名称商丘生态食品家产园休闲食品交底日期区 3#楼施工单位河北省第四建筑工程有限企业分项工程名称满堂脚手架交底概要满堂脚手架的安装、使用、拆掉交底内容:一、本技术交底考虑到施工工期、质量和安全要求、层高,考虑了以下几点:(1)架体的结构设计,力争做到结构要安全靠谱,造价经济合理。
(2)在规定条件下和使用限期内,可以充足知足预期的安全性和持久性。
(3)采纳资料时,力争做到常有通用、可周转利用,便于养护维修。
(4)结构选型时,力争做到受力明确,结构举措到位,搭、拆方便。
(5)依照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)有关要求,联合本工程的实质状况,本工程脚手架采纳满堂红脚手架。
2、脚手架立杆间距,水平杆间距,扫地杆距地,3、脚手架的主要构件:立杆、水平杆、扣件、、剪刀撑、扫地杆、底座、顶撑。
4、脚手架用途:主要用于板支撑,梁支撑按图纸及有关国家规范搭设、施工。
二、脚手架的材质要求1、钢管(1)钢管应采纳现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》( GB/T3092)中规定的 3号一般钢管,其力学性质应切合国家现行标准《优良碳素结构钢》( GB/T700)中 Q235-A级钢的规定。
(2)钢管的截面尺寸应为外径,壁厚。
用于立杆、水平杆、剪刀撑和斜杆的钢管长度为 4~6m。
以适应脚手架宽的需要。
(3)钢管质量的查验要求:钢管质量查验要求项次检查项目查收要求1产质量量合格证2一定具备钢管材质证明书3 表面质量表面应平直圆滑,不该有裂纹、分层、压痕、划道和硬弯新管4外径,壁厚赞同误差: <5 端面应平坦,端面切斜的误差 <旧管6防锈办理一定进行防锈办理,镀锌或刷防锈漆钢管锈蚀程度应每7管壁上锈蚀的深度,不得超出次搭设检查一次其余项目同新管项8同新管3、4、5次3、4、5钢管应无裂纹,两头面应平坦,禁止打孔。

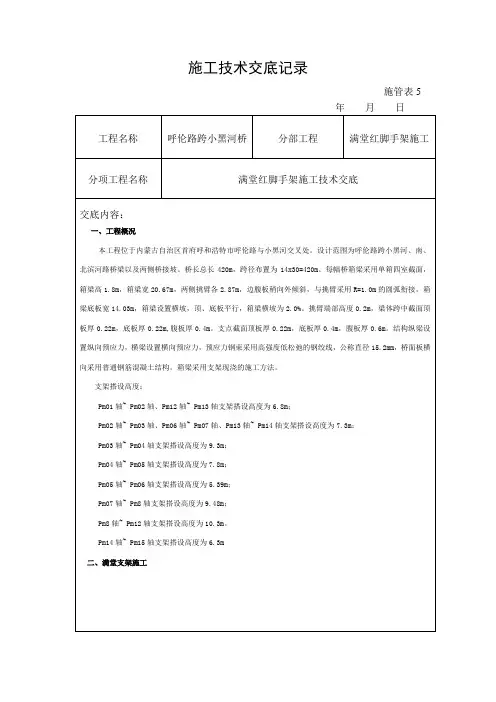

施工技术交底记录施管表5年月日工程名称呼伦路跨小黑河桥分部工程满堂红脚手架施工分项工程名称满堂红脚手架施工技术交底交底内容:一、工程概况本工程位于内蒙古自治区首府呼和浩特市呼伦路与小黑河交叉处。
设计范围为呼伦路跨小黑河、南、北滨河路桥梁以及两侧桥接坡。
桥长总长420m,跨径布置为14x30=420m。
每幅桥箱梁采用单箱四室截面,箱梁高1.8m,箱梁宽20.67m,两侧挑臂各2.87m,边腹板稍向外倾斜,与挑臂采用R=1.0m的圆弧衔接,箱梁底板宽14.03m,箱梁设置横坡,顶、底板平行,箱梁横坡为2.0%。
挑臂端部高度0.2m,梁体跨中截面顶板厚0.22m,底板厚0.22m,腹板厚0.4m。
支点截面顶板厚0.22m,底板厚0.4m,腹板厚0.6m。
结构纵梁设置纵向预应力,横梁设置横向预应力,预应力钢束采用高强度低松弛的钢绞线,公称直径15.2mm,桥面板横向采用普通钢筋混凝土结构。
箱梁采用支架现浇的施工方法。
支架搭设高度:Pm01轴~ Pm02轴、Pm12轴~ Pm13轴支架搭设高度为6.8m;Pm02轴~ Pm03轴、Pm06轴~ Pm07轴、Pm13轴~ Pm14轴支架搭设高度为7.3m;Pm03轴~ Pm04轴支架搭设高度为9.3m;Pm04轴~ Pm05轴支架搭设高度为7.8m;Pm05轴~ Pm06轴支架搭设高度为5.39m;Pm07轴~ Pm8轴支架搭设高度为9.48m;Pm8轴~ Pm12轴支架搭设高度为10.3m。
Pm14轴~ Pm15轴支架搭设高度为6.3m二、满堂支架施工1、满堂支架施工工艺流程满堂支架施工工艺流程图2.满堂支架设计本支架采用碗扣式满堂脚手架,其结构形式如下:一般底板纵、横向立杆间距为90cm ,梁端及中隔梁下加密至60×60cm 。
腹板处为60×90cm ,翼缘板为120×90cm 。
在高度方向每间隔1.2m 设置一排纵、横向联接脚手钢管,使所有立杆联成整体,为确保支架的整体稳定性,在每四排横向立杆和每四排横向立杆各设置一道剪刀撑。

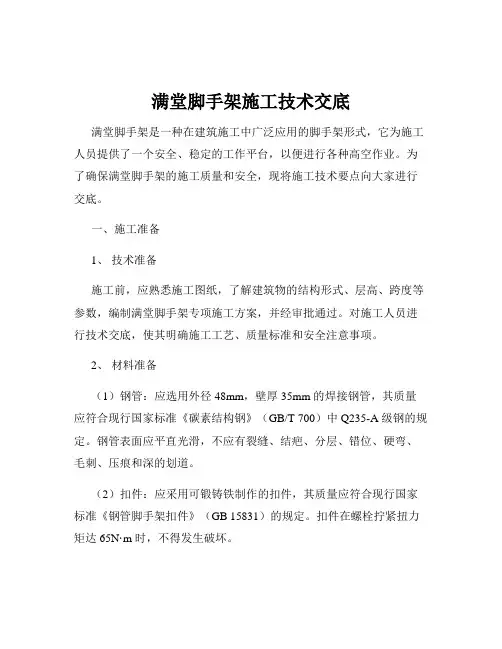

满堂脚手架施工技术交底满堂脚手架是一种在建筑施工中广泛应用的脚手架形式,它为施工人员提供了一个安全、稳定的工作平台,以便进行各种高空作业。
为了确保满堂脚手架的施工质量和安全,现将施工技术要点向大家进行交底。
一、施工准备1、技术准备施工前,应熟悉施工图纸,了解建筑物的结构形式、层高、跨度等参数,编制满堂脚手架专项施工方案,并经审批通过。
对施工人员进行技术交底,使其明确施工工艺、质量标准和安全注意事项。
2、材料准备(1)钢管:应选用外径 48mm,壁厚 35mm 的焊接钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T 700)中 Q235-A 级钢的规定。
钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
(2)扣件:应采用可锻铸铁制作的扣件,其质量应符合现行国家标准《钢管脚手架扣件》(GB 15831)的规定。
扣件在螺栓拧紧扭力矩达 65N·m 时,不得发生破坏。
(3)脚手板:可采用竹笆脚手板或木脚手板,其质量应符合相关标准的要求。
竹笆脚手板应采用由毛竹或楠竹制作的竹串片板、竹笆板;木脚手板应采用杉木或松木制作,厚度不应小于 50mm,宽度不应小于 200mm,两端应各设直径为 4mm 的镀锌钢丝箍两道。
(4)安全网:应选用密目式安全网,其网目密度不应低于 800 目/100cm²,且必须有产品质量检验合格证。
3、场地准备清理施工现场,确保场地平整、坚实,无杂物和积水。
对地基进行处理,使其承载力满足要求。
对于软弱地基,应采取换填、夯实等措施进行加固。
二、满堂脚手架的搭设1、立杆设置(1)立杆间距应根据脚手架的用途、荷载、高度等因素确定,一般不宜大于 15m。
(2)立杆接长应采用对接扣件连接,相邻立杆的对接扣件不得在同一高度内,错开距离不应小于 500mm,各接头中心至主节点的距离不宜大于步距的 1/3。
(3)立杆底部应设置垫板,垫板厚度不应小于 50mm。
满堂脚手架搭设安全技术交底满堂脚手架所使用材料和搭设方法同一般脚手架。
⒈立杆:纵横向立杆间距≯2m,步距≯1.8m地面应整平夯实,立杆埋入地上30~50cm,不能埋地时,立杆下应垫枕木并加设扫地杆。
⒉横杆:纵横向水平拉杆步距≯1.8m,操作层大横杆间距≯40cm。
⒊剪刀撑:四角应设抱角斜撑,四边设剪刀撑,中间每隔四排立杆沿纵向设一道剪刀撑,斜撑和剪刀撑均应由下而上连续设置。
⒋架板铺设:架高在4m以内,架板间隙≯20cm,架高大于4m,架板必须满铺。
⒌辅助设施:上料通道四周应设1m高的防护栏杆,上下架应设斜道或扶梯,不准攀登脚手架杆上下。
⒍施工荷载:一般不超过100kg/m2 ,如需承受较大荷载应采取加固措施,或经设计。
安全技术交底--满堂脚手架搭设安全技术交底满堂脚手架所使用材料和搭设方法同一般脚手架。
⒈立杆:纵横向立杆间距≯2m,步距≯1.8m地面应整平夯实,立杆埋入地上30~50cm,不能埋地时,立杆下应垫枕木并加设扫地杆。
⒉横杆:纵横向水平拉杆步距≯1.8m,操作层大横杆间距≯40cm。
⒊剪刀撑:四角应设抱角斜撑,四边设剪刀撑,中间每隔四排立杆沿纵向设一道剪刀撑,斜撑和剪刀撑均应由下而上连续设置。
⒋架板铺设:架高在4m以内,架板间隙≯20cm,架高大于4m,架板必须满铺。
上料平台搭设安全技术交底⒈上料平台要独立设搭设,平台距井架间隙不得超过10cm,平台宽度以进出料方便为原则,长度应≥吊栏外侧。
⒉搭设材料:一般用杉木或钢管搭设、当承重量不大时(在300kg以内)和高度不高时也可用毛竹搭设(应使用新竹经挑选),搭设方法基本和脚手架相同。
⒊用途构造:主要做为井字架吊篮进出料通道使用,一般不堆放材料。
主要杆件有:立杆、横杆、水平拉杆、剪刀撑、栏杆等。
⒋搭设:⑴立杆间距在1~1.5m以内,步距1.5m~1.8m视建筑物层高而定,平台以每层楼面平。
⑵每隔1~1.5m高设一道纵横向水平拉杆,在操作层通道处可设在1.8m 高处。
室内满堂红脚手架搭设安全技术交底室内满堂红脚手架是一种用于室内修缮及施工的脚手架。
相比于传统的钢管脚手架,它更加轻便、灵活,可以根据需要自由拼接及调节高度。
但是,搭设室内满堂红脚手架也存在安全隐患,特别是对于初学者或不熟悉技术的工人来说,更容易出现意外。
为了保障施工人员的生命安全和健康,必须进行全面的安全技术交底和操作规范。
一、安全规范1.1 操作人员必须经过培训并获得工作证才可以参与搭设、拆卸及操作室内满堂红脚手架。
1.2 搭设室内满堂红脚手架时,应严格按照脚手架图纸执行,保证脚手架结构和高度的准确。
1.3 在搭设过程中,应正确使用脚手架材料和配件,并合理排列,以确保脚手架的稳定和保持器等装置的安全有效。
1.4 不得在脚手架上乱扔杂物,保持工作现场的整洁和清爽。
1.5 禁止在脚手架上吸烟、明火作业和其他高风险活动。
1.6 每天工作前应进行安全检查,如发现问题应及时处理,不得强行工作。
二、安全技术2.1 安装支撑结构:搭设室内满堂红脚手架时,必须保证支撑结构牢固稳定,不会产生位移或波动。
主架框架的安装应该按要求搭配安装,主架的水平和垂直方向应符合标准,检查缺陷和松动应及时调整。
2.2 安装立杆和交叉杆:为保证脚手架的稳定,必须正确地安装立杆和交叉杆。
立杆应正确插入底鉞和框架上端花口,在花口处平放横面,使其受力均匀。
交叉杆在连接时应牢靠,强度应满足要求,保证脚手架整体稳固。
2.3 安装横担和吊杆:在安装横担时,要注意选择正确的类型和规格,合理布置。
吊杆的装配应根据实际情况进行调整,并使用带有安全锁的挂钩锁住吊杆和横担,防止两者发生松动或摇晃。
2.4 安装通道板和护栏板:在搭设室内满堂红脚手架时,必须安装通道板和护栏板。
通道板应垂直安装,并正确地固定在横担上,以免发生倾斜或脱落。
护栏板应安装牢固,高度应符合标准,充分保障工人的安全。
2.5 梯子和斜拉杆的安装:在进行上下脚手架的操作时,必须使用专用梯子和斜拉杆,而不能使用其他工具代替。
一、交底对象1. 架子工施工队伍全体人员。
2. 项目部管理人员及相关部门。
二、交底内容1. 作业环境及安全要求(1)作业环境:满堂红脚手架施工,作业高度一般在3-6层。
(2)安全要求:1)进入施工现场必须戴好安全帽,高空作业系好安全带,禁止吸烟。
2)施工现场作业人员严禁酒后上岗,疲劳作业、带病作业。
3)遵守施工现场安全管理制度,严禁违章指挥,违章作业。
2. 脚手架搭设及拆除(1)搭设:1)脚手架搭设前,应对场地进行平整,清除障碍物。
2)搭设过程中,确保脚手架稳定,防止倾覆。
3)搭设完成后,进行验收,确保符合安全要求。
(2)拆除:1)拆除前,应检查脚手架的牢固性,确认无安全隐患。
2)拆除过程中,注意防止物体坠落伤人。
3)拆除顺序:自上而下,先拆除连墙件,再拆除立杆、横杆等。
3. 安全防护措施(1)高空作业人员必须佩戴安全帽、安全带,并正确使用。
(2)作业面四周应设置防护栏杆,高度不低于1.2m。
(3)作业面应设置安全网,防止物体坠落伤人。
(4)临时用电设施应按照规定搭设,并定期检查。
4. 作业人员要求(1)架子工必须经过安全技术培训,取得相应资格证书。
(2)作业人员应熟悉本岗位操作规程,掌握安全知识。
(3)作业人员应遵守劳动纪律,服从管理。
三、注意事项1. 作业过程中,如发现安全隐患,应立即停止作业,并报告上级。
2. 作业过程中,严禁酒后作业、疲劳作业、带病作业。
3. 作业过程中,应保持作业面整洁,防止杂物坠落伤人。
4. 作业过程中,应加强沟通协调,确保作业顺利进行。
四、交底时间年月日五、交底人(签名)六、接收人(签名)注:本模板仅供参考,具体内容应根据实际情况进行调整。
满堂红脚手架技术交底满堂红脚手架技术交底一、概述满堂红脚手架是一种常用的建筑施工辅助工具,用于搭建和支撑工人进行高空作业。
本文将对满堂红脚手架的技术要求、安全操作规程以及维护保养等进行详细交底。
二、技术要求1. 设备要求(1)满堂红脚手架的材质应符合国家相关标准,具有足够的强度和稳定性。
(2)满堂红脚手架的立杆、横杆和斜拉杆应严格按照设计要求选取,并应经过检测合格。
2. 搭建要求(1)在搭建满堂红脚手架之前,应先进行场地平整和固定工作,确保施工地点稳定可靠。
(2)搭建时应根据设计图纸和要求进行正确的组装和连接,严禁随意拆卸和调整。
(3)搭建过程中应注意安全,避免高处坠物和人员滑倒等意外事故。
三、安全操作规程1. 搭建操作时,严禁高处作业人员穿拖鞋、高跟鞋等不符合安全要求的鞋子。
2. 搭建过程中要固定好各种连接件,确保脚手架的稳定和牢固。
3. 安装脚手架时要按照预设的斜度和角度进行调整,确保整个脚手架的平衡和稳定。
4. 搭建高度超过2米的满堂红脚手架时,框架内部需加设水平支撑,增加整体的承重能力和稳定性。
5. 在搭建、拆除和移动满堂红脚手架时,应有专人指挥和监督,严禁明火作业,及时清理工地杂物和临时障碍物。
6. 满堂红脚手架上不得堆放过多材料,以免超过承重限制。
四、维护保养1. 定期检查满堂红脚手架的连接螺纹、螺丝和焊接点是否松动,发现问题及时进行修复。
2. 满堂红脚手架搭建完成后,应进行稳固性试验和负荷试验,确保达到安全要求。
3. 使用满堂红脚手架期间,应每日进行检查,特别是雨雪天气后应检查脚手架是否滑倒或变形,如有问题应及时清理和维修。
4. 在封闭环境中使用满堂红脚手架时,应先通风透气,避免因氧气不足引起危险。
五、应急处理1. 在满堂红脚手架使用过程中,如发生突发情况,应迅速报警,并根据相应应急预案进行应急处理。
2. 出现满堂红脚手架变形、倾斜或裂缝等异常情况时,应立即停止使用,并通知相关负责人进行检查和修复。
一、交底目的为确保满堂红门式架施工过程中的安全,预防安全事故的发生,现将满堂红门式架施工的安全技术要求及注意事项进行交底,要求所有参与施工的人员认真学习和遵守。
二、交底内容1. 施工人员要求(1)施工人员必须经过专业培训,具备相应的操作技能和安全生产知识。
(2)施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
(3)施工人员应严格遵守操作规程,不得酒后作业、疲劳作业。
2. 施工现场安全要求(1)施工现场应设置明显的安全警示标志,确保施工区域安全。
(2)施工场地应平整、坚实,确保施工安全。
(3)施工过程中,应随时检查脚手架的稳固性,发现问题立即停止施工,及时整改。
3. 满堂红门式架搭设要求(1)满堂红门式架的搭设应严格按照施工图纸和施工组织设计进行。
(2)门架立杆间距应控制在1.5米以内,水平杆间距应控制在1.2米以内。
(3)门架立杆底部应垫实,确保脚手架的稳定性。
(4)满堂红门式架的搭设应自下而上、自一端向另一端进行,确保搭设顺序正确。
(5)搭设过程中,应随时检查门架的连接牢固程度,发现问题及时整改。
4. 满堂红门式架拆除要求(1)满堂红门式架的拆除应严格按照施工图纸和施工组织设计进行。
(2)拆除前,应检查脚手架的稳固性,确保安全。
(3)拆除过程中,应逐层拆除,不得一次性拆除过多。
(4)拆除时,应使用专用工具,不得使用蛮力。
(5)拆除过程中,应确保周围人员的安全。
5. 特殊情况处理(1)遇六级(含六级)以上大风、大雨、大雪等恶劣天气,应暂停施工,并采取加固措施。
(2)施工过程中,如发现异常情况,应立即停止施工,报告相关部门。
三、交底责任1. 施工单位应负责组织施工人员学习安全技术交底内容,确保施工人员掌握相关安全知识。
2. 施工现场管理人员应负责监督施工人员遵守安全技术交底要求,确保施工安全。
3. 施工人员应严格遵守安全技术交底要求,确保自身安全。
四、附则本安全技术交底适用于满堂红门式架施工全过程,如有未尽事宜,可根据实际情况进行调整。
承包单位:中铁十一局集团有限公司合同号:监理单位:广东铁路建设监理有限公司编号:
技术交底记录
承包单位:中铁十一局集团有限公司合同号:监理单位:广东铁路建设监理有限公司编号:
技术交底记录
承包单位:中铁十一局集团有限公司合同号:监理单位:广东铁路建设监理有限公司编号:
技术交底记录
承包单位:中铁十一局集团有限公司合同号:监理单位:广东铁路建设监理有限公司编号:
技术交底记录
承包单位:中铁十一局集团有限公司合同号:监理单位:广东铁路建设监理有限公司编号:
技术交底记录
承包单位:中铁十一局集团有限公司合同号:监理单位:广东铁路建设监理有限公司编号:
技术交底记录。
