10Kⅴ无功电容补偿标准有关10kV线路无功补偿系统设计的方法,包括补偿点及补偿容量的确定、补偿位置确定、无功补偿技术要求,以及10kV线路无功补偿实例等,一起来了解下。
10kV线路无功补偿系统设计一、补偿点及补偿容量的确定为求出在满足运行约束条件下的最优无功补偿容量及位置,本文以年支出费用最小为目标函数,以潮流方程约束为等式约束,以负荷电压、补偿容量等运行限量为不等式约束。
年支出费用包括补偿设备的年运行维护费、投资的回收、补偿电容的有功损耗和补偿后10kV网线损而支付的能损费用。
总的有功损耗由两部分组成:(1)因有功电流的流动产生,(2)由无功电流的流动产生。
通过在线路上安装补偿电,能够减小无功电流,从而减小无功电流的流动引起的有功损耗。
对网络中除电源节点外的所有节点实施此算法,按照每个节点补偿最佳容量后降低的有功线损,由大到小排列,即可得候选的补偿节点。
此系统利用遗传算法对得到候选的补偿节点来求解补偿节点及补偿容量,补偿点只能选在节点处。
而这些节点有可能不是最佳补偿点,为此系统提出基于非节点的补偿算法,即利用遗传算法并行寻优的特点,在每个补偿节点的上接和下接支路中,按电线杆的位置,增加相应节点(称为非节点),以节点与非节点的电气距离作为控制变量集,再利用遗传算法求出最佳补偿位置及补偿容量。
通过算例分析显示在不增加无功补偿设备费用的前提下,这种“非节点”补偿方式能进一步提高电压水平及降低线损。
二、补偿位置确定无功补偿装置安装地点的选择应符合无功就地平衡的原则,尽可能减少主干线上的无功电流为目标。
不同电组最佳装设位置的计算公式如下:Li=(2i/2n+1)L式中,L为线路长度,n为电组数,Li为第i组电的安装位置,i=1……n通过测算,根据实践中经验,一条线一台无功补偿柜一般安装在线路负荷三分之二处。
通过合理配置无功补偿容量,选择电最佳装设地点,能改善电压质量,还能降低线路损耗。
一般来讲,配电线路上电力电安装组数越多,降损效果越明显,但相应地增加了运行维护的工作量,同时也增加了补偿设备的投资成本上升。
10kV高压无功自动补偿装置技术标准书2015年11 月1、适用范围1.1本技术文件适用于"35千伏变电站工程〞10kV户内高压无功自动补偿成套装置的招标订货,是设备订货合同的技术条款。
1.2本技术协议书提出了对装置的功能设计、构造性能、安装等方面的技术要求。
1.3本技术协议提出的是最低限度的要求,并未对所有技术细节做出规定,也未完全陈述与之有关的标准和标准。
供方应提供符合本技术协议和有关工业标准要求的装置。
1.4本技术协议书所使用的标准如与供方执行的标准发生矛盾时,按较高标准执行。
2、执行标准GB 311.1 高压输变电设备的绝缘配合GB/T 11024 标称电压1kV以上交流电力系统用并联电容器GB/T 5582 高电压电力设备外绝缘污秽等级GB 50227 并联电容器装置设计标准GB 50060 3~110kV高压配电装置设计标准GB/T 16927.1~16927.2 高电压试验技术GB 50260 电力设施抗震设计标准GB 7354 局部放电测量GB 15166.5 交流高压熔断器并联电容器外保护用熔断器GB 11032 交流无间隙金属氧化物避雷器GB 1208 电流互感器GB 8287 高压支柱瓷绝缘子DL/T 604 高压并联电容器装置订货技术条件DL/T 442 高压并联电容器单台保护用熔断器订货技术条件DL/T 840 高压并联电容器使用技术条件DL/T 653 高压并联电容器用放电线圈订货技术条件DL/T 462 高压并联电容器用串联电抗器订货技术条件DL/T 620 交流电气装置的过电压保护和绝缘配合DL/T 584 3~110kV电网继电保护装置运行整定规程IEC标准 "IEC871-87"GB3983.2-89 "高压并联电容器"SDJ25-85 "并联电容器装置设计技术规程"DL/T604-1996 "高压并联电容器装置订货技术条件"GB50227-95 "并联电容器装置设计标准"JB11025-89 "高压并联电容器用内部熔丝及内部过压力隔离器"3.工程环境及工程概况3.1工程环境:周围空气温度最高温度: +41.8 ℃最低温度: -36.8 ℃最大日温差: 25 K海拔高度:≤1000 m环境相对湿度:日平均不大于95%,月平均不大于90%地震烈度: 7 度污秽等级: IV级凝露爬距:>31mm/kV(最高运行线电压)3.2工程系统概况:3.2.1系统标称电压:10kV3.2.2系统最高电压:12kV3.2.3系统额定频率:50Hz3.2.4系统中性点接地方式: 35千伏不接地,10千伏经接地变接地3.2.5安装地点:户内4.主要设备供货清单(下表为单套配置,共2套)5.1整体要求:1、设备名称:10kV户内无功自动补偿装置 2套〔单套容量4800kvar〕。
10k V线路串联补偿装置技术规范书-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII物资采购技术规范10kV线路串联补偿装置技术规范书目录1技术参数响应表2项目需求部分2.1货物组件材料配置表2.2必备的备品备件、专用工具和仪器仪表供货表2.3图纸资料提交单位2.4 工程概况2.5 使用环境条件表2.6 项目单位技术差异表2.7 一次、二次及土建接口要求(扩建工程)3 投标人响应部分3.1 投标人技术偏差表3.2 销售及运行业绩表3.3 主要组部件材料表3.3 推荐的备品备件、专用工具和仪器仪表供货4 功能要求1 技术参数响应表投标人应认真逐项填写技术参数响应表(见表1)中投标人保证值,不能空格,也不能以“响应”两字代替,不允许改动招标人要求值。
如有差异,请填写表6投标人技术偏差表。
表1 技术参数响应表注:项目单位对标准技术参数表中参数有差异时,可在项目需求部分的项目单位技术差异表中给出,投标人应对该差异表响应。
差异表与标准技术参数表中参数不同时,以差异表给出的参数为准。
2 项目需求部分2.1 单套货物组件材料配置表表2 单套货物组件材料配置表2.2 必备的备品备件、专用工具和仪器仪表供货表表3 必备的备品备件、专用工具和仪器仪表供货表2.3 图纸资料提交单位经确认的图纸资料应由卖方提交表4所列单位。
表4 卖方提交的须经确认的图纸资料及其接收单位2.4 工程概况2.4.1 项目名称:灵璧县供电公司10kV界沟108线等1条重载及低压线路加装串联无功补偿装置2.4.2 项目单位:灵璧县供电公司2.4.3 工程规模:在界沟108线安装1台串联无功补偿装置2.4.4 工程地址:2.4.5 交通、运输:公路运输2.5 使用环境条件表表5 使用环境条件表2.6 项目单位技术差异表项目单位原则上不能改动通用技术规范条款及专用技术规范固化的参数。
根据工程使用条件,当污秽等级、海拔高度等与标准技术参数表有差异或对通用技术规范条款有差异时,应逐项在“表6 项目单位技术差异表”中列出,并以差异表给出的参数为准。
物资采购技术规范10kV线路串联补偿装置-技术规范书目录1 技术参数响应表2 项目需求部分2.1 货物组件材料配置表2.2 必备的备品备件、专用工具和仪器仪表供货表2.3 图纸资料提交单位2.4 工程概况2.5 使用环境条件表2.6 项目单位技术差异表2.7 一次、二次及土建接口要求(扩建工程)3 投标人响应部分3.1 投标人技术偏差表3.2 销售及运行业绩表3.3 主要组部件材料表3.3 推荐的备品备件、专用工具和仪器仪表供货4 功能要求1 技术参数响应表投标人应认真逐项填写技术参数响应表(见表1)中投标人保证值,不能空格,也不能以“响应”两字代替,不允许改动招标人要求值。
如有差异,请填写表6投标人技术偏差表。
表1 技术参数响应表序号名称单位标准参数值投标人保证值一串补一次参数1 装置额定工作电压kV 10 (投标人填写)2 装置最高工作电压kV 12 (投标人填写)3 装置额定工作电流 A 200 (投标人填写)4 额定穿越容量MVA 3.6 (投标人填写)5 最大穿越容量MVA 4.7 (投标人填写)6 补偿度% 119 (投标人填写)7 装置补偿容抗Ω 4 (投标人填写)8 装置补偿电压kV 0.8 (投标人填写)9 装置补偿电容量μF 796 (投标人填写)10 装置补偿容量Mvar/每相0.16 (投标人填写)11 氧化锌组能量MJ 1.5 (投标人填写)12 装置平台对地工频耐受电压kV/1min 42 (投标人填写)13 装置对地雷电冲击耐受电压kV 75 (投标人填写)14 进出线端子间的额定工作电压kV 2 (投标人填写)15 进出线端子间的最高工作电压kV 3.0 (投标人填写)16 进出线端子间的工频耐受电压kV/1min 25 (投标人填写)17 金属封闭壳体内的爬电比距mm/kV ≥20(投标人填写)18 外露一次部分的爬电比距mm/kV ≥25 (投标人填写)19 装置外形尺寸:高×宽×深mm 1500×2200×1500(投标人填写)二快速开关参数(要求合资进口产品)①产品数量装置开关数量组1(三相一体)(投标人填写)②产品的额定参数额定电压:kV 12 (投标人填写)额定电流: A 630 (投标人填写)额定短路开断电流:kA 25 (投标人填写)关合电流(峰值)kA 63 (投标人填写)③产品的额定绝缘水平断口间工频耐受电压:kV 42 (投标人填写)端子对地之间工频耐受电压:kV 42 (投标人填写)外绝缘爬电比距:mm/kV ≦25 (投标人填写)绝缘安全指数>1.4④产品的结构要求结构形式:三相一体(投标人填写)控制方式:整体控制(投标人填写)外形尺寸:高×宽×深mm 900×260×360 (投标人填写)⑤操作机构电源电压:V 176~260 (投标人填写)消耗功率:VA 150 (投标人填写)储能电源充电时间:在额定电压220V时充电时间不大于60s(投标人填写)储能电源自放电时间装置停电后2分钟之内应能保证进行一次分合闸操作;(投标人填写)无源信号接点输出:分合闸位置接点和分合闸储能状态(投标人填写)⑥分、合闸时间分闸时间:ms 3~5 (投标人填写)合闸时间:ms 8~13 (投标人填写)不同相分合闸不同步:ms ≤1 (投标人填写)反弹时间:ms ≧1 (投标人填写)三电压互感器系统标称电压kV 10设备最高电压kV 12额定电压比10000V/220V容量VA 500四电流互感器系统标称电压kV 10设备最高电压kV 12额定电流比 A 300/5容量VA 15五限流阻尼器标称电压kV 10长期通电电流 A 630,承受放电电流不小于kA/S 200六并联电阻标称电压kV 10容量≦1000W/100Ω七串补保护测控装置三段式过负荷保护(投标人填写)反时限过流保护(投标人填写)过电压保护(投标人填写)电容器差流保护(投标人填写)电容器阻抗保护(投标人填写)事件记录及故障录波(投标人填写)故障快速识别ms <3 (投标人填写)串补装置本体保护(投标人填写)氧化锌组件能量保护(投标人填写)主站监控软件架构符合IEC61970及IEC61968监控主机数值刷新周期5s注:项目单位对标准技术参数表中参数有差异时,可在项目需求部分的项目单位技术差异表中给出,投标人应对该差异表响应。
10kV高压谐波治理兼无功补偿治理方案1 系统概述根据某铜业厂提供的现有配电系统情况可知,工厂现有35KV进线一条,该线非该厂专线。
厂内主要负荷为电解铜生产线及大功率电机等用电设备。
因电解铜生产线采用的是可控硅整流装置。
由于可控硅整流装置的六脉及12脉整流特性,在运行过程中将产生以6N±1和12N±1(N为正整数)为主的谐波电流注入电网,危及到其它用电设备及电网的用电安全。
同时因系统功率因数比较低,故用户在10KV母线上安装了一套高压电容补偿柜,但由于电解铜等用电设备在运行时产生了较大的谐波注入系统,而电容补偿柜在投入后又与系统发生并联谐振,对系统谐波进一步放大,造成电容补偿装置在谐波环境下运行因过载而发生较大的异常声音,甚至造成部分电容柜无法正常投入,经常造成高压补偿电容器的熔丝爆炸烧毁。

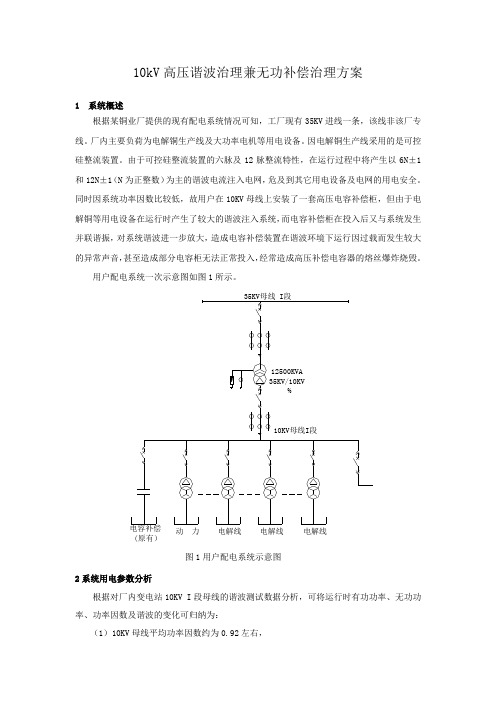

用户配电系统一次示意图如图1所示。
动 力电解线电解线电解线(原有)图1用户配电系统示意图2系统用电参数分析根据对厂内变电站10KV I段母线的谐波测试数据分析,可将运行时有功功率、无功功率、功率因数及谐波的变化可归纳为:(1)10KV母线平均功率因数约为0.92左右,(2)母线协议容量10MVA,(3)主要谐波源类型:热电解铜及大功率电机等,(4)10KV线路三相功率数据分析段10KV I段母线正常运行时负荷基本相等,且负载相对较稳定。
有功功率基本都8000kW 左右,功率因数相对较低,约0.92左右,无功功率也基本在2800kVar~3300kVar之间变化。
3谐波分析因负载大部分采用的是六脉波及12脉波整流,产生的主要谐波为:6N±1次及12N±1(N为工频频率倍数)。
故10KV段谐波的特征次为5、7、11、13......。
其中5、7、11次谐波相对较大,故滤波装置应考虑以滤除5、7、11次谐波为主的滤波方式。
根据我司于2007/09/21日对配电系统10KV母线 I段的谐波测试数据分析,将设备运行时产生的各次谐波值分析如下:35kV侧用户协议容10MVA,设备容量90MVA,正常方式下短路容量为689MVA。
技术规范书通用部分目录1 总则 (2)1.1 一般规定 (2)1.2 卖方应提供的资格文件 (3)1.3 工作范围 (3)1.4 对设计图纸、说明书和试验报告的要求 (3)1.5 标准和规范 (4)1.6 必须提交的技术数据和信息 (6)2使用条件 (6)3 技术参数及性能要求 (6)4 试验 (12)5 质量保证及管理 (13)6 技术服务、设计联络、工厂检验和监造 (13)6.1技术服务 (13)6.2设计联络 (13)6.3工厂检验和监造 (14)附录A使用条件 (15)附录B技术要求应答表 (15)表一技术参数一览表 (16)表二主要原材料及附件 (17)附录C技术偏差表 (17)附录D备品备件、专用工具和仪器仪表供货范围 (18)1 总则1.1一般规定1.1.1卖方必须有权威机关颁发的ISO–9001的认证书或等同的质量保证体系认证证书。
卖方应至少有相应电压等级容量,相同形式,相同结构 3 年 3 组以上的商业运行经验。
如发现有失实情况,招标方有权拒绝该投标。
对于同类设备在近5年内出现过严重故障情况,采取的技术整改措施有文件证明有效。
如果商务与技术有不一致,以商务为准。
1.1.2卖方应仔细阅读招标文件,包括商务和技术部分的所有规定。
由卖方提供的设备的技术规范应与本技术规范书中规定的要求相一致,卖方也可以推荐满足本技术规范要求的类似定型产品,但必须提出详细的规范偏差。
1.1.3本规范书提出了对消弧线圈成套装置技术参数、性能、结构、试验等方面的技术要求。
1.1.4本规范书提出的是最低限度的技术要求,并未对一切技术细节作出规定,也未充分引述有关标准和规范的条文,卖方应提供符合国标(GB)和相应的电力(DL)行业最新版本的标准和本规范书要求的优质产品。
1.1.5如果卖方没有以书面形式对本规范书的条文提出异议,则意味着卖方提供的设备完全符合本规范书的要求。
如有异议,应按照本规范书附录C的格式填写技术偏差表,并在投标书中以“对规范书的意见和同规范书的差异”为标题的专门章节加以详细描述。
35kV辻产业变电所工程10kV动态电容补偿装置技术条件书舟山市启明电力规划设计有限公司二○○八年十一月目录1. 总则 (33)2. 应用技术条件 (33)2.1 标准和规范 (33)2.2 气象环境条件 (44)3 技术参数及性能要求 (55)3.1 通用技术要求 (55)3.2 动态无功补偿及谐波治理装置的组成及技术要求 (55)4. 供货范围 (77)4.1 6kV 动态无功补偿及谐波治理成套装置供货清单 (77)4.2 选配设备(如需要,须单独提出订货) (77)4.4 供货和服务分交表 (77)5. 技术服务及分工 (88)5.1 技术文件 (88)5.2 现场服务 (88)5.3 使用期限 (99)5.4 技术分工 (99)6. 装置试验要求 (99)6.1概述 (99)6.2出厂试验 (99)6.3现场验收试验 (99)7. 包装和运输 (99)8. 数量 (99)1. 总则1.l 根据初步设计会审纪要,要求考虑谐波治理功能。
本设备技术条件书适用于10kV动态无功补偿与谐波治理装置,它提出了该设备的功能设计、结构、性能、安装和试验等方面的技术要求。
1.2 本设备技术条件书提出的是最低限度的技术要求,并未对一切技术细节作出规定,也未充分引述有关标准和规范的条文,供方应提供符合工业标准和本规范书的优质产品。
l.4 本设备技术条件书所使用的标准如遇与供方所执行的标准不一致时,按较高标准执行。
1.5 本设备技术条件书经供、需双方确认后作为订货合同的技术附件,与合同正文具有同等的法律效力。
1.6 本设备技术条件书未尽事宜,由供、需双方协商确定。
2. 应用技术条件2.1 标准和规范应遵循的主要现行标准,但不仅限于下列标准的要求,所有设备都符合相应的标准、规范或法规的最新版本或其修正本的要求,除非另有特别外,合同期内有效的任何修正和补充都应包括在内。
DL/T672-1999 《变电所电压无功调节控制装置订货技术条件》GB11920-89 《电站电气部分集中控制装置通用技术条件》SD205-1987 《高压并联电容器技术条件》DL442-91 《高压并联电容器单台保护用熔断器订货技术条件》GB50227-95 《高压并联电容器装置设计规范》GB11024 《高电压并联电容器耐久性试验》。
高压无功补偿装置技术规范书随着电力系统的迅速发展,对电力质量和能源利用效率的要求越来越高。
高压无功补偿装置作为电力系统中的重要设备,其性能和规范要求也越来越受到重视。
为了规范高压无功补偿装置的设计、安装、运行和维护,制定了高压无功补偿装置技术规范书。
本文将对高压无功补偿装置技术规范书进行详细介绍。
一、技术规范书的制定背景随着电力系统的发展,无功功率的管理和控制成为电力系统运行中的一个重要问题。
高压无功补偿装置作为一种重要的无功功率控制设备,可以有效地提高电力系统的功率因数,改善电力质量,降低线路损耗,提高电能利用率。
然而,由于高压无功补偿装置涉及到电力系统的安全稳定运行,因此其设计、安装、运行和维护必须严格按照规范进行。
为了规范高压无功补偿装置的技术要求,提高设备的性能和可靠性,保障电力系统的安全稳定运行,国家相关部门制定了高压无功补偿装置技术规范书。
该规范书对高压无功补偿装置的设计、制造、安装、调试、运行和维护提出了详细的要求,为高压无功补偿装置的应用提供了技术指导和依据。
二、技术规范书的内容和要求1. 设计要求:技术规范书对高压无功补偿装置的设计提出了一系列要求,包括设备的额定容量、额定电压、额定频率、无功功率补偿范围、动态响应时间等。
同时,规范书还对设备的结构、材料、绝缘、防护等方面提出了详细的规定,以保证设备的安全可靠运行。
2. 制造要求:规范书对高压无功补偿装置的制造过程提出了严格的要求,包括原材料的选择、加工工艺、装配工艺、质量控制等方面。
制造厂必须按照规范书的要求建立健全的质量管理体系,确保产品质量符合要求。
3. 安装和调试要求:规范书对高压无功补偿装置的安装和调试提出了具体要求,包括设备的安装位置、接线方式、接地要求、绝缘测试、保护装置设置、调试步骤等。
安装单位必须严格按照规范书的要求进行操作,确保设备安全可靠地投入运行。
4. 运行和维护要求:规范书对高压无功补偿装置的运行和维护提出了详细的要求,包括设备的运行参数监测、维护周期、维护内容、故障处理等。
1 绪论1.1概述无功功率补偿,简称无功补偿,在电子供电系统中起提高电网的功率因数的作用,降低供电变压器及输送线路的损耗,提高供电效率,改善供电环境。
所以无功功率补偿装置在电力供电系统中处在一个不可缺少的非常重要的位置。
合理的选择补偿装置,可以做到最大限度的减少网络的损耗,使电网质量提高。
反之,如选择或使用不当,可能造成供电系统,电压波动,谐波增大等诸多因素[3]。
在配电网中电源供给负载的电功率有有功功率和无功功率两种,有功功率是用电设备将电能转换成其他形式能量以保证正常运行所需的电功率,而无功功率也不是无用的功率,在电网中作用也很大。
接在电网中的大多数用电设备是利用电磁感应实现能量转换和传递的。
如发电机、变压器、电动机等,就是通过磁场来完成机械能与电能之间的转换的。
以异步电动机为例,电机从电网吸收的大部分电功率转换成了机械功率从转轴上输出给了机械设备,这部分功率就是有功功率;而电动机还要从电网吸收另外一部分电功率,用来建立交变磁场,这部分功率不是被消耗,而是在电网与电动机之间不断的进行交换(吸收与释放),这就是无功功率。
在电网中没有纯阻性的设备,因而功率因数都在01之间,而大部分用电设备如电动机、变压器等在运行时因电磁感应原理为建立感应磁场都需要Q>0的无功功率,此外电网中线路线损、变压器自损(铁损、铜损等)也增加不少无功,无功补偿就是利用电容提供Q<0的无功来提高功率因数,减少电网输送的无功功率,也就是在电能计量表上减少了电能的消耗,达到节能、降损的目的。
因此,解决无功补偿问题,对提高电能质量,降低电网损耗,节约能源有着极为重要的意义。
1.2课题研究背景随着科学技术发展和人民生活水平的提高,各种类型用电设备得到了广泛的应用,对电压质量的要求也越来越高。
但是,由于配电网结构,运行变化等原因,我国配电网损耗,电压合格率等技术指标与发达国家相比有较大差距。
由于电压不合格等原因造成用户电器烧毁的现象仍然存在,而网损过高使得生产的宝贵电能白白浪费,并且影响电力企业的经济效益。
安宁市裕青鑫峰投资开发有限责任公司 110kV裕青鑫峰总降工程10kV无功自动补偿装置招标技术规范书安宁市裕青鑫峰投资开发有限责任公司云南电力设计咨询研究院2011年01月货物需求一览表目录1、总则 (1)2、工程概况、规范和标准 (1)3、技术要求 (2)4、技术资料的交付 (8)5、质量保证及售后服务 (9)1、总则1.1 本技术条件书提出了对无功自动补偿装置(以下简称装置)的功能设计、结构性能、安装等方面的技术要求。
1.2 本技术条件提出的是最低限度的要求,并未对所有技术细节做出规定,也未完全陈述与之有关的规范和标准。
供方应提供符合本技术条件和有关工业标准要求的装置。
1.3 如果供方没有以书面形式对本技术条件书提出异议,则意味着供方提供的装置完全符合本技术条件书的要求。
如有异议,不管是多么微小,都应在报价书中以“对技术条件书的意见和同条件书的差异”为标题的专门章节加以详细描述。
1.4 本技术条件书所使用的标准如与供方执行的标准发生矛盾时,按较高标准执行。
1.5 合同规定的文件,包括图纸、计算、说明、使用手册等,均应使用中文和国际单位制(SI)。
1.6 本技术条件书经供、需双方确认后作为订货合同的技术附件,与合同正文具有同等法律效力。
2、工程概况、规范和标准2.1 使用条件☉安装地点:变电站户内☉环境温度:-25℃~+55℃,24小时内平均温度不超过+35℃☉相对湿度:不超过90%☉海拔高度:2000m☉大气压力:80~110kPa☉抗震能力:8级地震烈度☉污秽等级:Ⅳ级2.2规范和标准本技术条件中涉及的所有规范、标准或材料规格( 包括一切有效的补充或附录)均应为最新版本,即以需方发出本装置订单之日作为采用最新版本的截止日期。
若发现本技术条件与参照的文献之间有不一致之处,供方应向需方指明。
如供方使用本技术条件以外的规范和标准,应征得需方的同意。
2.2.1 引用的规范和标准☉ DL/T604-1996《高压并联电容器装置订货技术条件》☉ DL/T672-1999《变电所电压无功调节控制装置订货技术条件》☉ GB 3983.2-1989《高电压并联电容器》☉ JB 3336-83《电站设备自动化装置通用技术条件》☉ GB 1207-1997《电压互感器》☉ SD 325-89《电力系统电压和无功电力技术导则》☉ GB11032-2000《交流无间隙金属氧化物避雷器》☉ DL462-1992 《高压并联电容器用串联电抗器订货技术条件》☉ GB50227-1995《并联电容器装置设计规范》☉其它有关规程和标准3、技术要求3.1功能概述装置调节控制的原则是:保证供电电压在允许变动(整定值)范围内的前提下,充分调节控制装置的无功补偿功能;在保证电压合格和无功补偿效果不变的情况下,有效的减少主变分接头的调节次数和电容器的投切次数,实现电网无功功率就地平衡,降低电网损耗,提高电压合格率。
35KV/10KV开关站工程
10kV电力滤波及无功补偿(FC)装置技
术
规
范
文
件
2019年11月
总则
1.本规范书适用于10kV电力滤波及无功补偿(FC)装置,符合国家标准GB/T14549-1993、GB/T12326-2019 、SD-325-1989等功能设计、结构、性能、安装和试验等方面的技术要求。
2.本规范书提出的是最低限度的技术要求,并未对一切技术细节做出说明,未充分引述有关标准和规范的条文,卖方提供符合本技术书和工业标准的优质产品。
3.卖方企业标准与要求执行的标准发生矛盾时,按较高标准执行。
4.本规范书作为10kV电力滤波及无功补偿(FC)装置的技术协议,经卖方和买方共同签署生效,并作为合同附件,与合同具有同样的法律效力。
5.本规范书未尽事宜,由买卖双方协商解决。
1、环境及电气参数
1.1 使用环境条件:
海拔高度<1000m
环境温度:+40℃~–25℃
最大日温差:≤15K
相对湿度:日相对湿度平均值不大于95%
月相对湿度平均值不大于90%
地震烈度按8级设防
安装地点户内式
1.2电网参数:
额定电压10kV
额定频率50Hz
短路电流40kA(暂定)
电能质量考核点(PCC点)为:10kV母线
1.3负荷参数:
武汉重治集团大冶分公司新建一座110kV变电站,有一台50MVA的110/35/10变压器,10kV母线两段进线,主要负荷为动力用变压器、变频调速风机、电源线路、中频炉、电渣炉等。
其中动力用变压器负荷均为100%备用(正常运行时仅有一台变压器投入),线路负荷仅考虑制氧(8000kW,一路),其余如铁烧焦、电渣炉等均不考虑。
实际负荷运行情况见下表所示,
2、应达到的技术指标
2.1执行标准,但不仅限于下列标准,本设备技术条件所使用的标准与卖方所执行的标准不一致时,按较高标准执行。
国家标准GB/T14549-1993《电能质量公用电网谐波》
国家标准GB/T12326-2019《电能质量电压波动和闪变》
SD-325-1989《电力系统电压和无功电力技术导则》
2.2谐波允许值
2.2.1谐波电流值应满足指标:《电能质量公共电网谐波》GB 14549-93。
2.2.3平均功率因数
补偿后10kV母线平均功率因数:COSΦ≥0.96,轻载时不允许向电网倒送无功。
3、FC技术参数
为了治理轧机等非线性负荷对供电系统产生的不利影响,决定在10kV 总母线装设一套滤波及无功补偿装置(FC),用于治理生产时产生的高次谐波污染和提高功率因数。
3.1 FC装置配置
FC容量:基波补偿容量为15Mvar,安装容量不小于24Mvar。
滤波器支路配置:三个支路,3、5、7次滤波器支路,3、5次采用单调谐滤波支路,7次采用高通滤波支路。
详细配置如下表所示(仅作参考,卖方可根据自己方案作相应调整):
3.2 滤波电容器(要求选用ABB出口型电容器、型号2GUC063500C212系列或美国GE电容器)
产品类型:电容器为全膜介质、内熔丝、内置放电电阻、双套管、不锈钢外壳;电容器组采用开口三角不平衡电压保护。
额定电压:10kV;
电容器的温度系数:α绝对值≤4×10-4/K;
电容器的介质损耗:tgδ≤0.0002;
电容器的外壳的耐爆裂能量:≥20KJ;
偏差:单台电容器电容量误差小于0- +2%,电容器三相间的电容量偏差小于1%;
电容器允许在1.1倍额定电压下长期运行;
电容器允许在由于过电压和高次谐波造成的有效值1.3倍额定电流的稳态过电流下连续运行;
绝缘水平:工频耐压42kV;雷电冲击耐压75kV
电容器组瓷瓶:防污型配置;
户内电容器支撑框架:支撑绝缘子两端金具为永不生锈型,支架为高强度铝合金或优质不锈钢材料。
参考标准IEC/TR600871.1.4。
3.3 滤波电抗器(烟台哈大电抗器、北京电力设备总厂)
每(台)相电抗器的为无级连续可调式,具有±5%及以上无级平滑调节范围,采用非导磁调节杆、螺母及垫圈。
每(台)相电抗器的形式:干式、空芯、铜导线多股平行绕制并交叉换位,线圈外部由环氧树脂浸透的玻璃纤维包封;
绝缘耐热等级:F级;
冷却方式:自然冷却;
标准:IEC289-1988,GB10229-88;
试验项目(型式试验)
动稳定试验(型式试验)
直流电阻及工程电感测量
品质因数测量
工频耐压试验
冲击耐压试验(型式试验)
温升试验(型式试验)
工程损耗测量
3.4 FC二次保护:(要求选用许继电气WDR-821微机电容器保护)
电流速断和过流保护
开口三角不平衡电压保护
过电压保护
低电压保护
微机保护及通信管理系统:采用全数字化微机保护装置对FC的滤波器各支路进行保护,同时配置通信管理机进行数据通讯。
4、FC卖方总承包范围
4.1 FC系统的系统方案设计
4.2 FC系统的土建资料提交
4.3 FC系统电气设备设计
4.4 FC系统电气施工图设计。
4.5 FC设备供货
4.5.1 FC装置由各支路高压开关柜(型号KYN28-12、配电容器专用投切开关及许继微机电容器保护)、滤波电抗器、滤波电容器、氧化锌避雷器、FC组架、电流互感器、放电线圈及滤波器微机保护组成。
4.5.2 FC所有安装材料,包括一、二次电缆(各高压开关柜到FC设备的
一次电缆、电流互感器、负荷侧到FC的控制电缆),设备连接件、铜母排、支撑绝缘子、所有设备支撑件、金具。
4.6 FC设备的指导安装。
4.7 FC设备的系统调试。
4.8 FC设备的投运。
4.9 买方技术人员的培训。
4.10买方仅负责提供FC总电源柜(1台)及电源柜到FC设备的电源电缆。
5、资料交付
6、设备安装及培训
在设备安装过程中卖方应派有经验的技术人员指导现场施工人员安装
设备,并帮助处理调试投运过程中出现的问题。
7、技术服务
7.1卖方指定的工地代表,在合同范围内全面与买方充分合作与协商,以解决合同有关的技术和工作问题。
双方的工地代表,未经双方授权,无权变更和修改合同。
7.2 卖方技术人员对买方人员详细地解释技术文件、图纸、运行和维护手册、设备特性、分析方法和有关的注意事项等,以及解答和解决买方在合同范
围内提出的技术问题。
7.3 卖方技术人员有义务协助买方在现场对运行和维护的人员进行必要的培训。
8、在卖方工厂的检验和监造
8.1买方有权派遣其检验人员到卖方及其分包商的车间场所,对合同设备的加工制造进行检验和监造。
买方将为此目的而派遣的代表的身份以书面形式通知卖方。
8.2如有合同设备经检验和试验不符合技术规范的要求,买方可以拒收,卖方更换被拒收的货物,或进行必要的改造使之符合技术规范的要求,买方不承担上述的费用。
8.3买方对货物运到买方目的地以后进行检验、试验和拒收(如果必要时)的权利,不得因该货物在原产地发运以前已经由买方或其代表进行过监造和检验并已通过作为理由而受到限制。
买方人员参加工厂试验,包括会签任何试验结果,既不免除供方按合同规定负的责任,也不能代替合同设备到达目的地后买方对其进行的检验。
8.4卖方在开始进行工厂试验前15天,通知买方其日程安排。
根据这个日程安排,买方将确定对合同设备的那些试验项目和阶段要进行见证,并将在接到卖方关于安装、试验和检验的日程安排通知后7天内通知卖方。
然后买方将派出技术人员前往卖方和(或)其制造商生产现场,以观察和了解该合同设备工厂试验的情况及其运输包装的情况。
若发现任一货物的质量不符合合同规定的标准,或包装不满足要求,买方代表有权发表意见,卖方认真考虑其意见,并采取必要措施以确保待运合同设备的质量,见证检验程序由双方代表共同协商决定。
8.5若买方不派代表参加上述试验,卖方在接到买方关于不派员到卖方和(或)其分包商工厂的通知后,或买方未按时派遣人员参加的情况下,自行组织检验。
8.6 监造范围:整套动态无功补偿装置。
8.7 监造者将不签署任何质量证明文件,买方人员参加工厂检验既不能解除
卖方按合同承担的责任,也不替代到货后买方的检验。
9、试验和验收
9.1验收试验
动态无功补偿成套装置和附属设备验收测试的基本项目包括如下各项。
通电前试验
断路器的检验和试验
隔离开关的检验和试验
电容器单元和电容器组的容抗测量
容抗及起始失衡的测量
避雷器泄漏电流测量
电流互感器的检验和测试
信号回路的检验及测试
光纤系统的衰耗试验
继电保护、控制设备和通讯功能试验
9.2出厂实验
FC装置均在工厂内进行组装出厂试验,出厂试验的技术数据随产品一起交付买方。
产品在拆装前对关键的连接部位和部件作好标记。
10.附表:投标者必须填写的表格
第 10 页。
