XX造纸主厂房工程施工组织设计方案
- 格式:pdf
- 大小:648.19 KB
- 文档页数:91
某造纸厂钢结构施工组织设计广西柳江造纸厂年产17万吨漂白竹浆建设工程/浆板车间工程施工组织设计第一章工程概况1.1 工程概况(钢结构部分)一、浆板车间屋盖采用轻钢结构,复合彩钢板屋面,面积7147.55㎡,屋面双坡集中排水,厂房内设重级工作制桥式起重机。
部分墙面采用轻钢材料做维护,采用单层压型彩钢板。
1.2 工程结构形式本厂房主体钢结构(主钢梁)采用Q235底合金结构钢,其它钢构件均采用Q235碳素结构钢。
并要求设置多功能吊车(重级工作制)以及吊车维修系统及吊车制动系统。
屋面及+5.50m以上墙面均采用彩色压型钢板单板围护。
也正是由于行业厂房的结构特殊性,其加工和吊装对钢结构加工、施工单位提出了更高的要求。
本工程所用高强螺栓为S10.9级摩擦型高强螺栓。
屋面材料及墙面材料为金属彩板。
钢结构系统工程总量约为184吨(不含彩钢板),其中屋面钢梁用钢量69吨、吊车梁用钢量65吨、其它构件用钢量50吨。
维护彩钢板13600㎡。
本工程(钢结构部分)的主要特点和难点:1、工作量大,工期紧,184吨构件以及约13600㎡的围护彩板按工期要求70天内完成制作、运输、安装。
2、运输和安装难度不大——考虑到钢结构加工的质量要求,所有钢构件均在我公司加工厂内完成,由于构件体积和重量不是很大,但运输距离长,对于有的超长构件需考虑运输条件的限制,在运输过程中加倍考虑对成品构件的保护。
3、施工协作配合难度大,由于工期紧迫,现场必然存在多个施工单位,多个工序同时穿插作业的问题,因此,协调与各方关系是保证工程顺利进行的关键。
4、钢结构加工安装中详图设计与设计单位的协调配合工作量不大,工程履约过程中必须协调好与指挥部、设计院和工程监理单位的关系,保证工程中发生的可能影响工作进度的问题,能够及时高效地解决。
第二章施工准备工作安排2.1.1 技术准备1、技术原始资料①审查图纸:组织有关技术人员熟悉施工图纸,检查图纸的设计深度是否能满足施工要求,核对图纸上的构件数量和安装尺寸,检查构件之间有无矛盾等;对图纸进行工艺审核,审查在技术上是否合理,构造是否便于施工,图纸上的技术要求按加工单位的施工水平能否实现等问题,并在开工前进行图纸会审。
惠东县宏盛纸业有限公司偏房、食堂、宿舍楼工程施工组织设计编制单位:惠东县城市建筑工程总公司编制人:胡寿春审核单位:审核负责人:二00三年二月十日第一章编制说明1.1 编制说明本《施工组织设计》是施工指导性文件,编制时对工期,质量目标、项目管理机构设置与劳动力组织、施工进度控制、机械设备及周转材料配备、主要技术方案、安全、文明施工、季节性施工、管理等诸多因素尽可能做了充分考虑,突出其科学性,适用性及针对性。
施工中,我公司将本着对建设方高度负责的态度,将积极与业主质量监督部门配合,服从建设单位及监理工程师的管理,从严控制工程质量,在保证工程质量的同时认真做好安全文明施工。
制定环境措施,控制噪音及杜绝各种声、光、尘污染,减少投诉.制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建安全文明工地。
同时提出更多合理化建议,力争“少花线、多办事、办实事”,将建设单位投资的每一分钱落到实处,以达到有效控制投资的目的,更好更快地交出让业主满意的精品工程.1。
2 编制依据1、施工图、合同文件。
2、现行国家有关工程施工规范、规程及技术标准.3、广东省惠州市有关政策和文件规定。
4、现场斟察情况,工程特点,施工环境和条件,自然条件.5、我公司质量保证体系文件。
第二章工程概况2。
1 总述本工程位于惠东县吉隆镇,是惠东县宏盛纸业有限公司的偏房、食堂、宿舍楼工程,总建筑面积约5000平方米。
2。
2 建筑概况表1:2.3 结构概况本工程主体都为框架结构,按六度抗震设防,地基采用预应高强砼管桩,桩径400mm,标准承载力140Kpa。
混凝土强度等级:基础、地梁为C20;一~三层柱C25,梁板砼为C20。
钢筋用Ⅰ、Ⅱ级钢。
2。
4 工程特点本工程的重点在基础工程、主体工程和装饰工程;屋面防渗隔热等分部(分项)工程,亦是影响质量的关键。
第三章施工部署及组织机构3。
1 施工目标根据该工程的具体情况,确定的总目标是:充分发挥公司在基础、土建、水电安装、装修等方面的综合优势,利用在技术装备、人员、材料等方面充足完备的有利条件,以我司和本施工队的整体实力为基础,严格按照项目法施工,严格质量管理,确保达到优质、高速、安全、低消耗的预期目标,按质按量完成本工程。
造纸主厂房工程施工组织设计方案(精品文档)一、项目概况造纸主厂房工程,位于我国某地工业园区,占地面积广阔,投资金额巨大。
工程主要包括主厂房、仓库、办公区等建筑,以及配套设施。
此次施工组织设计,旨在确保工程质量和进度,降低成本,提高效益。
二、施工总体布局1.施工现场划分施工现场划分为四个区域:主厂房施工区、仓库施工区、办公区施工区和配套设施施工区。
每个区域都有明确的施工任务和施工队伍。
2.施工顺序遵循先地下、后地上的原则,先进行土建工程,再进行钢结构、设备安装等工程。
具体顺序如下:(1)土建工程:包括基础、主体结构、屋面、外墙等。
(2)钢结构工程:包括厂房框架、屋顶、门窗等。
(3)设备安装工程:包括生产线设备、电气设备、管道等。
(4)装修工程:包括室内装修、室外绿化等。
三、施工技术措施1.土建工程(1)基础工程:采用桩基施工,严格遵循桩基施工规范,确保基础稳定。
(2)主体结构:采用现浇混凝土结构,保证主体结构质量。
(3)屋面工程:采用防水保温屋面,提高屋面使用寿命。
2.钢结构工程(1)厂房框架:采用高强度钢材,确保厂房稳定性。
(2)屋顶:采用彩钢瓦,提高屋顶防水、隔热性能。
(3)门窗:采用铝合金门窗,提高门窗密封性、安全性。
3.设备安装工程(1)生产线设备:按照生产工艺要求,合理布局设备,确保生产效率。
(2)电气设备:采用优质电缆、配电箱等,保证电气设备安全运行。
(3)管道:采用无缝钢管,提高管道使用寿命。
四、施工进度安排1.土建工程:预计6个月完成。
2.钢结构工程:预计3个月完成。
3.设备安装工程:预计4个月完成。
4.装修工程:预计2个月完成。
五、施工组织与管理1.施工队伍(1)土建工程:选拔有丰富经验的施工队伍,确保施工质量。
(2)钢结构工程:选拔专业钢结构施工队伍,提高施工效率。
(3)设备安装工程:选拔专业设备安装队伍,确保设备安装质量。
2.施工管理(1)建立健全施工管理体系,明确各岗位职责。
某纸业公司成品纸仓库工程施工组织设计一、工程概况纸业公司成品纸仓库工程位于纸业公司厂区内,用于存放成品纸产品。
该工程总占地面积为5000平方米,建筑面积为3000平方米,主要包括仓库建筑、货架设备、货物管理系统等。
本次施工组织设计旨在保证施工工期的合理安排和质量的有效控制。
二、施工组织机构1.总承包单位:纸业公司工程总包部负责整个成品纸仓库工程的施工组织、协调等管理工作。
2.施工班组:- 建筑施工班组:负责仓库建筑的搭建和装修工作。
- 设备施工班组:负责货架设备的安装和调试工作。
- 电气施工班组:负责仓库的电气工程施工和配电箱安装等工作。
- 自动化施工班组:负责货物管理系统的安装和调试工作。
3.监理单位:纸业公司工程监理部负责对施工过程进行监督、检查,确保施工质量和安全。
三、施工准备1.准备人员总承包单位需派出一名项目经理负责工程的施工组织、协调等工作。
各班组负责人需确保人员配备到位,包括工程师、技术工人等,并进行培训。
2.设备与材料按照施工计划,提前采购所需设备和材料,并对其进行验收、保管,确保施工期间供应充足。
3.施工图纸施工前需将详细施工图纸制定并进行复核,确保与设计方案一致,并对施工图纸进行备份,随时调取。
4.安全措施施工前需制定详细的安全措施方案,包括施工期间的人员防护、施工场地管理等,并明确责任人进行监督、执行,在施工过程中保证工人安全。
四、施工流程1.基础施工:包括基坑开挖、地基处理、基础浇筑等。
2.主体结构施工:包括仓库建筑的主体结构搭建、楼板浇筑等。
3.装修施工:包括墙体、天花板、地面的装修、防水处理等。
4.设备安装:包括货架设备、货物管理系统的安装和调试工作。
5.电气工程:包括照明、配电箱等电气工程施工。
6.自动化系统施工:包括货物管理系统的安装和调试。
7.综合验收:对整个工程进行综合验收,并及时整改、完善。
五、质量控制1.质量目标依据设计要求,确保仓库建筑结构的安全可靠,货架设备和自动化系统的稳定运行,完成产品存储和管理的功能。

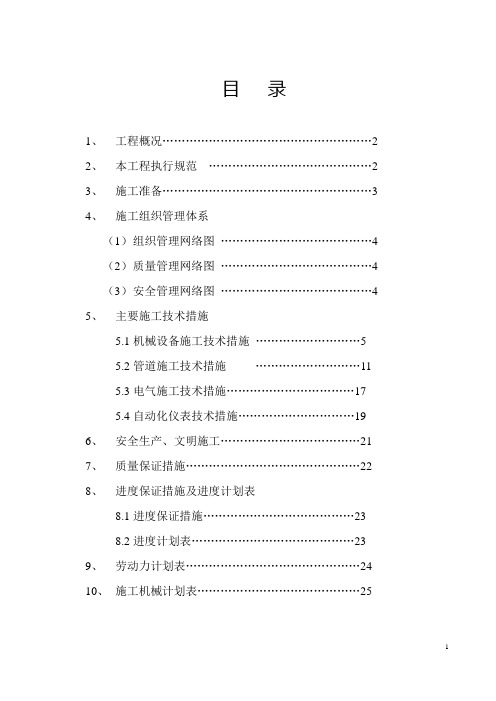

目录1、工程概况 (2)2、本工程执行规范 (2)3、施工准备 (3)4、施工组织管理体系(1)组织管理网络图 (4)(2)质量管理网络图 (4)(3)安全管理网络图 (4)5、主要施工技术措施5.1机械设备施工技术措施 (5)5.2管道施工技术措施 (11)5.3电气施工技术措施 (17)5.4自动化仪表技术措施 (19)6、安全生产、文明施工 (21)7、质量保证措施 (22)8、进度保证措施及进度计划表8.1进度保证措施 (23)8.2进度计划表 (23)9、劳动力计划表 (24)10、施工机械计划表 (25)1、工程概况本项目为阿波制纸(上海)星火工厂新建工程,工程地点位于上海市浦东星火开发区莲花路335号。
工期要求:2004年12月---2005年2月。
工程范围:设备、管道、电气、仪表等机电安装工程。
2、本工程执行规范机械设备安装工程施工及验收通用规范(GB50231-98)现场设备、工业管道焊接施工及验收工程规范(GB50236-98)蒸汽锅炉安全技术监察规程部发(1996)276号电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范(GB50257-96)建筑电气工程施工质量验收规范(GB50303-2002)自动化仪表安装工程施工及验收规范(GB50093-2002)工业金属管道工程施工及验收及规范(GB50235-97)化工机器安装工程施工及验收规范(通用规定)HGJ203-83化工机器安装工程施工及验收规范(离心式压缩机)HGJ205-92化工机器安装工程施工及验收规范(中小型活塞式压缩机)HGJ207-83 化工机器安装工程施工及验收规范(化工用泵)HGJ207-83中低压化工设备施工及验收规范HGJ209-83化工塔类设备施工及验收规范HGJ21-85石油化工换热设备施工及验收规范SHJ3532-95石油化工装置设备基础工程施工及验收规范SH510-883、施工准备(1)施工前技术人员认真熟悉图纸,参加设计单位的施工图纸交底,学习本工程执行规范,编制详细施工方案、安全技术交底。
造纸厂的专项施工方案一、概述造纸厂的专项施工方案是为了确保施工过程中的安全和顺利进行而制定的,主要包括施工计划、安全措施和质量保证等内容。
本方案旨在规范施工流程,提高工作效率,确保施工质量,最大限度地减少安全隐患。
二、施工计划1. 工期安排根据项目需求和资源情况,制定详细的施工工期安排,并确保与相关部门和单位协调一致。
2. 编制施工图纸施工前,对厂区进行现场勘察和测量,并编制详细的施工图纸,确保施工过程中的准确性和高效性。
3. 材料准备根据施工图纸和相关标准,确定所需材料种类和数量,并提前采购,确保材料的及时到位。
4. 施工队伍组建根据施工规模和工期要求,合理组建施工队伍,以确保施工过程中的岗位分工明确、责任清晰。
5. 施工过程控制在整个施工过程中,设立项目经理和现场监理,对施工进展和质量进行全程控制和监督。
三、安全措施1. 安全教育培训在施工前,对施工人员进行安全教育培训,使其具备必要的安全意识和操作技能。
2. 安全设施设置根据施工特点和风险评估,合理设置安全警示标识、安全带、防护栏杆等安全设施,以确保施工人员的人身安全。
3. 施工现场管理严格遵守施工现场管理规定,确保施工现场的整洁、安全和有序,并设置专人进行巡查和安全检查。
4. 紧急事故应急预案制定紧急事故应急预案,明确各部门和人员的责任和行动流程,以应对可能发生的安全事故。
四、质量保证1. 施工质量监督严格按照相关标准和规范进行施工,设立专门人员进行施工质量监督和验收,确保施工质量符合要求。
2. 施工记录与报告建立完善的施工记录和报告制度,及时记录施工过程中的关键节点、问题与解决方案,为后续施工提供经验总结。
3. 质量检测与验收根据施工计划和质量控制要求,对关键环节和关键设备进行质量检测与验收,确保施工过程中的质量符合标准和要求。
五、施工总结与优化施工结束后,及时对施工过程进行总结与优化,发现问题并采取相应的改进措施,为今后的类似项目提供经验和借鉴。
第1篇一、工程概况本项目为XX工业园区新建厂房工程,位于XX市XX区XX工业园区。
厂房占地面积约为10000平方米,建筑面积约为8000平方米,主体结构为钢筋混凝土框架结构,建筑高度为18米,层数为3层。
工程总投资约为5000万元。
二、施工组织设计原则1. 符合国家及地方相关法律法规、标准规范要求。
2. 确保工程质量和安全,实现优质、高效、安全、文明施工。
3. 合理安排施工进度,确保工程按期完成。
4. 优化资源配置,降低工程成本。
5. 注重环境保护,实现绿色施工。
三、施工组织机构1. 成立项目指挥部,负责全面协调、指挥和监督工程实施。
2. 设立项目经理部,下设工程技术部、质量安全部、物资部、财务部、人力资源部等职能部门。
3. 各部门职责明确,相互配合,形成高效的组织体系。
四、施工进度计划1. 施工准备阶段:完成施工图纸会审、施工方案编制、人员培训、材料设备采购等工作,预计用时2个月。
2. 土建施工阶段:完成地基基础、主体结构、屋面、装饰装修等施工,预计用时10个月。
3. 安装工程阶段:完成设备安装、电气、给排水、暖通等施工,预计用时2个月。
4. 竣工验收阶段:完成工程验收、交付使用等工作,预计用时1个月。
五、施工技术措施1. 地基基础施工:采用桩基础,确保地基承载力满足设计要求。
2. 主体结构施工:采用钢筋混凝土框架结构,确保结构安全、稳定。
3. 装饰装修施工:采用环保、节能材料,确保室内环境舒适。
4. 安装工程:选用优质设备,确保设备运行稳定。
六、质量安全措施1. 严格执行国家和地方相关法律法规、标准规范。
2. 建立健全质量安全管理体系,明确各岗位质量安全责任。
3. 定期进行质量安全检查,及时发现并解决问题。
4. 加强施工人员培训,提高安全意识。
七、环境保护措施1. 严格执行国家和地方环境保护法规,确保施工过程中不污染环境。
2. 施工现场设置围挡,防止扬尘、噪音等污染。
3. 施工废水、废气、固体废弃物等污染物进行分类处理。
造纸厂建设施工方案一、前言随着社会经济的快速发展,纸张作为重要的文化载体和工业原料,在各个领域起到了不可替代的作用。
为了满足市场需求,本方案旨在设计和建设一座现代化的造纸厂。
该厂将采用先进的技术和设备,提高纸张生产效率,保护环境,提供高质量的纸张产品。
二、规划设计1. 建设位置造纸厂将选址于远离居民区和环境敏感区的工业园区。
建设地点应具备交通便利、水资源丰富和用电供应稳定的条件。
2. 厂区规划厂区将合理划分为生产区、办公区、储存区和生活区。
生产区将包括原料准备区、纸浆制备区、造纸区和纸张加工区。
办公区将为管理人员和技术人员提供办公设施。
储存区将设立原材料仓库和成品仓库。
生活区将提供员工宿舍、食堂和娱乐设施。
三、设备建设1. 原料准备设备原料准备设备将包括原材料粉碎机、进料输送设备和储存设备。
它们将确保原料充分粉碎和顺利供应至下一个生产阶段。
2. 纸浆制备设备纸浆制备设备将包括搅拌机、筛选机和脱墨机。
这些设备将对原料进行处理,除去杂质和墨污,得到优质的纸浆。
3. 造纸设备造纸设备将包括纸张成型机和烘干机。
纸张成型机将通过调整参数和控制流程,将纸浆转变为特定形状和尺寸的纸张。
烘干机将确保纸张在稳定的温度和湿度条件下迅速干燥。
4. 纸张加工设备纸张加工设备将包括切纸机、裱纸机和印刷机。
这些设备将对成品纸张进行切割、涂覆和印刷,以满足客户的个性化需求。
四、环境保护1. 废水处理厂区将建设废水处理厂,采用先进的废水处理技术。
废水将经过沉淀、曝气和过滤等处理过程,达到国家排放标准后,再进行排放。
2. 废气处理厂区将安装废气处理设备,对产生的废气进行处理和净化,以保证排放的废气达标。
3. 固体废弃物处理厂区将建立合理的固体废弃物分类和处理制度。
纸浆废渣将进行资源化利用,其他固体废弃物将进行分类、处理和处置。
五、质量控制1. 原材料采购厂区将与可靠的供应商建立稳定的合作关系,确保原材料的质量和供应。
2. 过程控制在生产过程中,将采用严格的过程控制措施,包括控制参数的监测、记录和调整,以确保纸张的质量稳定。
造纸厂房工程组织设计一、前期准备工作1.成立项目组:项目组由工程师、设计师、技术人员等组成,负责整个工程的组织设计和施工管理。
2.初步调研:对所建造纸厂房工程的地理位置、用地条件、环境因素等进行初步调研,确定项目的可行性和建设的必要性。
3.确定项目规模:根据调研结果和市场需求,确定造纸厂房的建设规模,包括生产线数量、日产量等。
二、设计阶段1.确定建筑大纲:根据项目规模和生产工艺要求,确定建筑大纲,包括建筑结构类型、建筑面积、生产区域划分等。
2.进行土地勘察:对选定的用地进行勘察,了解土地的地理和地质情况,在设计中合理利用土地和防止自然灾害的发生。
3.建筑设计:根据建筑大纲和土地勘察结果,进行建筑设计,包括建筑的布局、立面设计、通风、供暖等设施的设计。
4.设备选型:根据项目的生产需求,选择适当的设备,并进行设备的布局设计,确保设备的稳定运行和生产效率。
5.绘制施工图纸:根据建筑设计和设备选型,绘制详细的施工图纸,包括平面图、立面图、剖面图等,以供施工参考。
三、施工阶段1.施工准备:在施工现场进行现场平整、标志划定、设备搬迁、临时供电等准备工作,为后续施工操作做好准备。
2.基础施工:进行地基开挖、浇筑混凝土基础、安装钢筋等基础工程,并进行质量检查,确保基础的稳定性和承重能力。
3.建筑施工:按照施工图纸进行建筑的主体施工,包括安装钢骨、砌砖、浇筑混凝土等,确保建筑的强度和安全。
4.设备安装:按照设备的布局设计和施工图纸进行设备的安装,包括管道连接、电气接线等,确保设备的正常运行。
5.安全管理:在施工过程中,加强工地安全管理,确保施工人员的人身安全和施工质量的稳定性。
四、竣工验收1.施工完工:完成建筑和设备的施工,按照工程设计要求和标准提交施工报告和竣工验收申请。
2.竣工验收:由相关部门进行竣工验收,检查工程的质量和安全,确保符合相关法规和标准。
3.竣工报告:经过竣工验收合格后,提交竣工报告,完成整个造纸厂房工程的组织设计。
某造纸主厂房工程施工组织设计×××××公司×××××项目经理部二零零八年八月审批页工程名称:××××××文件内容:施工组织设计编制单位:×××××××××××公司××××××项目经理部编制人:审核人监理单位审核意见:建设单位审核意见:目录一、编制依据1.1施工合同1.2施工图1.3主要法规1.4主要规程、规范1.5主要图集1.6主要标准二、工程概况2.1建筑概况2.2结构概况三、施工组织部署3.1施工组织管理3.2质量管理体系及分工3.3施工管理目标3.4施工总平面布置3.5劳动力组织3.6主要材料计划(含周转料)3.7主要机械计划3.8施工原则控制四、施工装备4.1技术准备4.2现场准备4.3协调场外工作,创造良好环境4.4施工过程通讯联络4.5岗位培训4.6现场试验室准备五、主要项目施工方法5.1施工平面分区及竖向结构分段5.2、施工测量5.3±0.000以下结构施工5.4±0.000以上结构施工5.5钢筋工程5.6模板工程5.7混凝土工程5.8脚手架工程5.9二次结构(围护与分隔)5.10屋面防水工程5.11设备基础(纸机基础)施工5.12装饰工程施工5.13安装施工方法5.14季节性施工六、技术管理措施6.1、测量管理措施6.2、施工试验管理措施6.3、施工资料管理措施6.4、技术节约措施6.5、其它技术管理措施七、施工质量管理措施7.1、质量管理控制措施7.2、质量技术控制措施八、现场管理措施8.1、安全防护措施8.2、临时用电管理措施8.3、消防保卫管理措施8.4、场容管理措施8.5、文明建设管理措施8.6、材料管理措施8.7、机械管理措施8.8、环卫管理措施8.9、成品保护措施8.10工期保证措施一、编制依据1.1施工合同1.2施工图1.3主要法规:《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程施工现场管理规定》及相关地方法规1.4主要规程、规范:类别名称编号国家混凝土结构工程施工质量验收规范GB50204-2002工程测量规范GB50026-1993屋面工程施工质量验收规范GB50207-2002地下工程防水技术规范GB50108-2001地下防水工程施工质量验收规范GB50208-2002建筑装饰装修工程施工质量验收规范GB50210-2001工程建设标准强制性条文2002年版民用建筑工程室内环境污染控制规范GB50325-2001建设工程项目管理规范GB/T50326-2001砌体工程施工质量验收规范GB50203-2002建设工程施工现场供用电安全规范GB50194-93塔式起重机安全规程GB5144-1985行业钢筋机械连接通用技术规程JGJ107-2003钢筋锥螺纹接头技术规程JGJ109-96混凝土泵送施工技术规程JGJ/T10-95建筑玻璃应用技术规程JGJ113-20031.5主要图集类别名称编号国家混凝土结构施工图平面整体表示方法制图规则和构造详图03G101多层及高层钢筋混凝土结构抗震构造03ZG003地方中南标图集98ZJ合订本华北标图集88J1.6主要标准类别名称编号国家建筑工程施工质量验收统一标准GB50300-2001混凝土质量控制标准GB50164-92混凝土强度检验评定标准GBJ107-87建筑施工场界噪声限值GB12523-1990行业建筑施工安全检查标准JGJ59-99二、工程概况工程名称×××地理位置×××建设单位×××设计单位×××勘察单位监理单位×××监督单位×××施工×××总承包单位合同范围施工图中全部投资性质自筹合同质量目合同性质标合同工期本工程为××公司造纸纸车间主厂房工程。
建设地点位于××生产区内。
纸车间主厂房为长209.95米,宽65.0米,高23.8米,二层局部三层的框排架结构,建筑面积35693平方米。
2.1建筑概况纸车间主厂房内除工艺生产设备布置所需的空间外,一层平面还布置有:胶料制备间、真空泵房区、空压站、变压器室、10kV高压配电室、空调机房、风机房、男女卫生间等。
二层(7.5米标高)平面布置有:胶料制备区、仪表机柜室及控制室、配电室、风机房等。
三层(13.5米标高)平面布置有:设备用房。
厂房主跨度为:36.0米;车间柱顶标高为21.8米;轨顶标高为17.8米。
墙体:内墙采用混凝土空心砌块墙体,外墙标高1.2米以下采用混凝土空心砌块墙体,标高1.2米以上采用双层压型钢板墙体。
楼地面:车间地面做法为150厚C20砼,变压器室设卵石地面以集油,男女卫生间贴瓷砖;楼面面层为保证产品质量,采用耐磨涂料面层,其中仪表机柜及控制室采用抗静电地板。
顶棚:控制室内的吊顶采用铝合金龙骨,铝合金吊顶;湿式造纸联合厂房的湿部局部做不锈钢板吊顶,并加送热风以防顶棚结露,影响产品质量。
屋面:主跨屋面采用轻钢压型钢板屋面。
辅跨屋面采用现浇钢筋混凝土屋面加隔热、柔性卷材防水面层,屋面防水等级为Ⅱ级。
门窗:除特殊要求外均采用铝合金门窗。
本工程为两层局部三层工业厂房,生产火灾危险性为丙类,耐火等级为一级。
2.2结构概况本工程主要构筑物建筑结构的安全等级为二级,设计使用年限为50年,根据GB18306-2001《中国地震动参数区划图》标定,本地区地震设防烈度为7度,设计基本地震加速度为0.10g,设计地震分组为第一组。
按《建筑抗震设防分类标准》GB50223-95中规定,抗震设防分类为丙类,框架抗震等级为三级。
本工程应按照《建筑物变形测量规范》JGJ8-2007规定的二级观察登记布置沉降观测点进行沉降观测。
2.2.1、基础工程本工程采用桩基础,桩基形式由人工挖孔桩、旋挖灌注桩及预制混凝土管桩组成(已由桩基施工队伍完成)。
本工程地基基础设计等级为丙级。
室内地面±0.000以下砌体采用MU10和M5水泥砂浆砌筑。
砖基础防潮层采用1:2水泥砂浆,加水泥质量3%的防水剂,厚度20mm,设于室内设计标高±0.000以下60mm。
本工程底层地面有设备基础、地沟等,须保证回填土的回填质量,填方前场地内的杂物和开挖基坑所堆积的松土必须清除干净,用作填方的土料不能参杂树根、草皮、腐植土及其它杂质,回填土每层虚铺厚度不得超过250mm,含水量应尽量接近最佳含水量,压实系数不小于0.94。
基础垫层采用C10素混凝土,厚100,每边宽出基础底面100。
本工程中凡高度不大于4m的非承重隔墙可直接置于加厚的混凝土地面上,做法详见设计总说明附图1。
2.2.2、钢筋混凝土工程本工程中钢筋的混凝土保护层厚度:本工程环境类别:地上部分为一类,地下部分为二a类,厚度确定详见03G101-1第33页。
但用于基础时,保护层最小厚度不应小于50(无垫层时不小于70)。
本工程受拉钢筋的锚固长度:由03G101-1第33、34页确定。
各构件的平面表示法及构造要求详见03G101-1。
设备基础与构筑物:本工程有大型的纸机基础(PM9、PM10),基础分别位于D轴/5~36和H轴/5~36,承台高有1200、1500、2000,纸机基础大体积混凝土浇注时应分层施工。
板上的小型设备基础宜与板同时浇灌,因施工条件无法达到的允许二次浇灌,但必须作凿毛加强处理。
做法详见结构设计总说明附图2。
2.2.3、砌体工程本工程中砌体的施工质量控制等级为B级。
构造柱、圈梁、过梁、填充墙等做法详见结构设计总说明。
2.2.4、据××建筑设计院提供的该工程的岩土工程勘察报告该工程地下为特殊地质条件,地下水对砼、钢筋及钢结构均无腐蚀性。
2.2.5、主要构件截面尺寸承台(高1100):1200×1200,1300×1300,1400×1400,1600×1600,1900×1900框架柱:400×400,500×500,500×600,500×700,600×600,600×700,500×1100,600×1100框架梁:基础框梁:250×600,250×700,300×600,300×700,300×800,350×900楼层框梁:350×1000,400×1200,400×1000,500×1000,600×1000,300×800,350×850非框架梁:250×400,250×500,300×700,300×800,300×900楼板:100,120,150三、施工组织部署3.1施工组织管理3.1.1组织机构本工程将实行责、权、利高度统一的项目法管理,项目经理部领导班子由项目经理及项目副经理四名,主管技术、质量、生产、安全、经营、成本和行政管理工作,并负责对工程的领导、指挥、协调、决策重大事宜。
具体详见项目组织机构图。
项目经理对公司负责,其余人员对项目经理负责,经理部下设六个工作科室,各科室职能如下:施工科:负责制定落实生产计划,完成工程量的统计,组织实施现场各阶段的平面布置、生产计划、安全文明施工及劳动力、工程质量等各种施工因素的日常管理。
技术科:编制和贯彻施工组织设计、施工方案,进行技术交底,组织技术培训,办理工程变更洽商、汇集整理工程技术资料,组织材料检验和施工试验,检查监督工程质量,调整工序矛盾,并及时解决施工中出现的一切技术问题。
质安科:施工质量程序的管理工作,监督检查检查工程施工质量,编制、收集、整理工程施工质量验收记录以及安全防护、消防保卫、环保环卫等工作。
材料设备科:负责工程物资和施工机具购置、搬运、贮存,编制并实施物资使用计划,监督控制现场各种物资使用情况,维修保养施工机具等。
经营核算科:负责编制工程报价、决算、分包合同管理等工作。
财务科:负责日常财务管理、工程成本核算、资金管理等工作。
3.2质量管理体系及分工3.2.1质量管理体系组织结构框图专业分公司技术公司职能部门施工质安材料设备财务经营核算综合管理各专业施工队伍服务配合指导监控组织管理公司决策层项目经项目经理项目副经理(土建)项目副经理(装饰)技术负责人3.2.2质量管理领导小组为了确保工程质量目标的实现,现场成立了质量管理领导小组,其组长和成员如下:组长:×××(项目经理)副组长:×××(生产副经理)、×××(技术负责人)成员:×××3.3施工管理目标3.3.1质量目标本工程为湖南省十大标志性工程之一,在抢进度的同时要确保施工质量,争创省级文明工地。
