办公大厦屋面、厨卫间防水工程施工方案●材料选择:屋面防水卷材为氯化聚乙烯防水卷材。
厨、卫间室内防水采用聚氨脂防水涂膜。
●卫生间防水施工1)施工程序墙面抹灰→竖向管道安装→地面堵洞找坡找平,地面防水层施工→闭水试验→防水保护层2)工作安排本工程厕所间。
实验室的防水量较大,而且房间面积较小,工序多,直接影响施工进度,渗漏问题也时常发生,解决这一问题的关键是合理安排好工序,且每道工序要认真细致,并做好成品保护工件。
工序安排应按以上施工程序,并应提前安排墙面抹灰和竖向管道安装。
3)施工要点:首先应根据地面坡度,地面做法厚度,基准线位置,确定好地漏,出水口顶面标高,安装地漏,出水口时,标高应低5—10MM。
做防水前,所有竖向管道施工完毕,洞口应用细石混凝土堵严。
禁止防水层做完后再凿洞,这是防水的第一道防线,管道根部滴水就是因为在防水层失效的情况下,管道根未堵严造成的。
否则仅会出现潮湿现象。
做找平层时,墙角泛水园角半径应控制在20MM左右,不得将园弧做得太大,否则将会影响墙面装修,在管道根部套管,地漏,出水口周围应留1CM宽的小槽,待找平层干燥后用油膏填平。
做完找平层,即涂刷冷底油,做附加层和SBS防水卷材施工,该种防水为热熔法施工。
试水:防水层做完后,必须试水。
蓄水高度不小于20MM,堵塞点应设在地漏和出水口杯顶4CM以下,蓄水时间24小时以上。
待表面装修层完成后,进行第二次试水。
●屋面防水1)施工程序基层清理→管道堵洞→弹线→保温层找坡层铺设→找平层抹灰→防水层2)施工要点焦渣找坡:找坡坡度应≥2%,操作前应在女儿墙上弹出标明焦渣铺设的厚度及坡度,另外,在屋顶做出找坡灰饼,以示焦渣铺设的厚度及坡度。
焦渣铺设由高向低,最低处不得低于30mm。
焦渣应用平板振捣器振实。
屋面保温层:铺设100厚度JQN保温板,砌块之间应拼缝紧密,砌块应铺平。
屋面找平层:找平层应按地面做法来做,浇水、冲筋、压光,浇水应适量,以达到找平层与保温层能牢固结合,找平层应每隔6米设一条分隔缝,做为隔潮通气之用。

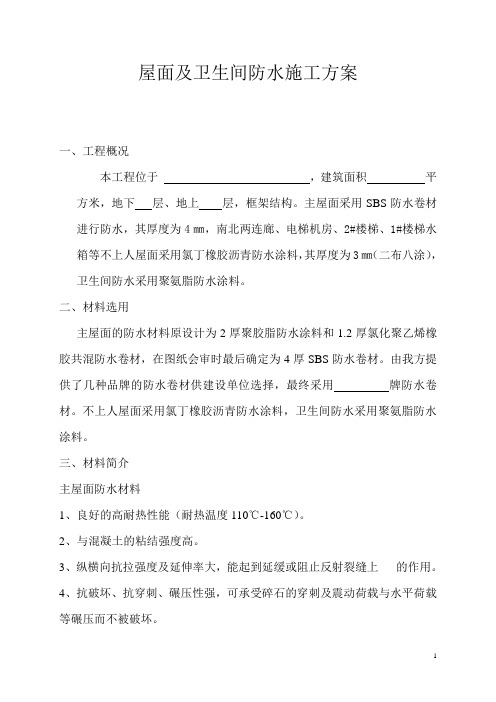

屋面及卫生间防水施工方案一、工程概况本工程位于,建筑面积平方米,地下层、地上层,框架结构。
主屋面采用SBS防水卷材进行防水,其厚度为4㎜,南北两连廊、电梯机房、2#楼梯、1#楼梯水箱等不上人屋面采用氯丁橡胶沥青防水涂料,其厚度为3㎜(二布八涂),卫生间防水采用聚氨脂防水涂料。
二、材料选用主屋面的防水材料原设计为2厚聚胶脂防水涂料和1.2厚氯化聚乙烯橡胶共混防水卷材,在图纸会审时最后确定为4厚SBS防水卷材。
由我方提供了几种品牌的防水卷材供建设单位选择,最终采用牌防水卷材。
不上人屋面采用氯丁橡胶沥青防水涂料,卫生间防水采用聚氨脂防水涂料。
三、材料简介主屋面防水材料1、良好的高耐热性能(耐热温度110℃-160℃)。
2、与混凝土的粘结强度高。
3、纵横向抗拉强度及延伸率大,能起到延缓或阻止反射裂缝上的作用。
4、抗破坏、抗穿刺、碾压性强,可承受碎石的穿刺及震动荷载与水平荷载等碾压而不被破坏。
5、有良好的低温柔性,低温抗裂性能好,可有效抑制低温环境下微裂缝的产生。
6、耐盐水、抗冻融及耐碱腐蚀等。
7、卷材幅宽1米,卷材长度分别为7.5米、10米、15米、20米等。
8、在正常贮运条件下,产品的贮存期自生产日起达一年以上。
9、使用寿命可达30-50年。
10、适用于各种建筑的屋面、地下室、卫生间等四、施工工艺1、主屋面防水:铺4厚SBS防水卷材。
基层处理→刷基层处理剂一遍→平铺卷材→热熔压实(1)基层处理:待屋面钢筋混凝土浇筑完成后,清理其面层松散部分,抹上1:2.5的水泥砂浆找平层,待找平层达到一定强度后,用水清洗干净,待其干燥后开始刷基层处理剂一遍。
(2)平铺卷材:平铺卷材时需要两人操作,将卷材平放,慢慢滚动,同时用焊枪热熔。
热熔的同时,用碎布条将其压实,使其紧贴在基层面上,并且要保证无空隙。
(3)卷材热熔施工:热熔时注意火候,不宜过火;另外,要注意不可将火苗对着人体,以免发生意外。
2、不上人屋面:二布八涂施工(1)刷银白色或绿色丙烯酸涂料二遍。
防水施工方案(卫生间及屋面防水)一、卫生间防水施工方案本工程防水工程主要为东苑招待所卫生间地面及墙面防水处理,墙面防水做到1.8m高,针对现场实际情况,特对防水工程编制施工方案:1.材料要求(1)聚合物水泥防水涂料是以聚合物乳液和水泥为主要原料,加入其它添加剂制成的液料与粉料双组份水性建筑防水涂料。
按规定比例混合拌匀使用,属反应挥发型,对环境和人体健康无危害的环保型防水涂料。
(2)材料的要求:按照清单使用II型防水涂料,II型产品是以水泥为主的防水涂料,多适用于长期浸水环境下的建筑防水工程。
(3)产品的双组份经分别搅拌后,其液体组份应为无杂质、无凝胶、无对人有害气味的均匀乳液。
固体组份应为无杂质、无结块、无对人有害气味的粉末。
(4)该种防水涂料出厂时要有产品合格证,使用说明书和试验报告等证件;材料运到施工现场后,必须进行抽样复制,检测合格后方可使用。
2.主要机具(1)清理防水基层的工具:铁锹、锤子、凿子、钢丝刷、油开刀、条扫、吹尘器等。
(2)取料配料工具:台秤、电动搅拌器、搅拌筒、装料小桶等。
(3)涂料涂覆工具:滚刷、刮板、油漆刷等。
3.作业条件(1)从事防水施工的队伍必须有相应等级的资质证书,主要操作人员要有经过专业培训的岗位证书,坚持持证上岗。
(2)厕浴间防水基层可用水泥砂浆抹平压光,坚实平整,不空鼓,不起砂,在潮湿或干燥的基面上均可施工。
(3)基层泛水坡度宜在2%以上,不得积水,管子根、阴阳角等部位应抹成圆弧或钝角。
(4)与基层相连的管件、卫生洁具、地漏、排水口等应在防水层施工前安装牢固。
预留套管或管道未安装完不得进行防水层施工。
(5)厕浴间光线不足时,应有低压照明和通风设施,施工现场严禁烟火。
4.操作工艺(1)工艺流程(2)清理基层:必须认真负责的彻底清扫干净,不得有浮尘、杂物、明水等,并随时注意保持基面清洁卫生。
(3)配制防水涂料在涂刷之前必须有专人负责配料,可按下表提供的配合比分别称出配料所用的液料、粉料和水的重量。
防水施工方案一、工程概况本工程为防水施工工程,主要针对屋面、卫生间、阳台等部位的防水施工。
工程量约为1000平方米。
防水施工范围包括屋顶、卫生间、阳台等部位,防水等级为一级。
二、施工材料本工程防水材料选用SBS改性沥青防水卷材,该材料具有良好的耐久性、耐腐蚀性和防水性能,能够满足一级防水等级的要求。
三、施工方法基层处理:首先对基层进行处理,清除表面的灰尘、杂物、油污等,对凹凸不平的部位进行填补或打磨,保证基层平整、干燥、干净。
涂刷基层处理剂:在基层表面涂刷基层处理剂,涂刷要均匀,不得有漏刷、堆积现象。
涂刷后等待干燥。
节点处理:对阴阳角、管根等节点部位进行加强处理,采用耐久性好、防水性能强的防水材料进行密封。
铺贴防水卷材:将SBS改性沥青防水卷材按照顺序铺贴在基层上,铺贴时要压实、平整,不得有空鼓、翘边等现象。
卷材搭接长度不得小于10cm,搭接处要采用热熔焊接。
特殊部位处理:对于屋顶排水口、烟囱等特殊部位,采用耐腐蚀、耐高温的防水材料进行处理。
质量检测:施工完成后进行质量检测,检查防水层是否有渗漏、鼓泡等现象,如有不合格处进行整改。
四、施工流程准备工作:包括技术交底、人员培训、材料采购等。
基层处理:按照上述要求进行基层处理。
节点处理:对阴阳角、管根等节点部位进行加强处理。
铺贴防水卷材:将SBS改性沥青防水卷材按照顺序铺贴在基层上,并采用热熔焊接方式进行搭接。
质量检测:对完成的防水层进行质量检测,确保无渗漏、鼓泡等问题。
验收工作:按照相关标准进行验收,确保施工质量符合要求。
后期维护:定期对防水层进行检查和维护,保证长期使用效果。
五、安全措施施工人员必须经过专业培训,熟悉施工工艺和操作规程,持证上岗。
在施工现场设置安全警示标志和安全防护设施,确保施工安全。
对施工人员进行安全教育,加强安全意识,遵守安全规章制度。
对施工现场的电气设备、消防器材等进行定期检查和维护,确保其正常运行和使用效果。
在施工过程中,要保持安全通道畅通无阻,不得堆放杂物和设备,防止造成安全事故。
屋面卫生间防水施工方案屋面和卫生间的防水施工方案是非常重要的,因为防水不仅可以防止漏水和渗透,还可以保护建筑物的结构和基础设施免受损害。
下面是一个关于屋面和卫生间防水施工方案的详细说明。
1.材料选择:在屋面和卫生间的防水施工中,可以选择多种材料,如沥青卷材、聚合物基防水材料、水泥砂浆等。
根据具体的施工要求和预算限制,选择合适的材料。
2.表面处理:在施工之前,需要对屋面和卫生间的表面进行处理。
对于屋面,需要确保其平整、无裂缝和坡度合理,以便排水顺畅。
对于卫生间,需要确保墙面和地面的表面平整,并清除任何杂物和旧的防水层。
3.屋面防水施工:屋面防水施工可以采用沥青卷材或聚合物基防水材料。
首先,在表面上涂覆一层底涂材料,以增加粘合力。
然后,将防水卷材铺设在屋面上,并确保卷材之间有足够的重叠和密封。
最后,使用焊接或粘接的方法将卷材牢固地固定在屋面上。
4.卫生间防水施工:卫生间防水施工可以采用水泥砂浆或聚合物基防水材料。
首先,在地面和墙面上涂覆一层底涂材料,以增加粘合力。
然后,使用水泥砂浆或聚合物基防水材料在地面和墙面上进行防水涂抹,确保涂层均匀并且没有空隙。
最后,可在涂层表面铺设防水卷材,以增加防水效果。
5.管道和接缝处理:在屋面和卫生间的防水施工中,需要特别注意管道和接缝的处理。
对于屋面,需要密封和保护屋面上的任何管道和天窗,以防止漏水。
对于卫生间,需要在接缝处使用专用的防水带或填缝剂,以确保接缝处的防水效果。
6.耐久性和维护:屋面和卫生间的防水施工需要具有足够的耐久性,以长期保护建筑物免受渗水和漏水的问题。
另外,定期进行维护和检查也是必要的,以确保防水层的完整性和效果。
以上是关于屋面和卫生间防水施工方案的一些基本内容。
根据具体的需求和情况,还可以进一步进行调整和优化,以确保防水效果的实现和持久性。
在施工过程中,还需要严格按照相关的标准和规范进行操作,以确保施工质量和安全性。
屋面及卫生间防水施工措施一、屋面防水工程1、应认真做好材料进场的复验工作,按工程设计要求,检查进场防水材料的品种、规格和外观质量,核查出厂证明。
同时,按进场批次抽样复验,复验合格方可使用。
2、进场材料应分类存放,远离火源。
3、基层要求1)结构层板缝用同楼板等级的豆石混凝土灌实2)屋面找平层抹平收水后应二次压光,充分养护,无空鼓、松动和起砂、掉皮。
3)屋面基层坡度应符合设计要求,排水管口周围做凹坑。
4)突出屋面结构和基层的连接处及基层的转角处做成圆弧或钝角。
5)屋面保温层一时难以干燥时,可采用排气屋面,在找平层上留排气道,与大气连通,排气道应贯通每36㎡设置一个。
6)基层的含水率小于9%后,方可进行施工,基层的裂缝和接缝用嵌缝材料填补平整。
7)铺贴卷材前,基层应清理干净。
4、施工工艺1)根据设计图纸及规范,编制防水工程施工方案。
2)按规范要求对防水构造和节点进行特殊处理。
3)施工工序:施工前确认→基层处理→局部增强处理→铺贴卷材→保护层施工→蓄水试验检查。
5、操作要点防水层施工采用热熔法,当基层干燥后(含水率小于9%),方可进行施工,施工前先满刷基层处理剂和复杂部位增补处理,基层处理剂干燥8h以上,卷材铺贴时,将卷材置于基层下坡,用喷灯烘烤卷材底部,熔化至有光泽发黑,滚动卷材并辊压粘贴。
6、质量要求,安全措施和成品保护1)质量要求:各种材料必须有出厂证明,准用证及复试报告,施工中各项技术资料齐全同步,每层防水卷材铺贴完并质量检查合格后,方可进行下道工序。
2)安全措施:屋面防水施工除遵守安全规程外,还应采取下列措施:(A)必须选用有防水资质的专业队伍施工,操作人员持证上岗;(B)施工现场和存放防水材料的仓库,应通风良好,配备消防器材;(C)操作人员按规定使用各种防护用品,避免皮肤直接接触有害材料;(D)热熔法施工,喷灯等操作工具严格按要求操作,避免火灾。
3)成品保护(A)注意保护完工的防水层,严禁施工中碰坏防水层。

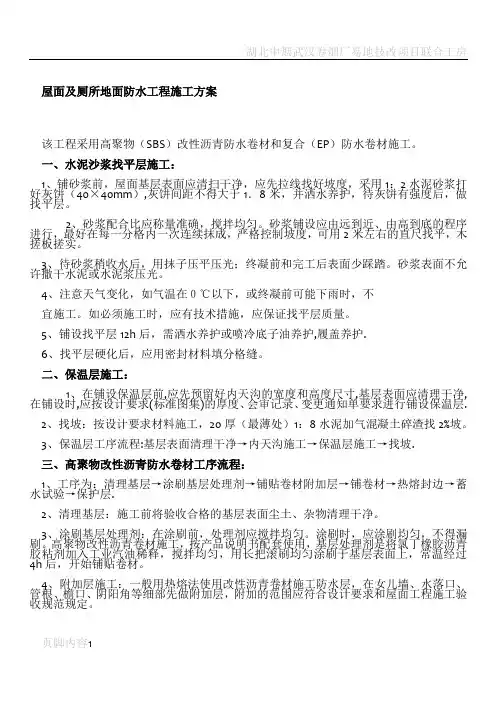

屋面及厕所地面防水工程施工方案该工程采用高聚物(SBS)改性沥青防水卷材和复合(EP)防水卷材施工。
一、水泥沙浆找平层施工:1、铺砂浆前,屋面基层表面应清扫干净,应先拉线找好坡度,采用1:2水泥砂浆打好灰饼(40×40mm),灰饼间距不得大于1.8米,并洒水养护,待灰饼有强度后,做找平层。
2、砂浆配合比应称量准确,搅拌均匀。
砂浆铺设应由远到近、由高到底的程序进行,最好在每一分格内一次连续抹成,严格控制坡度,可用2米左右的直尺找平,木搓板搓实。
3、待砂浆稍收水后,用抹子压平压光;终凝前和完工后表面少踩踏。
砂浆表面不允许撒干水泥或水泥浆压光。
4、注意天气变化,如气温在0℃以下,或终凝前可能下雨时,不宜施工。
如必须施工时,应有技术措施,应保证找平层质量。
5、铺设找平层12h后,需洒水养护或喷冷底子油养护,履盖养护.6、找平层硬化后,应用密封材料填分格缝。
二、保温层施工:1、在铺设保温层前,应先预留好内天沟的宽度和高度尺寸,基层表面应清理干净,在铺设时,应按设计要求(标准图集)的厚度、会审记录、变更通知单要求进行铺设保温层.2、找坡:按设计要求材料施工,20厚(最薄处)1:8水泥加气混凝土碎渣找2%坡。
3、保温层工序流程:基层表面清理干净→内天沟施工→保温层施工→找坡.三、高聚物改性沥青防水卷材工序流程:1、工序为:清理基层→涂刷基层处理剂→铺贴卷材附加层→铺卷材→热熔封边→蓄水试验→保护层.2、清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。
3、涂刷基层处理剂:在涂刷前,处理剂应搅拌均匀。
涂刷时,应涂刷均匀,不得漏刷。
高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4h后,开始铺贴卷材。
4、附加层施工:一般用热熔法使用改性沥青卷材施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围应符合设计要求和屋面工程施工验收规范规定。
厕浴间及屋面防水工程施工方法:1 厕浴间防水:1.1 材料要求:1.1.1 胶凝材料:水泥优先选用硅酸盐水泥或普通硅酸盐水泥,水泥标号采用32.5#,并严禁混用不同品种及不同标号的水泥。
1.1.2 细骨料:砂应选用中砂,不得含有草根、泥块等杂物。
1.1.3 聚氨脂涂料按比例配合均匀后4小时内必须用完。
1.2 基层处理:施工前必须清除基层的浮土、油渍等,管道根部必须用钢丝刷清理干净,不能留有任何灰尘与杂物。
地面施工前一天用水将地面、墙根部位浇水湿透。
基层处理后必须是粗糙、洁净和潮湿的表面。
1.3 施工工艺:1.3.1 厕浴间穿楼板的管道、套管与砼楼板间缝隙按图示方法封堵。
1.3.2 砼楼面及四周墙面250mm高范围内用1:3水泥砂浆刮平填缝,阴角用1:水泥砂浆抹出半径为10mm的小圆弧。
楼面平整度应控制在10mm以内,且空隙处仅允许平缓变化。
1.3.3 涂刷防水层前,基层应干燥。
套管封堵示意图1.3.4 涂刷底胶:将聚氨脂甲料与专供底涂用的乙料,按1:3(重量比)的比例配合,搅拌均匀,即可使用。
涂布时,先在阴阳角、管根等复杂部位均匀涂布一遍。
再进行大面积涂布施工。
1.3.5 墙角部位涂刷要高出地面面层150mm,空楼板管道处的涂刷高度应超过套管口,薄厚一致,涂布量以0.2KG/m2为宜。
底胶涂布后,要干燥固化24小时以上,才可进行下道工序施工。
1.3.6 增强涂布:阴阳角、地漏、管道周围等需做增强涂布。
方法是在涂布增强涂膜中铺设玻璃纤维布,用板刷涂刮驱除气泡,将玻璃纤维布紧密地粘贴在基层上,不得出现空鼓或折皱。
1.3.7 涂膜施工:根据施工需用量,将聚氨脂甲乙料按1:1.5(重量比)的比例配合,搅拌均匀后可使用。
A.第一度涂层施工:在底胶基本干燥固化后,用刮板均匀涂刷一层涂料,涂刮时要求均匀一致,涂刮厚度0.5mm,涂布量约为0.6KG/m2。
B.第二度涂层施工:在第一度涂层固化24小时后,再在其表面涂刮第二度涂层,涂刮方法与第一层涂层相同。

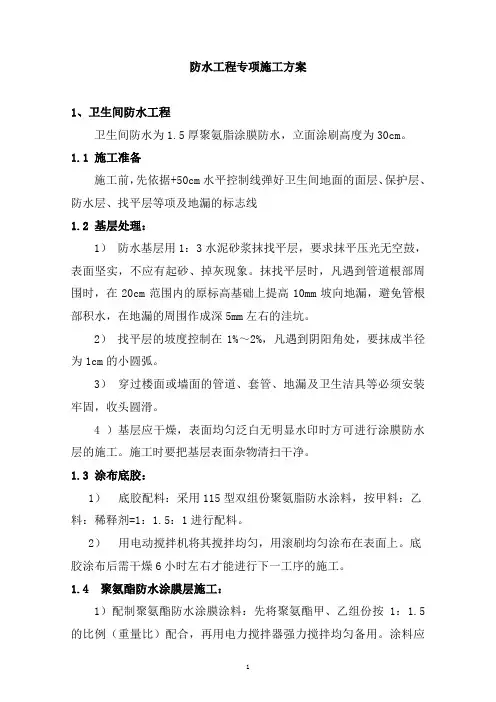

防水工程专项施工方案1、卫生间防水工程卫生间防水为1.5厚聚氨脂涂膜防水,立面涂刷高度为30cm。
1.1 施工准备施工前,先依据+50cm水平控制线弹好卫生间地面的面层、保护层、防水层、找平层等项及地漏的标志线1.2 基层处理:1)防水基层用1:3水泥砂浆抹找平层,要求抹平压光无空鼓,表面坚实,不应有起砂、掉灰现象。
抹找平层时,凡遇到管道根部周围时,在20cm范围内的原标高基础上提高10mm坡向地漏,避免管根部积水,在地漏的周围作成深5mm左右的洼坑。
2)找平层的坡度控制在1%~2%,凡遇到阴阳角处,要抹成半径为1cm的小圆弧。
3)穿过楼面或墙面的管道、套管、地漏及卫生洁具等必须安装牢固,收头圆滑。
4 )基层应干燥,表面均匀泛白无明显水印时方可进行涂膜防水层的施工。
施工时要把基层表面杂物清扫干净。
1.3 涂布底胶:1)底胶配料:采用115型双组份聚氨脂防水涂料,按甲料:乙料:稀释剂=1:1.5:1进行配料。
2)用电动搅拌机将其搅拌均匀,用滚刷均匀涂布在表面上。
底胶涂布后需干燥6小时左右才能进行下一工序的施工。
1.4 聚氨酯防水涂膜层施工:1)配制聚氨酯防水涂膜涂料:先将聚氨酯甲、乙组份按1:1.5的比例(重量比)配合,再用电力搅拌器强力搅拌均匀备用。
涂料应随用随配,配好的涂料应在40分钟内用完。
2)防水涂膜层施工:用小滚刷或油漆刷蘸满混合好的涂料(如粘度过大可适当加入稀释剂稀释),均匀涂布在基层表面上,涂布时要求厚薄均匀一致。
第一层涂膜固化后,按上序方法涂刮第二层涂膜,但涂刮的方向与第一层涂刮的方向相垂直。
共涂刷四道或5道,总厚度要求为1.5cm。
3)涂布防水涂料时,对管道根部和地漏周围必须认真涂布,并要求厚度相应增加0.5mm。
在最后一遍涂膜施工完毕但尚未固化时,及时撒上少许干净的粗砂,增强涂膜和水泥砂浆的粘结力。
3)聚氨酯防水涂膜层完全固化后,应做24小时蓄水试验,合格后方可进行上部找平层和地面面层的施工,面层做完后,做24小时蓄水试验。
屋面、卫生间防水工程施工方案一、工程概况本工程为虹桥国际公寓F栋住宅小区,位于原湖北开关厂,建筑层数为28层,建筑总面积为35120平方米,占地面积1647平方米。建筑总高度为90.55米。本工程屋面为跃层屋面和屋顶花园。屋面做法:现浇砼屋面板 1:8现浇水泥珍珠岩按2%找坡20厚1:2.5水泥砂浆找平层刷基层处理剂一遍 2mm厚聚氨酯防水涂料二层1.5厚N类氯化物乙烯橡胶共混防水卷材 40厚C20细石砼保护层。阳台、厨房、卫生间做法:①阳台、厨房管道穿楼板的交接处做聚氨酯防水2mm厚,范围为400×400mm。烟道做聚氨酯防水,高度冒出楼面1000mm。②卫生间楼面用1:2.5水泥砂浆找平15mm厚,刷基层处理剂一遍,1.5mm厚聚氨酯防水涂料,四周沿墙上翻距楼面200mm,20mm厚1:3干硬性水泥砂浆保护层。二、聚氨酯防水操作工艺(1)清扫基层:把基层表面的尘土杂物认真清扫干净。(2)涂刷基层处理剂:将聚氨酯甲、乙组份和二甲苯1:1.5:2的比例(重量比,下同)配合搅拌均匀,再用排刷蘸取这种混合材料,均匀涂刷在基层表面上,涂刷时不得堆积或露白见底,涂刷量以0.3kg/M2左右为宜.涂后应干燥固化4h以上,方可进行下一道工序施工。三、氯化聚乙烯—橡胶共混防水卷材施工准备3.1材料及要求规格:厚1.5mm,长20m,宽1.2m;技术性能:见下表氯化聚乙烯—橡胶共混防水卷材性能铁辊、手持压滚、压子、小平铲、铁桶、剪刀、钢卷尺、笤帚。3.3作业条件⑴在施工前,进行技术交底。屋面防水工程必须由专业施工队持证上岗。⑵铺贴防水层的基层必须施工完毕,并经养护、干燥,防水层施工前应将基层表面清除干净,同时进行基层验收,合格后方可进行防水层施工。⑶基层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷;基层含水率应不大于9%。⑷防水层施工按设计要求,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故。3.4 操作工艺(1)工艺流程主要施工工序:基层清理→弹线找坡→管根固定→保温层铺设→抹找平层→防水涂层→抹保护层→做卷材防水层保护层铺设→贴面砖。(2)清理基层施工防水层前将已验收合格的基层表面清扫干净。不得有浮尘、杂物等影响防水层质量的缺陷。(3) 屋面找平层结构工程验收完成后,先将混凝土板面的杂物清理干净, 提前洒水湿润,出屋面的设备基础及各种管道安装齐全,用水泥浆作结合层,满涂于板面,用1:2.5 的水泥砂浆进行找平,厚度不大于20mm,要求用杠尺刮平,赶光压实,不少于三遍,阴、阳角处做成圆弧形以便防水层铺贴密实。(4)涂刷基层处理剂:聚氨酯材料的配制:聚氨酯材料按甲:乙=1:3(重量比)的比例配合,搅拌均匀即可进行涂布施工;也可以由聚氨酯材料按甲:乙:二甲苯=1:1.5:1.5的比例配合,搅拌均匀后进行涂布施工。涂刷聚氨酯:大面积涂刷前,用油漆刷蘸底胶在阴阳角、管根、水落口等细部复杂部位均匀涂刷一遍聚氨酯。然后用长把滚刷在大面积部位涂刷。涂刷 (相当于冷底子油)厚薄应一致,不得有漏刷、花白等现象。(5)附加层施工:阴阳角、管根、水落口等部位必须先做附加层,可采用自粘性密封胶或聚氨酯涂膜、也可铺贴一层合成高分子防水卷材处理。应根据设计要求确定。(6)铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,铺展时对卷材不可拉得过紧,且不得有皱折、空鼓等现象。排气、压实:①排气:每当铺完一卷卷材后,应立即用干净松软的长把滚刷从卷材的一端开始,朝卷材的横向顺序用力滚压一遍,以排除卷材粘结层间的空气。②压实:排除空气后,平面部位可用外包橡胶的长300mm、重30kg 的铁辊滚压,使卷材与基层粘结牢固,垂直部位用手持压辊滚压。卷材末端收头及封边嵌固:为了防止卷材末端剥落,造成渗水,卷材末端收头必须用聚氨酯嵌缝膏或其他密封材料封闭。当密封材料固化后,表面再涂刷一层聚氨酯防水涂料,压缝封闭。(7)卷材接头粘贴:①合成高分子卷材搭接宽度:满粘法80mm,横向搭接为:不小于80mm,竖向搭接为110mm。②合成高分子卷材搭接接缝用丁基胶粘剂A、B两个组份,按1:1的比例配合搅拌均匀,用油漆刷均匀涂刷在翻开的卷材接头的两个粘结面上,静置干燥20min,即可从一端开始粘合,操作时用手从里向外一边压合,一边排除空气,并用手持小铁压辊压实,边缘用聚氨酯嵌缝膏封闭。(8)保护层施工:在卷材铺贴完毕,经隐检、蓄水试验,确认无渗漏的情况下,非上人屋面用长把滚刷均匀涂刷着色保护涂料;上人屋面根据设计要求做块材等刚性保护层。(9)防水层蓄水试验:卷材防水层施工后,经隐蔽工程验收,确认做法符合设计要求,应做蓄水试验,确认不渗漏水,方可施工防水层保护层。3.5成品保护(1)已铺好的卷材防水层,应及时采取保护措施,防止机具和施工作业损伤。(2)屋面防水层施工中不得将穿过屋面、墙面的管根损伤变位。(3)变形缝、水落管口等处防水层施工前,应进行临时堵塞,防水层完工后,应进行清除,保证管、缝内通畅,满足使用功能。(4)防水层施工完毕,应及时做好保护层。(5)施工中不得污染已做完的成品。3.6 应注意的质量问题(1)卷材防水层空鼓:多发生在找平层与卷材之间,尤其是卷材的接缝处;原因是基层不干燥,气体排除不彻底,卷材粘结不牢,压的不实;应控制好各工序的验收。(2)卷材屋面防水层渗漏:加强细部操作,管根、水落管口、伸缩缝和卷材搭接处,应做好收头粘结,施工中保护好接槎,嵌缝时应清理,使干净的接槎面相粘,以保证施工质量,认真做蓄水试验。(3)积水:屋面、檐沟泛水坡度做的不顺,坡度不够,屋面平整度差。施工时基层找平层泛水坡度应符合要求。四、保护层(1)卷材防水层施工完,并检查合格后进行蓄水试验,蓄水时间为72h。(2)蓄水试验合格后,在防水层上铺贴一层塑料薄膜作为隔离层。(3)面层捣40cm厚C20细石砼保护层,按规范要求做分隔缝,缝内嵌油膏。。
屋面及卫生间防水工程施工方案目录一、屋面防水工程 (3)(一)屋面防水卷材施工方法 (3)(二)施工顺序及工艺流程 (3)二、卫生间防水 (4)1、施工安排 (5)2.上、下立管与结构板面相交处的处理 (5)3、防水层的施工作业计划 (6)一、屋面防水工程本工程屋面防水层采用聚氯乙烯高分子防水卷材。
防水工程是整个工程重要的分部之一,施工质量的好坏直接关系到建筑物的使用功能。
(一)屋面防水卷材施工方法根据屋面建筑防水设计要求及工程防水材料特点,防水卷材施工采用热熔空铺法施工。
即在卷材防水上有保护层或履盖层的屋面防水卷材的施工,除屋面800mm周边,出屋面管道周边,以及女儿墙、高低跨立面泛水等部位采用热熔满粘法施工外,其余部位均采用空铺法施工,其长、短边的搭接长度应≥100mm,且必经热熔粘结紧密,牢固,并经质检部门检验符合规范要求后,始得进行保护层施工。
(二)施工顺序及工艺流程1.屋面防水卷材施工顺序为:从建筑顶层起,由高向低,即从突出屋面楼梯往下竖向进行,在建筑层屋面平面内,由低处往高处铺贴,即在屋面平面内以排水坡分水线为终点,天沟水落口为起点进行施工;女儿墙、高低跨度等竖向泛水处,则下往上粘贴。
2.施工工艺流程(1)基层清理,保温隔热层找坡→水泥砂浆找平层施工→防水基层验收、干燥、清扫→刷基层处理剂(冷底子油)→阴角、水落口、出屋面管道等突出屋面构筑物附加防水层施工→平面防水层施工(由低向高)→立面防水层施工(由下往上)→质量验收→泛水槽封闭→屋面平面保护层施工。
(2)施工队伍安排施工前将选用一支具有类似工程经验和资质的专业队伍进行施工,所有操作人员均持有上岗证。
3.原材料要求和堆放原材料的质量是保证施工质量的前提,施工前将对材料质量进行严格的控制和管理,避免在工程中使用不合格产品。
1)水泥进入现场内水泥库房堆放,水泥库房四周设截水沟。
2)防水卷材应在库房内存放,卷材采取直立堆放,其高度不超过2层,库房内应阴凉通风,远离水源和热源,并设有灭火器。
楼层、屋面、卫生间防水工程施工方案一、屋面防水工程施工方案本工程屋面防水采用高聚物改性沥青屋面。
1.基层外表必须牢固、平整、清洁、干燥,并不得有空鼓和起砂等现象,施工时用水泥砂浆按设计要求找好坡度,并把外表处理成麻面。
基层及与突出屋面的变形缝等连接部位用水泥砂浆做成半径150mm的圆弧或钝角。
2.防水卷材施工采用热熔法。
用喷灯烘烤卷材底面,在涂盖层熔化后立即将卷材滚动与基层粘贴,并用压辐滚压,赶排卷材层下的空气,平展不得有皱折,并辐压粘结牢固。
3.防水层外表应平整顺直,搭接尺寸准确,接缝及末端处理必须封严;铺贴好的不得有扭曲、折皱、翘边、脱层或滑动、空鼓等缺陷。
4.采用满贴法并尽量减少短边搭接,以利粘结牢固和防止卷材下滑。
根据胶粘剂性能控制好涂刷与铺贴的时间间隔,以免影响粘结的可靠性。
5.在屋面变形缝的泛水部位,接缝两侧的卷材防水层铺贴至缝边, 然后在缝中填嵌沥青麻丝作为背衬材料,在附加墙砌筑前缝口用伸缩片覆盖。
立面卷材需满贴,铺贴宽度不小于100mm。
6.卷材保护层应与卷材粘贴牢固,封盖严密,其厚薄均匀一致,外表清洁,不应有漏底现象。
7.注意使火焰加热器的喷嘴距卷材面的距离适中,幅宽内加热应均匀,以卷材外表熔融至光亮黑色为度。
8.卷材防水严禁在雨天、雪天、五级大风天施工;气温低于0笆,不进行冷粘施工;一io°c不宜进行热熔法的施工。
二、楼层、卫生间防水工程施工方案(-)施工要点1 .施工中有防水要求的房间等设计结构标高必须满足设计排水坡度的要求,墙面按设计要求设防水层。
2.依房间轴线确定预留管道孔的位置、标高及排水坡向。
3.依+500mm线弹出建筑地面的面层、找平层、垫层等坡向地漏的标志线,形成整个楼、地面的地漏处最低点的斜平面。
4.地漏、管道与楼板之间的缝隙,应用刚性防水抹灰施工,确保穿过楼板孔洞的防水效果。
(二)施工工艺1 .基层处理(1)卫生用房等的防水基层必须用1:3的水泥砂浆抹找平层,要求抹平压光无空鼓、外表坚实、无起砂、掉灰现象。
屋面、厨房及卫生间防水施工方案一、工程概况建设单位:广州市重点公共建设项目管理办公室设计单位:广州市城市规划勘测设计研究院监理单位:广州市珠江工程建设监理公司总承包单位:中建三局第一建设工程有限责任公司广州亚运城是广州市2010年举办亚运会的体育中心区,位于广州市番禺区中东部,京珠高速公路与地铁四号线以东,石楼镇清河东路以南的海傍村、裕丰村和南派村一带,面积约207平方公里。
北距天河体育中心约30公里,距广州旧城中心约40公里,西离番禺区政府约10公里,东临莲花山水道连通珠江,隔狮子洋与东莞相望。
运动员村1区总建筑面积12.8万m2,包括10栋建筑及公共停车场,每栋建筑包括2~4个单体建筑,共有34栋单体建筑。
其中第3栋、5栋、8栋无地下室,其余7栋均有一层地下室。
地下室层高4m,局部5.2m,首层层高4m,标准层层高3m。
地下室总建筑面积27602m2,其中人防区域面积13139 m2。
二、编制依据1、广州亚运城运动员村1区施工图纸;2、公司质量管理控制程序文件;3、《建筑防水工程技术规程》;4、《屋面工程技术规范》GB50345-2004;5、《建筑施工手册》第四版。
三、防水措施本工程屋面及卫生间对防水要求较高。
根据现场实际情况,屋面工程拟采用自粘沥青基防水卷材与C30UEA补偿收缩混凝土相结合的施工方案;室内卫生间拟采用聚氨酯防水涂料的施工方案。
主要施工工艺流程详见附表及附图。
四、自粘沥青基防水卷材施工工艺1、材料要求防水卷材应具备如下特性:1).水密性:即具有一定的抗渗能力,吸水率低,浸泡后防水能力降低少;2).大气稳定性好:在阳光紫外线、臭氧老化下性能持久;3).温度稳定性好:高温不流淌变形,低温不脆断,在一定温度条件下,保持性能良好;4).一定的力学性能:能承受施工及变形条件下产生的荷载,具有一定强度和伸长率;5).施工性良好:便于施工,工艺简便;6).污染少:对人身和环境无污染。
2、水泥砂浆找平层施工砂浆配合比要称量准确,搅拌均匀,底层为塑料薄膜隔离层、防水层或不吸水保温层,宜在砂浆中加减水剂并严格控制稠度。
屋面【2 】.卫生间防水施工计划编制单位:编制日期:2017年月日目录一.编制根据1二.工程概况1三.施工预备2四.施工工艺3五.节点处理12六.成品破坏14七.屋面质量通病预防技巧措施15八.屋面工程质量保证措施16九.安全技巧措施17屋面.卫生间防水施工计划一.编制根据1.平桂扶贫移平易近分解办事中间项目工程施工图纸.2.《建筑施工安全检讨标准》(JGJ59-2011)3.《建筑工程施工质量验收同一标准》(GB50300—2013)4.《建筑施工现场情形与卫生标准》(JGJ146-2013)5.《屋面工程质量验收规范》(GB50207-2012)6.《屋面工程技巧规范》(GB50345-2012)7.中南地区建筑标准设计建筑图集8.本工程施工组织设计二.工程概况建筑概况:平桂扶贫移平易近分解办事中间项目,扶植地点:贺州市平桂治理区公园西路C段,本工程开辟商为贺州市平顺路路扶植有限公司,由贺州市勘探设计研讨院有限公司勘探,广西华蓝设计(团体)有限公司设计,广西恒大项目治理有限公司监理,广西建工团体第一建筑工程有限义务公司承建. 总建筑面积:9048.63㎡,建筑层数:地上10层,地下0层.建筑构造情势:框架剪力墙构造.设计合理运用年限:50年;抗震设防烈度:6度;防火设计建筑分类:二类高层建筑;耐火等级:二级. 工程性质:办公楼.本工程屋面做法如下:屋面1:Ⅰ级防水上人屋面(由上至下),用于四层裙衡宇面.十层休闲天井.屋面层主楼屋面●8~10 厚防滑地板砖拍平铺实,缝宽10,1:2水泥砂浆勾缝●25厚1:3干硬性水泥砂浆●0.4厚聚乙烯膜● 3.0+3.0厚双层SBS改性沥青防水卷材●20厚水泥砂浆或30厚C20细石混凝土找平●60厚闭孔泡沫玻璃板●30厚LC5.0轻骨料混凝土找平2%●现浇钢筋混凝土屋面板,表面清扫干净屋 2:不上人屋面(由上至下),屋面层主楼两头.屋顶层不上人屋面●20厚1:2.5水泥砂浆或M15水泥砂浆,分格面积宜为1㎡●0.4厚聚乙烯膜● 3.0+3.0厚双层SBS改性沥青防水卷材●20厚水泥砂浆或30厚C20细石混凝土找平●60厚闭孔泡沫玻璃板●30厚LC5.0轻骨料混凝土找平2%●20 厚 1:2.5 水泥砂浆找平层●现浇钢筋混凝土屋面板,表面清扫干净屋 3:不上人屋面(由上至下),用于钢筋混凝土雨棚和不上人屋面构架●刷淡色丙烯酸系反射涂料双方● 4.0厚SBS改性沥青防水卷材●20厚 1:2.5 水泥砂浆找平层●30厚LC5.0轻骨料混凝土找平2%●现浇钢筋混凝土屋面板,表面清扫干净本工程卫生间做法如下:●8~14厚地板砖铺实拍平,水泥浆擦缝●25厚1:2水泥砂浆● 1.5厚聚氨脂防水涂料,面上撒黄砂,四周沿墙上翻150高●20厚1:3水泥砂浆找平●h厚C10轻骨料混凝土向地漏找坡●0.7厚聚乙烯丙纶防水卷材●钢筋混凝土楼板三.施工预备1.技巧预备(1)在进修体会设计意图的基本上组织图纸会审,卖力解决设计图和施工中可能消失的问题,使防水设计加倍完美.加倍切实可行.(2)提前编制施工计划和技巧交底,明白施工办法和操作工艺.(3)选择有经验,实力强的施工部队,签定劳务合同前,对该部队的在建工程施工进行必要的考察.(4)防水卷材要选用设计单位认证的产品“三证”齐备,材料应提前7天以上出场,材料出场后应连忙进行取样(防水卷材全体为见证取样).送检,材料复试及格后方可用于工程当中.(5)防水工程施工前,施工技巧负责人应向班组进行技巧交底,内容应包括:施工部位.施工次序.施工工艺.构造层次.节点设防办法.加强部位及做法,工程质量标准,保证质量的技巧措施,成品破坏措施和安全留意事项等.2.人员预备治理班子:由技巧负责人.质检员.工长.技巧员.施工班组长等构成“防水工程质量攻关小组”.施工部队:选择有响应天资的专业部队,重要施工人员应持有扶植行政主管部门或其指定单位颁发的岗亭证书.分为两个施工班组,每组各15人,共计30人,施工前要对人员进行技巧指点.3.现场预备(1)防水基层检讨:应坚硬无空鼓,无起砂.无开裂松动.无凹凸不平缺点.如出缺点,必须进行处理,及格后方可进行防水施工.(2)防水基层处理:经由过程清算.打磨.修补.做到墙面平整.干净;阴阳角及穿墙管洞口圆顺,阴角处及桩周抹出半径大于50mm的圆弧,阳角磨出半径大于20mm的圆弧.(3)在现实施工前,应特别留意气象变化,实时控制气候材料,使防水工程避开雨天.大风天.若施工时忽然下雨,应停滞防水功课,雨停后,待基层湿润后方可持续施工.对做好的防水层,要妥当破坏.4.料具预备(1)SBS改性沥青防水卷材.石油沥青油毡和聚氨酯防水涂料.(2)基层处理剂(冷底子油)(3)拌料桶.滚刷.平铲.钢丝刷.扫帚.铰剪.卷尺.手持压滚.铁辊.铰剪.5.功课前提(1)卷材防水层材料已备齐,运到现场,并经复查,质量相符设计请求.(2)机具装备已预备停当,可知足施工须要.(3)施工操作人需经培训.考察,方可上岗操作,并进行具体的技巧交底和安全教导.(4)防水卷材施工前,防水基层的“隐检”记载应办理完毕.(5)卷材防水层施工应在气象优越的前提下铺设,雨天.大风雪天.冬期情形温度低于5℃,不宜施工.四.施工工艺(一)SBS改性沥青防水卷材1.基层请求:基层表面应坚实.平整.干净.并充分潮湿无积水.进入施工现场,起首进行基层和节点部位检讨,若发明基层有鼓泡.分层.起皮.蜂窝.麻面的必须凿除从新进行修补;阴阳角采用水泥砂浆抹成圆弧形,阴角最小半径50mm,阳角最小半径20mm;然后将基层表面的凸起物.砂浆疙瘩等异物铲除失落;节点部位可用吹风机帮助清算;若基面较湿润,须洒水充分润湿,有明水和积水的要实时清除.①各类预埋件已安装并固定完毕,如管道.排水口等.②消除基层表面杂物.油污.砂子,凸出表面的石子.砂浆疙瘩等应清算干净,清扫工作必须在施工中随时进行,并修补平整表面.尤其铲除排水口.管壁上的水泥砂浆等附着物;③阴阳角采用水泥砂浆抹成圆弧形,阴角最小半径50mm,阳角最小半径20mm.④基面如有明水,清除即可施工.清扫基面铲除表面凸起物浇湿基面未处理好的基面处理好的基面2.工艺流程:基层清算.修补.润湿→节点密封.附加加强层→配制水泥素浆→弹基准线试铺→撕开卷材底部隔离纸→刮涂水泥素浆→卷材铺贴(滚铺法.抬铺法)→辊压排气→卷材搭接.收头密封→成品养护及破坏→检讨修补→质量验收3.施工步骤:(1)基面清算:①消除基层表面杂物.油污.砂子,凸出表面的石子.砂浆疙瘩等应清算干净,清扫工作必须在施工中随时进行,并修补平整表面.尤其铲除排水口.烟囱.管壁上的水泥砂浆等附着物;②阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm.③基面如有明水,清除即可施工.(2)设置装备摆设水泥素浆:按水泥:水=2:1(重量比).先按比例将水倒入原已备好的拌浆桶,再将水泥放入水中,浸泡15~20分钟并充分浸透后,把桶面过剩的水倒失落;然后参加水泥用量的5%~8%聚合物建筑胶(保水剂),用电动搅拌机进行搅拌,搅拌时光5分钟以上.水泥:水=2:1浸泡15~20分钟电动搅拌机搅拌5分钟以上(3)弹基准线试铺:根据施工现场状况,进行合理定位,肯定卷材铺贴偏向,在基层上弹好卷材控制线,依循流水偏向从低往高进行卷材试铺.划线(或弹线)定位卷材试铺(4)撕开卷材底部隔离纸:卷材试铺后,先将要铺贴的卷材剪好,反铺于基面上(等于底部隔离纸朝上),撕剥去卷材隔离纸.撕剥时,已剥开的隔离纸宜与粘结面保持45~60度的锐角,防止拉断隔离纸,尽量保持在天然松懈状况,但不要有皱折.撕开隔离纸(5)刮涂水泥素浆:其厚度视基层平整情形而定,一般为2~3mm,过薄达不到最优粘结后果,过厚则水泥素浆聚积宜开裂.刮涂时应留意压实.抹平.刮涂水泥素浆的宽度比卷材的长.短边宜各宽出100mm,并在刮涂进程中留意保证平整度.刮涂水泥素浆(6)卷材铺贴:①滚铺法:将卷材瞄准基准线试铺,在约5m长处用裁纸刀将隔离纸轻轻划开,留意不要划伤卷材,将未铺开卷材隔离纸从背面徐徐撕开,同时将未铺开卷材沿基准线慢慢向前推铺.边撕隔离纸边铺贴.铺贴好后再将前面试铺残剩的约5m长卷材卷回,依上述办法粘贴在基层上.卷材滚铺②抬铺法: 把已剪好的卷材反铺于基面上(等于底部隔离纸朝上),待剥去卷材全体隔离纸后,再将水泥素浆刮涂在卷材粘结面和基面待铺地位,然后分离由两人从卷材的两头合营抬起,翻转和铺贴在待铺地位上.卷材与相邻卷材之间为平行搭接,待长.短边搭接施工时再揭除高低卷材搭接隔离膜.卷材抬铺铺贴调剂(7)辊压排气:待卷材铺贴完成后,用软橡胶板或辊筒等从中央向卷材搭接偏向另一侧刮压并排出空气,使卷材充分满粘于基面上.搭接铺贴下一幅卷材时,将位于基层的卷材搭接部位的隔离纸揭起,将上层卷材瞄准搭接控制线平整粘贴在基层卷材上,刮压排出空气,充分满粘.辊压排气(8)搭接封边.收头密封:单面粘卷材搭接边施工:短边相邻卷材之间为平行搭接,用CPS胶粘带盖条加温粘结(屋面胶粘带盖条宽度100㎜,地下室胶粘带盖条宽度160㎜).长边为加温自粘搭接,搭接宽带不小于80mm.大面积铺贴完成后24小时再进行搭接边施工,施工时清算干净搭接边部位的泥浆及尘土,再揭除高低卷材搭接隔离膜(短边不用撕隔离膜),用热风枪边加温边粘结.双面粘卷材搭接边施工:直接将高低卷材搭接处的隔离膜撕开,搭接边刮涂(大面积涂刮水泥素浆时同时施工)水泥素浆胶搭接在一路,直接用水泥素浆封口,长.短边搭接宽度:不小于80㎜.最后用水泥素浆抹平封逝世.(9)成品养护及破坏:晾放24小时至48小时(具体时光视情形温度而定,一般情形下,温度愈高所需时光愈短).高温气象下,防水层应防止暴晒,可用遮阳布或其他物品隐瞒.(10)检讨修补:检讨所有卷材面有无扯破.刺穿.气泡情形,维修时将缺点部位清算干净,并严厉按缺点部位尺寸从新再铺贴卷材,边缝用CPS密封膏封边处理.①卷材防水层的基层应坚实,表面应干净.平整,不得有空鼓.松动.起砂和脱皮现象.②卷材防水层的搭接缝应粘结稳固,密封周密,不得有皱折.翘边和鼓泡等缺点.③防水层的收头应与基层粘结并固定稳固,缝口封严,不得翘边.④侧墙卷材防水层的破坏层与防水层应粘结稳固.联合慎密,厚度平均一致.⑤卷材搭接宽度的许可误差为±10mm.(二)卫生间聚氨酯涂料1.工艺流程基层清算→基层处理→涂聚氨酯底涂料→局部增长→第一层涂膜→第二层涂膜→第三层涂膜→破坏层施工→蓄水实验→质量验收2.基层请求及处理:(1)所有管件.卫生装备.地漏或排水口等必须安装稳固,接缝周密,收头油滑,不得有任何松动现象.(2)施工时,防水基层应压实.平整.干净.湿润.(3)施工前,先以铲刀和扫帚将基层表面的崛起物.砂浆疙瘩等异物铲除,并将尘土杂物彻底清扫干净.对阴阳角.管道根部.地漏和排水沟等部位更应卖力清算,如发明有油污.铁锈等,要用钢丝刷.砂纸和有机溶剂等将其彻底消除干净.3.施工请求:(1)涂布底胶:此工序相当于传统沥青防水施工涂刷冷底子油,其目标是隔绝基层潮气,防止防水涂膜起鼓脱落;加固基层,进步涂膜与基层的粘结强度,防止涂层消失针气孔等缺点.聚氨酯底胶的配制:将聚氨酯甲料.乙料按比例1:2~3(重量比)合营,当原料工料较稠时,可用专用稀释剂稀释,砌防不可用含酸性或含油性稀释剂稀释,以免影响原产品德量,在配制时,应先把乙料稀释搅拌2~3分钟,如不需稀释,可直接用甲乙组分派和搅拌5~10分钟,把搅拌器提起,可见到平均液体慢慢滑自容器为佳,同时应留意,打开料应连忙盖严,以免凝固报废,混杂料应根据现实用量,即配即用.(2)局部加强:对伸缩缝.控制缝.阴阳角.管道缝等处,可由一层加筋布加强,固化后在进行整体防水施工.(3)第一遍涂层施工:在底胶根本湿润固化后,用塑料或橡胶刮板平均涂刮一层涂料,涂刮时请求平均一致,不可过厚或过薄,涂刮厚度一般为0.5mm阁下为宜,刮涂量约0.6~0.8Kg/㎡为宜,操作时先墙面后地面,从内向外退操作.开端涂刮时,应根据施工面积大小.外形和用料,同一斟酌施工退路和涂刮次序.(4)第二遍涂层施工:在第一遍涂层固化12后,再在其表面刮涂第二遍涂层,涂刮办法同第一遍涂层.为了确保防水工程质量,涂刮的偏向必须与第一层的涂刮偏向垂直,刮涂量比第一遍略少,厚度为0.5为宜.重涂时光的距离,由施工时的情形温度和涂膜固化的程度(以手触不粘)来肯定.(5)第三遍涂层施工:第二层涂膜固化后,按前述两遍的施工办法进行第三遍刮涂,刮涂量以0.4~0.5Kg/㎡为宜.(6)铺贴破坏层或饰面材:为加强防水层与粘结贴面材料(如瓷砖.缸砖等)的水泥砂浆之间的粘结力,可在最后一道涂层尚未完整固化前,在其表面稀撒干净的黄砂(直径为2mm),待粘有砂粒的涂膜固化后,再进行刚性破坏层施工.3.施工留意事项(1)当涂料粘渡过大,不便进行刮涂施工时,可参加少量的专用稀释剂进行稀释,以下降粘度,参加量不得大于乙料得10%.(2)如发明工料有沉淀现象,应搅拌平均后再运用,以免影响质量.(3)涂层施工完毕,尚未达到完整固化时,不许可上人踩踏,不然将破坏防水层.影响工程得施工质量.(4)施工温度应在5摄氏度以上.五.节点处理节点处理详见附图:三面阴角处卷材铺贴办法阴角阳角交代处卷材铺贴办法阴角附加层卷材铺贴办法泛水收头示意图六.成品破坏1.施工人员应穿软质胶底鞋,严禁穿带釘的硬底鞋..2.防水上堆料放物,都应轻拿轻放,并加以方木铺垫.3.涂膜防水层每层施工后,要严厉加以破坏,在卫生间门口要设能干标禁入标志,在破坏层施工之前,任何人不得进入,也不得在上面堆放杂物,以免破坏防水层.4.地漏或排水口在防水施工前,应采取破坏措施,以防杂物进入,确保排水畅通,蓄水及格,将地漏内清算干净.5.防水破坏层施工时,不得在防水层上拌砂浆吗,铺砂浆时铁锹不得触及防水层,要精工细做,不得破坏防水层.6.施工用得小推车腿均应做包扎处理,防水层如搭设暂时架子,架子管下口应加板材铺垫,以防破坏防水层.7.防水层验收及格后,可直接在防水层上浇筑细石混凝土或砂浆做刚性破坏层,施工时必须防止施工机具如手推车或铁锹破坏防水层.8.施工中如有局部防水层破坏,应实时采取响应得补救措施,以确保防水层的质量.七.屋面质量通病预防技巧措施1.凸起屋面的管道处理管道与屋面的交代处也是一个很症结的地方,应予高度看重.凸起屋面的管道,可先在管道与屋面的交代四周防水砂浆做成圆锥台形,并预留20×20的凹槽,以便嵌填密封材料,然后作好附加层.因其部位症结,附加层应做两道.管道上端运用铁丝绑扎稳固,下端与基层必须连接天然,铺贴平顺周密.2.阴阳角①防水层阴阳角处的基层应按《规范》请求作成圆弧形(或钝角),圆弧半径宜为100-150mm.②因为这些部位应力分散,往往比大面积防水层先受到破坏,是以在这些部位必须作好加强附加层.附加层可采用卷材条加铺.其宽度每边(立面.平面)必须≥200mm.③阴角处应实铺为主,阳角处应以空铺为主,宽铺每边粘贴宽度以50mm为宜.3.防水层收头①防水层收头部位的处理是屋面防水施工的症结,弄不好随时都可能消失翘边.脱层而导致漏水.故应严厉按《规范》请求精致施工,决不能失落以轻心.在防水层施工前起首在收头处预留凹槽,凹槽必须深宽一致.顺直平整,以便在施工时将防水层端头压入凹槽;待大面积防水层施工后,再专门对收头进行精致处理.即先将压入凹槽的卷材端头用密封材料封严,然后用水泥砂浆抹缝.女儿墙屋面泛水防水收口做法按05ZJ201,1/10:4.水落口①大面积防水层施工前,应先对水落口.地漏进行密封处理.在水落口杯埋设时,水落口杯与竖管承接的连处用密封材料嵌填密实,防止该部位在暴雨时产生倒漏现象.②水落口四周直径500mm规模内用防水涂料或密封材料涂封作附加层,厚度不少于2mm.在水落口杯与基层交代处,抹好找平层后要预留20×20mm的凹槽,填嵌密封材料.水落口的防水层,均应粘贴在杯口上,用雨水罩的盘底将其压紧,盘底与防水层间应满涂胶结材料予以粘结,盘底用密封材料封堵严实.5.天沟①因为天沟水流量大,防水层经常受雨水冲刷或浸泡,是以在天沟转角处应先用密封材料涂封,平面和立面的每边宽度不少于30mm.然后铺一层卷材作附加层.②为防止零变位现象的伤害,天沟与屋面交处的附加层空铺或点粘,其宽度应为200mm. 以上部位处理好后,再做天沟的整体防水层.③屋面卷材防水层,特别要留意铺贴办法,天沟铺贴卷材应从沟底开端,顺天沟逆水流偏向铺贴,如沟底过宽会有纵向搭接缝,搭接处要用密封材料封口.八.屋面工程质量保证措施1.严厉质量治理系统,工人持证出场施工并按操作规范进行施工,严禁违章功课,屈服工地引导的同一批示,做好文明施工,保证工程质量;2.对施工材料的质量严厉把关,材料进入施工现场必须向甲方出具及格证;3.配制砂浆和混凝土时应严厉按施工合营比挂牌计量,专职计量人员应随时抽查计量的履行情形.特种功课人员应经由培训及格后,方能上岗操作,在操作时应持证上岗.4.主体构造完工验收及格后选择湿润晴朗的气象;由专业施工部队进行施工.5.各层施工必须在基层已施工完毕且达到上层对基层的请求后方可组织施工.6.各道工序施工完毕经隐藏验收及格签字后方可进行下道工序的施工.7.在请求的磨练和实验未完成或磨练报告未收到之前,施工部门不得安排下道工序施工.8.严厉检讨防水层基层的质量,对局部的凹凸不平.起皮.起砂.裂痕等质量缺点进行卖力修补.9.防水卷材的表面和女儿墙收头处.管道根部等细部应达到平整,不得有启齿.翘边.开裂.空鼓现象消失;10.阴阳角.施工缝等特别部位的加强层应跨中线双方不少于100mm,复盖层必须按规范达标;11.做防水前先做蓄水实验,找出有渗漏的地方,作为重点进行处理.防水完成后再做蓄水实验,屋面无渗漏后再进行下道工序施工.九.安全技巧措施1.新入场工人应严厉进行三级安全教导,安全教导的内容应周全并具有针对性.对于特种功课人员,应经由培训及格后方能从事特种功课,在操作时必须做到持证上岗.2.进入施工现场必须戴好安全帽,严禁未戴安全帽的人员进入施工现场.安全帽必须相符国度标准.3.施工进步行书面安全技巧交底,按安全技巧交底划定进行施工操作.4.患有皮肤病.支气管炎病.结核病.眼病等人员不得参加操作.5.配备足够数目的劳保用品并合理运用,接触有毒材料应戴上口罩,并加强通风.6.运输线路保证畅通,屋面洞及檐口采取安全措施防护.7.高空功课人员不得过火分散,并系上安全带.8.屋面施工时,不许可穿带钉子的鞋的人员进入功课现场.9.实施现场暂时用电按照三级配电.二级破坏,实施一机一闸一漏保制,确保现场施工用电安全.10.屋面材料垂直运输或吊运中应严厉遵照响应的安全操作规程.11.无高女儿墙的屋面,须侧重强调临边安全,防止高空坠落,施工中由临边详内施工,制止由内向外施工.12.屋面功课人员严禁高空抛物.13.高温气象施工,须做好防暑降温措施.14.现场施工时严禁抽烟和运用明火,并配备消防器材和灭火举措措施.15.工拆档清,避免材料飞扬.16.对易燃材料,必须贮消失专用处地,应设专人进行.。
目录
一、编制依据 (1)
二、工程概况 (1)
三、施工准备 (2)
四、施工方法 (3)
五、质量标准和管理措施 (4)
六、成品保护 (5)
七、安全和环境管理 (5)
一、编制依据
二、工程概况
1.1工程名称:徐州市丰县人民医院分院门诊病区综合楼工程地址:徐州市丰县新城区通惠路北侧、东环路西侧、经五路东侧,建筑面积为32585.53m²,结构形式为现浇钢筋混凝土框架结构, 抗震设防烈度七度。
设计使用年限为50年,防火设计的耐火等级为一级,地下室防水等级为二级。
分为地下一层层高为4.8m,地上北面为(主楼)十二层每层层高分别为4.8m(一、二层)、4.8m(三层)和3.8m(四层及以上),南面和东西面都是三层(裙房)每层层高为4.8m。
地下室底板标高分别为-4.8m和-5.4m,底板厚度为500mm,承台最深处为
2.4m,桩承台及筏板基础,地下室底板长75.6m,宽62.4m,地下室底板砼强度等级为C35,抗渗等级P6,底板砼属大体积砼。
十二层主要檐口高度为5
3.7m,三层主要檐口高度为18.8m。
用作车库及设备用房,在战时作为人防地下室。
屋面防水主要采用:两层(3+3)mm厚的SBS改性沥青防水卷材;卫生间防水主要采用:2厚的水溶性聚氨酯防水涂膜。
建设单位:徐州市丰县人民医院
设计单位:东南大学建筑设计研究院
监理单位:苏州联信工程管理咨询有限公司
施工单位:南通五建建设工程有限公司
三、施工准备
3-1.材料准备:
1.屋面防水材料为两层(3+3)mm厚SBS高聚物改性沥青聚酯胎卷材必须有生产厂家的合格证,徐州市丰县试验室复试报告单。
2.卫生间防水材料2.0mm厚聚氨酯防水涂膜必须有生产厂家的合格证,徐州市丰县试验室复试报告单。
3.屋面、卫生间辅助性的材料必须有生产厂家的合格证。
3-2.机具准备:
1 应备有铲刀、喷灯、小白线、卷尺、刮板、桶、靠尺、煤气罐、扫
帚等。
2 作业条件:水泥砂浆找平层结束后,不空鼓、不起泡、无裂缝等。
3-3.人员及技术准备:
选择业务熟练精干长期合作的优秀施工队伍。
执行先有施工组织设计,到有施工方案,到执行施工技术交底制,层层交底。
班组在进行作业之前必须进行书面的技术交底,交底要有针对性和可操作性。
四、施工方法:
A.屋面防水施工方法:
1.基层清理,清理污物、泥浆等有机垃圾,保证基层清理干净。
2.找坡层:陶粒混凝土找2%的坡,坡向排水沟和地漏。
3.找平层:20厚的1:3水泥砂浆找平,保证不空鼓、不开裂、不反砂。
阴角做小八字角,阳角做小圆角。
屋面排气管道、地漏管道等管道施工完毕,要用细石混凝土将周围振捣密实,用防水涂膜做该处防水,然后做闭水实验,周围做八字角。
4.屋面由下向上采用热熔粘贴法铺贴两层卷材,第二层卷材的搭接缝应与
第一层的错开25-30cm。
卷材之间长边与短边的搭接均为10cm。
5.热熔法铺贴应符合下列规定:
4-1.火焰加热器加热卷材应均匀,不得过分加热或烧穿卷材。
4-2.卷材表面热熔后应立即滚铺卷材,卷材下面的空气应排尽,并辊压粘结牢固,不得空鼓。
4-3.卷材接缝部位必须溢出热熔的改性沥青胶。
4-4.铺贴的卷材应平整顺直,搭接尺寸准确,不得扭曲、皱折。
5.立面卷材收头的端部应裁齐,并用密封材料嵌填封严。
立面泛水高度不少于300MM。
6.卷材防水层完工后,应进行24小时蓄水试验,不得渗漏,验收合格后应做成品保护。
B.卫生间防水施工方法:
1.卫生间的管道四周围用细石混凝土进行封堵严密。
2.清理基层面,保证不跑砂、不空鼓、不起泡、无裂缝现象。
3. 在干燥的基层上,涂抹冷底油一遍晾干后,再涂抹冷底油一遍。
4.采用2.0mm厚聚氨脂防水涂膜材料涂抹一遍晾干后,再垂直于前道防水层刷一遍,面撒黄沙。
四周沿墙涂刷2.7m高,门口处刷出200mm宽。
5. 防水层完工后,应进行24小时蓄水试验,不得渗漏,验收合格后应做成品保护。
五、质量标准和管理措施
5-1.卷材防水层主控项目
(1)卷材防水层所用卷材及其配套材料,必须符合设计要求。
(2) 卷材防水层不得有渗漏现象。
(3) 卷材防水层在檐沟、水落口、泛水的防水构造必须符合设计要求。
5-2. 卷材防水层一般项目
1.卷材防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓
泡等缺陷;防水层的收头应与基层粘结并固定牢固,缝口封严,不得翘边。
2.卷材的铺贴方向应正确,卷材搭接宽度的允许偏差为±10mm。
5-3.涂膜防水层主控项目
1.防水涂料和胎体增强材料必须符合设计要求。
2.涂膜防水层不得有渗漏和积水现象。
5-4.管理措施:
1.防水工程每个分项施工完后,要及时办理隐蔽工程验收手续,未经验收的分项工程不得进行下一道工序施工。
2.分项工程验收后序工程简要进行交接检,并明确相互的成品保护要求;
3.卷材防水每道工序施工完后,有质量检查人员验收合格,方可进行下一道防水施工。
六、成品保护措施:
1.屋面已铺好的保温层上、抹好的找平层上、铺好的卷材防水层上不得直接行走小车,如果运输需要应垫脚手板。
卷材铺设时小车支腿用麻包包扎,防刮破卷材下水口。
通气口采取临时保护遮挡,防止阻塞和进入杂物。
2.卫生间已做好的涂膜防水层,将卫生间的关闭,走人时脚下用软布包起。
3.有专人负责管理看护。
七、安全和环境管理
1.喷灯、燃料施工时分开放置,专人看管。
2.施工材料较多,使用井架,项目应统一安排,按照制定时间上料。
3.操作人员应按规定要求配戴好安全帽和保护用品。
4.在临边施工时应作外架防护工作。
5.在楼面卸防水料时,宜分散堆放,不得集中或超过楼板的设计允许承载能力。
6.操作过程中,对防煤气、苯中毒现象,操作人应在上风,佩带防护用品。
7.对每天施工多余防水材料应清理干净,指定地点堆放。
