钢筋工程技术交底(完整版)
- 格式:doc
- 大小:74.50 KB
- 文档页数:5
钢筋工程安全技术交底一、任务背景钢筋工程是建造施工中非常重要的一项工作,它直接关系到建造物的结构安全和使用寿命。
为了确保施工过程中的安全性和质量,必须对钢筋工程的安全技术进行交底,使施工人员充分了解相关安全规范和操作要求,提高施工质量,减少事故发生的可能性。
二、交底内容1. 钢筋工程的安全意识和责任钢筋工程是一项高风险的工作,施工人员必须具备高度的安全意识。
在施工现场,每一个人都有责任确保自己和他人的安全。
交底时应强调施工人员的安全责任和工作纪律,包括佩戴个人防护装备、遵守操作规程、及时报告安全隐患等。
2. 钢筋工程的施工前准备施工前的准备工作对于钢筋工程的质量和安全至关重要。
交底时应详细介绍施工前的准备工作,包括施工图纸的理解与解读、材料的准备与检查、设备的检验与调试等。
同时,还应强调施工现场的环境要求,如通风、照明等。
3. 钢筋的安全操作规程钢筋的操作过程中存在一定的危(wei)险性,必须严格按照安全操作规程进行施工。
交底时应重点介绍以下内容:- 钢筋的搬运与堆放:搬运时应使用合适的工具和设备,避免过度劳苦和受伤;堆放时应注意平稳和整齐,防止倾倒和坍塌。
- 钢筋的切割与焊接:切割时应使用专用工具,并采取防护措施,避免产生火花和烟尘;焊接时应进行良好的通风,并确保焊接点坚固可靠。
- 钢筋的固定与连接:固定时应使用合适的夹具和支架,确保坚固稳定;连接时应采用可靠的连接方式,防止脱落和松动。
4. 钢筋工程的安全防护措施施工过程中的安全防护措施是保障施工人员安全的重要手段。
交底时应详细介绍以下防护措施:- 个人防护装备:包括安全帽、防护鞋、防护手套、护目镜等,根据施工环境和作业要求选择合适的防护装备。
- 安全警示标识:在施工现场设置明显的安全警示标识,包括禁止通行、高空作业、危(wei)险区域等,提醒施工人员注意安全。
- 安全网和防护栏杆:在高空作业区域设置安全网和防护栏杆,防止坠落事故的发生。
- 灭火器和应急疏散通道:在施工现场设置灭火器和应急疏散通道,以应对火灾和其他紧急情况。
(完整版)钢筋工程施工技术交底钢筋工程施工技术交底简介本文档旨在对钢筋工程施工技术进行详细交底,确保施工人员了解和正确实施相关技术要求。
施工前准备1. 钢筋检查与预设位置确认:- 检查已到场的钢筋是否符合规格要求,并与设计图纸进行对比。
- 确认钢筋的预设位置是否与设计要求一致,并做好标记。
2. 钢筋切断与焊接:- 使用合适的切割工具,按照设计要求进行钢筋切断。
- 钢筋焊接时,应采取适当的焊接方法和操作规范,确保焊接牢固可靠。
施工过程中要点1. 钢筋安装:- 根据设计图纸要求,将钢筋按照规定位置和排布形式进行安装。
- 安装时应注意钢筋的间距、偏移、绑扎等要求,确保施工质量和结构安全。
2. 钢筋连接与打结:- 钢筋连接时,需要采用适用的连接方法,并符合相关规范要求。
- 打结时,应掌握正确的打结方法和力度,确保连接牢固可靠。
3. 钢筋保护:- 在施工过程中,应保持钢筋的清洁,并防止受到外界污染。
- 如果有需要,应采取适当的保护措施,防止钢筋锈蚀和损坏。
4. 钢筋质量检验:- 在施工完成后,应进行钢筋的质量检验,以确保其符合相关要求。
- 检验项目包括钢筋尺寸、强度、焊接质量等,必要时可以委托第三方进行检测。
施工结束后注意事项1. 施工现场整理:- 施工结束后,应将现场进行整理和清洁,确保安全和环境卫生。
2. 施工记录和验收:- 必须做好施工记录,包括施工过程中的注意事项、钢筋的使用情况等。
- 钢筋施工完成后,必须进行验收,确保钢筋工程的质量和安全性。
以上是钢筋工程施工技术交底的内容要点,请施工人员在施工过程中认真遵守,并随时与相关人员进行沟通和协调,确保施工质量和安全。
如有疑问或需要进一步指导,请及时与项目相关负责人联系。

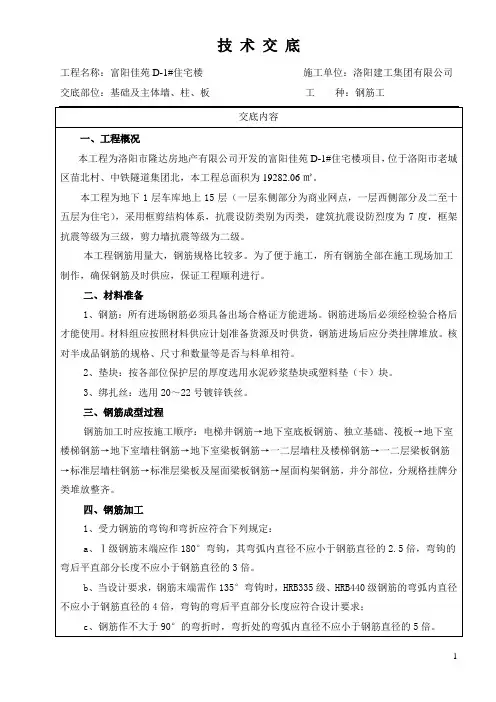

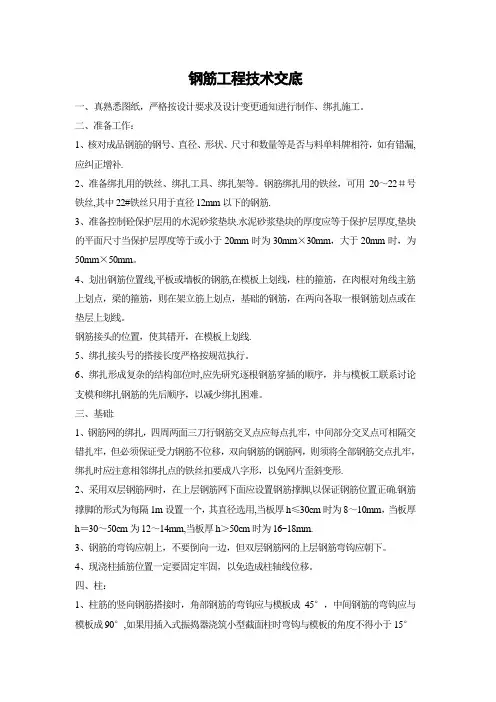

钢筋工程技术交底一、真熟悉图纸,严格按设计要求及设计变更通知进行制作、绑扎施工。
二、准备工作:1、核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与料单料牌相符,如有错漏,应纠正增补.2、准备绑扎用的铁丝、绑扎工具、绑扎架等。
钢筋绑扎用的铁丝,可用20~22#号铁丝,其中22#铁丝只用于直径12mm以下的钢筋.3、准备控制砼保护层用的水泥砂浆垫块.水泥砂浆垫块的厚度应等于保护层厚度,垫块的平面尺寸当保护层厚度等于或小于20mm时为30mm×30mm,大于20mm时,为50mm×50mm。
4、划出钢筋位置线,平板或墙板的钢筋,在模板上划线,柱的箍筋,在肉根对角线主筋上划点,梁的箍筋,则在架立筋上划点,基础的钢筋,在两向各取一根钢筋划点或在垫层上划线。
钢筋接头的位置,使其错开,在模板上划线.5、绑扎接头号的搭接长度严格按规范执行。
6、绑扎形成复杂的结构部位时,应先研究逐根钢筋穿插的顺序,并与模板工联系讨论支模和绑扎钢筋的先后顺序,以减少绑扎困难。
三、基础:1、钢筋网的绑扎,四周两面三刀行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移,双向钢筋的钢筋网,则须将全部钢筋交点扎牢,绑扎时应注意相邻绑扎点的铁丝扣要成八字形,以免网片歪斜变形.2、采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正确.钢筋撑脚的形式为每隔1m设置一个,其直径选用,当板厚h≤30cm时为8~10mm,当板厚h=30~50cm为12~14mm,当板厚h>50cm时为16~18mm.3、钢筋的弯钩应朝上,不要倒向一边,但双层钢筋网的上层钢筋弯钩应朝下。
4、现浇柱插筋位置一定要固定牢固,以免造成柱轴线位移。
四、柱:1、柱筋的竖向钢筋搭接时,角部钢筋的弯钩应与模板成45°,中间钢筋的弯钩应与模板成90°,如果用插入式振捣器浇筑小型截面柱时弯钩与模板的角度不得小于15°2、箍筋的接头应交错布置在四角纵向钢筋上,箍筋转角与纵向钢筋交叉均应扎牢,绑扎箍筋时绑扎相互间应成八字形。
钢筋工程技术交底内容标题:钢筋工程技术交底内容引言概述:钢筋工程技术交底是指在施工前,工程施工单位与监理单位及相关工程技术人员之间就工程设计、施工方案、施工工艺等进行详细交底和沟通,以确保施工过程中各方能够达成一致意见,提高工程质量,保障工程安全。
正文内容:一、工程设计要求1.1 确认设计图纸:施工单位需要认真审核设计图纸,确保对设计图纸的理解与设计意图一致。
1.2 确认钢筋种类和规格:根据设计图纸要求,明确所需的钢筋种类和规格,避免因为材料不符合要求而影响工程质量。
1.3 确认钢筋数量和布置:仔细核对设计图纸上的钢筋数量和布置要求,确保施工过程中按照设计要求进行。
二、施工方案2.1 确认施工工艺:明确施工过程中的各个环节和步骤,确保施工操作规范,提高施工效率。
2.2 确认施工机具和设备:确认所需的施工机具和设备是否齐全,并对其进行检查和维护,以确保施工顺利进行。
2.3 确认施工人员:确定施工人员的数量和资质,保证施工人员具备相应的技术水平和经验。
三、施工工艺3.1 钢筋加工:确保钢筋加工符合设计要求,避免出现加工误差导致的质量问题。
3.2 钢筋安装:按照设计要求进行钢筋的安装,保证钢筋的位置和布置符合要求,确保结构的强度和稳定性。
3.3 钢筋连接:对钢筋的连接部分进行检查和确认,确保连接牢固可靠,避免因连接问题导致的结构安全隐患。
四、验收标准4.1 钢筋尺寸:对钢筋的尺寸进行测量和核对,确保钢筋的尺寸符合设计要求。
4.2 钢筋数量:对钢筋的数量进行统计和核对,确保钢筋的数量符合设计要求。
4.3 钢筋质量:对钢筋的质量进行检查,确保钢筋的表面光洁,无裂纹和氧化现象。
五、安全注意事项5.1 安全防护:施工过程中要加强安全防护措施,确保施工人员的安全。
5.2 钢筋搬运:搬运钢筋时要注意操作规范,避免因操作不当导致的伤害事故。
5.3 施工现场整洁:保持施工现场整洁,避免因施工现场杂乱导致的安全隐患。
结论:钢筋工程技术交底内容的准确性和专业性对工程的质量和安全具有重要意义,只有通过详细的交底和沟通,才能确保各方在施工过程中达成一致意见,保障工程的顺利进行。
技术交底记录偏移量和压辊的压紧程度。
钢筋调直机拉直钢筋用于调直ø10以下的钢筋,钢筋调直应平直,无局部弯折,表面不得有明显擦伤,抗拉强度不得低于设计要求。
采用冷拉方法调直钢筋时,HPB300级钢筋的冷拉率不宜大于4%。
3、钢筋切断:1)将同规格钢筋根据不同长度长短搭配,统筹排料;一般应先断长料,后断短料,减少短头,减少损耗.2)断料时应避免用短尺量长料,防止在量料中产生累计误差。
为此,宜在工作台上标出尺寸刻度线并设置控制断料尺寸用的挡板。
3)钢筋切断机的刀片,应由工具钢热处理制成。
固定刀片与冲切刀片刀口的距离:对直径≤20mm的钢筋宜重叠1~2mm,对直径>20mm的钢筋宜留5mm左右。
4)在切断过程中,如发现钢筋有劈裂、缩头或严重的弯头等必须切除;如发现钢筋的硬度与该钢种有较大的出入,应及时向有关人员反映,查明情况。
5)钢筋的断口,不得有马蹄形或起弯等现象。
4、钢筋弯曲:1)受力钢筋a HPB300级钢筋搭接时末端应作180°弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的10倍;b当设计要求钢筋末端需作135°弯钩时(图1a),HRB400级、HRB500级钢筋的弯弧内直径D 不应小于钢筋直径的4倍,弯钩的弯后平直部分长度应符合设计要求;c钢筋作不大于90°的弯折时(图1b),弯折处的弯弧内直径不应小于钢筋直径的5倍。
图1 受力钢筋弯折(a)90°;(b)135°2)箍筋除焊接封闭环式箍筋外,箍筋的末端应作弯钩。
弯钩形式应符合设计要求;当设计无具体要求时,应符合下列规定:a箍筋弯钩的弯弧内直径除应满足本条第1(a)点外,尚应不小于受力钢筋的直径;b箍筋弯钩弯折角度:对一般结构,不应小于90°;对有抗震等要求的结构应为135°(图9—70).图9-70 箍筋示意(a)90°/90°;(b)135°/135°c箍筋弯后的平直部分长度:对一般结构,不宜小于箍筋直径的5倍;对有抗震等要求的结构,不应小于箍筋直径的10倍.3)弯曲成型工艺钢筋弯曲成型:钢筋在弯曲机上成型时,心轴直径应是钢筋直径的2。
技术交底记录13、外墙的基础梁仅在防水板部分才有,锚入承台满足锚固即可,筏板部分没有。
柱钢筋绑扎1、套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内绑扣不少于3个,绑扣要向柱中心。
如果柱子主筋采用光圆钢筋搭接时,角部弯钩应与模板成45°,中间钢筋的弯钩应与模板成90°。
2、搭接绑扎竖向受力筋;柱子主筋立起之后,接头的搭接长度应符合设计及规范要求。
3、柱竖向筋采用机械或焊接连接时,按规范要求同一段面50%接头位置。
第一步接头距楼板面大于500mm且大于H/6,不在箍筋加密区。
4、画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线。
5、柱箍筋绑扎:(1)按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,宜采用缠扣绑扎,如图2-15。
(2)箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。
(3)箍筋的弯钩叠合处应沿拄子竖筋交错布置,并绑扎牢固,见图2-16。
(4)有抗震要求的地区,柱箍筋端头应弯成135°,平直部分长度不小于10d(d为箍筋直径),见图2-17。
(5)柱上下两端箍筋应加密,加密区长度及加密区内箍筋问距应符合设计图纸及施工规范不大于100mm且不大于5d的要求(d为主筋直径)。
如设计要求箍筋设拉筋时,拉筋应钩住箍筋,见图2-18。
(6)柱筋保护层厚度应符合规范要求,如主筋外皮为25mm,垫块应绑在柱竖筋外皮上,间距一般1000mm,(或用塑料卡卡在外竖筋上)以保证主筋保护层厚度准确。
同时,可采用钢筋定距框来保证钢筋位置的正确性。
当柱截面尺寸有变化时,柱应在板内弯折,弯后的尺寸要符合设计要求。
使间距符合设计要求,绑架立筋,再绑主筋,主次同时配合进行。
次梁上部纵向钢筋应放在主梁上部纵向钢筋之上,为了保证次梁钢筋的保护层厚度和板筋位置,可将主梁上部钢鞘降低一个次粱上部主筋直径的距离加以解决。
钢筋工程技术交底一、概述钢筋工程技术交底是指在施工过程中,施工单位对钢筋工程的施工方法、质量要求、安全措施等进行详细说明和交流的过程。
通过技术交底,可以确保施工人员对钢筋工程的施工要求有清晰的认识,提高施工质量和工作效率,确保工程安全。
二、施工方法1. 钢筋加工与预埋(1)钢筋加工:根据设计图纸和规范要求,对钢筋进行切割、弯曲、焊接等加工处理。
加工过程中要确保钢筋的几何尺寸、位置和质量符合要求。
(2)钢筋预埋:根据设计要求,在混凝土结构中预留出钢筋的位置,并进行固定,以便后续混凝土浇筑。
2. 钢筋安装(1)基准线的确定:根据设计要求,确定钢筋的位置和基准线。
可以采用拉线法或使用激光仪等精确测量工具。
(2)钢筋的布置:根据设计图纸,按照钢筋的类型、直径、间距等要求,将钢筋按照正确的位置和方向布置在混凝土结构中。
(3)钢筋的连接:采用焊接、扎钢丝或机械连接等方式,将钢筋连接起来,形成稳固的整体结构。
(4)钢筋的固定:使用钢筋扎带、钢筋夹具等固定装置,将钢筋牢固地固定在混凝土结构中。
三、质量要求1. 钢筋的质量:钢筋应符合国家标准和设计要求,具有足够的强度和韧性,不得有明显的缺陷和损伤。
2. 钢筋的几何尺寸:钢筋的直径、长度、弯曲角度等几何尺寸应符合设计要求,允许的偏差范围应在规定范围内。
3. 钢筋的间距和覆盖层:钢筋的间距应符合设计要求,保证钢筋的受力均匀分布。
钢筋与混凝土表面的覆盖层厚度应符合规范要求,以保证钢筋的防腐和耐久性。
4. 钢筋的连接质量:钢筋的连接应牢固可靠,连接处不得有明显的裂缝、缺陷和松动现象。
四、安全措施1. 钢筋加工安全:加工钢筋时,应戴好安全帽、防护眼镜和手套,使用合适的加工工具,避免发生切割、焊接等操作时的伤害。
2. 钢筋安装安全:在进行钢筋安装时,应设置安全警示标识,确保施工现场的安全通道畅通,避免高空坠落和物体打击等意外事故。
3. 钢筋固定安全:在使用固定装置时,应确保装置的可靠性和稳定性,避免钢筋的松动和脱落,防止对施工人员造成伤害。
钢筋工程技术交底(完整版)钢筋工程技术交底是钢筋工程中非常重要的一步,确保钢筋施工质量和工程安全。
本文将介绍钢筋工程技术交底的内容和注意事项。
一、技术交底的目的技术交底是为了使施工人员能够准确、全面地掌握工程设计要求以及工程图纸中钢筋的数量、规格和布置要求,从而保证施工的质量、安全和进度,并保障工程的质量和验收。
二、技术交底的内容2.1 工程设计要求交底前需仔细阅读钢筋施工图和工程设计文件,了解本工程设计的基本要求、技术参数、施工方案、钢筋用量等内容,确保对设计要求有全面的了解。
2.2 钢筋材料技术交底时需交代清楚使用的钢筋材料的品牌、规格、等级、数量等。
必要时还要说明钢材的供应情况及入库检查情况。
2.3 钢筋加工在技术交底中需要详细交代钢筋的剪切、焊接等加工工艺操作要求,以及要求严正禁止超量切割索垫、焊接普通钢筋和热轧带肋钢筋等不符合标准的操作。
2.4 钢筋成品交底时需要交代清楚钢筋制品的钢筋等级、规格、长度及数量,钢筋制品的标记和区分等情况,以及钢筋成品加工、质量检验、运输等应注意的事项。
2.5 钢筋布置在技术交底中最为重要的内容就是钢筋的布置要求。
钢筋布置应符合工程图纸中的计算与设计要求,并严格根据需求进行加固、连接等处置。
三、技术交底的注意事项3.1 注意交底的时间交底时应以乙方施工计划为准,尽早用图纸、文字等方式进行技术交底,确保钢筋施工事项得以及时安排并有利于施工进度及质量的完成。
3.2 注意交底的内容技术交底内容除了上述本身涉及的钢筋品种、数量、规格、加工方式及加工质量标准外,还应包括施工安全、施工程序、施工人员数量、施工人员分工等工作细节。
3.3 注意交底的过程不能简单化、略去或者随意改变交底报告中细节内容;并且不能独断地进行下一阶段的工作,导致潜在隐患或偏差。
3.4 注意交底的效果钢筋工程的施工质量和工程安全问题是直接关系到工程质量和验收的,交底的目的是为了使施工人员全面掌握施工要求和细节内容,切实提高施工人员的技能水平,并保证工程的质量和验收。
钢筋工施工技术交底(完整版)一:钢筋工施工技术交底(完整版)本文档旨在详细说明钢筋工施工技术要求和操作流程。
请施工人员仔细阅读并按照要求进行操作。
1. 施工前准备1.1 清理工地在施工前,必须清理好施工现场,确保场地整洁、安全。
所有杂物、垃圾都必须清除干净。
1.2 标定参考点根据设计图纸要求,标定参考点,并进行记录。
确保施工的准确性和一致性。
2. 钢筋材料购买和验收2.1 材料购买根据设计要求,采购合格的钢筋材料。
注意选择材料的品牌、规格、数量等。
2.2 材料验收对于购买的钢筋材料进行验收。
检查外观、尺寸、重量等指标是否符合设计要求。
3. 钢筋加工3.1 钢筋切割根据设计图纸要求,对钢筋进行切割。
切割时要保证切口平整,并严禁出现裂纹或锈蚀等情况。
3.2 钢筋弯制按照设计要求,对钢筋进行弯制。
弯制时应确保弯角的准确度和平整度。
4. 钢筋布置4.1 钢筋定位根据设计图纸要求,进行钢筋的定位。
确定钢筋的位置、间距等参数。
4.2 钢筋连接钢筋的连接要采用可靠的方式,确保连接的牢固性和稳定性。
4.3 钢筋间距控制在布置钢筋时,要严格控制钢筋之间的间距,保证钢筋的受力均匀。
5. 钢筋混凝土浇筑5.1 钢筋构件支撑在混凝土浇筑前,要对钢筋构件进行安全稳定的支撑,以防止其变形或下沉。
5.2 钢筋混凝土浇筑顺序根据施工要求,确定钢筋混凝土的浇筑顺序。
要保证浇筑过程中钢筋位置的准确性。
5.3 钢筋混凝土浇筑质量控制在浇筑过程中,要对钢筋混凝土的质量进行严格控制,确保其坍落度、强度等达到设计要求。
6. 钢筋保护和维护6.1 钢筋的防锈处理在施工完成后,要对钢筋进行防锈处理,以延长其使用寿命和保护钢筋的质量。
6.2 钢筋的保护措施在施工期间和使用过程中,要采取适当的保护措施,防止钢筋受到外界环境的破坏。
附件:钢筋工程施工技术图纸法律名词及注释:1. 施工现场:指专门用于进行施工的场所,包括建筑工地、道路施工现场等。
2. 设计图纸:指根据工程设计要求绘制的图纸,用于指导施工工作。
