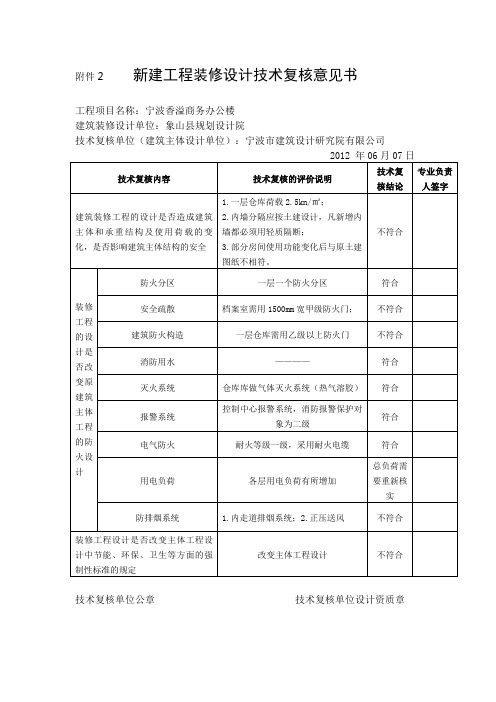

附件2 新建工程装修设计技术复核意见书
工程项目名称:宁波香溢商务办公楼
建筑装修设计单位:象山县规划设计院
技术复核单位(建筑主体设计单位):宁波市建筑设计研究院有限公司
2012 年06月07日
技术复核内容技术复核的评价说明技术复
核结论
专业负责
人签字
建筑装修工程的设计是否造成建筑主体和承重结构及使用荷载的变化,是否影响建筑主体结构的安全1.一层仓库荷载2.5kn/㎡;
2.内墙分隔应按土建设计,凡新增内
墙都必须用轻质隔断;
3.部分房间使用功能变化后与原土建
图纸不相符。
不符合
装修工程的设计是否改变原建筑主体工程的防火设计
防火分区一层一个防火分区符合安全疏散档案室需用1500mm宽甲级防火门;不符合建筑防火构造一层仓库需用乙级以上防火门不符合消防用水————符合灭火系统仓库库做气体灭火系统(热气溶胶)符合报警系统
控制中心报警系统,消防报警保护对
象为二级
符合电气防火耐火等级一级,采用耐火电缆符合用电负荷各层用电负荷有所增加
总负荷需
要重新核
实
防排烟系统 1.内走道排烟系统;2.正压送风不符合
装修工程设计是否改变主体工程设
计中节能、环保、卫生等方面的强
制性标准的规定
改变主体工程设计不符合技术复核单位公章技术复核单位设计资质章。
桩基施工阶段技术复核记录年月日编号主要复核内容复核内容有桩位、桩型、钻机钻头的尺寸、钢筋笼、混凝土强度等级、桩顶标高、入岩深度。
其中钢筋笼复核包括钢筋笼的直径、长度及钢筋的品种、规格、数量、位置、间距、保护层、焊接质量。
复核人员安排表中人员),相关人员必须无条件配合。
地下室施工阶段技术复核记录年月日编号主要复核内容1、土方开挖1.1 对建筑物、基坑放坡边线、坡度、分层开挖深度、承台灰线、轴线、标高进行复核。
2、基坑支护2.1 基坑顶标高、边线、放坡坡度、断面尺寸进行复核。
2.1 对混凝土喷面中钢筋网片的规格、间距、搭接长度、保护层垫块、加强钢筋设置进行复核。
2.2 对锚管间距、深度、注浆量、锚头固定进行复核。
2.3 混凝土喷面厚度、接茬进行复核。
3、底板承台施工3.1承台开挖完成后对标高(承台、桩顶、垫层、防水保护层)、轴线、承台定位、底板边缘线、后浇带位置进行复核,确定无误后砌筑砖胎模。
3.2防水卷材铺设工程中应对垫层垃圾清理、垫层凸起凹坑修补、砖胎模侧壁粉刷、阴阳倒角、卷材长短边搭接、卷材空鼓情况进行复核。
3.3钢筋工程、混凝土工程的复核见结构施工。
4、结构施工4.1模板工程4.1.1支撑架体搭设前对轴线、建筑物边线、墙柱梁控制线、结构50线、后浇带位置线进行复核。
4.1.2满堂架体系中各构件位置、间距、尺寸、墙板柱模板的加固、墙柱模板支撑与满堂架的连接、应按模板专项方案认真复核。
使满堂架体具备稳固支撑梁板模板、剪力墙柱模板的条件。
4.1.3模板支设中对几何尺寸、轴线、标高、垂直度、平整度、预埋件和预留孔位置、模板牢固性、模板拼缝、板厚控制块、清扫口留置、施工缝留置、脱模剂涂刷、止水要求等进行复核。
4.2钢筋工程4.2.1钢筋加工前对钢筋翻样中钢筋规格、数量、尺寸、锚固长度按照图纸及图纸要求的相关图集进行复核,确保无误后再进行钢筋的下料、加工。
对于采用套筒连接的钢筋接头、套筒进行复核,丝扣规格、套筒尺寸必须满足技术交底的要求。

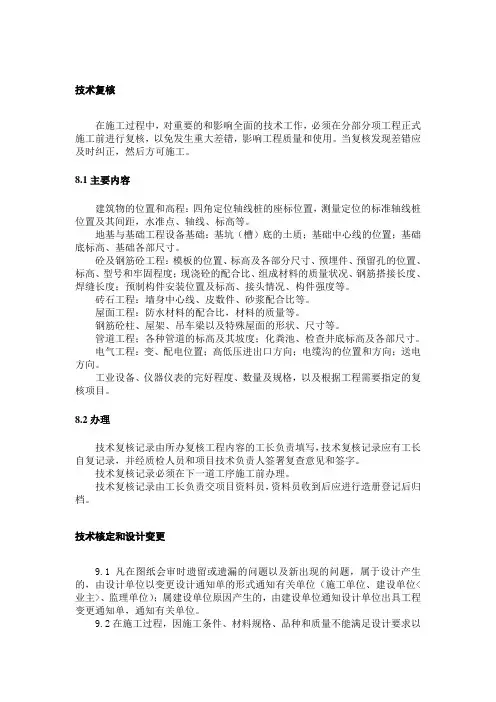

技术复核在施工过程中,对重要的和影响全面的技术工作,必须在分部分项工程正式施工前进行复核,以免发生重大差错,影响工程质量和使用。
当复核发现差错应及时纠正,然后方可施工。
8.1主要内容建筑物的位置和高程:四角定位轴线桩的座标位置,测量定位的标准轴线桩位置及其间距,水准点、轴线、标高等。
地基与基础工程设备基础:基坑(槽)底的土质;基础中心线的位置;基础底标高、基础各部尺寸。
砼及钢筋砼工程:模板的位置、标高及各部分尺寸、预埋件、预留孔的位置、标高、型号和牢固程度;现浇砼的配合比、组成材料的质量状况、钢筋搭接长度、焊缝长度;预制构件安装位置及标高、接头情况、构件强度等。
砖石工程:墙身中心线、皮数件、砂浆配合比等。
屋面工程:防水材料的配合比,材料的质量等。
钢筋砼柱、屋架、吊车梁以及特殊屋面的形状、尺寸等。
管道工程;各种管道的标高及其坡度;化粪池、检查井底标高及各部尺寸。
电气工程:变、配电位置;高低压进出口方向;电缆沟的位置和方向;送电方向。
工业设备、仪器仪表的完好程度、数量及规格,以及根据工程需要指定的复核项目。
8.2办理技术复核记录由所办复核工程内容的工长负责填写,技术复核记录应有工长自复记录,并经质检人员和项目技术负责人签署复查意见和签字。
技术复核记录必须在下一道工序施工前办理。
技术复核记录由工长负责交项目资料员,资料员收到后应进行造册登记后归档。
技术核定和设计变更9.1凡在图纸会审时遗留或遗漏的问题以及新出现的问题,属于设计产生的,由设计单位以变更设计通知单的形式通知有关单位(施工单位、建设单位<业主>、监理单位);属建设单位原因产生的,由建设单位通知设计单位出具工程变更通知单,通知有关单位。
9.2在施工过程,因施工条件、材料规格、品种和质量不能满足设计要求以及合理化建议等原因,需要进行施工图修改时,由施工单位提出技术核定单。
技术核定单由项目内业技术人员负责填写,并经项目技术负责人审核,重大问题须报分公司总工审核,核定单应正确、填写清楚、绘图清晰,变更内容要写明变更部位、图别、图号、轴线位置、原设计内容和变更后的内容和要求等。

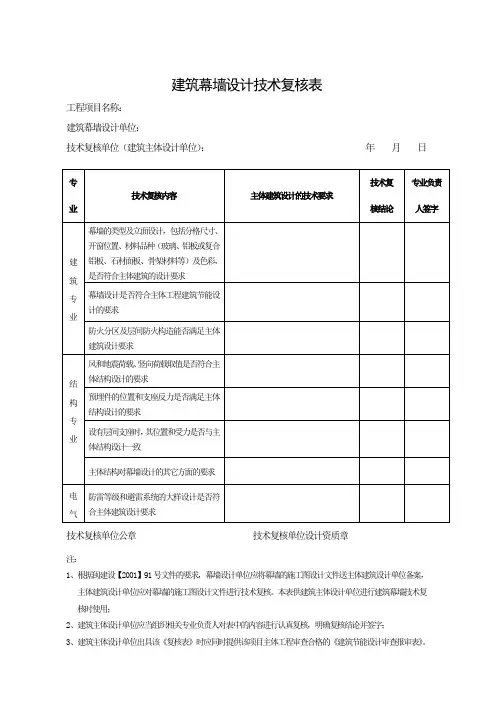

建筑幕墙设计技术复核表
工程项目名称:
建筑幕墙设计单位:
技术复核单位(建筑主体设计单位):年月日
技术复核单位公章技术复核单位设计资质章
注:
1、根据闽建设【2001】91号文件的要求,幕墙设计单位应将幕墙的施工图设计文件送主体建筑设计单位备案,
主体建筑设计单位应对幕墙的施工图设计文件进行技术复核。
本表供建筑主体设计单位进行建筑幕墙技术复核时使用;
2、建筑主体设计单位应当组织相关专业负责人对表中的内容进行认真复核,明确复核结论并签字;
3、建筑主体设计单位出具该《复核表》时应同时提供该项目主体工程审查合格的《建筑节能设计审查报审表》。
新建工程装修设计技术复核意见书
工程项目名称:
建筑装修设计单位:
技术复核单位公章技术复核单位设计资质章
注:
1、根据闽建设【2002】17号文的规定,装修设计单位应将建筑装修工程的施工图设计文件送主体建筑设计单位
进行技术复核。
本表供建筑主体设计单位进行建筑装修工程施工图设计文件技术复核时使用;
2、建筑主体设计单位应当组织相关专业负责人对表中的内容进行认真复核,明确复核结论并签字;
3、建筑主体设计单位出具该《意见书》时应同时提供该项目主体工程审查合格的《建筑节能设计审查报审表》。
