一、工程概况本工程为某建筑项目,爬架用于主体施工外防护。
爬架拆除工作需在主体封顶后进行,以确保施工安全。
本次拆除工作需遵循以下专项方案。
二、拆除原则1. 拆除工作应按照施工顺序、安全保护措施、特殊构件的拆除方法进行。
2. 拆除过程中,必须确保人员、设备、物料安全,防止意外事故发生。
3. 拆除工作应分段进行,避免大面积拆除带来的安全隐患。
三、拆除步骤1. 拆除前的准备工作(1)组织施工人员、管理人员、安全员等进行技术交底,明确拆除顺序、安全保障措施、特殊构件的拆除方法。
(2)现场总指挥、安全员、班组长明确分工,职责分明,到岗到位,认真负责。
(3)清除爬架上的杂物、垃圾、障碍物。
(4)检查爬架各构件情况,安全装置是否锁紧。
2. 架体加固(1)检查原有的卸荷与拉接是否牢靠,每一个提升点处底层必须打卸荷钢管,两个提升点之间再增加一道卸荷。
(2)每层架体可借助门窗洞口与建筑物用钢管进行水平拉接,拉接必须可靠,架体不得晃动,扣件不得松动。
3. 拆除工作(1)由上至下顺序拆除横杆、立杆及斜杆,超长临边斜杠,最后拆下前应绑上防坠绳。
严禁上下同时拆除。
(2)拆除过程中,操作人员需佩戴安全帽、安全带等防护用品,并设立安全警戒线。
(3)拆除下的框架、钢梁、管件等应及时下送至地面,最下层整体用塔吊吊到地面拆除。
4. 拆除后的清理工作(1)拆除后的现场应进行清理,清理出废料、垃圾等。
(2)检查拆除后的爬架是否损坏,如有损坏应及时修复。
四、安全措施1. 拆除过程中,操作人员需佩戴三宝(安全帽、安全带、安全绳),确保人员安全。
2. 拆除区域设立标志、警戒线及安检员,防止无关人员进入。
3. 确保拆除过程中,拆除设备、物料安全,防止意外事故发生。
4. 加强现场安全巡查,发现安全隐患及时整改。
五、总结本次爬架拆除专项方案旨在确保拆除工作顺利进行,保障人员、设备、物料安全。
在拆除过程中,需严格按照方案执行,确保施工安全。

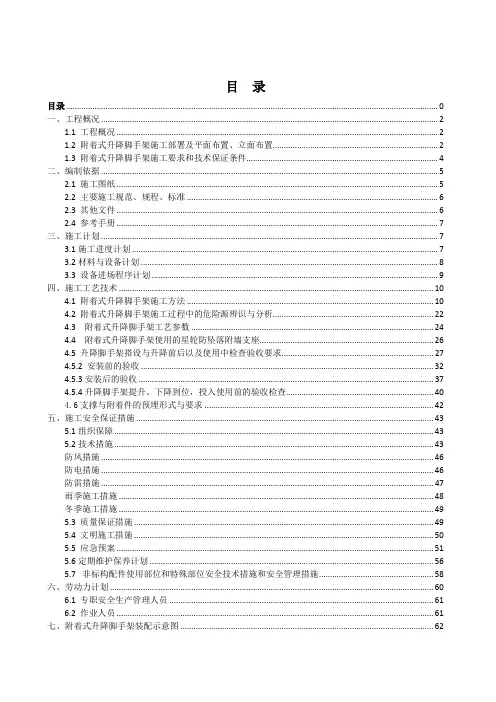

目录目录 0一、工程概况 (2)1.1 工程概况 (2)1.2 附着式升降脚手架施工部署及平面布置、立面布置 (2)1.3 附着式升降脚手架施工要求和技术保证条件 (4)二、编制依据 (5)2.1 施工图纸 (5)2.2 主要施工规范、规程、标准 (6)2.3 其他文件 (6)2.4 参考手册 (7)三、施工计划 (7)3.1施工进度计划 (7)3.2材料与设备计划 (8)3.3 设备进场程序计划 (9)四、施工工艺技术 (10)4.1 附着式升降脚手架施工方法 (10)4.2 附着式升降脚手架施工过程中的危险源辨识与分析 (22)4.3 附着式升降脚手架工艺参数 (24)4.4 附着式升降脚手架使用的星轮防坠落附墙支座 (26)4.5 升降脚手架搭设与升降前后以及使用中检查验收要求 (27)4.5.2 安装前的验收 (32)4.5.3安装后的验收 (37)4.5.4升降脚手架提升、下降到位,投入使用前的验收检查 (40)4.6支撑与附着件的预埋形式与要求 (42)五、施工安全保证措施 (43)5.1组织保障 (43)5.2技术措施 (43)防风措施 (46)防电措施 (46)防雷措施 (47)雨季施工措施 (48)冬季施工措施 (49)5.3 质量保证措施 (49)5.4 文明施工措施 (50)5.5 应急预案 (51)5.6定期维护保养计划 (56)5.7 非标构配件使用部位和特殊部位安全技术措施和安全管理措施 (58)六、劳动力计划 (60)6.1 专职安全生产管理人员 (61)6.2 作业人员 (61)七、附着式升降脚手架装配示意图 (62)附图:1、A座附着式升降脚手架平面布置图2、B座附着式升降脚手架平面布置图3、A,B座附着式升降脚手架剖立面图4、附着支座附着方式附件:1、附着式升降脚手架操作规程一、工程概况1.1 工程概况本工程外防护拟采用附着式升降脚手架,升降脚手架分项工程概况如下表。
爬架坠落事故专项施工方案引言在建筑施工中,爬架是一种常见的工具,用于支撑和提供平台给施工人员。
然而,由于一些原因,爬架坠落事故可能会发生,造成严重人员伤害甚至死亡。
为了确保施工安全,本文档提供了针对爬架坠落事故的专项施工方案,旨在降低事故发生的概率并最大程度保护施工人员的安全。
目标本专项施工方案的目标是: 1. 提升爬架施工作业的安全性; 2. 减少爬架坠落事故发生的概率; 3. 保护施工人员的生命安全; 4. 完成高质量的施工项目。
主要措施与流程1. 爬架选择在选择爬架时,应考虑施工工地的实际情况和项目需求。
选用合适的材料和规格,并确保爬架的质量符合国家相关标准。
2. 爬架设计与搭设在爬架的设计和搭设过程中,应遵循以下步骤: - 进行详细的爬架设计计划,包括结构图纸,荷载计算和搭设方案; - 聘请经验丰富的专业人员进行爬架搭设;- 根据设计方案正确搭设爬架,并确保每个连接点稳固可靠; - 在搭设过程中使用适当的安全设备,如安全带、安全网等。
3. 施工前的准备工作在开始施工前,有几项准备工作必须完成: - 检查爬架的设计和搭设是否符合要求,并确认可以安全使用; - 准备好施工所需的工具和设备; - 安排并培训相关施工人员,确保他们对施工流程和安全措施有充分的了解。
4. 施工期间的安全措施在施工期间,应采取以下安全措施来预防爬架坠落事故的发生: - 施工现场设置明确的警示标志,提醒施工人员注意安全; - 限制施工人员的入场,避免拥挤和混乱; - 确保施工人员在搭设爬架时正确使用安全带,并进行相关培训; - 定期检查爬架的稳定性和连接点的可靠性; - 定期清理工地,并移除堆放在爬架上的材料或工具,确保施工平台整洁。
5. 事故应急预案即使在采取了一系列的预防措施后,事故仍然可能发生。
因此,应制定事故应急预案,以便在事故发生时能够迅速、有效地处理: - 确定应急责任人,并提供急救培训和设备; - 建立应急通信机制,确保能够及时通知相关人员; - 制定适当的应急演练计划,并定期进行演练。
1中国建筑第二工程局有限公司 1目 录一、编制说明 (1)二、编制依据 (1)三、工程概况 (2)四、施工准备 (3)五 、施工工艺及施工方法 (8)六、型钢脚手架的设计计算 (15)七、电梯井道平网设置 (19)八、脚手架拆除 (20)九、安全文明施工措施 (20)1中国建筑第二工程局有限公司 1 一、编制说明湘潭万达项目属于高层、超高层建筑群体,其中B 区住宅楼电梯井结构类型部分框-架剪力墙核心筒结构,电梯井道施工时,如若采用传统的扣件式钢管脚手架作为施工操作架以及模板支撑架体,其整体刚度较差,扣件处受集中荷载较大,因此架体的稳定性安全性欠佳。
另外,传统的脚手架体系还存在搭设周期较长,施工材料较多,搭设成本较高等不利特点。
从以上角度出发,为了实现脚手架体系的安全、高效搭设,本工程中采用型钢结合扣件式钢管架的井道架体形式,特编此方案,指导现场新型井道操作架的顺利实施。
二、编制依据1、工程现场资料、文件:1)湘潭万达广场施工组织设计2)建设单位提供的B 区建筑、结构图纸2、国家、行业相关规范标准技术法规:1)《建筑施工扣件式钢管脚手架安全技术规程》JGJ130-20112)《密目式安全立网》GB5725-20093)《建筑施工高处作业安全技术规程》JGJ80-914)《建筑施工手册第四版》5)《钢结构设计规范》(GB50017-2011)6)《建筑结构荷载规范》(GB50009-2012)2中国建筑第二工程局有限公司 2 7)《建筑施工脚手架实用手册(含垂直运输设施)》8)《热轧H 型钢和部分T 型钢》GB/T11263-20053、其他1)《中建二局安全管理标准化图册》三、工程概况1、基本概况:湘潭万达广场项目位于湘潭市岳塘区芙蓉路北、晓塘路南、月华东路与月华西路之间。
项目分为A 、B 两个地块,A 地块主要为住商业、甲级写字楼、酒店;B 地块为住宅。
是集中购物、休闲、娱乐、餐饮、商务、社交于一体的一站式大型城市综合体。
xx广场项目附着式升降脚手架下降方案编制:审核:批准:目录一、施工准备 (2)二、作业条件 (2)三、施工方法 (2)四、重点注意事项 (6)五、安全重点注意事项 (7)一、施工准备1、工具:7.5t电动葫芦,主遥控器,小遥控器,大扳手,小扳手,盒尺,5t液压千斤顶,手钳, 20钢丝绳2、人员:以满足施工要求为准,一般一个作业班组不少于4-6人,按施工进度要求每栋楼可配1~2个作业组。
二、作业条件1、升降架下降时,必须得到项目部相关部门(安全部、工程部)进行中间检查同意后方可正式下降。
2、参加下架作业的人员必须持证上岗,并经专项交底培训。
三、施工方法1、作业流程准备工作→降架前检查→上吊点悬挂葫芦→葫芦预紧→松开附着支座上的固定扣件→下架→过程监控→临时停架→取下上附着支座→安装下附着支座→下降到位→安装附着支座上的固定扣件→松开葫芦→恢复组间连接及安全防护→检查验收2、准备工作2.1按照《升降架每次升降作业申请表》的相关内容进行自查,合格后上报项目安全部审批。
2.2检查每个附着支座:附着支座背板是否满贴砼面。
防坠装置是否灵活、有效。
附着支座和主框架上粘附的混凝土块是否清理干净等。
2.3清除阻碍架体下降的障碍物。
落水管、挑板与架子保持≧10cm距离。
2.4按照《升降架上吊点强制安全标准》认真逐一检查上吊点的可靠性:(1)上吊点使用吊挂件的,吊挂件与结构连接必须使用M30高强螺栓,且紧固牢靠,内侧螺杆端用双螺母紧固。
(2)上吊点在剪力墙或高度大于450mm梁上时必须使用吊挂件或加长吊挂件,且连接牢靠。
(3)上吊点吊挂件与墙、梁必须贴紧牢靠,下端不得悬空。
(4)阳台等部位使用槽钢吊挂件时,槽钢长度不小于两倍阳台宽度,且加固牢靠。
(5)梁宽小于250mm且预埋孔距梁底小于300mm时,严禁在梁上段设置上吊点。
(6)如上吊点确实不能采取其它可靠方式时,才可以考虑使用钢丝绳吊挂,但必须满足以下要求:1)钢丝绳直径不小于20mm,绳套必须编结,编结长度不小于400mm。
一、交底目的为确保爬架在下降过程中的安全,避免因操作不当导致的人员伤害和设备损坏,特进行爬架下降安全技术交底。
二、交底对象全体参与爬架下降作业的施工人员、管理人员及相关部门人员。
三、交底内容1. 爬架下降前的准备工作(1)检查爬架整体结构,确保其完好无损,特别是导轨、升降机、支撑杆等关键部件。
(2)确认爬架各部件连接牢固,无松动现象。
(3)检查爬架电气系统,确保电源线、控制线等无破损、老化现象。
(4)检查爬架升降机油液,确保油液充足、清洁。
2. 爬架下降操作规程(1)操作人员必须熟悉爬架下降操作流程,严格遵守操作规程。
(2)下降前,操作人员应先进行试运行,确认爬架下降顺畅,无异常情况。
(3)下降过程中,操作人员应密切观察爬架运行状态,发现异常情况立即停机检查。
(4)下降速度应适中,严禁超速下降,以免造成设备损坏或人员伤害。
(5)下降过程中,严禁其他工种人员攀爬爬架,确保现场安全。
3. 爬架下降注意事项(1)下降过程中,操作人员应保持冷静,严格按照操作规程进行操作。
(2)下降过程中,严禁操作人员离开操作岗位,确保操作过程安全。
(3)下降完成后,操作人员应对爬架进行全面检查,确保其安全可靠。
(4)下降完成后,应及时清理现场,保持工作环境整洁。
4. 紧急情况处理(1)若发现爬架下降异常,操作人员应立即停机,并报告上级管理人员。
(2)紧急情况下,操作人员应迅速撤离现场,确保自身安全。
(3)发生事故后,应立即启动应急预案,采取有效措施,减少损失。
四、交底要求1. 施工单位应将本次交底内容纳入施工安全管理,加强对施工人员的安全教育培训。
2. 施工人员应认真学习本次交底内容,熟练掌握爬架下降操作规程。
3. 管理人员应加强对爬架下降作业的监督检查,确保操作过程安全。
五、交底时间本次交底时间为[填写具体日期]。
六、交底人[填写交底人姓名及职务]。
七、审核人[填写审核人姓名及职务]。
中国建筑第二工程局有限公司万达广场工程B区项目SCD200/200型施工电梯拆卸方案施工组织设计(方案)审批记录目录一、工程概况二、编制依据三、拆卸机具及吊装运输设备四、拆卸前的工作五、拆卸安全技术措施六、拆卸人员组织及职责七、安全技术交底八、拆卸施工步骤(流程)九安全作业注意事项施工升降机拆卸施工方案一、工程概况:万达广场项目工程位于东至福庆街、西长街,西至湘江大道,南至五一大道,北至潮宗街。
由中国建筑第二工程局有限公司总承包组织施工。
该工程系现浇框架- 剪工升降机安装高度23米,安装位置见附图。
二、编制依据1、《建筑机械使用安全技术规程》(JGJ33-2011);2. .《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010);3. 《建筑施工高处作业安全技术规》JGJ80-91;4. 《SC系列施工升降机使用说明书》以及建设部\省\市有关安全生产的要求和现场环境条件\工地提供的平面图和场地要求,以及该机的使用说明书编制此方案.三、拆卸机具及辅助吊装运输设备1、随机配套吊杆一套;2、汽车吊一台用于装车卸车;3、8-10吨加长货车若干用于运输4、面包车一台用于运送人员工具及事故预防应急备用。
5、力矩扳手、常用扳手若干及电工工具。
四、拆卸前的工作1、组织施工人员对施工对象(待拆升降机)、施工环境(工作场地、空间)以及施工设备工具,进行认真勘察了解、熟悉。
根据本施工方案工作步骤进行人员调配,细化操作规程。
2、组织施工队伍,工作时进行安全任务技术交底。
3、所有作业人员必须戴好安全帽,高空作业人员系好安全带,对索具、起重机具、专用工具及其他辅助工具认真检验,不合格一概不准使用。
4、阅读、熟悉升降机使用说明书,拆卸区域设置警戒线,有明显标志,并有专人监护。
5、待拆升降机应做到性能完好,金属机构部分无疲劳损伤、无焊缝开裂脱焊,无严重锈蚀。
对钢丝绳、滑轮组,电气设备,安全保险机构等,拆卸前均应认真检查,发现问题必须马上整改。
工程爬架拆除施工方案1.工程概述爬架拆除是指在建筑物施工结束后,对用于搭设施工爬架的结构进行拆除的工作。
该工作需要综合考虑建筑物结构、爬架结构、环境因素等多方面因素,以确保工程施工安全、快速、高效的进行。
2.施工前准备在进行爬架拆除施工前,需要进行充分的准备工作。
首先,需要对爬架拆除区域进行全面的勘察,了解建筑结构、爬架结构,以及周边环境情况。
其次,需要制定详细的拆除施工方案,并组织相关人员进行专业培训,确保施工人员了解拆除工作的所有流程和安全注意事项。
此外,需要准备完备的施工设备和工具,包括吊篮、切割设备、焊接设备、安全带等。
3.安全措施爬架拆除施工是一项高风险的工作,需要严格遵守相关的安全措施。
在施工现场应设置明显的警示标志,限制非施工人员进入拆除区域。
施工人员应穿戴好安全帽、安全鞋、安全带等防护装备,严格遵守施工现场的安全规定。
此外,在拆除过程中需要对周边区域进行有效隔离,以防止拆除工作对周边环境造成危害。
4.拆除流程(1)清理工作:在进行爬架拆除前,需要对拆除区域进行全面的清理工作,包括清理积水、杂物等物品,以确保拆除施工时的施工条件良好。
(2)拆除主梁:首先需要对爬架的主梁进行拆除。
拆除主梁可以采用切割方法,也可以采用爆破等方法。
在进行拆除主梁时,需要严格控制拆除过程中产生的振动和噪音,以确保周边环境的安全。
(3)拆除支撑:拆除主梁后,需要对爬架的支撑进行拆除。
在拆除支撑时,需要严格控制拆除的顺序和速度,确保拆除过程中不会对周边建筑物和人员造成危害。
(4)拆除配重:在拆除爬架的最后阶段,需要对配重进行拆除。
在拆除配重时,需要注意采取合适的吊装方法,确保拆除过程中不会对人员和周边建筑物造成危害。
5.施工后清理在完成爬架拆除工作后,需要对施工现场进行全面的清理工作。
清理工作主要包括清理拆除产生的垃圾、杂物等物品,以及对施工现场进行全面的安全检查。
清理工作需要十分细心,确保施工现场的清洁整洁,以便后续工作的顺利进行。
中国建筑第二工程局有限公司CHINA CONSTRUCTION SECOND ENGINEERING BUREAUS CO.LTD.一、工程概况金科星沙项目是长沙金科房地产开发有限公司在长沙市开发的一个大型综合体项目,总建筑面积47万平方米。
项目包括高层住宅、写字楼、公寓及商业,共18栋,以及相关的辅助配套设施。
其中10栋高层住宅(8#-15#、17#、18#楼),2栋LOFT公寓(1#楼、4#楼),2栋住宅公寓(6#楼、7#楼),1栋办公公寓(5#楼),2栋办公楼(2#楼、3#楼),1栋幼儿园及办公楼配套三层商铺;地下一层,为人防和车库。
高层基础为人工挖孔桩基础。
我公司负责1#-9#楼、11#-15#楼及其附属配套设施。
其中示范区包括3#、4#、5#楼及裙房。
二、编制目的为预防高空坠落、物体打击事故发生,确保安全生产顺利进行。
特制定本措施:1、高空坠落、物体打击事故宜发生在脚手架作业、各类登高作业、塔吊作业、外用电梯安装作业及空口临边作业等。
五临边是指深度超过2m的槽、坑、沟的周边;无外脚手架的屋面和框架结构楼层的周边;楼梯口的梯段边;尚未安装的栏板、栏杆的阳台、料台、挑平台的周边;临边的不安全因素很多,是施工中防止人、物坠落伤人的重要部位。
2、在编制施工组织设计时,应制定预防高空坠落、物体打击事故的安全技术措施。
项目经理对本项目的安全生产全面负责,项目经理部应结合施工组织设计,根据建筑工程特点编制预防高处坠落、物体打击事故的专项事故方案,并监督实施。
3、做好高处作业人员的安全教育及安全预防工作。
(1)所有高处作业人员必须接受高处作业安全知识的教育,特种高处作业人员必须持证上岗,上岗前必须依据有关规定能够进行专门的安全技术交底,接受交底人必须履行签字手续。
对采用新工艺、新技术、新材料和新设备的,必须按规定对作业人员进行相关的安全技术交底,同时受教育人必须履行签字手续。
(2)从事高处作业人员应经过体验,合格后方可上岗。
爬架高空拆除方案(内含应急预案)爬架高空拆除方案(内含应急预案)一、前言爬架高空拆除作为建筑拆除行业中的一种特殊形式,是不可避免的,但是它也是一项非常危险的工作。
因此,在进行这项工作之前必须制定一个详细的方案,以确保人员和设备的安全,同时降低环境污染的风险。
下面是一个详细的爬架高空拆除方案和应急预案。
二、拆除前的准备1.准备工作在进行拆除工作之前,必须进行以下准备工作:安排好作业时间,制定详细的拆除方案,对现场进行安全检查及评估。
必须对现场进行详细的检查,确定拆除时需要使用的工具,检查爬架的稳定性,以及确定拆除的顺序。
2.目标评估在进行高空拆除工作之前,必须对爬架的稳定性进行评估。
评估应考虑爬架的重量、结构、材料、建造年份、周围环境的影响等各种因素,以及现场有无人员或建筑物的存在。
3.制定详细的拆除方案拆除方案应考虑到安全和环境保护。
拆除时需要的设备和工具应提前准备好,以确保操作的顺畅和安全,同时要规划好拆除的顺序,尽可能避免对周围环境的影响。
三、拆除过程1.减轻爬架重量在进行拆除工作之前,可能需要减轻爬架的重量。
可以考虑将一些不必要的结构或材料清除掉,例如瓷砖、墙板等等,以减轻整个爬架的重量。
2.进行分段拆除在进行高空拆除时,可以考虑把整个爬架按照设想好的顺序分成几个小段进行拆除。
在拆除每一小段时,都应该注意检查支撑系统是否稳定。
3.使用专业工具在拆除过程中,需要使用专业设备和工具,如起重机、电钻等等。
这些工具不仅需要在拆除前正确地安装和调试,而且使用时,必须按照操作说明书的指示进行。
4.防止环境污染在进行拆除时,必须采取措施防止环境污染。
例如,在拆除过程中要控制粉尘的扩散,尽可能减少噪音的产生,以避免污染周围环境。
四、应急预案1.人员安全措施爬架高空拆除是一个高危作业,任何一点不慎都可能导致人员伤亡。
因此,必须制定完善的应急预案。
应急预案应包括以下内容:(1)在拆除之前,必须为所有工作人员提供必要的安全培训,使他们了解工作风险和安全操作技能。
唐山万达广场项目1号建筑(购物中心)二、脚手架拆除施工工艺1三、脚手架拆除的安全技术措施3四、安全文明施工操作人员要求4五、注意成品保护10一、编制依据1、《中华人民共和国建筑法》;2、《中华人民共和国安全生产法》;3、《建设工程安全生产管理条例》;4、《建筑施工安全检查标准》(JGJ59-99);5、《建筑施工附着升降脚手架管理暂行规定》(建[2000]230号);6、《附着升降脚手架》(Q/STC001-2002);7、《唐山万达广场施工图》。
二、脚手架拆除施工工艺1、拆除之前必须检查架子上的材料、杂物是否清理干净,否则禁止拆除。
所拆材料严禁从高空抛掷。
2、拆除脚手架时必须划出安全区,设置警示禁止标志,设置专人进行看护,非操作人员不得入内。
3、拆除顺序按照先搭后拆、后搭先拆的原则进行拆除。
即先拆栏杆、脚手板、剪刀撑,后拆小横杆、大横杆、立杆,最后拆导轨及水平支撑桁架。
拆立杆时应注意防止立杆倾倒。
4、架子拆除必须从一边开始,顺序进行。
5、导轨和水平桁架的拆除:(1)、当升降架拆除至底层水平桁架及导轨处时,须进行吊装拆除。
拆除作业中,必须保证每一榀导轨上至少安装两个附墙导向座,并在每个附墙导向座的上下各加两个定位扣件,防止架体吊离时,导向座从主框架上脱落;螺栓、垫片拆下收集好集中运至地面。
(2)、根据升降架的跨度和平面布置情况,从分组端头开始,将升降架逐榀确定分段位置,一榀为一段,每段以导轨为中心,然后根据分段情况进行加固处理。
(3)、根据分段情况,在第一榀架相应位置将水平支撑框架连接螺栓拧出,使第一榀架成为一个独立的整体。
(4)、用塔吊垂直吊住导轨主框架,并将架体微微上提,使导向座不再受力,在各项工作完成并由现场主管人员确认无误后,将相应导向座位置的螺栓拆除,然后用塔吊将该段升降架吊至地面平放。
(5)、起吊前检查钢丝绳并确认完好后方可起吊;听从持证信号工指挥,起吊前应保证架体与结构及其他架子无连接。
爬架工程整改计划方案一、前言爬架工程是指在建筑物外墙或室内墙壁上安装脚手架,以方便施工作业人员施工的过程。
爬架工程通常用于建筑物的外墙保温、涂料刷漆、玻璃幕墙安装等工程施工。
然而,在实际施工和使用过程中,爬架工程可能存在着安全隐患和质量问题,需要进行整改和改进。
本文将针对爬架工程的整改计划进行详细的讨论和分析,从施工前期准备、施工过程和施工后期使用等方面进行全面的整改工作。
二、整改目标1.提高爬架工程的安全性和稳定性,确保施工作业人员的安全;2.改进爬架工程的施工流程和作业规范,提高施工效率;3.优化爬架工程的设计和材料选用,降低施工成本;4.加强爬架工程的使用和维护管理,延长使用寿命。
三、整改内容1.施工前期准备(1)加强对施工场地的勘察和评估,确保爬架工程的安全可行性;(2)做好施工工艺和施工方案的设计,避免施工过程中的安全隐患;(3)加强施工现场管理,保证施工环境的整洁和安全;(4)对施工材料和设备进行检测和验收,确保质量符合标准。
2.施工过程(1)严格按照施工方案和作业程序操作,杜绝违章操作;(2)加强对施工人员的技术培训和安全教育,提高操作技能和安全意识;(3)加强对爬架工程的质量控制和监督检查,确保施工质量;(4)及时处理施工中出现的安全事故和质量问题,防止事态扩大。
3.施工后期使用(1)制定爬架工程的使用和维护管理制度,明确责任和流程;(2)定期对爬架工程进行维护和检测,及时发现和处理老化和损坏问题;(3)加强对爬架工程的使用管理和监督,避免违规使用和损坏;(4)定期对爬架工程的使用情况进行评估和改进,提高效率和安全性。
四、整改措施1.加强领导班子的重视,建立整改专班,明确整改责任;2.组织相关技术和管理人员进行爬架工程的风险评估和整改规划;3.对施工人员进行安全教育和技能培训,提高操作水平和安全意识;4.建立爬架工程的施工质量检测和评价制度,严格把关施工质量;5.建立爬架工程的使用和维护管理制度,定期进行检测和维护保养;6.加强对爬架工程的风险和事故管理,及时处理事故和问题,防止事态扩大。
爬架拆除专项施工方案一、前言爬架是建筑工程中常用的临时支撑结构,用于搭设外脚手架或者起重机。
爬架在工程竣工后需要拆除,拆除工作一定要谨慎进行,以确保工程安全和质量。
本文将介绍爬架拆除的专项施工方案。
二、拆除过程1. 拆除准备在拆除爬架之前,要做好充分的准备工作。
首先应当对拆除区域进行排查,清除周围的障碍物,确保拆除工作的安全进行。
同时要组织相关人员进行拆除方案的讨论和确认,明确工作任务和责任。
2. 拆除步骤爬架的拆除需要按照一定的步骤进行,以确保安全。
首先应当解除爬架上的所有附着物,如管道、电缆等。
然后按照从上往下的顺序逐层拆除爬架结构,注意在拆除过程中保持结构稳定,防止倒塌事故发生。
3. 拆除工具在拆除过程中,需要使用适当的工具。
常用的工具包括扳手、螺丝刀、电动工具等。
在选择工具时,要根据具体的拆除情况做出合理的选择,以提高工作效率和安全性。
三、安全措施1. 安全防护在拆除爬架时,要严格遵守安全操作规程,佩戴好安全帽、安全绳和防护鞋等个人防护用品。
同时要设置安全警示标识,确保周围人员不进入拆除区域。
2. 环境检查在拆除前,要进行周围环境的检查,确保拆除区域无危险物品存在,如玻璃、尖锐物件等。
同时要注意气象情况,避免在恶劣天气条件下拆除爬架。
四、质量控制1. 施工监督在拆除过程中,应设置专人进行监督,确保操作符合规范要求。
要及时发现和解决拆除过程中的安全隐患和质量问题。
2. 施工记录拆除过程应当做好详细的施工记录,包括拆除时间、人员、工具使用情况等信息。
记录可以作为事故发生时的依据,方便事后处理。
五、总结爬架拆除是建筑工程中的重要环节,需要严格按照专项施工方案进行操作。
在拆除过程中,要注重安全和质量,确保工程顺利进行。
希望本文能对爬架拆除工作有所帮助,提高工程施工的安全性和质量。
以上就是爬架拆除的专项施工方案,希望对相关人员在实际工作中有所借鉴。

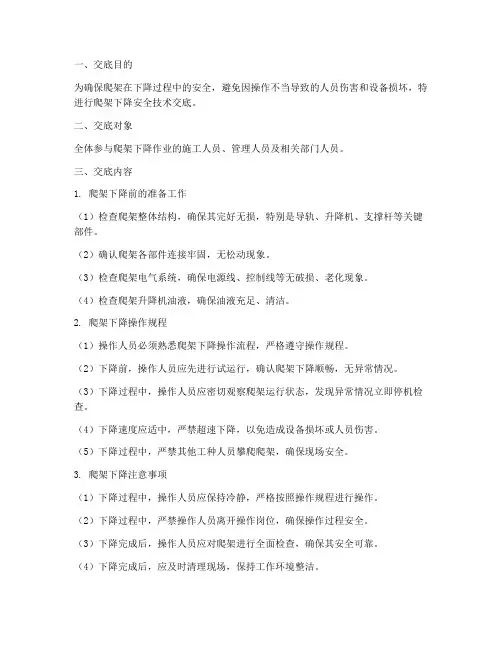

一、交底目的为确保爬架下降过程中的安全,预防事故发生,现将爬架下降安全技术交底如下,请全体施工人员认真学习和执行。
二、适用范围本交底适用于所有参与爬架下降作业的施工人员。
三、交底内容1. 爬架下降前的准备工作(1)检查爬架各部件是否完好,包括导轨、爬升机构、支撑杆、连接件等。
(2)检查爬架升降系统是否正常,如液压系统、电气系统等。
(3)检查爬架底部支撑是否牢固,确保下降过程中稳定。
(4)对参与下降作业的施工人员进行安全教育,提高安全意识。
2. 爬架下降作业操作步骤(1)启动爬架升降系统,观察液压系统、电气系统等是否正常。
(2)操作爬架下降,注意观察下降速度,避免过快或过慢。
(3)下降过程中,密切关注爬架底部支撑,确保稳定。
(4)下降至预定位置后,停机并固定爬架,确保稳定。
3. 爬架下降过程中的注意事项(1)下降过程中,严禁人员站在爬架上,确保安全。
(2)严禁在爬架下降过程中进行其他作业,如焊接、切割等。
(3)严禁在爬架下降过程中擅自改变爬架位置。
(4)下降过程中,如发现异常情况,应立即停止下降,并采取措施排除故障。
4. 爬架下降后的工作(1)检查爬架各部件是否完好,如有损坏,应及时更换。
(2)清理爬架底部支撑区域,确保无障碍物。
(3)对参与下降作业的施工人员进行总结,分析经验教训。
四、安全防护措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 作业区域设置安全警示标志,禁止无关人员进入。
3. 作业过程中,配备专责监护人,负责现场安全监督。
4. 作业结束后,对现场进行清理,确保无安全隐患。
五、培训考核1. 施工人员需参加爬架下降安全技术培训,并考核合格。
2. 培训内容包括爬架下降操作步骤、注意事项、安全防护措施等。
3. 考核合格后,方可参与爬架下降作业。
六、交底人(此处填写交底人姓名及职务)七、接受人(此处填写接受人姓名及职务)八、日期(此处填写交底日期)。
一、施工准备1、工具:7.5t电动葫芦,主遥控器,小遥控器,大扳手,小扳手,盒尺,5t液压千斤顶,手钳, 20钢丝绳2、人员:以满足施工要求为准,一般一个作业班组不少于4-6人,按施工进度要求每栋楼可配1~2个作业组。
二、作业条件1、每层写字楼外墙施工完成后,升降架下降一层,且必须得到项目部相关部门(安全部、工程部)及监理单位进行中间检查同意后方可正式下降。
2、参加下架作业的人员必须持证上岗,并经专项交底培训。
三、施工方法1、作业流程准备工作→降架前检查→上吊点悬挂葫芦→葫芦预紧→松开附着支座上的固定扣件→下架→过程监控→临时停架→取下上附着支座→安装下附着支座→下降到位→安装附着支座上的固定扣件→松开葫芦→恢复组间连接及安全防护→检查验收2、准备工作2.1按照《升降架每次升降作业申请表》的相关内容进行自查,合格后上报项目安全部及监理单位审批。
2.2检查每个附着支座:附着支座背板是否满贴砼面。
防坠装臵是否灵活、有效。
附着支座和主框架上粘附的混凝土块是否清理干净等。
2.3清除阻碍架体下降的障碍物。
落水管、挑板与架子保持≧10cm距离。
2.4按照《升降架上吊点强制安全标准》认真逐一检查上吊点的可靠性:(1)上吊点使用吊挂件的,吊挂件与结构连接必须使用M30高强螺栓,且紧固牢靠,内侧螺杆端用双螺母紧固。
(2)上吊点在剪力墙或高度大于450mm梁上时必须使用吊挂件或加长吊挂件,且连接牢靠。
(3)上吊点吊挂件与墙、梁必须贴紧牢靠,下端不得悬空。
(4)梁宽小于250mm且预埋孔距梁底小于300mm时,严禁在梁上段设臵上吊点。
(5)如上吊点确实不能采取其它可靠方式时,才可以考虑使用钢丝绳吊挂,但必须满足以下要求:1)钢丝绳直径不小于20mm,绳套必须编结,编结长度不小于400mm。
2)钢丝绳与墙角、楼板等尖锐角接触点必须用两根木方垫块垫起钢丝绳,防止钢丝绳受伤。
3)钢丝绳必须经常检查,一旦发现断丝、断股或压扁严重时,立即更换。
爬架高空拆除施工方案背景介绍爬架是一种用于高空施工的特殊设备,通常用于建筑物外墙的维修、装饰和拆除等工作。
随着城市建设的快速发展,爬架在建筑施工中的应用越来越广泛。
本文将就爬架高空拆除施工方案进行探讨,以确保施工安全和高效进行。
拆除前准备工作在进行高空爬架拆除工作之前,需要做好以下准备工作: - 对施工区域进行详细的勘察和测量,确保拆除过程中不会对周围环境造成影响。
- 制定详细的拆除方案,包括拆除的顺序、方法、安全措施等。
- 确保爬架设备完好,并对设备进行彻底检修和保养。
拆除方案第一步:搭设安全网在进行高空拆除工作时,首先需要搭设安全网,以防止拆除过程中掉落的碎片对人员和周围环境造成伤害。
第二步:分段拆除根据拆除方案,将拆除区域分段进行拆除,确保拆除过程有序、安全。
在拆除过程中,要注意控制下落物的速度和方向,防止对周围环境造成破坏。
第三步:安全监控在拆除过程中,需要设置安全警戒线,并安排专人进行监控,确保施工人员的安全。
同时,配备紧急救援设备和人员,以应对突发情况。
安全措施•所有参与施工的人员必须进行专业培训,并佩戴相应的安全防护装备。
•施工现场必须设置明显的安全警示标识,并配备灭火器等应急设备。
•定期进行施工现场的安全检查和整改,确保施工过程中的安全。
结束语高空拆除是一项复杂的工程,需要充分的准备和严格的控制。
只有在确保安全的前提下,才能有效地完成高空拆除工作。
希望本文的方案能为相关施工人员提供参考,保障高空爬架拆除工作的顺利进行。
爬架施工专项方案爬架施工专项方案(计算书完整,并有与塔吊、施工电梯、卸料平台处的处理措施细部做法)爬架施工专项方案1、防坠落、倾翻措施本型附着式升降脚手架设有防坠、防倾装置:1.1 用于防倾的附着支承装置该装置用两根 14a 槽钢焊接成强度大、刚度好的钢梁,该钢梁焊接在附着支撑钢板上。
装配时用 M30的螺栓穿过建筑物上的预留孔,用两块 100×100× 10 的钢板一端压在支撑钢板上,另一端压在建筑结构上,再在两端带上螺母,将附着装置固定在建筑物上成为整个脚手架的受力点。
用于防倾的附着装置上设有导向、防倾滚轮,与设在竖向主框架上设置的导轨配合,可起导向、防倾作用。
1.2 用于固定防坠吊杆的独立附着支承装置该装置采用 16#工字钢焊接钢梁,该钢梁焊接在附着支撑钢板上。
装配时用 M30的螺栓穿过建筑物上的预留孔,用两块 100×100×10 的钢板一端压在支撑钢板上,另一端压在建筑结构上,再在两端带上螺母,将附着装置固定在建筑物上同样也成为整个脚手架的受力点。
其上固定防坠吊杆,工作时防坠装置的锁块在弹簧力作用下夹持吊杆,通过吊杆将升降脚手架的恒荷载及活动荷载传到建筑物上起到防坠作用,在升降时该锁块松开。
2、施工电梯口、塔吊处理措施2.1 塔吊附着处的架体处理为了保证架体顺利运行,在塔吊附着架体相交处搭设成可以拆卸的活动架,在运行时拆开该部分架体,并在运行完毕后及时恢复。
每次只能拆除一步架的钢管,并在该部分架体通过塔吊附着并恢复后再拆除下一步架。
若需拆除底部架体,则在拆除前必须清理干净架体底部的建筑垃圾。
爬架施工专项方案塔吊附着1 1塔吊附着2 2塔吊附着处架体示意图一塔吊附着处架体示意图二建筑物建筑物DDA DDB DDA DDB1-1 剖面2-2 剖面2.2 施工电梯处的架体处理为了满足主体阶段的施工防护需要,在脚手架上运行阶段施工电梯处架体正常搭设。
装饰施工阶段由于架体下运行,同时为了满足施工电梯能够顺利运行到顶,在主体施工完毕后需要拆开施工电梯处架体。
湘潭万达广场项目
附着式升降脚手架下降方案(方案编号:CSCEC2B-XTWD-186)
编制:
审核:
批准:
中国建筑第二工程局有限公司
湘潭万达广场总承包项目部
二〇一五年七月
目录
一、施工准备 (3)
二、作业条件 (3)
三、施工方法 (3)
四、重点注意事项 (8)
五、安全重点注意事项 (8)
一、施工准备
1、工具:7.5t电动葫芦,主遥控器,小遥控器,大扳手,小扳手,盒尺,5t液压千斤顶,手钳, 20钢丝绳
2、人员:以满足施工要求为准,一般一个作业班组不少于4-6人,按施工进度要求每栋楼可配1~2个作业组。
二、作业条件
1、升降架下降时,必须得到项目部相关部门(安全部、工程部)进行中间检查同意后方可正式下降。
2、参加下架作业的人员必须持证上岗,并经专项交底培训。
三、施工方法
1、作业流程
准备工作→降架前检查→上吊点悬挂葫芦→葫芦预紧→松开附着支座上的固定扣件→下架→过程监控→临时停架→取下上附着支座→安装下附着支座→下降到位→安装附着支座上的固定扣件→松开葫芦→恢复组间连接及安全防护→检查验收
2、准备工作
2.1按照《升降架每次升降作业申请表》的相关内容进行自查,合格后上报项目安全部审批。
2.2检查每个附着支座:附着支座背板是否满贴砼面。
防坠装置是否灵活、有效。
附着支座和主框架上粘附的混凝土块是否清理干净等。
2.3清除阻碍架体下降的障碍物。
落水管、挑板与架子保持≧10cm距离。
2.4按照《升降架上吊点强制安全标准》认真逐一检查上吊点的可靠性:
(1)上吊点使用吊挂件的,吊挂件与结构连接必须使用M30高强螺栓,且紧固牢靠,内侧螺杆端用双螺母紧固。
(2)上吊点在剪力墙或高度大于450mm梁上时必须使用吊挂件或加长吊挂件,且连接牢靠。
(3)上吊点吊挂件与墙、梁必须贴紧牢靠,下端不得悬空。
(4)阳台等部位使用槽钢吊挂件时,槽钢长度不小于两倍阳台宽度,且加固牢靠。
(5)梁宽小于250mm且预埋孔距梁底小于300mm时,严禁在梁上段设置上吊点。
(6)如上吊点确实不能采取其它可靠方式时,才可以考虑使用钢丝绳吊挂,但必须满足以下要求:
1)钢丝绳直径不小于20mm,绳套必须编结,编结长度不小于400mm。
2)钢丝绳与墙角、楼板等尖锐角接触点必须用两根木方垫块垫起钢丝绳,防止钢丝绳受伤。
3)钢丝绳必须经常检查,一旦发现断丝、断股或压扁严重时,立即更换。
(7)上吊点混凝土强度必须可靠,承力时不得小于20MPa,严禁使用人工掏挖的孔洞。
(8)下降阶段,上吊点预留孔必须逐个检查,预留孔周围混凝土结构有裂纹、压碎等破坏痕迹时,严禁使用,必须重新打孔。
(9)吊挂件每次安装前必须仔细检查是否变形、焊缝开裂等现象,如发现必须弃用。
2.5电动葫芦每次使用前必须仔细检查链条、挂钩等易损部位的完好程度,葫芦必须用彩胶完全包裹密实,挂好后要保证不让雨水、施工用水淋湿侵入电机。
2.6每次必须仔细检查双管吊点的焊缝是否有微小的裂纹,一有怀疑必须更换,检查相关杆件是否变形,变形较大时要更换、加固。
2.7由降架作业负责人掌握主遥控器,其余所有参加降架作业的人员人均一个小遥控器。
2.8所有准备工作完成后,由架工负责人检查作出自检意见,并填写“升降架每次升降作业前检查表”,经各相关部门同意后方可下架。
3、施工过程
(1)在下降架体下方地面设置禁戒区、拉上警戒线,并在显眼处悬挂“架体正在升降禁止进入”警示牌并派专人看守,通知相关班组架体升降时严禁在架体上作业。
(2)解开组间连接管、连接安全网,并将其置于不影响架体下降的位置。
翻起底部、顶部翻板,并用铅丝等临时固定。
(3)打开主控箱电源,检查遥控器是否正常有效。
(4)在每个吊点处手动试运转葫芦,理顺并张紧链条,使每个承重扣
件离开附着支座3~5mm,随即将小箱打在“停”的位置,依次逐个将葫芦张紧,随即解开附着支座上的固定扣件。
(5)关闭主控箱电源,将各小箱开关打至“顺”档。
(6)开启主控箱电源,由降架作业负责人掌握主遥控器,并检查一切正常后,依次按动主遥控器上的“启动”、“下降”按钮。
(7)架体下降过程中,各操作人员必须密切注意架体下降运行情况,一般要求每机位处必须固定一名操作人员监视运行过程。
发现下降异常,立即按动手中的小遥控器使架体停止下降。
(8)下降过程中各操作人员不得站在架体上作业,必须在楼内便于监视的适当位置监控架体运行情况。
4、施工步骤
(1)下降到位或最上附着支座脱出后,停止降架,卸下最上附着支座,运至最底部准备安装。
(2)待架体下降至最下附着支座安装位置后,停止降架,安装最下附着支座,附着支座安装时注意主框架导轨的垂直度,遇有平直的大面时,一般主框架下端会在重力作用下略有内倾,倾斜不大时,安装附着支座前可先调节附着支座两侧调节螺杆,使附着支座内收至合适尺寸时,将附着支座自下而上从导轨底部穿入至安装位置;当导轨向内倾斜较大时,可用5t千斤顶自墙面向外顶正主框架导轨,注意外顶主框架时,千斤顶与架体间应垫木方防止打滑或顶坏导轨,顶正作业时随时观察,防止过分外顶,主框架垂直,可以带进附着支座为宜。
(3)带进附着支座后,调整附着支座水平位置和侧倾情况,摆正附着支座,使附着支座导轮四周与主框架间隙均匀。
(4)固定附着支座后安装定位扣件,注意定位扣件的上法,应牢固可靠。
(5)所有附着支座安装就位,并上紧固定扣件后,松开电动葫芦,将小箱的开关置于“停”位置,拔下葫芦插头,关闭主箱电源,并将主箱上锁。
(6)恢复组间连接、密目网、水平兜网、密封翻板。
(7)通知项目部安全员予以验收,检查验收主要注意以下几点:
1)每榀导轨主框架保证3个附着支座,座背满贴砼面,承重扣件同时受力。
2)附着支座加高件、三角铁件等转换件安装正确。
3)螺杆伸出螺母至少3~5个丝扣,且不少于10mm。
每端必须一垫两母。
翻板封盖严密。
4)每次必须在下一层检查底层密封板的木方是否有折断现象,翻板是否有快要坠落的。
及时将损坏处修复。
5)吊点及相关的杆件是否有变形。
6)配电系统的门锁、开关、插头放置位置是否符合要求。
7)如验收合格,由架工负责人填写“交接验收记录”上报项目部并经相关人员签字认可后方可使用,再取下“升降警示牌”。
四、重点注意事项
1、试运转时必须仔细倾听葫芦是否有异常的声音,链条要经常加润滑油(废机油)保养,葫芦内有异常声音时,需要拆开、清洗、润滑。
2、每次降架作业必须连续,未完成降架及加固作业不得下班。
电动葫芦不得负载过夜。
3、巡视人员必须注意力集中认真负责,察看架体下降状况。
如怀疑葫芦异常,发现有刮卡砼面、阻碍物及下降速度不一致、架体变形等现象,立即利用手中的遥控器发出停止指令将架体停止,并及时将此处的情况信息传递到降架负责人处,安排人员排除故障,待故障排除后通知降架负责人继续下降。
如果故障排除所需时间较长(超过30分钟)或现场临时停电(超过30分钟)必须将定位扣件按使用状态装好、装齐。
4、下降过程中,如中途停电架子必须装好定位扣件,盖好密封板,才能离开。
除上述原因,架子必须下降到位,固定、恢复原貌,否则操作人员严禁撤离。
5、拆装附着支座时要高度注意安全,操作人员必须挂好安全带,并注意穿墙螺杆、螺帽、附着支座等物件高空掉落。
五、安全重点注意事项
1、下降及准备工作中,所有人员必须高度重视安全用电。
2、指挥人员为固定的专人,总控箱、分箱控制人员为固定的专人,巡
3、发现插头、插座损坏,立即更改,严禁将就使用,更改必须由专人进行。
4、每次使用完后,所有开关断开,总控箱上锁,插头隐藏到雨水、施工用水淋不到的地方。
5、大雨、大雾、五级及以上大风天气、夜间禁止降架作业。
6、架体下降前和下降后必须按照提示牌、责任牌的相关内容逐一认真落实。
保护、保管好各提示牌、责任牌确保下次继续使用。
