危大工程范围
- 格式:docx
- 大小:21.18 KB
- 文档页数:4
危大工程范围超过一定规模的危险性较大的分部分项工程范围与一般的危险性较大的分部分项工程范围比较超过一定规模的危险性较大的分部分项工程范围一般的危险性较大的分部分项工程范围一、深1、开挖深度超过5m(含5m)的基坑(槽)的土1:基坑支护、降水工程:开挖深度超过3m(含3m)基坑工方开挖、支护、降水工程。
或虽未超过3m但地质条件和周边环境复杂的基坑程2、开挖深度虽未超过5m,但地质条件、周围环境(槽)支护、降水工程。
和地下管线复杂,或影响毗邻建筑(构筑)物安全2、土方开挖工程:开挖深度超过3m(含3m)的的基坑(槽)的土方开挖、支护、降水工程。
基坑(槽)的土方开挖工程。
二、工具式模板工程:包括滑模、爬模、飞模工程。
1、各类工具式模板工程:包括大模板、滑模、爬模、2、混凝土模板支撑工程:搭设高度8m及以上;飞模等工程。
模板工搭设跨度18m及以上,施工总荷载15kN/m2及以上;2、混凝土模板支撑工程:搭设高度5m及以上;搭程及支集中线荷载20kN/m2及以上。
设跨度10m及以上;施工总荷载10kN/m2及以上;集撑体系3、承重支撑体系:用于钢结构安装等满堂支撑体中线荷载15kN/m2及以上;高度大于支撑水平投影宽系,承受单点集中荷载700 Kg以上。
度且相对自力无接洽构件的混凝土模板支持工程。
3、承重支持系统:用于钢结构安装等满堂支撑体系。
三、起重1、采用非常规起重设备、方法,且单件起吊重量1、采用非常规起重设备、方法,且单件起吊重量在吊装及在100 kN及以上的起重吊装工程。
10KN及以上的起重吊装工程。
安装拆2、起重量300 kN及以上的起重设备安装工程;2、采用起重机械进行安装的工程。
卸工程高度200m及以上内爬起重设备的撤除工程。
3、起重机械设备自身的安装、拆卸。
四、1、搭设高度50m及以上落地式钢管脚手架工程。
1、搭设高度24m及以上的落地式钢管脚手架工程。
脚手架2、提升高度150m及以上附着式整体和分片提升2、附着式整体和分片提升脚手架工程。

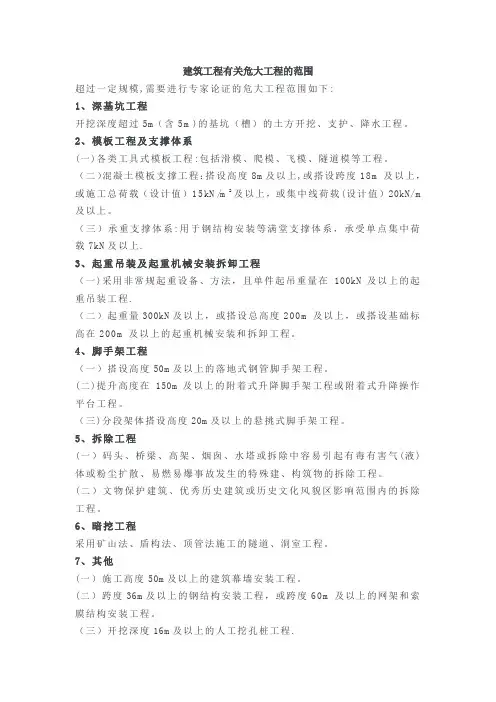

建筑工程有关危大工程的范围超过一定规模,需要进行专家论证的危大工程范围如下:1、深基坑工程开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程. 2、模板工程及支撑体系(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(二)混凝土模板支撑工程:搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载(设计值)15kN/m2及以上,或集中线荷载(设计值)20kN/m 及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7kN及以上。
3、起重吊装及起重机械安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
(二)起重量300kN及以上,或搭设总高度200m及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程。
4、脚手架工程(一)搭设高度50m及以上的落地式钢管脚手架工程.(二)提升高度在150m及以上的附着式升降脚手架工程或附着式升降操作平台工程.(三)分段架体搭设高度20m及以上的悬挑式脚手架工程。
5、拆除工程(一)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程.(二)文物保护建筑、优秀历史建筑或历史文化风貌区影响范围内的拆除工程。
6、暗挖工程采用矿山法、盾构法、顶管法施工的隧道、洞室工程。
7、其他(一)施工高度50m及以上的建筑幕墙安装工程。
(二)跨度36m及以上的钢结构安装工程,或跨度60m及以上的网架和索膜结构安装工程.(三)开挖深度16m及以上的人工挖孔桩工程。
(四)水下作业工程。
(五)重量1000kN及以上的大型结构整体顶升、平移、转体等施工工艺。
(六)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。

危大工程及超过一定规模的危大工程清单在建筑施工领域,危大工程的管理至关重要。
了解危大工程及超过一定规模的危大工程清单,对于保障施工安全、提高工程质量具有重要意义。
危大工程是指在施工过程中存在较大危险性,可能导致人员伤亡、财产损失或环境破坏的分部分项工程。
常见的危大工程包括但不限于以下几类:深基坑工程。
开挖深度超过 3 米(含 3 米)或虽未超过 3 米但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
在深基坑施工中,需要考虑土方开挖、支护结构的稳定性、地下水的控制等问题。
如果处理不当,可能会引发坍塌事故,造成严重后果。
模板工程及支撑体系。
各类工具式模板工程,包括滑模、爬模、飞模、隧道模等工程;混凝土模板支撑工程,搭设高度 5 米及以上,或搭设跨度 10 米及以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m²及以上,或集中线荷载(设计值)15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程;承重支撑体系,用于钢结构安装等满堂支撑体系,承受单点集中荷载 7kN 及以上。
起重吊装及起重机械安装拆卸工程。
采用非常规起重设备、方法,且单件起吊重量在 10kN 及以上的起重吊装工程;采用起重机械进行安装的工程;起重机械安装和拆卸工程。
起重作业涉及到大型设备和重物的吊运,如果操作不当或设备故障,可能会发生重物坠落、起重机倾覆等事故。
脚手架工程。
搭设高度 24 米及以上的落地式钢管脚手架工程;附着式升降脚手架工程;悬挑式脚手架工程;高处作业吊篮;卸料平台、操作平台工程;异型脚手架工程。
脚手架是施工人员作业的重要设施,其稳定性和安全性直接关系到人员的生命安全。
拆除工程。
可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
拆除过程中,如果没有合理的拆除方案和防护措施,容易引发建筑物倒塌、物体打击等事故。
暗挖工程。
采用矿山法、盾构法、顶管法施工的隧道、洞室工程。

建筑工程有关危大工程的范围超过一定规模,需要进行专家论证的危大工程范围如下:1、深基坑工程开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(二)混凝土模板支撑工程:搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载(设计值)15kN/m2及以上,或集中线荷载(设计值)20kN/m 及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7kN及以上.3、起重吊装及起重机械安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程.(二)起重量300kN及以上,或搭设总高度200m及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程。
4、脚手架工程(一)搭设高度50m及以上的落地式钢管脚手架工程。
(二)提升高度在150m及以上的附着式升降脚手架工程或附着式升降操作平台工程。
(三)分段架体搭设高度20m及以上的悬挑式脚手架工程。
5、拆除工程(一)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
(二)文物保护建筑、优秀历史建筑或历史文化风貌区影响范围内的拆除工程。
6、暗挖工程采用矿山法、盾构法、顶管法施工的隧道、洞室工程。
7、其他(一)施工高度50m及以上的建筑幕墙安装工程。
(二)跨度36m及以上的钢结构安装工程,或跨度60m及以上的网架和索膜结构安装工程。
(三)开挖深度16m及以上的人工挖孔桩工程.(四)水下作业工程。
(五)重量1000kN及以上的大型结构整体顶升、平移、转体等施工工艺。
(六)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程.。

危大工程定义和实施范围
危大工程是指因其施工过程中存在的高风险、高危险性质,对人身安全、财产安全和环境安全具有较大威胁的工程项目。
危大工程的实施范围涵盖多个领域,包括但不限于以下几个方面:
1.建筑工程:如高层建筑、大型桥梁、地下隧道等。
由于这些项目的特殊性和复杂性,施工过程中存在高空作业、深基坑开挖、大型起重机械运输等高风险环节。
2.能源工程:如核电站、石油化工厂等。
这些工程涉及到高温、高压、有毒有害物质和易燃易爆材料的使用,施工过程中存在爆炸、泄漏等重大安全风险。
3.交通工程:如高速公路、铁路、地铁等。
这些工程项目涉及到大规模土木工程、隧道开挖、大型设备运输等,施工过程中存在交通管理、交叉作业等安全隐患。
4.水利工程:如大坝、水电站等。
这些工程涉及到水域施工、水位控制等特殊工况,施工过程中存在溺水、坍塌等危险。
5.化工工程:如化工厂、储罐等。
这些工程涉及到危险化学品的储存和生产,施工过程中存在火灾、泄漏等危险。
建筑工程有关危大工程的范围超过一定规模,需要进行专家论证的危大工程范围如下:1、深基坑工程开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(二)混凝土模板支撑工程:搭设高度8m及以上,或搭设跨度18m 及以上,或施工总荷载(设计值)15kN/m2及以上,或集中线荷载(设计值)20kN/m及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7kN及以上。
3、起重吊装及起重机械安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
(二)起重量300kN及以上,或搭设总高度200m及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程。
4、脚手架工程(一)搭设高度50m及以上的落地式钢管脚手架工程。
(二)提升高度在150m及以上的附着式升降脚手架工程或附着式升降操作平台工程。
(三)分段架体搭设高度20m及以上的悬挑式脚手架工程。
5、拆除工程(一)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
(二)文物保护建筑、优秀历史建筑或历史文化风貌区影响范围内的拆除工程。
6、暗挖工程采用矿山法、盾构法、顶管法施工的隧道、洞室工程。
7、其他(一)施工高度50m及以上的建筑幕墙安装工程。
(二)跨度36m及以上的钢结构安装工程,或跨度60m及以上的网架和索膜结构安装工程。
(三)开挖深度16m及以上的人工挖孔桩工程。
(四)水下作业工程。
(五)重量1000kN及以上的大型结构整体顶升、平移、转体等施工工艺。
(六)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。
补充协议书出借方:(以下简称甲方)借款方:(以下简称乙方)甲乙双方在借款协议基础之上,经过协商,甲乙双方在自愿的基础上签订本补充协议,双方以资共同遵守。
住建部明确“危大工程”范围专项施工设计方案须包含这些内容!住房和城乡建设部(以下简称住建部)是中国负责全国住房和城乡建设工作的部门。
在住建部2024年发布的《关于危大工程设计审查相关问题的通知》中明确了“危大工程”的范围和专项施工设计方案所需包含的内容。
一、危大工程范围根据住建部的规定,危大工程包括了以下几个方面的工程:1.高层建筑和超高层建筑:指地上高度100米或高度100米以上的建筑,包括其地下部分的设计。
2.特种结构工程:包括大型钢结构、大型冷弯薄壁钢构件、混凝土绞盘塔及绞盘塔基础、特种挖掘机具井工程等。
3.特种设备安装工程:包括大型机床安装、大型电镀生产线、大型控制柜、特种起重机械安装等。
4.危险化学品生产、储存装置:包括石油、化工、制药等危险化学品生产、储存装置的设计。
5.防洪堤工程:指河道和湖泊周边的防洪堤坝工程的设计。
6.地下工程:指地铁、地下管廊、地下综合管廊等地下工程的设计。
二、专项施工设计方案内容住建部要求危大工程的专项施工设计方案必须包含以下几个方面的内容:1.工程概况:包括工程的名称、地点、总平面布置、工作区划、工期、设计阶段划分等信息。
2.工程施工标准及法规依据:明确适用的工程施工标准、规范和法规的名称及编号。
对于危大工程,要参考相关的国家或行业标准,确保施工符合法律法规的要求。
3.施工过程及步骤:详细描述工程施工的过程和各个步骤,包括工作的前期准备、施工的主要过程和各个步骤的顺序安排。
4.施工方案:对工程施工的方法、工艺和技术进行详细说明,并列出主要设备的规格和型号,确保施工的安全性和质量。
5.安全措施:确定施工过程中的安全措施,包括施工现场的安全防护、人员的安全培训、材料和设备的安全使用等。
6.工程质量控制措施:确定施工过程中的质量控制措施,包括施工过程中的检测、检验和评估,并规定了相应的质量标准和要求。
7.环境保护措施:确定施工过程中的环境保护措施,包括噪音、震动、粉尘等对环境的影响,以及相应的控制措施。
一、超过一定规模的危大工程范围(危险等级为Ⅰ级)(一)深基坑工程。
开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程;地质条件、周围环境或地下管线较复杂的基坑(沟、槽)的土方开挖、支护、降水工程;可能影响毗邻建筑物、构筑物结构和使用安全的基坑(沟、槽)的开挖、支护及降水工程。
(二)模板工程及支撑体系。
1.各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程;2.混凝土模板支撑工程:搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载(设计值)15kN/m2及以上,或集中线荷载(设计值)20kN/m及以上;3.承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7kN及以上。
(三)起重吊装及起重机械安装拆卸工程。
1.采用非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程;2台及以上起重机抬吊作业工程。
2.起重量300kN及以上,或搭设总高度200m及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程。
(四)脚手架工程。
1.搭设高度50m及以上的落地式钢管脚手架工程;2.提升高度在150m及以上的附着式升降脚手架工程或附着式升降操作平台工程;3.分段架体搭设高度20m及以上的悬挑式脚手架工程。
(五)拆除工程。
1.码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程;2.文物保护建筑、优秀历史建筑或历史文化风貌区影响范围内的拆除工程。
(六)暗挖工程。
采用矿山法、盾构法、顶管法施工的隧道、洞室工程,定向钻施工的管道工程。
(七)其他。
1.施工高度50m及以上的建筑幕墙安装工程;2.跨度36m及以上的钢结构安装工程,或跨度60m及以上的网架和索膜结构安装工程;3.开挖深度16m及以上的人工挖孔桩工程;4.水下作业工程;5.重量1000kN及以上的大型结构整体顶升、平移、转体等施工工艺;6.强夯地基;7.采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。

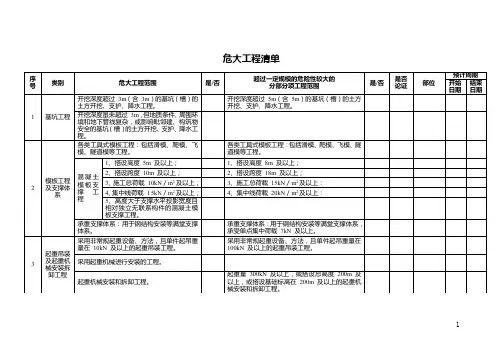

危险性较大的分部分项工程范围&超过一定规模的危险性较大的分部分项工程范围一、危险性较大的分部分项工程范围一、基坑工程(一)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。
二、模板工程及支撑体系(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上,或搭设跨度10m及以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m2及以上,或集中线荷载(设计值)15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
三、起重吊装及起重机械安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械安装和拆卸工程。
四、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程(包括采光井、电梯井脚手架)。
(二)附着式升降脚手架工程。
(三)悬挑式脚手架工程。
(四)高处作业吊篮。
(五)卸料平台、操作平台工程。
(六)异型脚手架工程。
五、拆除工程可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
六、暗挖工程采用矿山法、盾构法、顶管法施工的隧道、洞室工程。
七、其它(一)建筑幕墙安装工程。
(二)钢结构、网架和索膜结构安装工程。
(三)人工挖孔桩工程。
(四)水下作业工程。
(五)装配式建筑混凝土预制构件安装工程。
(六)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。
二、超过一定规模的危险性较大的分部分项工程范围一、深基坑工程开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。

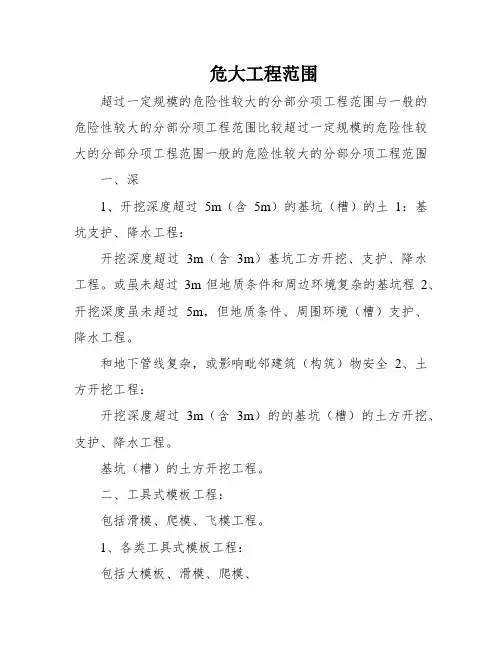

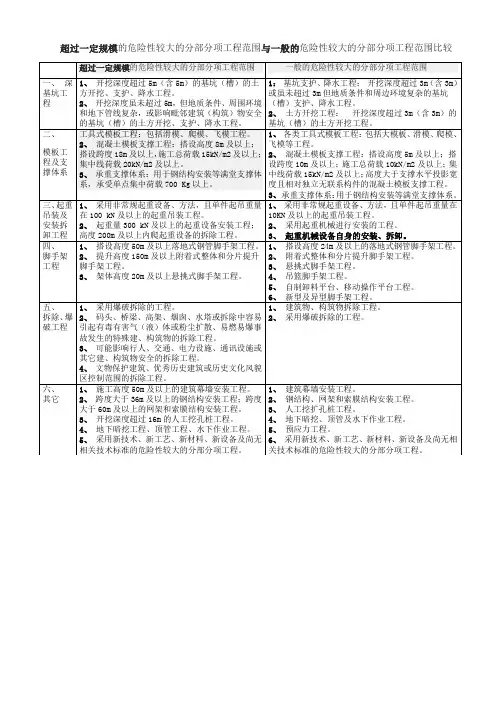

超过一定规模的危险性较大的分部分项工程范围与一般的危险性较大的分部分项工程范围比较超过一定规模的危险性较大的分部分项工程范围一般的危险性较大的分部分项工程范围
一、深
1、开挖深度超过5m(含5m)的基坑(槽)的土1:
基坑支护、降水工程:
开挖深度超过3m(含3m)基坑工方开挖、支护、降水工程。
或虽未超过3m但地质条件和周边环境复杂的基坑程
2、开挖深度虽未超过5m,但地质条件、周围环境(槽)支护、降水工程。
和地下管线复杂,或影响毗邻建筑(构筑)物安全
2、土方开挖工程:
开挖深度超过3m(含3m)的的基坑(槽)的土方开挖、支护、降水工程。
基坑(槽)的土方开挖工程。
二、工具式模板工程:
包括滑模、爬模、飞模工程。
1、各类工具式模板工程:
包括大模板、滑模、爬模、
2、混凝土模板支撑工程:
搭设高度8m及以上;飞模等工程。
模板工搭设跨度18m及以上,施工总荷载15kN/m2及以上;
2、混凝土模板支撑工程:
搭设高度5m及以上;搭程及支集中线荷载20kN/m2及以上。
设跨度10m及以上;施工总荷载10kN/m2及以上;集撑体系
3、承重支撑体系:
用于钢结构安装等满堂支撑体中线荷载15kN/m2及以上;高度大于支撑水平投影宽系,承受单点集中荷载700 Kg以上。
度且相对独立无联系构件的混凝土模板支撑工程。
3、承重支撑体系:
用于钢结构安装等满堂支撑体系。
三、起重
1、采用非常规起重设备、方法,且单件起吊重量
1、采用非常规起重设备、方法,且单件起吊重量在吊装及在100 kN及以上的起重吊装工程。
10KN及以上的起重吊装工程。
安装拆
2、起重量300 kN及以上的起重设备安装工程;
2、采用起重机械进行安装的工程。
卸工程高度200m及以上内爬起重设备的拆除工程。
3、起重机械设备自身的安装、拆卸。
四、
1、搭设高度50m及以上落地式钢管脚手架工程。
1、搭设高度24m及以上的落地式钢管脚手架工程。
脚手架
2、提升高度150m及以上附着式整体和分片提升
2、附着式整体和分片提升脚手架工程。
工程脚手架工程。
3、悬挑式脚手架工程。
3、架体高度20m及以上悬挑式脚手架工程。
4、吊篮脚手架工程。
5、自制卸料平台、移动操作平台工程。
6、新型及异型脚手架工程。
五、
1、采用爆破拆除的工程。
1、建筑物、构筑物拆除工程。
拆除、爆
2、码头、桥梁、高架、烟囱、水塔或拆除中容易
2、采用爆破拆除的工程。
破工程引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
3、可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
4、文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
六、
1、施工高度50m及以上的建筑幕墙安装工程。
1、建筑幕墙安装工程。
其它
2、跨度大于36m及以上的钢结构安装工程;跨度
2、钢结构、网架和索膜结构安装工程。
大于60m及以上的网架和索膜结构安装工程。
3、人工挖扩孔桩工程。
3、开挖深度超过16m的人工挖孔桩工程。
4、地下暗挖、顶管及水下作业工程。
4、地下暗挖工程、顶管工程、水下作业工程。
5、预应力工程。
5、采用新技术、新工艺、新材料、新设备及尚无
6、采用新技术、新工艺、新材料、新设备及尚无相相关技术标准的危险性较大的分部分项工程。
关技术标准的危险性较大的分部分项工程。
超过一定规模的危险性较大的分部分项工程范围与一般的危险性较大的分部分项工程范围比较。
