瓦斯抽放钻孔封孔方法及标准
- 格式:doc
- 大小:493.50 KB
- 文档页数:2
煤矿瓦斯抽采钻孔主要封孔方式剖析摘要:目前,传统的抽采孔封堵方式是采用聚氨酯、水泥砂浆封孔或膨胀胶囊机械封孔,其中,聚氨酯容易发泡,封孔效率高,但进行封堵时容易出现封堵不严密、注浆管易堵塞等问题,水泥砂浆封堵时,向孔内注水泥浆过程中有瓦斯不停地泄漏,在水泥浆干燥凝固之前,孔内瓦斯气体将充填的水泥砂浆中冲开一定的缝隙,造成瓦斯泄漏,封堵效果不好等,膨胀胶囊机械式封堵装置,在封堵完成后,随着时间推移,孔内瓦斯集聚量变大,压力增加,完成固定的封堵装置在压力推动下随着胶囊收缩慢慢出现松动,出现漏气,使用效果不好,针对以上封孔方式存在的问题,研究提出瓦斯抽采钻孔封孔装置及封孔工艺。
关键词:抽采钻孔;封孔装置;封孔工艺;储水腔;水泥腔1封孔原理为了提高抽采封孔质量,针对目前封孔技术的不足,研究提出一种煤矿瓦斯抽采钻孔封孔装置,对抽采钻孔进行封孔后,随着煤壁向钻孔内瓦斯涌出,孔内瓦斯量不断增加,通过水和水泥的混合对孔洞进行封孔。
能够防止抽采钻孔内瓦斯气体对水泥和水的混合浆体凝固前造成裂隙等影响,使浆体封孔效果更好,封孔严密,并且能够随着抽采孔内瓦斯气体的不断增加,对抽采孔进行封孔,封堵效果更好,该装置由主体装置和封堵装置组成。
1.1主体装置主体装置由弹性套、盖板、主体筒、紧固螺纹、导气槽和连接板组成,2个连接板分别置于弹性套的两端,连接板由刚性材料制成,弹性套一端的连接板中部开有通孔,主体筒一端置于弹性套一端的连接板上,外侧置有紧固螺纹,由刚性材料制成,主体筒上对称开有2个导气槽,且分别和主体筒内相连通,2个盖板分别置于主体筒内壁上,且分别和2个导气槽相对应,盖板上开有多个进气孔,且进气孔的直径从进口到出口逐渐变大。
1.2封堵装置封堵装置由隔板、固定管、过滤网、滑动筒、转动块、六角卡槽、导向套、固定弹簧、水泥腔、分隔片、储水腔、连接杆和橡胶套组成,隔板置于弹性套上,且将弹性套内部分隔为储水腔和水泥腔,其中储水腔小于水泥腔,储水腔内置有水,水泥腔内置有水泥。
编号:SM-ZD-42071瓦斯抽放钻孔施工安全技术措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:____________________审核:____________________批准:____________________本文档下载后可任意修改瓦斯抽放钻孔施工安全技术措施简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。
文档可直接下载或修改,使用时请详细阅读内容。
为降低回采工作面瓦斯浓度,保证回采安全,经安全办公会研究,在切眼对回采工作面进行顺层预抽M11煤层瓦斯。
为此,特编制本安全技术措施,供施工中严格遵照执行。
一、施工方法、钻孔设计及参数1、钻孔钻探设备采用ZDY750型钻机,钻杆直径为50 mm,钻头直径为75mm施工,钻机中心为距巷道右帮0.2m,机高1.0m。
2、施工钻孔时,要准确记录见煤点及过煤点,为进一步探明煤层赋存情况。
3、施工地点必须事先挖好沉淀池,接好水管、风管,整好地坪,并由生产技术部挂好线。
4、施工地质钻孔时要落实好瓦斯防喷孔措施(钻机上必须安装防喷四通装置及下好套管0.3至0.8m或者用挡板挡住)。
5、瓦斯抽放钻孔要按要求按次序施工,每施工完一个孔,要及时封孔连抽(封孔管使用50mm×8m的PE管,连接管使用50mm×6m钢丝缠绕,用马丽散封孔,封孔段长度不小于8m)。
6、瓦斯抽钻孔设计由通防部提供,瓦斯抽放钻孔设计32个。
后附(111102切眼“顺层预抽”条带钻孔设计图)。
瓦斯抽采钻孔主要封孔方法分析摘要:煤矿瓦斯抽采对于我国的抽采行业来讲很是常见,抽采主要以封孔为主要方式,而钻孔周围的缝隙范围探究不清晰,封孔的长度也很不明确,注浆的压强很低,经过多年对瓦斯治理技术的不断摸索、创新并吸取经验,总结出整个瓦斯治理工程最基础的就是“孔封严”,其中封孔是抽采效果和抽采质量关键。
文章主要对瓦斯抽采钻孔主要封孔方法进行了分析。
关键词:抽采钻孔;两堵一注;瓦斯浓度瓦斯治理工作是对事故进行防范的重要手段之一,同时瓦斯事故也是当前煤矿行业发展中出现影响最为严重的自然灾害之一。
对瓦斯进行抽采是对当前瓦斯含量高、涌出量大的最重要解决方式之一,因此我们更需要对这项工作的开展引起关注和重视,充分认识到这项工作对我们社会发展和煤炭行业进步的重要性。
在煤矿行业的发展过程中,对矿井瓦斯抽采效果造成影响的因素十分多样,其中比较典型的就是抽放钻孔的封孔质量问题,这一问题也是当前开展抽放工作最为基础的一个环节。
因此这也要求我们在工作过程中有效开展钻孔抽采的作用,从而达到最佳的抽采效果,为实现抽采工作的达标奠定有效帮助。
1 带压封孔基本原理煤层瓦斯抽采带压封孔技术,是基于采煤工作面煤壁内存在的应力扰动沟通裂隙,利用带压注浆方式来达到改变瓦斯抽采钻孔周围煤体特性和密封微孔裂隙的目的。
该技术利用注浆设备,以一定压力将浆液材料压注到瓦斯抽采钻孔封孔段空间及周围孔壁煤体扰动裂隙内部,浆液在注浆压力作用下,可以劈裂、扩展孔壁内煤体裂隙,充填孔隙和煤体凹凸面,增大浆液扩散范围;并在大渗透压力梯度作用下渗入煤体微裂隙内,并产生凝聚力,待浆液固化后,形成树枝状分布,并与煤体颗粒固体粘结在一起,以便彻底密封瓦斯泄漏通道。
具体工艺为:封孔前利用压风吹净孔内钻屑,然后将抗压无裂缝瓦斯抽采管放入抽采钻孔内一定深度,利用聚氨酯快速构筑抽采钻孔封孔段注浆空间。
待聚氨酯完全固化后,再通过孔口端预留注浆管利用压力可调双液风动注浆泵向封孔段密闭空间注入水泥浆,要求达到一定的注浆压力。
钻孔封孔方法1、扩孔水泥封孔法,封长6m以上。
适合上行孔。
2、水泥袋式封孔法,封长6m以上。
适合所有角度孔。
3、聚胺脂缠绕封孔法,封长3m。
适合所有角度孔。

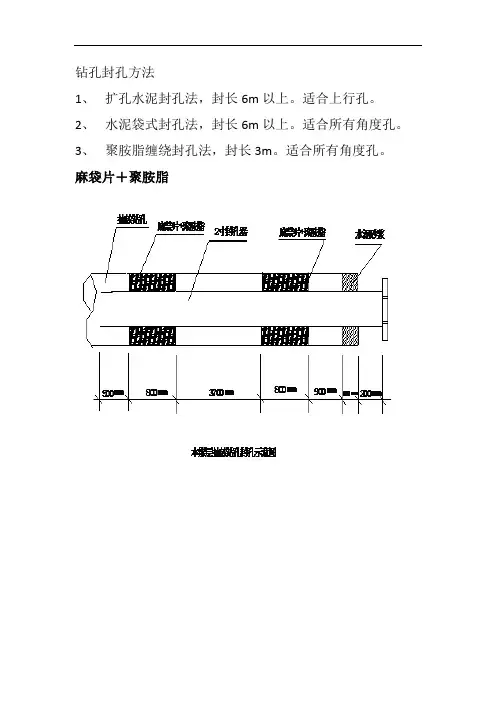

麻袋片+聚胺脂麻袋片+聚胺脂4、封孔质量也直接影响抽放效果的好坏,在实际抽放过程中常出现钻孔封孔长度不够、封孔不严密,造成通孔漏气现象。
因此必须切实改进封孔方式和方法,有效提高抽放效果。
下一步我们将改进封孔的方法,采用聚胺脂和注浆泵注水泥砂浆封孔,切实提高封孔质量,减少钻孔漏气现象。
改进后的裂隙带和本煤层封孔方法见下图:(1)施工本煤层钻孔中夹钻问题。
由于煤层松软,在施工钻孔时常常出现夹钻现象。
针对这一问题经过摸索研究采用矿井压风代替静压水排渣进行抽放钻孔施工,改进后,较利用静压水施工每班工作量提高50—80m,同时有效地防止了施工过程中出现夹钻杆、断钻杆事故,提高了施工效率。
2)抽放钻孔封孔漏气问题。
经过分析认为:出现漏气的原因为本煤层抽放孔采用原封孔灌注水泥封孔工艺,注进水泥浆后,在导流管、导气管或钻孔上部始终有一定的沉淀水存在,沉淀水被煤吸干后形成缝隙,在抽放时,就会出现漏气。
为了进一步解决抽放钻孔封孔问题,尝试灌注聚胺脂封孔,见下图,经过试验,封孔后打压可达到0.05—0.3MPa,抽放时瓦斯浓度为55—60%,最高可达到80%以上,而灌注水泥浆封孔的钻孔在抽放时瓦斯浓度为35—40%,通过以上结果对比证明采用灌注聚胺脂封孔工艺效果较好,初步解决了低透气松软煤层封孔问题。
)4、聚胺脂袋式封孔法,封长3m以上。
适合所有角度孔。
5、套管封孔法,封长30m以上,套管50m以上。
适合上行孔。
见图6所示为钻孔下套管和封孔工艺图。
这种钻孔的优点是钻机机械性能要求一般,象国产SGZ—ⅢA钻机就可满足要求,另外使用灵活方便,对井下钻场没有特殊要求,机动性较强,在钻孔下套管技术采用后大大提高了抽放效果和质量,也是井下煤层气开发的主要技术方法。
图6钻孔下套管和封孔工艺图2.3.5 顶板瓦斯道法6、机械压缩橡胶封孔法,封长3m以上。
编号:AQ-JS-00406( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑瓦斯抽放钻孔施工安全技术措施Safety technical measures for gas drainage drilling construction瓦斯抽放钻孔施工安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
为降低回采工作面瓦斯浓度,保证回采安全,经安全办公会研究,在切眼对回采工作面进行顺层预抽M11煤层瓦斯。
为此,特编制本安全技术措施,供施工中严格遵照执行。
一、施工方法、钻孔设计及参数1、钻孔钻探设备采用ZDY750型钻机,钻杆直径为50mm,钻头直径为75mm施工,钻机中心为距巷道右帮0.2m,机高1.0m。
2、施工钻孔时,要准确记录见煤点及过煤点,为进一步探明煤层赋存情况。
3、施工地点必须事先挖好沉淀池,接好水管、风管,整好地坪,并由生产技术部挂好线。
4、施工地质钻孔时要落实好瓦斯防喷孔措施(钻机上必须安装防喷四通装置及下好套管0.3至0.8m或者用挡板挡住)。
5、瓦斯抽放钻孔要按要求按次序施工,每施工完一个孔,要及时封孔连抽(封孔管使用50mm×8m的PE管,连接管使用50mm ×6m钢丝缠绕,用马丽散封孔,封孔段长度不小于8m)。
6、瓦斯抽钻孔设计由通防部提供,瓦斯抽放钻孔设计32个。
后附(111102切眼“顺层预抽”条带钻孔设计图)。
7、若以上地质钻孔未能探明迎头前方的煤层赋存情况,由生产技术部及时补地质钻孔设计。
二、施工技术措施1、施工瓦斯抽放钻孔时应严格按瓦斯抽放钻孔设计图进行施工,不得以任何理由擅自更改;特殊情况需报告矿总工程师,经同意,方可施工。
瓦斯抽采穿层钻孔施工详细12步法1.所有进行抽采的地点均有抽采工程施工设计和安全技术措施。
钻孔开孔角度误差±1°,开孔位置误差不大于200mm(其他情况除外),穿层钻孔应当穿透全煤及穿岩不小于500mm,否则应当在该钻孔距离不超过500mm的位置补打钻孔。
2.钻孔施工前,施工单位与矿井地测部门确定巷道中腰线,施工单位技术员依据巷道中腰线,按设计标出开孔中心线和所有钻孔开孔点与编号,施工人员严格按照标点位置、设计参数稳钻施工。
孔口悬挂钻孔施工管理牌板,钻机附近或钻场内悬挂钻孔设计参数图表、避灾路线等内容牌板。
3.现场施工人员应当配备参数测量所需要的线绳、皮尺(卷尺)、坡度规、记录本等工具。
钻孔倾角测量以钻机跑道为准,钻孔方位角测量方法以巷道中线为起点进行测量。
建议使用钻孔姿态仪代替人工放线。
4.钻孔施工1~3m时,应对钻孔方位、倾角等实时参数进行复核,复核情况应当及时记录;发现超出误差范围的,应及时进行纠正。
钻孔施工期间应当详实准确记录钻孔见煤(岩)深度、钻进异常情况。
钻孔深度计算时,应采用计数器或其他有效方法记录钻孔内钻杆数量,并对钻孔孔口外钻杆长度进行准确测量。
(一般采用视频监钻)5.采用干式排渣工艺施工时,在钻机回风侧3m范围内悬挂瓦斯检测便携仪,10m范围内设置甲烷传感器,具备超限报警断电功能,瓦斯超限切断巷道内所有非本安型电气设备电源。
同时在钻机下风侧3m内悬挂一氧化碳检测便携仪或在下风侧10m范围内安装一氧化碳传感器。
(具体看各省、企业要求)6.建立专用的防喷抽采系统,即采用专用抽采泵、专用管路,专用防喷装置抽采瓦斯,防止瓦斯喷孔引起巷道风流中的瓦斯超限。
瓦斯抽采一般采用分源管理。
7.岩石段钻孔施工使用静压水的,水压不得低于0.5Mpa,或者采用专用泵进行供水,保证供水满足打钻需要;实施水力冲孔措施时,必须在钻孔施工地点或附近安设专用压力泵,每台压力泵同时供给钻机不得超过两台。

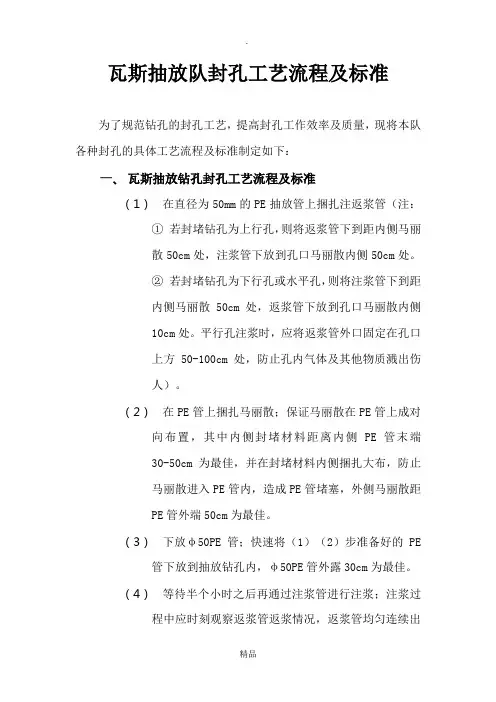

瓦斯抽放队封孔工艺流程及标准为了规范钻孔的封孔工艺,提高封孔工作效率及质量,现将本队各种封孔的具体工艺流程及标准制定如下:一、瓦斯抽放钻孔封孔工艺流程及标准(1)在直径为50mm的PE抽放管上捆扎注返浆管(注:①若封堵钻孔为上行孔,则将返浆管下到距内侧马丽散50cm处,注浆管下放到孔口马丽散内侧50cm处。
②若封堵钻孔为下行孔或水平孔,则将注浆管下到距内侧马丽散50cm处,返浆管下放到孔口马丽散内侧10cm处。
平行孔注浆时,应将返浆管外口固定在孔口上方50-100cm处,防止孔内气体及其他物质溅出伤人)。
(2)在PE管上捆扎马丽散;保证马丽散在PE管上成对向布置,其中内侧封堵材料距离内侧PE管末端30-50cm为最佳,并在封堵材料内侧捆扎大布,防止马丽散进入PE管内,造成PE管堵塞,外侧马丽散距PE管外端50cm为最佳。
(3)下放φ50PE管;快速将(1)(2)步准备好的PE 管下放到抽放钻孔内,φ50PE管外露30cm为最佳。
(4)等待半个小时之后再通过注浆管进行注浆;注浆过程中应时刻观察返浆管返浆情况,返浆管均匀连续出浆时可判断为注浆结束。
(5)检查注浆泵以及压风装置,连接好气路。
(6)将水泥与水按1:2.5比例混合倒入搅拌器具内,并均匀搅拌。
(7)开动压风装置,进行注浆。
(8)注浆完毕后,用清水将注浆机泵清洗干净,确保不被堵塞。
二、测压孔封堵工艺流程及标准(1)在4分镀锌管上捆扎注返浆管(注:①若封堵钻孔为上行孔,则将返浆管下到距内侧马丽散50cm处,注浆管下放到孔口马丽散内侧50cm处。
②若封堵钻孔为下行孔或水平孔,则将注浆管下到距内侧马丽散50cm处,返浆管下放到孔口马丽散内侧10cm处。
平行孔注浆时,应将返浆管外口固定在孔口上方50-100cm处,防止孔内气体及其他物质溅出伤人)。
(2)在4分镀锌管上捆扎马丽散;保证马丽散在4分镀锌管成对向布置,其中内侧封堵材料距离内侧4分镀锌管末端30cm为最佳,并在封堵材料内侧捆扎大布,防止马丽散进入4分镀锌管,造成4分镀锌管堵塞,外侧马丽散距4分镀锌管外端50cm为最佳。
盘县老沙田煤矿瓦斯抽采钻孔封孔工操作规程编制单位:盘县老沙田煤矿编制时间:2020年6月10日瓦斯抽采钻孔封孔工操作规程一.适用范围及有关术语1.适用范围及封孔工艺:本矿所有的瓦斯抽采钻孔封孔操作均必须按照本规程规定,采用“两堵一压”的封孔工艺。
2.相关术语:封孔长度:钻孔内封孔材料充填段长度,包括封堵段长度和注浆段长度。
根据有关规定及我矿实际,封孔长度顺层钻孔9米、穿层钻孔6米。
封孔段:钻孔内封孔材料充填的这一段钻孔,包括封堵段和注浆段。
封堵段:封孔段两端首先用囊袋充填的钻孔段,用于注浆前的两头封堵。
注浆段:钻孔内两个封堵段之间用于充填注浆材料的钻孔段。
封孔管:封孔段内的抽放管,其前端为筛孔导管、后端为孔口管。
孔口段:处于巷道松动圈范围内的钻孔段,这一段钻孔封孔效果差,不计入有效封孔长度。
孔口段长度:穿层钻孔为1米、顺层钻孔为2米。
孔口管:孔口段内的抽放管,连抽前外露长度0.3-0.5米。
二.上岗条件(一)封孔工必须经过操作知识的专业技术培训,考试合格后方可上岗。
(二)瓦斯抽采钻孔封孔工需要掌握以下知识:1.熟悉入井人员的有关安全规定。
2.了解“一通三防”基础知识。
了解有关矿井瓦斯、煤尘爆炸的知识。
了解井下各种气体超限的危害及预防知识。
3.了解本矿井发生煤与瓦斯突出的预兆和规律,掌握施工区域的通风系统和避灾路线。
4.了解瓦斯抽放系统的基本原理。
5.了解有关瓦斯抽采管路的安装、维护规定。
6.了解导流管安装标准及简单维护。
7.必须熟悉注浆机的工作原理,掌握注浆机的操作要领/维护保养及排除故障的知识和处理办法。
8.掌握瓦斯抽采钻孔/测压钻孔/煤层注水钻孔/注浆钻孔/地质钻孔/放水钻孔等各类钻孔的封孔操作工艺方法。
三.安全规定1.加强对操作人员的安全培训,提高操作人员的安全意识。
2.进行封孔操作前,要仔细检查操作环境的安全状况(如瓦斯浓度、风流方向、风量、顶/帮及支护的稳定性等),不安全不操作。
3.严禁在无风或风量不足的地点从事封孔及其它工作。
各类抽放钻孔封孔安全技术措施为了保证各类抽放钻孔在施工结束后,保证封孔质量及提高单孔抽放浓度,做到应抽尽抽,为保证在施工期间的安全,特编制本安全技术措施:一、本煤层、挂耳钻场抽放钻孔封孔工艺:1、本煤层、挂耳钻场瓦斯抽放钻孔施工后,采用矿用合成树脂封孔材料或其他行之有效的封孔方法进行封孔,封孔管长度不小于13米,端头集气孔用窗纱缠裹,以防煤粉堵塞孔管,钻孔孔口使用黄泥进行固孔500mm,以稳固封孔管,封孔管外露长度不超过300mm 为准。
2、钻孔连抽采用Φ32mm软管与本煤层集中抽放装置连接或与其他本煤层抽放钻孔并联抽放。
3、本煤层、挂耳钻场瓦斯抽放孔分为上、下行孔,孔径94mm或75mm,为煤孔,钻孔封孔人员为2-3人,封孔期间相互配合,封孔步骤如下:(1)透孔在封本煤层、挂耳钻场抽放钻孔时,先用封孔管进行透孔,如发现有塌孔、煤粉堵塞钻孔现象,把封孔管拔出来,用风煤钻把钻孔内煤粉透出来,然后再进行封孔,以此来减少钻孔内的煤粉量。
(2)绑袋①把合成树脂封孔材料封条撕开,大袋朝内小袋朝外,死边对活边、活边对死边,并用透明胶带将合成树脂材料按照以下要求绑缚在封孔管上:②第一组使用2袋合成树脂封孔材料,按照大袋朝内对称绑缚在距离花管500-800mm 处(注意:第一组捆绑完毕后用胶带将两袋的前端虚缠两周,以防止封孔药爆后堵塞花管,以后其他组不做此要求,第一组前端用毛巾或面纱缠绕,缠绕直径约50mm左右,作为挡圈);第二组使用2袋合成树脂封孔材料,袋的前端距第一组末端300-500mm,其他组依次类推,合成树脂封孔药绑扎方式为上下、左右或者左右、上下交替绑扎,最后实现封孔段长度至少8m的要求,在距最后一组的末端500-800mm处再用毛巾或面纱缠绕一个挡圈;(3)混合绑袋完成后,双手合攥把合成树脂材料从中缝压开混合,用力上下揉搓20-30下使两袋物料充分混合直至起热为止。
(4)送管依次混合完成后,迅速将封孔管推入孔内。
瓦斯抽放钻孔的封孔技术、封孔材料及封孔设备部分瓦斯抽放钻孔的封孔技术、封孔材料及封孔设备局部1 概述目前瓦斯抽放钻孔常用的封孔方法有聚氨酯封孔和水泥封孔。
水泥封孔常用的有人工送水泥、压气送水泥和注浆封孔泵送水泥等。
聚氨酯封孔、人工送水泥封孔和压气送水泥封孔的封孔深度一般都小于5m,适用于短时间瓦斯抽放钻孔封孔和巷道煤壁破裂带短的瓦斯抽放钻孔封孔;注浆封孔泵封孔的封孔深度能到达20m以上,封孔用的水泥浆水灰质量比到达0.4:1(水:水泥),这种高稠度水泥浆在钻孔内根本不收缩,适用于各类瓦斯抽放钻孔的封孔,是目前普遍采纳的瓦斯抽放钻孔封孔方法。
因此,本次主要针对BFZ-10/1.2(2.4)型矿用注浆封孔泵及其封孔工艺进展介绍。
2 注浆封孔泵及其封孔的特点2.1 具有同时搅拌和输送高稠度水泥浆的特点,水灰质量比到达:0.4:1(水:水泥)。
2.2 无须对封孔段进展扩孔和把注浆管送到待封钻孔的底部,而只需把注浆管在待封钻孔的孔口处作适当的固定和封堵即可。
2.3 由于具有上述1、2的特点,大大简化了封孔工艺、降低了封孔作业的劳动强度。
2.4 高稠度水泥浆由于具有根本不收缩性,从而保证了对任何钻孔都能确保封孔的严密性,提高了对钻孔的封孔质量。
3 注浆封孔泵的主要构造和工作原理BFZ-10/1.2(2.4)型矿用注浆封孔泵主要有矿用隔爆型电磁起动器(1)、防爆电动机(2)、联轴器(3)、变速系统(4)、搅拌器(5)、操作离合器(6)、离合器操作手柄(7)、机座(9)及送浆泵(10)组成,如下图。
3.2 BFZ-10/1.2(2.4)注浆封孔泵照片3.3 工作原理3.3.1 水泥稠浆的搅拌电动机通过联轴器与变速传动系统相连接,电动机的开、停由矿用隔爆型电磁起动器掌握,当防爆电动机处于运动状态时,变速传动系统驱动搅拌机活动叶片旋转,使得对按水灰比要求参加到搅拌机内的水泥、水进展不断的掺和,直至混合匀称,实现对水泥稠浆的搅拌。
掘进抽放钻孔施工安全技术措施依据《煤矿安全规程》第145条规定要求,结合我公司已有的瓦斯资料分析,参照15#煤层西翼南回风巷、西翼轨道巷已掘进段瓦斯涌出量,猜测在西翼北回风巷掘进工作面掘进期间使用通风方法解决瓦斯问题难度很大,为降低掘进期间的瓦斯涌出量,保证安全生产,减轻通风负担,故决定由我队施工本煤层瓦斯抽放。
一、抽放钻孔制定:1、抽放方法、抽放方式本煤层瓦斯抽放方法为:采前提前预抽,采纳钻孔抽放方式;本煤层掘进抽放钻孔施工顺序西翼北回风巷依据掘进进度每40m分别在巷道左、右帮各布置一个钻场,每个钻场施工13个掘进抽放钻孔;巷道正前施工10个深度为70m的掘进抽放钻孔,按照40m为一个抽掘循环依次施工。
3、本煤层掘进抽放钻孔制定钻场钻孔布置参数1、钻孔深度制定抽放钻孔沿煤层走向布置,在巷道左帮、右帮各施工一个钻场〔钻场规格长5m、宽4m、高2.8m〕,左钻场与右钻场间距5m,每个钻场施工10个深度为70m、1个60m、1个50m、1个45m。
Ф120mm的本煤层掘进抽放钻孔。
正前抽放钻孔深度70m。
巷道正前掘进抽放钻孔预留20m超前距离,同意掘进距离为50m。
如果正前及钻场掘进抽放钻孔施工深度不够时,按最短掘进抽放钻孔预留20m掌握同意掘进距离。
2、钻孔水平间距1〕钻场钻孔每个钻场抽放钻孔呈两排布置,第一排均匀布置7个抽放钻孔,第二排均匀布置6个抽放钻孔。
2〕正前钻孔正前抽放钻孔呈两排布置,第一排均匀布置5个抽放钻孔,第二排均匀布置5个抽放钻孔。
3、钻孔垂直间距1〕钻场钻孔西翼北回风巷沿15#煤层底板掘进,SGZL-3B或ZQJC-300/9气动架柱型钻机自身高度为1.1m,制定下排掘进抽放钻孔距底板1.1m、距顶板1.7m处布置;上排掘进抽放钻孔距底板1.4m、距顶板1.4m。
2〕正前钻孔西翼北回风巷沿15#煤层底板掘进,呈两排布置〔第一排预抽钻孔距底板1.1m布置5个,第二排预抽钻孔距第一排孔0.6m布置5个〕。
瓦斯抽放和打钻施工质量标准化一、瓦斯抽放质量标准化1、瓦斯抽放①瓦斯抽放要首先作设计,要遵循‘分源分抽‘的原则。
瓦斯抽放设计由矿总工程师组织会审后执行。
②矿井抽放工程设计内容:矿井概况、瓦斯基础数据、抽放方法、抽放设备、泵站建设、瓦斯利用、技术经济指标、③局部抽放工程设计内容:采面概况、抽放必要性、需抽瓦斯量、抽放方法选择、预计抽放效果、抽放管路、安全技术措施。
2、瓦斯抽放钻场、钻孔应符合下列规定:①钻场应布置在(煤)岩完整处,间距一般不超过50米,钻孔数量应根据工作面瓦斯涌出情况设计,但不得少于6个,前后钻孔水平重叠不少于20米,终孔位置距煤层的距离为6-8米倍采高或在实践中根据煤层赋存和顶板地质状况研究确定。
②钻孔必须封孔严密。
封孔深度:岩孔不少于3米,煤孔不少于5米,若煤(岩)壁裂隙影响造成漏气时要加大封孔深度,采用聚氨脂封孔长度不少于0.8米,以外用------封满封实。
钻场内必须保持良好通风,严防瓦斯超限或积聚。
③钻场必须悬挂图版和记录牌。
图版上必须标明钻孔各种参数(钻孔编号、长度、方位、倾角等);记录牌上应填写单孔流量、单孔瓦斯浓度、单孔负压测定人姓名和测定日期等技术参数,要求每天测定记录一次。
3、瓦斯抽放管路应符合下列规定:①管路直径、规格等要符合设计要求。
②在运输巷道或斜坡、竖起巷道敷设管路原则上选用无缝钢管,其他巷道选择合格轻质抽放管。
③在易受到碰撞或冲击挤压的地点,抽放管路应选用无缝钢管,如选用其它抽放管应有保护措施。
4、抽放泵主管路上必须安装抽放参数自动测定仪及防爆、防回火装置,管路上每一分支管必须安装控制阀门、孔板流量计、放水器、过滤器等,并设置测压口、取样口。
5、管路的敷设必须符合设计要求,尽量保持平直,低洼处设置放放水器;主管路要放置在专用托架上,每节管路至少有两个支点,离地高度0.3-0.5m;支管路必须用钢丝绳或铁夹子固定在巷帮,每节管路至少有2个固定点;管路如敷设在有轨道或皮带的巷道,抽放管路距矿车或皮带外沿之间的净距离不少于0.3m;抽放管路不得与电缆敷设在同一侧;地面管路与避雷线间距不得小于5m,并每隔20m接地一次。
仁寿县复合能源集团有限公司8237回采工作面瓦斯钻孔设计编制单位:技术科编制人员:姜永正编制日期:2013年8月16日会审签字单仁寿县复合能源集团有限公司8237回采工作面瓦斯钻孔设计一、钻孔布置原则回采工作面瓦斯抽采主要以穿层钻孔抽采布置方式,钻孔从开孔位置呈放射状进入邻近层,边回采边抽采破坏裂隙带。
随着煤层开采的推进,在受卸压影响和瓦斯压力作用下向采空大量释放瓦斯。
根据柱状图岩层性质和经验数据,破坏裂隙带一般为采高的10—30倍。
我矿开采层为1.5m左右,故钻孔终孔层位在垂高30m左右。
布置穿层钻孔抽采裂隙的瓦斯时,钻孔的倾斜长度不宜超过70m。
以确保抽采钻孔的抽采效果和钻孔覆盖率的要求。
钻孔间距应合理确定,一般为30米,布置抽放钻孔。
二、工作面穿层钻孔布置方式根据矿井整合工程初步设计的开拓布置,矿井接替工作面布置在290东翼8237采煤工作面。
煤层厚1.2~1.5m,平均厚1.35m。
工作面倾斜长780m,走向宽100m。
根据8237采煤工作面的煤层赋存情况,设计在采煤工作面回风巷中布置穿层向上钻孔抽采煤工作面的破坏裂隙带瓦斯。
钻孔具体布置为在采煤工作面运输巷中沿煤层倾向上布置单排钻孔,钻孔方位迎向工作面,与工作面呈10°夹角,钻孔倾角同煤层倾角,钻孔间距3米,单个钻孔长度75m~90m左右。
8237采煤工作面走向长约490米,设计钻孔个数164个,实际施工时可根据现场情况对钻孔参数进行适当调整。
钻孔布置详见参数表及附图。
采煤工作面顺煤层钻孔参数表三封孔方式、材料及工艺(一)、采用聚氨酯人工封孔1、采用聚氨酯人工封孔。
钻孔内抽放管选用长8m直径25mm 的抽放管,为防止堵塞,抽放管顶端钻10个直径10mm小孔,最好用双层铁筛网包扎好。
用聚氨酯封孔,封孔长度8m。
2、封孔材料钻孔采用聚氨酯封孔,对于井下封孔而言,主要要求聚氨酯在发泡后,其内所形成的孔为封闭孔,另外对发泡时间、发泡倍数、固化后的强度,可塑性等均有一定的要求。
作者:ZHANGJIAN仅供个人学习,勿做商业用途ICS 73.010D 09备案号:18912—2006中华人民共和国安全生产行业标准AQ 1027—2006代替MT/T692-1997煤矿瓦斯抽放规范Code for coal mine gas drainage2006-11-02 发布2006-12-01实施国家安全生产监督管理总局发布AQ 1027-2006目次前言1 范围 (1)2规范性引用文件 (1)3术语各定义 (1)4建立抽放瓦斯系统 (3)5 地面永久瓦斯站瓦斯抽放系统 (4)6 井下移动泵站瓦斯抽放系统 (6)7 瓦斯抽放方法 (7)8 瓦斯抽放管理 (8)9 瓦斯利用 (10)10 地面永久瓦斯抽放系统的报废 (10)附录A(规划性附录)瓦斯抽放基础参数测算 (44)附录B(规划性附录)瓦斯投放方法类别及抽放率 (14)附录C(规划性附录)瓦斯抽放参数监控系统 (16)附录D(规划性附录)瓦斯抽放工程设计 (17)附录E(规划性附录)主要单位换算 (19)AQ 1027—2006前言为切实贯彻落实先抽后采的方针,加强瓦斯抽放技术管理,保证瓦斯抽放工程的安全,提高瓦斯抽放效果,防止瓦斯事故.保护环境,制定本标准。
资料个人收集整理,勿做商业用途本标准以原国家安全生产监督管理局、国家煤矿安全监察局2004年颁布的《煤矿安全规程》、原煤炭工业部1997年制定的《矿井瓦斯抽放管理规范》、矿井抽放瓦斯工程设计规范》(MT 5018——96)为依据、在充分考虑煤矿瓦斯抽政工艺技术特点和目前我国煤矿瓦斯抽故现状及发展趋势的基础上编制而成:资料个人收集整理,勿做商业用途本标准代替MT T 692—1997《煤矿瓦斯抽放技术觇范》。
奉标准与t煤矿乩斯抽放技术规范》(MT/T 692一1997)相比内容上有了较大增加:——增加了矿井瓦斯抽放工程设计的内容:——增加了移动泵站瓦斯抽敞系统;——增加了瓦斯抽放方法;——增加了瓦斯抽放管理;——增由B了瓦斯刺用:——增加了瓦斯抽放系统的报废;——对一些词句进行了修改;本标准的附录A、附录B、附录C、附录D、附录E为规范性附录。
瓦斯抽放孔封孔施工安全技术措施1. 引言瓦斯抽放孔封孔施工是在煤矿井下进行的一项重要工作,其目的是为了预防瓦斯泄漏,保障煤矿安全生产。
本文将介绍瓦斯抽放孔封孔施工的安全技术措施,以确保施工人员的人身安全和工作环境的安全。
2. 施工前准备在进行瓦斯抽放孔封孔施工前,需要做好以下准备工作:•完善施工方案:制定详细的施工方案,包括施工方法、所需设备和材料等。
•安全培训:对施工人员进行必要的安全教育和培训,使其了解施工过程中的安全风险和防范措施。
•现场检查:对施工现场进行检查,确保工作环境符合安全要求,并消除可能存在的危险隐患。
3. 施工现场安全措施在进行瓦斯抽放孔封孔施工时,需要采取以下安全措施:3.1 安全防护设施•安装防瓦斯仪表:在施工现场安装瓦斯检测仪,定期检测瓦斯浓度,及时采取必要的措施。
•设置警示标识:用明显的标识标示出施工区域,禁止无关人员进入,并提示瓦斯泄漏风险。
•配备消防器材:设置灭火器和消防水源,以应对突发火灾等紧急情况。
•通风措施:确保施工现场有良好的通风条件,及时排除瓦斯积聚。
3.2 个人防护措施•穿戴个人防护装备:施工人员应佩戴安全帽、防尘口罩、护目镜、防护手套、防滑鞋等个人防护装备。
•使用防爆工具:对需要使用电动工具的施工环节,选择防爆型工具,以防止引发火花引发火灾或爆炸。
•避免疲劳作业:合理安排工作时间和休息时间,避免因疲劳引起的安全事故。
4. 施工过程安全控制在瓦斯抽放孔封孔施工过程中,需要注意以下安全控制措施:4.1 施工作业流程控制•分段施工:将施工区域划分为若干个小段,分段进行施工,确保完整封孔的质量。
•施工进度控制:控制施工进度,避免过快施工导致质量问题,也避免过慢施工影响其他作业。
•施工记录:对施工过程进行记录,及时发现和解决问题,补救措施。
4.2 废料处理控制确保废料处理符合相关规定和要求:•分类存放:将废料按瓦斯和非瓦斯废料进行分类存放,避免不必要的瓦斯泄漏。
瓦斯抽放钻孔施工工艺及要求
为了充分发挥瓦斯抽放系统的抽放效果,根据《防止煤与瓦斯突出规定》及本矿实际情况特制定本要求。
1、预抽瓦斯钻孔必须封堵严密。
顺层钻孔的封孔段长度不得小于8m,穿层钻孔的封孔长度不得小于5m。
2、预抽瓦斯钻孔封孔前要用清水将钻孔清洗干净。
预抽瓦斯钻孔聚氨酯封孔。
3、聚氨酯封孔:
卷缠药液法施工工艺
(1)卷缠药液法抽放管结构示意图
1—筛孔段;2—铁档盘;3—木塞;4—橡胶垫圈;5—毛巾布;6—铁丝;7—抽放管(2)封孔操作程序如下图
马丽散白黑溶液的比例:体积比1:1(对于Φ75的钻孔配Φ50抽放管有重量各0.5-0.75kg即可)
(3)封孔示意图
1——抽放孔;2——聚氨酯密封段;3——水泥砂浆段
4、封孔前必须用清水清洗钻孔。
5、钻孔埋设的抽放管选用阻燃抗静电的一吋PVC—KM管。
