混凝土质量通病及防治措施混凝土是建筑工程中常用的材料之一,但是在使用过程中经常会出现一些质量问题。
下面将介绍一些混凝土常见的质量通病以及相应的防治措施。
一、裂缝1.通常是由于混凝土干缩引起的,特别在高温或干燥环境下更容易出现。
2.防治措施:混凝土中加入适量的减水剂和膨胀剂,增加混凝土的延性,减少干缩裂缝的产生;同时在浇注混凝土后,要及时进行水养护,保持混凝土表面湿润。
二、强度不达标1.可能是由于混凝土配合比设计不合理或施工过程中操作不当,导致混凝土强度低于要求。
2.防治措施:优化混凝土的配合比,使其更加符合工程要求;加强施工过程的管理和监督,确保混凝土的搅拌、浇注、养护等环节符合要求。
三、水泥渗漏1.一般是由于混凝土中水泥的质量不合格或混凝土孔隙结构不合理造成。
2.防治措施:选用质量可靠的水泥,并控制混凝土中水灰比;增加混凝土内的过渡带,减缓渗漏的速度;加强混凝土的振捣,提高表面光洁度。
四、腐蚀1.通常是由于混凝土中含有有害化学物质,如氯离子、硫酸盐离子等,与钢筋发生化学反应引起腐蚀。
2.防治措施:控制混凝土配合比中潜在腐蚀物质的含量;在混凝土配合比中添加适量的防腐剂,形成保护层;加强钢筋的防腐措施,如涂覆石蜡或防锈涂料等。
五、空鼓1.通常是由于混凝土在浇注过程中未充分振捣或浇注后长时间未进行养护所导致的,也与混凝土的质量有关。
2.防治措施:加强振捣,保证混凝土的密实性;及时进行养护,防止混凝土干燥收缩;优化混凝土的配合比,提高其抗裂性能。
六、空鼓1.通常是由于混凝土在浇注过程中未充分振捣或浇注后长时间未进行养护所导致的,也与混凝土的质量有关。
2.防治措施:加强振捣,保证混凝土的密实性;及时进行养护,防止混凝土干燥收缩;优化混凝土的配合比,提高其抗裂性能。
综上所述,混凝土在建筑工程中容易出现一些质量通病,但通过适当的防治措施可以有效地避免和解决这些问题。
在设计和施工过程中应重视混凝土的配合比、施工工艺和养护等环节,确保混凝土质量达到要求,以保证工程的安全和持久性。

现浇钢筋混凝土工程质量通病各种现象及防治措施
首先,要加强施工质量管理,明确工程质量标准和施工要求。
严格执
行相关标准和规范,对施工工艺、建筑材料的选用、构件的制作等进行严
格控制,确保施工质量的可控性和稳定性。
其次,要加强施工过程中的检测和监控。
采用合理的检测方法和仪器
设备,对混凝土强度、含气量、含水量等进行频繁的监测,在施工中及时
发现质量问题,及时采取措施进行修复或者调整,避免问题进一步扩大。
再次,要加强钢筋混凝土的防护措施。
钢筋混凝土中钢筋的防护是保
证混凝土工程质量的关键,可以采取以下措施:加强混凝土的抗渗性能,
选用高质量的混凝土和掺加适量添加剂,提高混凝土的耐久性和抗渗性;
采取合理的钢筋保护层厚度,根据设计要求和施工实际情况,设置适当的
保护层,保证钢筋的防腐蚀和抗震能力。
最后,要加强工程施工过程中的质量监督和检验。
加强对施工单位的
督导和检查,确保施工人员按照规范和标准进行施工作业;对施工过程中
的关键节点和关键组织件进行重点检查,及时纠正施工中出现的问题;定
期进行工程质量验收,并建立档案记录,为日后的维护和改进提供依据。
通过以上措施的采取,可以有效提高现浇钢筋混凝土工程质量,减少
质量通病的出现。
同时,也需要加大对施工人员的培训和技术指导力度,
提高施工人员的素质和技能水平,提高施工过程中的操作技术和质量意识,以确保工程质量的稳定和可靠性。
现浇混凝土结构质量通病及防治措施一、混凝土表面蜂窝原因:混凝土一次下料过厚,振捣不实或漏振,模板有缝隙使水泥浆流失,钢筋较密而混凝土坍落度过小或石子过大柱、墙根部模板有建隙,以致混凝土中的砂浆从下部涌出而造成。
防治措施:混凝土一次下料厚度及振捣应符合《建筑工程施工工艺规程》规定。
根据钢筋间距确定混凝土骨料规格,做好配合比。
模板缝隙处理作为一道工序,要堵严。
墙柱混凝土浇筑前先用与混凝土同配比的无石子砂浆铺浆不少于50mm厚。
二、混凝土中钢筋外露(露筋)原因:钢筋垫块位移、间距过大、漏放、钢筋紧贴模板、造成露筋,或梁、板底部振捣不实,也可能出现露筋。
防治措施:钢筋垫块按规定垫好,钢筋绑扎位置要保证不位移。
混凝土振捣应防止漏振或过振。
三、混凝土麻面、粘结原因:拆模过早或模板表面漏刷隔离剂或模板湿润不够,构件表面混凝土易粘附在模板上造成麻面脱皮。
防治措施:支模时应保证模板表面清洁干净,并刷好隔离剂。
混凝土拆模严格按《建筑工程施工工艺规程》规定的时间进行。
四、混凝土孔洞原因:是钢筋较密的部位混凝土被卡,未经振捣就继续浇筑上层混凝土。
防治措施:钢筋较密的部位采用小直径振捣棒,防止混凝土漏振。
五、混凝土缝隙与夹渣层原因:施工缝处杂物清理不净或未浇底浆等原因,易造成缝隙、夹渣层。
防治措施:混凝土支模及浇筑前应将施工缝处混凝土或模板内的杂物清理干净,墙柱混凝土浇筑前先用与混凝土同配比的无石子砂浆铺浆不少于50mm厚。
六、混凝土烂根原因:支模前未每边模板下口未找平,模板下口不严密,混凝土漏浆。
防治措施:支模前在每边模板下口抹找平层,保证模板下口严密。
混凝土浇筑前,先均匀浇筑5cm 厚砂浆或减石子混凝土。
混凝土坍落度要严格控制,防止混凝土离析,底部振捣应认真操作。
七、混凝土柱子缺棱掉角。
原因:木模板未充分浇水湿润或湿润不够,混凝土浇筑后养护不好,造成脱水,强度低,或模板吸水膨胀将边角拉裂,拆模时,棱角被粘掉;低温施工过早拆除侧面非承重模板;拆模时,边角受外力或重物撞击,或保护不好,棱角被碰掉;模板未涂刷隔离剂,或涂刷不均。

房建现浇混凝土质量通病及预防措施1.蜂窝产生原因:振捣不实或漏振;模板缝隙过大导致水泥浆流失,钢筋较密或石子相应过大。
预防措施:按规定使用振动器。
停歇后再浇捣时,新旧接缝范围要小心振捣.模板安装前应清理模板表面及模板拼缝处的浆,才能使接缝严密。
若接缝宽度超过2.5mm,应予填封,底板钢筋过密时应选择相应的石子粒径。
2.露筋产生原因:主筋保护层垫块不足,导致钢筋紧贴模板;振捣不实。
预防措施:钢筋垫块厚度要符合设计规定的保护层厚度;垫块放置间距适当,钢筋直径较小时垫块间距宜密些,使钢筋下重挠度减少;使用振动器必须待砼中气泡完全排除后才移动。
3.麻面产生原因:模板表面不光滑;模板湿润不够;漏涂隔离剂。
预防措施:模板应平整光滑,安装前把粘浆清除干净,并满涂隔离剂,浇捣前对模板要浇水湿润。
4.孔洞产生原因:在钢筋较密的部位,砼被卡住或漏振。
预防措施:对钢筋较密的部位应分次下料,缩小分层振捣厚度;按照规程使用振动器,特殊部位采用φ30小直径振动棒仔细振捣。
5.缝隙及夹渣产生原因:施工缝没有按规定进行清理和浇浆,特别是台阶面及墙根处。
预防措施:在墙模施工缝面位置开100×100生口模板,以清除杂物。
墙模板脚应留≥200×200mm模板,墙按≤1500mm设置。
浇筑砼前应全面检查,清除模板的杂物和垃圾。
6.墙底部缺陷(烂脚)产生原因:模板下口缝隙不严密,导致漏水泥浆;或浇筑前没有先铺50mm厚左右的同级别砂浆。
预防措施:模板缝隙宽度超过2.5mm应予填塞严密,特别防止侧板吊脚;浇注砼前先浇筑50~100mm厚的同级别送减石子砂浆。
7.缺棱掉角产生原因:砼未达到设计强度拆模时间,拆模过早,拆模板方法不当。
预防措施:拆模应在砼强度能保证其表面及棱角有不应在拆除模板而受损坏时方能拆除。
拆除时对构件棱角应予以保护。
现浇混凝土施工质量通病及防治措施现浇混凝土施工是建筑施工中常见的一种方式,其质量直接影响建筑物的整体安全性和使用寿命。
然而,由于施工环境、施工工艺等因素的不同,常常会出现一些通病,如下面所述:一、脱模发生问题脱模是指混凝土往外侧流动,使得模板受损或者混凝土表面出现缺陷。
具体的通病表现有:1.1 出现色差在脱模后,混凝土表面颜色不均匀,或者混凝土表面出现长条状色差。
防治措施正确使用药剂可以有效预防色差的发生。
在脱模前,可以在模板表面喷涂隔离剂,也可以在混凝土中掺入颜料,以便控制颜色均匀度。
1.2 出现空鼓、裂缝在脱模后,混凝土表面可能会出现空鼓、起砂、开裂等问题。
防治措施为了避免空鼓、裂缝等问题的发生,项目组需要严格遵循国家建筑标准和规范,并对模板、混凝土、拆模等项目环节进行控制。
二、混凝土强度不达标混凝土的强度是铜建筑工程质量的重要指标之一。
如果混凝土强度不达标,就可能会出现施工质量问题。
2.1 强度波动在施工过程中,混凝土强度可能会发生波动。
防治措施为了防止强度波动的发生,需要准确控制混凝土的成分和比例,确保不同批次的混凝土具有同样的成分。
2.2 强度不足在完成施工之后,混凝土强度未达到设计要求。
防治措施为了防止强度不足的问题,需要合理选择掺合料的种类及掺量,再根据现场环境调整混凝土配合比,并在施工完成后及时进行试块浇注、养护及检测。
三、表面平整度问题混凝土表面平整度和水平度是衡量混凝土质量的一项重要指标。
不足的平整度会影响施工效果和建筑物的整体安全性。
3.1 显著缺陷在经历了时间的洗礼后,混凝土表面出现凹凸不平的明显缺陷。
防治措施为了防止平整度问题的发生,可以使用导轨、拉线等精度高的平整工具,加强基础设施的维护,并随时做好平整度检查。
3.2 多处问题在施工过程中,混凝土表面出现多处平整度问题。
防治措施为了防止多处平整度问题的发生,需要工程师和技术人员多次视察和检测施工现场,及时纠正偏差,规范施工步骤,确保每一个环节合格。
混凝土施工质量通病及防治措施
一、混凝土施工质量通病介绍
1. 混凝土强度不达标
- 原因:配合比不合理、原材料质量差、施工工艺不规范等。
- 后果:降低结构承载能力,影响工程安全。
- 对策:合理设计配合比、使用优质原材料、严格按照施工规
范施工。
2. 混凝土表面开裂
- 原因:干缩、温度应力、膨胀等。
- 后果:影响混凝土外观,减弱抗渗性能。
- 对策:控制施工阶段的温度变化、增加混凝土的抗裂剂。
3. 混凝土抗渗性差
- 原因:配合比设计不合理、施工工艺不当。
- 后果:容易渗水,影响混凝土的耐久性。
- 对策:合理设计配合比、采用防渗材料、加强施工质量管理。
二、混凝土施工质量防治措施
1. 严格控制原材料质量
- 对水泥、骨料、掺合料等进行质量检测,确保其符合标准要求。
2. 加强施工工艺管控
- 采用现代化施工设备,保证施工操作规范。
- 控制浇注温度、铺面养护等环节,避免开裂和强度不达标。
3. 配合比设计合理
- 根据工程要求和材料性能,科学确定配合比。
4. 采用适当的外加剂
- 如抗裂剂、防渗剂等,提升混凝土的性能。
5. 加强施工质量管理
- 按照规范要求进行质量检查和验收,及时发现和纠正问题。
以上是混凝土施工质量通病及防治措施的介绍。
通过加强质量管控、合理设计和选用适当的材料,可以有效预防施工质量问题的发生,保证工程的安全和耐久性。
现浇混凝土结构质量通病的常见问题和防治措施一、裂缝:1. 产生原因:施工缝的留置位置不正确,通常是由于施工单位的操作不规范或者施工场地受限所导致的;在搅拌和运输过程中,没有对大体积混凝土进行降温处理,导致混凝土内部热量过大,产生裂缝;没有按照规范要求对混凝土进行分层浇筑,导致混凝土浇筑完成后出现裂缝;由于模板支撑体系不够牢固或者模板的刚度不够,导致混凝土浇筑完成后出现裂缝;由于混凝土的配合比不合理,导致混凝土的收缩过大,产生裂缝;在混凝土养护过程中,没有及时进行浇水保湿,导致混凝土表面出现干缩裂缝。
2. 防治措施:在施工前应确定正确的施工缝留置位置,严格控制新旧混凝土接茬处施工质量;在搅拌和运输过程中,应采用冷却水进行降温处理,降低混凝土的入模温度;按照规范要求对混凝土进行分层浇筑,控制每层浇筑厚度和浇筑时间;加强模板支撑体系的设计和施工,确保模板有足够的刚度和稳定性;合理设计混凝土的配合比,控制水泥用量和用水量,减少混凝土的收缩;在混凝土浇筑完成后应及时进行养护,采用浇水保湿等方法避免干缩裂缝的产生。
二、缓凝型减水剂掺入量过多或外加剂细度不符合要求:1. 产生原因:缓凝型减水剂是一种常见的外加剂,可以改善混凝土的和易性和稳定性,但如果掺入量过多或者外加剂细度不符合要求,会对混凝土的性能产生不良影响。
当外加剂中含有大量未碾细的颗粒时,这些颗粒遇水会膨胀,导致混凝土表面出现“开花”现象。
此外,外加剂掺入量过多也会导致混凝土离析、泌水等问题。
2. 防治措施:在进行混凝土配合比设计时,应充分考虑缓凝型减水剂的掺入量和外加剂细度对混凝土性能的影响。
对于缓凝型减水剂的掺入量,应按照规范要求进行控制,并进行试验验证。
对于外加剂细度,应确保符合要求的标准。
同时,应加强外加剂的储存和使用管理,避免混淆或变质等情况的发生。
对于已经出现“开花”现象的混凝土,可以采取剔除鼓泡部分、用砂浆修补等措施进行修复。
三、鼓泡:1. 产生原因:鼓泡是一种常见的混凝土表面缺陷,通常是由于气泡没有完全排出或者混凝土表面水分蒸发过快所导致的。

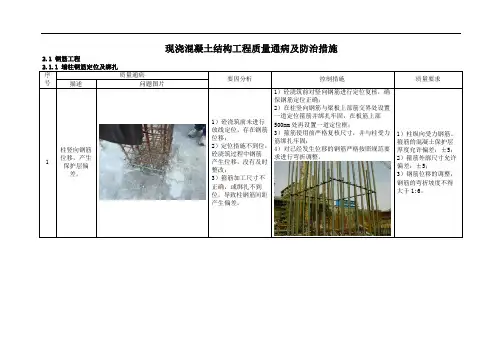

现浇混凝土结构工程质量通病及防治措施2.1 钢筋工程问题图片竖向梯子筋水平梯子筋1)钢筋绑扎前先对竖向钢筋放线定位,对已产生偏位的进行调整;搭设操作架对竖向钢筋进行定位固定,定位完成后在柱子顶部设置定位框,保证竖向钢筋的垂直度和间距;绑扎前在柱竖向钢筋3根角筋上进行分尺;2)箍筋绑扎前应对箍筋加工尺寸进行复核,纵向受力钢筋在箍筋角部的绑扎应采用两梁板钢筋定位及绑扎问题照片要使得钢筋端面与钢筋轴线垂直,不得有马蹄形或扭曲,钢筋端部不得有弯曲,出现弯曲时应调直。
1)使用原材或使用普通钢筋切料机切断的钢筋头部,必须使用砂轮切割机将头部不平整部分切除;2)可使用新型的GQ50-DG钢筋切断机;该切断机采用半圆型刀口,且构造措施科学,可保证切头的平整度,且不损坏钢筋截面。
如图所示:3 接头搭接长度小于lle1)钢筋下料长度不准确,不能满足搭接长度的要求;2)现场管理人员对搭接长度计算方法不掌握;3)现场管理人员检查不认真。
1)现场管理人员要对钢筋下料单进行复核;2)要跟踪检查钢筋的下料长度;3)加强对现场钢筋绑扎的检查与管控。
根据图集要求,墙体竖向钢筋的搭接长度为lle。
4 接头搭接绑扎不符合要求1)绑扎不牢靠;踩踏造成绑扎点松动、脱落;2)绑扎点少于三个,未按要求绑扎。
1)钢筋搭接处应用铁丝扎紧;2)扎结部位在搭接部分的中心和两端,共三处;3)注意成品保护。
钢筋搭接处应用铁丝扎紧;扎结部位在搭接部分的中心和两端,共三处;搬运钢筋骨架应轻抬轻放;尽量在模内或模板附近绑扎搭接接头,避免搬运有搭接接头的钢筋骨架。
5 梁上皮架立筋与主筋搭接长度不足或过长1)未掌握图集要求;2)下料长度过长或不足;3)工人质量意识淡薄,不严格进行操作施工,致使架立筋两侧与主筋搭接长度不均匀。
1)加强图集学习,梁上皮架立筋与主筋搭接长度为15cm;2)放置附加筋时应严格按照图纸尺寸摆放,避免一侧过长,造成另一侧搭接长度不足。
梁上皮架立筋与主筋搭接长度为15cm。
论建筑现浇混凝土结构的常见病害与防治
现浇混凝土结构有害裂缝过多,会影响结构性能、使用功能和耐久性,对结构安全带来隐患。
且到目前为止,没有办法彻底根除该通病。
本工程中,我们尝试通过施工过程控制,采用新工艺、新材料等措施对有害裂缝进行预防治理,取得了一定的效果。
以下就笔者在施工管理过程中所发现的几个典型事例进行分析,并就此提出笔者的预防措施和处理方法。
标签:现浇胸墙混凝土裂缝防治措施
0 引言
随着建筑施工工艺改革和建筑工业化的发展,框架结构、大模板、滑升模板等建筑体系得到普遍应用,建筑工程中现浇混凝土占的比重越来越大,因此保证混凝土工程质量,防治现浇混凝土质量通病,成为提高建筑工程质量的重要一环。

1 混凝土蜂窝、麻面、孔洞
1.1 产生原因:①模板表面粗糙并粘有干混凝土,浇灌混凝土前浇水湿润不够,或模板缝没有堵严,浇捣时,与模板接触部分的混凝土失水过多或滑浆,混凝土呈干硬状态,使混凝土表面形成许多小凹点。
②混凝土搅拌时间短,加水量不准,混凝土和易性差,混凝土浇筑后有的地方砂浆少石子多,形成蜂窝。
③混凝土浇灌没有分层浇灌,下料不当,造成混凝土离析,因而出现蜂窝麻面。
④混凝土浇入后振捣质量差或漏振,造成蜂窝麻面。
1.2 预防措施:①浇灌混凝土前认真检查模板的牢固性及缝隙是否堵好,模板应清洗干净并用清水湿润,不留积水,并使模板缝隙膨胀严密。
②混凝土搅拌时间要适宜,一般应为1-2分钟。
③混凝土浇筑高度超过2米时,要采取措施,如用串筒、溜管或振动溜管进行下料。
④混凝土入模后,必须掌握振捣时间,一般每点振捣时间约20-30秒。
合适的振捣时间可由下列现象来判断:混凝土不再显著下沉,不再出现气泡,混凝土表面出浆且呈水平状态,混凝土将模板边角部分填满充实。
1.3 处理方法:麻面主要影响美观,应加以修补,即将麻面部分湿润后用水泥浆或水泥砂浆抹平。
如果是小蜂窝,可先用水洗刷干净后,用1:2或2:5水泥砂浆修补;如果是大蜂窝则先将松动石子剔掉,用水冲刷干净湿透,再用提高一级标号的细石混凝土捣实,加强养护。
如果是孔洞,要经过有关人员研究,制定补强方案,方可处理。
2 露筋
2.1 产生原因:①混凝土振捣时钢筋垫块移位,或垫块太少,钢筋紧贴模板,致使拆模后露筋。
②钢筋混凝土构件断面小,钢筋过密,如遇大石子卡在钢筋上
水泥浆不能充满钢筋周围,使钢筋密集处产生露筋。
③混凝土振捣时,振捣棒撞击钢筋,将钢筋振散发生移位,因而造成露筋。
2.2 预防措施:①钢筋混凝土施工时,注意垫足垫块,保证厚度,固定好。
②钢筋混凝土结构钢筋较密集时,要选配适当石子,以免石子过大卡在钢筋处,普通混凝土难以浇灌时,可采用细石混凝土。
③混凝土振捣时严禁振动钢筋,防止钢筋变形位移,在钢筋密集处,可采用带刀片的振捣棒进行振捣。
2.3 处理方法:首先将外露钢筋上的混凝土渣子和铁锈清理干净,然后用水冲洗湿润,用1:2或1:2.5水泥砂浆抹压平整;如露筋较深,应将薄弱混凝土全部凿掉,冲刷干净润湿,用提高一级标号的细石混凝土捣实,认真养护。
3 混凝土强度偏高或偏低
3.1 产生原因:①混凝土原材料不符合要求,如水泥过期受潮结块、砂石含泥量太大、袋装水泥重量不足等,造成混凝土强度偏低。
②混凝土配合比不正确,原材料计量不准确,如砂、石不过磅,加水不准,搅拌时间不够。
③混凝土试块不按规定制作和养护,或试模变形,或管理不善、养护条件不符合要求等。
3.2 预防措施:①混凝土原材料应试验合格,严格控制配合比,保证计量准确,外加剂要按规定掺加。
②混凝土应搅拌均匀,按砂子+水泥+石子+水的顺序上料,外加剂溶液量最好均匀加入水中或从出料口处加入,不能倒在料斗内。
搅拌时间应根据混凝土的坍落度和搅拌机容量合理确定。
③搅拌第一盘混凝土时可适当少装一些石子或适当增加水泥和水。
④健全检查和试验制度,按规定检查坍落度和制作混凝土试块,认真做好试验记录。
4 混凝土板表面不平整
4.1 产生原因:①有时混凝土梁板同时浇灌,只采用插入式振捣器振捣,然后用平锹一拍了事,板厚控制不准,表面不平。
②混凝土未达到一定强度就上人操作或运料,混凝土板表面出现凸凹不平的卸痕。
③模板没有支承在坚固的地基上,垫板支承面不够,以致在浇灌混凝土或早期养护时发生下沉。
4.2 预防措施:①混凝土板应采用平板式振捣器在其表面进行振捣,有效振动深度约20厘米,大面积混凝土应分段振捣,相邻两段之间应搭接振捣5厘米左右。
②控制混凝土板浇灌厚度,除在模板四周弹墨线外,还可用钢筋或木料做成与板厚相同的标记,放在灌筑地点附近,随浇随移动,振捣方向宜与浇灌方向垂直,使板面平整,厚度一致。
③混凝土浇灌完后12小时以内即应浇水养护(如气温低于+5℃时不得浇水)并设有专人负责。
必须在混凝土强度达到 1.2N/mm2以后,方可在已浇筑结构上走动。
④混凝土模板应有足够的稳定性、刚度和强度,支承结构必须安装在坚实的地基上,并有足够的支承面积,以保证浇灌混凝土时不发生下沉。
5 混凝土夹芯
5.1 产生原因:浇灌大面积、大体积钢筋混凝土结构时,往往分层分段施工,在施工停歇期间常有木块、锯末等杂物,(在冬季还有积雪、冰块)积存在混凝土表面,这些杂物如不认真检查清理,再次浇灌混凝土时,就夹入混凝土内,在施工缝处造成杂物”夹芯”。
5.2 预防措施:浇灌混凝土前要认真检查,将表面杂物清理干净,可在模板与沿施工缝处通条开口,以便清理;冬季施工时如有冻雪等,可用太阳灯等烤化后清理干净;如只有锯末等杂物,可采用鼓风机等吹,全部清理干净后,通条开口再封板,然后浇灌混凝土。
6 形尺寸偏差
6.1 现象:表面不平整,整体歪斜,轴线位移。
6.2 产生原因:①模板自身变形,有孔洞,拼装不平整。
②模板体系的刚度、强度及稳定性不足,造成模板整体变形和位移。
③混凝土下料方式不当,冲击力过大,造成跑模或模板变形。
④振捣时振捣棒接触模板过度振捣。
⑤放线误差过大,结构构件支模时因检查核对不细致造成的外形尺寸误差。
6.3 预防措施:①模板使用前要经修整和补洞,拼装严密平整。
②模板加固体系要经计算,保证刚度和强度;支撑体系也应经过计算设置,保证足够的整体稳定性。
③下料高度不大于2米。
随时观察模板情况,发现变形和位移要停止下料进行修整加固。
④振捣时振捣棒避免接触模板。
⑤浇筑混凝土前,对结构构件的轴线和几何尺寸进行反复认真的检查核对。
6.4 处理方法:无抹面的外露混凝土表面不平整,可增加一层同配比的砂浆抹面;整体歪斜、轴线位移偏差不大时,在不影响正常使用的情况下,可不进行处理;整体歪斜、轴线位移偏差较大时,需经有关部门检查认定,并共同研究处理方案。
7 混凝土裂缝
混凝土在施工过程中由于温度、湿度变化,混凝土徐变的影响,地基不均匀沉降,拆模过早,早期受振动等因素都有可能引起混凝土裂缝发生。
7.1 预防措施:①加强混凝土早期养护,浇灌完的混凝土要及时养护,防止干缩,冬季施工期间要及时覆盖养护,防止冷缩裂缝产生。
②大体积现浇混凝土施工应合理设计浇筑方案,避免出现施工缝。
③加强施工管理,混凝土施工时应结合实际条件,采取有效措施,确保混凝土的配合比、塌落度等符合规定的要求并严格控制外加剂的使用,同时应避免混凝土早期受到冲击。
7.2 处理方法:当裂缝较细,数量不多时,可将裂缝用水冲洗后,用水泥浆抹补;如裂缝开裂较大较深时,应沿裂缝凿去薄弱部分,并用水冲洗干净,用1:
2.5水泥砂浆抹补。
此外,加压灌入不同稠度的改性环氧树脂溶液补缝,效果也较好。
