XXXXXXXXXXXX教学楼建设项目施工组织设计工程概况建设单位:XXXXXXXXXXXX镇联校项目名称:XXXXXXXXXXXX教学楼建设项目建设地点:XXXXXXXXXXXX镇工程概况:拟建教学楼一栋建筑面积为1105。
43平方米,并完善供用电、给排水、绿化、道路、消防、安防、通信等公用工程。
总投资约143万元,具体详见施工图纸及工程量清单.工期要求:施工工期为90 天(日历天)。
质量要求:达到国家现行质量验收规范合格工程标准。
本施工组织设计属投标施工组织设计,编制时着重对整个工程施工总体部署与施工组织建立、施工资源配置、现场平面布置、施工方案和施工进度质量安全控制等方面进行方法及措施的策划阐述,力求充分体现本公司的工程管理状况。
如若有幸中标,本公司将根据合同约定条款和承诺,重新编制标后详细的施工组织设计,做到施工前期精心策划、施工过程有效控制,保证向用户交付一个满意的优质精品工程。
本施工组织设计是按照招标文件和答疑纪要的要求进行施工总进度部署,计划总工期90日历天。
工程中标后,将根据实际开工日期和合同约定要求,采取有效措施,对施工总进度进行必要的合理调整,保证总工期和竣工目标的实现.第一章施工方案与技术措施第一节施工准备工作一、工程技术准备工作1.熟悉和审查图纸拿到图纸后,仔细检查施工图是否完整、齐全、并符合国家有关工程设计及施工的方针和政策。
检查施工图纸及其各组成部分间有无矛盾和错误,建筑与结构在尺寸、标高和说明上是否一致,熟悉项目的功能要求,土建与安装设计中有无出入,土建施工的质量标准能否满足设备安装的工艺要求。
通过图纸自审、互审和会审形成图纸会审纪要,发现的问题通过交底或及时与用户、监理、设计方沟通,掌握拟建工程的特性及应重点注意的问题,给工程的全面施工创造条件。
2。
查堪施工现场摸清工程场地情况,如了解施工场地地形地貌、邻近建筑物、运输道路等,调查清楚地面和地下设施和障碍物以及相互关系,对周边建筑物和设施进行安全评估。
目录施工现场总平面布置方案 (2)第一节施工现场平面布置原则及依据 (2)第二节施工现场临时设施平面布置 (2)第三节主要机械布置 (4)第四节临时用水布置 (6)第五节临时用电布置 (7)第六节施工总平面图及临时用地 (9)第七节施工现场环保设置................................................................... 错误!未定义书签。
施工现场总平面布置方案第一节施工现场平面布置原则及依据1。
1布置原则根据本工程所处的地理位置和工期要求,并结合工程实际特点,施工现场布置原则:规划合理、整洁美观、满足现场动态管理;合理布置施工道路和加工场区,保证运输方便通畅,减少二次搬运;施工区划分和场地的确定符合工艺流程,减少施工中的相互干扰;各种临时设施的布局和设置满足整个施工期间的管理和生产的需要.1.2布置依据1、现场红线、已有围墙、水源、电源位置,以及现场勘察成果;2、总平面图、建筑平面、立面图;3、总体部署和主要施工方案;4、安全文明施工及环境保护要求;第二节施工现场临时设施平面布置2。
1围墙及大门施工现场南向木莲冲路临街面业主己制作安装全封闭的4.0m高巨型宣传彩喷;西向则新砌2。
5m围墙双面水泥砂浆抹灰;北向则沿用原有老围墙;根据原场地实际情况,东面圭塘路紧邻营销中心处作施工现场主入口,因施工场地内土方施工单位、基坑支护施工单位等多家单位同时施工,在东面我部设置1处入口,土方施工单位则设置一进一出两扇大门,出口处设置冲车装置,所有车辆出门必须清洗,防止污染场外道路.各出入口设门卫。
围墙外表面图案定期清理保持整洁,并按照业主和行政管理部门意见及相关规定进行涂刷。
大门详图如下图:2.2施工道路施工现场东侧大门入口处设4.5米宽施工道路,大门入口至办公楼路段路面采用200厚C15混凝土硬化,办公楼至基坑底路段路面采用满铺路基箱成型。
2.3生活区生活区设在现场东侧新建营销中心正后方,与营销中心平行间距1。
第一章学校工程施工技术方案和措施第一节基础施工方案或方法一、机械土方开挖施工(1)土方开挖应绘制土方开挖图,确定开挖路线、顺序、范围、基底标高、边坡坡度、排水沟、集水井位置以及挖出的土方堆放地点等。
绘制土方开挖图应尽可能使机械多挖,减少机械超挖和人工挖方。
(2)大面积基础群基坑底标高不一,机械开挖次序一般采取先整片挖至一平均标高,然后再挖个别较深部位。
当一次开挖深度超过挖土机最大挖高度(5m以上)时,宜分二—三层开挖,并修筑10%—15%坡道,以便挖土及运输车辆进出。
(3)基坑边角部位,机械开挖不到之处,应用少量人工配合清坡,将松土清至机械作业半径范围内,再用机械掏取运走。
人工清土所占比例一般为1.5%-4%,修坡以厘米作限制误差。
大基坑宜另配一台推土机清土、送土、运土。
(4)挖掘机、运土汽车进出基坑的运输道路,应尽量利用基础一侧或两侧相邻的基础以后需开挖的部位,使它互相贯通作为车道,或利用提前挖除土方的地下设施部位作为相邻的几个基坑开挖地下运输通道,以减少挖土量。
(5)对面积和深度均较大的基坑,通常采用分层挖土施工法,使用大型土方机械,在坑下作业。
如为软土地基或在雨期施工,进入基坑行走需铺垫钢板或铺路基箱垫道。
(6)机械开挖应深而浅,基底及边坡应预留一层300-500mm厚土层用人工清底、修坡、找平,以保证基底标高和边坡坡度正确,避免超挖和土层遭受扰动。
二、基础质量保证措施(一)基坑工程1)在基坑(槽)或管沟工程等开挖施工中,现场不宜进行放坡开挖,当可能对邻近建(构)筑物、地下管线、永久性道路产生危害时,应对基坑(槽)、管沟进行支护后再开挖。
2)基坑(槽)、管沟开挖前应做好下述工作:①基坑(槽)、管沟开挖前,应根据支护结构形式、挖深、地质条件、施工方法、周围环境、工期、气候和地面载荷等资料制定施工方案、环境保护措施、监测方案,经审批后方可施工。
②土方工程施工前,应对降水、排水措施进行设计,系统应经检查和试运转,一切正常时方可开始施工。
目录一、施工方案、施工组织及管理程序安排二、分部分项工程的施工方法及技术措施三、进度计划及保证措施四、质量管理体系及保证措施五、安全管理体系及保证措施六、环境管理体系及保证措施七、文明施工、文物保护体系及保障措施八、冬雨季施工保证措施九、项目风险预测与防范及事故应急预案十、施工总平面图及其他应说明的事项附表1 拟投入本标段的主要施工设备表附表2 劳动力计划表附表3 施工总平面布置图附表4 临时用地表附表5 计划开、竣工日期和施工进度网络图及横道图一、施工方案、施工组织及管理程序安排(一)编制依据1、工程名称: 改造工程施工项目:本项目主要包括在原校园内建设新的长廊;并将原校园地面,室外水电暖,水电暖,原厕所进行改造;,校园围墙进行粉刷及校园绿化等工程。
2、编制依据:施工图纸、招标文件及补充说明;3、国家现行建筑施工规范大全;4、建筑分项工程施工工艺标准;5、建筑结构工程质量验收规范;6、建筑施工安全检查标准;7、建筑安装工程质量检验评定标准;8、山东省建筑安装工程技术资料管理规定。
(二)工程概况1、工程名称:改造工程施工项目。
2、建设规模:本项目主要包括在原校园内建设新的;并将原校园地面,室外水电暖,,原厕所进行改造;将原博学楼、笃志楼内外墙,校园围墙进行粉刷及校园绿化等工程。
3、质量标准:执行国家现行验评标准及图纸要求,确保达到合格工程标准。
4、工期:40日历天。
(三)施工部署及安排一、管理组织机构1、组织机构:本工程按项目法组织施工,项目经理选派承担过改造及高级装修工程项目管理、并具备丰富装修管理经验的国家二级项目经理担任;项目总工选派具有较高技术业务素质和技术管理水平、并有高级装修管理经验的工程技术人员担任。
项目经理部对本项目的人、财、物按照项目法施工管理的要求实行统一组织,统一布置,统一计划,统一协调,统一管理,并认真执行 ISO9001 质量标准,充分发挥各职能部门、各岗位人员的职能作用,认真履行管理职责,确保本项目质量体系持续、有效的运行。
中小学学校维修改造工程施工组织设计方案目录第一章、编制依据 (4)一、工程概况 (6)二、施工总平面布置 (7)第二章、现场施工组织机构 (11)第三章、施工要求及方法 (16)一、高刘中心校 (16)一)学校大门和操场之间新建混凝土地面: (16)二)、学校大门和操场之间的树四周做树池 (16)三)、场地绿化 (17)三)、操场附近排水改造 (19)四)、铺设道板砖及楼地面改造 (20)二、幼儿园增加停车棚 (20)三、长岗中心校屋面维修、围墙改造维修(含希望小学)等工程 (22)1.长岗学区中心学校屋面保温防水维修 (22)2、围墙工程 (22)四、长岗居委会、高刘敬老院及洪店居委会体育场地硬化 (25)1、长岗村居委会场地及道路硬化; (25)2、高刘敬老院场地硬化: (26)3、洪店居委会体育场地硬化: (27)1、肥西县洪店和河东示范小学公厕 (28)2、周祠小学公厕改造; (29)第四章、主要分部工程施工技术方案 (29)2、基础工程 (30)3、主体工程施工方案 (32)4、钢筋工程 (34)5、模板工程 (39)6、混凝土工程 (42)7、抹灰工程 (45)8、涂料工程 (46)9、外墙脚手架搭设 (47)第五章、质量保证技术措施 (50)第六章、保证工期措施 (52)一、施工计划指导思想 (52)二、施工总进度计划的可行性分析 (52)三、保证工程进度措施 (52)1、加强劳动力、机械设备、周转材料的投入 (53)2、强化各级生产管理: (53)3、夏季施工措施 (54)4、雨季施工措施 (54)第七章、保证安全生产的技术措施 (55)第八章、各工种的协调配合 (57)第九章、安全与文明施工保证措施 (57)第十章、工程回访和维修服务措施 (58)第一章、编制依据编制依据《建筑设计防火规范》(GB50016-2006)《建筑灭火器配置设计规范》(GB50140-2005)《建筑给水排水设计规范》(GB50015-2003)2009年版《污水综合排放标准》 (DB31/199-1997)《建筑给水聚丙烯管道(PP-R)工程技术规范》(GB/T50349-2005)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)《建筑结构可靠度设计统一标准》(GB50068-2001)《建筑抗震设防分类标准》(GB50223-2008)《建筑结构荷载规范》(GB50009-2012)《混凝土结构设计规范》(GB50010-2010)《建筑抗震设计规范》(GB50011-2010)《建筑地基基础设计规范》(GB50007-2011)《砌体结构设计规范》(GB 50003-2011)说明:成品保护是施工企业加强现场施工管理的重要环节,也是保证工程质量的重要前提。

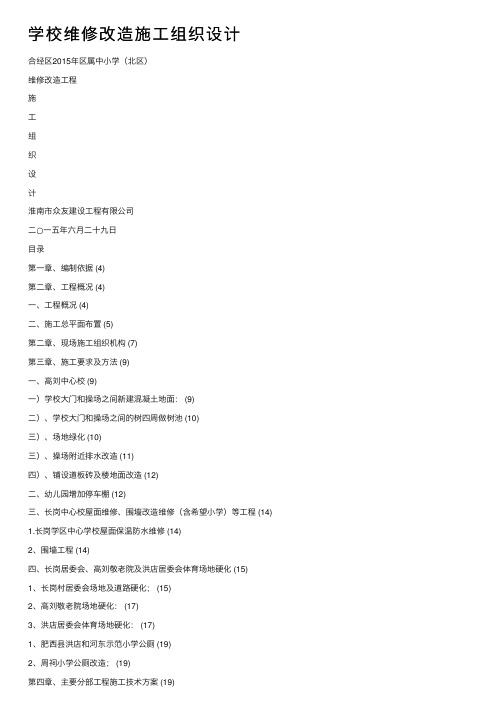

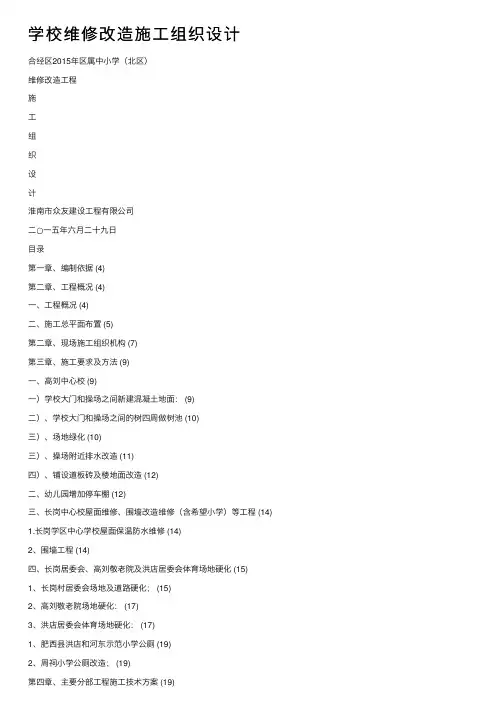

学校维修改造施⼯组织设计合经区2015年区属中⼩学(北区)维修改造⼯程施⼯组织设计淮南市众友建设⼯程有限公司⼆○⼀五年六⽉⼆⼗九⽇⽬录第⼀章、编制依据 (4)第⼆章、⼯程概况 (4)⼀、⼯程概况 (4)⼆、施⼯总平⾯布置 (5)第⼆章、现场施⼯组织机构 (7)第三章、施⼯要求及⽅法 (9)⼀、⾼刘中⼼校 (9)⼀)学校⼤门和操场之间新建混凝⼟地⾯: (9)⼆)、学校⼤门和操场之间的树四周做树池 (10)三)、场地绿化 (10)三)、操场附近排⽔改造 (11)四)、铺设道板砖及楼地⾯改造 (12)⼆、幼⼉园增加停车棚 (12)三、长岗中⼼校屋⾯维修、围墙改造维修(含希望⼩学)等⼯程 (14)1.长岗学区中⼼学校屋⾯保温防⽔维修 (14)2、围墙⼯程 (14)四、长岗居委会、⾼刘敬⽼院及洪店居委会体育场地硬化 (15)1、长岗村居委会场地及道路硬化; (15)2、⾼刘敬⽼院场地硬化: (17)3、洪店居委会体育场地硬化: (17)1、肥西县洪店和河东⽰范⼩学公厕 (19)2、周祠⼩学公厕改造; (19)第四章、主要分部⼯程施⼯技术⽅案 (19)1、测量⼯程⽅案 (19)2、基础⼯程 (20)3、主体⼯程施⼯⽅案 (21)4、钢筋⼯程 (22)5、模板⼯程 (25)6、混凝⼟⼯程 (27)7、抹灰⼯程 (29)8、涂料⼯程 (29)9、外墙脚⼿架搭设 (30)第五章、质量保证技术措施 (31)第六章、保证⼯期措施 (32)⼀、施⼯计划指导思想 (32)⼆、施⼯总进度计划的可⾏性分析 (33)三、保证⼯程进度措施 (33)1、加强劳动⼒、机械设备、周转材料的投⼊ (33)2、强化各级⽣产管理: (33)3、夏季施⼯措施 (34)4、⾬季施⼯措施 (34)第七章、保证安全⽣产的技术措施 (34)第⼋章、各⼯种的协调配合 (35)第九章、安全与⽂明施⼯保证措施 (35)第⼗章、⼯程回访和维修服务措施 (36)第⼀章、编制依据编制依据《建筑设计防⽕规范》(GB50016-2006)《建筑灭⽕器配置设计规范》(GB50140-2005)《建筑给⽔排⽔设计规范》(GB50015-2003)2009年版《污⽔综合排放标准》(DB31/199-1997)《建筑给⽔聚丙烯管道(PP-R)⼯程技术规范》(GB/T50349-2005)《建筑给⽔排⽔及采暖⼯程施⼯质量验收规范》(GB50242-2002)《建筑结构可靠度设计统⼀标准》(GB50068-2001)《建筑抗震设防分类标准》(GB50223-2008)《建筑结构荷载规范》(GB50009-2012)《混凝⼟结构设计规范》(GB50010-2010)《建筑抗震设计规范》(GB50011-2010)《建筑地基基础设计规范》(GB50007-2011)《砌体结构设计规范》(GB 50003-2011)说明:成品保护是施⼯企业加强现场施⼯管理的重要环节,也是保证⼯程质量的重要前提。

目录第一章工程概况第二章施工方案及施工方法第三章施工进度计划第四章施工准备计划第五章施工总平面图第六章施工现场管理第七章施工进度保证上措施第八章工程质量保证措施第九章质量安全文明施工措施第一章工程概况(一)工程简述本工程是XX县第一中学综合楼,由上级拨款、学校投资建设,总建筑面积XX㎡,建筑工程等级二类,耐火等级二级。
占地面积2725.73㎡,呈T形,坐东朝西,总长119.56米,宽16.5米,五层,总高23.8米(含女儿墙1.2米高度)。
本工程建设地点在XX县第一中学院内,场地比较狭窄但交通便利,水源、电源均在附近便于施工。
本工程由塔城地区建筑勘察设计研究院有限公司设计,主体结构年限50年,由塔城地区勘察设计进行地质勘察,并提供岩土工程勘察报告。
拟定于2019年5月1日开工2019年11月30日竣工交验,竣工质量合格,总工期214天。
(二)建筑设计内容所有消防、给水、供暖、排水、强弱电的主要干支回路均设计为地埋,设计了三个楼梯间,第一至四层主要作为实验室、仪器室、微机室、教室、准备室,操作间和就助餐区,五层局部为教室、办公室、音乐室、会议室、层高均为3.8米。
一层主功能是一个室内篮球场,层高11.3米(女儿墙包括在内),屋面为钢网架上覆盖彩光保温板。
本工程外墙采用30厚加气块,聚氨脂苯板保温,保温板厚度8㎝,屋面保温为12.0㎝EPS聚苯板。
(三)结构设计特点本工程结构为框架结构,基础埋深外墙1-9轴为3.1米、10-18轴2.6米、20-26轴为2米。
外墙250厚,内墙200厚加气块,均采用M5.0混合砂浆砌筑,独立基础砼强度采用C40,垫层C20砼;一层框架柱、梁C40,板、楼梯C30,二层以上柱、梁、板、梯均采用C30。
(四)设备安装、材料说明室内采用地板辐射采暖,消防系统采用消防栓系统及自动喷淋系统,电气采用220V/380V电压供电,,双回路电源进线由室外采用YJV22电缆埋地,冻土层以下1.5米进线,泵房及屋顶水箱间等消防用电为二级负荷,其余为三级用电负荷,消防负荷双电源未端切换,所有带消防负荷的电气保护元件过载时只发出信号不作用于跳闸,室内线路均穿钢管,蓝球场照明采用金属线槽敷设,采用TN-C-S系统接地,进户需做重复接地,并作总等电位联结。
第六章、施工总平面布置一、平面布置原则平面布置力求科学、合理,充分利用有限的场地资源,最大限度的满足施工需要,确保既定的质量、工期、安全生产、文明施工四大目标的实现。
设计平面布置图时应该考虑到清乐围棋学校施工现场的实际,且周边为学校教学及学生生活区域环境非常复杂,在平面布置时应根据现场实际情况和不同的施工阶段,重点考虑生活区与工作区分离、垃圾收集与排放、垂直运输机械、材料场地和现场临时道路的布置,为组织施工创造条件。
(1)施工总平面图的设计内容项目施工用地范围内的地形情况全部拟建工程和其他基础设施的位置项目施工用地范围内的加工设施、运输设施、存储设施、供电设施、供水工热设施、排水排污设施、临时施工道路和办公用房生活用房施工现场必备的安全、消防、保卫和环保设施相邻的地上、地下既有建筑物及相关环境(2)施工总平面图设计原则①平面布置科学合理,施工场地占用面积少;②合理组织运输,减少二次搬运③施工区域的划分和场地的临时占用应用符合总体施工部署和施工流程的要求,减少相互干扰④充分利用既有建筑物和既有设施为项目施工服务,降低临时设施的建造费用⑤符合节能、环保、安全和消防等要求⑥临时设施应方便生产和生活,办公区、生活区、生产区宜分开设置⑦遵守当地主管部门和建设单位关于施工现场安全文明施工的相关规定(3)施工总平面图设计要点设置大门、引入场外道路施工现场必须设大门。
大门应考虑周边路网情况、转弯半径和坡度限制,大门的高度和宽度应满足车辆运输需要,尽可能应与加工场地、仓库的位置要求一致。
布置仓库、堆场一般应接近使用地点,其纵向宜与交通线路平行,货物装卸需要时间长的仓库应远离路边。
布置建筑垃圾堆场总的指导思想是应使材料和构件的运输量小,有关联的加工厂适当集中。
布置内部临时运输道路一般主干道宽度单行道不小于 4M,双行道不小于 6M。
布置临时房屋应尽量利用可装拆的活动房屋。
如现场条件不允许,可以与建设方协商确定。
二、现场总平面布置现场临时设施以有利于施工现场管理,有利于施工中材料的运输,使用。
学校装饰工程施工方案一. 项目概况本项目为学校装饰工程,工程范围包括教学楼、办公楼、图书馆、体育馆等场所的室内外装饰。
工程内容包括墙面、地面、天花板的涂料、瓷砖、木饰面等装饰材料的铺设,以及相关配套设施的建设。
工程总面积约5万平方米,合同工期为6个月。
二. 编制依据1. 《建筑装饰装修工程施工质量验收规范》(GB50210-2001)2. 《建筑装饰装修工程设计与施工》(GB50096-2011)3. 《建筑工程施工组织设计规范》(GB/T 50502-2009)4. 《建筑工程施工质量验收统一标准》(GB50300-2013)5. 业主方提供的施工图纸及工程量清单6. 现场踏勘、调查及与业主方沟通的结果三. 施工组织设计1. 施工流程(1)施工准备:办理施工许可、现场踏勘、编制施工组织设计、人员培训、材料采购等;(2)基层处理:对墙面、地面、天花板等进行清理、修补、找平等;(3)材料铺设:按照设计要求,进行涂料、瓷砖、木饰面等材料的铺设;(4)细部处理:对阴阳角、接缝、收口等部位进行精细处理;(5)验收:分阶段进行自检、互检、专检,确保工程质量;(6)施工完毕:清理现场,办理验收手续,移交业主。
2. 施工队伍组织(1)项目管理部:负责项目全面管理,包括人员、材料、进度、质量、安全等方面;(2)施工队:负责具体施工任务,按照施工组织设计进行施工;(3)技术部:负责施工技术支持,解决施工过程中的技术问题;(4)质量部:负责工程质量监督、检查、验收;(5)安全部:负责现场安全监督、检查、整改;(6)材料部:负责材料采购、保管、发放;(7)后勤部:负责施工现场的生活、后勤保障。
3. 施工进度计划根据工程量及合同工期,制定详细的施工进度计划,包括总体进度计划和月、周、日进度计划。
确保工程按期完成。
4. 质量保证措施(1)严格按照国家、行业及地方相关标准、规范进行施工;(2)实行三级质量管理制度,即自检、互检、专检;(3)加强过程质量控制,确保施工质量;(4)定期对施工人员进行质量教育培训,提高质量意识。

学校室内管网工程施工总平面布置图我公司施工总体平面布置的原则是:施工总平面布置须做到满足安全防火、劳动保护的要求。
在满足施工要求的前提下进行各个施工区域的划分和场地的确定,尽量避免专业工种及相邻标段之间的作业干扰。
充分利用各种现有建筑物、构筑物和原有设施,降低临时设施建设费用。
尽量减少施工占地,使平面布置紧凑合理。
材料存放区放置在交通便利的附近,有利于材料存放与运出。
施工总平面图设计步骤:场外交通的引入;仓库与材料堆场的布置;加工厂布置;布置内部运输道路;行政与生活时设施布置;临时水电管网用其他动力设施的布置。
(一)、主要施工机械位置采用装配式临时设施,提高装配速度,尽快投入使用。
根据施工总平面布置及各阶段布置,以充分保障阶段性施工重点,保证进度计划的顺利实施为目的。
在工程实施前,制订详细的大型机具使用及进退场计划。
为了保证施工现场按照施工进度计划要求,有条不紊地组织施工,现场布局和使用必须进行统一管理,由项目经理负责施工现场总平面的使用。
根据进度计划安排施工内容,实施动态管理。
统一布局:项目经理必须严格按照平面布置图的规划进行临时设施、施工机械的布置。
统一调度:施工过程中,根据施工阶段的需要,项目经理统一协调、调度、使用施工场地。
统一标识:凡进入施工现场的材料、设备必须按平面布置图要求堆放、安装,并按公司程序文件的管理规定统一标识。
统一悬挂标牌:现场主要入口处要按公司统一要求悬挂规章制度安全警示牌、文明施工条例工程简介等。
完善规章制度:根据国家颁布的建筑工程安全操作规程和郑州市建委文明施工管理办公室下达的文明施工条例,制定项目部的各项规章制度,保证施工现场井然有序,有条不紊。
(一)建筑材料、半成品的堆放钢筋加工场地采用石子铺垫,钢筋操作台应平直、稳固,满足加工要求。
电焊机、配电箱等应整齐划一,电焊机应设30Cm 高砖砌底座并搭设雨棚,做好防潮工作。
管材堆放应整齐美观,枕木每2m一道。
购置一定数量的雨布,防止钢受潮、锈蚀。
学校实验楼建设工程施工组织设计方案一、施工平面布置图1、布置原则1.1合理使用场地,总体布置时尽量少占农田,施工总布置严格按招标文件的要求进行现场设施规划、合理使用。
1.2施工区域划分和场地的确定,符合施工流程要求,减少专业工种和各工程之间干扰。
临时设施的布置,与工程施工的顺序和施工方法相适应,本着因地制宜、方便施工的原则,并不妨碍永久性建筑物的施工。
临时工程的建筑物和设施与永久建筑物结合使用。
1.3与工程施工顺序和施工方法相适应;综合考虑主体工程规模、施工方案、工期、造价等因素,因地制宜,合理利用场地,布置紧凑合理,因时制宜,在满足施工要求条件下,节约资源、方便生活、易于管理、安全可靠的合理布局。
1.4场地布置考虑并采取必要的防洪、防火措施。
工地内部运输线路尽量避免与交通干线交叉,工地房屋的间距符合防火安全的要求,危险品仓库布置在偏僻地点。
生活区安排在卫生条件好的地点,在施工现场外,但又不太远。
1.5堆弃渣规划时考虑方便回采,不使渣料流失。
1.6施工布置符合环保要求。
二、主要施工方法或主要技术措施1、施工准备1.1、施工现场条件及周边环境施工现场南侧为农村种地的小路,少有人来往。
现场西面为空地,现场北面为建设单位的空地。
工程能否顺利进行,在很大程度上取决于合理的施工平面布置,保持各设备的布局,施工现场道路的畅通将是至关重要的。
本工程应根据实际情况合理科学地布置总平面。
1.2、施工现场平面布置原则及依据对平面管理首先建立总平面管理责任制,其次严格施工平面和道路交通管理,各种作业场地、机具、材料都按划定的区域和地点操作或堆放,车辆行驶路线也分区规划安排,避免混乱,保证行车安全和畅通,防止交通堵塞,打乱整个施工部署。
施工场地硬化道路采用C15商品混凝土,厚度200mm。
根据甲方提供的水源、道路及设计图,经综合考虑后确定总平面布置,并考虑最大限度地减少场内运输,减少场内材料、构件的二次搬运,各种材料按计划分期分批组织进场,可充分利用现有场地,各种材料的堆放位置,根据使用时间的要求,尽量靠近使用地点,节约搬运劳动力和减少材料多次转运中的损耗。
施工现场平面布置由于施工场地狭小,周围建筑物及各种管线距离较近,为确保本工程施工的顺利进行,避免对临近建筑物、各种管线产生影响和干扰,必须要合理布置施工现场,而且要有科学严密的管理措施,强化精细化管理。
一、施工总平面图布置原则1、施工平面布置充分利用现有场地和空间,精心安排,周密规划,合理布局,尽量布置紧凑,将占地范围减少到最低限度。
2、合理布置起重机械和各种施工设施,科学规划施工道路,最大限度的缩短场内运输距离,尽量降低二次运输费用。
3、采用装配式临建设施-阻燃保温板装配彩板房,提高安装速度,尽快投入使用。
4、各项临建设施要本着“有利生产、经济适用、安全防火、环境保护和文明施工”的要求进行布置。
5、设备和材料场地平面布置按照主体与装饰交叉施工阶段为主进行平面布置,因为该阶段机械、物资投入最大,场地占用面积广。
二、施工平面图布置依据1、根据现场的场地大小和拟建工程的位置确定施工平面位置图。
2、施工部署和主要分项工程的施工方案。
3、总进度计划及资源需用量计划。
4、建筑红线、水源、电源位置。
5、施工现场安全防火标准。
6、安全文明施工及环境保护要求。
三、施工现场平面布置任务1、基础阶段现场平面布置(1)设置围墙及大门,十牌一图与标识、标志、CI形象等;(2)搭设库房、食堂、厕所、浴室、以及办公及休息场所;钢筋、模板加工车间、材料堆放场地;(3)接通临时水源;(4)接通临时电源,网络及电话线路;(5)塔吊、小型施工机具安装;2、主体阶段施工平面布置本阶段是工程的关键阶段,施工任务重,现场材料、机具用量大,并处于施工高峰期,本阶段布置的主要任务有:(1)模板、钢管、扣件等周转材料堆场的布置;(2)安装施工电梯;(3)填充墙开始后,砂堆场、砂浆搅拌站、砖砌块堆场的布置;(4)临时水、电固定并延伸到工作面。
3、装饰阶段施工现场平面布置塔吊及钢筋加工机械拆除,保留施工电梯、五金库房,钢筋加工车间作为装饰材料堆放的库房,钢管、扣件及模板等周转材料陆续退场,室外空地逐渐腾出,室外工程逐步展开。
目录1 工程概况 (2)2 编制依据 (2)3 编制原则 (2)4 项目经理部及工人生活区布置 (3)4.1项目经理部布置 (3)4.2工人生活区布置 (3)5 施工现场布置 (5)5.1施工临时道路及围挡布置 (5)5.1材料堆场及加工厂、材料库房布置 (6)5.3大门、洗车台布置 (7)5.4施工现场安全体验区及样板间布置 (8)5.5现场临时用电布置 (11)5.6现场临时用水布置 (11)6 消防设施配备布置 (11)7 防洪、防汛措施 (12)8 安全、环境、文明措施 (13)8.1安全保证措施 (13)8.2环境保护措施 (13)8.3文明施工措施 (14)9 临建工程数量表 (14)蓉江新区新路小学及幼儿园项目临建及现场平面布置方案1 工程概况新路完中工程位于赣州市蓉江新区,学达路东侧,玫瑰路西侧,北西侧以规划路为界。
本工程总建筑面积为77349.41 平方米,由学生宿舍、食堂、初中部高中部教学楼、图书馆、报告厅、体育馆及地下室相关配套用房组成。
本施工方案包含项目经理部、工人生活区、施工临时便道、材料堆场及加工厂、材料库房、大门、洗车台、消防设施、临时用电、临时用水等布置。
施工现场用定性彩钢板围挡进行全封闭维护,围挡上贴环保草坪及企业宣传文化。
工程名称:赣州蓉江新区校区建设工程项目(新路完中)建设单位:赣州市蓉江新区校区建设工程项目(新路完中)监理单位:萍乡市宏图建设监理有限公司设计单位:赣州市建筑设计研究院施工单位:中交四公局建筑工程有限公司2 编制依据1、《建设工程安全生产管理条例》2、《施工现场临时用电安全技术规范》(JGJ46-2005)3、现场建筑规划总平面图4、《建筑施工安全检查标准》(JGJ59-2011)5、《施工现场临时建筑物技术规范》(JGJ/T188-2009)3 编制原则1、充分利用现有可利用的场地,合理对临建设施进行布置;2、在满足施工需要和文明施工的条件下,尽量节约施工用地;3、符合施工现场卫生、安全技术要求和消防规范要求;4、符合集团形象要求;5、施工生产区与生活区分离的原则。
小学学校新建学工程施工组织设计方案第一章编制说明一、编制依据1、根据业主提供有关该工程全套施工设计图纸,相关招标文件,招标工程量清单,答疑纪要及现场踏勘。
2、中华人民共和国《建筑法》、《工程建设标准强制性条文》、《国务院关于特大安全事故行政责任追究的规定》等国家现行法规法律。
3、国家现行有关建筑工程设计规范、施工及验收规范、规程及相关国家标准。
4、福建省建委、厦门市建委颁发的关于,建筑安装工程施工规范,质量、安全、文明施工、治安、消防等文件。
5、本公司《企业标准》,ISO9001:2000《质量体系》等内部有关施工质量、安全及文明生产、技术管理等文件。
6、根据本公司的技术力量和装备力量及工程的特点进行项目经理部人员选择与机械配备。
7、本工程建设总工期为日历天。
工程质量满足建筑工程施工质量验收标准“合格”要求。
二、方案说明1、建筑工程施工组织设计作为投标阶段和施工合同签订后对土建,水、电工程各专业施工班组在施工前进行技术交底的指导性文件。
2、建筑工程施工组织设计中劳动力、施工机具、机构设备、材料已齐备,工程中标后可随时调入施工现场,并可根据实际情况随时调度,以确保现场的需要。
3、建筑工程施工组织设计中未尽事宜或因设计变更修改,我公司将在工程中标后,对建筑与结构、设备安装工程各分部、分项工程详细施工方案中进行补充、完善,并遵照有关《规范》《规程》及相关《标准》执行。
三、建筑与结构工程主要施工标准1、《建筑工程施工质量验收统一标准》(GB50300-2001)2、《建筑地基与基础施工质量验收规范》(GBJ50202-2002)3、《建筑地基处理技术方案》(JGJ79-91)4、《建筑基坑支护技术规范》(JGJ120-99)5、《砌体工程施工质量验收规范》(GB50203-2002)6、《钢筋混凝土结构工程施工质量验收规范》(GB50204-2002)7、《屋面工程质量验收规范》(GB50207-2002)8、《地下水防水工程质量验收规范》(GB50208-2002)9、《建筑地面工程施工质量验收标准》(GB50209-2002)10、《建筑装饰装修工程质量验收规范》(GB50210-2002)11、《钢筋机械连接通用技术规范》(JGJ107-96)12、《钢筋焊接及验收规程》(JGJ18-96)13、《建筑桩基技术规范》(JGJ94-94)14、《施工现场临时用电安全技术规范》(JGJ46-88)15、《建筑施工高处作业安全技术规范》(JGJ80-91)16、《建筑机械使用安全技术规程》(JGJ-33-2001)四、设备安装工程主要施工标准1、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)2、《建筑电气安装工程施工质量验收规范》(GB50300-2002)第二章工程概况一、工程概述1、工程名称:某学校二期工程2、建设单位:某市土地开发总公司3、设计单位:某工程设计研究院4、工程地址:5、工期要求:本工程要求建设工期(中标合同工期)为不超过日历日。
学校内施工总体平面布置方案一、前言学校内施工总体平面布置方案是学校内部进行改造、建设、维修等工程施工时必不可少的一个重要环节。
通过合理的施工总体平面布置,可以确保施工流程的顺利进行,减少施工中的冲突和危险,提高工作效率,保证施工质量和人员安全。
二、目标本次施工总体平面布置方案的目标是依据学校内部的具体情况,合理划分施工区域,使各项施工任务井然有序地进行,确保施工中的人员和设备运作的安全。
三、施工区域划分1.教学区域:根据学校的教学楼、实验室、教学设施等情况,将教学区域划分为不同的施工区域。
根据施工计划,合理安排教学楼的施工时间,确保施工不影响正常的教学活动。
在施工区域内应设置相应的安全警示标识和围挡,确保师生的安全。
2.办公区域:根据学校的行政楼、教职员工办公楼等情况,将办公区域划分为不同的施工区域。
在施工区域内设置临时办公室,确保工作人员的工作环境。
对于行政楼等重要办公区域,施工应尽量避开正常的工作时间,以减少对办公工作的影响。
3.生活区域:根据学校的宿舍楼、食堂、校园景观等情况,将生活区域划分为不同的施工区域。
在施工区域内要设置临时设施,以确保师生的正常生活。
施工期间应尽量避开用餐时间和课余时间,减少对师生生活的干扰。
4.校园道路:根据学校的路网结构,将校园道路划分为不同的施工区域。
在施工道路上设置安全警示标识和交通指示标志,确保施工期间交通的安全顺畅。
尽量选择课余时间或寒暑假进行道路施工,减少对师生的影响。
四、设备布置1.施工设备:根据不同的施工任务,合理选择和配置施工设备。
设备的布置应符合工程设计要求,并考虑到施工的效率和安全。
2.安全设施:在施工区域内设置安全设施,如临时围栏、安全帽、防护网、安全标志等,确保施工过程中人员的安全。
3.施工材料:根据不同的施工区域和施工任务,合理选择和配置施工材料。
施工材料的存放和管理应符合相关规定,防止材料丢失和损坏。
五、施工流程管理1.制定详细的施工计划,包括施工周期、工序安排、人员配备、设备使用和材料准备等。
学校施工现场平面布置方案目录一、工程概况 (2)1.1总体概况 (2)1.2土建设计概况 (3)1.3机电设计概况 (5)二、编制依据 (7)三、现场平面布置原则 (7)3.1总则 (7)3.2施工平面布置原则 (8)四、现场平面布置及做法 (9)4.1场地平整 (9)4.3大门出入口 (9)4.4现场洗车设备 (10)4.5现场道路 (12)4.6现场厕所 (12)4.7化粪池 (15)4.7临时办公区硬化 (16)4.8临水、临电布置 (16)4.9钢筋加工区布置 (16)4.10木工加工棚 (18)4.11发电机防护棚 (19)4.12配电室 (22)4.13配电箱防护棚 (22)4.14工人生活区 (23)五、现场临时设施施工组织机构 (26)六、进度计划 (26)七、安全注意事项: (26)一、一、工程概况1.1.1总体概况2.1.2土建设计概况1.2.1建筑设计概况1.2.2结构设计概况3.1.3机电设计概况二、二、编制依据1.1北京1.2校施工图纸1.3《施工手册》(第五版)1.4现场红线,建设单位给定的电源、水源位置,现场勘查结果。
1.5总体部署及主要施工方案1.6当地安全文明施工标准要求。
1.7《施工现场临时用电安全技术规范》JGJ 46-20051.8《建筑施工安全检查技术标准》JGJ 59-2011三、三、现场平面布置原则1.3.1总则平面布置图根据施工现场实际情况分两个阶段进行设计,对施工现场实行动态管理,包括基础和主体结构施工阶段总平面布置;装修施工阶段总平面布置。
2.3.2施工平面布置原则3.2.1办公设施1、办公用房由于需要多次移位,计划采用租赁临时集装箱式办公用房。
2、办公、生产区分开布置。
3.2.2现场布置1、现场无法形成循环道路,道路宽度满足双车通过,设停车场供停车和回车用,路尽头设12m×12m回车场地。
2、临时用电引自甲方指定杆变或两台柴油发电机。
施工总平面布置、力能供应(一)施工区域划分、施工道路布置1、施工区域划分施工总平面布置与工程总体施工规划息息相关,根据工程总体部署来进行总平面布置与策划,能够保证过程顺利、协调有序地开展,做到环保节能、经济合理,主要原则如下:(1)合理高效:充分利用现有的施工场地,紧凑有序,减少场内二次搬运;水资源、围墙、临建、地面硬化等做到周转重复利用。
(2)平面分区:即办公区、加工区、物料存放区和施工区分开布置,便于管理协调有序,避免混乱而造成资源浪费、能源损耗。
为保持学校整洁,工人宿舍在附近租住民房。
(3)集中管理:场地由总包单位根据工程总体进度计划和专业工种的进出场时间、工序衔接等统一规划、协调、管理。
2、施工道路布置(1)工地围护根据文明施工的规定及建设单位要求,目前施工场地围墙已由土建单位施工完毕。
本单位需要将北部及东部围墙位置做一些调整,以便满足我方钢结构安装。
(2)工地出入口本工程出入口位于施工场地西南角和东南角,直通进场道路。
出入口处为主要运输车辆及施工人员出入口,工地大门为推拉式,出口处设专用洗车槽。
以上出入口已施工完毕,本单位需要对东南角大门位置作调整(见附图)。
(3)施工场地硬化及物流通道施工场地道路依托原有道路设置,西部设置临时道路,道路宽度约为5米,道路为物流车及吊车通道,北部的临时道路要保证基坑至临时围墙至少15米以上,此片区域为主要物流通道及100T履带吊车拼装构件用场地,东部道路随临时围墙一起向外扩大,现场实际情况为了保证通道的实际有效宽度在物流车顺利通行及100T履带吊车拼装构件区域,场内道路的设置必须保证100T履带吊车及物流车等通行畅通。
(4)场地排水沿施工场地内侧布置一条砖砌排水沟,排水坡度为千分之三,在场地内设几处沉淀池。
施工废水经沉淀后排入市政管网。
确保场地内不积水。
(5)办公区设置根据本工地现场实际情况,本工程不设置职工宿舍区,不设置现场办公区。
现场办公区设置在场地外西南角(已搭设完毕)。
学校内施工总体平面布置方案
根据本工程的实际情况,为了在施工期间不影响学校的正常上课生活,为保证师生的出行安全、方便,平面图主要考虑施工道路走向、建筑材料、加工机械机等临时放置,生活、生产设施及办公用房等则考虑在附近租房或施工现场内地搭设解决。
具体位置待进场后请甲方指定地点进行搭设。
砂浆搅拌则根据需要可临时移动就位,同时所有设施根据甲方提供水源、电源、配置水电,进场后进行相应的布置。
一、施工总体布置
本工程范围内项目内容较多,绿地分布大,距离长,工期紧。
所以在施工总体布置上分为几个施工区:种植工程施工区、土建施工区、园艺施工区、安装施工区、配套工程施工区,并组成相对应的施工队,其中种植施工队分为大树移植施工班和苗木种植施工班。
土建施工队为园林建筑施工班和市政设施施工班。
各个施工区、队、班及各工种在施工中相互配合,紧密合作,在项目部的统一协调下流水作业,种植、土建、安装、园艺和配套工程相互交替进行。
二、场地总平面布置原则
施工现场平面布置按照实际情况的要求和城市建设管理的有关法规,科学合理地安排施工现场,协调各专业管理和各项施工活动,控制污染,创造文明安全的施工环境和人流、物流、资金流、信息流畅通的施工秩序所进行的一系列管理工作。
总平面布置是否合理,直接关系到施工进度的快慢,安全文明施工的要求和体现我公司管理水平的高低,施工平面布置应考虑以下因素:
1.确保场内道路畅通,满足施工对材料堆放场地的要求,尽量减少二次搬运和场内运输。
2.满足安全、文明施工对场地的要求,生活区和生产区要有明显的隔离。
3.符合施工现场山林防火要求和环境卫生的要求。
4.符合施工现场安全用电规范要求。
5.场地布置中,要避免土建、安装、装饰单位相互干扰,还要满足甲方的有关要求。
三、施工总体平面布置
(一)、临时道路
根据施工场地布置的要求,结合总平面布置,利用场地内待建道路先做路基垫层后
作为施工通道,一方面可避免重复挖填路基所造成的人力财力浪费.另一方面也可以趁施工运输碾压路基,防止道路沉降。
在路侧设排水沟,出口处设洗车平台,并设沉淀池,废水经沉淀后排入指定管道。
(二)、临时设施
场地布置以保持现场总体环境,重点保护管线及周围环境、场内施工方便为原则。
食堂宿舍等生活设施拟定设在工地西北角。
因为这块地方是地坪,因此利用这块地方进行施工用房搭设,待整个绿地完成后再拆除施工用房,局部进行地坪施工。
(三)、施工用电
1.工地需装配总配电箱一台,下设分配电箱、开关箱。
2.配电线路布设:根据现场实际情况,为确保安全生产,配电线路采用电缆。
室外部分埋地敷设,临时设施内穿在护套管内,不得外露。
室内照明线路采用BV电线穿PVC护套管,临时照明线路采用三芯橡胶电缆。
3.配电箱及开关箱
(1)配电箱和开关箱由专业生产厂家生产,并有合格证明。
(2)现场施工用电实行三级配电,三级保护。
配电箱放置在干燥通风处,室外电箱设置挡雨装置。
固定式配电箱底边距地面1.3M。
移动式配电箱、开关箱装在紧固支架上。
分配电箱设置在荷载较为集中区域。
开关箱与其控制的用电设备的水平距离不大于3m,配电箱和开关箱周围应有二人可同时工作的空间,不得堆放其它物品。
动力配电箱与照明配电箱分别设置。
所有配电箱均标明编号。
名称,用途,并作分路标记。
(3)总配电箱:总配电箱设总隔离开关和分路隔离开关,总熔断器和分路熔断器,并装设漏电保护器。
总开关电器的额定值与分路开关相适应。
(4)分配电箱:分配电箱安装总隔离开关和分路隔离开关以及总熔断器和分路熔断器。
分路隔离开关的数量应由该分配电箱控制用电设备的数量来决定。
分配电箱和各分路应安装漏电保护器,其开关的额定值应与相应开关箱额定值相适应。
(5)开关箱:每台用电设备应有开关箱就近设置。
做到一机一闸一保,并设有过载保护装置,禁止用同一个开关直接控制二台或二台以上设备。
开关箱中必须装设漏电保护器,其开关的额定值与用电设备相适应。
照明用开关箱单独设置,与用电设备相适应。
4.用电机械设备和手动电动工具
施工现场所使用用电机械设备和手动电动工具,均应符合国家标准、专业标准和安全技术规程,且要有产品合格证和使用说明。
用电机械设备安装由专业电工负责安装。
非专业人员不得安装和拆除。
5.照明:现场施工用照明装设单独的照明开关箱。
在主体结构施工阶段,大面积照明采用镝灯,局部照明采用1Kw碘钨灯照明,主体结构完成后,砖墙和粉刷阶段采用碘钨灯照明。
办公、生活区采用220V电压照明。
(三)、施工用水
1.生活用水:利用建设方提供的水源接分表送到现场各生活区。
2.施工用水:施工现场利用建设方提供的水源以分管接至各施工点。
3.消防用水:消防用水接自现场消防备用蓄水池,由临时输水管道经加压后送至各施工单体,同时在施工单体中配备消防器材,由现场后勤负责人管理及使用。
4.为保持施工现场的文明整洁,在施工现场周围需设置排水沟和沉淀池,确保雨季及施工场地的积水能通过排水沟经沉淀后迅速排入下水道和附近自然水系内。
(四)、半成品材料加工机械
1.砂浆搅拌机:由于本工程施工区域较大,地形变化多,现场可供施工机械布置用地紧张;现场的搅拌场和材料堆场的具体位置根据施工安排和施工实际情况灵活安排。
2.木作、钢筋加工机械:也实行一闸一保。
场和材料堆场的具体位置根据施工安排和施工实际情况灵活安排。
4.用电机械设备和手电动工具:施工现场所使用用电机械设备和手动电动工具,均应符合国家标准、专业标准和安全技术规程,且要有产品合格证和使用说明。
用电机械设备安装由专业电工负责安装。
非专业人员不得安装和拆除
5.照明:现场施工用照明装设单独的照明开关箱。
在主体结构施工阶段,大面积照明采用镝灯,局部照明采用1Kw碘钨灯照明,主体结构完成后,砖墙和粉刷阶段采用碘钨灯照明。
办公、生活区采用220V电压照明。
(五)、施工场地布置
场地内划定施工场地,在划定的施工场地中实施硬地法施工,施工场地以园林构筑物周边外2.5米所围范围及每座园林构筑物旁的材料堆场、集中材料堆场等组成。
施工场地与材料堆场之间用围栏分隔开来,施工活动限于在施工场地内进行。
不同材料、土建和绿化的材料都按指定场地堆放,堆放必须整齐,按要求进行标识,并且做好贮存记录,要求准确、完整,账、卡、物相符。
现场的材料堆场场地虽然不大,但要规划好场地,根据不同的施工阶段周转使用。
材料整齐归类放置,不用的材料及时退场。
